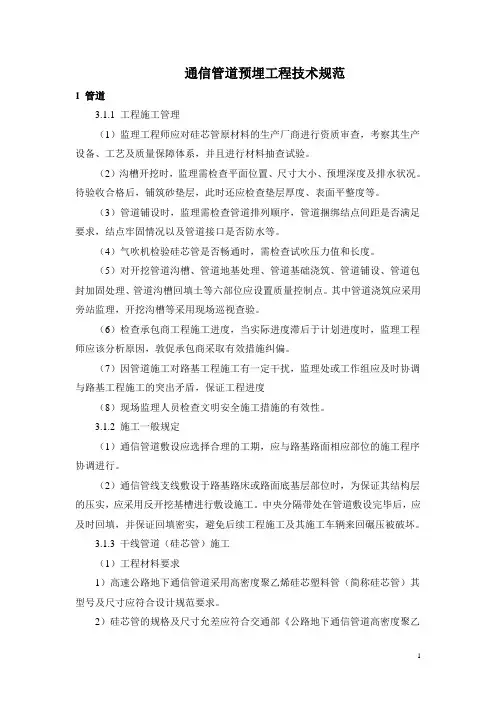

通信管道施工及验收管理规范
- 格式:doc
- 大小:181.09 KB
- 文档页数:13
------------学资学习网-------提供考研资料------- 安徽移动通信管道 施工及验收管理规范.
目录 第一章总则 第二章常用材料及工具规格检验 第三章通信管道工程施工作业 第四章人(手)孔、通道的构筑 第五章安全文明施工注意事项 第六章工程验收 ------------学资学习网-------提供考研资料-------
第一章总则 1.1本标准根据“YDJ39-90 通信管道工程施工及验收技术规范”的原则, 结合安徽地区的特点编制而成。 1.2本标准适用于安徽地区通信管道的新建、扩建和改造工程的施工,也 可用于质量检查、随工检验。 1.3凡本标准未列入的工作内容,施工时应按照设计规定的要求进行。 在施工过程中,管理人员和施工人员应严格1.4执行本标准,确保工程质 量,确保安全生产,严格随工检验及隐蔽工程检验;并做好通信管道工程的 原始记录工作。 1.5竣工验收工作应执行建设单位的相关规定,并参照本标准要求,对不 。,合格项目应由施工单位组织返修
第二章常用材料及工具规格检验
2.1水泥及水泥制品 目前市话管道工程施工中选用水泥有普通硅酸盐水泥、火山灰硅酸a. 盐水泥、矿渣硅酸盐水泥三种,一般选用标号为 325#水泥。 b.水泥从出厂到使用,不宜超过三个月。已受潮、变质、结块的水泥 严禁使用。 c.水泥制品应有出厂检验合格证。进场后要逐个逐块检查,其规格应 符合设计要求,水泥制品表面应平整光滑、无破损及断裂。 d.水泥制品应达到养护标准,没有达到养护标准的严禁施工中使用。 水泥管道的管身应完整,不缺棱角;管孔的喇叭口必须圆滑,管孔e. 内壁应平滑无凹凸、起伏等缺陷;管体表面的裂纹(指纵横向)长 度小于 50mm,超过 50mm 的不宜整块使用;管块的管孔外缘缺边应小 于 20mm,但外缘缺角,其边长小于 50mm 的,可以修补后使用。 f.水泥基础应完整光滑,表面无裂纹,基础有缺角不大于 20cm,修补 后可使用。 g.人孔上覆板的钢筋配制、加工、绑扎以及混凝土的标号应附和设计 图纸的规定。要求上覆表面完整、平滑,无塌陷、裂纹。 2.2混凝土及水泥砂浆 配制混凝土所用的水泥、砂石配料比应符合设计要求及使用标准。a. 不同种类、标号的水泥不得混合使用。 b.混凝土的搅拌必须均匀,以达到颜色一致的标准,搅拌完毕的混凝 土应在初凝时间(约 45 分钟)内浇灌。 c.浇灌混凝土构件必须进行振捣,无论采用人工或机械振捣,都应按 层依次进行,捣固密实,不得出现跑模漏浆等现象。 2.3石料 ------------学资学习网-------提供考研资料-------
应采用天然砾石或人工碎石,不得使用风化石;a. 石料的粒径应符合设计文件规定。(一般使用直径为 0.5cm-3.2cm)b.; 石料中含泥量按重量计,不得超过 c.2%,超过标准的,必须用水冲洗 干净后方能使用; d.针状、片状颗粒含量,按重量计不得超过 20%(按体积分析法); 不得使用含硫、含碱、含酸的石料;e. 石料中不得有树叶、草根、木屑、泥土等杂物;f. 凡抹缝、抹角、抹面及管块接缝等处的水泥砂浆,其砂料必须经过g. 筛后方能使用,不得有豆石类较大粒径碎石在内。 2.4砂 市话管道工程中,宜采用中粗天然砂及河砂,也可采用 4:1 a.粗细砂 配合使用,浇制混凝土及构件时采用粗纱,禁用细砂。 b.砂中的云母和轻物质按重量计不得超过 3%; 砂粒应清洁,砂中的泥土按重量计不得超过 5%(水洗法检测)c.; 不得使用含硫、含碱、含酸的砂料;d. 砂中不得含有树叶、草根、木屑等杂物;e. 砂粒应质地坚硬、颗粒均匀。f. 机制砖2.5 通信管道工程一般采用机制粘土砖。砖体要求完整,外观没有弯曲a. 变形、缺棱、掉角、裂纹等缺陷。 b.机制粘土砖应符合设计标准。在通信管道建设工程中常用的为 100# 机砖。 2.6木材 在通信管道建设工程中需要一定量的木材。木材只是作为在施工过a. 程中的工具、模板的制作和支护、加固作用,但工程最后,木材并 不保留在管道设施中。 b.木材的分类一般分为圆木与规格材二种。 规格材又分方材和板材二种,管道工程中一般使用板材如地基板、c. 模板等。 d.木材的保管: 应注意防火。要远离火源,严禁明火,备齐消防设备,有专人负责; (1) 应分类码放,并应标注规格、数量; (2)存放时下部垫起,以防被水浸泡; (3). 工程拆下的挡土板、模板,应有专人进行回收、整理和分类码放; (4)要量材使用,禁止大材小用,成材滥用; (5) 领用木材时应有手续。 (6) 水2.7 通信管道中禁用海水、工业废水、污水、含有矿物质的泉水及 含有油、酸、碱、盐类的水。 2.8硬塑料管及聚氯乙烯双壁波纹管 PVC 硬塑料管的检验标准:a. 塑料管应完整、光滑、无破损、无裂纹,破损处应锯去后再使 用。管口及管身应符合出厂技术标准,无异型、变形。管口内壁应 光滑,有凹凸起伏的不得使用。 硬塑料管接口应完整、光滑、无破损,有裂纹的不宜采用。接 ------------学资学习网-------提供考研资料-------
口内无凹凸变形,接口与塑料管必须配套。 b.聚氯乙烯双壁波纹管(波纹管)的检验: 波纹管内壁应光滑、无气泡、无裂纹、残缺和明显流痕; 外壁波纹应均匀、规整,每根管材(6M)其波纹凹陷点应不超 过 3 个,但 1 米内不得有两处,凹陷点不应大于 1 平方厘米; 内外壁连接应融为一体,不得出现分层现象; 断面应垂直于管身; 承插接口内外壁应光滑,不得偏斜于中心轴线。 2.9镀锌钢管、钢管、钢筋及部分铁件材料 钢材的材质规格型号应符合设计文件规定,不得有锈片剥落或 严重锈蚀。 a.钢管管身及管口不得变形,管孔内应光滑无节疤、无裂纹。可将变 形、节疤、裂纹处可锯去后使用。 b.钢管接口与钢管规格必须与设计规范配套,不得用角铁、钢筋和扁 铁替代钢管接口。 禁用不配套规格接口及塑料接口。 c.人孔、手孔口圈装置(包括外盖、内盖、口圈等)的规格应符合设 计要求,铁盖与口圈应吻合,盖合后应平稳不翘动。 d.口圈装置(包括内、外铁盖)系用铸铁铸造成型,翻砂出模经修理 后,热浸沥青以防锈蚀。其质地应坚实,铸件表面应完整,无飞刺、 砂眼等缺陷。有裂纹和破损的不得使用。 e.人孔、手孔内设置的穿钉、支架、拉力环应符合设计规定,不得有 歪斜、扭曲、飞刺、断裂或破损等缺陷,表面应光滑、无脱落、无 气泡,防锈漆和镀锌层应均匀完整。 f.引上管弯管及卡子应按设计标准配套使用。禁用不配套管弯管和卡 子。 g.钢筋应顺直洁净,钢筋表面无浮皮、锈蚀,油渍及漆污用前应清除 干净。凡有劈裂和粗细不均匀的不得使用。 2.10 主要工具及规格 拉棒应直圆,光滑、无断裂纹,长 2 米,圆直径为 86mm。 敷设管道用的拉棒钩子应用直径 8mm 钢筋制做,长度为 150mm, 有断裂痕的不宜使用。.
第三章通信管道工程施工作业
3.1定位、放线 按施工设计图要求定位放线,施工时管道中心线左右不得偏移 0.5 米(含 0.5 米),超过 0.5 米,须得到设计人的同意。 施工前必须依据设计图纸进行现场勘察、交桩定位,如设计图 和现场有矛盾,及时和设计部门联系。 人(手)孔定位放样时尽可能的避开地下管线,对交通繁忙的 路口和企、事业单位门口的放线则尽量在夜间进行。 每段管距(人孔中至人孔中)长度不宜大于 130 米。 人(手)孔坑槽的放样一般掌握为人(手)孔基础尺寸加 1 米, ------------学资学习网-------提供考研资料-------
如中号直通型其人孔尺寸为 3.28X2.18,放样是 4.28X3.18。遇有松 散土质及特殊情况可适当加大放量尺寸。 3.2挖掘沟(坑)及支撑护土板。 开凿沥青及混凝土路面是开槽挖沟的首项工作。为了便于补路 的规格整齐,一般采用路面切割机先行切割。 挖掘沟(坑)时必须按线开挖。 管沟必须采用放坡式进行挖掘,如图: ______________________ /\ /\ \___________/
一般坡度为 10-30%。 管道纵向沟槽应平直成一字坡或人字坡,一般坡度控制在 3‰左 右; 管道沟中碰到障碍物需增坡度时,增加坡度起点一般规定为距 障碍点 10 米以外,坡度的增加系数则根据障碍的大小而定。 挖掘沟(坑)一般挖掘深度至 1.5 米以下时,宜支撑护土板。 如遇土质疏松或特殊情况时则根据现场情况确定支护深度。. 管道沟槽的支护是一种防止沟槽壁坍塌的加固措施。根据施工 地区的地上环境、土质和地下水位等情况分疏撑、井字撑、半密撑 和密撑四种支护形式,其目的是保证施工安全,切勿疏忽大意。 护土板一般采用 5 厘米厚木板或定型钢板;撑木一般采用 10-15 厘米直径的圆木,或定型钢制螺旋杆件。 3.3地基处理及沟底抄平。 在管道沟槽深度接近设计高程时,要加强对沟槽的深度控制, 切勿超挖。在雨季或冬季施工时,要注意防止沟底被积水浸泡或冻 结。一但发生上述情况必须进行沟底地基加固。 a.沟底地基如为原土,可以进行下一项工序。 沟底地基为干燥土层可采取换土的办法,其夯实密度不应低于原土b. 质地基的密实度。 c.土质湿度较大时可以采取灰土加固的办法,其夯实密实度不应低于 95%。 d.当遇有地下水或地基土层含水量较大不适应夯实时,可在降水的情 况下,将污泥清除后,填垫砾石或天然级配砂石。 沟底抄平是按设计高程及坡度进行精加工前的一项技术步骤, 可对沟槽的顺直、沟底的高程和坡度进行控制。具体办法是先拉中 线再将一侧的槽底控制边桩用小线连起绷紧,并按线修整沟槽,使 其达到三控的目的。 3.4管道基础施工及回填土。 管道基础是体现管道施工是否符合工程设计的决定部分(平面 位置、高程位置)之一。 混凝土管道基础施工必须使用模板。
