水泥砂浆卧瓦施工技术材料

  • 格式:docx
  • 大小:69.41 KB
  • 文档页数:8

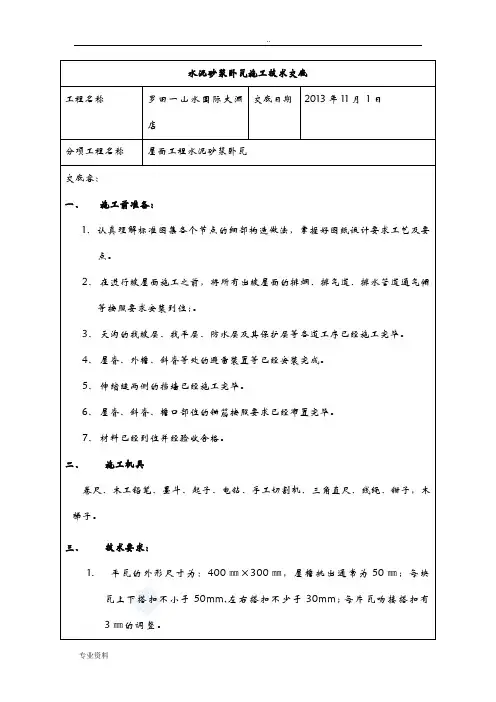

水泥砂浆卧瓦施工技术交底
工程名称
罗田一方山水国际大 交底日期 2013年11月1日
酒店
分项工程名称 屋面工程水泥砂浆卧瓦
交底内容: 一、
施工前准备:
1、 认真理解标准图集各个节点的细部构造做法,掌握好图纸设计要求工艺及要 点。

2、 在进行坡屋面施工之前,将所有出坡屋面的排烟、排气道、排水管道通气帽 等按照要
求安装到位;。

3、 天沟内的找坡层、找平层、防水层及其保护层等各道工序已经施工完毕。

4、 屋脊、外檐、斜脊等处的避雷装置等已经安装完成。

5、 伸缩缝两侧的挡墙已经施工完毕。

6屋脊、斜脊、檐口部位的锚筋按照要求已经布置完毕。

7、材料已经到位并经验收合格。

二、 施工机具
卷尺、木工铅笔、墨斗、起子、电钻、手工切割机、三角直尺、线绳、钳子,木 梯子。

技术要求:
平瓦的外形尺寸为: 400 mmX 300 m ,屋檐挑出通常为 50 mm ;每块瓦 上下搭扣不小于 50mm,左右搭扣不少于 30mm 每片瓦吻接搭扣有 3 m
的调整。

泥与砂的比例为 1 : 3。

1.
2. 屋面整体找平的最大误差土
5m (除横纵拉水平线找平铺瓦外) ,每层
瓦左右距离最大误差不超过
5 mm 。

3. 坡屋面斜天沟部位按照图集
05J5-2,第8页©做法施工,铺瓦砂浆水
度。

面积大的屋面利用边筋搭扣3伽的调整范围来调节成整片瓦,面
积小的屋面也可调节到中拱切割。

调节整齐后在瓦的边筋位置对正弹纵向直线,铺瓦时每铺两片瓦的边筋与线对齐,这样即使铺到终点也不会因累积尺寸变化发生错乱。

可按两片瓦的宽度,将屋面量好纵向等分后弹线将屋面分成相应铺瓦位置的规则方块。

1 )、铺瓦前现浇屋面和瓦片应保持适当湿润。

铺瓦必须与弹线对齐,自左
向右由下向上铺设。

为避免瓦的切割,其结合方式应成一直线(平型瓦
交错排列)。

2 )、屋檐第一层瓦应与其上两层水平,做法如下:
o 取三片瓦相应放置檐口向上的三层瓦片铺设的线上,此时檐口瓦会出
现低垂,应用水泥砂浆垫起固定卧实檐口第一块瓦片,两边同样做法后拉
水平线铺设,檐口第一层瓦即可保证成一水平直线。

o坡度大于30。

的坡屋面铺设平瓦需用镀锌铁丝缚扎固定。

对于倾角较大
的屋面,为保证铺瓦牢固,应铺瓦砂浆饱满。

2)、锚固钢筋及网片
在距构架梁30mn处及斜脊、斜天沟、檐口上100mn处预埋直径10伽圆钢、间距1500伽埋置在保温板及砂浆找平层内5 cm,高出板面3 cm,以便焊接或用镀锌铅丝绑扎。

钢筋网采用直径6伽钢筋间距500*500网片,檐口处竖向钢筋与横向钢筋焊接或用镀锌铅丝绑扎牢固,交叉点采用镀锌铅丝捆扎牢固。

3)、施工工艺:
①主瓦安装由屋檐左下角开始,自左向右,由下而上。

②屋面瓦安装,主瓦均采用18#镀锌铁丝穿过钉孔套挂在钢筋网上。

③施工中,钢筋网用1: 3水泥砂浆覆盖,主瓦采用满铺砂浆卧浆施工。

所有配件瓦都采用1: 3水泥砂浆满座施工。

主瓦―一吒#铜甦
i i I * I
主瓦主瓦主瓦
五、平瓦屋面的施工要求
1、屋面、檐口瓦:挂瓦次序从檐口由下到上、自左向右方向进行。

檐口瓦要挑出檐口
50mm;左边与上边、右边的瓦落槽密合,随时注意瓦面、瓦楞平直,不符合质量要求的瓦不能铺挂。

为保证铺瓦的平整顺直,应从屋脊拉一斜线到檐口,即斜线对准屋脊下第一张瓦的左下角,顺次与第二排的第二张瓦、第三排的第三张瓦,直到檐口瓦的右上角,都在一直线上。

然后由下到上依次逐张铺挂,可以达到瓦沟顺直,整齐美观。

当屋面坡度大于50%、或在大风、地震地区,每片瓦均需用镀锌铅丝绑扎在钢筋网片上。

檐口瓦应铺成一条直线,天沟处的瓦要根据宽度及斜度弹线锯料。

整坡瓦应平整,行列横平竖直,无翘角和张口现象。

要求,同时也是安全要求,如瓦片下滑不但影响防水效果,而且会砸伤路人,造成安全事故,所以将它们列为主控项目。

平瓦屋面搭盖尺寸及检验方法
挂瓦的质量、平瓦和脊瓦的搭盖质量、泛水做法等,也是平瓦屋面质量的重要部
分,应作为检验项目。

平瓦屋面工程质量检验项目、要求和检验方法见下表
平瓦屋面工程质量检验项目、要求和检验方法
为了防止质量不合格的平瓦在工程中使用,或因贮运、保管不当而造成平瓦的缺陷,进入施工现场的平瓦应按下表的要求进行抽样复验,不合格的材料不得在建筑工程中使用。

平瓦现场抽样复验项目。
