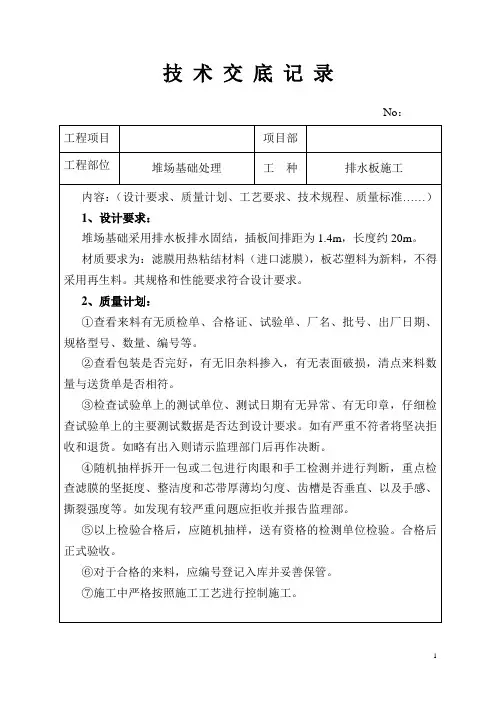

塑料排水板技术交底1
- 格式:docx
- 大小:68.65 KB
- 文档页数:8
文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持.晋石高速A4标段塑料排水板技术交底1软基处理概况泉州市环城高速公路晋江至石狮段A4标路线全长5.21km,位于石狮市新塘村的新塘(石狮)互通区内A、B、C、D E、F匝道路基采用PTC桩及塑料排水板堆载预压进行软基处理。
互通区属于沿海冲、海积平原地貌,地形变化较小,线路经过处海拔高程介于3.0〜5.0m之间,场地整体平缓开阔,地表为菜地及莲藕塘地段。
互通区上部分布冲、海积成因的粘性土,砂、淤泥层等,其下为燕山期混合花岗岩及其风化层,风化层厚度一般较大,局部见灰绿岩脉。
软土层为淤泥,深灰色,流塑,饱和,成分以粘粒为主,干强度强,韧性高,含少量的腐殖质,具腐臭味,海积成因,层厚1.90〜15.60m。
在该合同段内采用PTC桩复合地基和塑料排水板+堆载预压两种施工方法。
采用塑料排水板+堆载预压工程施工的段落及塑料排水板的尺寸见下表:2软基处理施工方案2.1施工准备2.1.1技术准备(1)组织技术人员认真会审设计文件和图纸,切实了解和掌握工程的要求及施工的技术标准。
(2)严格做好各部位、工序的技术交底工作,使各级施工人员清楚的掌握将要进行施工的部位、工序的施工、施工工艺、技术规范要求。
(3)组织各类施工人员学习,进行必要的施工岗位培训。
(4)测量人员用全站仪根据路线控制桩将各匝道的边桩及中桩进行实地放样文档来源为:从网络收集整理.word 版本可编辑. 欢迎下载支持.2.1.2 现场准备(1)将施工边界范围内的农作物、灌木、路基原地面表层土等进行清除,清除厚度为30cm 腐殖土应集中堆放在弃土场以备绿化使用。
(2)藕塘地段,应填砂至高于水面50cm整平后碾压使之压实度达到90区,并形成不小于2%的排水横坡。
( 3)根据测量放样的结果,撒白灰定出施工边界。
( 4)做好原地面临时排水设施,并与永久排水设施相结合。
2.1.3 原材料试验各材料进场前对原材料进行检测,经检测合格后才大量进场,将检测数据与资料上报监理工程师审批,并批准同意使用。
2.2施工进度计划塑料排水板共计m计划施工工期为2011年3月29日〜2011年4月20日。
2.3塑料排水板+堆载预压施工采用塑料排水板+堆载预压施工方法处理的软基面积共23985吊;共需塑料排水板17515根,总长m中粗砂10981帛,钢塑复合土工格栅23985吊。
塑料排水板插打结束后,按设计要求进行堆载预压施工,其中FK0+330〜FK0+380、AK0+380〜AK0+430、AK0+732.5〜AK0+832.5预压期为8 个月;AK0+43C〜AK0+677.5 (含部分D E 匝道)、AK0+887.5〜AK0+946预压期为10个月。
塑料排水板施工工艺流程见“塑料排水板施工工艺流程”:塑料排(3)插板机移机定位插板机的桩靴落地定位误差控制在土 100mn 范围内,由插板机驾驶员在控制室内控 制,控制桩管下插时的竖直度符合规范要求不得大于1.5%。
(4)安装板靴导管 7砂垫层施工基表面分层铺设0.5m 厚的砂垫层砂砾垫层 在软移位2: ,每层铺设完毕后,用 「泥量不应大于沁%: 的压路机静压两遍;,■砂垫层采用滲水率较高 有机质含量不大于1%渗透系数不小于 矽10-3cm/s(2)测量放样装靴插设 上拔 剪带移严格按施工图设计的位置、间距测放塑料排水板插打位置,位每一施工机械插打范 围内布撒灰点,确定插打位置,测量确定板位,严格控制塑料排水板间距,不得随意施 图1塑料排水板插板作业过程图勺洁净中粗砂,含 插。
文档来源为:从网络收集整理.word 版本可编辑.欢迎下载支持.塑料排水板施工工艺流程文档来源为:从网络收集整理.word 版本可编辑. 欢迎下载支持.将塑料排水板穿过预制靴头固定架,对折带子长约10cm固定联结。
将靴头套在空心套管端部,固定塑料排水板,并使其在下沉过程中能阻止泥砂进入套管。
(5)插桩施工时严格按照图纸设计的位置、深度和间距设置,塑料排水板在平面上以梅花桩形布置。
插板机上设有明显的进尺标志,以控制排水板的打设深度。
(6)拔桩当套管打到预定深度后,宜稍加停留,然后均匀提升,以减少回带,切不可拔管过快。
套管上拨时应垂直起吊,以防止带出和顶坏芯板,若有超过5%的塑料排水板在打设时产生回带,且回带长度超过50cm应立即停止施工检查原因,可采取调整桩靴形状等措施来减少回带,并且按有关方面的要求采取补打措施拔管时仔细观察有没有回带现象,若回带长度超过50cm则在桩位旁10cm处补打一根。
(7)回填桩孔每根排水板插设完毕后外露的排水板不得遭污染。
检查合格后应及清除排水板周围带出的泥土并用砂将孔眼填实。
(8)切割塑料排水板桩孔回填后,将砂垫层表面刮平,然后将垫层的排水板割断,便之与砂垫层顶面持平,保证塑料排水板的顶部伸入砂垫层至少50cm使其与砂垫层沟通,保证排水畅通。
(9)移机至下一桩位塑料排水板打设完成后,采用塑料排水板测深仪进行检测其打设深度,检测率为100%,长度检测合格后,移机至下一桩位施工。
(10)铺筑土工格栅当一个区域里塑料排水板打设完毕后,铺设土工格栅。
土工格栅铺设时底面应平整、密实,尽量拉直,不得出现扭曲、折皱、重叠的现象,相邻两幅土工格栅需搭接30cm,并沿路基横向对土工格栅搭接部分每隔50cm绑扎牢固,并在铺设好的格栅上,每隔1.5〜2m用U型钉固定于地面。
(11)填土堆载土工格栅铺筑完毕后,按照填土路堤的施工工艺进行路堤填筑施工。
设置沉降观测标和测斜管并开始观测,严格控制路堤填土速率,填土速率控制标准为:路堤中心沉降速率小于10mm/d边桩侧向位移速率为5mm/d每填一层土前后过程都要满足填土速率控制标准。
填土至预压期填土后,应加强沉降观测,当发现路堤顶面标高低于预压期填土标高文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持.10c m时,应及时补填土,不得一次性补足填土。
补填土压实度应满足以下标准:①预压部分应满足93、94、96区的压实要求;②超载预压部分压实度应达到重型压实标准的90%补填土的材料应同路堤材料相同。
等效荷载土方与路床保持一样的压实度和路拱度,不可随意堆载,不允许有积水在预压土方范围内。
(12)卸载当根据检测数据推算的工后沉降小于10cm同时连续两个月观测的沉降量每个月累计不超过5mm寸方可卸载土方铺筑路面。
3施工注意事项1、排水板的规格、型号及质量必须符合设计要求,对材料的各项指标进行检测,合格后方可。
塑料排水盘带进场后应妥善存放,禁止长时间在阳光下曝晒。
2、塑料排水板施工前,要对场地进行清表、整平和初步碾压,做好土拱坡,铺设好垫层,为了保持工作面的整洁,根据地形要挖好排水沟,以利排水。
3、放样时要根据设计情况准确定位,并在每个孔位插好标记,所用的标记必须做到明显且不易被损坏。
4、穿靴,将塑料排水板穿过预制靴头固定架,对折带子长约10cm固定联结。
将靴头套在空心套管端部,固定塑料排水板,并使其在下沉过程中能阻止泥砂进入套管。
5、严格控制塑料排水板的打设标高,不得出现浅向偏差。
6、注意调整插板机的水平,以确保插入板的垂直度偏差不大于 1.5%。
7、铺设土工格栅时,应沿线路纵向铺设,必须拉紧、展平与下承层面密贴,不得褶皱、扭曲和损坏。
铺设完成并经检查合格后,及时填筑上层砂垫层,不得长时间受阳光直接曝晒。
8施工过程中,随时检查、记录,作好原始资料的记录与整理,严格按照施工规范控制施工偏差。
4机械设备配置文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持.5人员组织安排6质量保证措施(1)建立经理部经理负责制,总工程师直接分管的质量管理和保证体系,贯彻“谁负责施工,谁负责质量;谁负责操作,谁负责质量”的原则,对施工过程中出现的质量问题,严格按“三不放过”原则处理。
(2)开工前要做好各部位、工序的技术交底工作,严格做好技术交底。
按照四级技术交底的要求,使各级施工人员清楚地掌握对将要进行施工的部位、工序的施工、施工工艺、技术规范要求,确保施工的准确性和规范性。
(3)系统积累有关质量方面的各种原始记录资料,并及时研究、分析、处理施工过程中所产生的质量不利因素。
(4)业主提供的测量控制网点进行复测校核。
对施工中布设的测量网点和永久性测量控制点定期复测检校。
在施工过程中保护测量控制点不被破坏。
配备精良完善的满足施工需要的测量仪器和计算工具,配备精干的满足工程要求的测量工程师、测量员和熟练技术工人,并接受监理工程师的指导。
(5)认真如实地做好施工原始记录,为施工检验和竣工验收打好基础。
7安全保证措施(1)合理布置临设,做到临设场地内排水通畅,场地干净整洁,场内设置醒目的安全栏和警示牌。
(2)根据本工程特点,制定相应的安全操作规程、细则,制定切实可行的安全技文档来源为:从网络收集整理.word 版本可编辑.欢迎下载支持. 术措施,并落到实处。
(3)建立健全完善的安全组织管理机构,确保安全生产的正常进行。
企业法人是安全生产第一法定责任人,项目经理是本工程项目安全生产的第一责任人,成立以项目经理为组长,项目副经理、总工为副组长的安全工作领导小组,从组织上措施上完善安全生产工作,使之程序化、规范化。
(4)安全工作具体由1 名副经理负责,以经验丰富的专职安全工程师为日常事务的主持者,具体专职主管日常生产安全管理工作,各队、工段及作业班组负责人担任兼职安全员,并赋予他们进行安全管理、指导、检查、监督、制止违章、在危险时采取紧急措施、组织考核安全工作等责任与权力。
(5)专兼职安全员、专职安全工程师持证上岗行使安全管理、指导、检查监督、制止违章,在危险时采取紧急措施,组织考核安全工作等责任与权力。
(6)为使参加施工的人员能了解基本的工艺流程,提前预见作业过程中可能发生的种种事故隐患,及时作好安全预防、预控工作,保证作业人员和设备的安全,每一单项工程都应严格做好安全技术交底工作,一般单项工程都要以书面形式进行安全技术交底。
(7)安全技术交底要清楚地说明安全注意事项,如安全施工技术要求、施工作业中可能出现的各种异常情况及采取的安全防护措施等。
安全技术交底应在该单项工程开工前进行,使作业人员做到心中有数,及早进行预控,确保万无一失。
(8)安全技术交底单应由单项工程技术负责人、安全负责人联合签发,单项工程施工负责人签字认可,安全技术交底单一式三份,施工负责人一份,安全负责人和施工技术负责人各一份。
(9)在施工作业过程中,技术负责人、安全负责人应深入施工现场,检查施工作业情况,对不符合施工技术要求和安全要求的要及时制止,勒令立即进行整改或返工,对施工作业中出现的新问题要及时解决,确保安全顺利施工。
(10)在编制工程项目总体施工组织设计的同时编制安全工作组织设计,并报上级安全主管部门及监理工程师的许可。
