佛山某小区消防系统施工方案书
- 格式:doc
- 大小:439.50 KB
- 文档页数:50

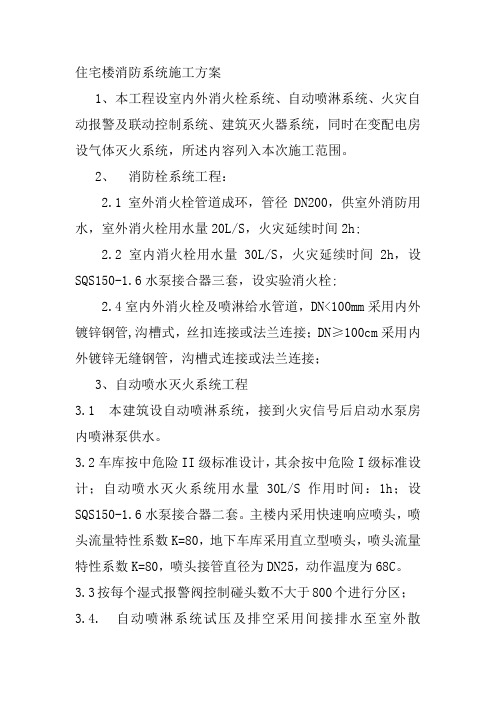

住宅楼消防系统施工方案1、本工程设室内外消火栓系统、自动喷淋系统、火灾自动报警及联动控制系统、建筑灭火器系统,同时在变配电房设气体灭火系统,所述内容列入本次施工范围。
2、消防栓系统工程:2.1室外消火栓管道成环,管径DN200,供室外消防用水,室外消火栓用水量20L/S,火灾延续时间2h;2.2室内消火栓用水量30L/S,火灾延续时间2h,设SQS150-1.6水泵接合器三套,设实验消火栓;2.4室内外消火栓及喷淋给水管道,DN<100mm采用内外镀锌钢管,沟槽式,丝扣连接或法兰连接;DN≥100cm采用内外镀锌无缝钢管,沟槽式连接或法兰连接;3、自动喷水灭火系统工程3.1 本建筑设自动喷淋系统,接到火灾信号后启动水泵房内喷淋泵供水。
3.2车库按中危险II级标准设计,其余按中危险I级标准设计;自动喷水灭火系统用水量30L/S作用时间:1h;设SQS150-1.6水泵接合器二套。
主楼内采用快速响应喷头,喷头流量特性系数K=80,地下车库采用直立型喷头,喷头流量特性系数K=80,喷头接管直径为DN25,动作温度为68C。
3.3按每个湿式报警阀控制碰头数不大于800个进行分区;3.4. 自动喷淋系统试压及排空采用间接排水至室外散水。
3.5 本工程消防给水由小区统一考虑4、气体灭火系统:在变配电间采用无管网悬挂式七氟丙烷自动灭火系统,气体灭火系统由专业承包商详细设计、安装、调试。
5、喷淋泵型号为ZSJY-10 ,Q=30/S ,H=120m,N=55KW;2台,一用一备,消火栓泵型号为XBD11.9/30-100,Q=30/S ,H=120m,N=55KW;2台,一用一备。
6、管道试压:消火栓系统管道试验压力:消火栓给水管的试压压力为1.5倍工作压力,本工程为1.6Mpa;喷淋系统管道试压压力为1.5倍工作压力,本工程为1.6Mpa。
7、地下消防水池必须按有关规定定期进行清空,以防水质达不到消防要求;消防水泵及各消防系统必须按有关规定定期试运行以保证在突起火灾时各系统的可靠性。
消防系统施工方案 一、项目背景和目标 消防系统施工是为了保障人民群众的安全生活和对城市建设的要求进行消防事故的有效防范和应急救援。本项目旨在对建筑物的消防系统进行施工,确保在发生火灾等突发事件时,能够及时、有效地进行排烟、灭火等紧急处理,并保障人员的安全疏散和财产的安全。
二、项目概况和要求 本项目包括以下内容: 1.消防水系统:包括水泵、水箱、消防水管路等设备和管路的安装和配置。
2.消防泵房:消防泵房的设计、建设和配备消防泵、电力设备等设备。 3.灭火系统:包括自动喷水灭火系统、气体灭火系统等设备的安装和配置。
4.排烟系统:设计、建设和配备排烟设备、排烟管道等设备。 5.火灾报警系统:设计、建设和配置火灾报警设备及消防应急广播系统。
6.逃生通道和标识:设计、建设和配置逃生通道、疏散标志等设施。 7.消防设施检测检验:对所有已安装的消防设施进行检测和检验,确保其正常运行和达到相关标准要求。
三、施工流程和步骤 1.前期准备工作: a.对建筑物进行消防设计,确定各种消防设施的位置和数量,并编制消防系统施工方案。
b.所有工作人员参加相关的安全培训,并持有相关的消防工程施工等级证书。
c.所有施工材料、设备和机械的选购和准备。 2.消防水系统施工: a.安装水泵、水箱和消防水管路等设备,并配置相应的阀门和水嘴。 b.进行水泵和水管路的试压和堵漏工作。 c.进行水泵和水箱的调试和运行测试。 3.消防泵房建设: a.按照设计方案建设消防泵房,包括房屋结构、通风设备和消防泵房内的设备布局。
b.安装消防泵和其它相关设备,并配置电力设备。 c.进行消防泵房的电气设备的调试和运行测试。 4.灭火系统施工: a.安装自动喷水灭火系统和气体灭火系统等设备,并配置相应的控制面板。
b.进行灭火系统的气压测试和漏水测试。 c.进行灭火系统的模拟测试和运行测试。 5.排烟系统施工: a.进行排烟系统管道的安装和连接,并配置相应的排烟设备。 b.进行排烟风机和排烟口的试风和排烟测试。 c.进行排烟系统的模拟测试和运行测试。 6.火灾报警系统施工: a.安装火灾报警器和消防应急广播系统,并配置相应的控制面板。 b.进行火灾报警器的联动测试和声音测试。 c.进行火灾报警系统的模拟测试和运行测试。 7.逃生通道和标识施工: a.设计和建设逃生通道,包括安装逃生楼梯、疏散标志和疏散通道指示灯等设施。
某小区室外消防管网工程施工方案1. 引言本文档旨在提供某小区室外消防管网工程施工方案,以确保小区消防系统的正常运行和安全性。
本施工方案将包括工程背景、施工范围、施工步骤和安全措施等内容。
2. 工程背景某小区为多层住宅小区,需要建设室外消防管网工程以提高整体消防系统的可靠性和安全性。
该工程将包括管道铺设、消防栓安装和阀门设置等工作。
3. 施工范围本次施工的范围涉及以下几个部分:- 室外管道铺设:根据设计图纸,在小区内铺设消防管道,连接各楼栋的消防设施。
- 消防栓安装:根据设计要求,在小区内合理设置消防栓,并确保其能够满足消防需求。
- 阀门设置:在管道系统中设置适当的阀门,以便对管网进行控制和维修。
4. 施工步骤本工程的施工步骤如下:1. 现场准备:清理施工区域,确保施工场地的安全和整洁。
2. 管道铺设:根据设计图纸和要求,在指定位置进行消防管道的铺设。
需要确保管道质量和连接的可靠性。
3. 消防栓安装:根据设计要求,合理安装消防栓,并进行必要的测试和调试,确保其正常运行。
4. 阀门设置:根据需求,在管道系统中设置适当的阀门,以进行管网的控制和维修。
5. 系统测试:完工后进行整体的系统测试,验证管道和设备的运行状态和安全性。
6. 清理和交付:清理施工现场,并将工程交付给业主或相关部门使用。
5. 安全措施为确保施工过程的安全性和顺利进行,将采取以下安全措施:- 施工现场设置明显的警示标志,提醒他人注意安全。
- 施工人员必须佩戴符合要求的工作服和个人防护设备。
- 施工过程中需注意火源和电源的安全控制,避免火灾和电气事故的发生。
- 施工现场必须保持整洁,避免材料和工具的堆放造成意外伤害。
- 在必要的地方设置临时围栏或挡板,确保过往人员的安全。
以上是某小区室外消防管网工程施工方案的简要内容。
具体细节和技术要求将根据实际情况和相关法规进行调整和制定。
在施工过程中应该遵循相关的工程标准和安全规范,以确保工程质量和人员安全。
消防系统施工方案一、项目概述为了确保建筑物内部的安全,本施工方案旨在对消防系统进行设计、安装和调试,以满足建筑物的消防安全要求。
二、系统设计1. 消防系统分类本项目将采用自动报警系统、自动喷水灭火系统和消防控制室三个主要消防系统。
2. 自动报警系统设计2.1 报警探测器布置根据建筑物的不同区域,将合理布置烟雾探测器、热感探测器和手动报警按钮等,确保系统能够及时发现火灾。
2.2 信号传输线路设计采用可靠的双绞线进行信号传输,并设置备用传输线路,以保证在线路故障情况下系统的正常运行。
2.3 堵塞报警及漏水报警设计在特殊区域内,安装堵塞报警器和漏水报警器,能够在消防系统中及早发现异常情况。
3. 自动喷水灭火系统设计3.1 系统布置根据建筑物的不同楼层和区域,设立相应数量的喷头和管路,确保在火灾发生时能够进行有效的喷水灭火。
3.2 喷头选择根据建筑物的不同需求,选择合适的喷头类型,包括立式喷头、吊顶喷头和壁挂喷头等,以满足各个区域的需要。
3.3 灭火水源选择选择可靠的消防水源,并确保消防水泵和水箱的正常运行,以满足系统的灭火需求。
4. 消防控制室设计4.1 控制室布置将消防控制室建立在易于观察和管理的位置,同时考虑控制室与其他区域的联动、通风、照明等因素。
4.2 控制设备选型选择可靠的消防控制设备,并确保其能够迅速响应火警信号,并进行合理的处理。
三、系统安装1. 环境准备在施工前,对施工现场进行清理和整理,确保施工的顺利进行,同时保证施工人员的安全。
2. 材料准备根据设计图纸和物资清单,准备所需的消防设备、设施和材料,并进行统一的编码和标识。
3. 设备安装根据设计方案和设备说明书,进行消防设备的安装,并确保其稳固可靠,符合相关标准和要求。
4. 管道布置按照设计要求进行消防管道的敷设和连接,以确保灭火水源畅通可靠。
5. 电气布线进行消防系统的电气布线,确保电气设备的安装规范和电气线路的可靠。
四、系统调试1. 检查和测试对安装完成的消防系统进行全面检查和测试,确保设备和系统的正常运行。
消防系统安装工程施工方案及施工方法1.1工艺流程安装准备→干管安装→报警阀安装→立管安装→消火栓及支管安装→管道试压→管道冲洗→消火栓配件。
1.2安装准备认真熟悉图纸,根据施工方案、技术、安全交底的具体措施选用材料,测量尺寸,绘制草图,预制加工。
检查预埋件和预留洞是否准确。
检查管材、管件、阀门、设备及组件等是否符合设计要求和质量标准。
1.3管道及设备安装➢干管安装:本工程使用热镀锌钢管,螺纹连接。
管道穿墙处不得有接口。
➢报警阀安装:报警阀组装时应按产品说明书和设计要求,控制阀应有启闭指示装置,并使阀门工作处于常开状态。
➢消火栓及立管安装:消火栓箱体要符合设计要求(其材质有木、铁和铝合金等),栓阀有单出口和双出口双控等。
产品均应有消防部门的制造许可证及合格证方可使用。
消火栓支管要以栓阀的坐标、标高定位甩口,核定后再稳因消火栓箱,箱体找正稳固后再把栓阀安装好,栓阀侧装在箱内时应在箱门开启的一侧,箱门开启应灵活。
➢水流指示器安装:一般安装在每层的水平分支干管或某区域的分支干管上。
应水平立装,倾斜度不宜过大,保证叶片活动灵敏,安装时注意水流方向与指示器的箭头一致。
国内产品可直接安装在丝扣三通上,进口产品可在干管开口用定型卡箍紧固。
水流指示器适用于直径为50~150mm的管道上安装。
➢消防管道试压可分层分段进行,上水时最高点要有排气装置,高低点各装一块压力表,上满水后检查管路有无渗漏,如有法兰、阀门等部位渗漏,应在加压前紧固,升压后再出现渗漏时做好标记,卸压后处理。
试压合格后及时办理验收手续。
➢消火栓配件安装:应在交工前进行。
消防水龙带应折好放在挂架上或卷实、盘紧放在箱内,消防水枪要竖放在箱体内侧,自救式水枪和软管应放在挂卡上或放在箱底部。
消防水龙带与水枪,快速接头的连接,一般用14#铅丝绑扎两道,每道不少于两圈,使用卡箍时,在里侧加一道铅丝。
设有电控按钮时,应注意与电气专业配合施工。
1.4管道冲洗消防管道在试压完毕后可连续做冲洗工作。
消防系统工程施工方案(一)消火栓系统A、消防栓系统安装流程消防栓系统安装程序图B、消火栓系统管道安装1、消火栓系统管道安装工序安装准备干管安装立管安装消火栓及支管安装消防水泵\高位水箱\水泵接合器安装管道试压管道冲洗消火栓配件安装系统通水试调2、对选用的管材、管件做相应的质量检查,合格后清除管内污物。
3、根据施工图,确定地下管道位置。
1)在地沟内铺设时,用米尺放线后,按规范栽好支托架。
2根据各管段长度及排列顺序,预制地下管道。
预制时,注意管件方向。
3)管段预制好后,复核支、托架间距、标高、坡度、砂浆强度都要满足要求后,再用绳索或机具将其放入沟内或地沟内的支架上,核对管径、管件及朝向、坐标。
其均无误后,接至各分岔立管阀门上。
4)阀门选择;如设计无要求,管径小于50 mm时,宜采用截止阀;大于50 mm时,宜采用闸阀。
5)立管甩头时,应注意管外皮距墙面装饰的间距。
6)引入管直接埋入地下时,其埋设深度应由土壤的冰冻深度及地面荷载情况而定,一般不低于冰冻线以下200 mm。
7)引入管穿越基础孔洞时,应按规定预留好基础沉降量(不少于100 mm),并用粘土将孔洞空隙填实,外抹水泥沙桨封严。
8)地下管道按要求应有一定的坡度,坡向引入口处。
并且引入口处应设泄水阀,其阀一般设置在水表井或阀门井内。
9)地沟内敷设的管道,应布置在热水管道的下边,当其与排水管道平行时,两管间最小水平净距不得小于 1 m。
与排水管道平行铺时,两管间最小水平净距不得小于500 mm;交叉铺设时,垂直净距为150 mm。
应铺设在排水管的上面,如必须铺设排水管下面时,应加其长度不小于排水管径3倍的套管。
与煤气引入管水平距离不应小于1 m。
10)当有防腐要求时,应进行防腐处理。
11)经有关人员检查合格后,填写隐蔽工程记录,然后才进行回填。
4、立管安装1)每层从上至下统一安装卡件,将预制好的立管按编号排出,顺序安装。
在安装中,核实预留甩口的高度、方向是否正确。
消防施工方案消防施工方案是指在进行建筑施工时,考虑到消防安全因素,采取的一系列预防和措施。
下面将介绍三篇消防施工方案。
消防施工方案一技术交底1.施工前,在施工现场组织技术交底,对消防施工方案进行详细说明;2.施工单位要按照方案施工,严禁出现违反消防规定的情况; 3.如有紧急情况,施工单位要及时向消防部门汇报,并听取专业消防人员意见。
施工阶段1.在施工现场,每层建筑、每个作业面设立现场消防安全员,负责现场消防安全管理工作; 2.电缆、电线须按照规定间隔并设置防火卷帘; 3.危险品或易燃易爆物料须按照规定分类储存并设置报警、隔离和灭火设施; 4.在现场施工车辆通行道路或物料移动通道,设置消防设施,并保持畅通和无遮挡状态; 5.所有作业面须配备灭火器,并进行培训,掌握正确使用方法。
施工完工后1.施工单位完成作业后应召集业主及物业代表,对消防设施进行验收;2.确认消防设施配置和功能齐全; 3.消防安全办公室及物业公司要全面检查、排查隐患、整改不合格项; 4.若发现问题,应实行停工整改、限期整改等措施。
消防施工方案二施工现场管理1.施工现场要分区管理,水、电、气、热、线、管等要分别设置标示;2.消防通道要设置完整、灵活,且不能用作临时杂物堆放; 3.易燃物品和危险品储存统一放置,并远离热点、明火和电弧等。
4.吊装、起重要做好安全防范措施,同时不得与消防通道和消火栓管道或高压线有交叉或接触; 5.禁止随意移动室外灭火器。
施工材料管理1.施工材料进场要经过检查,若发现存在问题应及时退回;2.易燃及有毒有害、危险物品的进出要有专人负责,全程加强看管;3.施工现场应配备防火材料,随时保持防火工具、设备的完好性和制动性。
施工阶段的消防措施1.施工现场要设置监控系统,对危险区域、易燃物质、火源等进行全天候监管;2.在临近消防设施的区域如楼梯口、消防通道、室内出入口等设置水枪;3.各作业面地面及墙面周围应留出一定间距,安装不小于4.5L的消防器材。
消防系统施工方案该工程的消电系统包括自动火灾报警系统和消防事故广播系统自动火灾报警系统。
自动火灾报警系统包括了火警自动检测和自动灭火控制两个联动的子系统;也有手动系统,当火灾被确认的同时,在火灾报警控制器的作用下,自动联动有关灭火设备,在发生火灾处自动喷水,进行灭火。
(一)、钢管和金属线槽安装:钢管预埋→管内导线敷设,线槽配线→线间对地绝缘摇测→校线、编号→器具安装,接线→消控中心设备安装→逐回路通电调试→系统调试(包括联动调试)→检查验收交付使用(二)、施工技术要求1、钢管和金属线槽的安装(1) 、消电线路的保护管为镀锌钢管(2) 、预埋管路的施工:①、预埋管路应配合土建主体施工同步进行。
暗敷时,随土建铺底筋后按平面图确定管、盒位置;②、管线应沿最短距离敷设,尽量减少弯路。
线管宜与钢筋绑扎固定,严禁与钢筋焊接固定。
③、管进盒要顺直,并采用丝扣锁母固定,内侧安装护口圈。
管进盒的长度以带动护口圈贴近根母为准。
④、不管明装、暗装,管道连接均彩套管丝扣连接,套管长度宜为管外径的1.5—3倍,一般控制在2.2倍以上,管与管的对口处应处于套管的中心,套管与钢管焊接时焊缝应牢固严密,焊好后焊缝处用塑料胶带密封,钢管连接处的内表面应平整、光滑;螺纹连接时管端螺纹长度不小于接头长度1/2;螺纹表面应光滑无缺损。
⑤、管子接地:钢管管与管及管与盒接地跨接采用专用接地卡连接。
接地卡安装应牢固。
接地线采用4mm²BVR绿黄双色线。
⑥、管路保护:预埋管路施工完成后,必须加强对管路的保护,特别是在土建浇注混凝土时必须有专人进行看护,以防管路被破坏,如有破坏应及时进行修复。
在土建浇注混凝土完成并且拆除模板后应及时对管路进行清通,并做好对已清通管路的保护,为以后的顺利穿线创造条件。
2、不同系统,不同电压,不同电流类别的线路不应穿在同一根管内或线槽的同一槽孔内。
3、横向敷设的报警系统传输线路穿管布线时,不同防火分区的线路不宜穿入同一根管内或线槽孔内。
第1篇一、工程概况1. 工程名称:某小区消防建设工程2. 工程地点:某市某区某小区3. 工程规模:本项目总建筑面积约XX万平方米,住宅楼XX栋,高层住宅XX栋,多层住宅XX栋,地下室XX个。
4. 工程内容:消防给水系统、消防排水系统、火灾自动报警系统、消防广播系统、消防应急照明及疏散指示系统、消防电梯、消防水池及消防水泵房等。
5. 工程投资:约XX万元。
二、施工组织与管理1. 施工单位:某消防工程有限公司2. 施工人员:具备相关资质的消防工程施工队伍,包括消防工程师、消防设施施工员、电工、管道工、木工等。
3. 施工设备:消防工程施工设备、检测设备、安全防护设备等。
4. 施工进度:根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
5. 施工质量控制:严格按照国家相关标准和规范进行施工,确保工程质量。
6. 施工安全管理:建立健全安全管理制度,加强施工现场安全管理,确保施工安全。
三、施工方案1. 施工准备(1)组织施工人员学习工程图纸、技术规范和操作规程,提高施工人员的技术水平。
(2)对施工人员进行安全教育培训,提高施工人员的安全意识。
(3)检查施工设备,确保设备完好,符合施工要求。
(4)对施工现场进行清理,确保施工环境整洁。
2. 施工流程(1)消防给水系统施工1)开挖消防水池、消防水泵房等基础工程;2)安装消防水池、消防水泵房等设施;3)铺设消防管道,进行管道试压、冲洗;4)安装消防阀门、消防栓等设备;5)进行消防给水系统调试、验收。
(2)消防排水系统施工1)开挖消防排水管道沟槽;2)铺设消防排水管道,进行管道试压、冲洗;3)安装消防排水阀门、检查井等设备;4)进行消防排水系统调试、验收。
(3)火灾自动报警系统施工1)安装火灾探测器、手动报警按钮等设备;2)安装火灾报警控制器、消防联动控制器等设备;3)连接火灾报警系统与消防设备;4)进行火灾报警系统调试、验收。
(4)消防广播系统施工1)安装消防广播扬声器、控制器等设备;2)连接消防广播系统;3)进行消防广播系统调试、验收。
消防系统施工方案一、前言消防系统在建筑中的重要性不言而喻,它是保障人们生命财产安全的重要设施。
因此,消防系统的施工必须谨慎规范,确保设备的有效运作和可靠性。
本文将就消防系统的施工方案进行详细讨论。
二、施工准备工作在进行消防系统的施工前,必须进行充分的准备工作。
首先应对施工现场进行仔细的勘察和测量,确保施工符合设计图纸要求。
同时,根据设计图纸确定所需材料和设备,保证施工过程中的材料供应充足有序。
此外,施工人员必须接受消防系统相关的培训,熟悉施工流程和操作规范,确保施工过程的安全可靠性。
三、消防系统施工步骤1. 配管安装消防系统的管道系统是其重要组成部分,配管的安装是消防系统施工的首要任务之一。
在进行配管安装前,需根据设计要求布置管道线路,采用合适的材料和连接方式进行安装。
安装过程中应注意管路的坡度、固定和支架设置,确保管道系统稳固可靠。
2. 设备安装消防系统的设备安装包括消防泵、喷头、水箱等设备的安装工作。
安装过程中应严格按照设计要求进行,确保设备的位置、连接、电气接线等符合标准规范。
设备安装完成后,需进行调试和检测,保证设备的正常运行和有效性。
3. 系统调试消防系统的施工完成后,需进行系统的调试和试运行工作。
这包括对消防泵压力、报警设备、灭火系统等进行全面测试,以验证系统的功能完整性和性能指标。
在调试过程中,必须进行严格的检查和记录,确保系统达到设计要求并正常运行。
四、施工质量管控为保证消防系统施工质量和可靠性,需进行严格的质量管控工作。
施工过程中需定期进行施工质量检查和验收,对关键环节和节点进行抽查和检测,确保施工质量符合相关标准和要求。
同时,需建立完善的施工记录和档案,对施工过程进行全程监控和追溯,以备日后维护和管理。
五、总结消防系统的施工是一项重要的工程,关系到建筑物的安全和人员的生命财产。
因此,在进行消防系统施工时,需要谨慎规划、精心准备、严格执行,确保系统施工质量和可靠性。
只有这样,才能保障消防系统的有效运行和应急响应能力,提升建筑物的整体安全性和保障能力。
第一节 工程概述 一、工程简介 某小区坐落于佛山,本工程为地上十六层,地下一层。地下室为停车场及设备用房,首层为商铺,二层以上为住宅。工程为普通住宅,建筑高度超过50m。 二、工程范围 ⑴消防、喷洒系统:包括室外消火栓、地下室消火栓、首层至十六层室内消火栓、地下室自动喷淋系统管道及设备安装,地下室消防排水管道安装,按图纸要求全部安装到位。 ⑵消防系统的调试、开通及竣工交验工作,办理与消防验收部门的一切相关手续并办理正式运行许可证。 三、工程特点 1.室内消火栓给水系统 室内消火栓系统由消防水池、消防泵组、屋顶水箱及稳压装置组成,室内消火栓系统采用临时高压给水系统,在屋顶设消防水箱一个,容积为18m3,设于A2座顶层,用于消火栓系统持压。在地下室泵房设有消火栓加压泵,系统设消防泵组,消防泵采用型号为XB09/20—100DL/4 (Q=20L/S,H=90m,N=30kW)两台,水池之间设置稳压泄压阀回流管,泄压阀开启压力为0.95MPa。室外设置两套SQ100消防水泵接合器,与室内消防系统连接。 2.自动喷水灭火系统 本喷淋系统为湿式系统,由消防水池、喷洒泵组、屋顶水箱及稳压装置组成。自动喷洒系统:地下一层库房采用预作用系统,设计喷水强度为8L/(min·m2),作用面积为160m2,最不利点工作压力为0.05MPa,喷头动作温度为68℃和93℃(厨房专用),除空调机房、交配电间等设备房间外的地下室均采用临时高压喷水系统。当吊顶净空小于800mm时只安装向下喷头,在无吊顶的部位仅安装向上喷头,向上喷头的溅水盘距楼板底的距离应保持在75~150mm之间,向下喷头采用带装饰盘的吊顶型喷头,喷头采用ZSTZ—15、ZSTX—15型,湿式报警阀采用ZSFZ100型,水流指示器采用ZSJZ型。本系统分一个区,在地下室泵房设有系统喷淋泵两台,喷淋泵型号为XBD6/20-100G/3 ,Q=22L/S,H=50m(两台一备一用),另在室外设2套SQ100消防水泵接合器,与喷淋供水系统相连。 3.防火卷帘 地下室进行防火分隔的防火卷帘为耐火强度大于3h的特级防火卷帘,不需要水冷却。 4.灭火器配置 ⑴住宅每层消火箱处配置手提式磷酸盐干粉灭火器MFABC—1,各2具。 ⑵商铺每层消火箱处配置手提式磷酸盐干粉灭火器MFABC—3,各2具。 ⑶变配电房门口配置手提式二氧化碳灭火器MTZ3,各4具。 ⑷地下室消火箱处配置手提式磷酸盐干粉灭火器MFABC—3,各2具。 5.消防控制 ⑴消防水泵的启停信号、消防水池的水位信号和消防系统其他电信号引至消防控制中心实行集中监控的报警。 ⑵消防水泵除可在现场启停外,也可在消防控制中心启停。 ⑶消火栓可以由消火栓箱上的启泵按钮直接起动。 ⑷自动喷水灭火系统由湿式报警阀上的压力开关连锁自动起动喷淋系统泵。 6.消防排水系统 本工程消防排水系统主要集于地下室泵房消防排水、消防电梯井坑排水,排水系统为有压排水,由布设于地下室水、泵房及消防电梯的污水集水坑集中污水,再由潜污泵提升污水排至室外,排水管材选用热镀锌钢管。 四、工程有关管理单位 建设单位: 设计单位:
第二节 工程应用的技术文件 某小区工程的施工、调试、验收测试工作,严格遵循以下的国家及地方政府颁布的有关规范标准以及相关技术文件执行。 1.我国现行的规程、规范、标准及图集 《火灾自动报警系统施工及验收规范》(GB 50166—2007) 《自动喷水灭火系统施工及验收规范》(GB 50261—2005) 《自动喷水灭火系统设计规范》(GB 50084—2001) 《建筑电气工程施工及质量验收规范》(GB 50303—2002) 《高层民用建筑设计防火规范》(GB 50045—2005) 《火灾自动报警系统设计规范》(GB 50116—1998) 《民用建筑电气设计规范》(JGJ 16—2008) 《建筑电气工程施工质量验收规范》(GB 50303—2002) 《建筑工程施工质量验收统一标准》(GB 50300—2001) 《沟槽式连接管道工程技术规程》(CECS 151—2003) 《建筑给水排水及采暖工程施工质量验收规范》(GB 50242—2003) 《汽车库、修车库、停车场设计防火规范》(GB 50067—1997) 《建筑灭火器配置设计规范》(GB 50140—2005) 2.我国现行的安全生产、文明施工、环保及消防等有关规定 《施工现场临时用电安全技术规范》(JGJ 46—2005) 《建筑安装工程资料管理规程》(DB 01-51—2003) 3.某小区消防给水设计图纸 第三节 施工组织管理 一、管理人员组织 科学合理的管理体制、统一有效的工程指挥系统是顺利施工的重要保证,为此本工程将派遣精干力量,组建本工程项目管理班子(见附录1:项目管理组织机构图)。明确工程管理机构职能和各岗位管理人员的职责。 1.项目部职能 工程管理机构要通过五项职能的行使,对本工程进行有效的管理,树立良好的企业形象,更好的为业主服务,达到业主满意。 ⑴指挥职能 应根据业主要求,结合消防工程的特点,对工程进行全面的统筹,制定切实可行的计划,建立健全各项规章制度,保证指挥的有效性。同时应根据工程不同阶段的特点,做出科学合理的决策,保证指挥的正确性,以实现工程顺利完工。 ⑵指导职能 应根据合约的规定,按照政府相关部门、甲方、监理的要求,对工程的施工工艺、标准、规范的执行方面进行指导;对选用的材料、设备以及有关业务流程等方面进行指导,使工程有条不紊的进行。 ⑶组织职能 本工程涉及到自动喷洒、自动报警等多个系统的安装,因此工程项目部必须根据工程各方面的要求,组织好所涉及的施工队伍,以保证工程施工目标的实现。 ⑷协调职能 工程管理机构应做好与甲方、监理、政府相关部门及施工队伍之间的协调工作。负责与土建的协调,负责各个系统施工队伍的协调。充分利用协调职能将各方面的关系沟通,排除障碍,保证项目的正常运转。 ⑸控制职能 控制职能是实现施工目标的保证手段。首先,项目部应对各消防系统的施工进行控制,审核施工队伍的施工资质,并确定其可否进场施工;其次,根据合约要求对工程所选用的材料、设备进行控制;第三,根据工程总体进度计划和质量目标对工程的进度和质量进行控制。 2.项目各岗位的职责 ⑴项目经理职责 负责现场生产过程中同甲方、和其他专业之间的协调工作。 对工程总体施工布置负责执行承包合同中履行的条款,为完成预定的质量目标和施工工期,全面开展各项工作。 ⑵项目副经理职责 对工程总体施工和质量负责,保证工程项目质量符合合同要求,执行承包合同中应履行的条款。 负责生产过程的组织与协调工作。 ⑶项目总工程师职责 负责组织编制工程的施工方案。 负责执行规范标准及技术安全措施。 负责工程中的各项质量工作,指导技术资料的整理、积累及移交归档。 负责施工图、技术资料、质量记录的控制和管理工作。 ⑷施工员职责 认真执行规程规范、技术标准及各项质量制度。 组织班组完成上级下达的进度质量指标,组织班组进行自、互检,对查出的问题及时处理。 参加设计和上级组织的技术交底,编制施工方案,经批准后组织实施。 负责收集、整理、标识、检验和试验记录。 做好工程的预检、隐检分项工程的质量评定工作。 ⑸质检员职责 严格监督按图纸、规程规范进行施工,以保证工程质量达到相关验收标准及本工程质量目标。 认真填写工程质量检查记录,把检查发现的质量问题及时反馈给有关人员。 核查施工过程中的质量记录,按时对质量记录进行标识,确保竣工资料准确、齐全、及时。及时向项目监理工程师汇报质检资料。 ⑹材料员职责 配合生产系统按施工预算组织材料、设备进场报验。 把好材料、设备质量关,不合格和证件、手续不全的产品不准在工程中使用。 ⑺安全员职责 负责现场施工的安全、消防工作。 监督、检查安全技术交底的实施,监督施工人员安全措施是否到位,对违规或无视安全规程的员工实施处罚,出现隐患及时向有关人员提出并发隐患通知书,出现安全问题及时向上级安全部门报告。 二、劳动力组织 ⑴组织参加过同类型或大型工程建设的技术工人队伍参加本工程的施工。 ⑵电焊工、电工等特种技术工人,须持劳动部门颁发的有效证件上岗。 ⑶根据工期进度安排,编制各专业详细劳动力计划,配备充足的专业技术工人,保障工程施工的基础力量。 ⑷根据招标文件和图纸,目前本工程应至少配备下列工种人员: 管工 电工 焊工 钳工 瓦工 调试工 木工 杂工 ⑸做好劳动力的进场教育 参加本工程进行安装施工的所有人员,在进场前必须进行进场培训教育。内容包括安全、文明施工、现场各项规章制度等。 三、物资组织 ⒈组织好材料、设备、机具资源 做好施工设备、材料供货和配备充分的施工机具,以保障工程顺利施工。 ⒉办理设备、材料订购手续及采购 ⑴严格按照建设单位关于设备、材料的有关规定和设计图纸的要求选定设备、主材及其他材料。 ⑵设备、材料订货前,严格按照程序向建设单位代表或监理工程师提供技术资料及供货依据,其中包括设备的定型测试、出厂验收试验的检测报告,在出厂验收时将有专职技术人员参加。 ⑶本工程直接采购产品的检验及控制管理,将有关资料报请建设单位或其委托的监理进行审查。 第四节 技术保证措施 一、技术组织工作 ⑴技术部门根据本工程特点,认真组织图纸自审、会审,领会标书内容和要求,充分了解设计意图,并结合本工程各项目的特点和实际需要制定有针对性的施工方案。根据方案要求和有关技术、质量规范,做好对施工人员进行技术交底和技术培训的准备。 ⑵施工前安排本工程的各专业工程技术人员对技术工人进行技术交底、工程内容交底、工艺流程交底,使所有人员在进入施工现场前熟悉所安装设备的性能、特点及合约规定,做到心中有数。 ⑶通过认真审查施工图纸及有关施工资料,及时准确地做出施工预算,经有关部门批准后由物资供应部门筹备。 ⑷按图纸及国家标准确定采购标准、运作程序,确保加工订货质量及到货日期。 ⑸根据工程特点和现场情况,制定有关技术、安全等详细施工管理措施。 二、技术保证措施 ⑴组织有经验、有责任心的工程技术人员并形成管理网络,对本工程的各项专业施工进行技术指导和技术控制。 ⑵严格执行各项技术规程、规范。 ⑶严格执行上级有关技术管理制度。 ⑷施工中发现重大问题应及时以书面形式反馈给建设单位与设计单位,并以洽商等形式予以补充或修改、解决。 ⑸精心编制各项施工方案与技术交底并贯彻执行。 ⑹成立技术攻关组,技术攻关组的组长由项目总工程师担任。针对工程关键技术难点,组织专业工程师进行专题技术攻关,研究制定解决方法与措施。 ⑺严肃工艺纪律,对违反工艺者,各级管理人员均有权制止,施工员要带头执行工艺并经常检查、督促施工小组的执行情况。 ⑻组织执行工艺规范和施工方案的检查,奖优罚劣。 三、技术资料管理 ⑴工程资料按照《建筑安装工程资料管理规程》和合约要求及时做好收集,汇总,整理,归档工作。 ⑵在工程施工阶段,应完整保存有关设计变更、工序验收、材料进场验收、材料试验、材质
