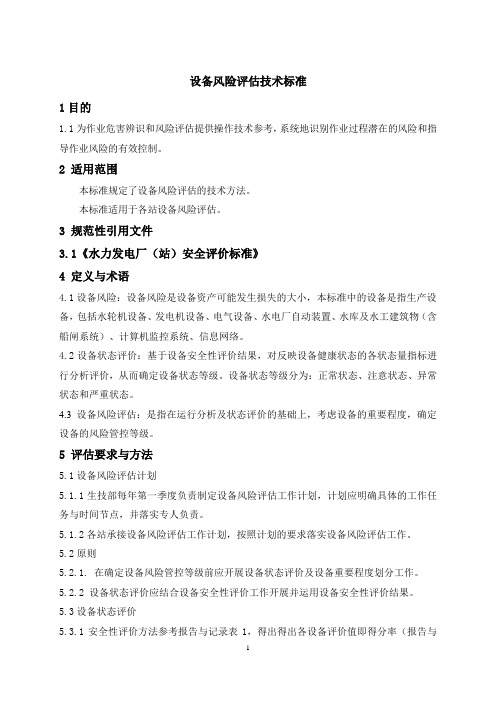

设备风险评估技术标准1目的1.1为作业危害辨识和风险评估提供操作技术参考,系统地识别作业过程潜在的风险和指导作业风险的有效控制。
2 适用范围本标准规定了设备风险评估的技术方法。
本标准适用于各站设备风险评估。
3 规范性引用文件3.1《水力发电厂(站)安全评价标准》4 定义与术语4.1设备风险:设备风险是设备资产可能发生损失的大小,本标准中的设备是指生产设备,包括水轮机设备、发电机设备、电气设备、水电厂自动装置、水库及水工建筑物(含船闸系统)、计算机监控系统、信息网络。
4.2设备状态评价:基于设备安全性评价结果,对反映设备健康状态的各状态量指标进行分析评价,从而确定设备状态等级。
设备状态等级分为:正常状态、注意状态、异常状态和严重状态。
4.3设备风险评估:是指在运行分析及状态评价的基础上,考虑设备的重要程度,确定设备的风险管控等级。
5 评估要求与方法5.1设备风险评估计划5.1.1生技部每年第一季度负责制定设备风险评估工作计划,计划应明确具体的工作任务与时间节点,并落实专人负责。
5.1.2各站承接设备风险评估工作计划,按照计划的要求落实设备风险评估工作。
5.2原则5.2.1. 在确定设备风险管控等级前应开展设备状态评价及设备重要程度划分工作。
5.2.2 设备状态评价应结合设备安全性评价工作开展并运用设备安全性评价结果。
5.3设备状态评价5.3.1安全性评价方法参考报告与记录表1,得出得出各设备评价值即得分率(报告与记录表2)。
5.3.2设备状态依据设备得分率确定,设备状态与得分率关系如下表3:表3设备状态与得分率关系5.3.2.1主要(必备)技术资料齐全的设备。
5.3.2.2关注设备是指技术性能完好、运行工况稳定且与运行条件相适应,虽有一般缺陷,但不影响安全稳定运行,主要(必备)技术资料齐全的设备。
5.3.2.3异常设备是指技术性能有所下降,运行工况基本满足运行要求,主要(必备)技术资料不齐全,存在可能影响安全稳定运行的缺陷。
小石峡水电站导流兼深孔泄洪洞、引水发电洞及地面厂房工程(合同编号:XSX2009018/C1)1#机启动试运行报告批准:李刚审查:苗长盛编写:李梅康中国葛洲坝集团股份有限公司新疆小石峡水电站工程施工项目部目录1、试验依据.............................................................. 22、试验目的.............................................................. 23、试验设备.............................................................. 24、试验条件.............................................................. 25、试验项目.............................................................. 26、试验时间.............................................................. 27、启动试验情况.......................................................... 37.1机组充水试验 .................................................................................................................................................. 37.2机组首次启动试验.......................................................................................................................................... 47.3调速器空载扰动试验...................................................................................................................................... 47.4机组过速试验.................................................................................................................................................. 47.5发电机升流试验.............................................................................................................................................. 57.6发电机升压试验.............................................................................................................................................. 67.7发电机带主变及220K VGIS升流试验............................................................................................................. 77.8发电机带主变及220K VGIS升压试验............................................................................................................. 77.9励磁空载试验.................................................................................................................................................. 77.10自动开停机试验 ........................................................................................................................................ 147.11峡白线及220KVⅡ母送电........................................................................................................................ 147.121#主变冲击试验......................................................................................................................................... 147.131#机组并网及甩负荷试验......................................................................................................................... 157.14机组带负荷72小时连续试运行 .............................................................................................................. 158、遗留问题............................................................ 159、结论................................................................ 1610、附件:甩负荷甩前、甩时、甩后振摆度统计表............................ 161、试验依据试验依据《水轮发电机组启动试验规程》 (DL/T 507—2002),《水轮发电机组安装技术规范》 (GB 8564-2003),试运行指挥部批准的《小时峡水电站1#机组启动试运行方案》,厂家技术资料和设计院图纸。
机组启动试运行方案一、编制依据:1、水轮发电机组安装技术规范(GB/T-8564-2003);2、水轮发电机组启动试验规程(DL/T507-2002);3、杭州大路发电设备有限公司有关技术文件和设计图纸;(1)水轮机安装、使用、维护说明书及技术条件;(2),10.5KV水轮发电机安装、使用、维护说明书及技术条件;4、水利部农村电气化研究所施工图。
二、机组起动试运行目的1、通过机组试运行,考验机组设计、制造和安装的质量,可以发现机组在制造和安装中出现的问题和存在的缺陷,并及时予以消除,从而达到确保机组长期安全可靠、稳定运行的要求。
2、验证机组与有关电气及机械设备协联动作的正确性,以及自动化元件的可靠性,并对相关参数进行测定,掌握机组和电气设备的实际最优工况和性能,为今后长期稳定运行提供技术保障。
三、机组试运行应具备的条件1、厂房机电设备安装已完成,并经静态调试合格:(1)水轮发电机组、球阀、调速器已安装完成,并完成静态调试;(2)油气水等辅助设备已安装完成,经调试合格,可以投运;(3)电气设备已安装完成,并经试验合格;(4)升压变电工程安装完成、试验合格,经电网公司验收合格;(5)机组及公用设备自动化系统已安装完成,完成静态调试,满足机组试运行要求。
2、厂用电系统已投入运行,满足试运行要求。
3、引水系统土建、金属结构、机电设备施工完成,机电设备经调试合格,具备充水条件。
4、水库蓄水正常,水位满足试运行要求。
5、机组启动小组已成立,组织机构健全。
6、通信系统施工完成,通信系统畅通,满足试运行要求。
四、机组启动试运行前的检查(一)引水系统检查(1)进水口拦污栅、事故闸门、充水阀、起闭装置安装完工,手动、自动操作均已调试合格,起闭情况良好。
(2)引水隧洞、压力管道已施工完毕,灌浆孔封堵完毕,钢筋头割除,除锈防腐工程结束,各支洞进人孔已封闭,洞内施工垃圾已全面清理干净,无杂物。
(3)两台机球阀已安装调试完毕,经无水调试符合要求;两台机球阀均处于全关位置,操作油路关闭,并采取防误动安全措施。

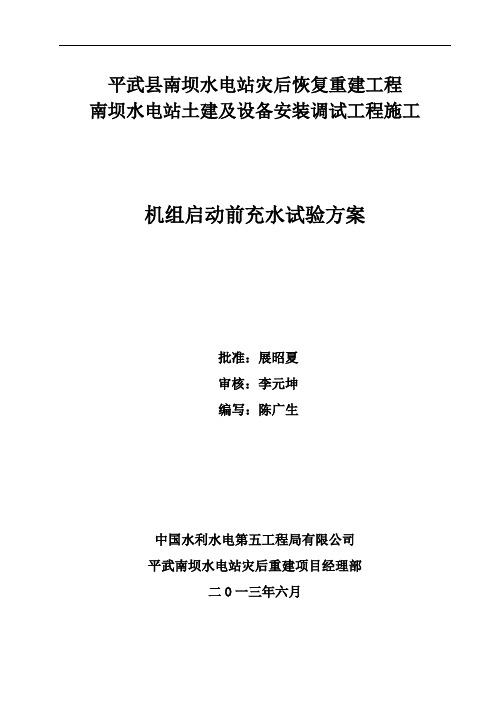

平武县南坝水电站灾后恢复重建工程南坝水电站土建及设备安装调试工程施工机组启动前充水试验方案批准:展昭夏审核:李元坤编写:陈广生中国水利水电第五工程局有限公司平武南坝水电站灾后重建项目经理部二O一三年六月一.总则平武南坝水电站装机容量为2×12MW机组,按照“分步启动,双机投产”的原则进行启动试运行。
首先启动2F水轮发电机组及其附属设备、10.5kV母线及相关一次电气设备、主变压器、全厂公用辅助系统、厂用交直流电源系统、公用自动控制系统、2F 机组励磁系统和调速器系统,保护、测量、信号系统。
二.机组充水试验编写依据本方案编写依据1.南坝水电站机组启动验收委员会审核通过的机组启动试运行程序大纲2.相关设备厂家机组启动前技术说明3.设计图纸及相关规程规范4.GB8564-2003《水轮发电机组安装技术规范》5.GB50150—2006《电气装置安装工程电气设备交接试验标准》6.DL/T507—2002《水轮发电机组启动试验规程》7.DL/T 827-2002《灯泡贯流式水轮发电机组启动试验规程》三.组织机构●现场负责:陈广生●现场安全:钱冠鹏●信号指挥:刘应春●试验组:卓越●班组负责:谢良校●操作人员:王子濠曾海详周濠然●巡视人员:曾少钦王志锋陈泽波四. 2F机组充水前检查1. 2F机组引水系统检查1.1.进水口拦污栅已安装调试完工并清理干净,检验合格。
压差测量仪表已安装完工,调试合格。
1.2.进水口闸门门槽已清扫干净,检验合格。
进水口闸门及启闭装置安装完工,检验合格并处于可靠关闭位置。
1.3.2F机组段的闸门处于关闭状态,并已采取安全措施防止误动。
1.4.机组充水前,进水闸门与拦污栅间,已检查及清除完水中可能危及机组安全运行的杂物,并确认无可能影响到机组安全运行的杂物。
1.5.进水流道、转轮室、尾水流道等过水流道系统已施工安装完工,清理干净并检验合格。
所有安装用的临时吊耳、吊环、支撑等均已拆除。
水轮发电机组启动试验规程DL T 507-2002 中华人民共和国电力行业标准DL/T 507—2002代替DL/ 507--1993水轮发电机组启动试验规程2002-04-27发布 2002-09-01实施中华人民共和国国家经济贸易委员会发布目次1.范围―――――――――――――――――――――――――――――――1 2.规范性引用文件――――――――――――――――――――――――――1 3.总则―――――――――――――――――――――――――――――――1 4.水轮发电机组启动试运行前的检查――――――――――――――――――1 5.水力发电机组充水试验―――――――――――――――――――――――5 6.水力发电机组空载试运行――――――――――――――――――――――6 7.水轮发电机组带主变压器与高压配电装置试验―――――――――――――11 8.水轮发电机组并列及负荷试验――――――――――――――――――――12 9.水轮发电机组72h带负荷试运行及30d考核试运行―――――――――――14 10.交接与投入商业运行―――――――――――――――――――――――15 附录A (资料性附录)水轮发电机组甩负荷试验记录表格式――――――――16 参考文献――――――――――――――――――――――――――――――17 水轮发电机组启动试验规程1 范围本标准规定了单机容量为15MW及以上的水轮发电机组启动试运行试验程序和要求,适用与水电站水轮发电机组及相关机电设备的启动试运行试验和交接验收,单机容量小于15MW的机组可参照执行。
本标准同时适用于可逆式抽水蓄能机组发电工况的启动试验。
可逆式抽水蓄能机组水泵工况的启动试验要求按GB/T 18284—2001《可逆式抽水蓄能机组启动试验规程》的规定执行。
有关灯泡贯流式机组的启动试验,参见《灯泡贯流式水轮发电机组启动试验规程》。
2 规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。
《水电水利基本建设工程单元工程质量等级评定标准第三部分:水轮发电机组安装工程》(DL/T5113.3-2005)《水轮发电机组启动试验规程》(DL/T 507-2002)《灯泡贯流式水轮发电机组启动试验规程》(DL/T 827-2002)(DL/T 5186-2004)《水力发电厂机电设计规范》《水电厂机组自动化元件及其系统运行维护与检修试验规程》(DL/T619 一1997)《水轮机运行规程》(DL/T 710 -1999)《水轮机电液调节系统及装置技术规程》(DL/T 563-2004)《水轮机调速器及油压装置运行规程》(DL/T 792-2001)《水轮机电液调节系统及装置调整试验导则》(DL/T 496-2001)《水轮发电机组设备出厂试验一般规定》(DL 443-199l)《水轮发电机组起动试验规程》(DL/T 507-2002)《水力发电厂自动化设计技术规范》(DL/T 5081-1997)《水力发电厂检修导则》(DL/T838-2003)《电力工业锅炉压力容器检验规程》(DL 647-1998)(DL/T5066-1996)《水力发电厂水利机械辅助设备系统设计技术规定》《立式水轮发电机检修技术规程》(DL/T 817-2002)《电力设备预防性试验规程》(DL/T 596—1996)《水轮发电机运行规程》(DL/T751-2001)《进口水轮发电机(发电/电动机)设备技术规范》(DL/T 730-2000)《有载分接开关运行维修导则》(DL/T 574--95)《电力变压器运行规程》(DL/T 572--1995)《电力设备典型消防规程》(DL 5027--1993)《水力发电厂厂用电设计规程》(DL/T5164-2002)《架空送电线路运行规程》(DL/ T741-2001)(DL/T620-1997)《交流电气装置的过电压和绝缘配合》《交流电气装置接地》(DL/T 621-1997)《高压配电装置设计技术规程》(DL/T5352-2006)(DL/T 5218-2005)《220~500kV 变电所设计技术规程》《火力发电厂设计技术规程》(DL 5000-2000)《导体和电器选择设计技术规定》(DL/T5222-2005)《火力发电厂和变电所照明设计技术规定》(DL/T5390—2007)《大中型水轮发电机静止整流励磁系统及装置技术条件》(DL/T 583—2006)《大中型水轮发电机静止整流励磁系统及装置运行、检修规程》(DL/T 491—1999)《电力系统安全稳定导则》(DL755-2001)《大中型水轮发电机静止整流励磁系统及装置运行、检修规程》(DL/T 491—2008)(DL/T 1013—2006)《大中型水轮发电机微机励磁调节器试验与调整导则》《发电机励磁系统技术监督规程》(DL/T 1049—2007)《继电保护及安全自动装置运行评价规程》(DL/T 623-1997)《220~500kV 电力系统故障动态记录技术准则》(DL/T 553—1994)《继电保护和电网安全自动装置检验规程》(DL/T 995—2006)《微机继电保护装置运行管理规程》(DL/T 587-2007)《电力工程直流系统设计技术规程》(DL/T5044-2004)《电力系统用蓄电池直流电源装置运行与维护技术规程》(DL/T 724—2000)《电力用直流和交流一体化不间断电源设备》(DL/T 1074-2007)《不间断电源设备》(GB/T 7260-2009)《电力系统通信自动交换网技术规范》(DL/T589—1996)(DL/T 795—2001)《电力系统数字调度交换机》《电力系统通信站防雷运行管理规程》(DL 548—1994)《电力系统通信管理规程》(DL/T 544—1994)《电力系统光纤通信运行管理规程》(DL/T 547—1994)《电力系统载波通信运行管理规程》(DL/T 546—1994)《电力系统微波通信运行管理规程》(DL/T 545-94)《水力发电厂水力机械辅助设备系统设计技术规定(DL/T 5066-1996)《水力发电厂自动化设计技术规范》(DL/T5081—1997)《水电水利工程启闭机设计规范》(DL/T5167-2002)《水工钢闸门和启闭机安全检测技术规程》(DL/T835-2003)《水电厂计算机监控系统基本技术条件》(DL/T 578-2008)《水力发电厂计算机监控系统设计规定》(DL/T 5065-2009)《混凝土坝安全监测技术规范》(DL/T5178-2003)《混凝土重力坝设计规范》(DL 5108-1999)《水工建筑物抗震设计规范》(DL 5370-2000)(DL/5416-2009)《水工建筑物强震动安全监测技术规范》《电力行业紧急救护技术规范》(DL/T692-2008)《水力发电厂气体绝缘金属封闭开关设备配电装置设计规范》(DLT5139-2001)《水力发电厂气体绝缘金属封闭开关设备配电装置设计规范条文说明》(DL/T5139-2001)《水力发电厂照明设计规程》(DL/T 5140-2001)《水利水电工程劳动安全与工业卫生设计规范》(DL 5061-1996)《水力发电厂厂房采暖通风与空气调节设计规程》(DL/T5165-2002)(DL/5061—1996)《水利水电工程劳动安全与工业卫生设计规范》。
水轮发电机组启动试验规程1. 总则水轮发电机组充水试验的开始,即是电站机组起动试运行的正式开始。
首先应确认充水试运行前的各项检查试验已全部完成。
充水前再次确认四台机进水蝴蝶阀及其旁通阀处于关闭状态,四台蝶阀重锺的锁定销已穿入,其操作电源已切除。
超声波流量计的穿线孔已可靠地封堵。
确认调速器、导水机构处于关闭状态,接力器锁锭已锁好。
2. 水轮发电机组启动试运行前的检查2.1 引水系统的检查2.1.1进水口拦污栅已安装调试完工。
2.1.2进水口闸门门槽已清扫干净检查合格。
检修闸门、工作闸门、充水阀和启闭装置已安装完工,在无水情况下手动、自动操作均已调试合格。
检修闸门和工作闸门处于关闭状态。
2.1.3调压井、压力钢管、蜗壳和尾水管等过水通流系统已检验合格清理干净。
灌浆孔已封堵。
测压头已装好,测压管阀门和测量表计已安装。
超声波流量计无水调试已合格。
2.1.4四台机的蝶阀及旁通阀已安装完工且能可靠封堵,启闭情况良好,处于关闭状态。
油压装置及操作系统已安装完工检验合格,油泵运转正常。
2.1.5蜗壳及尾水管已清理干净,固定转轮的楔子板和临时支撑已拆除。
2.1.6蜗壳及尾水管放空阀已关闭。
锥管进人孔已严密封闭。
2.1.7尾水闸门门槽及其周围已清理干净,闸门处于关闭状态。
尾水门机及抓梁可随时投入工作。
2.1.8调压井和尾水渠水位测量系统安装调试合格,水位信号远传正确。
2.2 水轮机的检查2.2.1水轮机转轮及所有部件已安装完工检验合格,施工记录完整,上下止漏环间隙已检查无遗留杂物。
2.2.2主轴中心补气装置已安装调试合格。
2.2.3顶盖射流泵已安装完工,检验合格。
2.2.4检修密封空气围带已安装完工,经检验无渗漏。
2.2.5水导轴承油位正常,冷却系统检查合格,油位、温度传感器及冷却水水压已调试符合设计要求。
2.2.6导水机构处于关闭状态,接力器锁锭投入。
导水叶最大开度和关闭后的严密性及压紧行程已检验。
剪断销信号装置已检验合格。
《水电水利基本建设工程单元工程质量等级评定标准第三部分:水轮发电机组安装工程》(DL/T5113.3-2005)《水轮发电机组启动试验规程》(DL/T 507-2002)《灯泡贯流式水轮发电机组启动试验规程》(DL/T 827-2002)(DL/T 5186-2004)《水力发电厂机电设计规范》《水电厂机组自动化元件及其系统运行维护与检修试验规程》(DL/T619 一1997)《水轮机运行规程》(DL/T 710 -1999)《水轮机电液调节系统及装置技术规程》(DL/T 563-2004)(DL/T 792-2001)《水轮机调速器及油压装置运行规程》《水轮机电液调节系统及装置调整试验导则》(DL/T 496-2001)《水轮发电机组设备出厂试验一般规定》(DL 443-199l)《水轮发电机组起动试验规程》(DL/T 507-2002)《水力发电厂自动化设计技术规范》(DL/T 5081-1997)《水力发电厂检修导则》(DL/T838-2003)《电力工业锅炉压力容器检验规程》(DL 647-1998)(DL/T5066-1996)《水力发电厂水利机械辅助设备系统设计技术规定》《立式水轮发电机检修技术规程》(DL/T 817-2002)《电力设备预防性试验规程》(DL/T 596—1996)《水轮发电机运行规程》(DL/T751-2001)《进口水轮发电机(发电/电动机)设备技术规范》(DL/T 730-2000)《有载分接开关运行维修导则》(DL/T 574--95)《电力变压器运行规程》(DL/T 572--1995)(DL 5027--1993)《电力设备典型消防规程》《水力发电厂厂用电设计规程》(DL/T5164-2002)《架空送电线路运行规程》(DL/ T741-2001)(DL/T620-1997)《交流电气装置的过电压和绝缘配合》《交流电气装置接地》(DL/T 621-1997)《高压配电装置设计技术规程》(DL/T5352-2006)(DL/T 5218-2005)《220~500kV 变电所设计技术规程》《火力发电厂设计技术规程》(DL 5000-2000)《导体和电器选择设计技术规定》(DL/T5222-2005)《火力发电厂和变电所照明设计技术规定》(DL/T5390—2007)《大中型水轮发电机静止整流励磁系统及装置技术条件》(DL/T 583—2006)《大中型水轮发电机静止整流励磁系统及装置运行、检修规程》(DL/T 491—1999)《电力系统安全稳定导则》(DL755-2001)(DL/T 491—2008)《大中型水轮发电机静止整流励磁系统及装置运行、检修规程》(DL/T 1013—2006)《大中型水轮发电机微机励磁调节器试验与调整导则》《发电机励磁系统技术监督规程》(DL/T 1049—2007)《继电保护及安全自动装置运行评价规程》(DL/T 623-1997)《220~500kV 电力系统故障动态记录技术准则》(DL/T 553—1994)《继电保护和电网安全自动装置检验规程》(DL/T 995—2006)《微机继电保护装置运行管理规程》(DL/T 587-2007)《电力工程直流系统设计技术规程》(DL/T5044-2004)《电力系统用蓄电池直流电源装置运行与维护技术规程》(DL/T 724—2000)《电力用直流和交流一体化不间断电源设备》(DL/T 1074-2007)《不间断电源设备》(GB/T 7260-2009)《电力系统通信自动交换网技术规范》(DL/T589—1996)(DL/T 795—2001)《电力系统数字调度交换机》《电力系统通信站防雷运行管理规程》(DL 548—1994)《电力系统通信管理规程》(DL/T 544—1994)《电力系统光纤通信运行管理规程》(DL/T 547—1994)《电力系统载波通信运行管理规程》(DL/T 546—1994)《电力系统微波通信运行管理规程》(DL/T 545-94)《水力发电厂水力机械辅助设备系统设计技术规定(DL/T 5066-1996)《水力发电厂自动化设计技术规范》(DL/T5081—1997)《水电水利工程启闭机设计规范》(DL/T5167-2002)《水工钢闸门和启闭机安全检测技术规程》(DL/T835-2003)《水电厂计算机监控系统基本技术条件》(DL/T 578-2008)《水力发电厂计算机监控系统设计规定》(DL/T 5065-2009)《混凝土坝安全监测技术规范》(DL/T5178-2003)《混凝土重力坝设计规范》(DL 5108-1999)《水工建筑物抗震设计规范》(DL 5370-2000)(DL/5416-2009)《水工建筑物强震动安全监测技术规范》《电力行业紧急救护技术规范》(DL/T692-2008)《水力发电厂气体绝缘金属封闭开关设备配电装置设计规范》(DLT5139-2001)《水力发电厂气体绝缘金属封闭开关设备配电装置设计规范条文说明》(DL/T5139-2001)《水力发电厂照明设计规程》(DL/T 5140-2001)《水利水电工程劳动安全与工业卫生设计规范》(DL 5061-1996)《水力发电厂厂房采暖通风与空气调节设计规程》(DL/T5165-2002)(DL/5061—1996)《水利水电工程劳动安全与工业卫生设计规范》。
DL 408-1991 电业安全工作规程(发电厂和变电所电气部分)DL 409-1991 电业安全工作规程(电力线路部分)DL 507-2002 水轮发电机组起动试验规程DL 5123-2000 水电站基本建设工程验收规程DL 5164-2002 水力发电厂厂用电设计技术规程DL 755-2001 电力系统安全稳定导则DLT 1013-2006 大中型水轮发电机微机励磁调节器试验和调整导则DLT 1040-2007 电网运行准则DLT 478-2010 继电保护和安全自动装置通用技术条件DLT 489-2006 大中型水轮发电机静止整流励磁系统及装置试验规程DLT 5136-2001火力发电厂-变电所二次设计技术规定DLT 5147-2001 电力系统安全自动装置设计技术规定DLT 5153-2002 火力发电厂厂用电设计技术规定DLT 5164-2002 水力发电厂厂用电设计技术规程DLT 5428-2009 火力发电厂热工保护系统设计规定DLT 5429-2009 电力系统设计技术规程DLT 5437-2009 火力发电建设工程启动试运及验收规程DLT 583-2006 大中型水轮发电机静止整流励磁系统及装置技术条件DLT 587-2007 微机继电保护装置运行管理规程DLT 596-1996 电力设备预防性试验规程DLT 650-1998 大型汽轮发电机自并励静止励磁系统技术条件DLT 688-1999 电力系统远方跳闸信号传输装置DLT 720-2000 电力系统继电保护柜.屏通用技术条件DLT 769-2001 电力系统微机继电保护技术导则DLT 774-2004 火力发电厂热工自动化系统检修运行维护规程DLT 782-2001 110kV及以上送变电工程启动及竣工验收规程DLT 843-2003 大型汽轮发电机交流励磁机励磁系统技术条件DLT 843-2010 大型汽轮发电机励磁系统技术条件DLT 873-2004 微机型发电机变压器组动态记录装置技术条件DLT 970-2005 大型汽轮发电机非正常和特殊运行及维护导则DLT 995-2006 继电保护及电网安全自动装置检验规程GB 15149.1-2002 电力系统远方保护设备的性能及试验方法第1部分:命令系统GB 26860-2011 电力安全工作规程(发电厂和变电站电气部分)GB 50150-2006 电气装置安装工程电气设备交接试验标准GB 50171-1992 电气装置安装工程盘、柜及二次回路结线施工及验收规范GB 50319-2000 建设工程监理规范GB 7064-2008 隐极同步发电机技术要求GB 7894-2009 水轮发电机基本技术条件GBT 14285-2006 继电保护和安全自动装置技术规程GBT 15145-2008 输电线路保护装置通用技术条件GBT 19001-2008 质量管理体系要求GBT 26399-2011 电力系统安全稳定控制技术导则GBT 50062-2008 电力装置的继电保护和自动装置设计规范GBT 7064-2002 透平型同步电机技术要求GBT 7409.1-2008 同步电机励磁系统定义GBT 7409.2-2008 同步电机励磁系统电力系统研究用模型GBT 7409.3-2007 同步电机励磁系统大中型同步发电机励磁系统技术要求GBT 755-2008 旋转电机定额和性能IEC 60041 水轮机现场验收试验国际规程JB 9568-2000 电力系统继电器、保护及自动装置通用技术条件JBT 3950-1999 自动准同期装置QGDW 142-2006 同步发电机励磁系统建模导则QGDW 143-2006 电力系统稳定器整定试验导则QGDW 269-2009 继电保护和电网安全自动装置现场工作保安规定QGDW 411-2010 继电保护试验装置校准规范QGDW 652-2011 继电保护试验装置检验规程QGDW 684-2011 发电机组电力系统稳定器(PSS)运行管理规定QGDW 746-2012 同步发电机进相试验导则SD 325-1989电力系统电压和无功电力技术导则中国国电集团公司火电工程调整试运质量检验及评定标准(2006年版)国电发[2000]589号防止电力生产重大事故的二十五项重点要求国网生技[2005]400号国家电网公司十八项电网重大反事故措施(试行)建质[1996]111号火电工程调整试运质量检验及评定标准建质[1996]40号火电工程启动调试工作规定建质[2003]162号工程质量监督工作导则电建[1996]159号火力发电厂基本建设工程启动及竣工验收规程。
小石峡水电站导流兼深孔泄洪洞、引水发电洞及地面厂房工程(合同编号:XSX2009018/C1)1#机启动试运行报告批准:李刚审查:苗长盛编写:李梅康中国葛洲坝集团股份有限公司新疆小石峡水电站工程施工项目部目录1、试验依据 (2)2、试验目的 (2)3、试验设备 (2)4、试验条件 (2)5、试验项目 (2)6、试验时间 (2)7、启动试验情况 (3)7.1机组充水试验 (3)7.2机组首次启动试验 (4)7.3调速器空载扰动试验 (4)7.4 机组过速试验 (4)7.5发电机升流试验 (5)7.6发电机升压试验 (6)7.7发电机带主变及 220KVGIS升流试验 (7)7.8发电机带主变及 220KVGIS升压试验 (7)7.9 励磁空载试验 (7)7.10自动开停机试验 (14)7.11峡白线及 220 KV H母送电 (14)7.121#主变冲击试验 (14)7.131#机组并网及甩负荷试验 (15)7.14 机组带负荷 72 小时连续试运行 (15)8、遗留问题 (15)9、结论 (16)10 、附件:甩负荷甩前、甩时、甩后振摆度统计表. (16)1、试验依据试验依据《水轮发电机组启动试验规程》(DL/T 507 —2002),《水轮发电机组安装技术规范》(GB 8564-2003),试运行指挥部批准的《小时峡水电站1#机组启动试运行方案》,厂家技术资料和设计院图纸。
2、试验目的在机组动态情况下全面检查电站设备的设计、制造与安装质量,全面考核水工建筑物、水轮发电机组、辅助设备、电气设备的安全性与可靠性,为机组及相关设备能否投入商业运行做出结论。
3、试验设备录波仪,低频信号发生器,继电保护测试仪、相位表等。
4、试验条件(1)试运行组织机构已建立,并开始在启动验收委员会的领导下开展工作。
(2)试运行规章制度已建立。
(3)分系统无水分部试验已完成,试验结果符合设计要求。
(4)上、下游水位满足设计要求。
