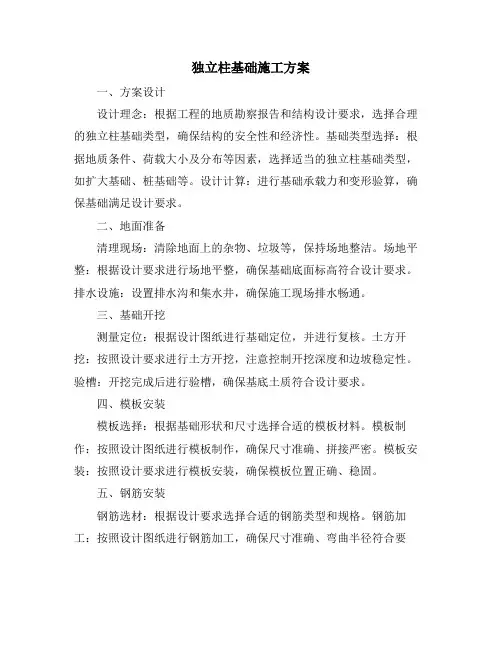

独立柱基础施工方案

  • 格式:docx
  • 大小:201.26 KB
  • 文档页数:19

独立柱基础施工方案目录一、工艺流程 (2)二、工艺特点及主要施工方法 (2)三、预埋螺栓、铁件的施工施工方法 (11)四、施工主要机械使用计划 (13)五、基础施工所需劳动力计划 (15)六、环境、职业健康及安全保证措施 (15)七、基础施工网络进度计划图 (18)、工艺流程土方开挖T基础垫层T测量放线T钢筋绑扎T支护模板(基础及地梁)7浇筑混凝土T养护---T基础验收后土方回填二、工艺特点及主要施工方法(一)土方工程1、基础采取机械开挖。

在土方工程开挖前,项目部有关技术人员应同建设单位办好有关交接手续,请建设单位明确是否有旧的地下管线、电缆、通信设施等,以免造成土方工程开挖时不必要的损失。

2、土方开挖前,由测量人员测好自然地面方格网后,交建设单位签字认可,同时由测放人员放出土方开挖的边线,经复验后才能开挖动土。

3、土方开挖前,应在场地四周挖排水沟,防止地面水流向挖方场地,同时作为将基坑中积水抽到地面排水沟。

4、由于土方开挖量大、工期紧,基础土方采用单个基础独立开挖形式进行。

用反铲挖土机配自卸汽车将土方(扣除回填土方后)全部运至甲方指定场所。

5、根据工程厂房内基础基坑土质情况,工程施工时采用自上而下逐层顺序施工,深度较大的基坑采用分多层开挖法,放坡系数考虑1:0.67 。

根据地堪资料情况为防止基坑边坡失稳,采用加大放坡系数的开挖方式。

由于本工程个别基础最深达到7 米左右,开挖面积较大,安全及施工考虑将基础周围较近基础一块大开挖。

如遇地下水用潜水泵采用明排水及时封闭垫层。

6、土方开挖过程中应对基坑边坡进行监测,对基坑岩土性状,进行观测。

厂房内的深基础施工开挖过程中发现土壁情况不好时应及时采取支护措施。

7、由于土方采用机械挖土,为不破坏土质的结构,应留200mm高用人工清理,严禁超挖,如遇超挖部位应征得设计和建设单位同意后,用砼进行换填。

8、垫层砼振捣采用平板振动器,每个部位逐一振捣一次。

之后,由人工用平锹及木抹子搓平。

9、垫层找平必须根据抄平点每隔3m打钢筋棍一根做好标高控制点,施工过程中拉线进行找平。

10、垫层混凝土达到一定的强度后,可进行表面找平、抹平待表面干燥,达到要求的5.0MPa后,进行钢筋绑扎。

(二)垫层施工1、为避免已挖至设计标高的基槽被雨水浸泡,除对已验收的基槽要尽快做垫层封闭外,现场备足防雨棚布,可以及时进行封盖保护。

垫层砼振捣时每个部位逐一振捣一次。

振动棒移动距离一般为40cm左右,振捣时间一般为15~30s。

混凝土振捣密实后,表面用木抹子搓平。

垫层找平必须以钢筋棍上的标高记号为准确检查平整度,高的铲掉,凹的补平。

用水平木刮杠刮平,表面用木抹子搓平。

2、破桩头(参照设计要求)桩头部位混凝土浮浆必须清理干净,对于高于设计标高的人工挖孔桩桩头必须进行混凝土破除,如高度不够,必须按照设计规范要求采用高于桩混凝土标号混凝土进行接桩,桩头嵌入桩帽高度必须保证。

(三)测量放线1 、测绘能力我公司是取得全国测绘甲级资质的冶金工业建筑企业,具有高素质专业工程技术人员和一批经验丰富的测量人员。

在类似工程的施工过程中积累了处理位移和对大型生产装置监测的经验,形成了自己的专有技术。

测量仪器装备精良,有高精度的全站仪、电子经纬仪、电子水准仪和水平位移测微器。

2、基础基准线、高程基准点的控制(1)在基础垫层施工完后将基础中心线投放在基础垫层上,建立基础控制线。

两端点的投点误差小于±1mm。

(2)采用正倒镜投点取平均值的方法在各基础的中心垫层上投点,距离采用往返测取平均值并按内控制边长不符值进行分配。

3、高程基准点的控制(1)为保证厂房标高的统一准确,在厂房适当位置基础或其他可固定位置上建立标高基准点作为不变水准点,由于厂房较大应在厂房的两边及中部分别建立。

所有施工都依据不变水准点施工,保证施工标高的准确性。

(2)不变水准点与厂房深桩水准点组成闭合环线,按二等水准测量的精度要求进行观测。

观测成果合格后进行平差。

(3)在各基础上均设一基准点,与不变水准点组成闭合环,按二等水准测量精度要求在同一时间段内进行观测,观测结果合格后进行平差。

(四)钢筋工程1、施工准备施工前,应将垫层表面的杂物、浮土、积水清除干净,并复核标高,将基础中心线投放在基础垫层上。

钢筋必须具有出厂合格证并达到设计要求,并按图纸下料制作。

2、钢筋绑扎先划线确定钢筋的间距,根据所划线,摆好钢筋,钢筋的交叉点应采用铅丝绑扎牢固,受力钢筋的绑扎接头应相互错开,基础底板钢筋弯钩应朝上,绑扎好后应进行检查,并作好记录。

基础的钢筋加工绑扎按常规办法施工。

双层钢筋为保证绑扎钢筋的质量,采用增加铁码支撑。

(五)模板工程1、安装顺序:放线一-安底阶模一-安底阶支撑一-安上阶模一-安上阶模围箍及支撑——搭设模板吊架——安杯芯模——检查、校正——验收2、模板安装前,应复核基础纵横轴线及水平标高。

3、模板采用组合钢模板,不合模数之处用木模拼装。

故杯芯模板采用装配式杯芯模板,为便于施工采用木板拼钉,拼钉时,用直板拼钉,不宜用横板,以免拔出时困难。

模板支撑要求严密、牢固、不漏浆,具体支模情况见支模示意图。

4、底阶模板用短钢管支撑在土壁上,上阶模板应加围箍,并用斜撑撑牢。

5、模板支好后,应检查、验正,并做好记录。

(六)混凝土工程本工程单个柱基础混凝土量较大,混凝土深度都2米以上且单个的体积较大,因此应对混凝土进行必要的温度控制及保温措施。

1、施工准备(1)将拌制所用材料送有资质的试验单位检验,根据现场实际所用材料,委托试验室作砼配合比试验,并出砼配合比试验报告。

(2)浇筑混凝土前,预先向搅拌站下发砼浇筑任务单,任务单的内容包括:混凝土强度等级、方量、坍落度、浇筑时间等。

(3)所有机具:耙子、白线、铝合金刮杠、尖锹、平锹、插入式振捣器、平板振捣器、配电箱、水泵等均应在浇筑混凝土前进行检查,同时配备专职技工,随时检修。

(4)在混凝土浇筑期间,要保证水、电、照明不中断。

为了防备临时停水停电,事先应在现场准备功率不小于280KVA的柴油发电机组一套,以防出现意外施工缝。

(5)根据施工方案准备必要的麻袋、塑料薄膜等保温材料及测温用具。

(6)施工人员的通道架设、泵管的架子己搭设完毕。

(7)振捣设备调试正常及备有一定数量的备用振捣棒。

(8)放料处与浇筑点的联络信号已准备就绪。

2、混凝土施工(1)选择保温材料并计算厚度本工程砼厚度达2.00m,强度很高,内部温升很大,保温材料选用草袋,入x取.0.14W/(m •k)。

预计施工期白天最高温度平均40?C , 夜间最低气温平均26?C 环境温度: Tq=(40+26)/2=33 ?C取T2-Tq= 1 5?C , Tmax -Tq=25?C Kb=1.3贝卩E =0.5 h 入x (T2- Tq)Kb/ 入(Tmax- Tq)=0.5 x2.0 x0.14 x 15x 1.3/2.33 x25=0.047 m(2)砼搅拌①搅拌站的设置根据现场施工条件,本工程砼搅拌采用现场集中搅拌。

在靠近厂房处设置集中搅拌站,配备两套HZS35型移动式搅拌机组两套,HBT-70型砼输送泵二台,成工30型装载机一台。

②材料的选用水泥:综合大体积砼施工和防水砼施工的各种因数,决定采用普通硅酸盐水泥,通过掺加适量的H级粉煤灰及外加剂等改善砼的性能。

砂:采用中砂,平均粒径不大于0.5伽,含泥量小于3%选用平均粒径交大的中、粗砂拌制砼比采用细砂拌制砼可减少用水量10% 左右,同时可相应减少水泥用量,使水泥水化热减少,降低砼温升,减小砼收缩。

卵石:采用碎卵石,粒径 5~40mm ,含泥量小于1%选用粒径较 大、级配较好的石子拌制砼,和易性较好,抗压强度较高,同时可减 少水和水泥的用量,利于大体积砼的温度控制。

粉煤灰:粉煤灰质量达到H 级标准。

外加剂:泵送剂为 CH-C 外加剂厂家必须是有生产资质,外加 剂应有出厂合格证,并送有资质的试验室试验,合格后方可使用。

所有进场材料均应严格按《混凝土结构工程施工质量验收规范》 要求抽样送检,检验合格后方可使用。

(3) 砼的输送本工程砼输送采用砼输送泵,输送管管径为100伽。

(4) 砼的浇筑①浇筑顺序考虑到基础平面尺寸较大,为便于组织施工,同时利于大体积砼 的养护,故砼浇筑从①轴线依次向⑩轴线顺序进行。

②浇筑方式本工程基础混凝土采用分段分层的浇筑方式进行施工,其分层方 法为斜面分层法。

即沿基础长边方向,由一端向另一端作斜坡单向推 进,一次到顶,每层浇筑厚度为 30~50 cm,坡度为1: 6。

其施工工 艺如下图示:浇筑方向 分层厚度h 为30-50cm,H 为砼浇筑厚度。

斜面分层浇筑法③ 砼的振捣浇筑方向 ■新浇筑砼分层线砼振捣采用插入式振动器,振捣时振捣器振捣方向须与砼浇筑推进方向相反,沿斜面自下而上进行,逐渐上移,每一振点的振捣延续时间为15~30s,振动间距不宜大于作用半径的 1.5倍,振捣上一层砼时,振动器应插入下层砼5 cm,以保证各层之间连接。

振捣时要防止振动棒碰动模板、钢筋、螺栓、预埋件及各预埋管线等,以避免变位和影响与砼的握裹力。

在砼浇筑后初凝前,应进行砼二次振捣,以提高砼与钢筋的握裹力, 并消除界面塑性裂缝, 可使施工缝有良好的接合。

在砼振捣时,还应注意以下问题:基础内预埋螺栓、铁板等附近砼的浇筑振捣,应先将砼浇筑至距螺栓、铁板200伽处,然后两侧对称均以均匀下料,用振捣器逐渐向下送砼,并从两侧斜向插入捣实,防止预埋件偏移;预埋件底部及钢筋交叉密集处,要加强振捣;要设专人加强对钢筋模板、螺栓、预埋件的看管、修复。

(5)砼养护砼的养护是保证大体积砼施工质量的一道十分重要的工艺过程,本工程接合现场实际情况,决定采用保温保湿的养护方式。

砼浇筑后, 在基础四周模板外侧挂麻袋, 使其紧密的固定在模板表面;基础砼外露面,用木抹搓平,在砼初凝前覆盖塑料薄膜,以防止砼水分蒸发, 在塑料薄膜上覆盖两层干燥的麻袋, 以提高砼表面温度,降低砼内外温差,然后再覆盖一层塑料薄膜,以防止雨水淋湿麻袋而使其失去保温作用。

覆盖的麻袋应上下错开,搭接压紧,交接处包裹,形成良好保温层。

其养护时间应视测温结果确定,但不得少于14d,同时根据测温结果调整保温层厚度。

(6)砼测温大体积砼施工的主要技术问题,是必须控制由于水泥水化热所产生并滞留在砼内部的热量,以避免出现温度裂缝,因此,在砼浇筑过程中和浇筑后的一个时期内,特别在开始3~5d 内,要加强测温工作,及时掌握砼内水化热温升情况,以便采取有效措施控制裂缝的出现和发展。

(7)应急措施大体积砼施工时,必须保证砼连续浇筑,砼浇筑前,应做好以下应急准备工作,以防止产生砼浇筑中断而产生了冷缝。

为防停电,现场备一台280KVA勺柴油发电机;2)为防搅拌站出现机械故障,应事先联系好备用搅拌站,以保证砼供应不中断;3)施工现场应配备一台砼输送泵和不少于 4 台砼插入式振动器备用。
