独立基础施工方案57217
- 格式:doc
- 大小:39.50 KB
- 文档页数:8

第1篇一、前言独立基础是建筑结构中常用的基础形式之一,适用于各种地质条件,如软弱地基、地基承载力不均匀、地质条件复杂等。
本文针对独立基础的施工方案进行详细阐述,以供相关人员在施工过程中参考。
二、施工准备1. 施工图纸及资料:熟悉施工图纸,了解工程概况、基础设计要求及施工技术要求。
收集相关地质勘察报告、施工规范、质量标准等资料。
2. 施工组织设计:编制施工组织设计,明确施工顺序、施工方法、施工进度、人员安排、材料设备、质量保证措施等。
3. 人员及设备:组织施工队伍,配备相应的技术人员、施工人员、质检人员等。
准备施工所需设备,如挖掘机、吊车、装载机、混凝土搅拌机、振动器等。
4. 材料及检验:备齐施工所需材料,如钢筋、水泥、砂石、模板等。
对材料进行检验,确保材料质量符合设计要求。
5. 施工场地:清理施工现场,确保施工环境整洁、安全。
搭建临时设施,如临时办公室、材料堆场、休息室等。
三、施工工艺1. 施工顺序:根据施工组织设计,合理安排施工顺序,确保施工顺利进行。
2. 挖基坑:根据设计图纸,确定基坑位置、尺寸、深度。
使用挖掘机开挖基坑,确保基坑尺寸、深度符合设计要求。
开挖过程中,注意观察地质情况,如遇异常情况,及时调整施工方案。
3. 支护及排水:根据地质情况和设计要求,选择合适的支护结构。
如采用土钉墙、锚杆支护等。
同时,做好基坑排水工作,确保基坑内无积水。
4. 钢筋加工及安装:根据设计图纸,加工钢筋,确保钢筋规格、尺寸、间距符合要求。
安装钢筋时,注意钢筋位置、间距、锚固长度等,确保钢筋安装质量。
5. 模板制作及安装:根据设计图纸,制作模板,确保模板尺寸、形状、刚度符合要求。
安装模板时,注意模板的垂直度、平整度、接缝严密性等。
6. 混凝土浇筑:混凝土采用现场搅拌,确保混凝土质量。
混凝土浇筑前,对模板、钢筋进行检查,确保无误。
混凝土浇筑过程中,注意分层浇筑、振捣密实,防止出现蜂窝、麻面等质量问题。
7. 养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
独立基础施工方案引言概述:独立基础施工方案是建筑工程中的重要环节,它为建筑物提供了稳定的基础支撑,保证了建筑物的安全和稳定性。
本文将详细介绍独立基础施工方案的五个部分,包括基础设计、地基处理、施工工艺、质量控制和安全措施。
一、基础设计:1.1 基础类型选择:根据建筑物的结构特点和土地条件,选择适合的基础类型,如浅基础、深基础或特殊基础。
1.2 基础尺寸设计:根据建筑物的荷载要求和土壤承载力,确定基础的尺寸和形状,保证基础的稳定性和承载能力。
1.3 基础材料选择:选择适合的基础材料,如混凝土、钢筋等,确保基础的强度和耐久性。
二、地基处理:2.1 地质勘察:进行地质勘察,了解地下土层的性质和分布,为地基处理提供依据。
2.2 地基处理方法:根据地下土层的情况,采取相应的地基处理方法,如加固、加密、排水等,提高地基的稳定性和承载能力。
2.3 基坑开挖:按照设计要求进行基坑开挖,确保基坑的稳定和安全。
三、施工工艺:3.1 基础浇筑:按照基础设计要求,进行混凝土浇筑,控制浇筑过程中的温度、湿度和浇筑质量。
3.2 钢筋布置:按照基础设计要求,进行钢筋的布置和连接,确保钢筋的正确位置和连接牢固。
3.3 基础养护:进行基础的养护工作,包括保持基础表面湿润、避免外界损伤等,确保基础的强度和稳定性。
四、质量控制:4.1 施工监测:进行施工监测,包括地下水位、土壤变形、基础沉降等的监测,及时发现和解决问题。
4.2 施工记录:对施工过程进行详细记录,包括施工工艺、质量检测等,为后续工作提供参考。
4.3 质量验收:进行质量验收,对基础的尺寸、强度等进行检测,确保基础的质量符合设计要求。
五、安全措施:5.1 安全教育:对施工人员进行安全教育,提高他们的安全意识和技能,减少施工事故的发生。
5.2 安全防护:采取必要的安全防护措施,如安全帽、安全绳等,确保施工人员的人身安全。
5.3 施工现场管理:加强施工现场管理,包括安全巡查、消防设施设置等,确保施工现场的安全和秩序。

独立基础施工方案一、施工准备1.1 现场勘查在施工前,首先要做好现场勘查。
咱们得把每个角落都摸清楚,了解地形地貌。
看看土质如何,排水情况怎样,周围环境有什么影响。
这一环节可不能马虎。
就像打仗前要先侦察敌情,施工也一样,准备工作要做到位。
1.2 设备准备设备准备也是关键。
需要的工具和机器,要提前清点齐全。
比如挖掘机、混凝土搅拌机这些,都是重头戏。
提前检修,确保它们的性能良好,才能打下坚实基础。
没谁希望在关键时刻,设备出问题,耽误工期。
设备就像咱们的好帮手,得好好对待。
二、基础施工2.1 土方开挖接下来,咱们要进行土方开挖。
这个步骤可谓是基础施工的第一步。
按照设计图纸,挖出相应的深度和宽度。
别忘了,边挖边检查,确保每一步都在规范范围内。
这活儿可得认真干,不能偷工减料。
土方开挖的时候,阳光下的汗水会让人感到无比踏实。
2.2 基础浇筑一切准备就绪后,进入基础浇筑阶段。
混凝土的比例得掌握好,太稀了强度不够,太稠了不容易流动。
每一桶混凝土都得精准到位。
浇筑完后,要及时振动,确保混凝土密实。
这时候,整个工地都是一种忙碌而有序的景象。
大家的心里都在默默祈祷,愿这基础坚如磐石。
2.3 验收与维护基础浇筑完后,咱们得进行验收。
通过专业仪器检测强度,确保达到设计要求。
验收合格后,别忘了做好维护工作,避免混凝土在固化过程中受到损害。
维护期间,得定期检查,及时修补。
这一步就像是孩子成长中的呵护,让基础逐步强壮起来。
三、风险控制3.1 天气因素施工过程中,天气变化是个大问题。
遇到大雨、暴风等恶劣天气,施工得暂时停下来。
安全第一嘛。
施工团队要时刻关注天气预报,提前做好应对措施。
比如准备好排水系统,确保不被雨水淹没。
3.2 人员安全人员的安全问题也不容忽视。
施工现场要有明确的安全规范,确保每位工人都能遵守。
定期进行安全培训,增强大家的安全意识。
工人们就像家人一样,得互相照顾。
只有大家都安全,工程才能顺利推进。
四、总结基础施工是整个工程的根基。

独立基础专项施工方案一、前言独立基础是建筑中的重要部分,它所承受的重量非常大,建筑的安全稳定与否,直接与独立基础的质量有关。
为此,我们需制定出一份可行的专项施工方案,确保独立基础的质量和稳固性。
二、设计方案独立基础的设计方案需要考虑以下几个方面:1、地质勘察在进行独立基础施工前,必须进行详细地质勘察,并根据地质条件制定出详细的相关方案,比如地面的稳定性状况。
如果在开挖独立基础位置时,发现地质状况与预期不符,应立即停工,并重新制定施工方案。
2、基础尺寸独立基础的尺寸必须合理,同时也要考虑到地面荷载的承受能力。
尺寸的制定应该基于工程的实际需要和可行性,同时还需要考虑独立基础的承重能力。
3、土方开挖在进行土方开挖时,必须注意以下几点:•保证施工安全和质量•开挖深度必须符合设计要求•挖土清运应该定期进行,且清运区域必须与独立基础本身隔离4、独立基础施工在进行基础施工时,需考虑以下几个方面:•确保混凝土的比例和密度符合设计要求•禁止添加外界杂质和水的混合物•基础施工中禁止使用大型机械•在混凝土浇注后,基础应保持湿润状态5、基础抹灰基础抹灰的目的是保护基础,并防止受到外界的侵蚀。
抹灰材料应符合规范标准,并在混合过程中保证密度均匀。
抹灰工作结束后,应及时清理基础表面的杂物和多余的抹灰材料。
三、施工流程1、地质勘察和设计方案的制定在进行独立基础的建造之前,必须进行详细的地质勘察和制定详细的设计方案,以确保独立基础的质量。
2、土方开挖在确定好独立基础位置后,需要进行土方开挖,开挖深度应符合设计要求,同时开挖区域要与周围环境进行隔离。
3、清理土方和基础施工在进行施工前,必须将土方清理干净,基础施工时需要遵循混凝土的比例、材质和密度的要求,同时需要确保施工区域的安全。
4、基础抹灰基础施工完成后,需要进行抹灰工作,以保护基础,防止受到外界的侵蚀。
5、验收施工完成后,需要进行验收。
验收的内容包括独立基础的地质情况、尺寸、混凝土的密度、抹灰质量、以及施工过程中的安全和操作规范。
独立基础工程施工方案一、工程概况本工程为XX项目,位于XX市XX区,主要包括XX栋建筑物、XX个地下车库及配套设施。
本次施工内容为独立基础工程,主要包括基础垫层、基础承台、基础柱等施工。
二、施工目标1. 确保工程质量:严格按照设计文件和施工规范进行施工,确保独立基础工程质量满足设计和使用要求。
2. 保证工程安全:加强施工现场安全管理,确保施工过程中人员安全和工程安全。
3. 控制工程进度:合理安排施工计划,确保独立基础工程按期完成。
4. 降低工程成本:通过科学合理的施工组织和管理,有效控制工程成本。
三、施工准备1. 人员组织:组建专业的施工队伍,对施工人员进行技术和安全培训,确保施工人员具备相应的技能和素质。
2. 材料准备:根据施工图纸和工程量清单,提前采购合格的工程材料,确保材料质量符合设计要求。
3. 施工设备:配置足够的施工设备,包括挖掘机、推土机、搅拌机、泵车等,确保施工顺利进行。
4. 施工图纸和技术文件:熟悉施工图纸和技术文件,了解设计意图和施工要求,确保施工正确无误。
5. 施工现场准备:平整施工现场,设置临时道路、水电供应等设施,确保施工现场满足施工要求。
四、施工方法及工艺1. 基础垫层施工:按照设计图纸标高和范围,进行基础垫层的铺设,垫层采用C15混凝土,厚度为100mm。
2. 基础承台施工:根据设计图纸,挖出基础承台坑,清理坑内杂物,设置防水层。
采用C30混凝土浇筑,模板应牢固可靠,确保承台尺寸和质量。
3. 基础柱施工:在基础承台浇筑完毕后,进行基础柱的施工。
根据设计图纸,搭设柱模板,安装钢筋,采用C30混凝土浇筑。
4. 施工缝处理:施工缝处采用钢板网进行加强处理,确保施工缝的强度和稳定性。
5. 混凝土养护:混凝土浇筑完成后,及时进行养护,采用湿布覆盖,定期浇水,确保混凝土强度发展。
6. 施工质量检测:施工过程中,加强对混凝土强度、尺寸、位置等项目的检测,确保施工质量满足设计要求。
五、施工进度计划根据工程量和施工条件,制定合理的施工进度计划,确保独立基础工程按期完成。

独立基础专项施工方案一、前言独立基础是建筑工程中的重要组成部分,承载着整个建筑物的重量和荷载。
为保证建筑物的稳定性和安全性,独立基础的施工方案显得尤为重要。
本文将探讨独立基础施工的相关内容,包括施工前的准备工作、具体施工过程以及施工后的验收等事项。
二、施工前的准备工作1. 地质勘察在进行独立基础施工前,首先需要进行地质勘察工作,以了解地质情况、土质特性和地下水情况。
根据勘察结果确定合适的基础形式和施工方案。
2. 设计方案审核施工前需要对设计方案进行审核,确保施工方案与设计方案一致,满足工程质量和安全要求。
3. 施工人员培训对施工人员进行培训,包括基础知识培训、工艺技术培训和安全防护培训,提高施工人员的专业素质和技能水平。
三、施工过程1. 清理施工现场在施工前需要对施工现场进行清理,清除杂物、平整场地,确保施工区域干净整洁。
2. 基础标高测定根据设计要求,利用水准仪或其他测量工具对基础标高进行测定,确定基础的高程。
3. 基础开挖根据设计要求和地质情况,对基础进行开挖,确保开挖范围和深度符合设计要求。
4. 配筋在基础开挖完毕后,按照设计要求对基础进行配筋,加固基础结构,提高基础的承载能力。
5. 浇筑混凝土配筋完成后,进行混凝土的浇筑工作,确保混凝土的质量和强度符合设计要求。
6. 整体调试在混凝土浇筑完成后,对整体基础进行调试和检查,确保基础结构稳定、强度满足要求。
四、施工后的验收1. 施工质量检查对整个施工过程进行质量检查,包括基础尺寸、配筋质量、混凝土浇筑质量等方面,确保施工质量符合要求。
2. 安全验收对施工过程中的安全措施和安全问题进行验收,确保施工过程中没有发生安全事故。
3. 现场清理施工完成后进行现场清理工作,清除施工垃圾、整理施工现场,保持施工区域清洁。
五、总结独立基础专项施工方案是确保建筑物稳定性和安全性的重要工作。
本文从施工前的准备工作、施工过程和施工后的验收等方面对独立基础施工进行了阐述。

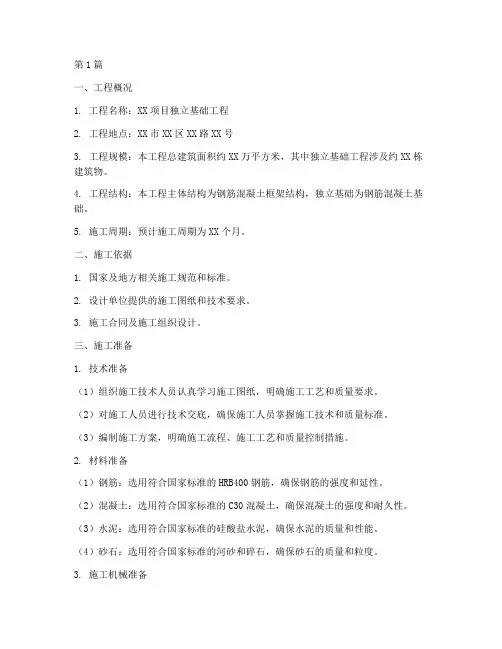

第1篇一、工程概况1. 工程名称:XX项目独立基础工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:本工程总建筑面积约XX万平方米,其中独立基础工程涉及约XX栋建筑物。
4. 工程结构:本工程主体结构为钢筋混凝土框架结构,独立基础为钢筋混凝土基础。
5. 施工周期:预计施工周期为XX个月。
二、施工依据1. 国家及地方相关施工规范和标准。
2. 设计单位提供的施工图纸和技术要求。
3. 施工合同及施工组织设计。
三、施工准备1. 技术准备(1)组织施工技术人员认真学习施工图纸,明确施工工艺和质量要求。
(2)对施工人员进行技术交底,确保施工人员掌握施工技术和质量标准。
(3)编制施工方案,明确施工流程、施工工艺和质量控制措施。
2. 材料准备(1)钢筋:选用符合国家标准的HRB400钢筋,确保钢筋的强度和延性。
(2)混凝土:选用符合国家标准的C30混凝土,确保混凝土的强度和耐久性。
(3)水泥:选用符合国家标准的硅酸盐水泥,确保水泥的质量和性能。
(4)砂石:选用符合国家标准的河砂和碎石,确保砂石的质量和粒度。
3. 施工机械准备(1)钢筋加工机械:钢筋切断机、钢筋弯曲机、钢筋调直机等。
(2)混凝土搅拌机械:混凝土搅拌站、混凝土搅拌车等。
(3)运输机械:混凝土运输车、钢筋运输车等。
(4)模板工程机械:模板架设、拆除设备等。
四、施工工艺1. 施工流程(1)基础放线:根据设计图纸,进行基础放线,确保基础位置准确。
(2)模板安装:根据设计图纸,安装模板,确保模板的尺寸和位置准确。
(3)钢筋绑扎:按照设计图纸,绑扎钢筋,确保钢筋的间距和连接质量。
(4)混凝土浇筑:按照设计要求和施工规范,进行混凝土浇筑,确保混凝土的密实性和强度。
(5)养护:混凝土浇筑完成后,进行养护,确保混凝土的质量。
2. 施工工艺(1)基础放线1)根据设计图纸,确定基础位置和尺寸。
2)使用全站仪进行基础放线,确保放线精度。
(2)模板安装1)根据设计图纸,选择合适的模板。
独立基础的施工方案独立基础的施工方案一、施工准备1. 准备好所需的施工材料和设备,如混凝土、砂石、钢筋、电锤、测量仪器等。
2. 对工地进行清理,确保没有障碍物和污染物。
3. 按设计要求布置施工现场,划定基坑范围,并设置安全标志。
二、基坑开挖1. 根据设计要求,在基坑范围内进行挖掘,确保坑底平整、坡度适当。
2. 对基坑进行侧面支护,以防止土方坍塌和滑塌。
常用的支护方式有挡土墙和地下连续墙。
3. 清理基坑内的杂物和水,确保施工环境干燥、清洁。
三、基础制作1. 按设计要求设置基桩,并进行钻孔、灌注混凝土等工序。
2. 根据基桩的位置和数量,在基坑底部设置立柱或者构造物的基础,用以支撑建筑物的承重。
3. 为了增加基础的稳定性和抗震能力,可以在基础中设置钢筋混凝土梁。
四、混凝土浇筑1. 根据设计要求,计算所需的混凝土用量,并准备好相应的材料。
2. 在基础中设置模板,用以限制混凝土的形状和尺寸。
3. 进行混凝土浇筑,注意控制浇筑速度和质量,避免产生空洞和裂纹。
4. 使用振捣器对混凝土进行振捣,以排除气泡和提高混凝土的密实性。
五、基础养护1. 在混凝土完全硬化前,对基础进行养护,以确保混凝土的强度和稳定性。
2. 根据养护要求,每天对混凝土进行保湿和保温,可以使用水帘或者覆盖塑料薄膜。
3. 在养护期间,禁止施加额外的荷载和振动,以免对基础造成破坏。
六、验收和收尾1. 混凝土达到设计强度后,进行基础验收。
对基础的质量、尺寸和平整度进行检查,确保符合设计要求。
2. 清理工地,清除多余材料和设备,确保工地的安全和整洁。
3. 制作好施工记录和施工图纸的修改,以备后期参考和维护。
以上是独立基础的施工方案,通过严格按照设计要求和施工流程进行施工,可以确保基础的质量和稳定性,为后续建筑物的建设提供良好的支撑。
同时,施工过程中要注意安全措施和环境保护,确保施工的顺利进行。
独立基础专项施工方案(最新)第一篇范本:独立基础专项施工方案(最新) 1.项目概述1.1 项目背景1.2 项目目标1.3 项目范围2.施工策划2.1 施工目标2.2 施工组织2.3 施工方案2.4 施工进度计划3.施工准备3.1 地勘与设计3.2 材料与设备准备3.3 管理准备4.施工工艺4.1 基坑开挖4.2 基础及地下主体施工4.3 基础安装5.安全措施5.1 安全风险评估5.2 安全防护措施5.3 施工现场安全管理6.质量控制6.1 施工质量目标6.2 质量检查与验收6.3 质量控制措施7.环境保护7.1 环境评估7.2 环境管理措施7.3 施工废弃物处理8.施工人力与物资投入8.1 人力资源8.2 物资投入8.3 施工费用估算9.风险管理9.1 风险识别与评估9.2 风险应对措施9.3 事故应急预案10.相关协议与合同10.1 监理协议10.2 施工合同10.3 应急合同变更11.文档管理11.1 施工日志11.2 现场图片与视频11.3 报告与通知文件本文档涉及附件:1.设计图纸2.施工计划表3.合同文件本文所涉及的法律名词及注释:1.施工组织:由相关部门负责协调和管理施工过程,确保工程顺利进行。
2.质量控制:通过各种措施,确保工程质量符合预期要求。
3.安全风险评估:对施工过程中可能存在的安全风险进行评估和分析。
4.环境评估:对施工过程对环境可能造成的影响进行评估和分析。
第二篇范本:独立基础施工方案(最新)1.施工背景与目标1.1 施工背景1.2 施工目标2.项目组织与管理2.1 项目组织结构2.2 项目管理责任分工3.施工准备3.1 勘察与设计3.2 施工人员培训与选拔3.3 材料与设备准备4.施工工艺与方法4.1 基坑开挖工艺4.2 基础施工工艺4.3 基础安装工艺5.安全管理5.1 安全组织与人员配置5.2 安全培训与教育5.3 安全防护设施与措施6.质量管理6.1 质量目标与要求6.2 质量控制计划6.3 质量检查与测试7.环境保护7.1 环境影响评价7.2 环保措施与设施7.3 废弃物处理与清理8.施工进度与资源管理8.1 施工进度安排与控制8.2 施工人员与物资管理8.3 施工费用控制9.风险管理与应急预案9.1 风险识别与评估9.2 风险控制与防范9.3 应急预案与演练10.相关协议与合同管理10.1 监理协议与合同10.2 施工承包合同10.3 工程变更与索赔管理11.文档管理与信息交流11.1 施工日志与记录11.2 图纸与技术文件管理11.3 会议与报告文档管理本文档涉及附件:1.设计图纸及变更通知2.施工计划与进度表3.施工合同及补充协议本文所涉及的法律名词及注释:1.基坑开挖工艺:指对土石地表进行开挖的工艺方法,包括挖土、支护等步骤。

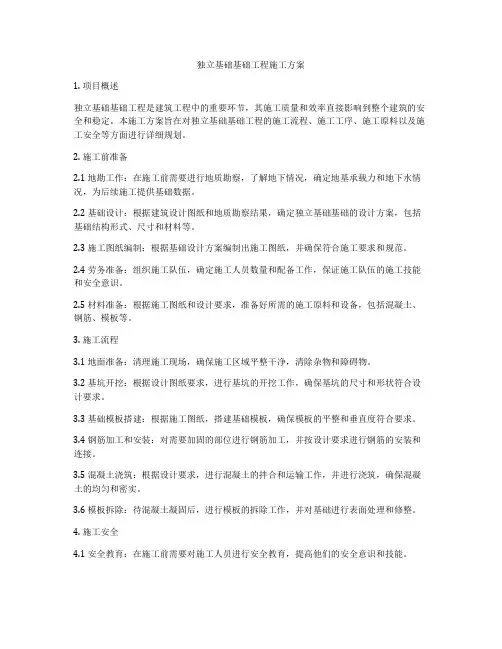

独立基础基础工程施工方案1. 项目概述独立基础基础工程是建筑工程中的重要环节,其施工质量和效率直接影响到整个建筑的安全和稳定。
本施工方案旨在对独立基础基础工程的施工流程、施工工序、施工原料以及施工安全等方面进行详细规划。
2. 施工前准备2.1 地勘工作:在施工前需要进行地质勘察,了解地下情况,确定地基承载力和地下水情况,为后续施工提供基础数据。
2.2 基础设计:根据建筑设计图纸和地质勘察结果,确定独立基础基础的设计方案,包括基础结构形式、尺寸和材料等。
2.3 施工图纸编制:根据基础设计方案编制出施工图纸,并确保符合施工要求和规范。
2.4 劳务准备:组织施工队伍,确定施工人员数量和配备工作,保证施工队伍的施工技能和安全意识。
2.5 材料准备:根据施工图纸和设计要求,准备好所需的施工原料和设备,包括混凝土、钢筋、模板等。
3. 施工流程3.1 地面准备:清理施工现场,确保施工区域平整干净,清除杂物和障碍物。
3.2 基坑开挖:根据设计图纸要求,进行基坑的开挖工作,确保基坑的尺寸和形状符合设计要求。
3.3 基础模板搭建:根据施工图纸,搭建基础模板,确保模板的平整和垂直度符合要求。
3.4 钢筋加工和安装:对需要加固的部位进行钢筋加工,并按设计要求进行钢筋的安装和连接。
3.5 混凝土浇筑:根据设计要求,进行混凝土的拌合和运输工作,并进行浇筑,确保混凝土的均匀和密实。
3.6 模板拆除:待混凝土凝固后,进行模板的拆除工作,并对基础进行表面处理和修整。
4. 施工安全4.1 安全教育:在施工前需要对施工人员进行安全教育,提高他们的安全意识和技能。
4.2 安全设施:在施工现场设置警示标志、安全绳索、安全网等安全设施,确保施工过程中的安全。
4.3 安全监控:配备专职安全监管人员,对施工现场进行24小时监控,确保施工过程中的安全。
4.4 应急预案:制定施工现场的应急预案,确保在发生意外情况时能够及时有效地进行处置和救援。
5. 施工质量控制5.1 施工记录:对施工过程中的每一个环节进行记录和检查,确保施工过程的质量和安全。
独立基础施工方案
一、工程概况
本工程采取人工挖孔桩基础、部分基础为柱下独立基础和筏板基础,独立基础的埋深为-2~4m,因现场不具备堆土条件,故开挖土方全部采取外运,运至龙洞堡堆土场。
二、基础的施工顺序为:
独立基础、筏板基础施工顺序:基础土方开挖—基坑修整—10cm 素砼垫层—防水施工—保护层施工—独立基础—基础梁柱—回填级配砂石—地梁开挖—底板施工
三、土方开挖及边护:
根据本工程特点,本工程土方采用挖掘机进行机械开挖,部分集水井及筏板采取大开挖,机械开挖至垫层标高以上200mm后,采用人工挖至设计标高。
土方开挖前,先放好基础边线和土方开挖线,并将其引到基坑以外不会被破坏的地方,开挖时注意底局部预留200厚土层,待验槽后浇筑垫层时挖除以防止因基底长时间暴露而受扰动。
开挖基坑时如发现土层与地质报告不符或发现不良地基,如暗沟、暗升、暗塘、墓穴及人防施等,应立即通知建设单位地质勘探部门、设计院等有关部门人员到现场研究解决。
土方开挖时,施工测量人员严格控制标高,严禁超挖。
土方工程采用大放坡开挖,按照地勘报告建议放坡系数,杂填土放坡系数取1:1,松质岩体1:0.5,四面预留50cm施工操作面,雨水或地表水经排
水汇集于集水井内,再用潜水泵排出坑外
,不得将独立基础作为集水井长期浸泡。
本工程选用明沟与集水井排水,在开挖基杭四周设排水沟,用水泵抽水(详见基坑支护与降水排石施工方案)。
四、基础垫层施工
1、浇捣C15砼垫层时,需留置标养试块一组,做试块时请监理公司人员旁边监督,送试验室养护。
2、在垫层浇筑前要对土方进行修整,应用竹签或钢筋头对基坑的标高进行标识。
先用竹签订或钢筋头在基坑的中,然后用水准尺对其进行测定标高。
在素砼浇筑过程中,将以这些竹签或钢筋头的顶为基准,进行总体标高测定。
在砼具体施工时,测量员应对全程进行控制施工。
浇筑时采用泵送砼,由远而近、连续浇筑,表面要用磨板磨平。
五、钢筋制作与安装:
1、学习、熟悉施工图纸和指定的图集,明独立基础及柱型号配筋,节点处的钢筋构造及各部做法。
2、钢筋应出厂质量证明书和试验报告,不同型号、钢号、规格均要进行复试合格,必须符合设计要求和有关标准的规定方可使用。
3、所下的各种不同型号、规格不同尺寸数量按施工平面布置图要求,按绑扎次序,分别是堆放挂上标识牌,绑扎前要清扫模板内杂物和砌墙的落地砂浆灰,模板上弹好水平标高线。
4、绑扎基础柱钢筋时,基础柱箍筋间距、规格、型号应与柱地下室结构相一致,柱子深入独立基础弯后并做90度的弯钩,弯钩平直长度不小于10d,在钢筋绑扎好后应垫水泥垫块,数量为8块/M2。
因独立基础为单层网片筋,柱子定位必须有防止移位构造措施如下
图。
5、在钢筋加工时不得乱锯乱放,使用前须将钢筋上的油污、泥土和浮锈清理干净。
绑扎结束后应保持钢筋清洁。
6、钢筋绑扎的允许偏差
受力钢筋的间距:±10mm
钢筋弯起点位置:20mm
箍筋、横向钢筋的间距:±20mm
保护层厚度:柱±5mm
六、模板施工
1、模板及其支架必须以下规定:
1)、保证工程结构和构件各部分形状尺寸和相互位置的准确。
2)、具有足够的承载力、刚度和稳定性,能可靠地承受新交砼
的自重和侧压力,以及在施工过程中所产生的荷载。
3)、构造简单,拆装方便,便于钢筋的绑扎、安装和砼的浇筑和养护等要求。
4)、模板的接缝不应漏浆。
5)、木模与支撑系统应选不易变形、质轻、韧性好的材料不得使用腐朽、脆性和受潮湿易变形的木材。
2、基础柱模板安装
基础柱模板在独立基础达到1.2MP强度后,拆除独立基础模板后重新支模,模板高度为底板或基础梁底标高。
基础柱模由侧模、柱箍、支撑组成安装前应先将基础柱内及钢筋上的杂物清理干净,先安装侧模再安装柱箍将其固定,为了保证柱模的稳定,柱模之间要用水平撑、剪刀撑支撑稳定。
4、模板的拆除
1)、模板在砼强度能够保证其表面及棱角不因拆模而受损时方能拆模。
2)、拆除的模板要及时清运,同时清理模板上的杂物,涂刷隔离剂,分类堆放整齐。
5、模板安装的允许偏差
轴线位置:3mm
基础柱垂直度:3mm
相邻两板高低差:2mm
截面内部尺寸:+4mm -5mm
表面平整度(2m长度上):5mm
六、独立基础基础、柱砼
1、浇筑前应先对机械设备进行检查,保证水电及原材料的供应,掌握天气变化情况。
2、检查模板的标高、位置及截面尺寸,支撑和模板的固定是否可靠,钢筋的规格数量安装位置是否与设计符合。
3、清理模板内的杂物及钢筋上的油污,并加以浇水润湿,但不得有积水。
4、独立基础为台阶式的按台阶分次浇筑,柱子单独浇筑。
5、砼的强度等级为C35,独立基础、柱采用商品砼。
6、浇筑基础柱时,振捣砼要注意振捣器与模板的距离,并应避免碰撞钢筋与模板。
浇筑时应以最少的转载次数和最短的时间从搅拌地点运至浇筑地点,使用振捣器时,要轻拔快插捣有序,不漏振,插入的深度不小于50mm,每一振捣的延续时间应使砼的表面呈现浮浆和不在沉落。
在浇筑是要经常观察模板,防止胀模。
7、基础梁振捣砼时,振动棒插入间距一般为400mm左右,振捣的时间应使砼的表面呈现浮浆和不在沉落。
对于钢筋密集部位,应先制定好措施,确保顺利布料和振捣密实。
在浇筑的同时应经常观察钢筋和模板,如有变形和移位,应立即采取措施处理。
砼振捣完毕后,表面要用磨板磨平。
8、浇筑结束后应进行砼养护,即覆盖及浇水。
在强度未达到1.2N/mm2以前不得在上面踩踏及拆模。
七、级配碎石回填
1、因工程现况及雨季,经设计及甲方同意基础回填采用级配砂石回填,回填时采用分层夯实。
2、本工程土方采用人工回填,铺平、机械打夯,打夯遍数为3~4遍,每批级配砂石20cm,其夯实厚度在15cm左右。
回填时,应保证边缘部位的压实质量,填表土后将填方边缘宽度填宽0.5m。
3、回填前,将坑内木料等杂物垃圾清理干净,将洞、坑积水抽干,清净淤泥砂,并保证柱子及砼强度达到一定的要求,在土方回填时不致于损伤方可回填。
4、回填时,打夯应一夯压半夯,夯夯相连、行行相连,纵横交错,并且严禁使用水浇使土下沉的所谓“水夯”法。
5、在填方过程中,严格按照设计配料要求、砂、石含水率、回填规范进行回填,回填后进行压实度检测不小于96%。
8、在做到上述各项工作的同时,各个施工环节必须严格施工,确保回填工程顺利进行。
如有侵权请联系告知删除,感谢你们的配合!。
