沈丘储备粮施工组织设计
- 格式:doc
- 大小:531.00 KB
- 文档页数:33
粮食储备库仓房维修改造项目施工组织设计方案目录1. 项目概况 (3)1.1 项目概述 (4)1.2 项目目标 (5)1.3 项目范围 (6)1.4 项目进度计划 (6)2. 施工组织设计 (8)2.1 施工方案 (9)2.1.1 施工工艺流程 (10)2.1.2 材料选用及配置 (11)2.1.3 施工机械设备 (12)2.2 安全管理 (13)2.2.1 安全生产方案 (13)2.2.2 安全隐患排查及风险控制 (14)2.2.3 应急预案 (16)2.3 环境保护措施 (16)2.3.1 施工环境控制 (17)2.3.2 废弃物处理 (18)2.3.3 噪音污染控制 (19)2.4 质量控制 (20)2.4.1 质量管理体系 (21)2.4.2 关键节点质量控制 (23)2.4.3 质量检验及评定 (24)3. 进度计划 (25)3.1 关键节点施工计划 (26)3.2 项目节点清单 (27)3.3 进度控制措施 (28)4. 人力资源组织 (29)4.1 人员配置 (30)4.2 岗位职责 (30)4.3 人员培训 (31)5. 物资管理 (32)5.1 物资清单 (33)5.2 物资购置及存放 (35)5.3 物资使用及管理 (36)6. 工程造价 (38)6.1 工程造价清单 (39)6.2 成本控制措施 (39)7. 施工安全管理责任体系 (40)7.1 责任归属 (41)7.2 安全生产管理制度 (42)8. 质量管理体系 (43)8.1 质量管理制度 (44)8.2 质量控制流程 (46)8.3 检验标准及方法 (47)1. 项目概况本项目为“粮食储备库仓房维修改造项目”,旨在对现有粮食储备库的仓房进行维修和改造,以确保粮仓的安全储粮功能,提高其使用效率和经济效益,从而保障国家的粮食安全。
随着时间推移,原有的粮仓结构和设施已逐步老化,存在安全隐患,影响了粮食的存储质量和效率。
为了适应新的储粮要求和提升现代化管理水平,优化库存结构,增强灾害抵御能力,并充分利用现有资源,本项目应运而生。
国家粮食储备库施工组织设计一、项目背景和概况国家粮食储备库是为了保障国家粮食安全而设立的重要设施,其功能是储存和保护粮食,并在紧急情况下进行调配和供应。
储备库一般位于粮食主产区或交通枢纽地带,便于收集、储存和分配粮食资源。
本项目是在省份建设一座较大规模的国家粮食储备库,总建筑面积约为10万平方米,包括仓储库房、办公楼和配套设施等。
二、项目管理机构和职责1.项目建设单位:负责项目的整体规划、设计、施工和监理工作。
2.项目管理单位:负责项目的投资、合同管理、资金拨付和工程验收等。
3.监理单位:负责对施工单位的工程质量、进度和安全进行监督和检查。
4.施工单位:按照设计图纸和施工方案进行施工,并保证工程质量和进度。
三、项目实施步骤和工作内容1.前期准备工作(1)项目立项:明确项目目标、规模和投资等基本信息。
(2)可行性研究:通过市场调研和技术论证,确定项目的可行性和必要性。
(3)招投标工作:依据相关法规和标准,组织开展项目的招标活动,选择合适的投标人。
(4)施工组织设计:根据项目需求,编制施工组织设计方案,明确施工的流程和步骤。
2.建设前期工作(1)土地征用:与相关部门协商,确保项目所需用地的合法性和充分性。
(2)环境评估:对项目所在地环境进行评估和预测,确保项目不会对环境造成重大影响。
(3)规划设计:依据国家相关标准和规范,对项目进行详细的规划和设计,包括建筑、结构、给排水等方面。
(4)工程招标:按照相关法规和标准,组织开展工程的招标活动,选择合适的施工单位和材料供应商。
3.施工阶段工作(1)施工方案编制:根据施工组织设计方案,编制施工方案和施工图纸。
(2)施工准备:购买施工所需材料和设备,组织施工人员进行岗前培训。
(3)工程施工:按照施工方案,进行基础、结构、装饰等工程的施工。
(4)质量监控:对施工过程进行质量监督和抽检,确保工程质量符合规范要求。
(5)安全管理:制定并执行安全施工方案,确保工程施工过程中的安全。

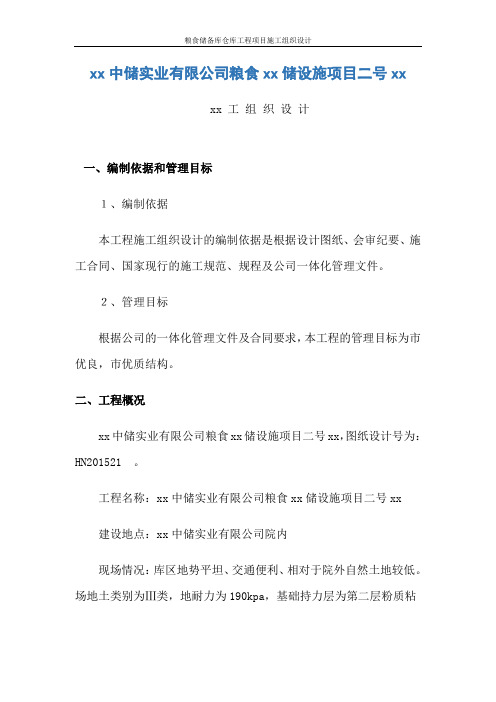

xx中储实业有限公司粮食xx储设施项目二号xxxx 工组织设计一、编制依据和管理目标1、编制依据本工程施工组织设计的编制依据是根据设计图纸、会审纪要、施工合同、国家现行的施工规范、规程及公司一体化管理文件。
2、管理目标根据公司的一体化管理文件及合同要求,本工程的管理目标为市优良,市优质结构。
二、工程概况xx中储实业有限公司粮食xx储设施项目二号xx,图纸设计号为:HN201521 。
工程名称:xx中储实业有限公司粮食xx储设施项目二号xx建设地点:xx中储实业有限公司院内现场情况:库区地势平坦、交通便利、相对于院外自然土地较低。
场地土类别为Ⅲ类,地耐力为190kpa,基础持力层为第二层粉质粘土粘土层Fak=100KPa,地基基础设计等级为丙级,抗震设防裂度7度。
排架柱抗震等级三级。
结构安全等级二级,合理使用年限50年。
平房xx工期:120天(日历日)目标:市优良工程设计单位:xx名阳建筑设计有限公司工程监理单位:xx诚信工程监理咨询有限公司平房xx作如下详细介绍:本工程采用钢筋混凝土柱、门式钢梁,屋面为复合保温板;排架结构散装平房xx,总长125米,跨度为33米,共21个开间,每个开间6米,总建筑面积为4125平方米,建筑物平面呈矩形,建筑层数一层,室内外高差为300毫米。
总xx容量:1.85万吨。
建筑情况:外墙:白色丙烯酸外墙涂料。
外墙面详细作法为:·刷丙烯酸外墙涂料二遍·8厚1:2水泥砂浆摸面·12(15)厚1:3水泥砂浆打底·10宽8xx墙面分隔缝,灰色成品带内墙:(1)标高6.60米以下作法如下:·刷环保白色内墙涂料两道·12厚1:3水泥砂浆打底·8厚聚合物水泥防水砂浆防朝层·8厚1:2水泥砂浆抹面、压平、刮腻子·刷界面剂一道;(2)标高6.6以上作法如下:·刷环保白色内墙涂料两道·8厚1:2水泥砂浆抹面、压平、刮腻子·12厚1:3水泥砂浆打底屋面详细做法:·0.6厚彩钢板(YX51-380-760)(角驰Ⅲ)·0.49MM纺粘聚乙烯和聚丙烯膜·150厚玻璃丝棉·纸基聚丙烯塑料贴面·钢檩条·0.5厚低波压型钢板(YX15-225-900)地面:·120厚C25细石砼随打随压平抹光·粘贴SBC聚乙烯丙纶复合防水卷材一层(500g/㎡)·水泥胶粘结层·100厚C20混凝土垫层·300厚3:7灰土层,·素土夯实(压实系数≥0.95)门窗:门窗均为定型粮仓专用成品门窗油漆:·防锈漆一道,刮腻子,调和漆二道,磨光。
粮食仓储工程施工组织设计一、项目背景该项目为新建粮食仓储工程,总建筑面积平方米,主要包括仓房、仓库道路、办公楼等。
本文档为施工组织设计。
二、项目概况1. 项目地址:XX省XX市XX县XX镇2. 建设单位:XX公司3. 设计单位:XX设计院4. 施工单位:XX建设有限公司5. 工期:360天6. 管理单位:XX监理有限公司三、施工组织设计3.1 总体要求1. 本工程的施工单位应当具有工业与民用建筑工程施工总承包特级资质,并有同级别及以上监理单位进行监理。
2. 为确保建筑质量和工程进度,施工单位应当按合同约定的质量、进度要求,在工期内按计划完成主体结构的施工及其他建筑工程安装施工。
3. 遵守国家规定的相关安全、环境、卫生和劳动保护法规,配备必要的安全保障措施。
3.2 施工组织总流程1. 签订施工合同及总建设方案。
2. 建立施工现场,围挡搭建施工区,配备必要的施工设备,人员到岗并开始施工。
3. 按照总建设方案完成建筑基础、主体结构等建筑工程主要节点计划,进一步指导后期安装。
4. 安装生产线和办公设施,进行电气和管道安装并试压。
5. 竣工验收,组织材料清理、设备收回、检查、防水等验收并获得有关部门颁发的竣工验收书。
3.3 施工组织细节要求1. 施工单位要组织现场工作调研,制定详细的计划,并确保施工安全、高效和高质量。
2. 正确并及时地处理施工顺序的改变和对相关节点的深化设计和计算,正确辨别工程难点和安全隐患,在施工过程中采取适当的预防措施。
3. 按照施工图纸要求进行建筑施工,并与设计方与监理方进行沟通,及时解决设计方案等问题。
4. 确保现场安全,采取安全措施,组建现场安全管理小组进行安全巡查和教育培训。
四、风险管理1. 遇到异常气候的情况,需及时安排散布湿度剂和防风设备,保证施工基础和构造不受到影响。
2. 在施工现场成立安全管理小组,建立施工现场安全管理制度,严格贯彻有关安全生产法律法规,确保现场安全。
粮食仓储建设工程施工组织设计方案2017年修订版粮食仓储建设工程施工组织设计方案目录第一章编制依据第二章工程概况2.1、施工范围2.2、质量要求2.3、计划工期2.4、1#、2#平房仓设计概况2.5、综合楼设计概况2.6、水泵房、消防水池、地磅房设计概况2.7、电气设计概况2.8 给排水设计概况2.9、室外附属工程概况第三章工程特点及施工条件3.1、工程特点分析3.2、施工管理重点分析第四章现场组织管理机构及管理目标4.1、施工组织机构4.2、管理目标第五章施工部署5.1、部署原则5.2、总体施工顺序5.3、施工区域、施工流水段、施工阶段及施工任务的划分5.4、施工程序第六章施工准备6.1、现场准备6.2、物资准备6.3、劳动力准备6.4、主要机械、设备配置计划第七章施工总平面布置第八章施工进度计划与措施8.1、总工期安排8.2、施工进度计划安排8.3、保证工期的措施第九章主要施工方案及技术措施9.1、技术准备9.2、土方工程9.3、钢筋工程9.4、模板工程9.5、混凝土工程9.6、砌体工程9.7、抹灰及抹灰面油漆工程9.8、门窗工程9.9、地面砖工程9.10、墙面砖工程9.11、室外附属工程一、道路工程二、室外路灯及电缆工程9.12、钢结构工程、电气工程、给排水工程第十章质量保障措施第十一章安全生产施工措施第十二章文明施工措施第十三章冬、雨季的施工安排第十四章成品、地下、地上管线保护措施第十五章协调配合措施第十六章工程技术档案、数据管理附表部分第一章编制依据1、本工程施工图纸2、本工程招标文件及招标文件要求的技术条款。
3、本工程招标答疑及现场考察的情况。
4、本工程的《地质勘测报告》、和本地区的气象资料。
5、本工程的工程量清单及我公司的企业内部定额。
6、建筑物周围地理位置和施工环境。
7、工程所在地的资源供给情况。
8、我公司的施工技术力量和技术装备情况。
9、本公司内部质量、安全、环境体系文件,公司标准及管理制度。
粮库施工组织设计方案.doc免费粮库施工组织设计方案1. 引言1.1 项目背景1.2 目标与目的1.3 文档结构2. 项目概述2.1 项目概况2.2 项目目标2.3 项目范围3. 组织结构3.1 项目组织结构3.2 责任与权限4. 施工计划4.1 施工时间安排4.2 施工内容拆解4.3 资源需求4.4 风险分析5. 施工过程控制5.1 进场准备5.2 施工方法与工艺5.3 施工进度控制5.4 质量控制6. 安全与环保6.1 施工安全措施6.2 环保要求7. 质量验收与交付7.1 施工质量验收标准7.2 交付时间与方式7.3 交付文件8. 项目监管与沟通8.1 项目监管机制8.2 项目沟通与反馈9. 附件10. 法律名词及注释- 施工组织设计方案:指由施工组织编制的详细施工方案,包括施工计划、施工方法、施工工艺、安全措施等内容。
- 施工时间安排:确定施工工作进度的时间计划。
- 施工内容拆解:将整个施工工作拆解为不同的子,以便管理和控制。
- 资源需求:对施工所需人力、物力、财力等资源的需求分析和调配安排。
- 风险分析:对施工过程中可能出现的各种风险进行识别、评估和应对措施的制定。
- 施工安全措施:在施工过程中采取的各种措施,以确保工人和现场人员的人身安全和设备的安全。
---招聘流程设计方案1. 引言1.1 项目背景1.2 目标与目的1.3 文档结构2. 流程概述2.1 流程概况2.2 目标与范围2.3 相关方案3. 组织结构3.1 项目组织结构3.2 责任与权限4. 流程设计4.1 流程步骤4.2 流程输入与输出4.3 流程控制点5. 流程执行与跟踪5.1 流程执行控制5.2 流程跟踪与监控6. 流程优化与改进6.1 流程纠偏6.2 流程改进措施7. 邀请面试与评估7.1 面试邀请7.2 面试评估与记录8. 录用与入职8.1 录用决策8.2 入职流程9. 附件10. 法律名词及注释- 招聘流程设计方案:指由人力资源部门或专业机构编制的招聘流程的详细方案,包括流程步骤、流程输入与输出、流程控制点等内容。
第一章编制说明 (3)第 1 节编制目的: (3)第 2 节编制依据: (3)第二章工程概况 (3)第 1 节工程概况 (3)第 2 节工程特点 (4)第三章本工程指导思想、预期目标和有利条件 (4)第 1 节指导思想 (4)第 2 节预期目标 (4)第 3 节承接本工程的有利条件 (5)第四章施工部署 (5)第 1 节组织机构 (5)第 2 节施工顺序 (5)第 3 节劳动力安排 (6)第 4 节主要施工机械、设备配备 (6)第五章施工准备 (7)第 1 节现场准备 (7)第 2 节材料准备 (7)第 3 节技术准备 (7)第六章施工进度计划 (8)第 1 节进度计划 (8)第 2 节控制点设置 (8)第 3 节确保工期的技术组织措施 (8)第七章施工总平面布置 (9)第八章主要分部份项工程施工方法 (9)第 1 节施工测量 (9)第 2 节土方及基础工程 (9)第 3 节钢筋混凝土结构工程 (10)第 4 节砖砌体工程 (12)第 5 节地面工程 (12)第 6 节装修工程 (13)第 7 节门窗工程 (14)第 8 节脚手架工程 (14)第 9 节屋面工程 (14)第 10 节钢结构工程 (15)第 11 节压型钢板屋面工程 (16)第九章质量保证措施 (18)第 1 节质量目标 (18)第 2 节技术规范 (18)第 3 节质量保证措施 (19)第十章安全生产、文明施工、环境保护 (20)第 1 节安全生产 (20)第 2 节现场文明施工 (21)第 3 节环境保护措施 (21)第十一章特殊季节施工 (22)第 1 节雨季施工 (22)第 2 节高温季节施工 (22)第十二章成品保护 (22)第 1 节成品保护的组织管理 (22)第 2 节成品保护技术措施 (23)附:项目部人员组成质量控制系统图安全控制系统图机械资源表劳动力资源需用表进度计划横道图现场平面布置示意图本施工组织设计是指导#####国有粮食企业危仓老库维修改造项目顺利施工的技术资料文件之一部份。
第1篇一、项目概述本项目为某地区粮食储备库建设,主要建设内容包括粮食储备库主体工程、配套设施工程以及附属设施工程。
工程总投资为XXX万元,建设周期为XX个月。
为确保工程顺利进行,特制定本施工方案。
二、施工组织机构1. 项目经理部:负责整个项目的组织、协调和管理工作。
2. 施工现场管理机构:负责施工现场的日常管理工作。
3. 专业施工队伍:负责主体工程、配套设施工程以及附属设施工程的施工。
三、施工进度计划1. 施工准备阶段:1个月。
2. 主体工程施工阶段:6个月。
3. 配套设施工程施工阶段:2个月。
4. 附属设施工程施工阶段:1个月。
5. 竣工验收阶段:1个月。
四、施工方案1. 施工顺序(1)先进行主体工程的基础施工,包括地基处理、基础施工等。
(2)主体工程主体结构施工,包括墙体、屋面、门窗等。
(3)配套设施工程,如供电、供水、排水、消防等。
(4)附属设施工程,如办公区、生活区、停车场等。
2. 施工方法(1)主体工程基础施工:采用钢筋混凝土基础,先进行地基处理,然后进行基础模板的安装和混凝土浇筑。
主体结构施工:采用装配式混凝土结构,先进行构件的预制,然后进行现场组装和混凝土浇筑。
(2)配套设施工程供电:采用高压电缆埋地引入,设置配电室,实现电力供应。
供水:采用地下水作为水源,设置供水管道,实现生活用水。
排水:采用雨水、污水分流,设置排水管道,实现雨污水分流。
消防:设置消防水池、消防泵房、消防管网等,实现消防设施完善。
(3)附属设施工程办公区:采用框架结构,设置办公室、会议室、休息室等。
生活区:采用框架结构,设置宿舍、食堂、浴室等。
停车场:采用水泥混凝土路面,设置停车位。
3. 施工质量保证措施(1)严格按照国家有关标准和规范进行施工。
(2)加强施工现场管理,确保施工质量。
(3)对施工人员进行技术培训,提高施工技能。
(4)对施工材料进行检验,确保材料质量。
(5)对施工过程进行监控,及时发现和解决问题。
五、安全文明施工措施1. 严格执行国家有关安全生产法律法规,加强施工现场安全管理。
第1篇一、项目概述项目名称:某地区粮仓工程项目项目地点:某地区粮食储备库项目规模:占地面积10000平方米,仓储容量为50000吨项目性质:新建粮仓工程项目建设周期:12个月项目总投资:5000万元二、施工方案设计原则1. 安全第一,预防为主,确保施工安全。
2. 质量为本,追求卓越,确保工程质量。
3. 环保优先,绿色施工,降低施工对环境的影响。
4. 科学组织,合理安排,确保施工进度。
5. 经济合理,节约成本,提高经济效益。
三、施工准备1. 组织准备(1)成立项目管理机构,明确项目经理、技术负责人、质量负责人、安全负责人等岗位人员。
(2)组建施工队伍,对施工人员进行技术培训和安全教育。
(3)建立施工组织设计,明确施工流程、施工工艺、施工质量标准等。
2. 技术准备(1)熟悉工程图纸,了解工程特点、施工要求。
(2)编制施工组织设计,明确施工方案、施工工艺、施工质量标准等。
(3)制定施工进度计划,确保工程按期完成。
3. 材料准备(1)根据工程需要,提前采购建筑材料,确保材料质量。
(2)做好材料验收、储存、运输等工作。
4. 机械设备准备(1)根据施工方案,提前准备施工机械设备。
(2)做好机械设备检查、保养、维修等工作。
5. 施工现场准备(1)做好施工现场的规划、布置,确保施工顺利进行。
(2)做好施工现场的排水、照明、通风等工作。
四、施工工艺及质量控制1. 施工工艺(1)基础施工基础施工采用混凝土基础,分为垫层、基层、面层三个层次。
垫层采用碎石垫层,基层采用C15混凝土,面层采用C20混凝土。
(2)墙体施工墙体采用砖混结构,墙体厚度为370mm,墙体材料为MU10砖,砂浆强度等级为M5。
(3)屋面施工屋面采用钢屋架结构,屋面材料为彩钢板,防水材料为SBS防水卷材。
(4)门窗施工门窗采用断桥铝门窗,安装牢固,开启灵活。
2. 质量控制(1)原材料质量控制严格按照国家标准和设计要求,对原材料进行检验,确保材料质量。
粮食储备库扩建仓储工程施工组织设计方案目录第一章施工组织总体设想、方案针对性及施工段划分 (4)第二章施工现场平面布置与临时设施、临时道路布置 (7)第一节现场施工平面规划场地和环境情况说明 (7)第二节施工现场平面布置 (7)1、 "三通一平"工作 (7)2、临时设施布置 (8)3、施工现场平面布置图 (8)第三节临时便道设置及施工便道的布置 (8)第三章工程概况及特点 (9)第一节工程概况 (9)第四章施工进度计划及保证措施 (10)第一节做好施工准备确保工期 (10)第二节具体落实措施确保工期 (11)第三节优化施工部署、缩短施工工期 (12)第四节采取合理技术措施确保工期 (12)第五节严密组织管理、保证计划实现 (13)第六节总工期的承诺及保证措施 (15)第五章分部分项工程施工方案 (16)第一节施工准备、工作计划 (16)1、施工组织管理模式及项目班子成员专业素质 (16)2、施工准备工作 (17)3、施工总体部署 (18)4、施工用水、用电等准备 (20)5、临时设施 (22)第二节施工测量方案及仪器配备 (22)1、测量设备选用 (22)2、工程定位、放线 (23)3、基坑施工阶段测量 (23)4、上部结构施工阶段测量 (23)第三节主体结构工程施工方案 (24)1、概况 (24)2、框架剪力墙结构施工程序 (24)3、钢筋工程 (25)4、模板工程 (27)5、混凝土工程 (30)6、砌体工程 (31)7、外架工程方案 (33)第四节装饰工程施工方案 (35)1、外墙涂料 (35)2、真石漆施工 (36)3、防滑地砖施工 (38)4、门窗工程施工 (39)5、油漆工程 (42)6、外墙渗漏防治措施 (42)第五节安装工程施工方案 (43)1、施工现场组织管理体系 (43)2、工程质量保证措施 (44)第六节施工方案及保证措施 (58)1、结构工程 (58)2、装饰工程 (59)3、楼地面工程 (60)4、门窗工程 (60)5、产品保护 (60)6、其它 (61)第六章工程质量目标及保证措施 (62)第一节工程主要管理目标 (62)第二节工程质量保证措施 (62)1、质量控制目标 (62)2、施工质量管理体系 (62)3、控制工程质量的措施 (64)第七章安全生产、文明施工、环境保护、社会治安的目标及保证措施.. 76第一节安全生产目标及保证体系措施 (76)第二节文明施工措施 (79)第三节治安工作措施 (81)第四节环境保护措施 (82)第五节施工消防措施 (83)第八章项目管理班子的人员配备、素质及管理经验 (85)第九章劳动力、机械设备和材料投入计划 (87)第一节劳动力组织计划 (87)第二节工程主要材料、构件及机械的进场计划 (87)第十章关键施工技术、工艺及工程项目实施的重点、难点和解决方案.. 91第十一章冬、雨季施工、已有设施、管线的加固、保护等施工情况下的施工措施 (95)第一节夏季、雨季施工 (95)第二节冬季施工措施 (95)第三节台风季节施工措施 (96)第四节已有设施、管线的加固、保护等特殊情况下的施工措施 (97)第十二章工程质量保修承诺 (99)第十三章新技术、新产品、新工艺、新材料应用 (100)第一节新技术应用 (100)第二节合理化建议 (102)第三节降低成本措施 (102)临时用地表 (105)第一章施工组织总体设想、方案针对性及施工段划分感谢某某市粮食收储中心,使我公司有幸应邀参加某某市郭庄粮食储备库扩建仓储工程的投标,有机会能在该工程建设中展现自己的综合实力,造福一方人民,感到无比的自豪。
课 程 设 计 课程设计名称: 中央储备粮沈丘直属库施工组织设计 专业班级: 工程管理0901 学生姓名: 赵超 学 号: 200948150121 指导教师: 黄海荣 课程设计地点: 32626 课程设计时间: 2013.1.7—2013.1.11 《工程项目管理课程设计》任务书 学生姓名 赵超 专业班级 工管0901 学号 200948150121
题 目 中央储备粮沈丘直属库续建工程施工组织设计
课题性质 A.工程设计 课题来源 C.自拟课题
指导教师 黄海荣
主要内容 (参考)
根据提供的设计基础资料,通过参数调研和计算,独立编制一份完整的单位工程施工组织设计(投标阶段)。
提供的基础资料包括:施工图纸、施工手册、施工组织设计实例、必要的补充说明文件等。
需完成的主要设计内容: 设计说明:包括施工方案选择的理由,单位工程施工进度和平面图设计的思路与文字说明,相应的分析计算过程,必要的简图(设计说明可分布在施工组织设计各章节的模块中)。本课程设计应包括以下基本模块:
一、工程项目概况 二、主要施工部署 三、施工技术与组织方案 四、施工进度计划(网络图或横道图) 五、主要施工机械及工程材料配备计划(可列表) 六、劳动力调配计划(可列表) 七、保证工程质量措施 八、保证安全、文明、环保及成品保护措施 九、季节性施工措施 十、施工协调管理 十一、施工现场平面布置(用CAD按比例画图) (以上模块所包括的内容、格式参见附件一) 任务要求 本课程设计进度安排: 本课程设计时间为1.0周,时间分配(建议)如下: (1)基础数据搜集与图纸分析:1天。 (2)主要施工部署与施工技术方案的确定:2天。 (3)进度计划及资源配备计划:2天 (4)保证工程各项目标的技术组织措施:1天 (5)施工现场平面布置:0.5天 (6)校对与装订:0.5天
主要参考资料 (1)《土木工程施工技术》(第二版),毛鹤琴.武汉:武汉理工大学出版社,2005 (2)《建筑施工手册》(第四版),北京:中国建筑工业出版社,2003 (3)《建筑工程施工质量验收系列规范》.国家标准.北京:中国建筑工业出版社,2002 (4)《实用工程项目管理手册》,从培经.北京:中国建筑工业出版社. (5)《建筑工程施工组织设计实例应用手册》,彭圣浩.北京:中国建筑工业出版社. (6)《建筑工程施工组织设计编制手册》,潘全祥.北京:中国建筑工业出版社. (7)其它
审查意见 系(教研室)主任签字: 年 月 日 填表说明 l、“课题性质”一栏: A.工程设计; B.工程技术研究; C.软件工程(如CAI课题等); D.文献型综述; E.其它。 2、“课题来源”一栏: A.企、事业单位委托课题; B.校、院(部)级基金课题; C.自拟课题。 目录 第一章²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²工程项目概况 第二章²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²施工部署 第三章²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²施工技术方案 第四章²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²施工进度安排 第五章²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²技术组织措施 第六章²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²资源供应计划 第七章²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²工料分析 第八章²²²²²²²²²²²²²²²²²²²²²²²²²²²²²²施工平面布置 第一章 工程项目概况 1、工程名称:中央储备粮沈丘直属库续建工程 2、建设单位:沈丘中央储备粮粮库 3、设计单位:郑州粮油食品工程建筑设计研究院 4、施工单位:XX建筑工程公司 5、结构型式:砖混结构 6、层数:主体二层 7、建筑面积:478m2 8、建筑设计特点:抗震耐久性好,防水防潮效果显著。 9、建设地特点:土地利用价值高,可以产生更高的经济效益,区域选择性强,在地域上选择性很强,可逆性差。农用地要变为建设用地较为容易,建设用地变为农用地却较为困难。
10、施工条件:施工现场基本达到了三通一平,场地已平整,施工材料可直接到达施工场内,施工车辆主要通道在原有人行道路。本工程施工期间经历冷、热、雨季,主要在冬季、夏季,因此施工须做好季节性施工措施。特别是冬季施工措施。地下水位低,无长期地下水存在。荷载指标如下:基本雪压:0.4KM/m2;基本风压:0.45 KM/m2;地面粗错度:B类;抗震设防烈度:7度。
11、组织施工指导思想:优质高效、经济合理、保证安全、长期可靠、终身服务,为实现这一目标,严把材料质量关,为实现优质工程夯实基础。组建高效的组织机构,选配精干人员进行严格的管理。合理配备施工设备及操作维修人员,科学组织、严格管理、快速施工,安全生产、文明施工,做好后勤工作,保证工程进度,做发了各方协调工作,保证工期,遵守承诺、终身服务。遵守以下各个规范《工程测量规范》(GB50226)、《地基与基础工程施工质量验收规范》(GBJ50202-2002)、《砌体工程施工质量验收规范》(JGJ79-2002)、《建筑地面工程施工质量验收规范》(GB50209-2002)
12、结构概况:结构形式为砖混结构,结构安全等级二级,建筑物抗震烈度为6度,基础为钢筋混凝土条形基础及钢筋混凝土独立基础,±0.000以下采用M7.5水泥砂浆,±0.000以上采用M5混合砂浆,基础垫层为100厚水泥砂浆垫层。
第二章 施工部署 1、施工准备工作: 1、图纸会审。本工程承包合同签订后,由技术部门向建设单位领取各专业图纸,由工程技术人员负责施工图纸的分发,并建立管理台帐。由技术负责人组织工程技术人员认真审核图纸,做好图纸会审的前期工作,针对有关施工技术和图纸存在的疑点做好记录。工程开工前及时与业主、设计单位联系,做好设计交底及图纸会审工作。
2、备齐技术规范、验收标准。根据施工图纸,现场备齐与本工程有关的《施工组织设计、施工方案质量验收规范》系列、《施工技术规范》系列、施工组织设计、施工方案标准图集系列、施工手册等技术规范、验收标准。
3、施工单位要参与初步设计、技术设计方案的讨论,并据此组织编制施工组织设计。这是施工准备的中心环节,各项施工准备工作都必须按此进行。
4、施工单位要和建设、设计单位签订合同和有关协议,在确定建设工期和经济效益的前提下,明确分工协作的责任和权限。几个施工单位共同施工的建设项目,由总包单位和建设单位签订总包合同,总包与分包单位签订分包合同,分包对总包负责,总包对建设单位负责,总包和分包之间的职责划分要明确详尽。施工单位要主动协助建设、设计单位做好有关工作,这也是为本身的施工准备创造条件。
5、调整部署施工力量。根据工程任务特点,调整施工组织机构,特大的工程项目要组建新的施工机构。部署结集施工力量,既要满足工程进度的要求,又要有利于提高劳动生产率,做到工种配套、人机配套、机具配套,并根据工程布局相对固定施工和劳动组织。
6、生产和生活基地的建设。生产基地包括预制混凝土构件、混凝土搅拌、钢筋加工、木材加工、金属加工、机修厂等的建设。在新建工业区,这项工作必须提前进行,加工厂要统一规划,分期建设。在原有城市内建设时,则要根据当地建筑构、配件的生产能力进行补充调整,签订供需合同。施工队伍的居住和生活福利建筑,要最大限度地利用永久性建筑,尽可能减少临时建筑。
7、确定建筑材料、成品、半成品的资源和运输方式,要尽量减少中间装卸环节,充分利用当地已有生产能力和运输力量。地方材料在建筑材料中占很大比重,要特别注意安排好它们的生产和运输。还要根据“产、供、运、用”相结合的原则,经济合理地布置材料堆放场地。
8、接通水源、 电源、 场内外交通道路、排水渠道。修建现场供水、排水、供电、供热干线、主要道路和防洪工程。要充分利用永久工程设施,尽量少建临时性管线工程。一般要根据先场外后场内,先室外后室内,先地下后地上的原则,合理安排各类管线工程的施工顺序和进度,尽可能减少管道工程的重复开挖。铁路专用线要和仓库、加工厂等配合建设。
9、进行建设区域的工程测量、放线定位,设置永久性的经纬坐标和水平基桩,补做必须的现场水文、地质勘定工作、清除现场施工障碍和平整场地。土方工程要全面规划,挖填平衡,采用机械化一次性场地平整,尽可能减少重复倒运量。
10、编制单项工程施工组织设计或施工方案。编制施工图预算,签订工程合同或补充合同。清理施工范围内的场地,接通水、电、交通道路,进行放线、抄平。组织材料、成品、半成品等进场,以满足连续施工的要求。组织施工机具进场,并经过检修能保证正常运转。安排基层劳动组织,做到工种配套,对工人进行技术、安全教育。在上述各项准备工作基本完成后,提出开工报告。 11、施工准备工作,必须实行统一领导和分工负责的制度,。全场的准备由现场施工总包单位负责全面规划和日常管理;单位工程的施工准备,由单位工程负责人组织进行。施工准备必须有一定的工期,准备充分才能加快建设进度和全面提高经济效益。
12、技术准备阶段应该编制出本工程施工组织设计和单项工程的详细施工方案,进行工序设计和交底。根据甲方要求编制预算和进度计划。将场外坐标引入现场内制作半永久性控制桩。
13、材料准备与机械准备要编制材料使用计划、落实进货渠道,并做出进场计划,根据施工进度计划,提出施工机械的使用计划,组织调拨、购置、运输和安装。
14、现场准备有首先在施工现场进行场地平整,依据施工组织设计修整道路。现场设置配电室设立回路分配箱分别引至现场各机械闸箱。根据现场平面布置图,完成现场临时设施的安排,作好现场停水停电的布置和安排,并了解现场场地上,地下的管线分布情况,作好记录。在施工中做出相应的保护措施。在施工前完成临时设施的建设。
2、确定施工程序: 1、建设工程的整个程序包括:申请审批、勘察、设计、施工准备、施工、验收。 2、施工图纸的设计程序包括:施工审查图设计(资料准备、施工审查图)、施工图专家审查意见回复(资料准备、专家意见回复)、施工图纸审计(资料准备、图纸设计、验证校对)
3、施工准备阶段的程序包括:施工组织设计申报、初审、监理组会审、施工组织设计审批、修改补充相应的问题、将批件返回承包单位、施工组织设计付诸实施。
4、施工阶段的程序包括:场地三通一平、材料进场准备、井点降水、基坑开挖、土方运输、基础工程、土方回填、地上主体工程、砌体工程、装饰装修工程、外墙粉刷、水电安装工程
3、施工起点流向: 1、作用与意义:施工起点流向指单位工程在平面或空间上开始施工的部位及流动方向,这主要取决于生产需要、缩短工期和保证质量等要求。
