5铝扣板吊顶施工工艺标准
- 格式:docx
- 大小:263.35 KB
- 文档页数:7
详解铝扣板吊顶施工工艺流程铝扣板吊顶是一种常见的室内装饰材料,它具有质轻、防火、防潮、易清洁等优点,广泛应用于商业、居住和公共场所。
下面将详解铝扣板吊顶的施工工艺流程。
1.准备工作:在开始施工前,应进行充分的准备工作。
包括对施工区域进行清理,确保地面整洁无障碍物,以便材料运输和施工;确认吊顶悬挂点位置,进行施工布置和标识。
2.安装悬挂系统:铝扣板吊顶需要使用悬挂系统进行固定。
首先,根据设计图纸和规格要求,确定悬挂点位置,并使用墨线或标线工具进行标识。
然后,根据标识位置,安装悬挂条或吊架。
悬挂条或吊架的安装应准确、牢固,以确保吊顶的稳定性和平整度。
3.安装主龙骨:主龙骨是支撑吊顶板材的主要结构。
根据设计要求和悬挂系统的位置,沿墙壁或悬挂点安装主龙骨。
主龙骨之间的间距应相互垂直、平整,并且应与设计要求的吊顶板尺寸相匹配。
4.安装副龙骨:副龙骨是铝扣板吊顶的次要结构,用于支撑吊顶板之间的连接。
根据设计要求,将副龙骨安装在主龙骨上。
副龙骨的安装间距应根据吊顶板的尺寸以及设计要求来确定。
5.安装铝扣板:在主龙骨和副龙骨安装完成后,开始安装铝扣板。
首先,根据设计要求,将铝扣板的长度和宽度对应地切割成适当的尺寸。
然后,将铝扣板插入到主龙骨和副龙骨之间,并用力按下,以确保板材与龙骨的牢固连接。
6.完善细节处理:在安装完主要吊顶板后,需要进行细节处理。
这包括修剪铝扣板边缘,使之与墙壁和柱子对齐;安装角线条,使吊顶的四个边缘线条更加美观和平整;安装所需的灯具和其他装饰物等。
7.调整和清理:在铝扣板吊顶施工完成后,需要进行调整和清理工作。
这包括检查吊顶的平整度和稳定性,调整倾斜或松动的部分;清理吊顶板上的灰尘和污渍,以保持吊顶整洁和美观。
总结起来,铝扣板吊顶的施工工艺流程包括准备工作、安装悬挂系统、安装主龙骨、安装副龙骨、安装铝扣板、完善细节处理、调整和清理等步骤。
在施工过程中,需要按照设计要求进行操作,确保吊顶的稳定性、平整度和美观度。
铝扣板吊顶施工工艺流程
朋友!今天咱来唠唠铝扣板吊顶施工这档子事儿。
先说这准备工作啊,工具材料那可得备齐喽。
像啥龙骨、铝扣板、螺丝啥的,一个都不能少。
我刚开始干这活儿的时候,就因为少准备了个螺丝,那叫一个麻烦!
然后呢,咱得确定吊顶的高度和位置。
这一步可重要啦,要是弄错了,后面可就全乱套喽!我记得有一次,我好像把高度算错了几厘米,结果装出来的效果那叫一个难看,唉!
接下来就是安装龙骨啦。
这龙骨就像是房子的大梁,得结实稳当。
安装的时候,一定得把间距弄好,要不然铝扣板可就没法平整地装上去咯。
说到这铝扣板的安装,那也有讲究。
得一块一块地扣上去,还得注意对缝。
哇,装完之后那整齐的样子,看着就舒服!
不过啊,这里面也有容易出错的地方。
有时候,你觉得装得挺好,结果一抬头,发现有块板歪了,嗯...那可真是让人懊恼!
对了,我跟您说个有趣的事儿。
有一回,我们施工的时候,旁边工地的师傅跑过来看,还跟我们争论起安装方法来,那场面,可热闹啦!
还有啊,现在这行业发展得也快,新的材料和工艺不断出现。
我这老家伙有时候都得赶紧学习,不然就跟不上时代喽!
我这又扯远啦!反正按照我说的这些步骤来,您应该能顺顺利利地完成铝扣板吊顶施工。
要是中间出了啥岔子,别着急,多琢磨琢磨,肯定能解决!您觉得咋样?。
铝扣板吊顶工程施工方案 (完整版)一、前言铝扣板吊顶是一种现代化的装饰材料,在室内装饰中广泛运用。
它采用铝合金板材制成,质地轻薄,施工方便,具有坚固耐用、美观大方、防火耐腐等特点,更加适合现代化建筑的装饰。
本文档旨在为铝扣板吊顶工程施工提供完整的方案指南,详细阐述了铝扣板吊顶的选材、构造、安装及验收等方面的内容,可为施工过程中的操作提供参考。
二、选材1. 铝扣板铝扣板是铝合金板材经过表面处理切割成等形铝格栅,其不同之处在于铝格栅的形状和大小。
铝扣板具有重量轻、色彩丰富、安装简便、具有一定的环保性等特点,因此深受广大消费者和建筑业者的喜爱。
2. 吊顶龙骨吊顶龙骨材料应选用质量好、厚度适中的镀锌钢材制成。
在选择时应注意其尺寸规格和重量,便于施工和安装。
3. 固定件固定件应选用质量好、精度高、耐腐蚀性能好的不锈钢U型卡和L型卡,并应根据实际情况进行适当调节和改进。
三、施工流程1. 现场准备对施工现场进行清理和疏通,保证施工现场平整。
2. 吊顶龙骨的设置按照设计方案对吊顶龙骨进行规划和设置,注意龙骨的尺寸、定位和安装位置是否准确,固定牢固。
3. 铝扣板的定制根据现场测量情况,将铝扣板进行加工和切割,确保其尺寸和大小的准确性。
4. 铝扣板的安装按照设计方案,将铝扣板放置于安装位置,用不锈钢U型卡和L型卡将其固定在龙骨上,对齐校正,确保其平整和美观。
5. 收尾工作检查铝扣板吊顶的安装质量,调整和改进不足之处,进行验收并收尾清理现场,检查和存档相关工程记录,完成施工任务。
四、安全注意事项1.施工现场必须设置明显的警示标志,确保工人和施工人员安全。
2.完成吊顶龙骨的安装后,进行定位和调整,确保其稳定牢固,防止其发生倒塌和移位等安全隐患。
3.在施工过程中应注意用电安全和防止火灾的措施,及时发现和及时处理Any异常情况。
五、验收标准1.吊顶高度应符合设计方案要求,且应符合质量标准,表面无明显质量缺陷。
2.铝扣板吊顶安装应井然有序、平整美观,保证各部位安装精度和尺寸符合标准和限度要求。
铝扣板吊顶施工方案一、施工准备1、作业条件(1)安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种照明孔口的位置。
(2)顶棚罩面板安装前,应作完墙、地湿作业工程项目。
(3)搭好顶棚施工操作平台架子。
(4)轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口进行构造处理,经鉴定后再大面积施工。
2、材料准备铝合金方板板材、龙骨、吊杆等。
3、施工机具冲击钻、无齿锯、钢锯、射钉枪、刨子、螺丝刀、吊线锤、角尺、锤子、水平尺、白线、墨斗等二、铝扣板顶棚施工工艺流程施工准备→预检隐蔽项→找平放线→安装吊杆→安装反支撑→安装转换层→安装主龙骨→安装专用龙骨→拉线矫正→安装铝扣板→清理验收。
三、施工要点1、施工准备:首先确定施工部位,测量设计标高和实际标高是否相符,如果天棚标高受其他设施影响,即交报技术负责人落实解决。
根据确认下来的准确的1M线,在墙面上弹确定后的标高线。
2、吊杆采用Ф8吊杆,吊杆间距800-1000mm,固定吊杆的膨胀螺栓螺栓应完全拉紧,不能松动。
吊杆距主龙骨端部距离不得大于300mm,当大于300mm时,应增加吊杆。
当吊杆与设备相遇时,应调整并增设吊杆。
3、由于吊杆长度超过1500mm,在安装龙骨前设置反支撑或转换层。
4、安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。
并通过熟悉图纸,与各方交底,掌握天棚上的灯具、疏散音箱、空调出(回)口、喷淋头、消防探头的具体位置,使主龙骨在吊放时尽量避开。
5、重型灯具及其他重型设备严禁安装在吊顶工程的龙骨上。
6、龙骨材质符合规范和设计要求,龙骨光滑平直,镀层饱满。
7、安装孔角龙骨时应起拱,一般为短跨的1/200(10m跨内水平线上中心提升1公分高),墙边第一根孔角龙骨距墙壁边缘≤200mm(排列到最后离墙距离超过200mm 时应增加一根)接头要错开,不可与相邻龙骨接头在一条直线上,吊杆的方向也要错开,避免孔角龙骨向一边倾倒。
铝扣板吊顶施工工艺1、施工准备:在进行铝扣板吊顶施工前,需要确保以下条件已经满足:所有材料已经配备齐全,并且已经进行了检验或复试,并填写好检查记录;室内墙面装饰施工和地面湿作业已经完成,并且已经经过了检验合格;在安装饰面板之前,吊顶内的管道和设备已经安装、调试完成,并经过了检验合格办理完交接手续;吊顶内四周墙面及顶面的各种孔洞已经封堵处理完毕;所需的脚手架已经搭设完毕,高度合适,并经过了检验合格。
2、材料要求:在现场施工前,需要做好材料下料、订购、运输、仓储工作;在运输吊顶龙骨时,需要注意垫置、平放,防止翘曲、变形;在材料运输途中,必须采取防震、保护措施,并做好固定,以避免面板表面被污染或边角部位被损坏;对于金属饰面板的设计、采购及安装,需要满足以下要求:铝扣板吊顶材料应符合相关规范的要求,应通过计算确定铝板的厚度及吊挂件、龙骨的强度及型号;设计与施工应有相应的措施保证吊顶具有足够的强度和稳定性,在碰撞情况下能保证不发生铝板坠落、变形等问题;吊挂件及龙骨应选用同品牌的配套产品;材料的表面喷涂应符合要求,并且需要经过招标人和设计单位的认可。
3、施工工艺:铝扣板吊顶的施工工艺流程如下:弹标高线→安装吊杆→安装天花转换层→安装龙骨→安装铝板→竣工验收。
4、操作工艺:在进行铝扣板吊顶施工时,需要进行以下操作工艺:弹线:根据图纸弹好吊顶的水平标高线、龙骨布置线和吊杆悬挂点。
弹水平线要用水平仪或水平管和水平尺找水平,然后根据吊顶的设计标高将水平线弹到墙面上或柱面上或特设的标杆上(指站台顶面无墙而设),龙骨和吊杆位置线弹到楼板上;安装吊杆:可根据设计规定选用装膨胀螺栓或植筋技术来固定吊杆;安装膨胀螺栓,螺栓的螺杆要有足够长度符合设计要求和满足施工规定与吊杆搭接焊的长度;吊杆与连接件间的连接要牢固,这里的连接件是指吊杆与主龙骨的连接,连接方法(是套丝连接还是焊接)按设计规定办理;对吊杆及焊缝要进行防腐处理。
在安装完毕后,应及时清理施工现场,保护好已安装的吊顶,避免划伤、损坏等情况发生。
第节方形铝扣板吊顶施工工艺标准1.分项工程简介及适用范围方形铝扣板有很多规格,包括板材的面板宽度、厚度、折边的高度等。
方形铝扣板分为表面有冲孔和平面两种。
表面冲孔可以通气吸音,扣板内部铺一层薄膜软垫,潮气可透过冲孔被薄膜吸收,所以它最适合水分较多的厨房和卫生间使用。
市面上一般规格多为600mm×600mm和300mm×300mm方形铝扣板,也可根据设计要求定制不同规格的产品。
方形铝扣板吊顶具有耐腐蚀,耐衰变,易清洁,优雅大方,安装容易,检修方便等优点。
可广泛用于机场、宾馆、办公楼、写字楼、商场、车站、厨房间、卫生间、大型会场及家居等场所天花装饰。
2.施工准备2.1.技术准备及要求1)方形铝扣板吊顶在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口进行构造处理,经鉴定后再大面积施工。
2)方形铝扣板吊顶工程在施工前应熟悉施工图纸及设计说明书,并应熟悉施工现场情况。
3)深化设计图纸已完成,并通过审批。
4)施工方案已编制完成,并通过审批。
5)所需要的技术人员已到位,并具有上岗证书。
2.2.材料准备及要求2.2.1.材料种类1)面层材料:按设计要求选用合适的、经过确认的铝合金方形板材。
如下图所示:2)其他材料:龙骨、吊杆、钢材等。
如下表所示:1)龙骨主件:主龙骨、三角龙骨均应符合设计要求。
2)骨架配件:支撑卡、卡托、角托、连接件、固定件、附墙龙骨、压条等附件应符合设计要求。
3)紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝、木螺丝和粘结嵌缝料应符合设计要求。
4)方形铝扣板板材:方形铝扣板规格、厚度需符合设计要求。
以上材料均应有齐全的厂家三证(经营许可证、税务登记证、资质证)和产品合格证、质保书、检验报告。
2.2.3.材料的运输、储存及领用扣板运输、存放应用硬纸盒封装;根据安装需用数量进行领用。
扣板安装之后再撕掉面层保护膜。
2.3.主要机具2.4.作业条件1)安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种照明孔口的位置。
铝扣板天花施工方法和技术措施一)主要施工工艺要求1.固定方法龙骨兼卡具固定法,利用薄板所具有的弹性将铝扣板卡到龙骨上,龙骨兼具龙骨与卡具双重作用,同板块配套供应。
2.铝板安装⑴板的固定:安装板块是在龙骨调平的基础上方可进行。
安装扣板时,从一个方向开始,依次安装。
如果龙骨本身兼卡具,在安板时,只要将扣板轻轻用力压一下,扣板便会卡在龙骨上。
因为扣板比较薄,富有一定弹性,扩张较为容易。
(2)接缝处理:安装铝扣板时应随安装随将方板与邻板调平调直。
接缝应严密、笔直、板缝应宽窄一致。
接缝平直偏差不得大于1.5mm(拉5m 线检查,不足5m 者拉通线检查),接缝高低偏差不得大于lmm(用直尺和楔形塞尺检查)。
整个方板顶棚表面平整度偏差,不得大于2mm(用2m靠尺和楔形塞尺检查)所有铝扣板纵横方向均应严格对齐,接缝必须笔直奔条,不得稍有弯斜。
方板接头可以齐缝,亦可错缝,应按具体设计规定办理。
3.细部调整与处理(1)与吊顶有关的灯饰、通风口、检查孔的处理。
灯饰与风口蓖子本来是照明与空调设的组成部分,但是在吊顶装饰中,它们除了具有本身的专业功能外,亦是吊顶装饰中的组成部分。
所以,选择合适得体的灯饰及风口笛子,对吊顶装饰效果影响较大,特别是灯饰,更占有举足轻重的地位。
这一点首先得从设计上考虑。
从施工的角度分析,灯饰或风口蓖子、检查孔等是吊顶表面的附加物,位置显著,如果安装质量较差,在装饰效果上很能夺人眼目。
如若其他部位做得很好,就是灯饰安得歪歪扭扭、里出外进,那么,这种吊顶仍然很难让人感到满意。
至于设计上如何选择,可从吊顶的艺术风格及使用功能上去考虑。
(2)与吊顶悬吊系统有关的大型灯饰或风口蓖子的悬吊系统的处理。
对于软质铝合金板吊顶,其悬吊系统宜与大型灯饰、风口蓖子的悬吊系统分开。
特别是龙骨兼卡具的吊顶,两者混在——起更不合适。
因为龙骨兼卡具的铝合金板吊顶,设计时只考虑了板及龙骨本身的质量,其他荷载再加到龙骨上是不合适的。
5.安装次龙骨:根据铝扣板的规格尺寸,安装与板配套的次龙骨,次龙骨通过吊挂件吊挂在主龙骨上。
当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时,将相对端头相连接,并先调直后固定。
6.安装金属板:铝扣板安装时在装配面积的中间位置垂直次龙骨方向拉一条基准线,对齐基准线向两边安装。
安装时,轻拿轻放,必须顺着翻边部位顺序将方板两边轻压,卡进龙骨后再推紧。
7.清理:铝扣板安装完后,需用布把板面全部擦拭干净,不得有污物及手印等。
8.吊顶工程验收时应检查下列文件和记录:①吊顶工程的施工图、设计说明及其他设计文件;②材料的产品合格证书、性能检测报告、进场验收记录和复验报告;③隐蔽工程验收记录;④施工记录。
五、成品保护1.轻钢骨架、罩面板及其他吊顶材料在入场存放、使用过程中应严格管理,保证不变形、不受潮、不生锈。
2.装修吊顶用吊杆严禁挪做机电管道、线路吊挂用;机电管道、线路如与吊顶吊杆位置矛盾,须经过项目技术人员同意后更改,不得随意改变、挪动吊杆。
3.吊顶龙骨上禁止铺设机电管道、线路。
4.轻钢骨架及罩面板安装应注意保护顶棚内各种管线,轻钢骨架的吊杆、龙骨不准固定在通风管道及其他设备件上。
5.为了保护成品,罩面板安装必须在棚内管道试水、保温等一切工序全部验收后进行o6.设专人负责成品保护工作,发现有保护设施损坏的,要及时恢复。
7.工序交接全部采用书面形式由双方签字认可,由下道工序作业人员和成品保护负责人同时签字确认,并保存工序交接书面材料,下道工序作业人员对防止成品的污染、损坏或丢失负直接责任,成品保护专人对成品保护负监督、检查责任。
六、安全措施1.现场临时水电设专人管理,防止长明灯、长流水。
用水、用电分开计量,通过对数据的分析得到节能效果并逐步改进。
2.工人操作地点和周围必须清洁整齐,做到活完脚下清,工完场地清,制定严格的成品保护措施。
3.持证上岗制:特殊工种必须持有在有效期内的上岗操作证,严禁无证上岗。
第1篇一、概述铝扣板吊顶是一种常见的室内装饰材料,具有美观、耐用、防火、防潮等特点。
为了确保铝扣板吊顶施工质量,保障施工安全,特制定本操作规程。
二、施工准备1. 材料准备:铝扣板、龙骨、吊杆、螺丝、胶水等。
2. 工具准备:电钻、螺丝刀、扳手、水平尺、卷尺、切割机等。
3. 施工人员:熟练掌握铝扣板吊顶施工技术的工人。
三、施工流程1. 弹线定位:根据设计图纸,在顶面弹出吊顶标高线和龙骨位置线。
2. 安装吊杆:选用合适长度的吊杆,用膨胀螺栓固定在楼板上,吊杆间距一般为1200mm。
3. 安装龙骨:根据吊杆位置,安装主龙骨和次龙骨,主龙骨间距一般为1000mm,次龙骨间距一般为300mm。
4. 安装铝扣板:将铝扣板插入龙骨槽内,注意板面平整,板与板之间缝隙均匀。
5. 防水处理:在吊顶施工前,对吊顶区域进行防水处理,防止漏水。
6. 质量检查:施工过程中,对吊顶的平整度、缝隙、接缝等进行检查,确保符合设计要求。
四、操作要点1. 弹线定位:确保吊顶标高线和龙骨位置线准确无误。
2. 安装吊杆:吊杆固定要牢固,间距符合要求。
3. 安装龙骨:龙骨安装要平整、垂直,间距符合设计要求。
4. 安装铝扣板:铝扣板安装要平整,缝隙均匀,板与板之间接缝严密。
5. 防水处理:防水处理要到位,防止漏水。
五、安全措施1. 施工人员必须穿戴安全帽、安全带等防护用品。
2. 高空作业时,必须使用安全绳,确保施工人员安全。
3. 严禁酒后作业,确保施工质量。
4. 施工现场严禁吸烟,防止火灾事故。
六、施工验收1. 验收标准:吊顶平整度、缝隙、接缝等符合设计要求。
2. 验收方法:采用目测、尺量等方法进行检查。
3. 验收合格后,方可进行后续施工。
本规程适用于铝扣板吊顶施工,施工过程中应严格按照规程执行,确保施工质量和安全。
第2篇一、施工准备1. 施工人员应熟悉铝扣板吊顶施工工艺及操作规程,了解所用材料、工具、设备的技术性能。
2. 检查施工场地,确保无障碍物,清理现场,做好安全防护措施。
第节方形铝扣板吊顶施工工艺标准1。
分项工程简介及适用范围方形铝扣板有很多规格,包括板材的面板宽度、厚度、折边的高度等。
方形铝扣板分为表面有冲孔和平面两种。
表面冲孔可以通气吸音,扣板内部铺一层薄膜软垫,潮气可透过冲孔被薄膜吸收,所以它最适合水分较多的厨房和卫生间使用。
市面上一般规格多为600mm×600mm和300mm×300mm方形铝扣板,也可根据设计要求定制不同规格的产品.方形铝扣板吊顶具有耐腐蚀,耐衰变,易清洁,优雅大方,安装容易,检修方便等优点。
可广泛用于机场、宾馆、办公楼、写字楼、商场、车站、厨房间、卫生间、大型会场及家居等场所天花装饰。
2.施工准备2。
1。
技术准备及要求1)方形铝扣板吊顶在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口进行构造处理,经鉴定后再大面积施工.2)方形铝扣板吊顶工程在施工前应熟悉施工图纸及设计说明书,并应熟悉施工现场情况.3)深化设计图纸已完成,并通过审批.4)施工方案已编制完成,并通过审批.5)所需要的技术人员已到位,并具有上岗证书。
2.2。
材料准备及要求2.2.1。
材料种类1)面层材料:按设计要求选用合适的、经过确认的铝合金方形板材。

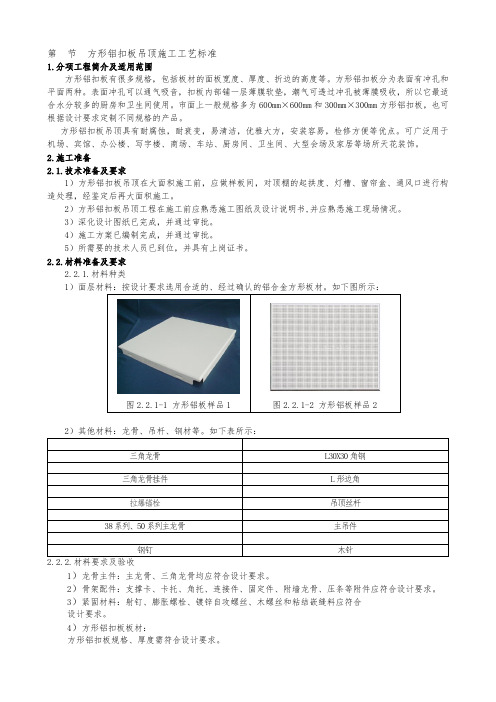

如下图所示:图2.2。
1-1 方形铝板样品1 图2.2。
1-2 方形铝板样品2 2)其他材料:龙骨、吊杆、钢材等。
如下表所示:三角龙骨L30X30角钢三角龙骨挂件L形边角拉爆锚栓吊顶丝杆38系列、50系列主龙骨主吊件钢钉木针1)龙骨主件:主龙骨、三角龙骨均应符合设计要求。
2)骨架配件:支撑卡、卡托、角托、连接件、固定件、附墙龙骨、压条等附件应符合设计要求.3)紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝、木螺丝和粘结嵌缝料应符合设计要求。
4)方形铝扣板板材:方形铝扣板规格、厚度需符合设计要求。
以上材料均应有齐全的厂家三证(经营许可证、税务登记证、资质证)和产品合格证、质保书、检验报告.2。
2。
3.材料的运输、储存及领用扣板运输、存放应用硬纸盒封装;根据安装需用数量进行领用.扣板安装之后再撕掉面层保护膜。
第节方形铝扣板吊顶施工工艺标准1. 分项工程简介及适用范围方形铝扣板有很多规格,包括板材的面板宽度、厚度、折边的高度等。
方形铝扣板分为表面有冲孔和 平面两种。
表面冲孔可以通气吸音,扣板内部铺一层薄膜软垫,潮气可透过冲孔被薄膜吸收,所以它最适 合水分较多的厨房和卫生间使用。
市面上一般规格多为600mm< 600mm 和300mnX 300mm 方形铝扣板,也可根据设计要求定制不同规格的产品。
方形铝扣板吊顶具有耐腐蚀,耐衰变,易清洁,优雅大方,安装容易,检修方便等优点。
可广泛用于 机场、宾馆、办公楼、写字楼、商场、车站、厨房间、卫生间、大型会场及家居等场所天花装饰。
2. 施工准备 2.1. 技术准备及要求1) 方形铝扣板吊顶在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口进行构 造处理,经鉴定后再大面积施工。
2) 方形铝扣板吊顶工程在施工前应熟悉施工图纸及设计说明书 ,并应熟悉施工现场情况。
3) 深化设计图纸已完成,并通过审批。
4) 施工方案已编制完成,并通过审批。
5) 所需要的技术人员已到位,并具有上岗证书。
2.2. 材料准备及要求2.2.1. 材料种类1)面层材料:按设计要求选用合适的、经过确认的铝合金方形板材。
如下图所示:三角龙骨L30X30角 钢——、C -E 斗亠 /Ah L 形边角三角龙骨挂件拉爆锚栓吊顶丝杆38系列、50系列主龙骨主吊件钢钉木针2.2.2. 材料要求及验收1 )龙骨主件:主龙骨、三角龙骨均应符合设计要求。
2) 骨架配件:支撑卡、卡托、角托、连接件、固定件、附墙龙骨、压条等附件应符合设计要求。
3) 紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝、木螺丝和粘结嵌缝料应符合 设计要求。
4 )方形铝扣板板材: 方形铝扣板规格、厚度需符合设计要求。
图2.2.1-1 方形铝板样品1BliMill^Kijiij 詞谕斤而崗丽ii.... ■• • • • *:= . ........... < ..... •一 •. ° •••*•> ■m/iii 旦四ill 曲 ii 京iiiiEii 隹iiiffii 诒liiMIIU:r ;iiiir ; …:——泪I 卜::…出....训|区.L M .IIIU ; .Un :iiiRiii : uiik :;图2.2.1-2 方形铝板样品2以上材料均应有齐全的厂家三证(经营许可证、税务登记证、资质证)和产品合格证、质保书、检验报告。
2.2.3. 材料的运输、储存及领用扣板运输、存放应用硬纸盒封装;根据安装需用数量进行领用。
扣板安装之后再撕掉面层保护膜。
23主要机具24作业条件1)安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种照明孔口的位置。
2)顶棚罩面板安装前,应作完墙、地湿作业工程项目。
3 )搭好顶棚施工操作平台架子。
3. 施工工艺3.1. 工艺流程3.2. 操作工艺1) 弹线:根据楼层标高水平线,按照设计标高,沿墙四周弹顶棚标高水平线,并找出房间中心点,并沿顶棚的标高水平线,以房间中心点为中心在墙上画好龙骨分档位置线。
2) 安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊杆,吊杆安装用帕膨胀螺栓固定在顶棚上。
吊杆选用帕圆钢,吊筋间距控制在1200mm范围内。
3) 安装主龙骨:主龙骨一般选用C38轻钢龙骨,间距控制在1200mm范围内。
安装时采用与主龙骨配套的吊件与吊杆连接。
4) 安装边龙骨:按天花净高要求在墙四周用水泥钉固定25 x 25mnd烤漆龙骨,水泥钉问距不大于300mm5) 安装三角龙骨:根据铝扣板的规格尺寸,安装与板配套的三角龙骨,三角龙骨通过配套三角吊挂件吊挂在主龙骨上。
当三角龙骨长度需多根延续接长时,用三角龙骨连接件,在吊挂三角龙骨的同时,将相对端头相连接,并先调直后固定。
6) 安装金属板:方形铝扣板安装时在装配面积的中间位置垂直次龙骨方向拉一条基准线,对齐基准线向两边安装。
安装时,轻拿轻放,必须顺着翻边部位顺序将方板两边轻压,卡进龙骨后再推紧。
7) 清理:方形铝扣板安装完后,需用布把板面全部擦拭干净,不得有污物及手印等。
8) 吊顶工程验收时应检查下列文件和记录:(1)吊顶工程的施工图、设计说明及其他设计文件;(2)材料的产品合格证书、性能检测报告、进场验收记录和复验报告;(3)隐蔽工程验收记录;(4)施工记录。
图3.2-1 方形铝扣板吊顶安装示意图1――吊顶丝杆;2――三角龙骨;3――主吊件;4――方形铝扣板;5――主龙骨3.3. 施工操作要点及特殊部位做法3.3.1. 天花测量放线天花的控制性标高、轴线平面放线结合楼地面放线和墙柱面放线一同进行。
标高放线和平面控制线引自墙、柱面500线和轴线,将天花设计标高和平面总的形态,特别是造型高差起浮的标志点在墙柱面上部或采用天花固定吊杆的方式进行标记,要求保证一定的密度,能反应天花造型折起浮。
这项工作一方面是为下一步工作创造条件,另一方面是对现有天花情况,如风管、水管、电管、结构梁柱等情况的一次复核。
3.3.2. 细化设计在取得了第一手的现场实测资料后,首先开始进行天花吊顶的调整和细化设计。
这方面工作要与材料供应商密切配合,特别注意材料的加工工艺和构造方式。
细化设计一方面要确定天花铝单板、灯槽、金属天花材料的分隔尺寸,为施工提供必要的依据;第二方面是通过细化设计,确定材料的加工图和加工清单。
3.3.3. 放样绷线在细化设计的基础上进行详细的放样绷线工作。
对特别复杂的天花造型和构件要制作1: 1的模型,与此同时根据图纸在天花的节点部分,如吊挂处、支架边缘,天花转达折处,吊筋位置、板面楼口处进行绷线工作,以便标识出以上控制点(线)的位置。
对复杂的部位,应在顶部制作1:1的木制大样,以上工作须反复进行标高、平面尺寸、垂直度等方面核对工作,以确保放样绷线的准确性。
放线和放样绷线工作须要采用的仪器和工具:经纬仪、吊线锤、水准仪、塔尺、标杆、卷尺、线绳、水平管、靠尺、冲击钻、电焊机、角铁、钢筋头。
放线和放样绷线工作应认真做好记录,有关数据报设计室以便设计调整或修改设计。
其它测量、放线、放样绷线工作同墙柱面铝板工作。
3.34天花钢支架安装天花钢支架采用角铁和槽钢,主要是为天花吊顶吊挂点跨越风管等设备或为天花铝板龙骨提供支撑之用。
金属吊顶支架跨度超过 1.5M,采用①8吊筋和6#槽钢,跨度为1.5M内采用①8吊筋和L40*4角钢, 支架间距根据龙骨吊筋间距定。
天花金属单板、灯槽支架主要采用L50*4角钢,一方面为龙骨提供支撑点,另一方面要有一定的强度,可结合金属板,灯槽龙骨安装一同进行。
天花钢支架与楼板连接采用楼板钻孔,膨胀螺栓固定角钢角码,与吊杆或角钢焊接。
所有钢构件均为镀锌,焊点部位须补刷防锈漆。
3.4.应注意的质量问题及防治措施1 )吊顶不平:原因在于大龙骨安装时吊杆调平不认真,造成各吊杆点的标高不一致。
施工时应检查各吊点的紧挂程度,并接通线检查标高与平整度是否符合设计和施工规范要求。
2)轻钢骨架局部节点构造不合理:在留洞、灯具口、通风口等处,应按图相应节点构造设置龙骨及连接件,使构造符合图册及设计要求。
3)轻钢骨架吊固不牢:顶棚的轻钢骨架应吊在主体结构上,并应拧紧吊杆螺母以控制固定设计标高;顶棚内的管线、设备件不得吊固在轻钢骨架上。
4)方形铝扣板分块间隙缝不直:施工时注意板块规格,拉线找正,安装固定时保证平正对直。
5)压缝条、压边条不严密平直:施工时应拉线,对正后固定、压粘。
4. 质量标准质量要求符合《建筑装饰装修工程质量验收规范》(GB50210—2001)的规定。
4.1. 主控项目1)轻钢骨架和罩面板的材质、品种、式样、规格应符合设计要求。
2 )轻钢骨架的吊杆,大、中、小龙骨安装必须安装位置正确,连接牢固,无松动。
3 )罩面板应无脱层、翘曲、折裂、缺棱掉角等缺陷,安装必须牢固、平整色泽一致。
4)粘结剂必须符合国家有关环保规范要求。
4.2. 一般项目1 )轻钢骨架应顺直、无弯曲、无变形;吊挂件、连接件应符合产品组合的要求。
2 )罩面板表面平整、洁净、颜色一致。
无污染,反锈等缺陷。
3 )罩面板接缝形式符合设计要求,拉缝和压条宽窄一致,平直、整齐、接逢应严密。
4)轻钢骨架金属罩面板顶棚允许偏差项目表(见下表)轻钢骨架金属板顶棚允许偏差5. 质量记录1)应做好隐蔽工程记录,技术交底记录。
2 )轻钢龙骨、金属面板、硅胶等应有材料合格证,国家有关环保规范要求的检测报告。
3)工程验收应有质量验评资料。
6. 成品保护1 )轻钢骨架、罩面板及其他吊顶材料在入场存放、使用过程中应严格管理,保证不变形、不受潮、不生锈。
2)装修吊顶用吊杆严禁挪做机电管道、线路吊挂用;机电管道、线路如与吊顶吊杆位置矛盾,须经过项目技术人员同意后更改,不得随意改变、挪动吊杆。
3)吊顶龙骨上禁止铺设机电管道、线路。
4 )轻钢骨架及罩面板安装应注意保护顶棚内各种管线,轻钢骨架的吊杆、龙骨不准固定在通风管道及其他设备件上。
5)为了保护成品,罩面板安装必须在棚内管道试水、保温等一切工序全部验收后进行o6)设专人负责成品保护工作,发现有保护设施损坏的,要及时恢复。
7 )工序交接全部采用书面形式由双方签字认可,由下道工序作业人员和成品保护负责人同时签字确认,并保存工序交接书面材料,下道工序作业人员对防止成品的污染、损坏或丢失负直接责任,成品保护专人对成品保护负监督、检查责任。
7. 安全、环保措施7.1. 安全措施1)现场临时水电设专人管理,防止长明灯、长流水。
用水、用电分开计量,通过对数据的分析得到节能效果并逐步改进。
2)工人操作地点和周围必须清洁整齐,做到活完脚下清,工完场地清,制定严格的成品保护措施。
3 )持证上岗制:特殊工种必须持有在有效期内的上岗操作证,严禁无证上岗。
4)中小型机具必须经检验合格,履行验收手续后方可使用。
同时应由专门人员使用操作并负责维修保养。
必须建立中小型机具的安全操作制度. ,并将安全操作制度牌挂在机具旁明显处。
5)中小型机具的安全防护装置必须保持齐全、完好、灵敏有效。
6 )使用人字梯攀高作业时只准一人使用,禁止同时两人作业。
7.2. 环保措施1 )施工过程中防止粉尘污染应采取相应的防护措施。
2 )电、气焊的特殊工种,应注意对施工人员健康劳动保护设备配备齐全。
3)在施工过程中应符合《民用建筑工程室内环境污染控制规范》GB50325-2001。
4 )在施工过程中应防止噪音污染,在施工场界噪音敏感区域宜选择使用低噪音的设备,也可以采取其他降低噪音的措施。
8. 完工效果样例样例四。
