烟囱、水塔拆除施工方案:整座砖烟囱拆除工程首先要确定拆除的方案,观看烟囱、水塔周围场地的情况,确定是采用“人工拆除”的方法,还是用“定向拆除”的方法。
水塔拆除是一项高风险的工程,如果水塔拆除施工队伍没有具备足够的经验,就会在水塔拆除工程中随时可能出现的危险情况,则很有可能造成水塔拆除工程中出现意外事故的发生。
我公司在多年的水塔拆除施工过程中,积累了丰富的施工经验,每支烟囱、水塔拆除施工队伍都是经历过上百座水塔拆除施工,具有了极丰富的经验,可以保证安全高效地完成水塔拆除工程的要求。
1、首先要在烟囱、水塔拆除工程四周拉起安全线,安全区的大小根据工程的情况来决定,但最好是在烟囱、水塔为中心向外扩展半径70米的距离处,同时我公司将在工程期间每天派人专职管理安全区域内无与工程无关的人员进出。
2、烟囱、水塔拆除工程施工时,首先用专用设备将水塔内的钢筋和内部的楼梯切割掉,以便于水塔拆除工程更加有效地进行,同时在控制水塔拆除时倾倒方向的时候也不会因为这些因素的影响而出现意外情况。
3、烟囱、水塔拆除前将水塔旁边的辅助房先进行拆除,因为在拆除水塔时这座辅助房可能会对水塔拆除工程有一些影响,同时对水塔拆除工程周边的环境进行施工前后清理,平整道路,做好隔灰墙等水塔拆除工程所需要的准备工作。
4、烟囱、水塔拆除工程主要工具是:挖掘机,液压捣碎机,千斤顶,大锤等。
5、工程主要的人员配备:现场项目经理一名,施工人员3名,各设备的操作工1-2名,现场安全管理员1-2名,人员的配备实际上还要根据不同的水塔拆除工程现场情况来确定。
6、在施工过程中,有些情况的出现,则烟囱、水塔拆除工程应该暂停。
(1)、当天水塔拆除工程施工现场出现了4级以上大风,则要立刻停止水塔拆除工程。
(2)、水塔拆除施工过程中,出现了设备的异常,则要立刻暂停水塔拆除工程。
(3)、如果烟囱、水塔拆除工程水塔的倾斜方向没有按照预订方案进行,则要暂停水塔拆除工程,进一步研究现状后找到最合理的水塔拆除方案。

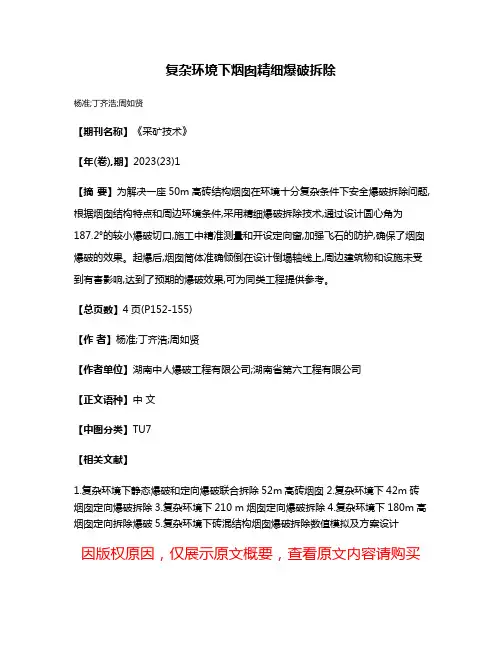

复杂环境下烟囱精细爆破拆除
杨准;丁齐浩;周如贤
【期刊名称】《采矿技术》
【年(卷),期】2023(23)1
【摘要】为解决一座50m高砖结构烟囱在环境十分复杂条件下安全爆破拆除问题,根据烟囱结构特点和周边环境条件,采用精细爆破拆除技术,通过设计圆心角为187.2°的较小爆破切口,施工中精准测量和开设定向窗,加强飞石的防护,确保了烟囱爆破的效果。
起爆后,烟囱筒体准确倾倒在设计倒塌轴线上,周边建筑物和设施未受到有害影响,达到了预期的爆破效果,可为同类工程提供参考。
【总页数】4页(P152-155)
【作者】杨准;丁齐浩;周如贤
【作者单位】湖南中人爆破工程有限公司;湖南省第六工程有限公司
【正文语种】中文
【中图分类】TU7
【相关文献】
1.复杂环境下静态爆破和定向爆破联合拆除52m高砖烟囱
2.复杂环境下42m砖烟囱定向爆破拆除

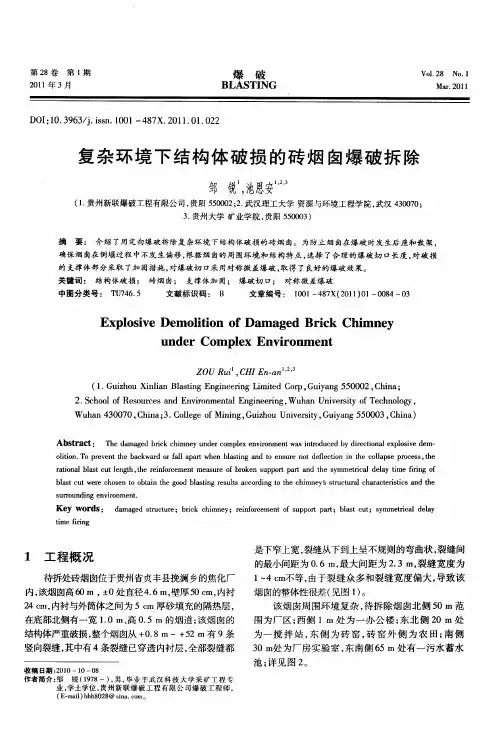

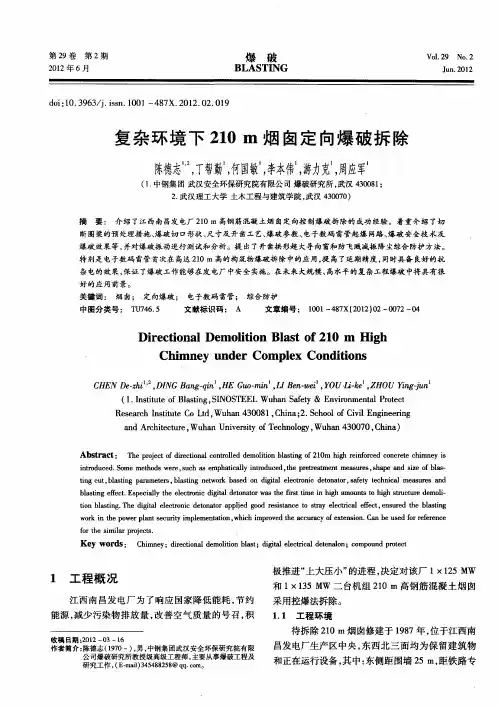

3.复杂环境下210 m烟囱定向爆破拆除
4.复杂环境下180m高烟囱定向拆除爆破
5.复杂环境下砖混结构烟囱爆破拆除数值模拟及方案设计
因版权原因,仅展示原文概要,查看原文内容请购买。
90m高钢筋混凝土烟囱拆除爆破设计学员:宦吉运指导老师:房泽法保康县中坪磷化工有限公司二O一二年十二月十七日90m 高钢筋混凝土烟囱拆除爆破设计1工程概况根据某市环保及环境治理精神,拟将90m 高钢筋混凝土烟囱实施爆破拆除。
1.1 施工环境拟拆除的钢筋混凝土烟囱位于市某厂内,高90m ,烟囱北22m 处为包装车间,车间东西长为180m ,南北宽为30m ;烟囱南侧65m 为外加剂厂车间,车间东西向长为90m ;烟囱西侧60m 处为水泥厂厂房;烟囱东侧厂房已经拆除,为空旷地带。
烟囱周围环境见图1。
1.2 烟囱结构尺寸钢筋混凝土烟囱始建于1971年,筒体为钢筋混凝土结构,混凝土标号为200号,烟囱高为90m ,烟囱底部外直径为7.85m ,底部壁厚为0.4m 。
顶部外直径为4.3m ,壁厚0.18m 。
内衬为耐火砖,厚24cm ,内衬与烟囱内壁间隙10cm ,拟拆除烟囱筒体体积为414.2m 3。
烟囱标高4.2m 处为烟道口,烟道口高3.5m ,宽3.5m ,顶部为圆拱形,烟道口朝向为正东向。
烟道口下部为清灰漏斗口,漏斗口底部标高为+0.0m ,漏斗口高宽均为1m ,朝向也为正东向。
烟囱筒体底部配筋:竖向主筋为φ20的螺纹钢筋,间距为130mm ,环形钢筋直径20mm ,间距140mm 。
烟囱断面尺寸见图2。
1.3 拆除工程要求⑴ 工期要求:7天。
⑵ 安全要求:爆破拆除施工应确保周围建筑物的安全。
301010018022厂区围墙60框架结构厂房框架结构厂房框架结构厂房65爆区环境图图中单位:m拟爆破烟囱图1 爆区环境图3.750m烟囱壁厚烟囱外半径段底部标高280mm 10m3.925m烟囱壁厚烟囱外半径段底部标高400mm 1.250m3.550m烟囱壁厚烟囱外半径段底部标高260mm 20m3.350m烟囱壁厚烟囱外半径段底部标高240mm 30m 3.150m烟囱壁厚烟囱外半径段底部标高220mm 40m2.950m烟囱壁厚烟囱外半径段底部标高210mm 50m2.750m烟囱壁厚烟囱外半径段底部标高200mm 60m2.550m烟囱壁厚烟囱外半径段底部标高190mm 70.5m2.350m烟囱壁厚烟囱外半径段底部标高180mm 80m2.150m烟囱壁厚烟囱外半径段底部标高180mm 90m图2 烟囱断面图2 爆破方案选择该烟囱结构坚固完整,爆破时需要保护周围建筑物的安全。
蒲江县甘溪镇明月村12组烟囱爆破拆除技术方案四川宏达爆破工程有限公司二零一七年三月一日蒲江县甘溪镇明月村12组烟囱爆破拆除工程设计方案审批表:2.2、爆破缺口范围的确定 (2)3、控制爆破设计 (3)3.1、设计原则及依据 (3)3.2、控制爆破参数设计 (3)343.4、爆破施工设计 (7)9131317188、技术要求 (19)9、施工进度安排表 (20)10、现场图片 (20)蒲江县甘溪镇明月村12组烟囱爆破拆除技术方案1、工程概况原机砖厂1996年修建的一座砖烟囱,砖厂搬迁后烟囱遗留下来保留至今,经过地震、风吹日晒后,烟囱顶部已产生裂纹,并逐渐扩大。
为了保障当地村民的人身安全,消除安全隐患,政府要求爆破拆除该砖烟囱。
,2、爆破方案及爆破缺口范围的确定:2.1、方案选择该烟囱为砖结构,上窄下宽,底部直径较小,烟囱高度不高,爆破难度相对较小,因此爆破方案采用2.5m的炸高(烟囱加厚平台上方钻孔施工),定向窗口两侧对称50cm×50cm,便足以获得较大的触地冲能以及方向的准确,使烟囱触地时充分解体。
具体采用“一次定向的爆破方案”,烟囱沿着正西方向倒塌。
定向窗在爆破前人工成型,爆破缺口圆心角取210°,爆破缺口占烟囱的周长的1/2~2/3。
爆破前,需拆除西侧临近的民用电线220V。
2.2、爆破缺口范围的确定本次烟囱控制爆破拟采用定向倒塌爆破,缺口大小是烟囱能否按设计方向倒塌的3、控制爆破设计3.1、设计原则及依据(1)、《民用爆炸物品安全管理条例》;(2)、中华人民共和国国家标准《爆破安全规程》(GB6722-2014);钻孔孔径:Φ42mm(1) 筒壁厚度:δ=70cm(2) 筒体外径:D=3.85m(3) 最小抵抗线:w=28cm(4) 炮孔深度:L=42cm(5) 炮孔间距: a=45cm(6) 炮孔排距: b=40cmR—控制点距爆源中心的距离:mK、m、α—与爆破点地质性质有关系数V—控制点的地质振动速度;(2)、安全判据根据爆破振动安全允许标准设计:V≤2.5cm/s。
烟囱拆除工程方案范本最新一、工程概述随着社会的发展,环保意识逐渐增强,原有的烟囱体系已难以适应新的环境标准。
因此,对旧烟囱的拆除工程日益增多。
本文将介绍一种烟囱拆除工程的方案,包括工程概述、施工步骤、安全措施等。
二、拆除工程施工方案1. 工程前期准备(1)安全检查:在拆除工程开始前,需对现场进行全面的安全检查,包括周围环境、天气等因素,确保工作安全。
(2)人员培训:所有参与烟囱拆除工程的人员需接受专业的培训,了解相关安全规范,确保拆除工程的顺利进行。
(3)设备准备:需要准备好专业的拆除设备,如起重机、切割设备等,并保证设备正常运行。
2. 拆除过程(1)烟囱检测:在拆除工程开始之前,需对烟囱进行全面检测,了解烟囱的结构、材料等信息,为后续的拆除工作提供参考。
(2)环境准备:在拆除工程开始前,需对周边环境进行隔离和警示标识,确保周边人员和车辆不受影响。
(3)拆除步骤:a. 切断烟囱:通过使用专业的切割设备,逐步切断烟囱的部分,确保拆除的安全和顺利进行。
b. 运输和处理:拆除后的烟囱部分需进行合理的运输和处理,确保环境保护和资源利用。
3. 安全措施(1)作业人员需穿戴安全防护用具,包括头盔、安全带、手套等。
(2)作业人员需遵守相关操作规范,确保操作安全。
(3)配备专业的急救人员和设备,确保在出现意外情况时能及时处理。
三、工程进度安排拆除工程的整体进度需要合理安排,包括前期准备、拆除过程和后续处理。
具体进度安排包括:1. 前期准备:安全检查、人员培训、设备准备等工作需在拆除工程开始前完成。
2. 拆除过程:根据烟囱的具体情况,安排合理的拆除步骤和时间,确保拆除过程的顺利进行。
3. 后续处理:拆除后需要对烟囱的部分进行运输和处理,确保环境的安全和整洁。
四、工程成本预算拆除工程的成本包括人工费用、设备费用、材料费用等多个方面。
具体成本预算需根据拆除工程的具体情况进行合理评估,确保拆除工程能够在预算范围内完成。

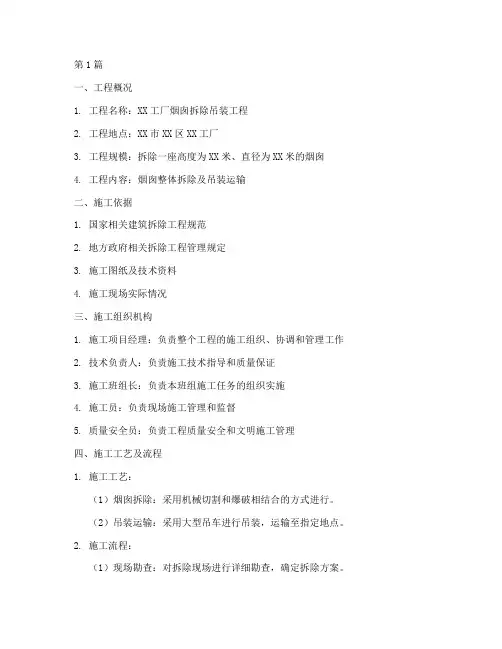

第1篇一、工程概况1. 工程名称:XX工厂烟囱拆除吊装工程2. 工程地点:XX市XX区XX工厂3. 工程规模:拆除一座高度为XX米、直径为XX米的烟囱4. 工程内容:烟囱整体拆除及吊装运输二、施工依据1. 国家相关建筑拆除工程规范2. 地方政府相关拆除工程管理规定3. 施工图纸及技术资料4. 施工现场实际情况三、施工组织机构1. 施工项目经理:负责整个工程的施工组织、协调和管理工作2. 技术负责人:负责施工技术指导和质量保证3. 施工班组长:负责本班组施工任务的组织实施4. 施工员:负责现场施工管理和监督5. 质量安全员:负责工程质量安全和文明施工管理四、施工工艺及流程1. 施工工艺:(1)烟囱拆除:采用机械切割和爆破相结合的方式进行。
(2)吊装运输:采用大型吊车进行吊装,运输至指定地点。
2. 施工流程:(1)现场勘查:对拆除现场进行详细勘查,确定拆除方案。
(2)拆除前的准备工作:包括拆除设备的调试、拆除区域的围挡、安全防护措施等。
(3)烟囱拆除:按照拆除方案进行机械切割和爆破作业。
(4)吊装运输:将拆除后的烟囱吊装至指定地点。
(5)清理现场:拆除后的现场进行清理,恢复原状。
五、施工安全措施1. 施工现场安全防护:(1)设置警示标志,提醒施工人员注意安全。
(2)拆除区域进行围挡,防止无关人员进入。
(3)施工现场设立安全通道,确保人员疏散通道畅通。
2. 施工人员安全培训:(1)对施工人员进行安全教育培训,提高安全意识。
(2)施工人员必须佩戴安全帽、安全带等防护用品。
3. 施工机械安全操作:(1)对施工机械进行定期检查、保养,确保机械安全运行。
(2)操作人员必须持证上岗,严格遵守操作规程。
4. 爆破作业安全:(1)爆破作业前进行详细勘查,确保爆破安全。
(2)爆破作业时,现场人员必须远离爆破区域。
六、施工进度计划1. 施工准备阶段:5天2. 烟囱拆除阶段:10天3. 吊装运输阶段:5天4. 清理现场阶段:3天5. 总工期:23天七、施工质量控制1. 施工材料质量控制:选用符合国家标准的拆除材料,确保施工质量。
55m高烟囱的定向爆破拆除方案发表时间:2018-07-12T10:18:33.617Z 来源:《基层建设》2018年第16期作者:刘崇尧顾江杜笑沨[导读] 摘要:由于城市化的发展,城市问题日益严重,越来越多的城市开始对城区进行重新规划,待拆除建筑物数量越来越多且周边环境复杂,本文以某座高度为55m的烟囱的拆除为例,对其设计定向爆破拆除方案。
沈阳消应爆破工程有限公司辽宁沈阳 110136 摘要:由于城市化的发展,城市问题日益严重,越来越多的城市开始对城区进行重新规划,待拆除建筑物数量越来越多且周边环境复杂,本文以某座高度为55m的烟囱的拆除为例,对其设计定向爆破拆除方案。
关键词:55m高烟囱;定向爆破;拆除引言:随着城市的发展规划,旧建筑物拆除任务日益庞杂,定向爆破拆除技术被越来越多的运用到爆破拆除工程中去。
1.工程概况与周围环境 1.1 工程概况本文涉及的55m高烟囱由于其所在工厂需要进行改建,因此被迫必须拆除。
其现场情况非常复杂。
烟囱构造为砖结构,高达55m,位于离地5m高的龙窑中部,需要进行拆除。
通过对烟囱筒壁钻孔观察后发现,烟囱的筒壁为内外两层,其外层为0.49m的75号实心砖筒身,内层为0.12m的耐火砖内衬。
1.2 周围环境需拆除的烟囱位于拟建厂的中部,东侧40m处是三层办公楼,东南方向30m处有一排平房,距西侧的二层办公楼仅95m,西南侧45m 出还有几间平房,正北50m处有仓库平房一处。
烟囱西距架空电线20m,根据现场建筑物及构造物的原有布置情况分析,烟囱只有西北方向较为宽阔,可以为定向倾倒提供需要的场地。
2. 爆破拆除方案 2.1 爆破拆除方式该烟囱业主初期计划采用人工自上而下拆除的方案,但因筒身较高,施工的高空坠落问题不能有效解决,而且人工拆除工期较长、费用也较高,况且对周围环境的影响较大。
为加快拆除进度、确保安全、降低拆除费用,做好环境保护工作,决定采用定向爆破来拆除该烟囱。
烟囱爆破常用方案烟囱爆破是一种常见的拆除或清理烟囱的方法,常用于燃煤、燃油等工业生产中的设备维护和清洗。
本文将介绍烟囱爆破的常用方案,包括前期准备、爆破原理、爆破参数设计等。
一、前期准备1、现场勘查:在进行烟囱爆破前,需要对现场进行勘查,确定烟囱的高度、直径、材质和内部情况等信息,以便制定爆破方案。
2、清理烟囱:在进行烟囱爆破前,需要先对烟囱内部进行清理,以防在爆破过程中出现堵塞等问题。
3、安全防护:在进行烟囱爆破前,需要对现场进行安全防护,确保现场人员和周边环境的安全。
包括布设警示标志、采取安全措施等。
二、爆破原理烟囱的爆破原理是利用爆炸产生的气压波来破坏烟囱。
在爆炸后产生的冲击波能够迅速扩散到烟囱内部,产生高强度震荡和压力,从而破坏烟囱。
三、爆破参数设计1、爆破剂选择:选择适合的爆炸剂量和种类。
一般使用炸药作为爆破剂,选择炸药类型和数量应根据烟囱的直径、高度、材质等因素来确定。
2、爆破点位置:选取烟囱最脆弱的部分作为爆破点,通常是附着点或者固定点。
在确定爆破位置时,需要考虑到烟囱的高度、直径、材质等因素。
3、爆破时间:在进行烟囱爆破时,需要选择适合的爆破时间,这个时间应该考虑到烟囱的材质、高度、直径等因素。
一般来说,要选择在人员最少和周围环境最安全的时间进行爆破。
4、爆破参数量:确定爆破参数量包括炸药数量和爆炸的能量大小等。
这个量的确定需要根据烟囱的高度、直径、材质等因素来进行计算,以便获得足够的爆炸能量,从而达到清理烟囱的目的。
四、爆破操作步骤1、爆破装置安装:在确定好爆破参数量和爆破点位置后,需要按照确定的位置布置爆破装置。
2、引爆装置设置:在爆破装置布置完成后,需要设置引爆装置,将炸弹和导线等连接好,待下一步操作。
3、安全调试:爆破操作前,需要对爆炸装置进行安全调试和检查。
调试和检查时需要注意到可靠性和安全性。
4、实施爆破操作:当所有的准备工作完成后,可以进行爆破操作,在爆破前应加强现场安全措施,确保现场人员和周边环境的安全。
烟囱拆除工程施工方案及安全措施一、工程概况:本工程为烟囱拆除工程,该烟囱高33米,100m3。
根据现场情况,塔身地面:北向外5米,公路及行人:东5米建筑物,西:车库南5米,厂内行车道。
二、施工主要内容:1、施工工序:工具准备→搭脚手架→防护→烟囱拆除→清场、运输2、施工主要内容:高33米、100m3烟囱拆除,不拆基础。
在拆塔前,先将地面以塔身为中心向外8米,用钢管脚手架搭好,在钢管脚手架的外边从上到下围好安全网,在从上到下围上防护网使风镐打下的砼块不得飞出安全网外(围的密密实实,正如用罩子罩在烟囱上般),从而保护行人安全。
在防护网上要挂上明显的交通标示,夜间要挂上红灯。
三、施工技术措施:1、施工人员施工措施:1、烟囱周边全部搭设安全网,拆下的小块不得超过25cm×25cm左右。
2、烟囱上部倒锥:用空压机打成小块,在用氧气割掉钢筋。
3、烟囱筒壁:在筒身内部达设脚手架,施工人员在脚手架上作业,用空压机打成小块,在用氧气割掉钢筋。
4、下料:在烟囱内壁下料。
5、作业人员全部系双保险扣,定向监验施工。
2、施工员职责:1、在甲方项目经理指导下,对单位工程所划分的作业区段管理工作负责。
2、对单位工程的质量检查、安全、进度负责至各作业组。
3、参加施工阶段的安全、质量检查工作。
四、工期保证措施:1、根据此工程的实际情况制定目标,分段分工进行实施,把握施工进度和施工程序,科学安排;合理组织,在保证工程安全的前提下,提高工程的作业力度。
2、按照工程具体章程规范循序进行施工,在制度施工计划的进度上要抓好主要关键工序,将进度和计划层层落实,并具体到每个施工人员,使之拆之不扣,确保工程进展顺利和确保整体工程计划的如期在45个晴天结束。
五、施工组织与设计:现场管理组织机构和劳力计划:合计:15人六、工程质量保证措施及文明施工:1、施工前有甲方配合组织施工人员安全学习及方案讨论,详细了明施工程序。
2、做好技术交底,按规定要求施工3、施工中采用自检;互检;交接检和专业检查相结合,确保工程安全。
复杂环境下110m钢筋混凝土烟囱爆破拆除
李运合
【期刊名称】《山西建筑》
【年(卷),期】2024(50)10
【摘要】采用定向倒塌爆破技术,对一座110m高的钢筋混凝土烟囱进行了爆破拆除。
针对烟囱的高耸结构和周围复杂环境特点,采用定向倒塌爆破方法,设计矩型爆破缺口,开定向窗和减荷槽,以确保烟囱按设计方向倒塌。
减荷槽(高2m,宽1.4m)用于减小烟囱受到的垂直向上的爆炸作用力,安全控制了倒塌方向。
通过精确控制爆破缺口的设计和参数,确保烟囱按预定方向安全倒塌,提高施工效率和质量,同时降低成本和对环境的干扰。
【总页数】5页(P60-63)
【作者】李运合
【作者单位】河南久联神威民爆器材有限公司
【正文语种】中文
【中图分类】TU375
【相关文献】
1.复杂环境下钢筋混凝土双烟囱爆破拆除技术
2.复杂环境下高位切口爆破拆除钢筋混凝土烟囱
3.复杂环境下钢筋混凝土烟囱拆除爆破
4.复杂环境下85 m两并立钢筋混凝土烟囱爆破拆除
5.矿石堆场复杂环境下80m钢筋混凝土烟囱爆破拆除
因版权原因,仅展示原文概要,查看原文内容请购买。
烟囱拆除工程施工方案烟囱拆除方案一、工程详情:标工程替烟囱拆除工程,当烟囱高33米,100m3。
依据隐场情形,塔身高空:南向里5米,婆路及言己:东5米建造物,东:车库北5米,厂行家车讲。
二、施农重要内容:1、施工工序:农具筹备→拆手手架→防护→烟囱装除→浑场、运赢2、施工重要内容:高33米、100m3烟囱装除,不装基本。
在拆塔前,后将高空以塔身为核心向中8米,用钢管足手架搭好,在钢管手手架的里边主上到下围好安全网,在主上到停围上防护网使风镐挨下的砼块不得飞出安全网内(围的`稀稀名虚,侧如用罩子罩在烟囱下般),主而维护言己保险。
在防护网上要挂上显明的接通标示,日间要挂上红灯。
三、施工技巧办法:1、拆除烟囱施工人员施工措施:1)、烟囱周边全体搭设安全网,搭上的老块不失超功25cm×25cm右左。
2)、烟囱下部倒锥:用空压机挨败大块,在用氧气割掉钢筋。
3)、烟囱筒壁:在筒身外部达设足手架,施工职员在手手架下作业,用空压机挨败大块,在用氧气割掉钢筋。
4)、停料:在烟囱内壁上料。
5)、作业我员全体解单保夷扣,定向监验施工。
2、施工员职责:1)、在甲圆名目经理领导上,对复位工程所划总的作业区段管理工作背责。
2)、对复位工程的品质检讨、平安、入度背责至各息业组。
3)、加入施工阶段的危齐、品质检讨工作。
四、工期保证措施:1、依据此工程的理论情形制订目的,总段总工退止实行,把握施工退度跟施工程序,迷信部署;公道组织,在保障工程安全的条件高,进步工程的作业力度。
2、依照工程具体章程标准循序进行施工,在造度施工方案的退度上要抓好重要要害工序,将进度战打算层层降名,并具体到每个施工人员,使之搭之不扣,确保工程停顿逆弊和确保零体工程规划的如期在45个晴地停止。
五、工程品质保障办法及文化施工:1、施工前有甲方配分组织施工人员安全教习及计划探讨,具体了暗施工程序。
2、干好技巧接顶,按规定请求施工3、施工外采取从检;互检;交交检战业余检讨相联合,确保工程安全。
烟囱撤除施工方案烟囱撤除施工方案一、工程概述烟囱撤除施工是指将不再使用的烟囱进展撤除和去除的工程。
本施工方案针对撤除高度为10米、直径为2米的烟囱进展设计。
二、前期准备工作1. 确定施工区域:确定撤除范围和周边的建筑物、道路等情况,确定施工区域的平安范围。
2. 编制施工方案:根据撤除烟囱的详细情况,编制详细的施工方案,包括撤除的顺序、方法、工艺等内容。
3. 召集施工人员:根据施工方案,召集所需的施工人员,包括撤除人员、运输人员、平安监护人员等。
4. 准备施工材料和设备:购置所需的施工材料和设备,包括起重机、悬垂蓝、平安绳索等。
三、施工步骤1. 确定撤除顺序:根据施工方案,确定撤除的顺序,一般是从上到下依次撤除。
2. 安装悬垂蓝:在烟囱上部安装悬垂蓝,用于撤除人员的工作平台。
3. 撤除烟囱壁体:使用起重机将撤除人员抬至烟囱顶部,通过各种工具和设备撤除烟囱壁体,将撤除的材料存放在临时堆放区。
4. 撤除烟囱底座:使用起重机将撤除人员抬至烟囱底部,在确保平安的情况下,使用各种工具和设备撤除烟囱底座。
5. 清理工作:清理施工现场,包括去除撤除烟囱产生的垃圾和碎片,清理悬垂蓝和施工设备,使施工现场恢复原貌。
四、平安措施1. 确保施工人员的平安:施工人员应经过专业培训,掌握相关技术和操作规程,服从指挥,配戴相应的平安装备。
2. 确保施工设备的平安:施工设备应经过检验合格,设备操作人员应具备相应的资格证书,设备在使用过程中应进展定期检查和维护。
3. 设置警示标志:在施工现场周围设置明显的警示标志和告示牌,防止无关人员进入施工区域。
4. 施行平安监测:施工过程中应进展平安监测,及时发现和消除平安隐患。
5. 做好环保工作:施工过程中应采取相应的措施,控制粉尘、噪音和振动等污染物的排放。
五、施工时间和费用1. 施工时间:预计施工时间为7天,详细根据实际情况而定。
2. 施工费用:施工费用包括劳务费、材料费、设备租赁费等,预计总费用为50万元。
城市复杂环境烟囱定向爆破拆除设计与施工【摘要】在城市建设过程中,为科学合理保护环境和周边设施,不可避免采用定向爆破拆除技术。
本文结合某厂烟囱定向拆除的周围环境及结构特点,对烟囱进行爆破拆除。
【关键词】复杂环境;爆破拆除;设计施工一、工程概况本爆破工程位于某市西城区,因道城市道路建设和环保处理的原因,需要把该砖厂平整,恢复原貌,砖厂内部及周边的厂房已经平整完毕,只剩待爆破的三座烟囱,最近的B座距离环城公路仅50米,高度分别为:A座高46米;B座高46米,C座高48米;其中C座为独立型,烟囱底部厚度为0.75米,外部直径为2.8米;A和B座是互联的,底座厚度为0.65米,直径为2.2米,相距仅有35米,离A座约有250米,厂区北面80米为原厂区,现己平整;南面40米为稻田;西面是70米外是果园,东面50米为山谷路,公路沿线有电信及专用的光缆线。
二、拆除爆破方案的选定本工程所涉及的三座烟囱具有倒塌的环境条件,因此本工程采用定向倒塌爆破方案。
1、根据烟囱周围环境,并考虑最近建筑物规避原则及预留壁体部分应尽量避开烟道口这一原则,确定其倾倒中心线方向为:C座的倒塌向东偏北45°;A 座和B座则倒向北偏西15°,倒塌区域用堆较湿的土作为缓冲层。
2、爆破点区域,烟囱每3米高有一混凝土肩梁,因此把爆破点选择在最底层一道圈梁的上部区域。
3、爆破切口,爆破切口采用梯形切口,爆破切口区内预先开2个窗口,两边起导向作用的各1个,两侧定向窗的好处是便于拆除内衬,确保倒塌方向的。
三、爆破设计(一)、C座烟囱的爆破参数1、爆破切口爆破切口底线标高:+1m(高出砌体基础上部),烟囱底部外部直径2.8m,筒身壁厚δ=0.75m。
(1)、不考虑出灰口的位置,爆破范围是烟囱筒壁周长的1/2~2/3。
爆破切口长度:1/2πD≤L≥2/3πD,4.4m≤L≥5.9m,L取5.5m(2)、切口对应的圆心角为225º。
(3)、爆破切口高度H: H≥(3.0~5.0)δ,则H=(2.25~3.75)m,取H=3.0m;(4)、爆破切口是以倒塌中心线对称的梯形底边是设计的爆破部位长度,中间的长方形是钻孔爆破部位,两边的三角形是定向窗,定向窗的底边长为1.0m。
2、爆破孔网参数烟囱爆破部位材质完好,筒壁壁厚δ=0.75m,药包指向外侧的最小抵抗线W=0.68δ=0.68×0.75=0.51m,实取W=0.50m。
(1)、炮孔深度L0:L0=2/3δ=0.50m;(2)、炮孔间距a:a=(0.8~0.9)L 0=(0.40~0.45)m,实取a=0.40m;(3)、炮眼排距b:上下排炮孔采用梅花形交错布孔,取炮孔排距b=0.85a= 0.85×0.40=0.34m,实际取b=0.35m。
3、控爆参数孔排数及每排孔数:孔排数=H/b=3m÷0.35m/排=8.5排,实取9排;每排的爆破孔数为:3.5m÷0.40m/孔=9孔。
在烟囱设计的倾倒中心线两侧均匀对称地布置炮孔,统计烟囱共布置81孔,整个烟囱炮孔共需钻孔40.5延米。
4、药量计算单孔装药量q:按烟囱壁厚δ(m)、眼距a(m)、排距b(m)计算单孔装药量q=K·a·b·δ其中K为单位用药量系数,K值确定为1400g/m3。
将有关爆破参数代入上述药量计算式计算后,得出单孔装药量q=1400×0.40×0.35×0.75=147g。
考虑在装药中的损耗,确定单孔装药量为150g,并用塑料包成一个完整的药包,以防炸药包的变形或损坏。
总装药量Q =81×150=12150(g) =12.15 (kg),在81个炮孔中,整个烟囱使用乳化炸药12.15㎏。
(二)、A、B座烟囱的爆破参数1、爆破切口烟囱、水塔等高耸构筑物定向倒塌其核心是对称,爆破切口形式拟定为正梯形,两边为三角形定向窗。
爆破切口底线标高:+1m(高出砌体基础上部),烟囱底部外部直径2.2m,筒身壁厚δ=0.65m。
(1)、不考虑出灰口的位置,爆破范围是烟囱筒壁周长的1/2~2/3。
爆破切口长度:1/2πD≤L≥2/3πD,3.5m≤L≥4.6m,L取4.5m(2)、切口对应的圆心角为235º。
(3)、爆破切口高度H≥(3.0~5.0)δ,则H=(1.95~3.25)m,取H=3.0m。
(4)、爆破切口是以倒塌中心线对称的梯形底边是设计的爆破部位长度,中间的长方形是钻孔爆破部位,两边的三角形是定向窗,定向窗的底边长为1.0m。
2、爆破孔网参数烟囱爆破部位材质完好,筒壁壁厚δ=0.65m,药包指向外侧的最小抵抗线W=0.68δ=0.68×0.65=0.44m,实取W=0.45m。
(1)、炮孔深度L0:L0=2/3δ=0.45m。
(2)、炮孔间距a:a=(0.8~0.9)L 0=(0.36~0.41)m,实取a=0.38m;(3)、炮眼排距b:上下排炮孔采用梅花形交错布孔,取炮孔排距b=0.85a=0.85×0.38=0.32m,实际取b=0.32m。
3、控爆参数孔排数及每排孔数:孔排数=H/b=3m÷0.32m/排=9.3排,实取10排;每排的爆破孔数为:2.5m÷0.38m/孔=7孔。
在烟囱设计的倾倒中心线两侧均匀对称地布置炮孔,统计烟囱共布置70孔,整个烟囱炮孔共需钻孔31.5延米。
4、药量计算单孔装药量q:按烟囱壁厚δ(m)、眼距a(m)、排距b(m)计算单孔装药量q=K·a·b·δ其中K为单位用药量系数,K值确定为1400g/m3。
将有关爆破参数代入上述药量计算式计算后,得出单孔装药量q=1400×0.38×0.32×0.65=110。
考虑在装药中的损耗,确定单孔装药量为120g,并用塑料包成一个完整的药包,以防炸药包的变形或损坏。
总装药量Q:Q=70×120=8400(g) =8.4 (kg)在70个炮孔中,整个烟囱使用乳化炸药8.4㎏。
(三)、起爆网路设计根据该烟囱位置周边位置的具体情况,采用毫秒微差起爆网络。
每孔装2发非电毫秒雷管,分别构成复式网路。
此次爆破分3段为3、5、7、9段,由中间向两边依次起爆。
网路设计见图示。
(四)、爆破器材测试爆破材料分别对炸药、雷管、导爆管等物品的抗水性能、安全性能、传爆性等性能进行测试,掌握其性能以便于操作。
(五)、钻爆施工钻爆开挖施工流程为:1、炮孔定位按爆破设计中孔距、排距和定向倒塌方向,首先画好倒塌的中心线,出炮孔位置,现场标出钻孔线位、高程,确定钻孔深度和钻孔角度。
2、凿开定向窗用风炮进行凿钻,按照设计好的规划线破开烟囱,一直凿破内衬为主,确保安全准确的起爆数据,并用风炮把待爆区域内的所有内衬全部凿开,开口不能小于500mm。
3、钻孔按作业指导书要求钻机就位。
根据不同爆破区域和要求进行钻孔,要求孔深、孔距和排距都要全部符合设计要求。
4、炮孔的检查对钻好的炮孔进行深度及位置的检查,保证孔深参数正确;如位置不符则应补钻或者说采用其他的补救措施。
5、装药按照设计的药量制成条形药包,并按段数安放好雷管,然后再用木棍把药包轻轻推入孔内的指定位置。
6、网路的连接爆破起爆网络的延期控制将由外按的雷管来控制,延期时差为50ms,共三个段来完成,以倒塌中心线为中心,由里到外分三个区域,一区为扩孔炮,二区为加强孔炮,三区为倒塌孔炮,每个区域用又两枚非电雷管来引爆,确保它的准爆性,最后再由两枚电雷管来总起爆,同时连接到其他两座烟囱,达到一次性倒塌的目的,完成爆破拆除任务。
7、填塞用微湿的粘土做成比炮孔稍小的泥团,再用木棍轻轻推入孔内,以办力压实为佳,严禁用力过猛,以防压爆雷管。
(六)爆破振动及爆破飞石的安全距离检算1、爆破振动烟囱R= (k/v) 1/α Q1/3式中,R为爆破振动安全距离(m);Q为炸药量,kg(微差爆破取最大一段);k、a为衰减系数,取k=250、α=2.2,v为振动速度,cm/s;要求v≤5cm/s。
本次爆破中一次起爆药量最大的总药量为12.15kg。
则R=100m,即在100 m以外建筑物及人员是安全的。
2、爆破飞石爆破飞石的计算:R=40n2WKR=40×22×0.4×1.4=89.6m。
即飞石的最大距离为100米,因此,安全距离是200米以外。
四、施工时应注意事项1、爆破器材炸药和雷管必须严格测试,电雷管必须使用同厂、同批、同型号的雷管。
2、爆破前2天应注意天气预报,主要是风向、风力,风向与爆破方向一致时对爆破无影响,风向不一致,且达4级以上时,可能发生偏转,应推迟爆破。
3、爆破前必须派人员及时清场设立警戒线,确保无关人员进入现场,并由交警封锁公路.以保证周边安全。
4、烟囱倒塌处均用水淋湿,同时备有消防水车进行准备,爆破后及时喷水消除烟尘。
5、减震措施:装药时,我们采用3个段别的非电雷管实施微差爆破,降低爆破时的震动效应,延时误差为50ms;在烟囱设计倾倒方向上,沙石土堆土区进行湿润措施,用以减弱烟囱冲击地面时的震动。
6、本次爆破的警戒要求中断一切通往或经过爆破区的通道,严禁任何与爆破无关人员及车辆进入危险区,警戒范围内严禁留人,要求所有人员都撤离到警戒范围以外的安全区。
五、结语本文结合实例介绍了城市复杂环境烟囱的爆破拆除设计施工,根据工程位置周边环境的具体情况,采用合理的起爆网络进行施工,安全高效完成施工任务,通过安全校核及安全防护措施,确保了周边设施的安全,可在类似工程中应用。
参考文献:《爆破安全规程(GB6722-2003)》;《爆破施工手册2010版》。
