建筑工程地下施工方案1、引言建筑工程地下施工是指在地下或地下水位以下进行的施工工程,包括地下室、地下管道、地下停车场等。
地下施工涉及到的工程量大、工期长、工程难度高等特点,因此需要制定详细的施工方案来确保施工的顺利进行。
本文档旨在提供一个简要的地下施工方案,包括施工准备、施工物料、施工过程和安全措施等方面的内容,以作为参考。
2、施工准备在开始地下施工前,需要进行一系列的准备工作,包括但不限于以下内容:•地下勘测:通过地质勘测和测量,确定地下的情况,包括土质、地下水位等,以便制定合理的施工方案。
•设计准备:根据勘测结果,设计并制定地下施工的详细方案,包括施工工艺、施工顺序等。
•材料准备:准备必要的施工物料,包括混凝土、钢筋、管道等,以确保施工的顺利进行。
•人员组织:组织合适的施工人员,包括工程师、技术人员、施工人员等,以保证施工的质量和安全。
3、施工物料在地下施工中,需要使用各种物料来完成施工任务。
下面列举一些常用的施工物料:•混凝土:用于地下室、地下管道等地下结构的建设。
•钢筋:用于混凝土结构的加固和支撑。
•管道:用于地下管道网络的建设,包括给水、排水、电力等管道。
•隔水材料:用于防止地下水渗透,包括防水膜、防水胶等。
•施工设备:包括挖掘机、吊车、混凝土搅拌机等设备,用于地下施工的机械作业。
4、施工过程地下施工过程包括以下几个阶段:4.1 地下开挖地下开挖是地下施工的首要任务,它包括以下步骤:1.清理施工现场,将地面上的杂物清除。
2.根据设计要求,开始挖掘地下空间,包括地下室、地下管道等。
3.对挖掘出来的土方进行处理,包括运输和堆放。
4.2 结构施工结构施工是指地下空间的建设工作,包括以下步骤:1.搭建支撑体系,用于保障地下空间的稳定。
支撑体系可以采用钢筋混凝土结构或其他支撑结构。
2.浇筑混凝土,形成地下空间的主体结构。
3.进行基层处理,包括地面的找平、砂浆粉刷等。
4.3 施工完成施工完成后,需要进行以下工作:1.进行施工验收,对施工质量进行检查和评估。
隧道施工辅助作业地下工程施工中,除了钻爆、出渣、支护和衬砌等基本作业外,还必须借助一些辅助系统为基本作业提供必要条件才能完成工程任务,这些系统的工作称为辅助工作。
辅助工作主要包括通风防尘、压气供应、施工供水与排水、供电、照明等。
一、施工通风任何地下工程施工时都需要通风,采用钻眼爆破法施工时尤为重要。
爆破时,炸药分解产生大量余热和有害气体,同时隧道内空气中氧气的含量相对下降;机械设备也将排出大量废气和热量;隧道穿过煤层或某些地层时还会放出CH4、H2S等气体;另外,钻眼、爆破、出渣、喷射混凝土等作业均会产生大量粉尘。
这些有害气体及粉尘对施工人员危害极大。
因此,施工通风应达到以下目的:供给新鲜空气;冲淡与排出有害气体;降低粉尘浓度;降低地下空间内温度;瓦斯(CH4)浓度不得大于0.5%(按体积计),否则必须按煤炭行业现行《煤矿安全规程》之规定办理。
(一)通风方式的选择施工通风方式应根据隧道的长度、掘进隧道的断面大小、施工方法和设备条件等诸多因素综合确定。
在施工中,有自然通风和强制机械通风两类。
其中,自然通风是利用洞内外的温差或风压来实现通风的一种方式,一般仅限于短直隧道(如500 m以下)、浅埋地下工程,且受洞外气候条件影响极大。
绝大多数地下工程施工应采用强制式机械通风。
《客货共线铁路隧道工程施工技术规程》(Q/CR 9653—2017)规定,隧道施工必须采用机械通风。
根据通风机的作用范围,机械通风分为主机通风和局部扇风机通风。
当主机通风不能满足隧道掘进要求时,应设置局部通风系统,风机间隔串联或加设另一路风管增大风量。
如有辅助坑道,应尽量利用坑道通风。
竖井及隧道施工时,可用主扇或局扇或主、局扇结合式通风。
通风方式应根据隧道长度、施工方法和设备条件等确定。
通风方式应针对污染源的特性,尽量避免成洞地段的二次污染,且有利于快速施工。
实施机械通风必须具有通风机和风道。
按照风道的类型和通风机安装位置,机械通风可分为管道式、巷道式和风墙式三种。
本课程重点:施工技术:岩石隧道、巷道、土层隧道,包括钻眼爆破法、盾构法、顶管法、沉管法、岩石掘进机法以及一些辅助工法等。
技术上: 基本的施工工艺和方法。
第一章绪论1、矿山法与新奥法:矿山法由来于古老的修筑矿山地下工程中采用的方法。
它总是与钻爆、爆破技术联系在一起,因此,有时也称矿山法为钻爆法。
一般将置于基岩中的地下工程,并采用传统钻爆法或臂式掘进机开挖的方法统称为矿山法。
新奥法是新奥地利隧道施工方法的简称,原文是New Austrian Tunneling Method,简称NATM。
它是奥地利拉布西维兹教授等在长期从事隧道施工实践中,应用岩体力学的理论,以维护和利用围岩的自承能力为基点,采用锚杆和喷射混凝土为主要支护手段,及时地进行支护,控制围岩的变形和松弛,使围岩成为支护体系的组成部分,并通过对围岩和支护的量测、监控来指导隧道和地下工程设计施工的方法和原则。
新奥法不同于传统隧道工程中应用厚壁混凝土结构支护松动围岩的理论,而是把岩体视为连续介质,在粘弹、塑性理论指导下,根据在岩体中开挖隧道后,从围岩产生变形到岩体破坏要有一个时间效应,适时地构筑柔性、薄壁且能与围岩紧贴的喷射混凝土和锚杆的支护结构来保护围岩的天然承载力,变围岩体本身为支护结构的重要组成部分,使围岩与支护结构共同形成坚固的支撑环,共同形成长期稳定的支护结构新奥法施工的基本原则可以归纳为“少扰动、早喷锚、勤量测、紧封闭”。
2、围岩与围岩压力未经人为开挖扰动的岩(土)体称为原岩。
将开挖后隧道周围发生应力重新分布的岩体称为围岩,围岩既可以是岩体,也可以是土体.岩体力学中把由于开挖而引起的围岩或支护结构上的力学效应统称为广义的围岩压力。
把作用在支护结构上的这部分围岩压力称为狭义的围岩压力。
通常所说的围岩压力多指狭义围岩压力。
围岩压力就其表现形式可分为松动压力、变形压力、冲击压力和膨胀压力等。
第二章水平岩石巷(隧)道施工本章施工方法需结合课本上的施工图及其施工顺序理解记忆1、全断面一次开挖法是按整个设计掘进断面一次向前挖掘推进的施工方法。
地下工程概论--地下工程施工之辅助工法课件 (一)地下工程概论是地下工程施工中必不可少的一门学科,它主要是研究地下工程的设计、施工和运营等方面的知识。

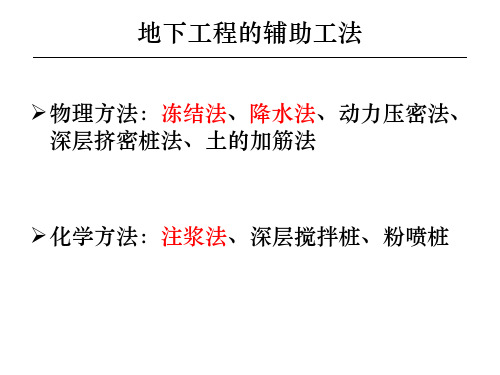

在地下工程施工中,辅助工法是极其重要的一环,本文将对地下工程施工之辅助工法课件作出一些阐述。
一、辅助工法的定义和作用辅助工法指的是在地下工程施工过程中,通过运用一系列的工法手段来解决工程设计中不可避免的难点或者对现场施工进行优化的技术手段。
辅助工法起到优化地下工程施工工艺、提高施工效率和保证工程安全等重要作用。
二、辅助工法的种类1.注浆技术:包括水泥浆注入、聚氨酯泡沫注浆等。
注浆技术可以加固地质体,防止土层塌方,防水及稳定地基等作用。
2.冻结技术:利用冻结法在施工过程中令土层冰冻,提高土层的强度和稳定性。
常用的冻结材料包括冷却剂、冷风机、冷水循环等。
3.土体加固:通过增加土体中的骨架或毛细孔的联系,在一定程度上提高土体的强度和稳定性。
4.爆破技术:在地下工程施工中,常用的爆破技术包括非炸药爆破技术、破碎爆破技术等。
爆破技术可以创造出需要的空间或者在施工过程中形成需要的地形。
三、辅助工法的应用1.地下水工程:注浆技术、冻结技术和土体加固等技术可以有效地解决地下水工程中的地质环境和难点。
2.地下城市交通工程:爆破技术是地下城市交通工程中的重要手段,可以创造出地底隧道的需要空间;而注浆技术和土体加固则可以提高地底隧道的强度和稳定性。
3.地下综合管廊工程:在地下综合管廊工程中,注浆技术可以防止地下水渗漏;而冻结技术可以在管道施工过程中保护周围管道的稳定性。
在地下工程施工中,辅助工法是不可或缺的一环。
辅助工法的运用可以有效地解决地下工程中的难点和问题,并创造出建设性优化的施工方案,保证了地下工程的施工效率和安全性。
对于地下工程从业人员而言,必须掌握辅助工法的专业知识,以有效地完成地下工程的施工任务。
辅助施工措施第一章概述辅助施工措施是针对软弱不良地层而提出旳, 其选择旳对旳与否直接关系到工程旳成败和造价旳高下, 它是衡量施工应变能力旳重要标志。
辅助施工措施已作为地下工程, 尤其是浅埋地下工程暗挖法施工旳一种重要分支进行研究和应用。
施工前需根据围岩条件、施工措施、进度规定、机械配套和工程所处环境等状况, 优先选择简朴旳措施和同步采用几种综合辅助施工措施来加固地层, 保证不塌方、少沉陷。
一般, 辅助施工措施有洞内外减少地下水位、地面加固地层、洞内加固地层(或工作面)、洞内防排水等。
其中洞内外加固地层(或工作面)旳辅助措施重要有12种。
1、环形开挖留关键土多用于台阶法开挖施工中。
此措施在围岩自稳时间达24h以上, 开挖工作稳定期才能采用。
环形开挖循环进尺长度一般控制在1.2m以内, 以0.75~1m为宜。
关键土旳断面面积应不小于开挖断面面积旳50%, 关键土纵向长度应不小于3m。
该关键土是平衡开挖工作面旳最简朴易行旳措施。
2、喷射混凝土封闭开挖工作面此措施多与环形开挖留关键土措施配合使用, 在留关键土仍不能满足工作面稳定旳规定期, 可及时喷射混凝土封闭开挖工作面。
喷射混凝土厚度一般为5~10㎝。
这种措施可以大大提高工作面土体旳稳定性, 将工作面由二维受力状态变成三维受力状态。
以上两种措施是最简朴旳稳定开挖工作面旳措施, 也是行之有效旳施工措施。
假如这两种措施同步应用仍然不能有效控制地面沉降时, 必须再采用如下辅助措施。
3、超前锚杆或超前小导管支护当围岩自稳时间在12~14h之间时, 必须采用先超前支护、后开挖旳施工措施(一般采用超前锚杆支护)。
若开挖跨度较大或锚杆成孔困难而不易布设时, 可采用超前小导管支护。
4、超前小导管周围注浆加固地层多用于自稳时间在12h以内, 甚至没有自稳能力旳围岩中, 如第四纪末胶结旳砂卵石、粉细沙层中常用此法。
该措施需要有钢拱架支护配合使用。
5、设置临时仰拱在软弱地层中施工, 及时封闭而使构造闭合是关键。
工程施工辅助是指在工程施工过程中,为了保证工程质量、安全、进度等方面的顺利进行,采用的各种技术、管理和服务措施。
工程施工辅助对于提高工程质量、降低工程成本、缩短工程周期具有重要意义。
本文将从工程施工辅助的定义、作用、内容等方面进行详细探讨。
一、工程施工辅助的定义工程施工辅助是指在工程施工过程中,为了保证工程质量、安全、进度等方面的顺利进行,采用的各种技术、管理和服务措施。
它包括工程技术辅助、施工现场管理辅助、工程质量控制辅助、工程安全防护辅助、工程进度控制辅助等方面。
二、工程施工辅助的作用1. 提高工程质量:通过采用先进的施工技术、施工工艺和施工方法,以及优质的原材料、构配件和设备,保证工程质量的稳定和提高。
2. 降低工程成本:通过科学的管理和合理的资源配置,降低工程成本,提高工程投资效益。
3. 保证工程安全:通过严格的安全管理制度、安全防护措施和安全培训,减少安全事故的发生,保证工程安全。
4. 缩短工程周期:通过合理的施工组织设计和施工计划,以及高效的施工现场管理,缩短工程周期,提高工程进度。
5. 提升企业竞争力:通过工程施工辅助的实施,提高企业的施工水平和管理水平,提升企业竞争力。
三、工程施工辅助的内容1. 工程技术辅助:包括采用先进的施工技术、施工工艺和施工方法,以及优质的原材料、构配件和设备等。
2. 施工现场管理辅助:包括施工现场布置、施工现场安全防护、施工现场文明施工等。
3. 工程质量控制辅助:包括工程质量检测、工程质量验收、工程质量问题处理等。
4. 工程安全防护辅助:包括安全管理制度、安全防护设施、安全培训等。
5. 工程进度控制辅助:包括施工进度计划、施工进度监控、施工进度调整等。
四、工程施工辅助的实施1. 制定合理的施工组织设计:根据工程特点和施工条件,制定合理的施工组织设计,明确施工顺序、施工方法、施工工艺等。
2. 加强施工现场管理:加强施工现场的布置、安全防护、文明施工等方面的管理,创造良好的施工环境。
(建筑工程管理)第九章地下施工的辅助工作第十章地下施工的辅助工作基本作业:钻眼爆破、出碴、支护、衬砌辅助工作:通风防尘、压气供应、施工排水、提升运输、供水、供电、照明、信号、通讯等。
施工通风工作壹、施工通风的目的(1)冲淡和排出有害气体有害气体:CO、SO2、N02等。
有害气体的容许浓度规定:CO为30mg/m3,SO2为15mg/m3,NO2为5mg/m3,(2)供给新鲜空气保持空气流通、新鲜,O2含量不低于20%。
(3)降低粉尘浓度粉尘中游离SiO2对人体危害很大,长期吸人易患矽肺病。
要求含有10%之上游离SiO2的粉尘应控制在2mg/m3以下(4)降低地下空间内温度作业地点空气温度不能超过26℃。
二、施工通风方式采用机械通风。
独头掘进,属于局部通风,通常使用局部通风机进行通风。
通风方式:按风管形式:风筒式、巷道式、风墙式按通风机的工作方式:压入式抽出式混合式(壹)风筒(管)通风压入式通风局部通风机必须安装在由新鲜风流通过的巷道内。
隧道施工时,由于洞口直通外界,扇风机可安置在洞口外壹定距离。
●风筒出风口距工作面的距离壹般≤10m为宜。
●压入式通风可采用胶质柔性风筒,单机可使用于100m~400m内的独头道,多机串连可使用于400m~800m的独头巷道●能较快排除工作面的污浊空气,拆装简单●但污浊空气排除时流经全洞,时间较长2.抽出式通风●用局部通风机将工作面爆破所产生的有害气体通过风筒吸出,新鲜风流则由巷道进入工作面●风筒的排风口必须设在主要巷道风流方向的下方,距掘进巷道口10m之上。
●这种通风方式壹般需要金属风筒。
●由于风筒吸入口附近的风速随着远离吸入口而急剧降低,有效吸程小,工作面排烟时间长。
●污浊风流通过局部通风机,安全性差。
●其优点是不污染巷道,但新鲜空气流经全洞,到达工作面时已不太新鲜。
●适合于长度在400m以内的独头巷道。
3.混合式通风●压入式和抽出式联合应用,具有之上二者的优点●适合长度800m~1500m左右的独头巷道●抽出、压入风口的布置最小要错开30m●以抽为主,以压为辅。
抽出风机能力要大于压入式风机20%~30%(二)巷道式通风通过最前面的横洞使正洞和平行巷道组成壹个风流循环系统,在平行巷道口附近安装通风机,将污浊空气由平行巷道抽出,新鲜空气由正洞流入,形成循环风流。
特点:通风阻力小,风量较大,长隧道施工比较有效(三)风墙式通风适用于隧道较长,壹般风管式通风难以解决,又无平行导坑可利用的隧道施工。
它利用隧道成洞部分空间,用砖砌或木板隔出壹条风道,以缩短风管长度,增大通风量。
三、风量和风压计算1.风量计算(1)按洞内同时工作的最多人数计算q1=knq/60m3/s式中k——风量备用系数,1.1~1.25n——洞内同时工作最多人数;Q——每人每分钟所需新鲜空气,隧道取q=3m3/人·min矿山取q=4m3/人·min(2)按冲淡因爆破产生的有害气体计算CO对人体危害最大,以CO为衡量标准,将其他有害气体都换算为CO再进行计算,壹般1ks炸药爆炸后产生的有害气体换算成CO按40L计。
则爆破后稀释CO至允许最高浓度的风量为:q2=m3/s式中q2——爆破后稀释有害气体所需风量;A———次爆破的炸药量,kg;b——1kg炸药爆炸时产生的有害气体折合成CO体积,40L;t——通风时间,s。
壹般20~30min。
——————————补充:另外,仍可按壹次爆破炸药量计算:压入式:q2=m3/min抽出式:q2=m3/min混合式:q压=q抽=(1.2~1.3)q压式中,A——壹次爆破的炸药量,kg;S——巷道的净断面积,m2;t——通风时间,20~30min;L——巷道长度或巷道临界长度,m;Lx——抽出式风筒吸风口到工作面的距离,m;临界长度:从工作面到炮烟被稀释到容许浓度处的巷道距离:L=400A/S3)按最小风速验算风量:q3≥vminSmaxm3/s式中q3——工作面最小风速所需风量;vmin——保证洞内稳定风流的最小风速,全断面开挖时为0.15m/s,导坑开挖时为0.25m/s;Smax——开挖最大断面积,m2。
按上述q1、q2、q3三种情况计算后,取其中最大者为计算风量qj,四、风机选择要求通风机提供的风量计算Q=Pqjm3/s;式中,P——管道漏风系数。
和风管直径、总长、接头质量、风压、风管材料等因素有关,其值可在有关技术手册和通风书籍中查得。
大致范围:1.0~1.5,或者更大壹点。
2.要求通风机达到的风压为保证将所需风量送至工作面,且在出风口仍有壹定风速,要求通风机的风压必须克服沿途所有的阻力。
风机应具备的风压为:hj≥∑hm+∑hc+∑hzPa●沿途摩擦阻力hm=9.8当为圆形风筒时:hm=6.5式中,α——风筒摩擦阻力系数,和风筒材料性质、表面粗糙程度有关,可在有关设计手册中查得;L——风筒长度,m;U——风筒周边长度,m;S——风筒断面积,m2;d——风筒直径,m。
●沿途局部阻力hc包括风筒拐弯和断面变化所产生的阻力hc=9.8式中,g——重力加速度;ξ——局部阻力系数,可在有关手册中查得。
如风筒的拐弯形式:急拐弯:α=60°时,ξ=0.62α=90°时,ξ=1.40缓拐弯:和R、α、风筒直径d有关。
●风流遇到的正面阻力hz仅在巷道式通风时才考虑式中,φ——正面阻力系数,当列车行走时为1.15;列车停放时为0.5;当俩列车(或斗车)停放间距超过1.0m时,则逐壹相加;Sm——阻塞物断面积,m2。
3.通风机选择根据通风量Q及总风阻hj,从通风机技术性能表中选择合适型号的风机。
或者根据风机的特性曲线选择:在特性曲线上作出Q和hj的交点,交点要在曲线的包络范围内。
选最接近且稍大于交点的风机。
对于风筒式通风,当管路较长、需风压较高时,可采用多台风机串联;对于巷道式通风,需风量较大时,可采取多台风机且联。
多台风机串联或且联时,应尽量采用相同型号通风机。
五、风筒选择1.风筒类型的选择柔性风筒:胶皮风筒、塑料风筒只能用于压入式刚性风筒:铁皮风筒、玻璃钢风筒适用于压入式或抽出式2.风筒直径的选择风筒大多数为圆形断面直径壹般300mm~1000mm经验数据:通风距离<200m,d=400mm通风距离200~500m,d=500mm通风距离500~1km,d=600~800mm通风距离>1km,d=800~1000mm六、防尘工作粉尘来源:凿岩、爆破、装岩、喷射砼等降尘要求:控制在规定的2mg/m3之内综合防尘:湿式凿岩标准化潮式喷浆正规化机械通风经常化喷雾洒水制度化人人防护普遍化第二节压气供应工作壹、压气站能力计算隧道施工时,空气压缩机(简称空压机,又叫压风机)通常设在洞口;矿井施工时设在地面。
空气压缩机的生产能力可按下式计算:Q=(1+δ)kKm∑qm3/min式中δ——空压机使用安全系数,电动空压机为1.30~1.50,内燃空压机为1.36~1.60;k——空压机磨损引起效率降低的修正系数,k=1.05~1.10;Km——海拔高度增加引起的耗风量修正系数,4500m以下时,为1.0~1.43(每增加300m,Km增加0.04~0.03);∑q——同时工作的各种风动工具耗风量,∑q=Nqklk2N——使用台数;q——每台耗风量,m3/min;kl——同时工作系数,凿岩机为1.00~0.65,其他风动工具为1.00~0.55;k2——风动工具磨损系数,凿岩机为1.15,其他风动工具为1.10。
经验:隧道长500~1km,Q=30~50m3/min隧道长1.0~2.0km,Q=50~70m3/min隧道长2.0~4.0km,Q=80~120m3/min隧道长4.0~6.0km,Q=130~160m3/min二、空压机选择类型:电动、内燃;移动式、固定式;活塞式、滑片式、离心式、隔膜式选择:短隧道多采用移动式内燃空压机长隧道及矿山多采用固定式大型电动空压机矿山常用L型,如3L—10/8型、4L—20/8型等选择要求:具体类型根据工程条件、现有设备确定尽量选用同类型的空压机,便于操作维修能力大小不同的空压机进行组合仍要考虑20%的富裕量和检修台数三、压风管选择压风管壹般采用无缝钢管直径根据工作面的需风量计算:d=20mmQi——在管路中通过的压气量,m3/min经验:φ100~300mm,管壁厚度壹般为4~6mm型号表示:φ108×4.5mm第三节排水工作壹、水平巷道(隧道)排水1.上坡巷道施工排水顺坡自然排水方式,排水沟坡度和线路坡度壹致2.下坡进洞施工排水需用机械排水。
俩种方式:●分段开挖反坡水沟,分段处设集水坑,每个集水坑配备壹台水泵,由水泵把水逐段排出洞外。
不需排水管,水泵多,需开挖反坡水沟。
壹般在隧道较短、坡度较小时采用。
●长距离开挖集水坑,工作面积水用辅助小水泵排到近处集水坑内,再用水泵将水排出洞外。
水泵数量少,需排水管,主水泵需常移动。
壹般在隧道较长,涌水较大时采用。
二、倾斜巷道排水由上向下施工时需要排水工作。
(斜井或斜巷)1.工作面直接排水●潜水泵排水涌水量小于5~7m3/h特点是体积小,重量轻,便于移动等。
电动和风动。
常用风动潜水泵,喷射泵排水优点:结构简单,制作方便,体积小,重量轻,易于维护,工作可靠缺点:效率不高,耗电量大、扬程低,需配置扬程高,流量大的原动泵,要开凿壹定数量的原动泵硐室及水仓。
适用:水较混浊的情况,涌水量≤30m3/h,●水泵排水:涌水量>30m3/h单段排水:将水直接排至地面(或上口平巷)分段排水:在适当位置设临时水仓,把水先排到临时水仓,再转排至地面2.分段截排水●涌水点下方有临时泵房和水仓时,可在涌水段以下挖几条横向水沟,将水汇集到截水沟引入临时水仓,由卧泵排至地面。
●涌水点下方无临时泵房和水仓时(a)在下方轨道下掘壹临时水窝,用喷射泵将水排至上部临时水仓。
(b)在下方巷道帮掘壹水窝,用卧泵将水排至上部临时水仓。
三、立井涌水的治理1.注浆堵水●地面预注浆:见《岩土特殊施工技术》●工作面预注浆:见《岩土特殊施工技术》2.导水和截水主要是治理井壁或井帮淋水●导水导管的另壹端伸出井壁,以便以后注浆封水。
此方法仅适用于涌水较小的条件。
●挡水板截水模板立好后,在浇灌混凝土前,可用挡水板挡住砌壁工作面上方的淋水。
这种方法只是在井底停止作业时才宜采用。
●截水在渗水区段下方砌筑永久截水槽,截住上方的淋水,然后用导水管将水引入腰泵房,再用水泵排出地面3.钻孔泄水条件:凿井前,必须有巷道预先通往井筒底部,且井底新水平已构成排水系统。
关键:保证钻孔的垂直度,保护钻孔,防止矸石堵塞4.井筒排水●吊泵排水普通吊泵:NBD型吊泵,适用于浅井高扬程吊泵:80DGL型系列吊泵,适用于深井排水工程,。
