QC成果——提高钻孔灌注桩一次验收合格率
- 格式:ppt
- 大小:4.28 MB
- 文档页数:47


- 1 -
提高钻孔灌注桩成孔施工质量合格率
QC小组名称:
单 位 名 称:
时 间: 年 月
桩基工程QC小组
- 2 -
目 录
一、工程概况 ............................................... - 3 -
二、小组简介 ............................................... - 3 -
三、选题理由 ............................................... - 4 -
四、现状调查 ............................................... - 4 -
五、设定目标 ............................................. - 5 -
六、分析原因: ............................................. - 6 -
七、确定主要原因 ........................................... - 6 -
八、 制定对策 .............................................. - 8 -
九、按对策实施 ............................................. - 9 -
十、检查效果 .............................................. - 11 -
十一、制定巩固措施 ........................................ - 11 -
十二、总结和下一步打算 .................................... - 11 -
提高钢筋直螺纹连接一次验收合格率
企业名称:江西省XXXX有限责任公司
小组名称:康养QC小组
发 布 人:
日 期:2021年3月
2 目 录
一、工程概况 ---------------------------------------------------------------------------- 3
二、小组简介 ---------------------------------------------------------------------------- 4
三、选题理由 ---------------------------------------------------------------------------- 5
四、现状调查分析 ---------------------------------------------------------------------- 6
五、确定目标 ---------------------------------------------------------------------------- 8
六、原因分析 ---------------------------------------------------------------------------- 9
七、要因确定 --------------------------------------------------------------------------- 10
八、制订对策 --------------------------------------------------------------------------- 15
九、对策实施 --------------------------------------------------------------------------- 16

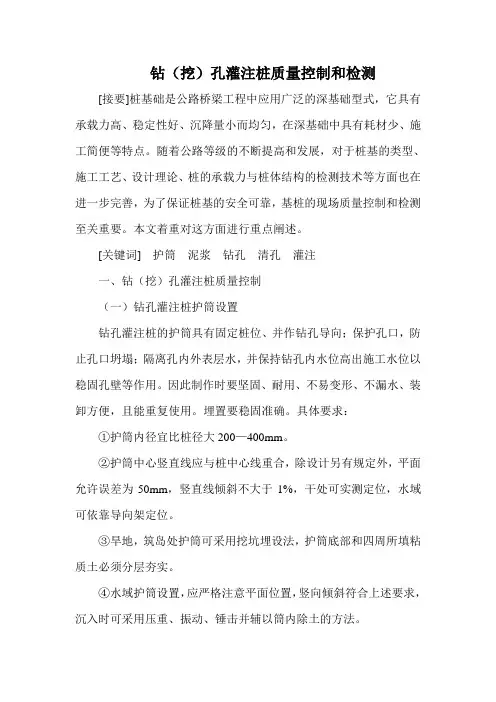

钻(挖)孔灌注桩质量控制和检测
[接要]桩基础是公路桥梁工程中应用广泛的深基础型式,它具有承载力高、稳定性好、沉降量小而均匀,在深基础中具有耗材少、施工简便等特点。随着公路等级的不断提高和发展,对于桩基的类型、施工工艺、设计理论、桩的承载力与桩体结构的检测技术等方面也在进一步完善,为了保证桩基的安全可靠,基桩的现场质量控制和检测至关重要。本文着重对这方面进行重点阐述。
[关键词] 护筒 泥浆 钻孔 清孔 灌注
一、钻(挖)孔灌注桩质量控制
(一)钻孔灌注桩护筒设置
钻孔灌注桩的护筒具有固定桩位、并作钻孔导向;保护孔口,防止孔口坍塌;隔离孔内外表层水,并保持钻孔内水位高出施工水位以稳固孔壁等作用。因此制作时要坚固、耐用、不易变形、不漏水、装卸方便,且能重复使用。埋置要稳固准确。具体要求:
①护筒内径宜比桩径大200—400mm。
②护筒中心竖直线应与桩中心线重合,除设计另有规定外,平面允许误差为50mm,竖直线倾斜不大于1%,干处可实测定位,水域可依靠导向架定位。
③旱地,筑岛处护筒可采用挖坑埋设法,护筒底部和四周所填粘质土必须分层夯实。
④水域护筒设置,应严格注意平面位置,竖向倾斜符合上述要求,沉入时可采用压重、振动、锤击并辅以筒内除土的方法。 ⑤护筒高度宜高出地面0.3m或水面1—2m。当钻孔内有承压水时,应高于签定后的承压水位2.0m以上。若承压水位不稳定或稳定后承压水位高出地下水位很多,应先做试桩,鉴定在此类地区采用钻孔灌注桩基的可行性。当处于潮水影响地区时,应高于最高施工水位1.5—2.0m,并应采用稳定护筒内水头的措施。
⑥护筒埋置深度应根据设计要求或桩位的水文地质情况确定,一般情况埋置深度宜为2—4m;特殊情况应加深,以保证钻孔和灌注混凝土的顺利进行。
⑦有冲刷影响的河床,应沉入局部冲刷线以下不小于1—1.5m。
⑧护筒连接处要求筒内无突出物,应耐拉、压,不漏水。
(二)泥浆要求
钻孔灌注桩质量控制
【摘 要】钻孔灌注桩的施工大部分是在水下进行的,其施工过程无法观察,成桩后也不能进行开挖验收。施工中任何一个环节出现问题,都将直接影响到整个工程的质量和进度,因此钻孔灌注桩在施工过程中的质量监督尤为重要。现分三个问题:钻孔灌注桩的质量监督,桩的缺陷与防治措施,桩质量的判定进行阐述。
【关键词】钻孔灌注桩;质量监督;缺陷与防治措施;质量判定
1.钻孔灌注桩的质量监督
1.1前期工作的监督
在质量监督工作中,事前监督是最有效的监督手段。由于钻孔灌注桩施工的隐蔽性及工序的不可逆转性,使得前期工作的监督尤为重要。
1.1.1施工组织设计的审查
前期工作除了人机进场、通水通电等基本条件外,更重要的是编制好施工组织设计,这也是现场技术人员必须做到的。施工组织设计应根据自身人员、设备等实际情况编写,要注意细化、量化和可操作性;编制时要做到关键环节、关键部位的做法及质量监督措施合情、合理。
1.1.2 施工技术交底及图纸会审
设计图纸不是完美无缺的,若在施工过程才发现那些与施工相矛盾的地方,必然会影响施工进度。技术交底是我们向施工队传达施工要求的第一个平台,技术交底内容必须严谨。
1.2钻孔过程的质量监督
钻孔灌注桩成孔的工序是:定桩位—护筒埋设—钻机就位—钻孔—终孔—第一次清孔—下放钢筋笼—接人导管—第二次清孔,每个环节环环相扣,相互影响,都不容忽视;在工程开工时宜做钻孔试验,由施工单位会同设计单位、监理公司、质检站及地勘公司共同进行,以检验设备情况、操作工艺、实际地质情况。本文只从现场技术人员质量监督的角度,讨论几个关键环节的质量监督。
1.2.1对操作人员的监控
钻孔灌注桩施工受人为因素影响很大,要随时检查钻机操作人员的在岗情况及钻孔原始记录,并配合监理及时做好工序的检测验收工作。
1.2.2关于垂直度的监督
垂直度监督主要依靠钻机就位时的水平、中心对正程度。在钻进过程中应随时检测,特别是钻进过程中碰到孤石、坚土时更应及时复查。
