混凝土浇筑旁站注意事项(1)
- 格式:doc
- 大小:48.00 KB
- 文档页数:8
桩基混凝土浇注过程中的一些注意事项一、准备工作:包括各种机械设备的检查(如拌和设备,罐车、吊机、输送泵等),以及浇注混凝土使用的支架、料斗、导管、清空设备(包括空压机、风管等)、混凝土运输车等地检查,确保施工时的正常使用。
二、终孔后的验孔:验孔采用长为4倍的桩径的检孔器(或超声波检测仪器)进行孔径和垂直度的检查,检查过程中必须通知驻地监理工程师进行旁站,经过检孔器检查合格并经监理工程师检查验收签认后,才能进行清孔作业,清孔必须满足公路桥涵技术规范要求。
清孔过程中要确保有足够的清孔时间,并经过经多次循环,将孔内的沉淀、悬浮的钻渣充分置换并沉淀出,清孔后的各项性能指标和桩底沉淀厚度必须满足技术规范和设计图纸的要求。
三、导管:水下混凝土浇注导管采用内径为Φ300型卡口管,在首次导管下放前必须对所用使用的导管长度进行测量,标明每节导管长度尺寸。
在每次使用导管前必须进行压水试验(孔深超过75m的水压不小于1.7Mp,孔深在60m的压力为1.35Mp),并检查导管接头的牢固性,确保在混凝土浇注过程中安全可靠,不脱落,不漏水。
下导管时,现场技术员必须在现场旁站并指导工人安装,记录下放导管节数导管组合和总长度(包括每节导管长度、具体安放位置)。
吊装工要正确指挥吊机起放导管,操作工人导管就位后上好夹板及卡子,导管下放到位后可将导管直接放置孔底,再一次验证孔内深度。
导管下放到位后,需在一次进行孔深检测,检查导管下放到位后有无沉淀增加,确定导管下放时有无挂落孔壁泥土,孔内泥浆性能状况,采用二次清孔的方法和时间。
四、料斗安装:安装料斗前,料斗内残留水泥浆、混凝土结块要清理干净,每次灌注混凝土前,料斗要进行湿润,并检查料斗的运作情况(包括阀门能否开启和关闭,关闭后是否牢固可靠)。
清孔完成后及时安装料斗,做好混凝土灌注准备,等监理检查认可后才能进行混凝土拌和。
五、混凝土制备及运输:拌制混凝土所用的粗、细骨料必须经过实验确定,所采用底集料必须具有级配良好的碎石、中粗砂。
浅谈砼浇筑旁站控制要点摘要:伴随着社会经济的飞速发展,民用高层住宅渐渐的步入了人们的生活中。
在高层建筑施工中,混凝土浇筑工程对整个工程的施工质量起着一定影响因素。
混凝土施工,由于混凝土一次的浇筑量大,因此大体积混凝土浇筑很容易出现裂缝,如果不采取相应的控制措施,就会产生非常严重的后果。
所以,施工人员、监理在砼浇筑时旁站就变得尤为重要。
关键词:砼浇筑旁站;塌落度;砼试压块;施工缝abstract: with the rapid socio-economic development, civilian high-rise residential and gradually entered people’s lives. pouring concrete works on the overall quality of construction projects in the construction of high-rise building, plays a certain influence factors. concrete construction, concrete pouring large, bulky concrete pouring is prone to cracks, it will have very serious consequences if you do not take the appropriate control measures. therefore, construction workers, supervision in concrete pouring site becomes particularlyimportant.keywords: next to the concrete pouring station; slump; concrete trial briquetting; construction joints中图分类号:tu3文献标识码:a文章编号:2095-2104(2012)监理工程师应当按照工程监理规范的要求,采取旁站、巡视和平行检验等形式对建设工程实施监理。
旁站监理的范围与内容(精选)一、旁站监理的工作范围钻孔灌注桩、土方回填,混凝土浇筑,梁、柱结点钢筋隐蔽,预埋螺栓、钢结构吊装,避雷针(网)接地装置安装及接地电阻测试,风管等。
二、旁站监理工作内容1、钻孔砼灌注桩旁站监理要点(1)施工中应对成孔,清渣、放置钢筋笼、灌筑混凝土等全过程检查,人工挖孔桩尚应复验孔底持力层土(岩)性。
对桩芯土方开挖完后,建设单位,勘察单位、设计单位、监理单位一起验收。
对孔深、孔径、扩高、扩径、锅底深、护壁和锅底成型及进入持力层的深度、轴线、重直度进行复核,满足设计和施工规范要求,一致表示同意验收合格的成孔桩,办理终孔验收记录。
(2)在浇筑混凝土前,先检查浇筑前的准备工作,再复检成孔桩锅底沉渣、於泥、积水是否清理干净。
本工程桩基混凝土时采用串桶,混凝土应垂直灌入桩孔内,并连续分层浇筑,每层厚不得超过1.5m。
2、土方回填旁站监理要点(1)土方回填前监督施工单位清除基底的垃圾,树根等杂物,抽除坑穴积水、淤泥。
(2)填土施工过程中要检查排水措施,每层填筑厚度,填方含水量,压实程度。
填筑厚度及压实遍数可根据土质,压实系数及所用机器确定,由于设计无具体要求,可参照下表执行。
3、混凝土浇筑旁站监理(1)在浇筑混凝土前,先检查浇筑前的准备工作。
混凝土自吊斗口下落的自由倾落高度不得超过2m,超过时要求施工方采取措施,用串桶或溜管接泵送管,使其达到要求。
根据当时工程量的情况,检查串桶或溜管接泵送管,使其达到要求。
根据当时工程量的情况,检查施工单位泵的台数能否满足工程的需要,施工方的技术员是否在现场指导施工,准备工作完成之后方可同意开始浇筑。
(2)混凝土浇筑时,要求施工员分段分层连续进行,浇筑层的高度应根据结构的特点,一般为振捣器的作用部分的1.25倍,最大不超过500mm。
使用插入式振捣器应快插慢拔,插点要求均匀排列,做到均匀振实。
移动的间距不大于振捣器作用的半径的1.5倍(一般为30~40mm)。
附件01:桩基混凝土浇注进程中的一些留意事项一.预备工作:包含各类机械装备的检讨(如拌和装备,罐车.吊机.输送泵等),以及浇注混凝土应用的支架.料斗.导管.清孔装备(包含空压机.风管等).混凝土运输车等的检讨,确保施工时的正常应用.二.终孔后的验孔:验孔采取长为4倍的桩径的检孔器(或超声波检测仪器)进行孔径和垂直度的检讨,检讨进程中必须通知驻地监理工程师进行旁站,经由检孔器检讨及格并经监理工程师检磨练收签认后,才干进行清孔功课,清孔必须知足公路桥涵技巧规范请求.清孔进程中要确保有足够的清孔时光,并经由经多次轮回,将孔内的沉淀.悬浮的钻渣充分置换并沉淀出,清孔后的各项机能指标和桩底沉淀厚度必须知足技巧规范和设计图纸的请求.三.导管:水下混凝土浇注导管采取内径为Φ300型卡口管,在初次导管下放前必须对所用应用的导管长度进行测量,标明每节导管长度尺寸.在每次应用导管前必须进行压水实验(孔深超出75m的水压不小于1.7Mp,孔深在60m的压力为1.35Mp),并检讨导管接头的稳固性,确保在混凝土浇注进程中安然靠得住,不脱落,不漏水.下导管时,现场技巧员必须在现场旁站并指点工人装配,记载下放导管节数导管组合和总长度(包含每节导管长度.具体安顿地位).吊装工要精确批示吊机起放导管,操纵工人导管就位后上好夹板及卡子,导管下放到位后可将导管直接放置孔底,再一次验证孔内深度.导管下放到位后,需在一次进行孔深检测,检讨导管下放到位后有无沉淀增长,肯定导管下放时有无挂落孔壁土壤,孔内泥浆机能状态,采取二次清孔的办法和时光.四.料斗装配:装配料斗前,料斗内残留水泥浆.混凝土结块要清算清洁,每次灌注混凝土前,料斗要进行潮湿,并检讨料斗的运作情形(包含阀门可否开启和封闭,封闭后是否稳固靠得住).清孔完成后实时装配料斗,做好混凝土灌注预备,等监理检讨承认后才干进行混凝土拌和.五.混凝土制备及运输:拌制混凝土所用的粗.细骨料必须经由实验肯定,所采取底集料必须具有级配优越的碎石.中粗砂.混凝土的合营比必须经由实验并具有优越的和易性,灌注时要能保持有足够的流淌性,其坍落度宜控制在18~20cm,首批混凝土的初凝时光应大于10小时.为进步混凝土和易性,混凝土中掺用外加剂.粉煤灰等材料,其技巧前提及掺用量经由过程实验肯定,在进行混凝土拌和时要包管有足够的拌和时光,并要有专门的实验技巧人员值班进行控制(有平常情形实时通知现场值班技巧人员).混凝土制备采取拌和站分散拌制.混凝土运输经由栈桥施工全部转换为陆地运输,采取混凝土运输车直接将混凝土运至灌注地点将混凝土送至料斗内(进程中需注料想斗的稳固性,确保运输的安然).施工时,要有足够的存料,要留意前后场的调和工作,确保混凝土的供给.六.混凝土灌注工艺:导管下完后,现场技巧员和质检员对孔底沉淀厚度进行检测(测锤系在用尺度钢尺复核过的测绳上),如不知足请求(沉淀厚度不大于5cm),依据在导管下放时测量成果决议采取正轮回或反轮回进行二次清孔,直至知足请求后方可进行混凝土灌注.现场技巧员在进行桩基浇注前在原始记载表上依据现实情形填写孔深,导管总长,并标明导管节数及导管组合,肯定合理的导管悬空(在0.2~0.4m阁下).装配支架和料斗,并检讨装配情形.预备工作停当后通知拌和站拌和混凝土.混凝土在拌和进程中,实验组必须派专人值班,按划定频率检讨混凝土的塌落度以及和易性,并随时与前场报持接洽,确保混凝土的灌注顺遂进行.(在进行清孔.导管和料斗装配时,现场操纵人员必须严厉服从现场技巧人员的批示)首批料采取输送泵直接输送至大料斗内储存,当首批混凝土方量能知足导管埋深请求后(埋深大于),专人批示工人开启“猫头鹰”阀门进行混凝土灌注.在钢混凝土灌注进程中,现场技巧员应勤量孔深,控制导管埋蜜意形,并严厉按照技巧规范请求控制导管埋深(导管埋深控制在2~6米,并依据不合孔径.灌注速度在2~6米规模内作恰当地调剂).当导管埋深超出规准时,必须实时进行导管裁撤.导管裁撤前要精确测量混凝土顶面至基准面的高度,盘算导管埋深,肯定拆管长度,并经由过程导管总长减去已裁撤的导管长度复核拆管后埋深是否相符技巧规范请求.绝对不许可消失导管超深或提空的现象.导管裁撤时全部操纵人员必须服从现场技巧员的批示,吊装工人严厉按照请求批示吊机晋升导管,拆督工人须在肯定导管固定好后方能进行导管裁撤.导管裁撤时可依据现场具体情形肯定是否暂停混凝土的临盆.导管裁撤后,现场技巧员应检讨导管内幕况.第一次拆管后,为便于操纵,可采取小料斗代替大储料斗接在导管上由罐车或输送泵直接向料斗内输送混凝土的方法进行混凝土的灌注.混凝土灌注进程中现场技巧员应经常不雅察混凝土下落情形和孔内泥浆面的变更,勤测量孔内混凝土面至孔口高度,控制孔内混凝土的上升情形,以便懂得扩孔.缩孔地位(如有),绘制混凝土灌注柱状图.别的,现场技巧员.实验员应经常检讨混凝土质量,如发明不及格应将其实时处理或放弃.混凝土灌注至离设计桩顶标高6~7米时,现场技巧员应勤量孔深,精确盘算混凝土面距设计桩顶的高度,以便盘算所需混凝土方量,肯定最后所需混凝土盘数并实时与后场拌和站接洽,防止造成混凝土的损掉.在混凝土灌注快停止时,为确保桩头混凝土质量,必须包管混凝土有足够的落差.混凝土灌注完成时孔内混凝土全截面应凌驾桩顶标高60~80cm.并尽可能消除孔内桩顶5~10cm以上的不良混凝土和泥浆.桩基混凝土灌注进程中,实验人员应在监理工程师旁站的前提下按技巧规范请求制造混凝土试件.七.增强前后场的接洽:在进行混凝土施工中,技巧人员全进程值班在现场进行控制,要亲密留意和不雅测施工中的情形,增强与值班引导的沟通,如有平常情形实时报告请示,包管桩基施工的万无一掉.桩基施工进程中的严厉遵照三级检讨轨制,既每到工序由现场技巧员自检,质检员复检及格后,报监理工程师,经验收及格方可进行下到工序施工.原材料的实验由实验组在监理工程师的指点下完成,并按划定的频率自检相符技巧规范请求后,报驻地监理工程师抽检并签认.八.预防措施:1.实验员现场技巧员检讨每盘(每车)混凝土质量,包含是否消失坍落渡过大或过小,混凝土是否轻微离析或夹有水泥结块和大粒径的石子,混凝土的拌和时光是否知足,和易性是否达到请求.检讨参入的外加剂的型号和数目是否知足请求.2.每次混凝土灌注前,必须进行导管压水实验.检讨导管接头衔接是否稳固,有无漏水现象.3.施工进程中留意控制混凝土的落差,确保混凝土密实,在进行导管裁撤时导管晋升应迟缓安稳.4.精确盘算首批混凝土方量,复核导管悬空情形.灌注进程中勤测孔内混凝土上升情形,精确盘算导管埋深,实时进行导管裁撤.5.包管桩基混凝土灌注持续.快速地进行,做到趁热打铁.消失问题要实时处理.6.混凝土灌注开端后,留意保持孔内的静压水头许多于.7.混凝土灌注前应组织专人对各类机械装备进行检讨.维修,确保机械装备正常运作.水电设置装备摆设知足施工请求,并备有发电机.。
砼浇筑工程旁站监理细则编制:审批:年月日旁站监理人员依据《混凝土结构工程施工质量验收规范》GB50204-2002和《地下防水工程质量验收规范》GB50208-2002,砼施工现场质量管理应有相应的施工技术标准和施工质量控制质量检验制度。
一.适用范围本检查细则指适用于新建厂房原料车间建筑和一般构筑物的钢筋砼结构工程浇筑砼的旁站监理检查工作。
特种砼或有特种要求的砼结构浇筑尚应符合专门的规定。
二.旁站监理主要检查内容1.砼浇筑前,应由专业监理工程师对现场监理人员进行旁站监理交底。
并配备必要的测量工具,监督施工单位按照批准的施工组织设计、模板、钢筋、砼浇筑施工技术方案施工。
2.检查砼浇筑施工技术方案的可行性和适应性。
应明确浇筑方法、路线及施工缝、后浇带留置,方案是否已审批,是否已进行技术交底。
3.检查砼进场验收制度及试件留置计划,应执行见证取样送样制度,见证、取样人员应有授权文件。
4.检查确认砼搅拌站及砼配合比,检查砼泵车、泵罐等运送设备是否能正常运行。
5.检查砼浇筑施工操作人员的技术水平、操作能力是否满足施工工艺要求,特殊操作人员是否持证上岗。
三.旁站监理时检查的主要内容1.检查施工单位有关现场管理人员、资检人员是否在岗,砼验收、模板监控、钢筋监视等人员是否到岗。
2.模板工程及钢筋工程已完成检查记录应发生的检验批、隐蔽验收资料。
3.检查验收进场砼质量,抽查砼坍落度。
发现砼质量有问题或运输时间超过规定时间,应及时处理清退出场。
4.检查砼落料高度是否符合要求(不超过2米),不符合应及时纠正,检查等车、停泵、堵管等情况造成中断施工的处理情况。
若中断超时,应采取措施处理砼接搓。
5.检查防止钢筋的踩踏移位的措施是否落实,并有监视人员随时校正。
6.检查砼分层、分部连续浇筑和振捣情况是否符合要求,检查施工缝、后浇带等留设及处理是否符合要求。
7.检查板厚是否满足预控要求,并抽测板厚及受力筋保护层厚度,对砼试件是否按要求留置。
质量旁站要点及旁站监理记录模板(框架梁柱混凝土浇筑)旁站要点:1.施工方案是否已审定,工作票已办理,技术员、质量员、安全员是否在现场。
2.施工人员是否均已到位,混凝土浇筑前是否接受技术交底。
3.混凝土搅拌机、泵车性能是否正常。
4.混凝土拌合物是否均匀、颜色一致,是否有高析和泌水现象。
5.外部环境是否适宜,最而不宜超过35C,最低不宜低于5℃,雨雪天气不宜露天浇筑混凝土。
冬季应采取保温措施,宜采用薄层连续浇灌为宜,以减少内外温差。
夏季应有隔热措施,控制混凝土的出料温度,对集料应进行冷却。
6.测温点是否按施工方案布置合理。
7.碎浇筑顺序和开始及完成时间是否与施工方案要求一致。
8.施工单位是否按设计要求控制水灰比和坍落度,定期要求施工单位测定混凝土坍落度, 并做好相应记录,发现偏差要求施工单位及时纠正。
9.在浇筑过程中及时督促施工单位按规范要求留置试块。
10.碎振捣是否密实,是否有漏振或振捣过度现象。
模板是否有变形及漏浆情况,是否注意保持钢筋位置,不要碰撞。
11.对放置测温点和钢筋应变计(特大体积混凝土浇筑时采用)的部位,是否进行了标记, 在测试点周边0∙5m半径范围内不得振捣,避免振捣对测温点和应变片的影响。
12.是否及时排除泌水,清理浮浆。
13.如果分层浇筑,下次浇筑前施工缝是否已按要求处理,分层厚度是否符合要求。
14.抽查混凝土输车中混凝土质量,如发现搅拌车内混凝土质量有问题,应立即通知施工单位整改。
15.施工单位温度监测是否到位,内外温差控制在25C以内,基面温差和基底面温差均控制在20C以内。
16.混凝土浇筑完成后,是否按措施进行养护,夏季应注意避免曝晒,注意保湿。
冬季应采取措施保温覆盖,以免发生急剧的温度梯度发生。
当日平均气温低于5℃时,不得浇水。
17.有无其他异常,如有,立即报告。
旁站监理记录表工程名称:XXX工程编号:JXM9-JL01-ZL0019、碎振捣是否密实,是口、否口:是否有漏振或振捣过度现象,是口、否口;模板是否有变形及漏浆情况,是口、否口:振捣作业人员是否注意保持钢筋位置避免碰撞,是口、否口°10、浇筑工作是否顺利,是口、否口;是否有漏浆、离析现象:有口、无□,11、质量通病防治情况:是口、否口采取了混凝土质量通病防治措施。
旁站监理实施细则为了搞好监理工作,确保工程质量,我项目监理部的监理人员将在实施监理过程中,严格有序地进行旁站监理工作。
一、旁站监理工作制度1)项目监理部在实施监理前,总监理工程师应组织监理人员认真熟悉施工图纸,明确本工程的关键部位、关键工序中需要实施旁站监理的工作内容。
2)项目监理部在编制监理规划时,要制定旁站监理方案一式三份(送建设单位、施工单位及自留)。
包括旁站监理的X围、内容、程序和旁站监理人员职责等。
3)项目监理部接到施工企业有关旁站监理书面通知时,应及时派监理人员到现场按旁站监理方案实施旁站监理,并做好旁站监理记录和监理日记。
凡旁站监理人员未在旁站监理记录上签字的,不得进行下一道工序的施工。
4)旁站监理人员应当认真履行职责,在现场跟班监督,及时发现和处理旁站过程中出现的质量问题。
如果施工企业有违反工程建设强制性标准行为的,有权责令施工企业立即整改。
如发现施工单位未按施工规X和设计要求施工并危及工程质量的,应及时向监理工程师或者总监理工程师报告。
5)旁站人员必须认真填写旁站监理记录,凡没有实施旁站监理或者没有旁站记录的,监理工程师或者总监理工程师不得在相应文件上签字。
6)承包单位应根据旁站工作X围,在需要进行旁站监理部位施工前24 小时,以书面形式通知项目监理机构。
7)项目监理部接到施工企业有关旁站监理书面通知,监理人员未及时到岗实施旁站监理的,将由总监负直接责任。
8)旁站监理人员未按旁站监理职责进行旁站监督,弄虚作假,不实事求是地填写旁站监理记录者,将责令整改。
二、旁站监理人员的主要职责1)检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况。
2)在现场跟班监督重点部位、关键工序的施工方案和工程建设强制性标准执行情况。
3)在旁站过程中,对施工人员违反合同规定及操作规程,影响工程质量的施工活动,应及时制止,经劝阻无效时,可现场拍摄相片,并及时向总监汇报。
4)核查进场建筑材料、建筑构配件、设备和商品砼的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验。
混凝土施工旁站实施细则一、工程概况:本工程为砖混结构,砼施工主要有构造柱,现浇梁板、屋面板等。
砼设计强度等级为C25,根据批准的施工组织设计,施工方构造柱采用自拌砼,搅拌机为350型,楼面采用商品砼;运输方式:塔吊,振捣机械为Φ50振动棒和平板振动器。
质量要求:合格。
二、三、监理工作控制目标及要点:(一)目标:使砼质量达到符合设计和验收要求的标准(合格)。
(二)控制要点:1.对砼的配合比进行首盘称量,坍落度检查,对试块制作进行见证,并于整个配制过程中不断抽查,随即纠偏。
2.不断对模板湿水、跑模和支撑维护等工作进行检查监督。
3.督促抽查钢筋的保护层厚度是否偏差,并予纠正。
4.检查砼的振捣、厚度、面层平整度等是否符合要求。
5.检查施工缝和临时施工缝留置的位置是否正确,接槎是否符合要求。
6.督促对冬季、夏季的成型砼应即时进行有效防护和养护措施。
四、监理工作方法和措施:(一)事前控制:1. 审核批准报验的《砼施工方案》,未经批准,应责成施工方重编制。
2.审核批准砼浇灌申请,未经批准,施工方不得进行施工。
(二)事中控制:1. 检查施工方的质保体系和质保措施是否按《施工组织设计》的要求进行运作。
2. 根据施工配合比,对首盘的配比进行称量,对坍落度进行检查,调整水灰比;之后,在整个施工过程中,应不断抽查,并予纠偏。
3 .按规范要求,见证制作试块;冬季时必须应有拆模试块。
4 .砼浇筑前,应督促检查板的湿水充分情况;施工过程中,模板应有专人跟踪糊模,以防不测。
5. 浇筑工程中,督促施工方应有专人对钢筋进行成品保护,纠正因施工而造成保护层不当和钢筋偏移。
6. 对砼的浇筑、振捣、面层平整度、厚度、预留孔的位置是否正确及其他的细部处理等,旁站监理应予随即抽查、检查、及时通知施工方进行纠偏。
7. 对于施工缝和临时施工缝的留置,应按《施工方案》的要求留置,且水平施工缝和垂直施工缝均不得位于构件最不利的受力处(最大剪力、最大正弯矩、最大负弯矩);垂直施工缝处,应有可靠的分隔措施,以保该处砼的质量密实;新老砼接槎处,应保持其表面毛糙,无松动石子、杂物等现象,并浇以同标号砂浆后再行接槎。

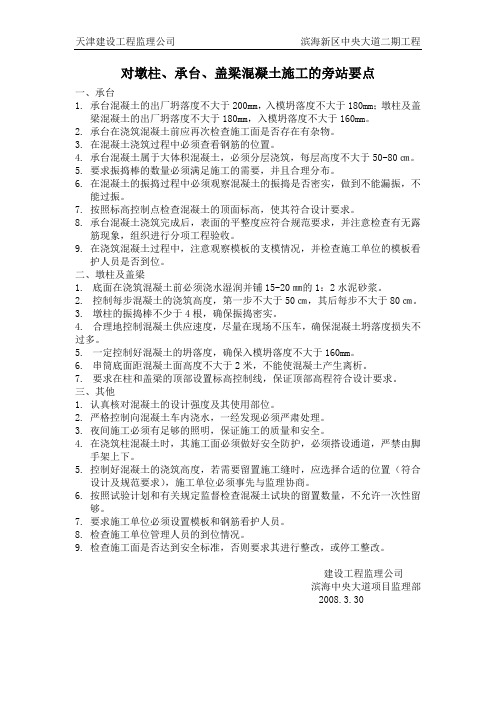

天津建设工程监理公司滨海新区中央大道二期工程对墩柱、承台、盖梁混凝土施工的旁站要点一、承台1.承台混凝土的出厂坍落度不大于200mm,入模坍落度不大于180mm;墩柱及盖梁混凝土的出厂坍落度不大于180mm,入模坍落度不大于160mm。
2.承台在浇筑混凝土前应再次检查施工面是否存在有杂物。
3.在混凝土浇筑过程中必须查看钢筋的位置。
4.承台混凝土属于大体积混凝土,必须分层浇筑,每层高度不大于50-80㎝。
5.要求振捣棒的数量必须满足施工的需要,并且合理分布。
6.在混凝土的振捣过程中必须观察混凝土的振捣是否密实,做到不能漏振,不能过振。
7.按照标高控制点检查混凝土的顶面标高,使其符合设计要求。
8.承台混凝土浇筑完成后,表面的平整度应符合规范要求,并注意检查有无露筋现象,组织进行分项工程验收。
9.在浇筑混凝土过程中,注意观察模板的支模情况,并检查施工单位的模板看护人员是否到位。
二、墩柱及盖梁1.底面在浇筑混凝土前必须浇水湿润并铺15-20㎜的1:2水泥砂浆。
2.控制每步混凝土的浇筑高度,第一步不大于50㎝,其后每步不大于80㎝。
3.墩柱的振捣棒不少于4根,确保振捣密实。
4.合理地控制混凝土供应速度,尽量在现场不压车,确保混凝土坍落度损失不过多。
5.一定控制好混凝土的坍落度,确保入模坍落度不大于160mm。
6.串筒底面距混凝土面高度不大于2米,不能使混凝土产生离析。
7.要求在柱和盖梁的顶部设置标高控制线,保证顶部高程符合设计要求。
三、其他1.认真核对混凝土的设计强度及其使用部位。
2.严格控制向混凝土车内浇水,一经发现必须严肃处理。
3.夜间施工必须有足够的照明,保证施工的质量和安全。
4.在浇筑柱混凝土时,其施工面必须做好安全防护,必须搭设通道,严禁由脚手架上下。
5.控制好混凝土的浇筑高度,若需要留置施工缝时,应选择合适的位置(符合设计及规范要求),施工单位必须事先与监理协商。
6.按照试验计划和有关规定监督检查混凝土试块的留置数量,不允许一次性留够。
混凝土浇筑工程质量旁站监理检查细则前言混凝土浇筑工程是建筑施工中非常重要的一个环节。
为了保证混凝土浇筑工程的质量,必须进行旁站监理检查。
本文档旨在制定混凝土浇筑工程质量旁站监理检查细则,以确保混凝土浇筑工程的质量和安全。
检查内容1. 基础和模板1.1 检查基础和模板的准确性和稳定性。
1.2 检查基础和模板的尺寸、高程、平整度和垂直度等。
1.3 检查基础和模板的内部和外部的凹凸缺陷是否存在及是否严重。
2. 混凝土配合比及试块制备2.1 检查混凝土的配合比是否与设计要求相符。
2.2 检查混凝土原材料是否符合质量标准,并严格要求按配合比配合。
2.3 检查试块制备及配制方法是否符合规范要求,试块标识是否齐全、准确。
3. 浇注3.1 检查施工现场施工流程是否合规,是否严格按照规定的浇注顺序和混凝土浇筑计划进行操作、浇筑层数标识是否齐全。
3.2 检查混凝土的浇注量是否严格按照规定的要求进行控制,是否达到设计标高及容重要求,是否存在冷接、地脚等缺陷。
3.3 检查混凝土在浇筑过程中的搅拌、运输、浇注、压实等质量情况,是否存在气孔、松散、分层等情况。
4. 养护4.1 检查养护措施是否符合规范。
4.2 检查混凝土的养护期间是否合规并按照要求进行器具的处理。
4.3 检查混凝土的养护过程中是否存在渗、冒、断裂等情况。
5. 补救措施5.1 检查补救措施是否符合规范。
5.2 检查补救措施的补救效果。
常见问题及应对措施1. 凹凸不平和照明问题1.1 在检查前,对基础、模板进行了全面清理和除尘处理,确保基础、模板的平整度和光洁度。
1.2 混凝土浇注前先进行良好照明,以确保检查的准确度。
2. 混凝土质量问题2.1 检查前先检查混凝土原材料是否符合质量标准,并且按配合比进行准确配制。
2.2 在施工过程中,需要对混凝土搅拌、浇注、压实等关键环节进行重点监控,及时处理发现的质量问题。
3. 养护措施问题3.1 检查前需要了解试块制备情况,以便掌握混凝土强度的变化情况。
监理部混凝土浇筑旁站监理实施细则混凝土浇筑旁站监理实施细则(公司内部试行)为了统一旁站监理工作的实施,使旁站监理工作制度化、原则化,根据《房屋建筑工程施工旁站监理管理方法(试行)》制订本细则。
一、混凝土浇筑旁站监理人员检查内容:1.1、检查施工单位项目部质检员与否到岗。
1.2、检查施工单位项目部特种作业人员与否持证上岗。
1.3、现场搅拌混凝土的工程,首先检查现场砂、石、水泥质量证明文献和复试单,混凝土配合比告知单。
1.4、现场搅拌混凝土的工程,检查搅拌机运行状况,计量器具设立及计量检查鉴定状况,如磅秤。
1.5、商品混凝土,检查搅拌站资质状况,原材料实验单及质量证明书、混凝土配合比单、开盘鉴定报告。
1.6、检查混凝土拌合物三性,流动性、保水性、粘聚性。
1.7、检查混凝土浇筑设备与否与施工组织设计一致,如采用地泵,汽车泵,吊车哪一种浇筑方式;检查浇筑设备与否能确保混凝土垂直入模。
1.8、检查采用泵送混凝土浇筑的洗管水和砂浆,与否用专用器具收集并倾倒于浇筑现场外。
1.9、检查混凝土浇筑时,混凝土与否垂直入模,下落高度与否低于 2m。
1.10、检查混凝土浇筑浇筑办法与否与施工组织设计一致,如浇筑顺序,浇筑方向,混凝土浇筑分层状况。
1.11、检查施工缝的设立位置与否与施工组织设计一致,施工缝的解决与否与施工组织设计一致。
施工缝接茬前与否进行了剔凿和浇浆解决。
1.12、检查混凝土的浇筑和振捣与否遵照先铺平、后振捣,振捣要持续、均匀,下层混凝土未凝固之前即浇筑上层混凝土,振捣棒要插入下层混凝土5cm。
振捣棒不能平拉,要垂直或倾斜。
1.13、检查混凝土构件断面尺寸。
1.14、检查混凝土表面找平、抹压状况。
1.15、检查已经终凝的混凝土,与否进行养护,养护与否按照施工组织设计规定进行。
如浇水、覆盖、涂膜等。
1.16、检查商品混凝土与否在浇筑时随意加水。
1.17、检查钢筋及预埋管线与否踩踏变形,移位或破坏。
二、检查频次:1、质检员与否到岗,特种作业人员与否持证上岗浇筑前检查一次。
矿产资源开发利用方案编写内容要求及审查大纲
矿产资源开发利用方案编写内容要求及《矿产资源开发利用方案》审查大纲一、概述
㈠矿区位置、隶属关系和企业性质。
如为改扩建矿山, 应说明矿山现状、
特点及存在的主要问题。
㈡编制依据
(1简述项目前期工作进展情况及与有关方面对项目的意向性协议情况。
(2 列出开发利用方案编制所依据的主要基础性资料的名称。
如经储量管理部门认定的矿区地质勘探报告、选矿试验报告、加工利用试验报告、工程地质初评资料、矿区水文资料和供水资料等。
对改、扩建矿山应有生产实际资料, 如矿山总平面现状图、矿床开拓系统图、采场现状图和主要采选设备清单等。
二、矿产品需求现状和预测
㈠该矿产在国内需求情况和市场供应情况
1、矿产品现状及加工利用趋向。
2、国内近、远期的需求量及主要销向预测。
㈡产品价格分析
1、国内矿产品价格现状。
2、矿产品价格稳定性及变化趋势。
三、矿产资源概况
㈠矿区总体概况
1、矿区总体规划情况。
2、矿区矿产资源概况。
3、该设计与矿区总体开发的关系。
㈡该设计项目的资源概况
1、矿床地质及构造特征。
2、矿床开采技术条件及水文地质条件。
旁站监理方案及实施细则(一)引言概述:旁站监理是为了确保工程项目的质量、进度和安全,监督和检查工程施工过程中各项工作的执行情况,保证工程质量符合相关标准和规范的一种方式。
本文将介绍旁站监理方案及实施细则的相关内容。
一、旁站监理方案的制定1.明确监理目标:确定主要监理目标,如确保工程质量,控制工程进度等。
2.确定监理范围:明确监理工作的范围和边界,包括监理的专业、施工工序等。
3.制定监理计划:根据工程进度和施工计划,制定详细的监理计划,并包括监理任务、时间节点等。
4.确定监理人员:确定监理团队的人员组成,包括各专业的监理工程师、技术员等。
5.制定监理文件:制定监理文件,包括合同、监理规定、施工图纸等。
二、旁站监理实施细则1.开展监理前会议:在施工前召开监理前会议,与相关方进行沟通和交流,明确各方责任和要求。
2.进行现场巡查:监理人员定期进行现场巡查,包括验收施工场地、进度检查、材料使用情况等。
3.监督施工过程:监理人员对施工过程进行监督,确保施工合乎要求和标准。
4.审核施工文件:监理人员对施工图纸、施工方案等文件进行审核,确保符合设计要求。
5.记录和报告:监理人员进行记录和报告,包括施工情况、发现的问题和存在的风险等。
三、旁站监理的质量控制1.质量检查:监理人员对施工过程中的质量进行检查,如混凝土浇筑、焊接质量等。
2.试验检验:进行必要的试验和检验,确保各项材料和设备符合相关要求。
3.问题解决:发现质量问题时,监理人员及时跟进和解决,确保问题得到及时处理。
4.论证和评审:对特殊工程环节或重要改变进行论证和评审,确保合理性和安全性。
四、旁站监理的安全控制1.安全培训:监理人员对施工人员进行安全培训,强调施工中的安全注意事项和操作规程。
2.安全检查:监理人员进行定期的安全检查,发现并纠正存在的安全隐患。
3.监督安全措施:监理人员监督施工单位执行安全措施,确保施工过程中的安全。
五、旁站监理的总结和评估1.工程总结:在工程结束后,进行工程总结和评估,分析工程的优势和不足,为后续类似工程提供借鉴。
引言改革开放以后,我过的建筑行业也随着社会经济的飞速发展也得到了空前的发展。
当今居民住宅建筑设计中钢筋混凝土现浇施工所占比例越来越多,那么为保证混凝土的施工质量;预防现浇混凝土施工过程中出现的质量通病,便成为保证建筑工程质量的重要环节。
作者结合多年的施工经验,就混凝土工程中容易出现的质量问题、发生的原因及施工中应注意的事项进行分析阐述。
1影响混凝土强度的主要因素混凝土质量的主要指标之一是抗压强度,从混凝土强度表达式不难看出,混凝土抗压强度与混凝土使用水泥的强度成正比,当水灰比相等时,高标号水泥比低标号水泥配制出的混凝土抗压强度高;另外,水灰比也与混凝土强度成正比,当水灰比不变时,企图用增加水泥用量来提高混凝土强度是错误的,只能增大混凝土的和易性、混凝土的收缩和变形。
影响混凝土抗压强度的主要因素是水泥强度和水灰比,想控制好混凝土质量,最重要的是控制好水泥标号和混凝土的水灰比。
其次粗骨料对混凝土强度也有一定影响,当石质强度相等时,碎石表面比卵石粗糙,它与水泥砂浆的粘结性比卵石强,当水灰比相等或配合比相同时,两种材料配制的混凝土,碎石的混凝土强度比卵石强。
另外砂石质量必须符合混凝土各标号所用砂石质量标准的要求。
混凝土强度只有在温度、湿度在正常范围条件下才能保证正常发展,应按施工规范的规定给予养护,夏季要防暴晒脱水,冬季保湿防冻害。
2外加剂使用不当而造成质量事故混凝土外加剂可达到改善混凝和易性、提高强度、调节凝结时间、改善耐久性的效果。
应根据的使用目的、性能要求、施工工艺、气候条件等:结合混凝土原材料性能,配合比以及对水泥的适应性等因素,通过实验确定其类型和用量。
这种情况表现形式一般为:(1)混凝土浇筑后,局部或大范围长时间不凝结硬化。
(2)已浇筑完的混凝土结构物表面鼓包。
避免这类质量事故发生必须重视的问题:(1)外加剂与水泥的适应性。
外加剂进场后,首先检查是否有出厂合格证,然后进行试配,掌握其特性,坍落度的耗时损失、凝结时间、减水率等,以确定能否使用;(2)外加剂的每一次投料,都必须严格按照配合比计量,计量器具必须经常进行校验,保证其灵敏度和准确度;(3)粉状外加剂要保持干燥状态,防止受潮结块,已经结块的粉状外加剂,应烘干、碾碎,过。
混凝土浇筑旁站注意事项混凝土浇筑旁站过程中需特别注意的事项如下:1、注意混凝土浇筑过程中模板及支架稳定情况,如发现模板出现漏浆、扭曲变形及时安排木工进行加固。
2、注意钢筋的保护层情况,发现保护层不够的及时加垫块。
3、注意板的上铁保护层问题,发现有露钢筋或无保护层的情况,应立即安排钢筋工进行调整。
4、注意板的混凝土标高控制,量测墙柱位置标高控制线,发现标高超高或欠缺的及时调整。
5、注意混凝土浇筑现场安全状况,发现不安全状况及时暂停施工,发现不安全行为及时进行纠正。
夜间浇筑混凝土注意事项有哪些?1、需注意安全文明施工,小心周围居民举报,提前到环保局办理夜间施工手续。
2、严格控制施工期噪声排放量,施工场界噪声执行GBl2523-90《建筑施工场界噪声限值》。
3、夜间时段(22:00~06:OO)和午间(12:OO~14:00),不得安排噪声很大(55dB以上)的机械施工,减少对居民正常生活的影响。
高考期间应按照市政府和环保局的要求,做好施工噪声控制。
4、施工场地边界构筑围墙隔声减噪,减小机械作业对外界的噪声污染;相对固定的施工机械,如风机、电机、振动棒、混凝土泵车等,选择在有声屏障的地方安置,尽量远离声敏感目标。
5、控制施工车,经过居民区的重型运输或施工机械,限速行驶。
6、运输车辆经过居民区时,重载车辆不易装的太满,防止料散落到路面,车厢顶上要用帆布遮盖蒙严。
洒水车经常保持路面湿润,防止扬尘。
对于混凝土浇筑时止水带安装要注意些什么钢筋分项工程施工完毕,实施方自检完成,报验检查确认,按签署程序履行。
模板分项工程经检查验收,强度、刚度、支撑系统、几何尺寸,封闭性满足图纸及规范要求。
砼浇注前,确认原材料合格,计量器具能正常使用,配合比符合图纸要求,审查商品砼的配合比报告单。
砼浇注中,不得任意留施工缝,确需留施工缝的,要与结构设计人协商,确定留施工缝的位置,并在施工中严格执行,做好记录。
砼浇注中,要求操作人员不得任意踩踏成型钢筋,不得任意弯折受力筋,不得随意改变已成型钢筋位置。
抽测砼坍落度,监督按配合比要求配制砼浆料,见证砼取样过程。
对泵送砼工艺,要巡视泵管,进出口砼稠度和易性,检查输送车的运输时间。
砼浇注完毕,及时做好监理记录。
填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。
2、检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填上的含水量偏低,可采用预先洒水润湿等措施。
回填土应分层铺摊。
每层铺土厚度应根据土质、密实度要求和机具性能确定。
一般蛙式打夯机每层铺土厚度为200~250mrn;人工打夯不大于200mm。
每层铺摊后,随之耙平。
回填上每层至少夯打三遍。
打夯应一夯压半夯,穷夯相接,行行相连,纵横交叉。
并且严禁采用水浇使土下沉的所谓“水夯”法。
深浅两基坑(槽)相连时,应先填夯深基础;填至浅基坑相同的标高时,再与浅基础一起填夯。
如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为1∶2。
上下层错缝距离不小于1.0m。
基坑(槽)回填应在相对两侧或四周同时进行。
橡胶止水带安装时注意事项需要旁站监理的关键部位或工序,橡胶止水带施工单位在进行施工前24小时以报验申请表的形式书面通知项目监理部,项目监理部根据计划适时安排监理人员进行旁站监理。
旁站监理人员应该认真履行职责,对需要实施旁站监理的关键部位、关键工序在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确的做好旁站监理记录。
凡旁站监理人员和施工现场质检人员未在旁站监理记录上签字的,不得进行下一道工序的施工。
旁站监理人员实施旁站监理时,发现施工企业有违反工程建设强制性标准行为时,有权责令施工企业立即整改,发现其施工活动已经或者可能危及施工质量时,应该及时向总监理工程师报告,由总监理工程师下达局部暂停施工指令或采取其他应当措施。
旁站监理记录是监理工程师依法行使有关签字的重要依据,对于需要旁站监理的关键部位、关键工序的施工,凡没有实施旁站监理或没有旁站监理记录的,监理工程师或总监理工程师不得在相应的文件上签字。
在工程竣工验收后,监理企业应当将旁站监理记录存档备查。
基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采用内部加支撑的措施,然后再在外侧回填土方。
回填房心及管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实;并应由管道两侧同时进行,直至管项0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。
在抹带接口处,防腐绝缘层或电缆周围,应回填细粒料。
回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。
修整找干:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。
雨、冬期施工:1基坑(槽)或管沟的回填土应连续进行,尽快完成。
施工中注意雨情,雨前应及时夯完已填土层或将表面压光,并做成一定坡势,以利排除雨水。
止水带在施工时应有防雨措施,要防止地面水流入基坑(糟)内,以免边坡塌方或基土遭到破坏。
冬期回填土每层铺土厚度应比常温施工时减少20%~50%;其中冻土块体积不得超过填土总体积的15%;其粒径不得大于150mm。
铺填时,冻土块应均匀分布,逐层压实。
填土前,应清除基底上的冰雪和保温材料;填土的上层应用未冻土填铺,其厚度应符合设计要求。
管沟底至管顶0.5m范围内不得用含有冻土块的士回填;室内房心、基坑(槽)或管沟不得用含冻土块的土回填。
回填土施工应连续进行,防止基土或已填土层受冻,应及时采取防冻措施。
现浇钢筋混凝土施工质量的旁站监理工程建设监理工作中对关键部位、关键工序施工质量的旁站监理在整个监理过程中发挥着至关重要的作用,特别是现浇钢筋混凝土施工质量的旁站监理,这关系到工程结构安全及整个建设行为的成功与否。
因此在工程建设监理实践中认真学习、熟悉运用各种法律、法规,努力提高旁站监理成效,是工程建设监理从业人员的责任。
关键词:工程监理;钢筋混凝土;质量;规范;旁站工程建设施工阶段监理中监理人员对关键部位、关键工序施工质量实施全过程现场跟班监督就是我们称之为旁站监理的行为表现。
现浇钢筋混凝土施工质量的旁站监理在整个监理过程中显得尤为重要,我们在对现浇钢筋混凝土施工质量的旁站监理,除了必须掌握较为丰富的专业技术管理技能,还应该充分运用现行的法律、法规来规范和完善我们的管理行为,提高建设工程监理水平,保证工程施工质量。
本文将以三部分对现浇钢筋混凝土施工质量的旁站监理进行分析。
1事前控制充分做好现浇钢筋混凝土施工的事前控制,防止工程质量出现先天不足而留下质量隐患,把工程质量的存在问题解决于初期阶段,体现工程质量管理的主动性,这是保证旁站监理成效的前提。
1.1模板工程检查模板的制作与安装质量,对于保证混凝土、钢筋混凝土结构与构件的外观平整和几何尺寸的准确,以及结构的强度和刚度等将起重要的作用。
由于模板尺寸错误、支设不牢而造成工程质量问题和安全问题时有发生,应引起高度重视。
模板及支架应根据工程结构形式、荷载大小、支承面结构类别、施工设备和材料供应等条件进行设计,必须具有足够的承载力、刚度和稳定性可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
根据有关安全管理规定,层高≥4.5M的模板工程必须编制施工专项方案并报审合格方可施工。
模板制安施工过程现场监理人员可采用平行检查,检查模板材料的刚度和安装整体稳定性等各项安全措施,依据规范要求重点控制模板制安的轴线位移、截面尺寸、垂直度、平整度偏差值,对于老化破损的模板材应要求施工单位及时更换,并按规范的检验方法和允许偏差进行检查验收。
1.2钢筋工程检查钢筋工程质量检查重点可分为原材料、加工、安装、焊接等检查项目。
钢筋进场时,应按现行国家标准《钢筋混凝土热轧带肋钢筋》GB1499等的规定抽取试件作力学性能检验,其质量必须符合有关的规定。
现场监理人员应根据施工单位提供的有效产品合格证、合格检验报告对已进场钢筋进行对照检查,检查如发现钢筋有扭曲、损伤、裂纹、油污、颗粒状、片状老锈等现象时,应要求施工单位及时退换,杜绝不合格钢筋用于工程施工。
钢筋加工应符合设计及规范的结构要求和构造要求,监理人员应重点对钢筋的弯钩和弯折构造、锚固长度、几何尺寸等项目进行检查,减少施工质量存在问题的累积。
一般工程施工中较为常见的存在问题是:①弯钩、弯折的角度和长度偏差;②支座、节点钢筋锚固长度偏短;③几何尺寸不准确且不规整。
钢筋安装时,受力钢筋的品种、级别、规格和数量必须符合设计要求,在检查过程中应严格依据规范及设计要求,从钢筋就位、钢筋间距、钢筋砼保护层、钢筋搭接区分布几方面着手。
由于工人操作的主观因素和图纸要求的客观因素往往造成钢筋就位出现偏差,在梁柱节点部位偏差现象尤为突出。
监理人员可提醒施工人员采取技术措施减少偏差,同时加强重点部位的平行检查。
钢筋焊接在本地区一般工程常采用电弧焊、电渣压力焊、闪光对焊三种施工工艺。
由于客观存在各种影响施工质量的因素,钢筋焊接接头的形成条件往往偏离正常状态,致使钢筋焊口或近缝区产生缺陷,影响接头的性能。
监理人员应按有关要求对钢筋焊接进行见证取样送检,在检测合格的基础上依据规范对钢筋焊接质量进行外观检查,同时对受弯区、受拉区的钢筋焊接及同截面钢筋焊接比例按规范加强控制。
2事中控制通过对现浇钢筋混凝土施工的事中控制,及时发现、处理施工中存在问题,纠正不规范的施工行为,确保混凝土强度及其构造和外观符合设计及有关规范要求。
这充分体现工程质量管理的及时性,也是工程旁站监理的关键。
2.1混凝土质量控制混凝土施工质量必须在各种原材均检验合格的前提下方能得到保证,混凝土配合比应按现行有关规范及要求进行设计确定,现场监理人员对混凝土施工进行检查时,应先核查这两方面的内容。
由于环境和人为因素的影响,混凝土配合比在使用过程中,应根据混凝土出料质量的动态信息及时进行调整。
施工过程中砂石料的含水率常因环境条件变化而出现变化,在砼搅拌时应根据实际情况对水量及时进行调整,按有关标准控制砼出料的和易性和坍落度。
砼浇筑必须先做好施工组织,根据工程特点合理安排砼浇筑路径和顺序,按施工规范要求设置施工缝。
当砼浇筑路径和顺序安排不合理时,往往会出现刚浇筑完成的砼被踩踏、车压等违规现象。
监理人员应对现场砼浇筑施工组织情况有全面的了解,指出其中不合理的地方,要求施工人员及时调整施工组织。
砼出现麻面、蜂窝、孔洞现象的主要原因是振捣不实,特别是在梁柱节点和纵横交错复杂的构件,出现此现象的频率较高。
