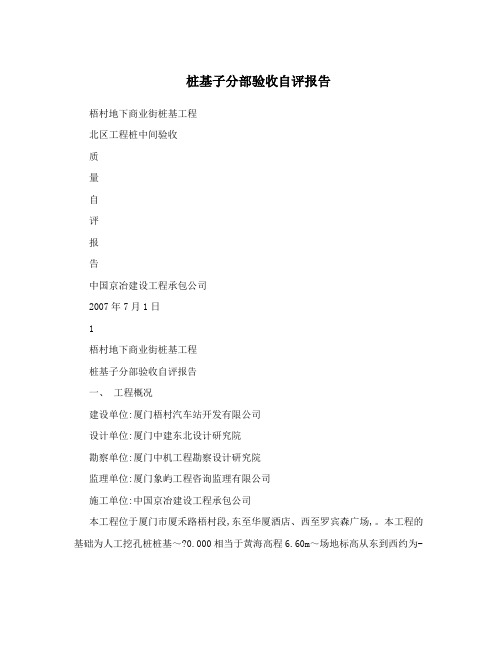

桩基子分部验收自评报告梧村地下商业街桩基工程北区工程桩中间验收质量自评报告中国京冶建设工程承包公司2007年7月1日1梧村地下商业街桩基工程桩基子分部验收自评报告一、工程概况建设单位:厦门梧村汽车站开发有限公司设计单位:厦门中建东北设计研究院勘察单位:厦门中机工程勘察设计研究院监理单位:厦门象屿工程咨询监理有限公司施工单位:中国京冶建设工程承包公司本工程位于厦门市厦禾路梧村段,东至华厦酒店、西至罗宾森广场,。
本工程的基础为人工挖孔桩桩基~?0.000相当于黄海高程6.60m~场地标高从东到西约为-0.9,1.25m,总长约为430m。
北区工程开工于2007年4月29日~工程桩完工时间为2007年6月18日~挖孔桩施工时间51天。
二、施工依据1、厦门中建东北设计院提供的梧村地下商业街桩基工程相关图纸。
2、中机工程勘察设计研究院院提供的地质勘察资料。
3、《混凝土结构设计规范验收规范》GB50010-2002。
4、《建筑地基基础设计规范》GB50007-2002。
5、《建筑地基基础工程施工质量验收规范》GB50202-2002。
6、《混凝土结构工程施工质量验收规范》GB50204-2002。
7、《钢筋焊接及验收规范》JGJ18-2003。
8、《厦门地区人工挖孔砼灌注桩技术管理规定》,厦建2000年第51号文,9、《建筑桩基技术规范》JGJ94-94210、国家及地方现行的有关质量、安全、文明施工的法律、法规。
三、材料使用情况及厂家本工程所用材料均有生产资质、许可证~钢材为三明三钢、湖北鄂钢等厂家生产的φ8、φ10、φ12、φ16、φ18、Φ14、Φ20、Φ22φ25、φ28、规格的钢筋~混凝土采用厦门三航混凝土工程有限公司及华信砼公司提供的商品混凝土。
材料均按规范要求进行检验~结果均符合相关规范要求。
钢筋、水泥检验情况: 进场取样见证送见证送材料名称合格证备注批次次数检次数检率钢筋 10 39 10 10 100%水泥 17 17 17 17 100% 桩芯混凝土强度试块见证送检情况:砼强度试块养护取样组数见证送检组数见证送检率备注等级C30 同条件 18 18 100% C30 标准养护 180 180 50% 注:砼强度待评定。

桩基子分部验收自评报告梧村地下商业街桩基工程北区工程桩中间验收质量自评报告中国京冶建设工程承包公司2021年7月1日梧村地下商业街桩基工程一、工程概况建设单位:厦门梧村汽车站开发****设计单位:厦门中建东北设计争辩院勘察单位:厦门中机工程勘察设计争辩院监理单位:厦门象屿工程谘询监理****施工单位:中国京冶建设工程承包公司本工程位于厦门市厦禾路梧村段(东至华厦酒店、西至罗宾森广场)。
本工程的基础为人工挖孔桩桩基,±0.000相当于黄海高程6.60m,场地标高从东到西约为-0.9~1.25m,总长约为430m。
北区工程开工于2021年4月29日,工程桩完工时间为2021年6月18日,挖孔桩施工时间51天。
二、施工依据1、厦门中建东北设计院供应的梧村地下商业街桩基工程相关图纸。
2、中机工程勘察设计争辩院院供应的地质勘察资料。
3、《混凝土结构设计规範验收规範》gb50010-2021。
4、《建筑地基基础设计规範》gb50007-2021。
5、《建筑地基基础工程施工质量验收规範》gb50202-2021。
6、《混凝土结构工程施工质量验收规範》gb50204-2021。
7、《钢筋焊接及验收规範》jgj18-2021。
8、《厦门地区人工挖孔砼灌注桩技术管理规定》(厦建2000年第51号文)9、《建筑桩基技术规範》jgj94-9410、国家及地方现行的有关质量、平安、文明施工的法律、法规。
三、材料使用状况及厂家本工程所用材料均有生产资质、许可证,钢材为三明三钢、湖北鄂钢等厂家生产的φ8、φ10、φ12、φ16、φ18、φ14、φ20、φ22φ25、φ28、规格的钢筋,混凝土採用厦门三航混凝土工程****及华信砼公司供应的商品混凝土。
材料均按规範要求进行检验,结果均符合相关规範要求。
钢筋、水泥检验状况:桩芯混凝土强度试块见证送检状况:四、施工準备及孔桩状况1、施工状况北区工程桩主要完成的工程量有170根c30人工挖孔桩,设计桩径为1000mm—1500mm,开孔桩径为1400mm—1600mm,其中端承桩108根、抗拔桩62根。
桩基础自评报告范文一、项目概述及自我评价我所负责的项目是栋高层建筑的桩基础工程。
该建筑位于城市繁华地段,地质条件复杂,土层较软,对桩基础的要求较高。
在本次项目中,我作为项目负责人,全程参与了桩基础的设计、施工和监督过程。
在设计方面,我充分考虑了地质条件和建筑荷载,选择了适合的桩基础类型,并进行了相应的设计计算。
在施工方面,我充分了解了桩基础施工工艺,并与施工单位进行了充分的沟通和协调。
在监督方面,我对施工现场进行了日常巡查,并及时发现和解决了一些施工中的问题。
综合来看,我在本次项目中取得了较好的成绩,但仍然存在一些不足之处。
下面我将对自己的工作进行详细的自我评价。
二、工作亮点1.全面考虑地质条件和建筑荷载我通过对地质调查资料的分析和现场勘察,准确把握了地下土层的情况,确定了桩基础施工方案。
同时,我充分考虑了建筑荷载的特点,合理选择了桩基础的类型和参数。
这使得桩基础能够更好地承受建筑荷载,并提高了工程的安全性和可靠性。
2.做好与施工单位的协调工作在项目中,我与施工单位保持了良好的沟通和协调。
我及时提供了工程设计文件和技术指导,对施工单位的工作进行了监督和指导。
在施工过程中,我积极配合施工单位解决了一些技术问题,确保了工程的顺利进行。
3.定期巡查施工现场我定期对施工现场进行巡查,了解施工进度和质量情况。
发现问题后,我及时与施工人员进行沟通,制定解决方案,并进行跟踪督促,确保问题能够得到及时解决。
通过这样的巡查和督促工作,我提高了工程的质量和安全水平。
三、存在问题及改进措施尽管在本次项目中取得了一些成绩,但我也意识到了自己存在的问题,下面我将分别进行分析,并提出改进措施。
1.缺乏一定的理论基础和实践经验由于我在桩基础工程方面的知识储备相对较少,导致我在实际工作中对一些细节和技术要求认识不够深入,对一些问题的解决方案选择不够准确。
因此,我需要加强对桩基础工程的学习和了解,补充相关理论知识,通过实践经验的积累不断提高自己的技术水平。
桩基础自评验收报告一、工程概况本工程拟建地位于襄樊市。
开发区内,南临。
大道,东临。
路,交通方便。
拟建场地原为耕地,经人工回填整平,地势较平坦。
建设单位襄樊市亿东工艺有限公司,监理单位。
建设工程咨询监理有限公司。
本工程采用预应力高强混凝土管桩(PHC型桩),共142根桩,桩径φ400-95-A。
1#车间单桩竖向承载力特征值1300KN,设计桩长范围暂定13-16米之间,持力层为(7)层强风化花岗岩层,桩端进入持力层不得小于1米。
二、桩机管桩、设备概况:1、本工程管桩采用武汉:“。
”牌预应力砼管桩PHCφ400-95-A管桩.2、采用一台ZYJ-800型静力压桩机,配置两台二氧化碳(CO2)保护弧焊机。
三、施工过程:1、静压桩基工程于2007年5月16日开始压桩,单桩竖向承载力设计值为1300KN的桩终压力取不小于2700KN,达到终压值时以2900KN复压三次,累计桩身贯入度不大于10mm;2007年6月26日完成全部工程桩及施工。
2、压桩过程中,根据工程地质资料及试压桩情况来参考配桩,做好配桩工作。
需接桩时,根据配桩方案,将长桩先压入土,再接上短桩,在施工第一节桩时,首先压到距地面0.7m时,再吊装第二节桩就位,然后调直对中,采用对称焊接(两个焊工同时焊)。
3、管桩对接前,上下端板表面应用铁刷子清刷干净,坡口处刷到露出金属光泽,并安排专人用双向吊垂线法观察桩的垂直度。
焊接时先在坡口周围上,对称焊得4-6点,然后两个焊工同时进行对称焊接,焊好后在桩接头自然冷却后才继续放压,自然冷却时间符合规范要求。
4、送桩时用送桩器将桩送入土中,在送桩过程中,送桩器均保证与压入的桩保持垂直一致,送桩器下端与桩顶面处均平整接触。
5、本工程设计桩数133根桩,实际施工142根桩;142根桩均符合设计要求。
四、施工质量控制情况1、终压控制严格按照设计院试桩记录定出的终压值执行:施工终压力为2900KN,桩端持力层为强风化花岗岩(7),复压三次贯入度小于10 mm。
桩基分部工程质量验收报告一、工程概况本工程是建筑项目的桩基分部工程,桩基工程施工范围包括桩基承载层开挖、桩基施工及边坡处理等。
本次验收共完成了X根桩基的施工,总工程面积为XXX平方米。
二、验收目的本次桩基分部工程质量验收的目的在于检查桩基施工的合规性,验证施工质量是否符合相关标准和规范要求,确保工程质量达到设计要求。
三、验收内容及方法1.施工图纸的审查:对施工图纸进行逐项审查,包括桩基编号、桩基布置、桩基类型、桩基长度、桩基直径等。
3.桩基质量的检测:对桩基的质量进行检测,包括桩身直径、桩身垂直度、桩身表面质量、钢筋的质量等的测量与判定。
4.边坡处理的检验:对边坡处理进行检验,包括边坡夯实、边坡稳定性等方面的检查与评估。
5.相关材料的验收:对桩基施工过程中使用的材料进行检验与验收,包括混凝土、钢筋等的强度、规格等方面的检查。
四、实际验收情况经过对桩基分部工程的实地检查与检测,桩基的施工质量符合相关标准和规范要求,所有工程指标达到设计要求。
具体情况如下:1.施工图纸的审查:根据施工图纸进行现场验证,桩基编号、布置、类型、长度等与设计图纸一致,无误差。
3.桩基质量的检测:桩基的质量检测结果显示,桩身直径、垂直度以及表面质量符合要求,钢筋安装牢固,未发现质量问题。
4.边坡处理的检验:边坡处理工程达到了要求,边坡夯实效果良好,边坡稳定性良好,未发现滑坡、冲刷等问题。
5.相关材料的验收:混凝土强度符合设计要求,钢筋的规格和强度均符合要求。
五、存在问题与建议根据实际验收情况,本次桩基分部工程中存在以下问题:1.桩顶高程精度有待提高,部分桩顶高程未能满足设计要求,需要加强施工管理与测量。
2.部分桩基的混凝土浇筑质量不够均匀,需加强抖筛与浇筑操作控制,确保混凝土浇筑质量。
针对以上问题,提出以下建议:1.加强施工管理与质量监督,确保桩顶高程的精度满足设计要求。
2.强化施工工艺控制与操作规范,严格按照施工工艺要求进行混凝土的抖筛与浇筑操作。
桩基础自评报告范文尊敬的领导:您好!本次自评报告,我以桩基础工程师的身份,针对我个人的工作表现和工作素养进行了自我评估。
根据自我评估结果,我总结了自己的优点、不足以及未来的改进方向,并对下一阶段的工作提出了相应的规划和目标。
首先,我认为我在桩基础工程方面具备以下优点:1.专业知识扎实:我具备全面的桩基础工程知识和较强的专业能力,在掌握工程理论知识的同时,也能独立处理工程实际问题。
2.工作态度积极:我对桩基础工程工作充满热情,对待每一个项目都全力以赴,能够积极主动地应对项目工作的难题和挑战。
3.团队合作能力:在项目中,我能够与团队成员保持良好的沟通和协作,能够迅速融入团队,并与他人合作完成工作任务。
然而,我也意识到自己存在一些不足之处:1.经验不足:虽然我在桩基础工程方面具备扎实的理论知识,但在实践经验方面还有待提高,在面对复杂的工程问题时,有时会感到无所适从。
2.自我管理能力有待加强:我在项目工作中,有时会出现时间管理不当的情况,导致工作进度受到一定的影响。
3.沟通与表达能力有限:我发现自己在与客户沟通以及工作报告撰写等方面表达能力不够充分,希望能提升自己的沟通表达能力。
为了提高个人能力和工作表现,我将采取以下改进方向和措施:1.继续深耕专业知识:通过不断学习,掌握更多的桩基础工程知识,并从实践中不断总结经验,不断提高个人的工程能力。
2.加强团队协作能力:加强与团队成员的合作,深入了解不同角色和职位的工作特点,提高协作效率和工作效果。
3.加强自我管理能力:改善时间管理能力,提高个人工作效率,减少工作中的时间浪费,确保项目能够按时完成。
4.提升沟通与表达能力:通过参加相关的培训和讲座,提升自己的沟通能力和表达能力,提高报告撰写的质量。
五年后,我希望成为一名全面发展的桩基础工程师,在桩基础工程项目上具备高超的技术与管理能力。
为了实现这一目标,我将会:1.不断学习和进取,提高个人专业能力和知识水平,成为行业内的专家。
桩基工程质量自评报告桩基工程是土木工程中的一种重要施工方式。
在建设桥梁、高层建筑、港口码头等建筑物时,都需要进行桩基施工,保证工程的稳定性和安全性。
而桩基工程的质量直接关系到工程的使用寿命和安全性,因此,桩基工程质量自评报告是确保施工质量的重要手段。
一、自评报告概述桩基工程质量自评报告是对施工过程中各项基本工作的全面梳理、分析和评估后形成的一份报告。
它包括了项目信息、工程背景、桩基工程的施工工艺、实验室试验结果、现场检测记录、工程沉降观测数据、安全质量管理措施及验收评估等内容。
自评报告不仅有助于对桩基工程完成情况的全面了解,还能够起到一定的管理和指导作用,以便更好地优化工作流程和管理方法,以便提供更为合理优化的服务。
二、自评内容桩基工程质量自评需要包括以下的内容:1.项目概述:报告中需要包括有关工程的背景信息和目标要求,包括子项目的构成、预算等信息等。
2.桩基施工工艺:包括桩的设计、制作、安装,以及施工技术方案、现场质量控制、施工人员的技术水平等。
3.实验室试验结果:该部分主要包括桩的质量检验情况,包括桩身环境负载试验、桩身开挖检验和桩身质量检验结果等。
4.现场检测记录:该部分包括有关工程现场总结报告、现场检测记录等相关信息。
5.工程沉降观测数据:该部分有关桩基工程施工后沉降的情况记录,包括沉降试验、监测挂钩、利用测量等方式观测和分析桩身变形情况。
6.安全质量管理措施及验收评估:按照现实建设相关推荐实施项目的安全质量管理措施,以及验收评估等。
三、自评报表达方式桩基工程质量自评报告的表达方式需要明确、简明扼要,应以清晰的排版和准确的文字表达形式展示。
可以采用表格、图表等方式来展示数据、结果等信息,使读者能够快速理解和汲取报告内容中所需要的信息。
四、总结桩基工程质量自评报告对于施工过程的质量控制和工程的优化提供了有价值的指导,不仅有助于评估工程的质量,以便更好地了解工程的一些缺陷和问题,更有助于提高工程的质量和效率,为工程建设提供更为正确有效和可持续的保障。
桩基工程自评报告一、项目概况我们团队参与的项目是桩基工程施工项目,该项目位于市区,总建筑面积约为XXXX平方米。
本项目于XX年X月X日启动,于XX年X月X日完工,总工期为XX天。
二、工程背景本项目是一座XX层高的建筑物,承受了较大的荷载压力。
为了确保建筑物的安全稳固,需要进行桩基工程施工。
桩基是通过将钢筋混凝土桩灌注到地下,以加固地基承重层,从而分散建筑物的荷载压力。
三、工程过程1.前期准备工作在项目启动之前,我们团队进行了详细的前期准备工作。
包括了确定施工方案、编制施工计划、调查地质情况、选择桩基类型等。
2.施工准备为了确保工程质量,我们对施工材料进行了全面的检查,对现场起重机械和设备进行了安全检查,确保施工过程中的设备使用安全可靠。
3.桩基施工我们采用了新一代的静力压桩机进行桩基灌注施工。
通过静力压桩机的作用,钢筋混凝土桩精确地灌注到地下。
我们严格按照设计要求进行施工,确保桩基的位置和深度符合要求。
4.监测和调整在桩基施工完成后,我们对桩基进行了监测。
通过专业的测量仪器,我们对桩基的垂直度、围护土压力、桩身应力等进行了全面的测量和分析。
在发现问题或不合格的情况下,我们及时进行调整和修复,以确保桩基工程的质量。
四、质量管理在整个桩基工程的施工过程中,我们严格按照质量管理体系进行操作,确保施工质量达到或超过设计要求。
具体操作包括:1.材料检验:对所有进场材料进行质量检验,确保材料质量符合施工标准。
2.施工工艺控制:按照施工标准和工序要求,确保每个工序的施工质量。
3.施工记录:记录每个施工环节的操作情况,包括施工时间、施工人员、使用的设备等。
4.质量问题处理:对施工过程中出现的质量问题,我们及时进行整改和修复,并记录整改措施和结果。
5.技术交底和培训:向施工人员进行技术交底和培训,确保他们理解施工要求,并掌握相应的施工技术。
五、安全管理在桩基工程的施工过程中,我们注重安全管理,确保施工过程安全可靠。
龙岩市月山小区A标段工程 1#楼
桩 基 子 分 部 验 收 自 评 报 告
项目经理: 技术负责人: 编制人:
2
福建章诚隆建设工程有限公司 2013年 月 日 目 录
一、 工程概况 ......................................................................................................... 0 二、执行工程技术标准情况..................................................................................... 0 三、施工合同履行、设计文件执行情况 ................................................................ 1 四、施工准备工作控制情况..................................................................................... 1 五、施工过程质量自控情况..................................................................................... 2 六、质量控制资料自查情况..................................................................................... 3 七、混凝土强度检验评定情况 ................................................................................ 4 八、桩基子分部工程安全和功能检测情况 ............................................................ 4 九、分部、分项工程质量验收情况 ........................................................................ 5 十、质量问题处理情况 ............................................................................................. 6 十一、质量事故报告及处理情况 ............................................................................ 6 十二、综合结论 ......................................................................................................... 6 - 0 -
龙岩市月山小区A标段工程 1#楼桩基子分部验收自评报告 一、 工程概况 建设单位:龙岩市安居住宅建设有限公司 勘察单位:中国有色金属长沙勘察设计研究院有限公司 设计单位:福建省千亿建筑设计有限公司 监理单位:福建互华土木工程管理有限公司 施工单位:福建章诚隆建设工程有限公司 龙岩市月山小区A标段工程1#楼位于龙岩市新罗区曹溪镇月山村。1#楼为剪力墙结构、纯地下室为框架结构。层数31层,高度93米,总建筑面积31209m²,其中地下室面积5499m²。上部25710m²;本工程基础型式(主体基础形式为:钢筋混凝土泥浆护壁成孔灌注桩+平板式筏型基础;纯地下室为:独立基础+抗水板+抗拔桩),桩基采用冲(钻)孔灌注桩,共计292根,其中工程桩 90根为端承摩擦桩及摩擦端承桩,设计桩长≥30m。桩径为Ф1000mm,桩身砼强度等级为C35,桩端持力为⑦-2强风化砂岩、⑧中风化灰岩,单桩承载力特征值为6800KN,桩端持力层为强风化砂岩时桩端全截面进入持力层≥2000mm, 桩端持力层为中风化灰岩时桩端全截面进入持力层≥1000mm;纯地下室抗拔桩DX -23~DX-39交3-R ~1-D 轴抗拔桩202根,桩径为Ф800mm,桩身砼强度等级为C35,为纯摩擦桩,单桩承载力特征值为690KN。桩基工程于2013年3月16日开工,至8月4日完成最后一根桩。在施工中,我们坚持质量与安全第一的原则,投入大量的人力、物力,精心施工,严格把关,在施工中得到了质监站、建设单位、设计单位、监理单位、勘察单位等单位的大力支持与指导,从而保证了工程质量达到设计要求,在整个施工过程中,没有发生重大的质量和安全 - 1 -
事故。 二、执行工程技术标准情况 本单位工程在桩基子分部工程施工过程中严格执行国家及地方工程技术标准,无违反工程建设强制性的情况,施工过程中严格执行下列有关施工验收规范及质量检验评定标准: 1. 龙岩市月山小区A标段设计施工图纸 2. 龙岩市月山小区地质勘察报告 3.《建筑工程施工质量验收统一标准》GB50300-2011 4.《建筑地基基础工程施工质量验收规范》(GB50202-2002)。 5.《混凝土强度检验评定标准》GB/T 50107-2010) 6.《建筑桩基技术规范》(JGJ94-2008) 7.《建筑桩基检测技术规范》JGJ106-2003、J256-2003; 8.《钢筋焊接及验收规范》JGJ18-2012 9. 福建省及龙岩市工程质量管理有关文件。 三、施工合同履行、设计文件执行情况 本单位工程的施工严格根据施工合同约定的各项内容及设计图纸文件进行施工,无出现重大设计变更。工程质量符合施工验收规范与检验评定标准的要求。 四、施工准备工作控制情况 组织施工有关人员熟悉本工程桩基图纸,并进行图纸会审和技术交底;根据设计图纸的特点,编制针对性专项施工方案,能指导现场施工;根据业主提供招投标文件及设计图纸,确定原材料供应商,并上报供应商资质监理审查,保证物资供应;根据设计规划局提供坐标,以及设计图纸采用极坐标放样进行施 2
工放样,确定桩的坐标。 五、施工过程质量自控情况 本工程施工过程中,严格执行有关的技术标准和施工规范规程,无违反工程建设强制性条文的情况,做到按设计文件进行施工,对工程的任何更改均由设计单位出具正式的设计变更通知,且变更手续符合要求。各道工序在自检、互检、专职检后呈报监理工程师验收,验收合格后才进入下道工序施工。 钢筋原材采用福建三钢闽光股份有限公司生产的Ф8、14、16钢材,均具有出厂质量证明书及检验报告,符合要求。 本工程的预拌混凝土采用华润混凝土(龙岩)有限公司生产的商品混凝土。在混凝土浇捣过程中,每台班至少检测2次塌落度。试块留置组数严格按照GB50204-2002《混凝土结构工程施工质量验收规范》要求执行。现场施工管理人员与混凝土公司调度室密切配合,确保现场的预拌混凝土在规范规定时间内及时使用,避免了由于混凝土运输车滞留时间太长,和易性改变,加水搅拌等影响质量的不良现象。 施工设备进场时,由专人负责验收,查看出厂合格证及近期检查报告,检查数量及规格型号,报验监理验收,经验收合格后,方可投入使用。 施工过程,严格按照试打桩控制标准施工(试打桩标准详见试打桩记录)、设计图纸、结合地质勘察报告、《建筑桩基技术规范》(JGJ94-2008)规范施工。施工人员均持证上岗,并安排专人昼夜值班,对施工过程全程监控,发现异常情况,及时上报。 - 3 -
六、质量控制资料自查情况 1. 图纸会审、设计变更:完整、齐全; 2. 工程定位测量、建筑物、桩基定位测量记录:完整、齐全。 3. 原材料出厂合格证及进场试验报告 ① 钢筋合格证8组,检验报告8组; ② 焊条合格证1份; 4. 施工试验报告及见证检测报告 ① 砼标养试块试验报告292份; ② 钢筋电弧焊试验报告55组; 5. 钢筋工程隐蔽验收记录292份 6. 施工记录 ① 桩基施工记录292份; ② 试桩记录1份; ③ 混凝土开盘鉴定292份; ④ 成孔检查记录292份; 7. 预拌混凝土合格证292份; 8. 见证取样和送检结果汇总 序号 试验项目 见证取样总批次 其中见证 送检批次 检验结果 见证送检率(%)
1. 钢筋 Φ8:3组 C14:1组 C16:4组 Φ8:3组 C14:1组 C16:4组 合 格 100%
2. 砼试块(标养) 292组 292组 合 格 100% 3. 单面搭接焊 C14:10组 C16:45组 C14:10组 C16:45组 合 格 100% 4
4. 抗压静载 3根 3根 合 格 100% 5. 抗拔试验 3根 3根 合 格 100% 6. 低应变试验 66根 66根 合 格 100% 7. 声波透射 30根 30根 合 格 100% 用于本子分部工程的材料经福建互华土木工程管理有限公司按有关规定进行见证取样送检,其中见证取样率达100%,见证送检率均达到100%。由龙岩市建设工程质量监督站检测中心进行检测,桩基检测由福建工大岩土工程研究所有限公司进行检测。 七、混凝土强度检验评定情况 标养试块留置及强度检验评定情况:
部位 设计强度 试块留置组数 抗压强度平均值(N/mm2) 抗压强度最小值(N/mm2) 标准差 采用的 统计法 评定 结论
工程桩、 抗拔桩 C35 292 40.48 34.2 经计算标准差按要求取2.5 (N/mm2)
未知方
差统计法 合格
八、桩基子分部工程安全和功能检测情况 冲(钻)孔灌注桩桩基检测委托福建工大岩土工程研究所有限公司,检测结果如下: 1、单桩竖向抗拔检测情况: 桩号 检测结果 KA-38# ≥1380 KA-74# ≥1380 KA-181# ≥1380 检测结果表明其单桩竖向抗拔力均满足设计要求。
