文化长廊案例引言随着城市化进程的加快,人们在日常生活中对文化的需求逐渐增加。
为了满足人们对文化的需求,许多城市开始建设文化长廊。
文化长廊不仅可以丰富城市文化生活,还可以展示城市的历史、传统和文化特色。
本文将通过分析一个文化长廊的案例,探讨其建设过程、运营管理及对城市的影响。
案例分析——某市文化长廊一、建设过程某市文化长廊位于市中心区域,总长度约5公里,横跨城市的主要商业、文化和居住区域。
文化长廊的建设主要分为规划设计、土地征用、工程建设等多个阶段。
在规划设计阶段,市政府邀请了国内知名的城市规划设计机构进行设计方案的竞标,最终确定了一个集文化、商业、休闲为一体的设计方案。
接下来,在土地征用阶段,市政府出台相关政策,对沿线的土地进行征用和拆迁,为文化长廊的建设腾出空间。
最后,在工程建设阶段,市政府与相关企业签订合同,绿化、景观和道路等基础设施陆续建设完毕,文化长廊最终在市民的期待中建成。
二、运营管理文化长廊的运营管理主要包括活动策划、文化展示、保洁维护等多个方面。
在活动策划方面,市政府会多次邀请知名文化机构、艺术团体举办各类演出、展览和活动,吸引市民和游客前来参与。
在文化展示方面,文化长廊会定期更换沿线的艺术品展示,丰富市民的视觉享受。
在保洁维护方面,市政府会委托专业的保洁公司负责环境的清理和维护,确保文化长廊的整洁和美观。
同时,市政府也会加强对文化长廊的安全保卫工作,确保市民和游客的安全。
三、对城市的影响文化长廊的建设带来了许多正面的影响对城市的影响。
首先,文化长廊丰富了城市的文化生活,为市民提供了一个休闲娱乐的场所。
其次,文化长廊的建设促进了沿线地区的经济发展,吸引了许多商家和文化机构进驻。
再次,文化长廊增强了城市的文化软实力,展示了城市的历史、传统和文化特色。
最后,文化长廊也提升了城市的形象,成为城市的一个重要标志性景观。
结论通过以上案例分析可以看出,文化长廊的建设是一个涉及多个方面的综合工程,需要政府和社会各界齐心协力,共同推动。
各阶段报验资料各阶段报验资料是在工程建设过程中必不可少的一环,它的准备和提交对于保证工程质量和合规性至关重要。
在建筑工程项目中,每个阶段都需要提交相应的报验资料,以确保工程的合格验收和顺利推进。
本文将以“各阶段报验资料”为中心,详细阐述不同阶段的报验资料及其要求,帮助读者更好地理解和应用。
第一阶段是设计阶段。
在这个阶段,报验资料的准备主要是设计方面的文件和资料。
首先,需要提交的是工程设计文件,包括建筑设计图纸、结构设计图纸、给排水设计图纸等。
这些图纸应该清晰、准确地反映出工程的设计意图和构造要求。
此外,还需要提交设计说明书,包括设计依据、设计参数、设计计算等内容,以便监理单位和相关部门能够进行审查和验收。
此外,还需要提交设计变更通知书和设计变更图纸,以记录和说明设计过程中的变更情况。
最后,还需要提交设计审查意见书,这是监理单位对设计文件进行审查后出具的意见和要求。
第二阶段是施工准备阶段。
在这个阶段,报验资料的准备主要是施工方面的文件和资料。
首先,需要提交的是招标文件,包括工程量清单、施工图纸、技术规范等,以便监理单位和相关部门能够对施工进行评审和验收。
此外,还需要提交施工组织设计、安全生产措施和质量控制方案等文件,以确保施工过程的安全和质量。
此外,还需要提交施工合同和施工组织设计变更通知书,以记录和说明施工过程中的变更情况。
最后,还需要提交施工许可证和施工图审查意见书,这是监理单位对施工文件进行审查后出具的意见和要求。
第三阶段是施工阶段。
在这个阶段,报验资料的准备主要是施工过程中的文件和资料。
首先,需要提交的是施工日志和质量检查记录,以记录施工过程中的关键节点和质量状况。
此外,还需要提交施工图变更通知书和施工图变更确认书,以记录和确认施工过程中的变更情况。
此外,还需要提交试验报告和检测报告,以证明施工工艺和材料的合格性。
最后,还需要提交质量验收记录和竣工图纸,以证明工程的合格验收和完工情况。
第四阶段是竣工验收阶段。
市政道路工程资料报验内容市政道路工程资料报验内容一、项目部组建:(1、报验申请2、项目部人员名单3、上岗证复印件)二、施工水准点引测、中桩交点报验:(1、报验申请2、水准点引测高程记录3、水准点分布平面示意图4、建设单位所提供水准点高程及道路中桩放线交点记录)三、路基工程:1、土方开挖报验:(1、报验申请表2、工程预检记录3、路基工序质量评定表4、高程检测记录5、隐蔽验收检查记录)2、砂砾石垫层报验:(1、报验申请表2、工程预检记录3、砂砾石垫层工序质量评定表4、高程检测记录5、隐蔽验收检查记录)注:如因路基大面积土质承载力不足加深,需对加深后土方开挖及砂砾石换填进行单独报验。
局部小面积加深不作报验,以现场签证方式上报工程量。
3、水稳层报验:(1、报验申请表2、工程预检记录3、底基层(基层)工序质量评定表4、高程检测记录5、隐蔽验收检查记录)4、路缘安砌报验:(1、报验申请表2、工程预检记录3、路缘安砌工序质量评定表)路基中间验收资料:1、验收申请2、中间验收记录(中间验收鉴定书)3、工程部位质量评定表4、实测实量记录(标高横坡检查表、宽度检查表、平整度检查表)注:另应附上工程部位质量评定表(该工程为中间验收会签表,其中内容含路基及排水工程)四、排水工程(雨、污水管道):1、沟槽开挖报验:(1、报验申请表2、工程预检记录3、土方开挖工序质量评定表4、地基与基槽验收记录5、基底高程检测记录)2、垫层砼浇筑报验:(1、砼浇筑申报表2、沟槽开挖工序质量评定3、地基与基槽验收记录4、模板安装工序评定表5、隐蔽验收记录)3、管道安装报验:(1、报验申请2、工程预检记录3、管底高程检测记录4、平面位置示意图5、管道安装工序质量评定6、隐蔽验收记录)4、管道包角及接头抹带砼浇筑报验:(1、砼浇筑申报表2、工程预检记录3、模板安装工序质量评定4、管道接口抹带工序质量评定5、隐蔽验收检查记录)5、管道沟槽回填砂砾石报验:(1、报验申请2、隐蔽验收检查记录)6、雨水支管及收水井报验:(1、报验申请2、工程预检记录3、雨水支管及收水井工序质量评定表4、隐蔽工程检查验收记录)注:支管报验中沟槽开挖及砼与主管报验用表相同。
工程施工样板报验资料是指在工程施工过程中,为了确保工程质量、安全、进度等方面的顺利进行,施工单位需要向建设单位和监理单位报送的相关资料。
以下是一篇关于工程施工样板报验资料的范文,字数不少于500字。
工程施工样板报验资料是工程建设中不可或缺的一环。
它既是对施工单位工程质量、安全、进度等方面的全面考核,也是建设单位和监理单位对工程进行全面监督管理的重要依据。
本文将从以下几个方面对工程施工样板报验资料进行详细阐述。
一、工程概况1. 工程名称:某工程项目2. 工程地点:某市3. 工程规模:占地面积XX平方米,建筑面积XX平方米4. 工程总投资:XX万元5. 工程工期:XX个月二、施工单位概况1. 单位名称:某施工单位2. 单位地址:某市3. 单位资质:具备相应资质等级的施工单位4. 单位负责人:XXX三、工程开工准备1. 施工许可证:已取得相关政府部门核发的施工许可证2. 施工组织设计:已编制并报送建设单位和监理单位审批3. 施工图纸及设计变更:已取得建设单位和监理单位审批的施工图纸及设计变更4. 施工人员:已配备具备相应资格的施工人员,包括项目经理、施工员、质检员、安全员等5. 施工材料:已落实施工所需原材料,并提供相关材料合格证明6. 施工设备:已配置满足工程需要的施工设备四、工程施工过程报验资料1. 工程测量定位记录:施工过程中,对工程测量定位进行记录,以确保工程准确性2. 施工方案及审批:施工单位需根据工程特点制定相应的施工方案,并报送建设单位和监理单位审批3. 施工检验批顺序:按照施工进度,分阶段进行检验批报验,包括土方开挖、基础验槽、主体结构等4. 质量责任制一揽表:明确施工过程中各岗位的质量责任和要求5. 主要专业工种操作上岗证书:施工人员需持有相关工种的上岗证书,以确保施工安全及质量6. 分包单位的资质合同:对分包单位进行资质审核,并签订资质合同7. 施工现场质量管理检查记录:对施工现场进行定期检查,确保施工质量、安全、进度等方面的顺利进行五、工程竣工验收1. 工程竣工报告:施工单位向建设单位和监理单位提交工程竣工报告2. 工程验收资料:包括验收申请、验收报告、验收合格证书等3. 工程保修书:施工单位向建设单位提供工程保修书,承诺工程质量保修期限及保修内容总之,工程施工样板报验资料是工程建设中至关重要的一环。
施工单位的报验资料全施一、首先进场所准备:1、工程开工报告、施工许可证、施工组织设计、材料、设备报审。
2、砼配合比设计、材料送检.3、开工现场验收。
临时设施(方案)、安全和文明施工准备。
4、工程测量定位记录应该所有准备的:建筑工程基本情况表建设批文材料(向建设单位所要的立向批文)建设工程规划许可证(向建设单位所要的规划许可证)建设工程中标通知书(向建设单位所要的中标通知书)施工合同(向建设单位所要的施工合同)监理合同(向监理单位所要的监理合同)建设单位资质、人员证书复印件项目监理机构及相关证书复印件设计单位资质、人员证书复印件勘察单位资质、人员证书复印件项目施工机构及相关证书复印件(包括资质证书、人员上岗证(施工员、预算员、质检员、安全员、材料员、劳保员、测量员、取样员、资料员、排水、暖气、电气工程师、项目经理)图纸会审记录及设计变更文件设计文件及开工前设计变更施工现场质量管理检查记录及附表1、质量责任制一揽表2、主要专业工种操作上岗证书(塔吊、架子工、龙门架、电焊工、对焊工、直罗纹、电渣焊工)3、分包单位的资质合同4、施工图审查情况(施工图审查合格证书)5、地质勘察文件6、施工组织设计、施工方案及审批施工检验批顺序1、工程测量定位记录2、土方开挖检验批3、基础验槽记录4、地基处理检验批记录5、垫层(模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)6、基础梁(施工测量放线、钢筋加工、钢筋安装、模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)7、基础回填土(土方回填检验批)8、一层柱(施工测量放线、钢筋加工、钢筋安装、模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)9、一层梁板楼梯((施工测量放线、钢筋加工、钢筋安装、模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)10、后浇带(模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)实验室资料一、试验资料土:分为原土试验、土击实试验环刀取样填方工程环刀取样部位应在每层压实后的下半部柱基回填:抽查柱基总数的10%,但不少于5个基槽和管沟回填:每层按长度20~50m取样一组但不少于一组(3个)场地平整填方:每层按长度400~900m2取样一组但不少于一组(3个) 基坑和室内回填:按100~500m2取样一组但不少于一组(3个)土壤质量按土样种类取样每种土样取20kg。

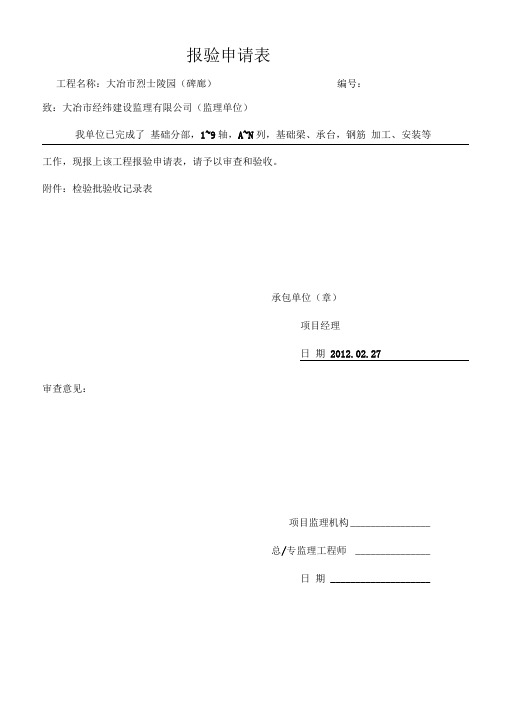

报验申请表工程名称:大冶市烈士陵园(碑廊)编号:致:大冶市经纬建设监理有限公司(监理单位)我单位已完成了基础分部,1~9轴,A~N列,基础梁、承台,钢筋加工、安装等工作,现报上该工程报验申请表,请予以审查和验收。
附件:检验批验收记录表承包单位(章)项目经理日期2012.02.27审查意见:项目监理机构________________总/专监理工程师_______________日期 ____________________钢筋加工检验批质量验收记录表GB50204-2002(I )020102 □口钢筋安装工程检验批质量验收记录表GB50204-2002(n)010602 □口020102 □口报验申请表工程名称:大冶市烈士陵园(碑廊)编号:致:大冶市经纬建设监理有限公司(监理单位)我单位已完成了基础分部,1~9轴,A~N列,基础梁、承台,模板安装等工作,现报上该工程报验申请表,请予以审查和验收。
附件:检验批验收记录表承包单位(章)项目经理日期2012.03.01审查意见:项目监理机构________________总/专监理工程师 _______________日期_____________________模板安装工程检验批质量验收记录表GB500204-2002(I)010601 □口隐蔽工程检查记录表:报验申请表工程名称:大冶市烈士陵园(碑廊)编号:致:大冶市经纬建设监理有限公司(监理单位)我单位已完成了基础分部,1~9轴,A~N列,基础梁、承台,混凝土施工等工作,现报上该工程报验申请表,请予以审查和验收。
附件:检验批验收记录表承包单位(章)项目经理日期2012.03.03审查意见:项目监理机构_______________总/专监理工程师 ______________日期____________________GB50204-2002(□)010603□口020103□口混凝土原材料及配合比设计检验批质量验收记录表GB50204-2002(I)010603□口020103□口模板拆除工程检验批质量验收记录表GB50204-2002(K)010601 □口现浇结构外观及尺寸偏差检验批质量验收记录表GB50204-2002(□)010603□口020105□口报验申请表工程名称:大冶市烈士陵园(碑廊)编号:致:大冶市经纬建设监理有限公司(监理单位)我单位已完成了主体分部,1~9轴,A~N列,柱钢筋加工、安装等工作,现报上该工程报验申请表,请予以审查和验收。
施工单位的报验资料全施一、首先进场所准备:1、工程开工报告、施工许可证、施工组织设计、材料、设备报审.2、砼配合比设计、材料送检。
3、开工现场验收。
临时设施(方案)、安全和文明施工准备。
4、工程测量定位记录应该所有准备的:建筑工程基本情况表建设批文材料(向建设单位所要的立向批文)建设工程规划许可证(向建设单位所要的规划许可证)建设工程中标通知书(向建设单位所要的中标通知书)施工合同(向建设单位所要的施工合同)监理合同(向监理单位所要的监理合同)建设单位资质、人员证书复印件项目监理机构及相关证书复印件设计单位资质、人员证书复印件勘察单位资质、人员证书复印件项目施工机构及相关证书复印件(包括资质证书、人员上岗证(施工员、预算员、质检员、安全员、材料员、劳保员、测量员、取样员、资料员、排水、暖气、电气工程师、项目经理)图纸会审记录及设计变更文件设计文件及开工前设计变更施工现场质量管理检查记录及附表1、质量责任制一揽表2、主要专业工种操作上岗证书(塔吊、架子工、龙门架、电焊工、对焊工、直罗纹、电渣焊工)3、分包单位的资质合同4、施工图审查情况(施工图审查合格证书)5、地质勘察文件6、施工组织设计、施工方案及审批施工检验批顺序1、工程测量定位记录2、土方开挖检验批3、基础验槽记录4、地基处理检验批记录5、垫层(模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)6、基础梁(施工测量放线、钢筋加工、钢筋安装、模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)7、基础回填土(土方回填检验批)8、一层柱(施工测量放线、钢筋加工、钢筋安装、模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)9、一层梁板楼梯((施工测量放线、钢筋加工、钢筋安装、模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)10、后浇带(模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)实验室资料一、试验资料土:分为原土试验、土击实试验环刀取样填方工程环刀取样部位应在每层压实后的下半部柱基回填:抽查柱基总数的10%,但不少于5个基槽和管沟回填:每层按长度20~50m取样一组但不少于一组(3个)场地平整填方:每层按长度400~900m2取样一组但不少于一组(3个)基坑和室内回填:按100~500m2取样一组但不少于一组(3个)土壤质量按土样种类取样每种土样取20kg.水泥、粉煤灰:水泥同厂家、同等级、同品种、同批号且连续进场的水泥,袋装不超过200T为一批,散装不超过500T为一批,每批抽样不少于1次.当在使用中对水泥质量有怀疑或普通硅酸盐水泥出厂超过三个月必须重新取样。
文化广场建筑幕墙工程施工竣工验收资料包括内容
1.1 建筑工程质量控制资料
1、施工放线记录
2、关键过程专项施工方案
3、图纸会审纪要
4、隐蔽验收记录
5、材料进场验收报验单
6、材料合格证、检验报告
7、材料复检见证试验报告
8、设计变更洽谈记录
9、现场签证记录
10、技术复核记录
11、工序交接记录
12、施工过程自检记录
13、检验批、分项、分部(子分部)工程质量验收记录1.2 建筑工程安全和功能检验资料
1、幕墙“四性试验”
2、石材幕墙“冻融性试验”
3、石材密封胶的耐污染性试验
4、后置预埋件的“抗拉拔试验”
5、胶的相容性试验
6、接地电阻测试
1.3 建筑工程施工准备文件
1、施工组织设计
2、技术交底
3、施工日志
1.4 建筑工程竣工文件
1、工程竣工测量
2、工程竣工报告
3、单位(子单位)工程质量竣工验收记录
4、工程质量保修书
5、竣工图。
第一部分开工前资料1、中标通知书及施工许可证2、施工合同3、委托监理工程的监理合同4、施工图审查批准书及施工图审查报告5、质量监督登记书6、质量监督交底要点及质量监督工作方案7、岩土工程勘察报告8、施工图会审记录9、经监理(或业主)批准所施工组织设计或施工方案10、开工报告11、质量管理体系登记表12、施工现场质量管理检查记录13、技术交底记录14、测量定位记录第二部分质量验收资料1、地基验槽记录2、基桩工程质量验收报告3、地基处理工程质量验收报告4、地基与基础分部工程质量验收报告5、主体结构分部工程质量验收报告6、特殊分部工程质量验收报告7、线路敷设验收报告8、地基与基础分部及所含子分部、分项、检验批质量验收记录9、主体结构分部及所含子分部、分项、检验批质量验收记录10、装饰装修分部及所含子分部、分项、检验批质量验收记录11、屋面分部及所含子分部、分项、检验批质量验收记录12、给水、排水及采暖分部及所含子分部、分项、检验批质量验收记录13、电气分部及所含子分部、分项、检验批质量验收记录14、智能分部及所含子分部、分项、检验批质量验收记录15、通风与空调分部及所含子分部、分项、检验批质量验收记录16、电梯分部及所含子分部、分项、检验批质量验收记录17、单位工程及所含子单位工程质量竣工验收记录18、室外工程的分部(子分部)、分项、检验批质量验收记录第三部分试验资料1、水泥物理性能检验报告2、砂、石检验报告3、各强度等级砼配合比试验报告4、砼试件强度统计表、评定表及试验报告5、各强度等级砂浆配合比试验报告6、砂浆试件强度统计表及试验报告7、砖、石、砌块强度试验报告8、钢材力学、弯曲性能检验报告及钢筋焊接接头拉伸、弯曲检验报告或钢筋机械连接接头检验报告9、预应力筋、钢丝、钢绞线力学性能进场复验报告10、桩基工程试验报告11、钢结构工程试验报告12、幕墙工程试验报告13、防水材料试验报告14、金属及塑料的外门、外窗检测报告(包括材料及三性)15、外墙饰面砖的拉拔强度试验报告16、建(构)筑物防雷装置验收检测报告17、有特殊要求或设计要求的回填土密实度试验报告18、质量验收规范规定的其他试验报告19、地下室防水效果检查记录20、有防水要求的地面蓄水试验记录21、屋面淋水试验记录22、抽气(风)道检查记录23、节能、保温测试记录24、管道、设备强度及严密性试验记录25、系统清洗、灌水、通水、通球试验记录26、照明全负荷试验记录27、大型灯具牢固性试验记录28、电气设备调试记录29、电气工程接地、绝缘电阻测试记录30、制冷、空调、管道的强度及严密性试验记录31、制冷设备试运行调试记录32、通风、空调系统试运行调试记录33、风量、温度测试记录34、电梯设备开箱检验记录35、电梯负荷试验、安全装置检查记录36、电梯接地、绝缘电阻测试记录37、电梯试运行调试记录38、智能建筑工程系统试运行记录39、智能建筑工程系统功能测定及设备调试记录40、单位(子单位)工程安全和功能检验所必须的其他测量、测试、检测、检验、试验、调试、试运行记录第四部分材料、产品、构配件等合格证资料1、水泥出厂合格证(含28天补强报告)2、砖、砌块出厂合格证3、钢筋、预应力、钢丝、钢绞线、套筒出厂合格证4、钢桩、砼预制桩、预应力管桩出厂合格证5、钢结构工程构件及配件、材料出厂合格证6、幕墙工程配件、材料出厂合格证7、防水材料出厂合格证8、金属及塑料门窗出厂合格证9、焊条及焊剂出厂合格证10、预制构件、预拌砼合格证11、给排水与采暖工程材料出厂合格证12、建筑电气工程材料、设备出厂合格证13、通风与空调工程材料、设备出厂合格证14、电梯工程设备出厂合格证15、智能建筑工程材料、设备出厂合格证16、施工要求的其他合格证第五部分施工过程资料1、设计变更、洽商记录2、工程测量、放线记录3、预检、自检、互检、交接检记录4、建(构)筑物沉降观测测量记录5、新材料、新技术、新工艺施工记录6、隐蔽工程验收记录7、施工日志8、砼开盘报告9、砼施工记录10、砼配合比计量抽查记录11、工程质量事故报告单12、工程质量事故及事故原因调查、处理记录13、工程质量整改通知书14、工程局部暂停施工通知书15、工程质量整改情况报告及复工申请16、工程复工通知书第六部分必要时应增补的资料1、勘察、设计、监理、施工(包括分包)单位的资质证明2、建设、勘察、设计、监理、施工(包括分色)单位的变更、更换情况及原因3、勘察、设计、监理单位执业人员的执业资格证明4、施工(包括分包)单位现场管理售货员及各工种技术工人的上岗证明5、经建设单位(业主)同意认可的监理规划或监理实施细则6、见证单位派驻施工现场设计代表委托书或授权书7、设计单位派驻施工现场设计代表委托书或授权书8、其他第七部分竣工资料1、施工单位工程竣工报告2、监理单位工程竣工质量评价报告3、勘察单位勘察文件及实施情况检查报告4、设计单位设计文件及实施情况检查报告5、建设工程质量竣工验收意见书或单位(子单位)工程质量竣工验收记录6、竣工验收存在问题整改通知书7、竣工验收存在问题整改验收意见书8、工程的具备竣工验收条件的通知及重新组织竣工验收通知书9、单位(子单位)工程质量控制资料核查记录(质量保证资料审查记录)10、单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录11、单位(子单位)工程观感质量检查记录(观感质量评定表)12、定向销售商品房或职工集资住宅的用户签收意见表13、工程质量保修合同(书)14、建设工程竣工验收报告(由建设单位填写)15、竣工图(包括智能建筑分部)建筑工程质量监督存档资料1、建设工程质量监督登记书2、施工图纸审查批准及建筑工程施工图审查报告3、单位工程质量监督工作方案4、建设工程质量监督交底会议通知书及交底要点5、建设工程质量监督记录6、建设工程质量管理体系登记表7、施工现场质量管理检查记录8、地基、基桩工程质量监督验收检查通知书9、地基验槽记录及基桩工程质量验收报告10、地基、基桩工程质量核查记录11、设计单位出具(或认可)的地基处理措施及地基处理工程质量验收报告12、地基与基础分部工程质量监督验收检查通知书及验收报告13、地基与基础分部工程质量核查记录14、主体结构分部工程质量监督验收检查通知书及验收报告15、主体结构分部工程质量核查记录16、特殊部分工程质量监督验收检查通知书及验收报告17、线路敷设工程质量监督验收检查通知书及验收报告18、钢材力学、弯曲性能检查报告及钢结构焊接接头拉伸、弯曲检验报告19、预应力筋、钢丝、钢绞线力学性能进场复验报告20、水泥物理性能检验报告21、砼试件强度统计表、评定表试验报告22、装配或预制构件结构性能检验合格证及施工接头、拼缝的砼承受施工满载、全部满载时试件强度试验报告23、防水砼、喷射砼抗压、抗渗试验报告及锚杆抗拨力试验报告24、地基处理工程中各类地基和各类复合地基施工完成后的地基强度(承载力)检验结果25、桩基工程基桩试验报告26、砂浆强度统计表及试件试验报告27、砖、石、砌块强度检验报告28、建筑工程材料有害物质及室内环境的检测报告29、防水材料(包括止水带条和接缝密封材料)、保温隔热及密封材料的复验报告30、金属及塑料外门、外窗复验报告(包括材料、风压性、气透性、水渗性)31、外墙饰面砖的拉拔强度试验报告32、各类电梯、自动扶梯、自动人行道安装工程的整机安装验收报告33、各类设备安装工程的隐蔽验收、系统联动、系统调试及系统安装验收记录34、砼楼面板厚度钻孔抽查记录35、工程质量事故报告单36、工程质量整改通知书及工程局部暂停施工通知书37、工程质量复工意见书及工程质量复工通知书38、单位(子单位)工程质量控制资料核查记录(质量保证资料审查记录)39、单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录40、单位(子单位)工程观感质量检查记录(观感质量评定表)41、施工单位工程竣工报告42、监理单位工程竣工质量评价报告43、勘察单位勘察文件及实施情况检查报告44、设计单位设计文件及实施情况检查报告45、建设工程竣工验收报告46、工程竣工验收监督检查通知书47、质量保证资料核查记录48、单位(子单位)工程质量竣工验收记录(工程质量竣工验收意见书)49、重新组织竣工验收通知书50、工程竣工复验意见书51、竣工验收存在问题整改通知书及存在问题整改验收意见书52、工程质量保修合同53、单位(子单位)工程质量监督报告注:幕墙、钢结构及网架的整套资料存质监站。
【最新整理,下载后即可编辑】文化长廊分部工程施工方案(蛇盘兔公园工程项目二标段)1.施工流程基础结构施工→基础侧面贴面→钢结构制作→钢结构安装→宣传栏安装。
2.基础施工文化长廊基础为钢筋砼结构,基槽开挖至换土底层标高,地基承载力不小于100Kpa。
(1)根据基础图纸,用经纬仪进行平面定位放样。
(2)基槽开挖至换土底层标高后,对基槽进行钎探,并做好记录。
(3)基础厚度为1200mm,混凝土强度等级为C30,钢筋保护层厚度为40mm。
(4)钢筋工程A.钢筋原材料必须有出厂质量合格证和复验报告单,梁、柱的箍筋均做成封闭式,末端做成135弯钩,其弯曲直径应大于主筋直径,且不得小于箍筋直径的2.5倍,弯钩平直长度为10d。
B.钢筋绑扎:钢筋绑扎前,应全面熟悉图纸、钢筋加工单、钢筋布筋图,检查钢筋外观、规格、尺寸、型号,核对无误后方可进行绑扎。
C.钢筋的保护层厚度应符合设计要求,保护层垫块应制作砂浆、钢筋等专用垫块,竖向钢筋上端应设有定位箍筋。
(5)模板工程A.模板采用2440mm×1220mm×18mm胶合板,用50mm×100mm 木方作为龙骨,以Ф48钢管(或搭设成满堂架)做为支撑体系施工。
B.平台板排架立管纵横间距800,适当加剪刀撑加强整体性。
C.基础侧板纵围檩采用方木,间距300;横围檩用双根Ф48钢管,间距450,底板面上第一道横围檩距底板面不得大于200.对位螺栓用Ф14圆钢,纵横间距450.D.模板安装前必须刷脱模剂,以便拆模及增加模板使用寿命。
E.拆模时间根据试块抗压报告而定,拆模令必须经监理工程师审批。
严禁野蛮施工,以免损伤砼及模板。
(6)混凝土工程a.混凝土材料控制:水泥选用高标号普通硅酸盐水泥,石子选用连续级配,砂选用中砂,严格控制配合比计量、沙的含泥量及搅拌时的水灰比。
严格按照配合比计量添加防水剂。
b.浇捣混凝土采用70型振动棒,并陪部分30型振动棒,以解决可能钢筋间距过密而振捣困难问题,振动间距不大于50cm。
混凝土浇灌令 工程名称 鹞山社区广场改造工程 工程部位 文化长廊基础
C40P6混凝土浇筑 混凝土配合比 水 水泥 砂 石 外加剂 实验室每盘材料用量 见商品混凝土资料 实际每盘材料用量
水泥品种 PO42.5 浇筑时间 2014年 月 日 养护方式 浇水养护 质检员意见: 同意浇筑。 签字: 日期: 专业监理工程师意见:
签字: 日期:
施工员意见: 同意浇筑。
签字: 日期: 技术负责人意见: 符合设计及规范要求,同意浇筑。
签字: 日期: A4 钢筋加工 报验申请表
工程名称:鹞山社区广场改造工程 致:铜陵市建设监理有限责任公司(监理单位) 我单位已完成 文化长廊基础钢筋加工 工作,现报上该工程报验申请表,请予以审查和验收。 附件:钢筋加工检验批质量验收记录表
承包单位(章) 项目经理 日 期 审查意见:
项目监理机构 专业监理工程师 日 期 钢筋加工检验批质量验收记录表 GB50204-2002 (Ⅰ)
010602 020102
单位(子单位)工程名称 鹞山社区广场改造工程 分部(子分部)工程名称 地基与基础 验收部位 文化长廊基础 施工单位 安徽谢垅建设工程有限责任公司 项目经理 施工执行标准名称及编号 混凝土结构工程施工工艺标准(XJJ018-2005) 施工质量验收规范的规定 施工单位检查评定记录 监理(建设)单位验收记录
主控项目
1 力学性能检验 第5.2.1条 见检测报告 2 抗震用钢筋强度实测值 第5.2.2条 见检测报告 3 化学成分等专项检验 第5.2.3条 4 受力钢筋的弯钩和弯折 第5.3.1条 √ 5 箍筋弯钩形式 第5.3.2条 √
一般项目
1 外观质量 第5.2.4条 √ 2 钢筋调直 第5.3.3条 √
3 钢筋加工的形状、尺寸 受力钢筋顺长度方向全长的净尺寸 ±10
弯起钢筋的弯折位置 ±20 箍筋内净尺寸 ±5
施工单位检查评定结果 专业工长(施工员) 施工班组长
主控项目合格,一般项目符合要求。
项目专业质量检查员: 年 月 日 监理(建设)单位验收结论 专业监理工程师: (建设单位项目专业技术负责人): 年 月 日 A4 钢筋安装 报验申请表
工程名称:鹞山社区广场改造工程 致:铜陵市建设监理有限责任公司(监理单位) 我单位已完成 文化长廊基础钢筋安装 工作,现报上该工程报验申请表,请予以审查和验收。 附件:钢筋安装工程检验批质量验收记录表 钢筋隐蔽工程验收记录
承包单位(章) 项目经理 日 期 审查意见:
项目监理机构 专业监理工程师 日 期 钢筋安装工程检验批质量验收记录表 GB50204-2002 (Ⅱ)
单位(子单位)工程名称 鹞山社区广场改造工程 分部(子分部)工程名称 地基与基础 验收部位 文化长廊基础 施工单位 安徽谢垅建设工程有限责任公司 项目经理 施工执行标准名称及编号 混凝土结构工程施工工艺标准(XJJ018-2005)
施工质量验收规范的规定 施工单位检查评定记录 监理(建设)单位验收记录 主控项目 1 纵向受力钢筋的连接方式 第5.4.1条 √ 2 机械连接和焊接接头的力学性能 第5.4.2条 见检测报告 3 受力钢筋的品种、级别、规格和数量 第5.5.1条 √
一般项目
1 接头位置和数量 第5.4.3条 √ 2 机械连接、焊接的外观质量 第5.4.4条 √ 3 机械连接、焊接的接头面积百分率 第5.4.5条 √
4 绑扎搭接接头面积百分率和搭接长度 第5.4.6条 附录B 5 搭接长度范围内的箍筋 第5.4.7条
6 钢筋安装允许偏差 绑扎钢筋网 长、宽(mm) ±10 网眼尺寸(mm) ±20 绑扎钢筋骨架 长(mm) ±10 宽、高(mm) ±5 受力钢筋 间距(mm) ±10 排距(mm) ±5 保护层厚度(mm) 基础 ±10 柱、梁 ±5 板、墙、壳 ±3 绑扎箍筋、横向钢筋间距(mm) ±20 钢筋弯起点位置(mm) 20
预埋件 中心线位置(mm) 5 水平高差(mm) +3,0
施工单位检查评定结果 专业工长(施工员) 施工班组长
主控项目合格,一般项目符合要求。 项目专业质量检查员: 年 月 日
监理(建设)单位验收结论 专业监理工程师: (建设单位项目专业技术负责人): 年 月 日 钢筋隐蔽工程验收记录 单位工程名称 鹞山社区广场改造工程 所属分部 地基与基础 隐蔽工程内容部位 文化长廊基础 1、材料:采用 胜丰、瑞恒祥、宁峰、华兴 生产的 HRB400E 钢有(无)合格证,钢筋表面无(有)浮锈和油污。 2、钢筋成型:钢筋长度、起弯点、弯钩等尺寸是否符合设计及规范要求: 是 。 3、钢筋钢号、规范及数量使用或变更情况: HRB 400E 螺纹钢 Φ8Φ12Φ14Φ16Φ18Φ20Φ25。 4、接头:钢筋采用 绑扎 连接,在同一断面内接头超过规定有 无 处。 5、钢筋绑扎:钢筋绑扎用22号铅丝,保护层用 预制水泥砂浆垫块 垫起,双层钢筋采用 马镫 垫起,钢筋间距实际偏差 符合规范要求 。 6、预埋件制作和安装是否符合设计要求: 符合规范要求 。 7、其他事项记录:采用 建鑫商品混凝土C40P6浇筑 。
施工单位自检意见: 自检合格。 质检员: 日 期: 监理单位检查验收意见:
专业监理工程师: 日 期: A4 模板安装 报验申请表
工程名称:鹞山社区广场改造工程 致:铜陵市建设监理有限责任公司(监理单位) 我单位已完成 文化长廊基础模板安装 工作,现报上该工程报验申请表,请予以审查和验收。 附件:模板安装工程检验批质量验收记录表
承包单位(章) 项目经理 日 期 审查意见:
项目监理机构 专业监理工程师 日 期 模板安装工程检验批质量验收记录表 GB50204-2002 单位(子单位)工程名称 鹞山社区广场改造工程 分部(子分部)工程名称 地基与基础 验收部位 文化长廊基础 施工单位 安徽谢垅建设工程有限责任公司 项目经理 施工执行标准名称及编号 混凝土结构工程施工工艺标准(XJJ018-2005)
施工质量验收规范的规定 施工单位检查评定记录 监理(建设)单位验收记录 主控项目
1 模板支撑、立柱位置和垫板 第4.2.1条 √
2 避免隔离剂沾污 第4.2.2条 √
一般项目 1 模板安装的一般要求 第4.2.3条 √ 2 用作模板地坪、胎膜质量 第4.2.4条 3 模板起拱高度 第4.2.5条 4 预埋件、预留孔允许偏差 预埋钢板中心线位置(mm) 3 预埋管、预留孔中心线位置(mm) 3 插筋 中心线位置(mm) 5 外露长度(mm) +10,0 预埋螺栓 中心线位置(mm) 2 外露长度(mm) +10,0 预留洞 中心线位置(mm) 10
尺寸(mm) +10,0
5 模板安装允许偏差
轴线位置(mm) 5 底模上表面标高(mm) ±5 截面内部尺寸(mm) 基础 ±10
柱、墙、梁 +4,-5 层高垂直度(mm) 不大于5m 6
大于5m 8 相邻两板表面高低差(mm) 2 表面平整度(mm) 5
施工单位检查评定结果 专业工长(施工员) 施工班组长
主控项目合格,一般项目符合要求。 项目专业质量检查员: 年 月 日
监理(建设)单位验收结论 专业监理工程师: (建设单位项目专业技术负责人): 年 月 日 A4 混凝土施工 报验申请表
工程名称:鹞山社区广场改造工程 致:铜陵市建设监理有限责任公司(监理单位) 我单位已完成 文化长廊基础混凝土施工 工作,现报上该工程报验申请表,请予以审查和验收。 附件:混凝土施工检验批质量验收记录表
承包单位(章) 项目经理 日 期 审查意见:
项目监理机构 专业监理工程师 日 期 混凝土施工检验批质量验收记录表 GB50204-2002 (Ⅱ)
010603 020103
单位(子单位)工程名称 鹞山社区广场改造工程 分部(子分部)工程名称 地基与基础 验收部位 文化长廊基础 施工单位 安徽谢垅建筑工程有限责任公司 项目经理 施工执行标准名称及编号 混凝土结构工程施工工艺标准(XJJ018-2005) 施工质量验收规范的规定 施工单位检查评定记录 监理(建设)单位验收记录
主控项目
1 混凝土强度等级及试件的取样和留置 第7.4.1条 留置标养、同养试块各1组 2 混凝土抗渗及试件取样和留置 第7.4.2条 留置抗渗试块1组 3 原材料每盘称量的偏差 第7.4.3条 见商砼报告 4 初凝时间控制 第7.4.4条 √ 一般项目
1 施工缝的位置和处理 第7.4.5条 2 后浇带的位置和浇筑 第7.4.6条 3 混凝土养护 第7.4.7条 √
施工单位检查评定结果 专业工长(施工员) 施工班组长
主控项目合格,一般项目符合要求。 项目专业质量检查员: 年 月 日 监理(建设)单位验收结论 专业监理工程师: (建设单位项目专业技术负责人): 年 月 日
A4
