内蒙冬季施工技术措施正式样本
- 格式:docx
- 大小:162.25 KB
- 文档页数:53

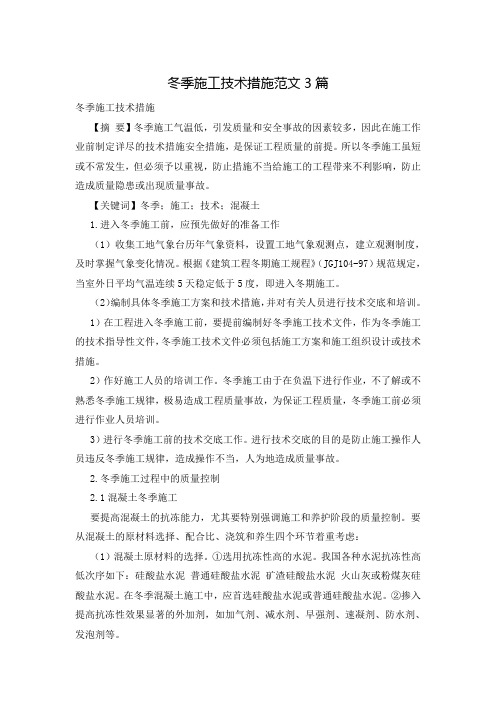

冬季施工技术措施范文3篇冬季施工技术措施【摘要】冬季施工气温低,引发质量和安全事故的因素较多,因此在施工作业前制定详尽的技术措施安全措施,是保证工程质量的前提。
所以冬季施工虽短或不常发生,但必须予以重视,防止措施不当给施工的工程带来不利影响,防止造成质量隐患或出现质量事故。
【关键词】冬季;施工;技术;混凝土1.进入冬季施工前,应预先做好的准备工作(1)收集工地气象台历年气象资料,设置工地气象观测点,建立观测制度,及时掌握气象变化情况。
根据《建筑工程冬期施工规程》(JGJ104-97)规范规定,当室外日平均气温连续5天稳定低于5度,即进入冬期施工。
(2)编制具体冬季施工方案和技术措施,并对有关人员进行技术交底和培训。
1)在工程进入冬季施工前,要提前编制好冬季施工技术文件,作为冬季施工的技术指导性文件,冬季施工技术文件必须包括施工方案和施工组织设计或技术措施。
2)作好施工人员的培训工作。
冬季施工由于在负温下进行作业,不了解或不熟悉冬季施工规律,极易造成工程质量事故,为保证工程质量,冬季施工前必须进行作业人员培训。
3)进行冬季施工前的技术交底工作。
进行技术交底的目的是防止施工操作人员违反冬季施工规律,造成操作不当,人为地造成质量事故。
2.冬季施工过程中的质量控制2.1混凝土冬季施工要提高混凝土的抗冻能力,尤其要特别强调施工和养护阶段的质量控制。
要从混凝土的原材料选择、配合比、浇筑和养生四个环节着重考虑:(1)混凝土原材料的选择。
①选用抗冻性高的水泥。
我国各种水泥抗冻性高低次序如下:硅酸盐水泥普通硅酸盐水泥矿渣硅酸盐水泥火山灰或粉煤灰硅酸盐水泥。
在冬季混凝土施工中,应首选硅酸盐水泥或普通硅酸盐水泥。
②掺入提高抗冻性效果显著的外加剂,如加气剂、减水剂、早强剂、速凝剂、防水剂、发泡剂等。
(2)混凝土的配合比。
配合比、水灰比、最优砂率及含气量对混凝土的抗冻性都有影响,其中影响最大的就是水灰比。
因为水化反应所需水份只占水泥重量的25-30%,但为了满足施工和易性的要求,常常将水量加大到50-70%,甚至更大。
冬季施工技术措施方案冬季施工是建筑工程中的一个常见问题,由于气温低、天气恶劣,施工环境限制较大,影响进度和质量的风险也较高。
为了保障冬季施工的安全与质量,需采取一系列的技术措施。
以下是针对冬季施工的技术措施方案:1.安全措施:在冬季施工中,由于地面可能结冰、积雪、寒冷、湿滑等因素,施工人员的安全隐患比较大。
因此,必须加强安全防范措施,包括清除积雪和冰层、铺设防滑垫、增设防护栏杆等,确保施工现场的安全。
2.保温措施:冬季气温低,部分施工材料易受低温影响,如混凝土易凝结不良、砂浆硬化时间延长等。
为了保证施工材料的质量和施工进度,需要采取保温措施。
可以在混凝土浇筑前加热水、加入保温剂,使用热毛巾包裹混凝土、砂浆施工现场等。
3.保护措施:由于冬季气温低,一些设备或施工材料可能会受到冷冻、结冰的损害。
因此,需要考虑使用加热设备、遮阳棚、保温棚等措施,保护施工材料和设备。
4.施工机械设备的适应性:冬季施工中,由于气温低,一些机械设备的性能可能会降低,如液压系统的流体变得黏稠、电池容量下降等。
因此,在选择施工机械设备时,需要考虑其适应低温环境的能力,并进行必要的维护和检修工作。
5.施工材料的调配:冬季气温低,混凝土和砂浆等施工材料可能会冻结、凝固,影响工程质量。
因此,在施工前需要对施工材料进行适当的调配,比如增加水泥的用量、使用快凝剂等,以保证施工材料的正常使用。
6.施工工序的调整:考虑到冬季气温低、天气变化大等因素,施工进度可能受到一定的限制。
因此,在制定施工计划时,需要合理安排施工工序,减少对气候的依赖,提高施工工效。
7.施工现场的暖通设备:在冬季施工现场,可以设置暖通设备,如临时供暖设备和通风设备等,以保证施工人员和材料的舒适度和安全。
8.管理与监督:冬季施工中,需要加强施工管理与监督,确保工程质量和安全。
包括加强检查与巡视,以及及时处理施工中的问题和隐患。
总之,针对冬季施工,需要采取一系列的技术措施以确保工程的安全与质量。
冬季施工技术举措本工程的施工将正当冬季进行,所以在施工过程中一定踊跃主动有针对性地做好冬季施工的准备工作,保证工程的顺利进行。
一、冬期施工技术举措1、冬季季施工举措1.1 成立项目经理部负责的防冻、防潮组,保护现场物质。
1.2 合理部署现场,做到:现场有排水设备,排水通道畅达。
严格依据《施工现场暂时用电安全技术规范》敷设电气线路和配置电气设备。
依据消防要求设置灭火器,消防龙头及砂箱。
保护施工用电电源配电箱,配电箱安装处应防雨水进放,造成短路故障和人身、设备事故。
资料等防潮、防雨资料架空寄存,屋面采纳防水举措。
安装设备须搁置在高于地面150mm的基础上,并用雨布掩盖,防雨、防晒、防污染。
1.3 现场清理洁净,物料堆码齐整、一致,悬挂物、标记牌固定牢靠,施工道路畅达。
1.4 按期检查各种防风、防雷设备,发现问题实时解决,并做好记录。
1.5设专人关注天气预告,做好记录,并与市气象台保持联系,认识天气变化动向,实时通知各相关部门,以便实时调整施工计划,做好施工安排。
1.6 保护好现场施工技术资料,注意防霉、防蛀,保证资料完满。
1.7 科学、合理安排冬季期施工,当风力大于 6 级时,应停止室外的施工作业,提早安排好各分部分项工程的雨期施工,做到有备无患。
2夜间施工举措2.1 合理安排施工工序,将施工噪音较大的工序安排到白日工作时间进行,如使用电钻打孔等工作;在夜间尽量少安排施工作业,减少噪音的产生。
2.2 在施工场所外头进行噪音监测,关于一些产生噪音的施工机械,应采纳有效的举措,减少噪音。
2.3 注意夜间照明灯光的投射,在施工区内进行作业关闭,尽量降低光污染。
2.4 夜间不得进行构件的吊装,应安排在白日进行,以保证设备、人员的安全。
二、冬期施工技术质量、安全管理冬期施工前,应将冬期施工所用的资料、机械、工具等备足备齐、落实到人,专人负责、一致调动。
成立健全冬期施工领导班子保证冬期施工举措落到实处。
在冬季施工中,多注意采集天气预告,做好测温工作。
冬季施工技术措施
冬季施工技术措施是指在寒冷季节进行施工时所采取的一系列措施,以保证施工质量、提高施工效率和保护工人的安全。
以下是一些常见的冬季施工技术措施:
1. 针对低温环境下混凝土施工,可以采取使用加热混凝土原料、添加加热剂的混凝土配方,同时使用保温材料对浇筑后的混凝土进行保温。
2. 在低温环境下施工时,可以使用电热毯、加热器等保温设备对施工现场进行保温,特别是对混凝土、砂浆等材料的保温,以确保其达到凝固硬化的要求。
3. 对露天水泥搅拌站进行保温,并采取相关措施确保混凝土温度适宜,防止冻害。
4. 在低温环境下,施工现场需要做好防风保温工作,可以
搭建棚架、安装风帘、使用蓝布覆盖等方式,减少风寒对
施工的影响。
5. 在低温环境下进行钢筋混凝土浇筑时,应采取加热措施,保证钢筋和混凝土的温度适宜,避免冻裂。
6. 在冰雪天气施工时,要做好除雪、除冰工作,确保施工
区域的安全。
7. 对于高空作业,要特别注意防护措施,防止工人滑倒或
受伤。
8. 施工现场应设置隔离带、警示标志等安全设施,提醒工
人注意安全。
以上是一些常见的冬季施工技术措施,具体的措施要根据施工项目和具体情况进行调整和采取。
同时,冬季施工时需密切关注天气变化,及时调整施工计划,确保施工的安全和质量。
冬季施工技术措施第一篇:冬季施工技术措施冬季施工技术措施1.确定冬季混凝土施工配合比,并按要求掺加抗冻剂,以提高混凝土的抗冻性。
搅拌站有可靠的冬季施工保证措施,能确保混凝土冬季施工的要求。
2.保证混凝土受冻前达到临界强度,拆模时,混凝土强度必须达到44Mπα,拆除时间以现场同条件试块抗压强度为准。
3.适当延长养护时间,砼达到足够强度后再拆模。
4.控制混凝土拌合物的出机温度,保证混凝土的入模温度不低于5℃。
以防混凝土在输送过程中受冻或温度过快降低。
搅拌砂浆材料中不得有冰冻块物,气候有冰冻现象时,材料利用塑料薄膜和草包覆盖。
5..混凝土在浇筑前,应清除模板和钢筋上的冰雪,采用地泵浇筑时,混凝土泵管外包保温被(层)。
6..建立冬季施工测温制度。
在混凝土浇筑时按要求布置测温孔、并编号,按冬季施工要求进行测温工作。
测温工作派专人负责,在混凝土强度未达到3..N.μμ2以前每2η测一次,以后每5η测一次。
所有各项测量及检验结果,均应填写4混凝土施工记录4和4混凝土冬期施工日记4。
7..负温条件下焊接钢筋时,应根据当时气温条件,搭设挡风设施和适当延长保温时间。
第二篇:冬季施工技术措施冬季施工技术措施1、钢筋工程冬期施工时,本工程结构所用钢筋在加工钢筋时要符合以下条件:(1)钢筋冷弯:当环境温度低于-10℃时,不得对HRB500、HRB400 钢筋进行冷弯加工。
(2)钢筋焊接:①当环境温度低于-10℃时,不宜进行施焊;②雪天或施焊现场风速超过5.4m/s(3级风)焊接时,要采取遮蔽措施,焊接后冷却的接头避免碰到冰雪;③钢筋负温电弧焊,采用分层控温施焊。
热轧钢筋焊接的层间温度控制在150~350℃之间。
焊接时应按规定选择焊条和焊接电流,焊接时应采取防止产生过热、烧伤、咬肉和裂纹等措施。
④加工剥肋滚压直螺纹丝头时,应采用水溶性切削润滑液,当气温低于0℃时,要掺入15%~20%亚硝酸钠,不得用机油作润滑液或不加润滑液套丝。
冬季施工技术措施一、冬季施工测温与保温措施施工现场在入冬季前建立测温组织,每日对大气温度进行观测。
项目技术责人负责本工程的测温工作,并派专人测温。
专职测温人员要认真负责,测试数据真实可靠。
环境气温每天至少测量3次,整理归档。
每天每施工段停止测温后,由技术员审阅测温记录,签字后交技术负责人审查。
技术员定期将测温记录归入档案,以备存查。
二、机械设备、设施保温措施所有施工机械在入冬季前进行专门保养,按要求更换冬季机油。
在每日工作前对所有机械进行预热,并做详细检查,无问题后方正式作业。
施工机械车辆采用低标号柴油,每日施工完毕后注意排空水箱余水,防止冻坏,对有特别要求的机械开进车库保温。
三、供水、排水管道及水池的冬季保护措施本标段冬季施工前对所有的供水、排水管道,采用外包石棉一层、沥青油毡一层并挖沟埋在冻土层下覆盖的方法防止冻结,低温时管内保持水的流动顺畅。
水池采用深埋式水池,水池上加盖板,并回填土,保证水池在冻土层之下。
四、冬季的道路运输保证措施冬季施工道路安排专人负责,进行管理,保证道路无积雪,保证道路的畅通。
施工道路定期进行清扫,下雪后及时进行清理。
施工道路清扫后,根据情况进行道路的修复工作,对道路进行覆砂、覆碎石保护,保证雪天的道路畅通。
五、吊装、运输措施1.装卸作业时,要注意吊具牢靠,防止打滑。
2.运输中要对物品进行必要的捆扎,防止没落,遇上雨雪天气,低速运行或采取加装防滑链的措施。
3.大风、雨雾天禁止吊装作业因冬季昼夜温差大,热胀冷缩现象较为明显,避免最低气温作业,下沟作业时,轻起轻落,避免产生过大的内应力。
六、设备管理措施1.在冬季到来之前,对设备进行一次全面的检修、保养、维护,采取有效的防冻、防火、防滑措施,以保证设备工作正常运转。
2.按要求添加防冻液的设备,防冻液在添加前必须经检查防冻液冰点温度是否适应设备使用及当地最低气温极限的要求。
3.润滑系统用油在冬季到来之前按各自制备自身的要求,必须使用、更换相应牌号的润滑用油,确保各润滑系统的正常运行。
冬季施工技术措施(一)引言概述:在冬季进行施工工作时,由于低温、雨雪等恶劣天气条件的存在,施工工作面临着种种挑战。
为了确保施工的顺利进行并保证施工质量,需要采取一系列冬季施工技术措施。
本文将针对冬季施工技术措施展开阐述,旨在帮助施工人员正确高效地进行冬季施工。
正文:一、保温措施1. 使用保温材料:在施工过程中,可使用保温材料对施工点周围进行包覆,以减少热量散失。
常用的保温材料包括保温棉、保温板等。
2. 提高材料温度:对于一些需要加热的材料,可以事先进行加热处理,提高其温度,以确保其能正常施工。
3. 防风措施:及时搭设防风护栏,避免冷风对施工现场的影响,减少温度降低。
二、雨水防护措施1. 使用防水材料:对于需要进行防水的施工工程,选择适合冬季施工的防水材料,并做好防水处理,以确保施工过程中不受降雨的影响。
2. 设置临时遮雨棚:在施工现场设置临时遮雨棚,及时遮挡降雨,保证施工的正常进行。
三、冰雪处理措施1. 积极清除积雪:在施工现场及周边及时清除积雪,避免积雪对施工安全造成威胁。
2. 抗冻剂的使用:对于一些易受冻的施工材料,可加入抗冻剂进行处理,提高其抗冻性能,避免施工过程中出现冻裂等问题。
四、设备保养和安全措施1. 排除障碍物:在施工前要对施工现场进行检查,及时清理可能对施工安全造成影响的障碍物。
2. 设备的保养:冬季天气寒冷,设备容易出现故障,要定期对设备进行保养和维修,确保设备的稳定运行。
五、人员防寒措施1. 保暖装备:施工人员要穿戴保暖服装、手套等防寒装备,确保身体不受严寒天气影响。
2. 加强锻炼:适时进行体育活动,增强体质,提高抗寒能力。
总结:冬季施工技术措施的实施对于确保施工的正常进行以及提高施工质量至关重要。
通过对保温、雨水防护、冰雪处理、设备保养和安全措施以及人员防寒的规范实施,可以有效应对冬季施工的各种挑战,为施工工作提供保障。
内蒙冬季施工方案
在内蒙古地区,冬季施工是一个备受关注的问题。
由于气候寒冷、冰雪覆盖以
及其他恶劣天气条件的影响,施工活动受到了很大的限制。
因此,制定合理的冬季施工方案对于保障工程进度和质量至关重要。
现状分析
内蒙古地区冬季的温度极低,且降雪量较大,这给施工活动带来了很大的困难。
道路结冰、设备冻结、工人作业环境恶劣等问题频繁出现,影响了施工的正常进行。
因此,需要采取一系列有效的措施,才能应对冬季施工的挑战。
施工方案
调整施工计划
在内蒙古的冬季,应根据气象预报提前调整施工计划,避开恶劣天气,尽量选
择气温较高、降雪较少的时段进行施工。
严格控制施工周期,提高工作效率,缩短施工时间。
采用保温措施
在冬季施工中,对于需要露天作业的设备和材料,应采取保温措施,防止结冰、冻结等问题的发生。
在施工现场搭建临时遮阳棚或使用保温棉布等材料覆盖设备,确保设备正常运行。
保障人员安全
冬季施工中,保障施工人员的安全至关重要。
建议施工单位提供防寒服装、手套、防滑鞋等保暖装备,并定期进行体检,确保施工人员的身体健康。
加强设备保养
在冬季施工中,设备往往容易受到低温的影响,出现故障或损坏的情况。
因此,施工单位应加强设备保养工作,定期进行检查和维护,确保设备的正常运行。
总结
在内蒙古的冬季施工中,要根据实际情况制定合理的施工方案,采取有效的措
施应对恶劣天气条件带来的挑战。
通过调整施工计划、采用保温措施、保障人员安全和加强设备保养等措施,可以有效提高施工质量和效率,确保工程顺利进行。
冬季施工技术措施冬季对于施工活动来说是一个具有挑战性的季节,低温、寒风和降雪等恶劣天气条件会对施工造成一定的影响。
为了确保施工的顺利进行,需要采取一系列的冬季施工技术措施。
1. 预防冻害1.1 施工材料储存在冬季施工过程中,施工材料的储存是一个关键问题。
对于易受低温影响的材料,如水泥、砂浆等,需要采取相应的保温措施,确保其正常使用。
可以使用保温棚覆盖材料储存区域,或者使用保温绒布、泡沫塑料等进行包裹保温。
1.2 地基处理地基在施工过程中容易受到冻胀和冻融影响,因此需要采取相应的措施进行地基处理。
一种常用的方法是将地基下方4-5米深挖,填充一层砂土或碎石进行排水。
另外,可以采用加热排水、安装排气管、增设断桥防止冻胀等方式,预防地基冻害。
1.3 混凝土浇筑混凝土在低温下容易凝固迟缓、强度不够等问题,需要采取相应的措施加以解决。
可以在施工现场设置临时加热设备,通过加热混凝土原材料或施工现场空气来提高施工温度。
另外,可以添加加热剂或缓凝剂等混凝土外加剂,提高混凝土的凝结速度和强度。
2. 保证工期进度冬季施工由于天气恶劣,往往会对工期进度造成一定的影响。
为了保证施工的顺利进行,可以采取以下措施。
2.1 优化施工计划在冬季施工过程中,应充分考虑天气因素,合理调整施工计划。
可以合理安排施工任务,避免在恶劣天气条件下进行关键工序的施工。
另外,可以加大施工力量,通过增加施工人员和机械设备来缩短施工周期。
2.2 做好施工现场暖房在冬季施工现场搭建暖房是保证施工进度的有效措施。
暖房可以提供一个相对温暖的施工环境,有利于施工人员的工作效率。
同时,暖房内可以设置供暖设备,保持室内温度稳定,有利于材料的储存和使用。
3. 加强安全管理冬季施工由于天气条件的限制,施工安全性更加重要。
为了确保施工人员的安全,需要加强安全管理措施。
3.1 防寒保暖施工人员需要穿戴适合的防寒工作服,并配备防寒鞋、手套、口罩等防寒装备。
同时,施工现场可以设置临时暖气设备来提供温暖的工作环境。
目录一、工程概况 (1)二、冬期综述 (1)三、编制依据 (2)四、施工方案 (2)4。
1冬期施工准备 (2)4.2冬期施工保证措施 (3)4。
3冬期材料准备 (5)五、主要分项施工方法及措施 (5)5.1钢筋工程 (5)5.2模板工程 (6)5。
3混凝土工程 (6)5。
4防水工程 (10)5。
5土方回填工程 (10)六、冬期施工保证措施 (11)6.1冬施质量检查制度 (11)6。
2冬施材料控制 (11)6.3砼专项工程质量控制 (11)七、安全措施 (11)八、文明施工 (13)九、附件——-热工计算 (13)一、工程概况乌兰木伦湖南岸玄峰凯撒家园住宅小区A—19工程位于鄂尔多斯市康巴什新区,该工程由9栋单体住宅楼和一座地下车库组成.建筑面积15.4万m2,其中地下2.8万m2。
建设单位为鄂尔多斯市玄峰房地产开发有限公司;监理单位为包头市星元监理公司;设计单位为北京市建筑设计研究院;勘察单位为包钢勘察测绘研究院;由中国建筑第八工程局有限公司施工。
二、冬期综述当室外日平均气温连续5天低于5℃即转入冬期施工,当室外日平均气温连续5天高于5℃时解除冬期施工。
在冬期施工前后,应密切注意天气预报和天气变化,以防突然降温,遭受寒流和霜冻的袭击。
冬期施工应按照JGJ104—97《建筑工程冬期施工规程》、GB50204-2002《混凝土结构工程施工质量验收规范》等国家和行业标准的要求进行.除应遵守国家和行业颁发的有关规范、标准、规程外,还应遵守地方建筑管理部门发布的具体规定。
鄂尔多斯市冬季供暖期为10月15日至来年4月15日,冬季施工期限可参照执行。
本工程地下室结构处于冬期施工阶段,冬期施工任务非常繁重,同时,由于冬期施工的特殊性及复杂性,在这个季节进行施工,是工程质量问题出现的多发季节,所以,选好施工方法,制定出较佳的质量保证措施是确保工程质量,加快工程进度,并减少能耗及材料消耗的关键。
三、编制依据四、施工方案4。
文件编号:TP-AR-L3521In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________内蒙冬季施工技术措施正式样本内蒙冬季施工技术措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
一、概述霍林河2×350MW #5标段#10机组因厂址属于寒温带大陆季风气候,其特点是:冬季严寒漫长,春季干旱多大风,夏季短暂凉爽,昼夜温差大,秋季降温迅速。
一般6~8月炎热,11月末到次年3月寒冷,5月中至9月底为雨季,10月到次年5月上旬是雪季。
全年日最低气温等于或低于0℃的日数为220天左右,无霜期仅70天左右。
大风日数多,5级及8级以上大风天数年平均为173天和59天。
因工期紧张,需在冬季进行施工,为保证施工进度,特编制本施工指导方案。
二、编制依据1. 《霍林河电厂工程初步设计文件》2. 《霍林河循环经济示范工程2×35万“上大压小”自备电厂扩建项目#5标段施工组织设计》3. 《霍林河循环经济示范工程2×35万“上大压小”自备电厂扩建项目#5标段创优实施细则》4. 各专业有关厂家图纸及安装说明书5. 设计院的图纸及技术文件6. 《电力建设安全工作规程》DL5009.1-20027. 《电力建设安全施工管理规定》电建[1995]761号8. 《电力建设施工技术规范》汽轮发电机组篇(DL/T5190.2-2012)9. 《电力建设施工技术规范》锅炉机组篇(DL/T5190.2-2012)10. 《电力建设施工技术规范》管道及系统篇(DL/T5190.5-2012)11. 《电力建设施工质量验收及评价规程》汽轮发电机组篇(DL/T5210.3-2009)12. 《电力建设施工质量验收及评价规程》锅炉机组篇(DL/T5210.3-2009)13. 《电力建设施工质量验收及评价规程》管道及系统篇(DL/T5210.5-2009)14. 《电力建设施工及验收技术规范》电厂化学篇(DL/T5190-2004)15. 《电力建设施工质量验收及评价规程》水处理及制氢设备和系统篇(DL/T5210.6-2009)16. 《电力建设施工质量验收及评价规程》焊接工程篇(DL/T5210.7-2009)17. 《电力建设施工质量验收及评价规程》加工配制篇(DL/T5210.8-2009)18. 我公司及其他有关类似机组的施工经验三、冬季施工项目:见附件:《#5标段三级网络计划》四、施工准备1. 进入冬季施工前,编制冬季施工措施,并组织有关人员学习、交底。
2. 进入冬季施工前,对掺外加剂人员、测温保温人员和管理人员,应专门组织技术业务培训,学习本工作范围内的有关知识,明确职责。
3. 与当地气象台站保持联系,及时接收天气预报,防止寒流突然袭击。
4. 根据实物工作量提前组织有关机具、外加剂和保温材料进场。
5. 敷设管道,要进行试压,对各种材料设备进行检查维修。
6. 做好冬季施工混凝土、砂浆等材料掺外加剂的试配试验工作,由试验室分阶段提出施工配合比。
7. 图纸准备:冬季施工项目,必须复核施工图纸,是否适应冬季施工要求。
8. 全面检查施工用水及采暖管道,对损坏处进行修复并做好管道保温工作。
9. 冬季施工项目详见《#5标段一、二、三级网络进度计划》。
10. 冬季施工难点主要分为空冷岛设备及管道安装、五、冬季施工保证措施冬季施工的起止时间,连续5d的日平均气温稳定在5℃以下或最低温度低于0℃,则此5d的第一天为进入冬季施工的初日,当气温转暖时,最后一组5d的日平均气温稳定在5℃以下,则此5d的最后一天为冬季施工的终日。
根据内蒙古霍林河站气象统计资料,本工程冬季施工的时间一般从10月开始,到次年的5月为止,总计8个月。
(一)、生产、生活临建部分:1. 项目部办公区、生产区、生活区通用部分1.1. 窗户为塑钢窗,分为固定扇与开启扇;采用双层玻璃,单层玻璃厚度为5mm;窗框与彩板之间、玻璃与窗框之间等位置,采用密封胶密封处理。
1.2. 采用地暖供热方式,房间内地暖管道间距在20cm之间。
1.3. 屋面坡度大于8%,采用自由排水方式;因厂址处风力较大且频繁,房顶屋面不存在积雪现象。
1.4. 采暖、热水供水、冷水供回水等管道采用直埋敷设,埋于同一管沟内,管道中心距地面2m;供回水管道间距500mm。
1.5. 采暖、热水供水、冷水供水管道外侧保温采用岩棉管壳,外缠玻璃丝布两道。
1.6. 为保证各建筑物地基不被雨雪冲刷,建筑物外施工散水600mm宽。
2. 项目部办公区、生产区、生活区不同部分2.1. 项目部及职工宿舍屋面及外墙采用150mm 保温彩钢板,内墙采用75mm保温彩钢板;2.2. 现场办公室、职工食堂、浴室、车库等建筑物屋面及外墙采用100mm保温彩钢板,内墙采用75mm保温彩钢板。
(二)、汽机及空冷岛安装部分:? 冬季施工前的准备工作1. 在进入冬季施工前,应对全工地的施工用水管、生活用水管,阀门进行全面的检查、维修和保温。
2. 主厂房及附属厂房不具备封闭条件时,须采取临时封闭措施。
3. 关键路径的室内施工项目(汽轮机房施工),要考虑临时暖气以保证工期和施工质量。
4. 冬季汽机房增设DN80临时暖气管道,分别均匀布置在0米层、6米层、12米层,0米层布置14个暖气片,6米层布置8个暖气片,12米层布置12个暖气片,暖气片用DN80管道自行制作。
届时根据天气情况可适量再增设煤碳炉,煤碳炉可用废油桶制作。
? 冬季施工1. 对一般工程的露天作业,遇到大雨雪可暂时停工,待雨雪过后清理施工现场再行施工。
2. 零米以下工程施工特别是厂区埋地管道的施工,管沟四周设围堰,截流沟,保证雨雪水不流入管沟,管沟内应设排水设施,及时将积水和地下渗水排出。
3. 冬季前应仔细检查防雷、防风、防雨雪的工作情况,疏通排水沟,露天机械和主要设备要架好防雨雪罩或用篷布覆盖。
4. 室外施工用电盘、闸箱要加防雨雪罩,漏电保护装置应灵敏有效,并要经常检查绝缘情况。
5. 暴风雨雪天气要停止一切高处作业。
雨雪过后作业时,要做好防滑及防触电的措施。
6. 空冷岛施工时,要准备好充足的防寒用品,配备好防寒服、手套等,做好采暖设备准备,用临时采暖炉或临时暖气,必要时施工人员可进行现场采暖。
空冷岛上的积雪、积霜要及时清理,防止滑倒,吊装工器具在使用前要认真检查是否有脆裂现象,在气温低于-15℃时,倒链的负荷减半,起重机械落钩时,派专人监护卷筒钢丝绳是否松脱,对起重工器具定期进行检查并提高安全系数使用,防止出现意外。
7. 露天放置的设备,做好覆盖保护措施,防雪、雨等进行把设备冻坏。
8. 由于空冷岛全为户外高空作业,加上冬季严寒天气的影响,作业人员工作效率低,在施工人员组织上要做好储备,在人数上要按照正常施工人员的1.2倍以上考虑。
在重要项目的施工时可以实行两班倒的工作作息制度,尽量将天气对施工的影响降到最低。
9. 凝结水精处理设备采用防护棚保温(三防苫布6米×8米的20块),保证内部温度高于+5℃,内部不低于-5℃,确保厂房内温度高于+5℃,否则在衬里设备内部或周边加设电暖器4台。
10. 对衬胶、衬塑、塑料设备管道禁止露天放置,应在冬季到来之前,将设备管道移至室内放置,箱罐设备内的积水及时清理,禁止窗口内积水存在,对有温度要求的设备管道,应采取必要的取暖措施,例如包裹棉被、加伴热或者电热毯,设备管道周围增设临时暖气或者煤碳炉。
11.12. 工程处及时向工地安全部门了解天气情况,以便合理安排施工,调整作业计划。
? 焊接工程1. 钢材在负温焊接时应调整焊接工艺参数,使焊缝和热影响区缓慢冷却。
2. 焊后未冷却的焊口,避免碰到冰雪,必要时应用石棉或岩棉保温。
3. 在组合场、锅炉侧露天施焊的项目应用篷布搭设工作棚,达到挡风雪的目的。
4. 对合金钢焊口应按热处理措施进行预热和保温并做好防雨雪措施。
? 吊装工程冬季施工1. 管道封口严密。
2. 空冷岛钢结构、空冷设备以及排汽管道等吊装前清理结合面及连接处冰冻,钢丝绳拴绳牢靠。
3. 风力大于四级时,停止露天吊装工作。
4. 为减少霍林河工程冬季气候对施工工期的影响,提高安装速度,采用白天加大地面组合四季度,利用无风时段集中进行吊装的施工方案,并在具备条件的情况下提前对空冷岛进行封闭,减少大风、雪天气对上部结构及设备安装带来的影响,保证施工安全和施工时间。
并且在吊装机械允许的条件下,尽量加大吊装件的组合重量,减少高空作业,降低施工难度,提高工作效率。
? 冬季安全施工措施1. 施工现场严禁明火或用碘钨灯取暖,取暖设施应进行全面检查并加强用火管理,及时消除周围易燃物。
2. 冬季施工脚手架应采取防滑措施。
3. 大雪后必须将施工现场清理干净后才能施工,所有孔洞必须加设盖板。
4. 施工采暖供热设施必须悬挂明显的标志,防止人员烫伤。
5. 雨、雪过后应做好防滑措施,特别是管道运输、钢结构梯栏、栏栅等,作业时要注意防滑与清扫工作。
6. 施工现场禁止吸烟。
? 冬季设备防护1. 冬雨季凡是出库设备及时进入厂房安装,减少现场放置。
2. 现场放置设备应采取防雨雪、防冻措施,用塑料布覆盖,安排责任人定期检查。
3. 精密仪器、精密仪表一般存放在仓库,如须安装,应随领随装,避免现场放置,且温度等存放条件符合设备要求。
4. 衬塑管道、衬塑阀门、衬塑设备冬季-5度以下禁止现场放置,应采取室内防冻放置。
5. 补给水处理系统填料(树脂等)禁止露天放置,应存放仓库并温度不能低于-5度。
? 小口径管道冬季施工措施1. 冬季小口径管道施工脚手架应采取防滑措施。
2. 管道、管件、阀门运输过程中要注意防滑与清扫工作。
3. 小口径管件保管要注意防雨雪防冰,尽量用塑料布覆盖。
? 机组试运1. 试运人员应正确使用御寒用品、劳保用品,防止冻伤、确保个人安全。
2. 现场采暖供热以及高温设施必须悬挂明显的标志,施工时防止人员烫伤。
3. 现场禁止明火、电炉、电加热棒、照明灯具取暖。
(三)、锅炉部分:? 锅炉受热面安装:1. 冬季严寒,设备吊装、倒运选用钢丝绳要有10-12倍的安全系数,防止钢丝绳脆断。
