陕西省石油化工建设工程交工资料整编要点
- 格式:pdf
- 大小:215.02 KB
- 文档页数:16

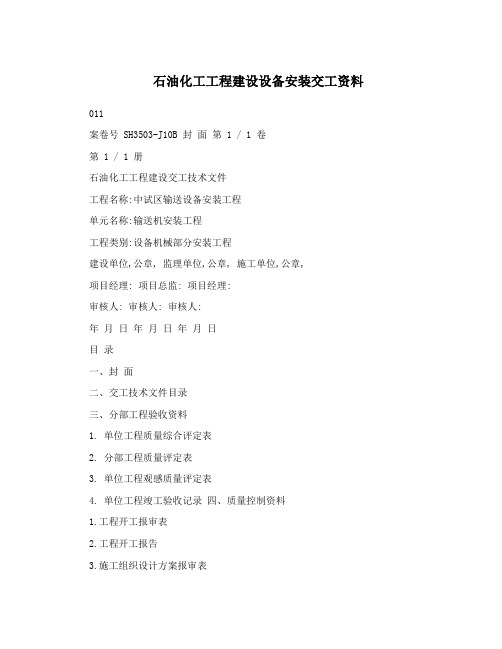

石油化工工程建设设备安装交工资料011案卷号 SH3503-J10B 封面第 1 / 1 卷第 1 / 1 册石油化工工程建设交工技术文件工程名称:中试区输送设备安装工程单元名称:输送机安装工程工程类别:设备机械部分安装工程建设单位,公章, 监理单位,公章, 施工单位,公章,项目经理: 项目总监: 项目经理:审核人: 审核人: 审核人:年月日年月日年月日目录一、封面二、交工技术文件目录三、分部工程验收资料1. 单位工程质量综合评定表2. 分部工程质量评定表3. 单位工程观感质量评定表4. 单位工程竣工验收记录四、质量控制资料1.工程开工报审表2.工程开工报告3.施工组织设计方案报审表4.竣工报验单及竣工报告5.竣工图及合格证6.技术,安全,交底卡五、单位工程质量验收记录1. 设备开箱记录2. 安装工程质量验收记录3. 设备空负荷试运转记录4. 设备载荷试运转记录工程名称: SH3503-J103 交工技术文件目录单元名称:页次序号编码资料名称一分部工程验收资料A-1 单位工程质量综合评定表A-2 分部工程质量评定表A-3 单位工程观感质量评定表A-4 单位工程竣工验收记录二质量控制资料B-1 工程开工报审表B-2 工程开工报告B-3 施工组织设计方案报审表B-4 竣工报验单及竣工报告B-5 竣工图及合格证B-6 技术,安全,交底卡三单位工程质量验收记录C-1 设备开箱记录C-2 安装工程质量验收记录C-3 设备空负荷试运转记录C-4 设备载荷试运转记录单位工程质量综合评定表工程名称: 施工单位:月日竣工日期:2013年月日开工日期:2013年项次项目评定情况共 4分部 1 分部工程质量评定汇总其中优良4分部优良率 100%共检查6项 2 质量控制资料其中符合要求6项应得 10分 3 观感质量评定实得9.1分得分率 91%企业评定等级:工程负责人:技术负责人: 4公章:年月日单位工程观感质量评定表工程名称: 施工单位:月日竣工日期:2013年月日开工日期:2013年项次项目要求标准分实得分现场布置布置符合设计要求~现场清洁~无灰尘、1 1 0.9及卫生杂物及油污。
资料范本本资料为word版本,可以直接编辑和打印,感谢您的下载石油化工工程建设交工技术文件规定地点:__________________时间:__________________说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容UDC中华人民共和国行业标准石油化工工程建设交工技术文件规定Regulation of technical document for constructioncompletion of petrochemical industry project目次1总则 (1)2 交工文件的内容及份数 (2)3 交工文件的编制及交付 (3)3.1 交工文件的编制及整理 (3)3.2 交工文件的分类和组卷 (3)3.3 竣工图的编制 (4)3.4 交工文件的交付和责任 (5)附录A 交工文件的格式及编号 (6)附录B 交工文件表格使用说明 (169)用词说明 (181)附条文说明 (183)前言本规定是根据中国石化(1998)建标字2号文的通知,由北京燕山石油化工有限公司对《工程建设交工技术文件规定》SH3503-1993进行修订而成。
本规定共分3章和2个附录,这次修订的主要内容有:1、明确了炼油、石油化工生产装置及其配套工程中下述项目交工技术文件格式应执行相应标准或有关部门的规定:——铁路、公路、港口码头、电信工程、35kV以上送变电工程、工业电梯;——油田、长输管道和城镇建设工程;——工业建筑物、构筑物;——锅炉安装、压力容器现场组焊和特种设备安装工程。
2、规定了应在工程承包合同中明确建设单位、施工承包单位和监理单位关于交工技术文件的管理责任。
3、对交工技术文件的幅面、份数和用计算机编制交工技术文件作出了规定;4、增加了由设计单位负责绘制最终版施工图的规定;5、对交工技术文件的表格进行了增补、合并、修改和必要的删减;6、细化了附录B《交工文件表格使用说明》的内容。

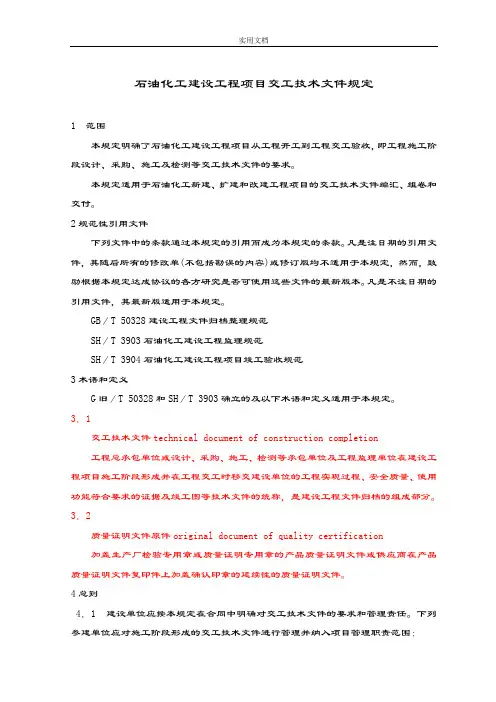

石油化工建设工程项目交工技术文件规定1 范围本规定明确了石油化工建设工程项目从工程开工到工程交工验收,即工程施工阶段设计、采购、施工及检测等交工技术文件的要求。
本规定适用于石油化工新建、扩建和改建工程项目的交工技术文件编汇、组卷和交付。
2 规范性引用文件下列文件中的条款通过本规定的引用而成为本规定的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本规定,然而,鼓励根据本规定达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版适用于本规定。
GB/T 50328 建设工程文件归档整理规范SH/T 3903 石油化工建设工程监理规范SH/T 3904 石油化工建设工程项目竣工验收规范3 术语和定义GB/T 50328 和SH/T 3903 确立的及以下术语和定义适用于本规定。
3.1 交工技术文件工程总承包单位或设计、采购、施工、检测等承包单位及工程监理单位在建设工程项目施工阶段形成并在工程交工时移交建设单位的工程实现过程、安全质量、使用功能符合要求的证据及竣工图等技术文件的统称,是建设工程文件归档的组成部分。
3.2 质量证明文件原件加盖生产厂检验专用章或质量证明专用章的产品质量证明文件或供应商在产品质量证明文件复印件上加盖确认印章的延续性的质量证明文件。
4 总则4.1 建设单位应按本规定在合同中明确对交工技术文件的要求和管理责任。
下列参建单位应对施工阶段形成的交工技术文件进行管理并纳入项目管理职责范围:a) 工程总承包单位;b) 设计、采购、施工、检测等承包单位;c) 工程监理单位。
4.2 建设工程项目实行工程总承包或设计、施工、采购的一项或多项总承包的,工程总承包单位与承包单位签订合同时,应按本规定在合同中明确对交工技术文件的要求和管理责任。
4.3 建设工程项目中有关铁路、公路、港口码头、电信、35KV 以上送变电工程和油气田、长输管道工程的交工技术文件内容及格式应按有关国家标准、行业标准的规定执行。
石油化工建设工程项目交工技术文件规定1 范围本规定明确了石油化工建设工程项目从工程开工到工程交工验收,即工程施工阶段设计、采购、施工及检测等交工技术文件的要求。
本规定适用于石油化工新建、扩建和改建工程项目的交工技术文件编汇、组卷和交付。
2规范性引用文件下列文件中的条款通过本规定的引用而成为本规定的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本规定,然而,鼓励根据本规定达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版适用于本规定。
GB/T 50328建设工程文件归档整理规范SH/T 3903石油化工建设工程监理规范SH/T 3904石油化工建设工程项目竣工验收规范3术语和定义G旧/T 50328和SH/T 3903确立的及以下术语和定义适用于本规定。
3.1交工技术文件technical document of construction completion工程总承包单位或设计、采购、施工、检测等承包单位及工程监理单位在建设工程项目施工阶段形成并在工程交工时移交建设单位的工程实现过程、安全质量、使用功能符合要求的证据及竣工图等技术文件的统称,是建设工程文件归档的组成部分。
3.2质量证明文件原件original document of quality certification加盖生产厂检验专用章或质量证明专用章的产品质量证明文件或供应商在产品质量证明文件复印件上加盖确认印章的延续性的质量证明文件。
4总则4.1 建设单位应按本规定在合同中明确对交工技术文件的要求和管理责任。
下列参建单位应对施工阶段形成的交工技术文件进行管理并纳入项目管理职责范围:a) 工程总承包单位;b) 设计、采购、施工、检测等承包单位;c)工程监理单位。
4.2建设工程项目实行工程总承包或设计、施工、采购的一项或多项总承包的,工程总承包单位与承包单位签订合同时,应按本规定在合同中明确对交工技术文件的要求和管理责任。

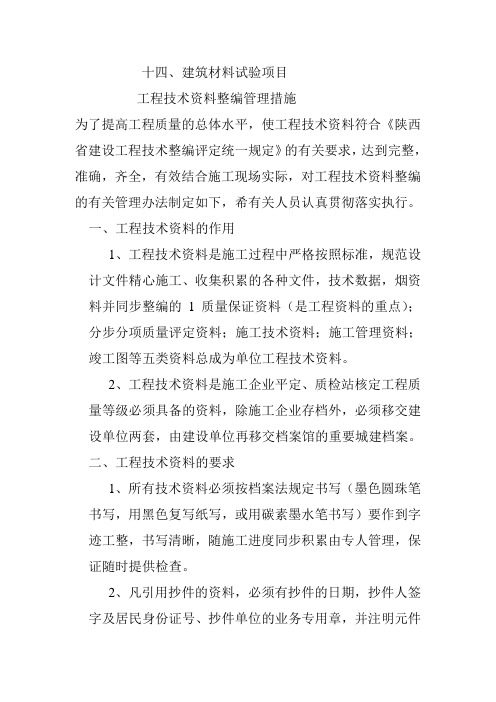

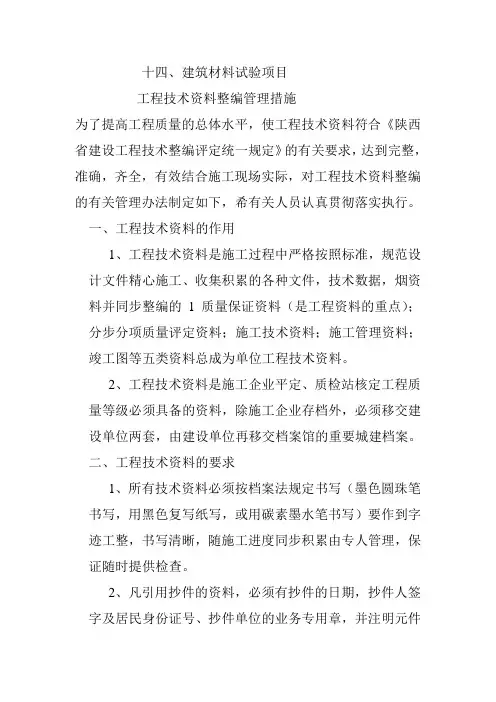

十四、建筑材料试验项目工程技术资料整编管理措施为了提高工程质量的总体水平,使工程技术资料符合《陕西省建设工程技术整编评定统一规定》的有关要求,达到完整,准确,齐全,有效结合施工现场实际,对工程技术资料整编的有关管理办法制定如下,希有关人员认真贯彻落实执行。
一、工程技术资料的作用1、工程技术资料是施工过程中严格按照标准,规范设计文件精心施工、收集积累的各种文件,技术数据,烟资料并同步整编的1质量保证资料(是工程资料的重点);分步分项质量评定资料;施工技术资料;施工管理资料;竣工图等五类资料总成为单位工程技术资料。
2、工程技术资料是施工企业平定、质检站核定工程质量等级必须具备的资料,除施工企业存档外,必须移交建设单位两套,由建设单位再移交档案馆的重要城建档案。
二、工程技术资料的要求1、所有技术资料必须按档案法规定书写(墨色圆珠笔书写,用黑色复写纸写,或用碳素墨水笔书写)要作到字迹工整,书写清晰,随施工进度同步积累由专人管理,保证随时提供检查。
2、凡引用抄件的资料,必须有抄件的日期,抄件人签字及居民身份证号、抄件单位的业务专用章,并注明元件存放单位及索引,凡复印件未加盖公章,未注明元件存放单位均为无效资料(按不合格论处)。
3、资料中所用表格,必须使用统一的统一用表。
4、资料按资料按照“规定”的有关要求,做到齐全、准确,真实,可信不得弄虚作假,甚至伪造,否则要追究有关人员的责任,情节严重的,应追究法律责任。
5、所有技术资料应按人员职务分别填写自己签名,且应加盖公章,不得代签名。
6、对进入专业人员共同抽样送试复检,对试样负有代表批量的质量责任。
三、工程质量保证资料内容与要求(试验项目)1每批钢材必须有出厂质量证明或抄件(原件),必须有进货日期,品种,规格,产地,数量的详细记录资料(由工地材料员负责索取、记录)并进行复试。
2钢材焊接必须要有焊工上岗证,焊条合格证,取样进行班前、班后抗拉,弯曲试验。
3水泥每批(至少每3个月)必须要有出厂质量证明书(原件),抽样复检报告,有进货日期、品种、编号、产地、厂家、数量的详细记录资料(由工地材料员负责索取、记录)。

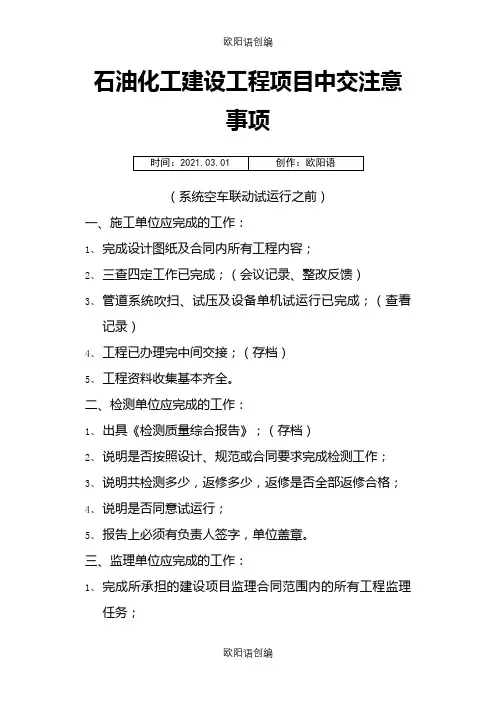

石油化工建设工程项目中交注意事项(系统空车联动试运行之前)一、施工单位应完成的工作:1、完成设计图纸及合同内所有工程内容;2、三查四定工作已完成;(会议记录、整改反馈)3、管道系统吹扫、试压及设备单机试运行已完成;(查看记录)4、工程已办理完中间交接;(存档)5、工程资料收集基本齐全。
二、检测单位应完成的工作:1、出具《检测质量综合报告》;(存档)2、说明是否按照设计、规范或合同要求完成检测工作;3、说明共检测多少,返修多少,返修是否全部返修合格;4、说明是否同意试运行;5、报告上必须有负责人签字,单位盖章。
三、监理单位应完成的工作:1、完成所承担的建设项目监理合同范围内的所有工程监理任务;2、出具《工程质量初验意见》。
(存档)四、建设单位应完成的工作:1、防雷接地单项验收已通过;(存档)2、锅炉、压力容器、压力管道单项验收已通过;(存档)3、消防验收单项验收已通过;(存档)4、试运行方案已上报审批。
(安监部门)石油化工建设工程项目竣工验收注意事项一、施工单位应完成的工作:1、完成设计图纸及合同内所有工程内容;2、生产试运行完成(记录齐全);3、试运行查出的所有问题整改完毕:(1)质监站提出的问题;(2)建设单位和监理单位提出的问题;(3)施工单位自查出的问题。
4、施工单位竣工报告完成(监督C表8,一式两份)5、工程已办理完工程交接;(单位工程评定表,交工证书一式两份)6、工程资料收集整理、装订完成,档案移交完成。
二、建设单位应完成的工作:1、消防验收、锅炉、压力容器、压力管道单项验收、防雷接地单项验收已通过;2、勘察单位检查意见(监督C表9;一式两份);3、设计单位检查意见(监督C表10;一式两份);4、试运行正常达到设计要求(生产部门试运行报告);5、建设单位完成竣工验收报告(监督B表2、3均一式两份)。
三、监理单位应完成的工作:1、出具《工程质量评估报告》(监督C表11;一式两份);2、按要求准备齐全备案资料(施工单位、监理单位、检测单位基本情况登记表,监督C表1、2、3;一式两份)。
石油化工建设工程项目交工技术文件规定1范围本规定明确了石油化工建设工程项目从工程开工到工程交工验收,即工程施工阶段设计、采购、施工及检测等交工技术文件的要求。
本规定适用于石油化工新建、扩建和改建工程项目的交工技术文件编汇、组卷和交付。
2标准性引用文件以下文件中的条款通过本规定的引用而成为本规定的条款。
但凡注日期的引用文件,其随后所有的修改单〔不包括勘误的内容〕或修订版均不适用于本规定,然而,鼓励根据本规定达成协议的各方研究是否可使用这些文件的最新版本。
但凡不注日期的引用文件,其最新版适用于本规定。
GB/T50328建设工程文件归档整理标准SH/T3903石油化工建设工程监理标准SH/T3904石油化工建设工程项目竣工验收标准3术语和定义GB/T 50328和SH/T 3903确立的及以下术语和定义适用于本规定。
3.1交工技术文件工程总承包单位或设计、采购、施工、检测等承包单位及工程监理单位在建设工程项目施工阶段形成并在工程交工时移交建设单位的工程实现过程、安全质量、使用功能符合要求的证据及竣工图等技术文件的统称,是建设工程文件归档的组成部分。
3.2质量证明文件原件加盖生产厂检验专用章或质量证明专用章的产品质量证明文件或供给商在产品质量证明文件复印件上加盖确认印章的延续性的质量证明文件。
4总则4.1建设单位应按本规定在合同中明确对交工技术文件的要求和管理责任。
以下参建单位应对施工阶段形成的交工技术文件进行管理并纳入项目管理职责范围:a)工程总承包单位;b)设计、采购、施工、检测等承包单位;c)工程监理单位。
4.2建设工程项目实行工程总承包或设计、施工、采购的一项或多项总承包的,工程总承包单位与承包单位签订合同时,应按本规定在合同中明确对交工技术文件的要求和管理责任。
4.3建设工程项目中有关铁路、公路、港口码头、电信、35KV以上送变电工程和油气田、长输管道工程的交工技术文件内容及格式应按有关国家标准、行业标准的规定执行。
茂名石化建设工程项目交工技术文件、监理文件编制指南茂名石化公司工程项目经理部中国石化股份有限公司茂名分公司信息中心二〇一二年五月二十三日目录1 适用范围 (3)2术语及定义 (3)3交工资料的编制依据 (3)4 参建单位责任 (4)5 归档的事项说明 (7)6 归档范围 (7)7 归档份数 (7)8 组卷与组册 (8)9 卷内文件的排列 (9)10 卷内填写说明及注意事宜 (14)11 交工文件的质量要求 (17)12 交工文件的装订要求 (18)13 竣工图的编制要求 (18)14 电子版的基本要求 (19)15 交工技术文件汇总、审核、验收 (21)1 适用范围1.1 本指南适用于中国石化股份有限公司茂名分公司与中国石化集团资产经营管理有限公司茂名石化分公司(以下统称茂名石化)所有建设工程项目交工技术文件、监理文件的收集、整理、归档。
1.2 本指南适用于茂名石化新建、扩建、改建和技改、技措等工程项目文件的收集、整理、归档及竣工档案验收。
2术语及定义2.1 编制依据中标准规范确定的以及以下术语适应于本指南。
2.2 交工技术文件:承包单位(设计、采购、施工、检测、工程总承包、监理)在建设工程项目施工阶段形成,并在工程交工时移交建设单位的工程实现过程、质量安全、使用功能符合要求的证据及竣工图等技术文件的统称,是建设工程文件归档的组成部分。
2.3 监理文件:监理单位在建设工程项目监理过程中形成的技术文件的统称,是建设工程文件归档的组成部分。
3交工资料的编制依据3.1 《石油化工工程建设交工技术文件规定》SH/T3503-2007。
3.2 《石油化工建设工程项目施工过程技术文件规定》SH/T3543-2007。
3.3 《建筑工程施工质量验收统一标准》GB50300和专业验收规范。
3.4 《石油化工安装工程施工质量验收统一标准》SH/T3508-2011。
3.5 《石油化工建设工程项目监理规范》SH/T3903-2004。
一、编制目的为确保交工技术文件的真实性、完整性和系统性,各承包单位要按照本细则要求编制交工技术文件,使交工技术文件的编制做到科学、完整、精练、适用,能够印证工程建设主要质量控制过程及成果,对装置的安全运行、操作、维护及检修具有指导意义。
二、适用范围本细则适用于晋煤集团天溪煤制油分公司造气工艺技术改造项目交工技术文件的形成、积累、编汇、组卷和交付。
三、术语和定义单项工程:建设项目中具有独立设计文件、可独立组织施工、建成后可以独立发挥生产能力或工程效益的工程。
单位工程:具有单独设计文件、可独立组织施工,但建成后不能独立发挥生产能力或效益的工程(或具有独立设计文件、可独立组织施工,在工艺系统上完成某种反应过程或实现某种辅助功能的系统或工段),是单项工程的组成部分。
交工技术文件:设计、采购、施工、检测等承包单位在建设工程项目施工阶段形成并在工程交工时移交的工程实现过程、安全质量、使用功能符合要求的证据及竣工图等技术文件的统称,是整个项目文件的重要组成部分。
质量证明文件原件:加盖生产厂检验专用章或质量证明专用章的产品质量证明文件或供应商在产品质量证明文件复印件上加盖确认印章的延续性的质量证明文件。
四、责任与分工(一)天溪煤制油分公司项目技术部负责项目交工技术文件形成、编制、归档的控制与监督,组织和协调有关单位按时完成归档1文件的编制和归档,负责归档文件的合规性审查,确保有关文件能按要求归档;综合办公室负责工程项目交工技术文件形成、编制、整理、归档的业务指导,确保归档文件符合国家有关档案规范要求。
(二)承包单位负责合同范围内施工部分的交工技术文件和竣工图的编制,主要任务有:施工文件、竣工图的编制、分类组卷组册;采购材料、设备质量证明文件的分类组册;无损检测报告和其他检验试验报告的组册;按档案部门要求完成各专业交工技术文件和竣工图的编制和移交归档。
(三)监理单位负责对交工技术文件的形成进行指导、监督、检查,并负责审核各单位提交的交工技术文件。
