施工临时用水电专项施工方案1.施工临时用水需求分析在施工过程中,为了保证施工现场的正常运转和工作人员的生活需要,需要对施工现场进行供水。
施工临时用水主要包括生活用水、工作用水和施工特殊用水等几个方面的需求。
2.施工临时用水方案制定(1)确定供水方式:根据施工现场的具体情况,可以选择自备水源,或者与当地供水公司合作提供临时用水。
(2)设备准备:根据用水需求量,安排合适的水泵和储水设施。
水泵要具有足够的泵水能力和压力,能够满足施工现场的用水需求。
(3)管网布置:根据施工现场的布局和需要,设计合理的供水管网布置方案,保证水源能够覆盖到每个用水点。
3.施工临时用水管理措施(1)水源保护:对自备水源进行保护,禁止任何污染行为,保证供水水质安全。
(2)厂家技术指导:与供水设备的厂家进行合作,让他们提供相关技术指导和培训,确保供水设备正常运行。
(3)设备维护:定期对供水设备进行维护保养,防止设备损坏,及时更换损坏的部件。
1.施工临时用电需求分析在施工现场,需要供应稳定可靠的电力,以满足施工设备、照明、通风、空调等各个方面的用电需求。
2.施工临时用电方案制定(1)电源选择:根据施工现场的具体情况,选择适当的电源供应方式,可以是临时供电线路或者连接到现有电力系统。
(2)设备准备:根据用电需求量,安排合适的发电机组和配电设备。
发电机组要具备足够的发电能力,以满足施工现场的用电需求。
配电设备要合理布置,确保电力能够准确传送到每个用电设备。
(3)线路布置:根据施工现场的布局和需要,设计合理的用电线路布置方案,保证电源覆盖到每个用电点。
3.施工临时用电管理措施(1)供电设备维护:定期对发电机组和配电设备进行检查和维护,保证其正常运行。
(2)安全用电:合理规划用电负荷,避免电缆过载和设备短路等安全隐患。
(3)用电设备管理:对施工现场的用电设备进行全面管理,包括安装牢固、定期检查、合理使用等。
以上是施工临时用水、电专项施工方案的基本内容,通过科学合理的规划和管理,可以有效保证施工现场的用水和用电需求,提高施工的效率和安全性。
水泵临时用电施工方案(定)水泵临时用电施工方案(完整版)1. 施工背景为了进行水泵的安装和调试工作,需要提供临时用电。
本文档旨在确定水泵临时用电的施工方案,以确保操作安全和施工顺利进行。
2. 施工目标安全、可靠地为水泵提供临时用电,确保施工期间水泵的正常运行。
3. 施工内容3.1 用电设备选择符合国家标准的临时用电设备,包括:- 临时电源箱:根据水泵功率和电压需求选择合适型号的临时电源箱,确保其电流承载能力满足水泵运行所需。
- 电缆线材:选择符合要求的电缆线材,确保其足够绝缘、耐压,能够承受水泵的电流和电压负荷。
3.2 电源布置根据现场情况,合理布置临时用电装置,确保用电设备与水泵之间的连接安全、稳固。
布置须遵循以下原则:- 临时电源箱与水泵之间的距离尽量缩短,减少电缆长度,降低电缆电压损耗。
- 临时电源箱与水泵之间的电缆采用固定敷设,确保电缆不易松动或受到外力干扰。
- 电源箱与水泵之间的连接线缆需采用合适规格的连接器,确保连接牢固可靠。
- 临时电源箱应设置在通风良好的位置,并采取防水、防尘措施。
3.3 操作安全在施工过程中,必须注意操作安全,确保施工人员和设备的安全。
操作安全要求如下:- 施工人员需熟悉用电设备的操作规程和安全注意事项。
- 施工人员需佩戴符合要求的劳动防护用品,包括绝缘手套、安全帽等。
- 临时用电设备应定期检查,及时发现和排除安全隐患。
- 在施工现场设置明显的安全警示标志,确保人员能够清晰识别危险区域。
4. 施工验收在完成临时用电施工后,进行验收工作,以确保施工符合要求。
验收内容包括:- 检查临时电源箱和电缆的连接是否牢固。
- 检查电源布置是否满足安全要求,是否存在潜在安全隐患。
- 测试水泵是否正常运行。
5. 安全注意事项- 在进行用电施工过程中,严禁操作人员擅自更改电路布置或进行违规操作。
- 施工人员操作临时用电设备时,应确保双手干燥,并切勿接触带电部分。
- 施工现场禁止烟火,严禁使用易燃、易爆物品。
临时用水用电专项施工方案一、前期准备工作1.明确施工范围和期限:确定需要临时用水用电的区域和施工工期。
2.落实相关手续:根据当地相关规定,办理临时用水用电的申请手续,并支付相关费用。
3.安全评估和准备:对需要进行临时用水用电的区域进行安全评估,确保施工期间的安全。
二、临时用水用电发电设备选型和准备1.根据需求量和使用时间,选择适当的发电设备和用水设备。
2.检查和维护发电设备:确保发电设备工作正常,进行必要的维护和检修。
3.准备充足的燃料:根据计划用电量和使用时间,准备足够的燃料。
三、用水用电管线布置1.制定用水用电管线布置方案:根据临时用水用电的区域和需求,制定合理的管线布置方案。
2.埋设管线:按照管线布置方案,在地面或地下进行管线的埋设工作,确保管线的牢固和安全。
3.进行必要的管道连接和测试:对管道进行连接并进行水压和电力测试,确保管道系统的工作正常。
四、用水用电设备安装和验收1.根据需求,安装临时用水用电设备,如水泵、发电机等。
2.进行设备的初步运行和测试,确保设备工作正常。
3.进行设备的验收工作,包括设备的性能、安全等方面的检查。
五、施工期间的用水用电管理1.制定用水用电管理规定:制定临时用水用电管理规定,明确使用者的职责和注意事项。
2.监测和记录用水用电情况:对临时用水用电情况进行监测和记录,了解用水用电量和使用情况。
3.及时处理问题:发现用水用电故障或问题,及时处理,确保施工期间的正常运行。
六、施工结束后的清理和整理工作1.拆除用水用电设备和管线:在施工结束后,拆除临时用水用电设备和管线。
2.进行设备的维护和保养:对临时用水用电设备进行维护和保养工作,以便下次使用。
3.清理施工现场:清理施工期间的垃圾和杂物,保持现场的整洁和干净。
以上为临时用水用电专项施工方案,根据具体情况和施工需求,可以进行适当的调整和改进。
在施工过程中,要重视安全措施和管理,确保施工过程的安全和顺利进行。

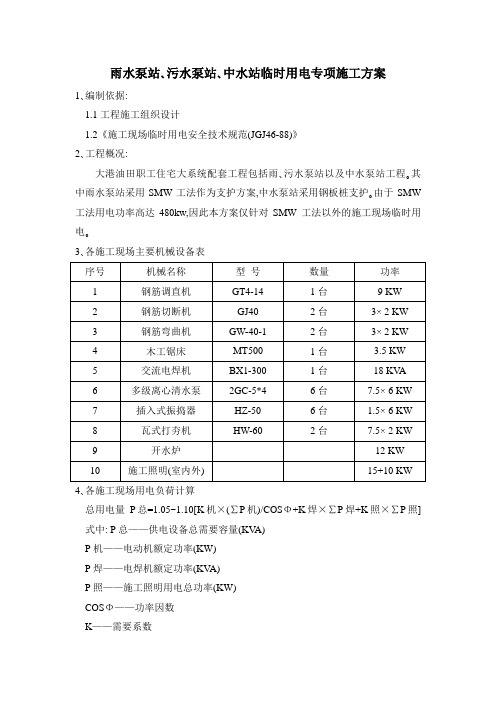

雨水泵站、污水泵站、中水站临时用电专项施工方案1、编制依据:1.1工程施工组织设计1.2《施工现场临时用电安全技术规范(JGJ46-88)》2、工程概况:大港油田职工住宅大系统配套工程包括雨、污水泵站以及中水泵站工程。其中雨水泵站采用SMW工法作为支护方案,中水泵站采用钢板桩支护。由于SMW 工法用电功率高达480kw,因此本方案仅针对SMW工法以外的施工现场临时用电。3、各施工现场主要机械设备表4、各施工现场用电负荷计算总用电量P总=1.05~1.10[K机×(∑P机)/COSΦ+K焊×∑P焊+K照×∑P照] 式中: P总——供电设备总需要容量(KV A)P机——电动机额定功率(KW)P焊——电焊机额定功率(KV A)P照——施工照明用电总功率(KW)COSΦ——功率因数K——需要系数其中:P机、P焊、P照详见施工现场主要机械设备表查表:K机=0.5K焊=0.6K照=1.0COSΦ=0.7ΣP机=75.5ΣP焊=18ΣP照=25经计算总用电量:P总=1.1×(0.5×105.5/0.7+18×0.6+25×1)=122.27 KV A。5、电路设计:变压器在山西五建施工场区内,从变压器下设配电箱至施工现场总共320m,线路采用埋地的带铠3×150+2×70的铜芯线,在施工现场,按现场平面图的标示安装总配电箱位置,平面布置图见图1。电缆按规范要求施工,施工现场用的所有的配电箱及设施采用TN-S系统供电,五线到位,零线、地线分别设置。A级电源箱必须做重复接地,重复接地的电阻不大于4Ω。总配电箱引出3路,分别满足雨水泵站、中水泵站、材料预制场及营地设备用电。图1、施工现场平面布置图6、配电箱和开关箱设计:(1)施工现场实行三级配电二级保护。。(2)总配电柜(箱)内装设有明显断开点的隔离刀闸和分路带短路保护的空气开关或熔断器以及漏电开关。(3)分箱内总开关用带过流保护的自动空气开关,分路开关用带熔丝的刀闸或漏电开关。(4)各台用电设备有各自专用开关箱,实行“一机一闸一漏一箱”制,严禁一闸多用。(5)合理选择漏电开关的脱扣整定电流及动作电流,开关箱内漏电开关的漏电电流小于30Ma,动作时间小于0.1S。(6)所有配电箱、开关箱均编号并作出分路标记。7、接地以及接零:(1)接地:整个系统采用TN-S系统,除在变压器中性点直接接地外,在配电室、塔吊、电梯和电缆终端外都做重复接地,其阻值R≤10Ω。其做法用5×50镀锌角钢或Ф50镀锌钢管2.5米长,间距5米3根打入地下0.8米,用Ф12镀锌元钢或4×40镀锌扁钢电焊连接于TN-S保护系统。8、安全用电技术措施(1)本系统采用三相五线制配电TN——C——S接线保护系统。电缆干线采用埋地敷设,过路、通道处穿套管。(2)保护零线必须在配电线路中间处和末端增做重复接地,不少于三组。(4)配电箱、开关箱必须铁制防雨、防尘固定在易操作维修地方,距地面高度大于1300mm。小于1500mm,移动式应大于600mm。(5)配电系统采用“三级配电”、“二级保护”开关箱为一机一闸一箱一保护。漏电保护器应设在开关箱电源隔离开关的负荷侧,其额定漏电动作电流应配备,开关箱内漏电开关的额定漏电动作不应大于30mA,动作时间应小于0.1S,潜水泵、手持电动工具使用的漏电开关,其额定动作电流不大于15mA,动作时间应小于0.1S。(6)临时用电接地电阻值每季度进行一次复测,漏电保护器定期每周检测一次,值班电工做好检查维修记录。9、电气防火措施:(1)所有配电箱采用铁板或优质绝缘材料制作,开关电器按规定紧固在电器安装板上,不得歪斜、松动,箱内不得有杂物。(2)配电室能自然通风,电箱四周必须有1米通道并应采取防止雨雪和动物出入措施。(3)健立健全防火制度。成立义务防火队,建立定期培训制度、定期检查制度。(4)在配电室及木工加工区,合理配置灭火器具,设专人负责制度。在临电系统未完成之前,前期采用75kw发电机发电施工。10、施工现场临时用电(施工设备用具安装)临时用电必须按照《施工现场临时用电安全技术规范》JCJ46-2005(1)移动设备供电实施“一机、一闸、一箱、一保”(2)配电箱内漏电保护器要有年检合格证和使用合格的电器。(3)配电箱、开关箱外形结构能防雨防尘,箱门配销并有专人负责。(4)特种设备操作工等持证上岗。(5)进入施工现场的施工人员劳保穿戴整齐。(6)电焊机进出线要有防雨罩一次、二次线要符合规范要求,电焊机使用合格的接地导线。(7)施工现场悬抬相关的制度、操作规程、安全通道警示标志牌。(8)现场有安全专职人员负责。(9)施工现场设置“五牌一图”,按平面布置设置消防通道,消防水源配备消防设施和灭火器材,并有消防制度和专人负责。。
李嘴子排涝泵站土建与设备供货安装工程临时用电施工方案批准:审核:编制:安徽水利开发股份有限公司二0一一年九月二十一日临时用电施工方案一、编制说明、计算依据为了贯彻国家安全生产的方针政策和法规,保障施工现场正常用电及安全,防止触电事故发生,结合本工程的实际特点,制定如下方案。
计算依据:《施工现场临时用电安全技术规范》(JGJ46-2005)、《建设工程施工现场供用电安全规范》(GB50194-93)。
二、工程概况李嘴子排涝泵站位于老城区禹王路以南、菜园路以北、淮河大堤以西区域,占地约2.15亩。
李嘴子排涝站工程设计流量6.0m3/s,采用3台潜水轴流泵,单机流量2.24m3/s,总装机流量6.72m3/s, 单泵电机配套功率为220KW,总装机660KW。
泵站采用堤后式布置,泵站中心线与淮北大堤轴线正交。
本工程主要项目内容有:进水导流渠、主泵房(包括进水闸、前池及进水池、压力水箱)、主泵房上部配电间及值班室、出水控制闸、穿堤涵、防洪闸、出水池及出水渠、机电设备采购与安装、金属结构设备采购与安装、厂区道路、绿化、围墙等。
本工程主要工程量为:土方开挖2.86万m³,土方回填2.79万m³,钢筋制作108.6T,砼1304 m³。
三、现场临时用电的总规划和线路方案3.1总体规划该工程工期紧,施工前期主要用电量为泵房的基础处理的施工粉喷桩施工和穿堤涵砼浇筑。
后期主要浇筑砼用电量不大。
在系统电因故暂时停供时,拟安装一台90kw柴油发电机以便备用,防止正在浇筑的砼出现质量事故发生。
3.2现场线路方案工地配电室生活区泵房施工现场生产区穿堤涵及防洪闸段施工现场分配电箱分配电箱分配电箱3.3配电系统要求施工用电采用三级配电、两级保护进行设置,并根据“一机、一闸、一漏、一箱”要求,尽量对每台设备设置专用开关箱,提高用电安全,对不能设置专用开关箱的情况下,一个开关箱内必须确保一机一闸一漏,不得一个漏电保护器下接多个用电器。
小型水利工程施工临时用电管理方案1、建立现场临时用电的检查制度,按市建委关于现场临时用电管理规定对现场的各种线路和设施进行定期检查和不定期抽查,并将检查、抽查记录存档。
2、现场临时配电线路必须按规范架设,架空线必须采用绝缘导线,不得采用塑胶软线,不得成束架空敷设,也不得沿地面明敷设。
3、施工机具、车辆及人员,应与内外线路保持安全距离。
达不到规范规定的最小距离时必须采用可靠的防护措施。
4、配电系统必须实行分级配电。
现场内所有电闸箱的内部设备必须符合有关规定,箱内电器必须可靠、完好,其选型、定值要符合有关规定,开关电器应标明用途。
电闸箱内电器系统必须统一式样、统一配置,箱体统一刷桔黄色,并按规定设置围栏和防护棚,流动箱与上一级电闸箱的联系,采用外插连接方式。
5、独立的配电系统必须按部颁标准采用三相五线制的接零保护系统,非独立系统可根据现场的实际情况采取相应的接零或接地保护方式。
各种电气设备和电力施工机械的金属外壳、金属支架和底座必须按规定采取可靠的接零或接地保护。
6、在采用接地和接零保护方式的同时,必须设两级漏电保护装置,实行分级保护,形成完整的保护系统。
漏电保护装置的选择应符合规定。
7、各种高大设施必须按规定装设避雷装置。
8、手持电动工具的使用应符合国家标准的有关规定。
工具的电源线、插头和插座应完好,电源线不得任意接长和调换,工具的外绝缘应完好无损,维修和保管应由专人负责。
9、施工现场的临时照明一般采用220V电源照明,结构施工时,应在顶板施工中预埋线管,临时照明和动力电源应穿管布线,必须按规定装设灯具,并在电源一侧加装漏电保护器。
10、土方基础施工,内部照明应使用24V低压照明设备,结构施工内部照明使用行灯照明的,其电源电压不应超过36V,灯体与手柄应坚固,绝缘良好,电源线须使用橡胶套电缆线,不得使用塑胶线。
行灯变压器应有防潮、防雨水设施。
外围的强电照明,必须搭设灯架,灯架的高度不得低于2米,并做好绝缘。
水利工程临时用电方案1. 简介本文档旨在提供一份水利工程临时用电方案,以确保水利工程的顺利实施。
临时用电方案是针对水利工程施工期间临时用电需求的规划和组织,包括供电设备选型、用电负荷计算、线路布置、安全措施等内容。
2. 供电设备选型根据水利工程的特点和实际需求,选择适当的供电设备是临时用电方案的首要任务。
主要考虑以下几个因素: - 供电容量:根据工地用电负荷计算得出的最大负荷,选定适当容量的发电机组或变电设备。
- 可靠性:供电设备的可靠性是确保工程顺利进行的关键,选择品牌知名、质量可靠的设备。
- 环保性:选择满足环保要求的供电设备,减少对环境的影响。
3. 用电负荷计算在确定供电设备之前,必须对用电负荷进行合理的估算和计算,以确保供电设备能够满足实际需求。
用电负荷计算主要包括以下几项: - 施工人员生活用电:根据工地人员数量和生活用电设备的功率,计算出生活用电负荷。
- 施工机械设备用电:根据施工机械设备的数量和功率,计算出机械设备用电负荷。
- 临时设施用电:水利工程施工期间可能需要设置临时办公室、仓库等临时设施,根据临时设施的数量和功率,计算出临时设施用电负荷。
4. 线路布置合理的线路布置是保障临时用电安全和高效供电的关键。
在进行线路布置时应考虑以下几个方面: - 线路长度:根据工地的大小和分布,合理布置供电线路的长度和走向,以减少线路损耗。
- 线路材料:选择符合规范要求的供电线路材料,确保电气安全和线路可靠。
- 人员通行:为避免线路受到人员和机械设备的损坏,线路布置应与人员和机械设备通行线路相分离。
5. 安全措施在水利工程临时用电过程中,安全措施必不可少。
以下是一些常见的安全措施:- 安全警示标识:在供电设备周围设置明显的安全警示标识,提示人员维护安全距离。
- 防触电措施:为供电设备和线路设置有效的防触电装置,确保人员不会因误触或触电造成伤害。
- 检修与维护:定期对供电设备和线路进行检修和维护,保持设备的正常运行和可靠性。
一、工程概况:坝子窑泵站位于定向河东端与滨江大道交汇处,排水区面积约8.42km2,设计流量为36m3/s,自排流量为2.5 m3/s,排水标准取重现期20年。
工程主要任务是将定向河汇集的涝水向长江抽排。
工程规模为中型,工程等别为Ⅲ等。
出水涵为穿堤建筑物,其级别同江堤,工程等别为1级。
泵室、压力水箱、清污机桥和进水池挡墙等主要建筑物为3级建筑物,其它次要建筑物为4级建筑物。
泵站进出水建筑物在同一轴线上,顺水流方向布置的主要建筑物有引水渠、清污机桥、进水池、泵室、压力水箱、出水箱涵、闸门井及出水渠等。
配电控制房和办公管理房位于泵室的北侧。
泵室分为8孔,其中7孔每孔安装一台ZQ5685-8型潜水轴流泵,单泵配套电机功率450kw,流量5.2m3/s。
另一孔为检修间,连接自流涵。
出水渠为定向河下游河道,连接长江,出水部分设置消能防护措施。
二、确定线路走向、电源线线径及电箱位置1、根据施工现场用电设备布置情况,动力与照明分开,由一级电箱分出2路干线(LFG1、2)架空引至各二级分配电箱,再由分配电箱引至各用电设备的开关箱。
(1)LFG1动力电源由一级电箱输出分左路输到井架边,线路上的负荷由灌注桩桩机2台、砂浆机1台、水泵5台、平板3台、振棒5支等组成。
(2)LFG2动力电源由一级电箱输出供给钢筋加工场,线路上的负荷由钢筋弯切机2台、焊机2台等组成。
(3)照明电源由一级电箱分出,沿动力电杆架设,引至二级分配电箱后再输出。
照明电源不从动力电源分出,即照明电源与动力电源互不影响。
2、据《施工现场临时用电安全技术规范》规定,本供电采用三相五线制供电即(TN-S)系统,采用三级漏电保护制度。
3、配电箱的选择:采用业主要求的各级电箱作配电箱,二级电箱的要求:(1)箱内设漏电开关,闸刀开关带保险、熔体电流50(A),接线柱(3×100A)组成.(2)漏电开关的动作电流及动作时间指标分别为(50mA,小于0.1S)。
水利工程临时配电方案一、配电方案的概述水利工程是利用水资源进行水利设施建设和水资源管理的一种综合性工程,其建设和运行离不开电力供应。
在水利工程建设和运行过程中,需要进行临时配电,以保障工地施工、设备运行和生活用电的需求。
因此,水利工程临时配电方案的制定至关重要,对于确保工程进展和安全运行起着至关重要的作用。
二、临时配电的需求分析1.施工电力需求水利工程施工过程中需要大量电力支持,以保障施工设备、机械的正常运行。
例如,大型挖土机、压路机、搅拌站等设备都需要大功率电力供应,以保障其正常运转。
同时,施工现场也需要用电保障施工人员的生活和办公需求。
2.设备运行电力需求水利工程中的水泵、闸门、水轮机等设备都需要稳定可靠的电力供应,以保障其正常运行。
这些设备的停电将直接影响工程的进行和水资源的管理。
3.临时用电需求在水利工程建设过程中,施工现场工人生活用电、工程办公用电等方面也需要进行临时配电。
综上所述,水利工程临时配电方案需要考虑到施工、设备运行和生活用电方面的需求,以制定出合理、安全、稳定的配电方案。
三、临时配电方案的制定1.方案确定首先,根据水利工程的具体情况,确定临时配电的总体方案。
在确定方案时,需考虑以下因素:(1)电力需求量:根据施工现场的具体情况和施工设备的用电需求,精确计算出电力需求量。
同时,还需考虑到设备运行、生活用电等方面的需求,综合考虑整体用电负荷。
(2)电源选择:根据施工现场所处地域的电力资源情况,选择合适的供电方式,如接入现有电网、使用发电机组等。
(3)电缆布线:根据施工现场的实际情况,确定电缆的敷设路径和布线方式,确保电力供应稳定可靠。
(4)防护措施:考虑到水利工程施工现场的复杂环境,制定电力安全使用和防护措施,确保施工人员的安全。
2.电源选择根据水利工程的实际情况,选择合适的电源方式。
一般来说,临时用电可以通过以下途径获得电力供应:(1)接入现有电网:如果施工现场附近有电力供应网络,则可以直接接入现有电网进行供电。
水利工地临时电力施工方案1. 施工背景随着我国水利工程建设的不断发展,工地临时电力需求日益增长。
为了保障水利工地临时电力供应的稳定性和安全性,制定一套合理、科学的临时电力施工方案至关重要。
本方案旨在为水利工地提供临时电力施工的指导,确保电力设施的正常运行,满足施工需求。
2. 施工目标1. 确保电力供应的稳定性:为水利工地提供可靠、稳定的电力来源,满足施工过程中的电力需求。
2. 保证电力设施的安全性:严格按照国家电力行业标准进行施工,确保电力设施的安全运行,防止安全事故的发生。
3. 提高施工效率:合理规划电力设施布局,简化施工流程,缩短施工周期。
4. 节约成本:合理利用现有资源,降低电力设施建设和运行成本。
3. 施工原则1. 安全性原则:确保电力设施的安全运行,防止触电、火灾等安全事故的发生。
2. 可靠性原则:保证电力供应的稳定性,满足施工过程中的电力需求。
3. 经济性原则:合理利用现有资源,降低电力设施建设和运行成本。
4. 环保原则:在施工过程中,尽量减少对环境的影响,遵循可持续发展理念。
4. 施工内容1. 电力设施布局:根据工地实际情况,合理规划电力设施布局,包括发电机、变压器、电缆、配电箱等。
2. 电力线路施工:包括电缆敷设、接头连接、绝缘测试等,确保电力线路的安全、可靠。
3. 电力设备安装:包括发电机、变压器、配电箱等设备的安装,遵循相关国家电力行业标准。
4. 保护措施:设置防护栏、警示标志等,确保电力设施的安全运行。
5. 运行维护:建立完善的电力设施运行维护制度,定期检查、维修电力设施。
5. 施工流程1. 现场勘查:了解工地电力需求、现场环境等因素,为电力设施布局提供依据。
2. 设计方案:根据现场勘查结果,制定电力设施布局设计方案。
3. 施工准备:采购所需设备、材料,组织施工人员培训。
4. 施工实施:按照设计方案,进行电力线路施工、设备安装等。
5. 验收合格:施工完成后,进行验收,确保电力设施的安全、可靠。
CB01
施工方案报审表
( [2017]技案003号) 合同名称: 合同编号: 致: (监理机构) 我方今提交 (名称及编码)的: □施工组织设计 □施工措施计划 □工程测量施测计划和方案 □施工工法 □工程放样计划 □专项试验计划和方案 □ 请贵方审批。
承 包 人:(全称及盖章) 项目经理:(签名) 日 期: 年 月 日
监理机构将另行签发审批意见。 监理机构:(全称及盖章)广东中水监理工程有限公司 签 收 人:(签名) 日 期: 年 月 日 说明:本表一式6份,由承包人填写。监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份。 -----------------------------------
临时用电专项方案
编制单位: 编 制 人: 审 批 人: 审 核 人: 日 期: 年 月 日 临时用电专项方案 2 目 录 一、工程概况 ............................................................................................................................................... 3 二、编制依据 ............................................................................................................................................... 3 三、施工条件 ............................................................................................................................................... 3 四、设计内容和步骤 .................................................................................................................................. 4 1、现场勘探及初步设计: ......................................................................................................................... 5 2、确定用电负荷: ...................................................................................................................................... 5 3、1号用电线路线路上导线截面及分配箱、开关箱内电气设备选择: .................................. 11 4、2号用电线路上导线截面及分配箱、开关箱内电气设备选择: ........................................... 17 5、用电线路上选择总配电箱的进线截面及进线开关: ................................................................ 26 6、选择变压器: ......................................................................................................................................... 26
五、绘制临时供电施工图........................................................................................................................ 27 六、安全用电技术措施 ............................................................................................................................ 31 附件:临时用电平面布置图 ...................................................................................................................... 1 临时用电专项方案
3 一、工程概况 谷饶涝区工程属于城镇排涝河道整治,整治谷饶溪与新建泵站连接河段(长约980m)、河口官田坑提防整治达标(长约250m),新建谷饶泵站、水闸。谷饶涝区排涝标准采用10年一遇24小时暴雨产生的径流量1天排干;泵站防洪标准采用30年一遇设计,不设校核标准;谷饶溪河口处官田坑防洪标准采用20年一遇,提防整治达标整治工程级别为4级;自排水闸防洪标准采用20年一遇。本工程水闸规模为小(1)型,工程等别为Ⅳ级,相应的水闸工程级别为4级;新建泵站的排涝流量38.9m3/s,装机规模为5台共4000kw(单机功率800kw,型号1600ZLB7.64-6.9),泵站规模为中型,工程等别为Ⅲ级,相应的泵站建筑物级别为3级。
二、编制依据 1、《低压配电设计规范》GB50054-2011中国建筑工业出版社 2、《建筑工程施工现场供电安全规范》GB50194-2014中国建筑工业出版社 3、《通用用电设备配电设计规范》GB50055-2011中国建筑工业出版社 4、《供配电系统设计规范》GB50052-2009中国建筑工业出版社 5、《施工现场临时用电安全技术规范》JGJ46-2012中国建筑工业出版社 6、《建筑施工安全检查标准》JGJ59-2011
三、施工条件
1、本工程所在施工现场范围内施工前无各种埋地管线。 2、本工程施工线路较长,拟设采用二台变压器,二路用电线路:其中1号用电线路供应项目部生活用电及进水渠上游施工用电。2号用电线路供应进水渠下游及新建泵站施工现场用电。 3、施工现场用电量统计 临时用电专项方案
4 1号用电线路用电量统计表: 序号 设备名称 型号规格 数量 额定功率(KW) 备注 1 项目部生活用电 / 1 80 2 蛙式打夯机 HC-70 1 3 3 平板震动器 ZW-12 1 3 4 混凝土振动棒 ZDN30 5 2.2 5 砂浆搅拌机 WZ-0.2 2 4 6 交流电焊机 BX1-500 1 40.5KVA 7 木工圆盘锯 MJ-104C 2 2.2 8 手提圆盘锯 DS8-180 1 1.35 9 砂轮切割机 LD-400A 1 2.2 10 潜水泵 WQ40-15-30-2.2 5 2.2 11 潜水泵 WQ65-30-40-7.5 2 7.5 12 照明用电 / 1 20
2号用电线路用电量统计表: 序号 设备名称 型号 规格 数量 额定功率(KW) 备注 1 卷扬机 JKD1 1 7.5 2 蛙式打夯机 HC-70 1 3 3 平板震动器 ZW-12 1 3 4 混凝土振动棒 ZDN30 5 2.2 5 砂浆搅拌机 WZ-0.2 2 4 6 交流电焊机 BX1-500 1 40.5KVA 7 交流电焊机 BX1-400 1 32.4KVA 8 木工圆盘锯 MJ-104C 2 2.2 9 手提圆盘锯 DS8-180 1 1.35 10 砂轮切割机 LD-400A 1 2.2 11 潜水泵 WQ40-15-30-2.2 5 2.2 12 潜水泵 WQ65-30-40-7.5 3 7.5 13 钢筋调直机 GT4-10 1 3 14 钢筋弯曲机 GW-40 2 4 15 钢筋切断机 GQ-40 2 3 16 对焊机 UN1-40 1 40KVA 17 旋喷桩钻机 MGJ50 1 11 18 灌浆泵 SGB6-10 1 18.5 19 空压机 WW-1.25/7-C 1 11 20 浆液拌浆机 WJG-80 1 4 21 施工照明 / 1 30
四、设计内容和步骤 临时用电专项方案 5 1、现场勘探及初步设计: (1)本工程所在施工现场范围内施工前无各种埋地管线。 (2)现场采用380V/ V 220低压供电,设一配电总箱,内有计量设备,采用TN-S系统供电。 (3)根据施工现场用电设备布置情况,总箱进线采用导线架空明敷敷设,干线采用架空明敷敷设,用电器导线采用架空明敷敷设。布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,三级防护。 (4)防雷接地按照《JGJ46-2012》规定制定施工组织设计,接地电阻R≤4Ω。 2、确定用电负荷: (1)、1号用电线路用电负荷计算 1)、项目部生活用电 Kx = 1.0 Cosφ = 1.0 tgφ = 0 Pjs = 1.0×80= 80.kw Qjs = Pjs× tgφ= 80 × 0 = 0 kvar 2)、蛙式打夯机 Kx = 0.8 Cosφ = 0.8 tgφ = 0.75 Pjs = 0.8×3= 2.4 kw Qjs = Pjs× tgφ= 2.4 × 0.75 = 1.8 kvar 3)、平板震动器 Kx = 0.8 Cosφ = 0.8 tgφ = 0.75 Pjs = 0.8×3= 2.4 kw Qjs = Pjs× tgφ= 2.4 × 0.75 = 1.8 kvar 4)、混凝土振动棒 Kx = 0.8 Cosφ = 0.8 tgφ = 0.75 Pjs = 0.8×2.2×5= 8.8 kw Qjs = Pjs× tgφ= 8.8 × 0.75 = 6.6 kvar 5)、砂浆搅拌机 Kx = 0.6 Cosφ = 0.7 tgφ = 1.02
