消防管道整改方案
- 格式:doc
- 大小:23.00 KB
- 文档页数:4
第1篇一、工程概况本项目位于XX市XX区,总建筑面积约XX万平方米,包括住宅楼、商业楼、地下车库等配套设施。
根据国家消防法规及行业标准,本工程消防管道系统设计为自动喷水灭火系统、室内消火栓系统、消防水池及消防水泵房等。
为确保消防管道系统的安全、可靠、高效运行,特制定本施工方案。
二、施工依据1. 《建筑设计防火规范》(GB 50016-2014)2. 《自动喷水灭火系统设计规范》(GB 50084-2001)3. 《消防给水及消火栓系统技术规范》(GB 50974-2014)4. 《消防设施工程施工及验收规范》(GB 50276-2017)5. 《消防工程施工组织设计规范》(GB 50171-2012)6. 施工图纸及相关设计文件7. 施工现场实际情况三、施工准备1. 技术准备(1)组织施工人员认真学习消防管道系统施工规范、质量标准及操作规程。
(2)对施工人员进行技术交底,明确施工要求、质量标准及安全注意事项。
(3)编制施工组织设计,明确施工方案、进度安排、质量保证措施及安全措施。
2. 材料准备(1)核实消防管道系统所需材料、设备的质量、规格、数量及进场时间。
(2)对材料、设备进行检验,确保符合国家及行业标准。
3. 施工设备准备(1)施工工具、仪器设备齐全,并定期进行校验、保养。
(2)施工设备满足消防管道系统施工要求,性能稳定。
4. 施工人员准备(1)施工人员具备相应的施工技能和经验。
(2)施工人员持有相关资格证书,确保施工质量。
四、施工方法及工艺1. 施工流程(1)施工前准备:根据施工图纸及现场实际情况,确定施工方案、进度安排、质量保证措施及安全措施。
(2)材料、设备进场:核实材料、设备的质量、规格、数量及进场时间。
(3)施工:按照施工方案、进度安排、质量保证措施及安全措施进行施工。
(4)质量检查:对施工过程进行质量检查,确保工程质量。
(5)竣工验收:按照消防管道系统验收规范进行验收,确保系统正常运行。
室内消防管道施工方案室内消防管道施工方案一、施工前准备工作:1. 安排专业的施工队伍,确保施工人员具备相应的技术与经验;2. 根据施工图纸和设计要求,计算所需材料的数量,并进行采购;3. 搭建临时通道,并确保通道通畅,以便施工人员进出;4. 学习和遵守消防施工安全规定,确保施工期间安全。
二、管道道路的铺设:1. 根据设计要求,确定管道的水平和垂直走向,并使用专用工具进行测量和标记;2. 在施工区域内进行地面开挖,以确保管道正常铺设;3. 在地面或天花板上进行开槽,根据管道的走向和设计要求,在槽内安装通道支架;4. 根据设计要求,将管道依次放入通道支架中,并使用配套的接口连接管道。
三、管道连接和固定:1. 联接部位使用专用的管材接头,确保连接牢固、防漏;2. 安装管道支架,并根据设计要求进行固定,防止管道晃动;3. 在地下和天花板上设置消防软管接口和喷淋头,并进行固定,以便日后使用。
四、管道的密封和测试:1. 使用专用密封材料对管道接口进行密封,确保防漏;2. 对已施工的管道进行测试,包括水压测试和煤气测试,确保管道安全可靠;3. 对已施工的消防软管接口和喷淋头进行测试,确保正常工作。
五、清理和保护工作:1. 完工后清理施工现场,清除垃圾和杂物;2. 对已安装的管道进行检查,确保管道无任何问题;3. 对已固定的管道进行保护和标识,以防止外力破坏。
六、施工质量验收:1. 请消防部门对已施工的管道进行验收,确保符合消防相关标准;2. 对施工工艺和施工质量进行评估和整改,确保施工质量达到设计要求;以上是室内消防管道施工方案,施工过程中需充分考虑施工环境和安全要求,确保施工质量和人员安全。
同时施工组织严密、工艺流程规范,可为日后的维护和维修工作提供便利。

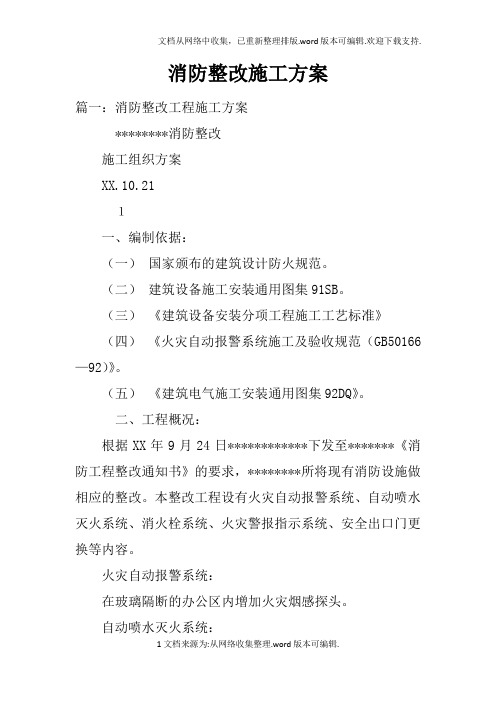

消防整改施工方案篇一:消防整改工程施工方案********消防整改施工组织方案XX.10.211一、编制依据:(一)国家颁布的建筑设计防火规范。
(二)建筑设备施工安装通用图集91SB。
(三)《建筑设备安装分项工程施工工艺标准》(四)《火灾自动报警系统施工及验收规范(GB50166—92)》。
(五)《建筑电气施工安装通用图集92DQ》。
二、工程概况:根据XX年9月24日************下发至*******《消防工程整改通知书》的要求,********所将现有消防设施做相应的整改。
本整改工程设有火灾自动报警系统、自动喷水灭火系统、消火栓系统、火灾警报指示系统、安全出口门更换等内容。
火灾自动报警系统:在玻璃隔断的办公区内增加火灾烟感探头。
自动喷水灭火系统:依据大厦消防图纸修复在装修期间隐藏或者覆盖的喷淋头。
在办公区域重点部位摆放干粉灭火器。
消火栓系统:依据大厦消防图纸修复在装修期间隐藏或者覆盖的消火栓。
火灾警报指示系统:在办公区域内增加应急照明系统,在办公区域内增加安全出口指示标牌安全出口门更换:更换2个楼梯间安全出口的防盗门为防火门三、施工条件及施工准备:(一)施工条件:大厦消防图纸:由******工程部提供。
2(二)施工准备:1、生产准备:自备整改需要的相应工具。
2、技术上的准备:组织施工技术人员进行图纸会审,研究解决有关技术问题,对整改中存在的问题应与*****工程部技术人员联系,协商解决。
四、竣工验收整改完成后联系*****安保部检查验收,并*****安保部直至最后完成大厦整体消防验收。
五、质量管理措施:(一)严格按图施工,坚持先办洽商后施工,不擅自改动。
六、安全技术措施:(一)对参加施工的人员进行安全教育,坚持安全第一预防为主的方针,遵守国家及企业的安全规程。
(二)施工前由技术人员进行书面安全交底,内容包括常规安全要求;工机具使用要求;安全用电要求;电气焊施工安全措施。
(三)严格执行用火申请手续,妥善保管易燃物品,注意防火。
第1篇消防工程整改方案一、前言为确保我单位消防安全,根据《中华人民共和国消防法》及相关消防安全管理规定,结合我单位实际情况,特制定本消防工程整改方案。
通过本次整改,旨在消除火灾隐患,提高消防安全管理水平,保障员工和财产的安全。
二、整改背景近年来,随着我国经济的快速发展,各类火灾事故频发,给人民生命财产带来了严重损失。
为进一步加强消防安全管理,消除火灾隐患,我国政府及相关部门加大了对消防工作的重视力度。
我单位作为一家具有较高火灾风险的企业,必须严格按照国家法律法规和消防安全标准,进行全面整改。
三、整改目标1. 消除火灾隐患,确保消防安全。
2. 提高消防安全管理水平,建立完善的消防安全管理体系。
3. 增强员工消防安全意识,提高应急处置能力。
4. 确保消防安全设施设备完好有效,满足消防安全要求。
四、整改措施(一)组织领导1. 成立消防安全整改工作领导小组,负责统筹协调整改工作。
2. 明确各相关部门和岗位的消防安全责任,落实消防安全责任制。
3. 加强对整改工作的监督检查,确保整改措施落实到位。
(二)火灾隐患排查1. 对单位进行全面火灾隐患排查,包括建筑物、设备、电气线路、易燃易爆物品等。
2. 对排查出的火灾隐患,分类梳理,制定整改措施。
3. 对重点部位和关键环节进行重点排查,确保不留死角。
(三)消防设施设备整改1. 检查消防设施设备是否完好有效,对损坏、失效的设施设备进行更换或维修。
2. 确保消防设施设备符合国家消防安全标准,满足消防安全要求。
3. 定期对消防设施设备进行维护保养,确保其正常运行。
(四)消防安全管理制度1. 制定完善的消防安全管理制度,包括消防安全责任制、消防安全操作规程、消防安全检查制度等。
2. 加强消防安全宣传教育,提高员工消防安全意识。
3. 定期开展消防安全培训和演练,提高员工应急处置能力。
(五)消防通道及安全出口1. 检查消防通道及安全出口是否畅通,确保在火灾发生时能够迅速疏散人员。
第1篇一、项目背景随着我国城市化进程的加快,高层住宅小区逐渐增多,消防安全问题日益凸显。
为了保障小区居民的生命财产安全,提高小区消防安全管理水平,根据《中华人民共和国消防法》及相关法律法规的要求,本小区特制定消防设施整改施工方案。
二、项目目标1. 提升小区消防安全管理水平,确保消防设施完好有效。
2. 保障小区居民的生命财产安全,降低火灾事故发生概率。
3. 提高小区消防设施的应急响应能力,确保在火灾发生时能够迅速有效地进行扑救和疏散。
三、项目范围1. 小区消防水源系统整改;2. 小区消防报警系统整改;3. 小区消防通道及疏散指示标志整改;4. 小区消防设备设施整改;5. 小区消防培训及应急预案完善。
四、项目组织机构1. 项目经理:负责项目整体策划、组织、协调和实施;2. 技术负责人:负责技术方案的制定、施工过程中的技术指导和验收;3. 施工负责人:负责施工队伍的安排、施工进度和质量控制;4. 质量监督员:负责施工过程中的质量监督和验收;5. 安全管理人员:负责施工现场的安全管理和事故处理。
五、施工方案1. 消防水源系统整改(1)整改目标:确保消防水源充足、可靠,满足灭火救援需要。
(2)整改措施:1)对小区现有消防水池进行清理、维护,确保水池水位符合规定;2)对消防水泵房进行改造,提高水泵房抗火灾能力;3)新增消防水池,扩大消防水源储备;4)对消防给水管路进行改造,确保消防用水管道畅通无阻;5)增设消防水箱,提高消防用水压力。
2. 消防报警系统整改(1)整改目标:提高火灾报警系统的灵敏度和可靠性,确保火灾发生时能够及时发现。
(2)整改措施:1)对现有火灾报警系统进行全面检查,更换损坏的报警器、探测器等设备;2)对火灾报警系统进行升级改造,提高报警系统的灵敏度和可靠性;3)新增火灾报警设备,扩大报警范围;4)对火灾报警系统进行定期维护和保养。
3. 消防通道及疏散指示标志整改(1)整改目标:确保消防通道畅通无阻,疏散指示标志清晰可见。
消防管道施工方案第1篇消防管道施工方案一、项目背景鉴于我国消防法规的严格要求,为保障建筑物使用安全,预防和减少火灾危害,特制定本消防管道施工方案。
本方案旨在明确消防管道施工流程、技术要求及质量标准,以确保消防给水系统正常运行,提高火灾应对能力。
二、施工目标1. 确保消防管道施工质量符合国家消防法规和行业标准。
2. 提高消防给水系统的稳定性和可靠性。
3. 减少施工过程中的安全隐患,确保施工安全。
三、施工原则1. 遵循国家相关法律法规,确保消防管道施工合法合规。
2. 严格按照设计图纸和施工规范进行施工,确保工程质量。
3. 强化施工现场管理,落实安全生产责任制。
4. 积极采用新技术、新工艺,提高施工效率。
四、施工流程1. 施工准备- 审查设计图纸,了解工程概况,明确施工要求。
- 办理施工手续,取得相关许可证。
- 准备施工材料、设备、工具等。
- 对施工人员进行技术培训和安全教育。
2. 管沟开挖- 按设计图纸要求进行管沟定位、测量、放线。
- 采用合适的施工方法进行管沟开挖,确保沟槽稳定。
- 开挖过程中注意保护地下管线和设施。
3. 管道安装- 根据设计要求,选用合格的消防管道材料。
- 按照施工规范进行管道铺设,确保管道走向正确、标高一致。
- 焊接作业应严格按照焊接工艺要求进行,确保焊接质量。
- 管道安装完毕后,进行试压试验,检验管道系统的密封性和承压能力。
4. 管道防腐- 管道安装验收合格后,进行管道防腐处理。
- 防腐材料应符合国家标准,确保防腐质量。
5. 系统调试- 完成管道安装、防腐等工作后,进行消防给水系统的调试。
- 调试内容包括:检查系统运行状态、测试消防泵组、检验阀门启闭功能等。
- 确保系统运行正常,满足火灾应对需求。
6. 验收交付- 施工单位自检合格后,提交验收申请。
- 委托具有资质的第三方检测机构进行验收。
- 验收合格后,办理交付手续,提交相关资料。
五、质量保证措施1. 严格把控施工材料、设备、工具等质量,确保合格率达到100%。
消防系统整改施工方案一、施工前期准备项目团队组建:成立由项目经理、技术负责人、安全员、质量员等组成的项目管理团队,确保施工过程中的协调与管理。
现场勘查:对施工现场进行详细勘查,了解现有消防系统的布局、设备状况及存在的问题。
制定施工计划:根据勘查结果,结合项目要求,制定详细的施工计划,包括时间节点、资源配备等。
材料采购与设备准备:根据施工计划,提前采购所需的管材、支吊架、消防设备等材料,确保施工进度。
安全教育培训:对施工人员进行安全教育培训,确保施工过程中严格遵守安全规定。
二、施工顺序与步骤拆除旧系统:按照安全规定,拆除原有的消防系统,包括管道、设备等。
安装新系统:按照设计图纸和施工要求,逐步安装新的消防系统。
系统调试:安装完成后,进行系统调试,确保各部件运行正常。
三、支吊架的安装选择支吊架类型:根据管道材料、直径、重量等因素,选择合适的支吊架类型。
确定安装位置:根据设计图纸和现场实际情况,确定支吊架的安装位置。
安装支吊架:按照规范安装支吊架,确保稳固可靠。
四、管道预制加工材料检验:对采购的管材进行质量检验,确保符合规范要求。
管道预制:按照设计图纸和现场实际情况,进行管道预制,提高施工效率。
五、消防系统冲洗冲洗前准备:关闭所有阀门,确保冲洗过程中不会对其他系统造成影响。
冲洗过程:使用清洁水源对系统进行冲洗,直至出水清洁为止。
冲洗后检查:检查管道内部是否干净,无杂物残留。
六、消防供水设施建设水源选择:根据现场实际情况,选择合适的水源作为消防供水。
泵房建设:按照规范要求建设泵房,安装消防泵。
管网建设:建设消防供水管网,确保供水顺畅。
七、室内电气线路改造旧线路拆除:按照安全规定,拆除原有的电气线路。
新线路安装:按照设计图纸和施工要求,安装新的电气线路。
线路测试:安装完成后,进行线路测试,确保通电正常。
八、消防设施与器材配置消防设施选择:根据现场实际情况和消防要求,选择合适的消防设施,如灭火器、消防栓等。
消防问题整改方案消防问题整改方案一、目标与任务本整改方案旨在针对现有消防问题,提出具体的整改措施,确保在规定的时间内完成整改任务,以达到提升消防安全水平,保障人员生命财产安全的目标。
二、组织与领导为确保整改工作的顺利进行,成立消防问题整改工作领导小组,负责整改工作的组织、协调与监督。
领导小组由公司主要负责人任组长,成员包括各部门负责人和消防专业技术人员。
三、整改措施1.火源管控:对生产场所、仓库、实验室等重点区域进行全面排查,严格控制火源,防止违规使用明火。
加强燃气管道、电气设备等设施的安全检查,及时修复泄漏、老化等问题。
2.消防设施完善:对消防设施进行全面检查,及时维修、更换损坏的消防设备。
确保消防栓、灭火器等设施齐全、完好可用。
3.安全疏散通道畅通:确保疏散通道畅通无阻,标识清晰,应急照明设备正常运作。
4.消防培训与演练:组织员工进行消防知识培训和演练,提高员工的消防意识和应急处置能力。
5.火灾隐患整改:对发现的火灾隐患进行及时整改,消除潜在的安全风险。
6.建立消防档案:整理并保存消防档案,记录消防设施的使用、维护和检查情况,方便查询和管理。
四、时间安排与进度1.制定整改方案(X月X日至X月X日):完成整改方案的编制和审批,明确整改目标和措施。
2.整改实施阶段(X月X日至X月X日):按照整改方案逐步实施各项整改措施,确保整改工作取得实效。
3.验收与总结(X月X日至X月X日):对整改成果进行验收,总结经验教训,完善消防管理制度。
五、保障措施1.资金保障:为确保整改工作的顺利进行,公司应安排专项资金用于消防问题整改和设备更新。
2.技术支持:加强与消防专业机构的合作与交流,引进先进的消防技术和设备,提高消防安全水平。
3.宣传教育:通过多种形式开展消防安全宣传教育活动,提高员工的消防意识和技能水平。
4.监督检查:领导小组应定期对整改工作进行监督检查,发现问题及时整改,确保整改工作的质量和进度。
5.应急处置:针对可能发生的火灾等紧急情况,制定应急预案并组织演练,确保员工熟悉应急处置程序,能够迅速应对突发情况。
消防管道施工方案一、项目概述本文档旨在提供消防管道施工方案,确保消防系统能够有效地进行运行和维护。
二、施工准备1. 确认施工地点:核查建筑的消防设计图纸,确定消防管道的布置方案。
2. 准备施工材料和设备:包括消防管道、连接件、消防阀门、消防泵等。
3. 组织施工人员:确定施工班组,确保施工人员具备相关技术和安全知识。
三、施工步骤1. 清理施工区域:清除施工区域内的障碍物和杂物,保持施工区域整洁。
2. 安装消防管道:根据设计图纸布置消防管道,并进行连接,确保管道的牢固和密封性。
3. 安装消防阀门:根据需要安装消防阀门,确保在紧急情况下可以控制流量和压力。
4. 安装消防泵组:根据设计要求安装消防泵组,确保消防水源的供应和压力稳定。
5. 进行压力测试:完成施工后,进行消防管道的压力测试,确保管道系统的稳定和可靠性。
6. 清洗和消毒:对施工完成的消防管道进行清洗和消毒,确保管道内无杂质和污染物。
7. 施工验收:邀请相关部门进行消防管道的验收,并按照要求进行整改和修改。
四、安全措施1. 穿戴个人防护装备:施工人员应穿戴符合规定的个人防护装备,包括安全帽、防护眼镜、防尘口罩等。
2. 工地标识和警示:在施工区域周边设置标识和警示牌,提醒他人注意施工作业,确保施工安全。
3. 定期安全培训:定期组织消防安全培训,提高施工人员的安全意识和技能水平。
4. 严格施工管理:加强对施工现场的管理,确保施工人员按照规范进行施工作业。
五、施工期限与费用1. 施工期限:根据实际情况确定施工期限,包括施工准备、施工作业、验收等环节的时间安排。
2. 施工费用:根据消防管道施工方案的具体要求和工作量,进行合理估算和预算。
六、施工质量与验收标准1. 施工质量:管道布置整齐、连接牢固、无渗漏现象,阀门和泵组正常运行等。
2. 验收标准:参照相关技术标准和规范,由验收单位进行验收和评估,必要时可以进行抽样测试和监测。
以上为消防管道施工方案的内容,希望能够对您的项目有所帮助。
消防整改方案消防整改方案篇一单位消防整改方案发布时间:20xx-08-29单位消防安全隐患及整改方案XXX消防大队:我公司是入驻开发区的中法合资企业,自企业入驻以来,得到了开发区领导和贵单位的大力支持和扶助,生产经营工作顺利,企业发展势头良好。
在企业发展的过程中,公司领导高度重视消防安全工作,定期组织人员参加消防安全培训,设置专门的安全主任和安全管理员,制定完善各项消防安全制度,保障消防经费投入,对消防安全工作常抓不懈。
就在本月上旬,又组织了一次消防器材的专学题习培网训。
尽管如此,我们在消防防范工作中仍然有工作不到位的地方。
20xx年7月23日,在贵单位来我公司例行消防检查的过程中,发现存在消防安全隐患6处。
针对存在的消防隐患,公司领导高度重视,当天晚上,连夜召开“消防隐患排查及整改落实”会议,公司董事长提出要确保“消防安全检查不留死角”,与会人员一致认为,消防安全隐患整改工作不仅关系到建筑物的生死存亡,更事关全体员工的生命和公司财产安全,责任重于泰山,必须同心协力,全力以赴,不惜代价,彻底整改到位。
会议决定在原有安全管理架构的基础上进一步成立以总经理XXX任组长,副总经理XXX、安全主任XXX任副组长,安全员XXX、各部门经理、各工段工段长为成员的“消防安全专项整治领导小组”,针对检查中发现的消防安全隐患以及消防安全自查工作,提出了具体要求,明确责任到人。
布置了各部门自查整改的时间和任务,要求一级抓一级、层层抓落实,部门经理负责制,要一手抓生产、一手抓安全,充分认识到消防安全责任重大,不能存有丝毫的松懈和侥幸心理,安全检查不留死角,切实维护公司员工的'生命安全。
会议明确了由工作领导小组每月进行监督和检查,并将检查的结果和各责任人的工作考核相挂钩,对检查不达标的,坚决停职整改,确保消防安全工作得到有力执行。
现就检查中发现的安全隐患及整改计划说明如下:一、检查中发现的安全隐患1.二车间某消防箱玻璃门盖缺失;2.三车间北侧楼道有杂物堆放;3.三车间某消防箱中消防水带缺失;4.三车间某应急灯不能正常点亮;5.配件仓库东出口有杂物堆放,挡住通道;6.消防水管路总阀被关闭。
消防管道整改方案
在消防系统试运行过程中,室外消防管道出现个别地方渗漏现象,
我单位将对渗漏地方进行抢修整改,方案如下:
一、管路排查:
将消防管道分成消火栓给水和喷淋给水二个系统分段进行压力试
验,排查渗漏,充分找漏点。消火栓给水:第一段101、102、103以南
至各厂房两侧;第二段101、102、103主厂房和104、105、107之间;
第三段104、105、107以北至各厂房两侧。喷淋给水:第一段104、105、
106、108以北;第二段104、105、106、108以南。消火栓给水设计严
密性试验压力、强度试验压力;消火栓给水设计严密性试验压力、强度
试验压力。
二、抢修整改:
施工人员:由王向华组织相关技术人员对室外消火栓给水系统
分段压力试验,排查漏点。由桂树平组织技术人员对室外喷淋给水系统
分段压力试验,排查漏点。
计划安排
排查时间计划
7月16日~18日 7月19日~21日 7月22日~24日 7月25日~27
日
消火栓给水 第一段 第二段 第三段
喷淋给水 第一段 第一段
修复时间计划
7月16日~18日 7月19日~22日 7月23日~26日 7月27日~30
日
消火栓给水 第一段 第二段 第三段
喷淋给水 第一段 第一段
施工人员组织:由专业组打压,排查漏点,施工人员已到场,组长
王向华;由土建组专职土方挖填、围护、恢复,施工人员已到场,组长李
闻盛;由专业管道熔接组负责治漏,17日到场,组长桂树平。
④管道压力试验:消火栓给水管注水至严密性试验压力后,观察10min,
压力稳定无渗漏记录后,用试验水压的打水压机泵水增压至强度试验压
力,观察10min,压力稳定无渗漏记录后,降至设计压力,观察保持恒压
1h,降压不大于,无渗漏,做记录三方确认;喷淋给水注水至严密性试
验压力后、观察10min,压力稳定无渗漏记录后,用试验水压的打水压机
泵水增压至强度试验压力,观察10min,压力稳定无渗漏记录后,降至设
计压力,观察保持恒压1h,降压不大于,无渗漏,做记录三方确认。
⑤锯断管材,断水后抢修:
法兰形式连接:切下漏水的管段、管件,但要保证该长度可满足法兰
接头安装的要求。将法兰接头和现有管材料熔接到一起后,测量两个法兰
接头内部的距离,参照管材生产商提供的对熔接步骤,连另两个带背兰的
法兰接头与一段和现有相同管材,从而在与现有管材相连的两个法兰接头
之间形成一个相匹配的装配件。参照要求,对中后拧紧螺栓,把装配件与
现有管材连接在一起(见图)。
管道熔接:现场消防管为Φ200 钢孔网骨架PE管:Φ200的三通、
直通、弯头熔接电压40v、熔接时间550s、熔接电流32~25A,冷却时间
2h;Φ200法兰熔接电压40v、熔接时间400s、熔接电流36~26A,冷却时
间2h。
三、沟槽挖填:
开挖前根据图纸位置先进行测量放样,放出管道中心线,按中心线
用白粉划出,根据管道深度放坡1:,管道每边设500㎜工作面为标准,
不在绿化区内的用混凝土切割机切割路面。用电镐破开挖混凝土路面后,
人工深挖土方至原先消防管位置,清槽,土方力争就近堆放。施工期间为
了保持沟槽内干燥,要及时不间断地用抽水机进行抽水,以便拆除原有消
防管。
管底采用人工挖土清理基层并夯实,为了保证管道地基的稳定,采用
铺设20~30㎝厚的天然砾砂垫底,并按照规定的沟槽宽度铺筑、摊平、人
工夯实。
回填管道周围,铺好30㎝厚的天然河沙做保护缓冲层,然后分层夯实
回填土,回填土过程中不得有大块的砖石,不然在土层沉降后会对消防管
造成不同程度的损坏。恢复原有路面结构。
四、施工组织及安全、文明施工措施
(1)科学地安排施工计划,保证连续均衡地进行施工。
(2)施工地段四周应架设好安全挡板,设置施工铭牌,警示、警告标志
等安全防护措施。
(3)文明施工,在施工时做到现场:泥浆不外流、尘埃不外扬、渣土不
乱抛、轮胎不沾泥。
河南胜达建筑工程有限公司
2015年7月15日
