基础钢筋隐蔽工程验收记录日期:XXXX年XX月XX日工程名称:XXXX工程建设单位:XXXX公司施工单位:XXXX公司监理单位:XXXX公司1.验收目的本次验收旨在核实基础钢筋隐蔽工程的施工质量和符合相关的技术规范、标准以及施工图设计要求。
2.验收现场(1)验收地点:施工现场(2)施工工艺:XXXX工艺(3)验收成员:建设单位、施工单位、监理单位代表3.验收内容和标准(1)验收内容:a.钢筋数量、型号、规格是否符合设计要求;b.钢筋的布置是否符合设计要求;c.钢筋的间距、保护层是否符合规范要求;d.钢筋的连接是否牢固;e.钢筋的防锈处理是否到位;f.钢筋的直径、截面积是否满足强度要求。
(2)验收标准:a.钢筋的型号、规格应符合设计要求;b.钢筋的布置应符合施工图要求;c.钢筋的间距、保护层应符合相关规范要求;d.钢筋的连接应采用焊接、扣件等合适的方式,连接牢固;e.钢筋应进行防锈处理;f.钢筋的直径、截面积应满足相关的强度要求。
4.验收过程(1)项目经理介绍:由施工单位的项目经理介绍本次基础钢筋隐蔽工程的施工方案、关键工艺流程和材料使用情况。
(3)测量检查:监理单位的代表使用测量仪器对钢筋的直径、间距等进行检查。
(4)现场会商:建设单位、施工单位、监理单位的代表进行现场会商,讨论施工过程中的问题和改进措施。
(5)验收意见和结论:根据勘察和测量结果,建设单位和监理单位的代表对基础钢筋隐蔽工程提出验收意见和结论。
5.验收结果(1)验收意见:本次基础钢筋隐蔽工程的施工质量符合相关技术规范、标准和施工图设计要求。
(2)缺陷整改:根据现场勘察和测量的结果,施工单位需对一些钢筋的布置进行调整,并加强对防锈处理的工作。
(3)整改措施:施工单位将对钢筋布置进行修正,确保满足设计要求;加强钢筋的防锈处理工作,避免因为锈蚀导致基础的质量问题。
(4)验收结论:经过整改,基础钢筋隐蔽工程符合相关技术规范、标准和施工图设计要求,可以进行下一步工程的施工。
钢筋隐蔽工程施工规范是指在建筑施工过程中,对于钢筋在浇筑混凝土之前进行的一系列施工操作的规范要求。
钢筋隐蔽工程是建筑结构中非常重要的一部分,它直接关系到建筑物的安全性和耐久性。
因此,严格按照规范进行施工是非常重要的。
一、钢筋的品种、规格、数量和位置1. 钢筋的品种应符合设计要求,并根据施工条件选择。
常用的钢筋品种有HPB300、HRB335、HRB400等。
2. 钢筋的规格应符合设计要求,包括直径、长度、形状等。
钢筋的直径应根据结构的受力要求和使用环境来确定。
3. 钢筋的数量应根据设计图纸和规范要求进行计算,确保满足结构的受力要求和构造要求。
4. 钢筋的位置应按照设计图纸和规范要求进行布置,确保钢筋的正确位置和间距。
钢筋的布置应保证结构的受力均匀性和稳定性。
二、钢筋的连接方式、接头位置、接头数量和接头面积百分率1. 钢筋的连接方式应符合设计要求,常用的连接方式有绑扎搭接、焊接接头和机械连接等。
2. 钢筋的接头位置应符合设计要求,一般应避开受力较大区域和构造要求较为严格的区域。
3. 钢筋的接头数量应根据设计要求进行计算,一般不应超过钢筋总长度的50%。
4. 钢筋的接头面积百分率应符合设计要求,一般不应大于50%。
三、箍筋、横向钢筋的品种、规格、数量和间距1. 箍筋的品种、规格和数量应符合设计要求,箍筋的直径一般较小,常用于构造钢筋和箍筋加密区。
2. 横向钢筋的品种、规格和数量应符合设计要求,横向钢筋的直径一般较大,用于承受弯矩和剪力。
3. 箍筋和横向钢筋的间距应符合设计要求,一般应保证足够的间距以满足结构的受力要求和构造要求。
四、预埋件的规格、数量和位置1. 预埋件的规格、数量和位置应符合设计要求,预埋件一般用于固定构件、设备或管道等。
2. 预埋件的位置应准确,固定牢固,并与钢筋和其他构件的连接应符合设计要求。
五、施工质量控制和验收1. 钢筋隐蔽工程施工过程中,应严格按照设计图纸和规范要求进行施工,确保施工质量。
独立基础钢筋隐蔽工程控制措施怎么写
独立基础钢筋隐蔽工程控制措施是确保建筑工程质量的重要环节。
以下是一些关于该措施的建议:
首先,要制定严格的钢筋材料进场检验制度,确保所使用的钢筋符合设计要求和质量标准。
钢筋应有合格证明文件,并按规定进行抽样检测,合格后方可使用。
其次,在施工过程中,应对钢筋的加工、绑扎、连接等环节进行严格控制。
钢筋的加工应符合规范,尺寸准确,表面清洁无损伤。
绑扎应牢固,间距均匀,确保钢筋位置的准确性。
连接应采用合格的焊接或机械连接方式,确保连接质量。
此外,要加强施工现场的质量监管,对钢筋隐蔽工程进行定期检查。
发现问题应及时处理,确保钢筋隐蔽工程的质量符合设计要求。
最后,钢筋隐蔽工程完成后,应按规定进行验收。
验收应全面、细致,确保钢筋隐蔽工程的质量符合设计要求和相关标准。
验收合格后方可进行后续施工。
总之,独立基础钢筋隐蔽工程控制措施是确保建筑工程质量的重
要环节。
通过制定严格的材料检验制度、施工过程控制、质量监管和验收标准等措施,可以有效保证钢筋隐蔽工程的质量和安全。

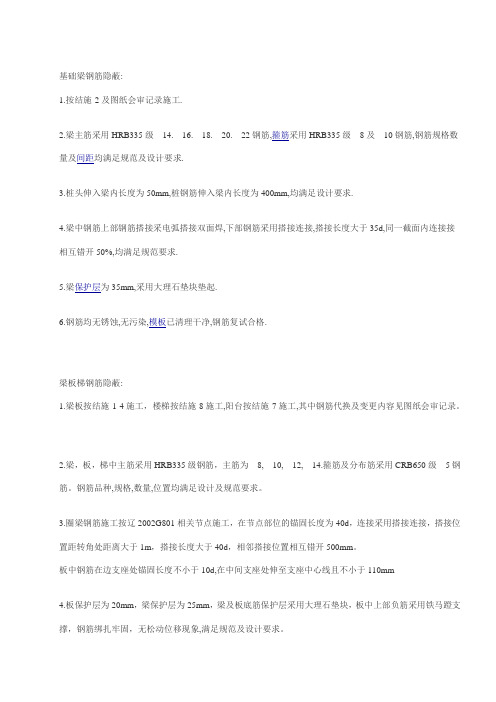

基础梁钢筋隐蔽:1.按结施-2及图纸会审记录施工.2.梁主筋采用HRB335级钢筋,箍筋采用HRB335级及钢筋,钢筋规格数量及间距均满足规范及设计要求.3.桩头伸入梁内长度为50mm,桩钢筋伸入梁内长度为400mm,均满足设计要求.4.梁中钢筋上部钢筋搭接采电弧搭接双面焊,下部钢筋采用搭接连接,搭接长度大于35d,同一截面内连接接相互错开50%,均满足规范要求.5.梁保护层为35mm,采用大理石垫块垫起.6.钢筋均无锈蚀,无污染,模板已清理干净,钢筋复试合格.梁板梯钢筋隐蔽:1.梁板按结施-1-4施工,楼梯按结施-8施工,阳台按结施-7施工,其中钢筋代换及变更内容见图纸会审记录。
2.梁,板,梯中主筋采用HRB335级钢筋,主筋为箍筋及分布筋采用CRB650级钢筋。
钢筋品种,规格,数量,位置均满足设计及规范要求。
3.圈梁钢筋施工按辽2002G801相关节点施工,在节点部位的锚固长度为40d,连接采用搭接连接,搭接位置距转角处距离大于1m,搭接长度大于40d,相邻搭接位置相互错开500mm。
板中钢筋在边支座处锚固长度不小于10d,在中间支座处伸至支座中心线且不小于110mm4.板保护层为20mm,梁保护层为25mm,梁及板底筋保护层采用大理石垫块,板中上部负筋采用铁马蹬支撑,钢筋绑扎牢固,无松动位移现象,满足规范及设计要求。
5.钢筋无油污,无锈蚀,模板上无杂物,清理干净。
砌体隐蔽:1.按结施-1及2002G801相关节点施工,其中拉结筋由φ6.5改为,见图纸会审记录。
2.墙体采用MU10机制承重多孔砖,砂浆采用M10混合砂浆砌筑,马牙槎先退后进,高度为250mm,拉结筋端部均做180弯钩,长度自构造柱边或留槎部位起均不小于1m,当在窗口处长度不能保证1m,接结筋端部做90弯钩,平直段长度不小于150mm。
3.拉结筋按370墙三根,240墙及120墙二根设置,按墙高每500mm设置一道拉结筋。
4.拉结筋无油污,无锈蚀。

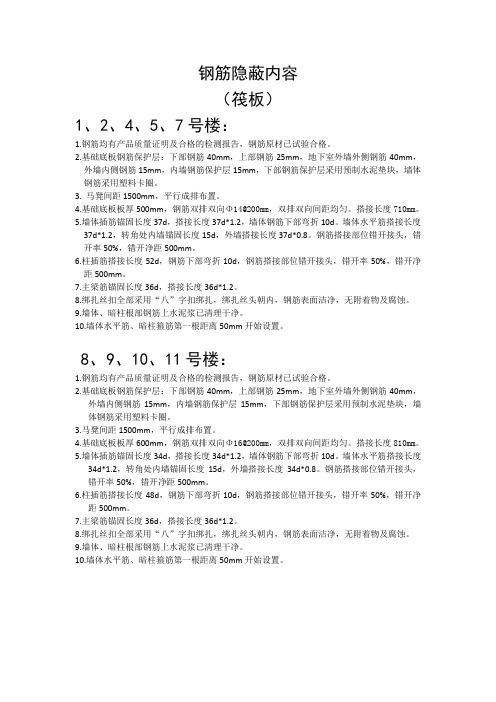

钢筋隐蔽内容(筏板)1、2、4、5、7号楼:1.钢筋均有产品质量证明及合格的检测报告,钢筋原材已试验合格。
2.基础底板钢筋保护层:下部钢筋40mm,上部钢筋25mm,地下室外墙外侧钢筋40mm,外墙内侧钢筋15mm,内墙钢筋保护层15mm,下部钢筋保护层采用预制水泥垫块,墙体钢筋采用塑料卡圈。
3. 马凳间距1500mm,平行成排布置。
4.基础底板板厚500mm,钢筋双排双向Φ14@200mm,双排双向间距均匀。
搭接长度710mm。
5.墙体插筋锚固长度37d,搭接长度37d*1.2,墙体钢筋下部弯折10d。
墙体水平筋搭接长度37d*1.2,转角处内墙锚固长度15d,外墙搭接长度37d*0.8。
钢筋搭接部位错开接头,错开率50%,错开净距500mm。
6.柱插筋搭接长度52d,钢筋下部弯折10d,钢筋搭接部位错开接头,错开率50%,错开净距500mm。
7.主梁筋锚固长度36d,搭接长度36d*1.2。
8.绑扎丝扣全部采用“八”字扣绑扎,绑扎丝头朝内,钢筋表面洁净,无附着物及腐蚀。
9.墙体、暗柱根部钢筋上水泥浆已清理干净。
10.墙体水平筋、暗柱箍筋第一根距离50mm开始设置。
8、9、10、11号楼:1.钢筋均有产品质量证明及合格的检测报告,钢筋原材已试验合格。
2.基础底板钢筋保护层:下部钢筋40mm,上部钢筋25mm,地下室外墙外侧钢筋40mm,外墙内侧钢筋15mm,内墙钢筋保护层15mm,下部钢筋保护层采用预制水泥垫块,墙体钢筋采用塑料卡圈。
3.马凳间距1500mm,平行成排布置。
4.基础底板板厚600mm,钢筋双排双向Φ16@200mm,双排双向间距均匀。
搭接长度810mm。
5.墙体插筋锚固长度34d,搭接长度34d*1.2,墙体钢筋下部弯折10d。
墙体水平筋搭接长度34d*1.2,转角处内墙锚固长度15d,外墙搭接长度34d*0.8。
钢筋搭接部位错开接头,错开率50%,错开净距500mm。
6.柱插筋搭接长度48d,钢筋下部弯折10d,钢筋搭接部位错开接头,错开率50%,错开净距500mm。
工程钢筋隐蔽验收流程1️⃣ 引言:钢筋隐蔽工程的重要性在建筑工程中,钢筋作为混凝土结构的骨架,承担着承受荷载、传递力的关键作用。
钢筋隐蔽工程,即在混凝土浇筑前,将钢筋按照设计图纸准确绑扎、安装并固定的过程,其质量直接关系到整个建筑物的结构安全性和耐久性。
因此,钢筋隐蔽验收流程显得尤为重要,它是确保工程质量、预防安全隐患的关键环节。
2️⃣ 钢筋隐蔽验收流程详解2.1 准备阶段图纸审核:首先,施工单位需对设计图纸进行详细审核,确保钢筋的规格、数量、位置及连接方式等符合设计要求。
材料检验:钢筋进场后,应进行外观检查、尺寸测量及力学性能测试,确保钢筋质量满足国家标准及工程要求。
技术交底:对施工人员进行技术交底,明确钢筋绑扎、安装的具体要求及注意事项。
2.2 施工阶段钢筋定位与绑扎:根据设计图纸,使用钢筋定位卡或标线等方式确定钢筋位置,然后进行绑扎。
绑扎应牢固、间距均匀,避免漏绑、错绑现象。
钢筋连接:对于需要连接的钢筋,应根据设计要求采用焊接、机械连接或绑扎搭接等方式进行。
连接应确保强度满足要求,且连接部位应平整、光滑。
保护层设置:在钢筋绑扎完成后,需设置保护层垫块,确保钢筋与模板间有足够的混凝土保护层厚度,防止钢筋锈蚀。
2.3 验收阶段自检与互检:施工单位在完成钢筋隐蔽工程后,应进行自检和互检,确保施工质量符合设计要求。
专业验收:由监理单位或建设单位组织专业人员进行验收。
验收内容包括但不限于钢筋的规格、数量、位置、连接方式、保护层厚度等。
整改与复查:对于验收中发现的问题,施工单位应及时整改,并报请验收单位复查,直至验收合格。
3️⃣ 隐蔽验收中的常见问题与应对措施钢筋错位:加强施工过程中的质量控制,采用定位卡、标线等辅助工具,确保钢筋位置准确。
保护层厚度不足:增加保护层垫块的数量和密度,定期检查垫块是否脱落或移位。
连接质量不达标:加强对钢筋连接工人的技术培训,确保连接操作规范,连接质量可靠。
总之,工程钢筋隐蔽验收流程是确保建筑结构安全的关键环节。
钢筋绑扎隐检内容钢筋绑扎隐检内容如下钢筋绑扎隐检内容如下1暗柱内容:1.1柱根部钢筋上水泥浆已清理干净。
1.2为保证暗柱主筋位置准确,采用定距框控制1.3柱钢筋绑扎:1.3.1柱箍筋的个数根据图纸要求确定,第一根箍筋距两端50mm开始设置。
1.3.2在立筋上画箍筋位置线,然后从上往下采用缠扣法绑扎。
1.3.3箍筋的接头应沿柱子立筋交错布置绑扎,箍筋与立筋要垂直,绑扣丝头应向里。
1.3.4暗柱箍筋与墙筋绑扎要求:暗柱箍筋与墙水平筋错开20mm以上,不得并在一起。
2.墙体、暗柱、联系梁钢筋:2.1墙根部钢筋上水泥浆已清理干净。
2.2墙体钢筋已经调整。
即位移过大要求按1:6调整,一级钢筋的弯钩一律朝里,不垂直的调直。
2.3起步筋要求:2.3.1暗柱边第一根墙筋距柱边的距离为50mm。
2.3.2墙第一根墙筋距离混凝土板面50mm。
2.3.3暗柱第一根箍筋距离混凝土板面30mm。
2.3.4连系梁距暗柱边箍筋起步50mm。
2.3.5连系梁箍筋如柱一个箍筋50mm。
2.4墙体竖筋搭接要求:2.4.1搭接长度不小于45d,搭接处保证有三根水平筋。
绑扎范围不少于三个扣。
墙体立筋50%错开,其错开距离不小于相邻接头中-中1.3倍搭接长度。
2.4.2墙体水平筋节点要求相邻绑扎接头错开。
2.5竖向梯子筋要求:2.5.1采用比墙筋大一个规格的钢筋制作,以代替竖筋。
2.5.2顶模筋等于墙厚减2mm。
250mm、300mm、350mm厚的墙顶模筋长度应为248mm、298mm、348mm。
2.5.3顶模筋自立筋至端头的长度为水平筋保护层加水平筋直径减1mm,如保护层为15mm,Φ12水平筋,长度为15+12-1=26mm,顶模的根数为3根。
顶模筋端头刷好防锈漆。
2.5.4非顶模筋每侧长度为水平筋直径。
2.5.5每段墙竖向梯子筋设置数量要求间距为1米,每段墙2个或2个以上,要求同一标高,绑扎到位。
2.6水平梯子筋要求:2.6.1采用短斜钢筋制作。
钢筋隐蔽工程验收方案模板1. 背景隐蔽工程是指在混凝土浇筑之前,将钢筋等金属材料埋设在混凝土内部的工程。
钢筋隐蔽工程的合格与否,直接关系到混凝土工程的质量和安全。
因此,对钢筋隐蔽工程进行验收是至关重要的。
本文即为某钢筋隐蔽工程的验收方案,旨在确保工程质量和安全。
2. 验收目的本次验收的目的是为确保钢筋隐蔽工程符合相关国家标准和规范要求,保障工程质量,确保建筑安全。
3. 验收依据本次验收将依据以下标准和规范进行:1)《建筑工程验收规范》2)《混凝土结构工程验收规范》3)《钢筋混凝土结构工程施工及质量验收规范》4. 验收内容本次验收主要内容包括:1)隐蔽工程验收资料的查验2)隐蔽工程验收的现场检查3)隐蔽工程验收记录的填写和整理5. 验收程序本次验收将按以下程序进行:1)验收前的准备工作:确定验收时间、地点和人员;整理验收所需的文件资料和工具设备。
2)隐蔽工程验收资料的查验:查验施工单位提供的隐蔽工程相关资料,包括结构设计图纸、材料合格证明、施工记录等。
3)隐蔽工程验收的现场检查:对隐蔽工程进行现场检查,包括对钢筋的直径、间距、埋设深度、连接方式等进行检查。
4)隐蔽工程验收记录的填写和整理:根据验收情况进行记录,并整理成技术验收报告。
6. 验收标准隐蔽工程的验收标准具体包括:1)钢筋的直径、间距、埋设深度符合设计要求;2)钢筋的连接方式符合设计要求;3)混凝土保护层的厚度符合要求;4)隐蔽工程的施工记录齐全、合规。
7. 验收人员本次验收的参与人员包括:1)建设单位负责人2)施工单位负责人3)设计单位负责人8. 验收结果验收结果将根据隐蔽工程的实际情况进行评定。
在验收合格的情况下,将出具技术验收报告,并将验收合格的相关文件存档。
如果出现验收不合格的情况,将要求施工单位整改,并重新进行验收。
9. 验收后处理验收合格后,将做好验收资料的整理和存档工作,并及时向有关部门报送验收报告。
如果验收不合格,将要求施工单位进行整改,并重新进行验收。
