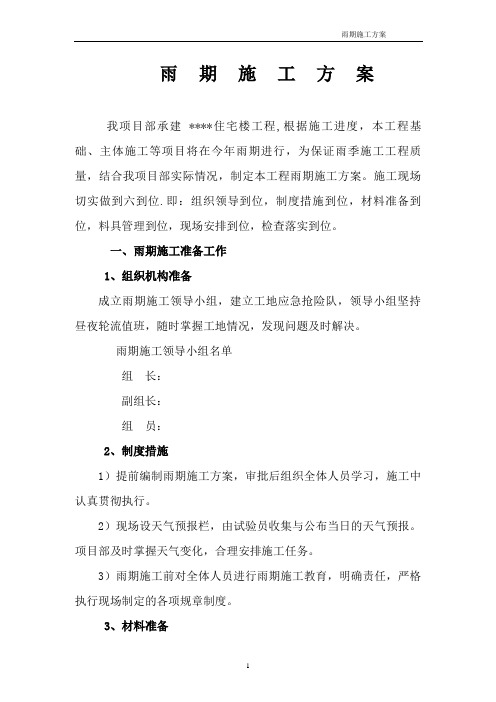

雨期施工方案我项目部承建 ****住宅楼工程,根据施工进度,本工程基础、主体施工等项目将在今年雨期进行,为保证雨季施工工程质量,结合我项目部实际情况,制定本工程雨期施工方案。
施工现场切实做到六到位.即:组织领导到位,制度措施到位,材料准备到位,料具管理到位,现场安排到位,检查落实到位。
一、雨期施工准备工作1、组织机构准备成立雨期施工领导小组,建立工地应急抢险队,领导小组坚持昼夜轮流值班,随时掌握工地情况,发现问题及时解决。
雨期施工领导小组名单组长:副组长:组员:2、制度措施1)提前编制雨期施工方案,审批后组织全体人员学习,施工中认真贯彻执行。
2)现场设天气预报栏,由试验员收集与公布当日的天气预报。
项目部及时掌握天气变化,合理安排施工任务。
3)雨期施工前对全体人员进行雨期施工教育,明确责任,严格执行现场制定的各项规章制度。
3、材料准备塑料布: 300m2 雨衣:45套铁锹: 40把雨鞋:40双尖镐: 15把4、材料管理1)库房地面高出室外地面30cm,满铺油毡卷至墙面1.0m高,地面油毡上铺砖抹30mm厚水泥砂浆面层。
库房外做好排水,房顶铺油毡,确保不漏雨。
2)采用袋装水泥,随用随进,垫高存放于棚内,四周做好排水。
3)砂石料进场后集中堆放于料场内,砂、石料场分开,防止混用。
5、现场准备整理施工现场,由于现场施工、运输破坏现场排水坡度重新修整好,清理施工现场的排水沟,保证排水畅通。
检查场内外的排水设施,确保排水设备完好,以保证暴雨后能在较短的时间内排出积水。
检查模板堆放场地,保证堆放场地高于现场地面,并进行硬化处理。
钢筋堆放场地进行夯实,并高于现场地面,用垫木将钢筋架起,避免因雨水浸泡而锈蚀。
检查施工现场水泥库、料具库、加工棚等防雨情况,保证现场内棚库不渗漏。
检查现场各种机具、设备的防雨设施,保证机具入棚和具备防雨功能,机电设备机座均垫高,不得直接放置在地面上,避免下雨时受淹。
漏电接地保护装置应灵敏有效,雨期施工前检查线路的绝缘情况,雨施期间定期检查。
工程雨施方案一、背景介绍在工程建设中,常常会遇到雨水的影响。
雨水对于工程的施工进度和质量有着重要的影响,如果不采取有效的施工管理措施,很容易导致工程质量问题和延迟工期。
因此,制定一套科学合理的工程雨施方案对于提高工程施工质量和进度具有重要意义。
二、工程雨施方案的目标1. 提高工程施工的安全性,减少施工人员受伤事故发生;2. 确保工程施工过程中不受雨水的干扰,保证施工进度不延误;3. 降低雨水对工程质量的影响,保证工程质量达到标准要求。
三、工程雨施方案的内容1. 提前预警和监测:在工程施工前,根据天气预报提前预警雨水的可能性,并监测降雨情况。
可以通过与气象部门合作,获取准确的天气信息,及时做好施工准备工作。
2. 施工进度调整:根据雨水情况,合理调整施工进度。
对于需要暂停施工的工序,可以提前做好计划,安排其他工作,如巡检、清理工作等,以充分利用施工闲置时间。
3. 施工区域划分:将工程区域划分成多个小区域,在施工过程中只对部分小区域进行施工,其他小区域保持清场状态,以减少雨水的影响范围。
同时,可以设置临时遮阳棚或遮挡物,保护施工区域不受雨水侵袭。
4. 设备保护措施:对于需要暂停使用的设备,及时进行保护。
对露天设备,如桥梁、机械设备等进行防水处理,避免受到雨水的腐蚀和损坏。
5. 水土保持措施:根据工程特点和雨水情况,采取相应的水土保持措施。
例如,在开挖工程中,及时进行排水处理,避免积水对施工的影响;在裸露地表进行覆盖或设置护坡,防止土壤侵蚀等。
6. 安全防护:加强施工现场安全管理,确保施工人员的人身安全。
及时通知工作人员避免进行高空作业和危险作业,对现场设施和设备进行安全检查和维护,确保施工过程中不发生人员伤亡事故。
7. 合理排水:合理设置排水系统,保证施工现场的排水畅通,预防因雨水积聚导致的工程质量问题。
8. 后期清理和维护:在雨水停止后及时进行清理工作,清除积水和泥泞,恢复施工现场的整洁。
对已经施工的部分进行检查和维护,及时发现和修复施工质量问题。

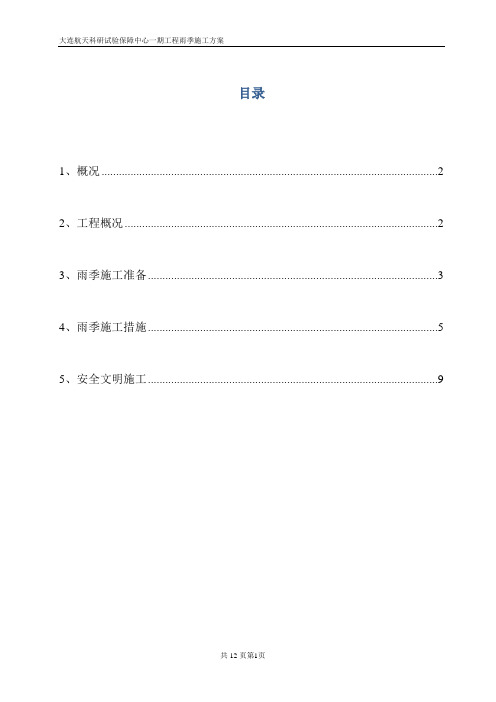

目录1、概况 (2)2、工程概况 (2)3、雨季施工准备 (3)4、雨季施工措施 (5)5、安全文明施工 (9)1、概况根据历年雨季记录,大连地区雨季集中在夏季。
今年从6月1日正式上汛至9月15日,项目部从即日起必须建立24小时值班制度。
值班人员要亲临现场,认真负责,确保汛期安全施工。
一般从6月15日到8月底,这段时间的降水量约占全年降水量的70%以上。
为保证雨季施工的正常进行,对6月15日到8月底期间采取必要的雨季施工措施,并对场区内的雨水排水工作进行全面的规划。
2、工程概况2.1总体简介大连航天科研试验保障中心一期工程,为综合楼、住宅楼、商业楼及地下车库,地下一、二层均为车库或设备用房,商业楼为独立基础工程。
住宅楼与综合楼之间由车库相连。
住宅楼结构形式为剪力墙结构,地下二层局部为框支剪力墙结构。
地下车库主楼范围外抗震等级为四级,基础为局部筏板、承台、条基及防水板。
综合楼为框架核心筒结构。
商业楼为框架结构。
建筑总面积为:75897.01㎡,其中综合楼地上为35520.61㎡,住宅楼地上为21547.52㎡,地下室为14049.1㎡,商业楼为4779.78㎡。
2.2建设概况1.2施工现场条件施工场地狭小,南侧为信达街,北侧为火炬路,西侧为原有厂区,与本工程施工现场高差约2m,东侧为原有厂区,与本工程施工现场高差2.5m,施工时出入车辆以现场南北两边道路为主,基槽开挖后槽边很窄,雨水排水布置为现场自然排水。
3、雨季施工准备3.1现场准备3.1.1对施工现场的道路、料具存放场地、办公场地进行硬化处理,所有按自然排水方式做好现场排水,场内标高比场外道路高150mmm,场内向场外排水坡度要设置正确,将地面雨水及时排出场外,做到现场无积水。
现场围墙墙下设排水洞(300mm长×200mm高),间距6000mm。
3.1.2现场大门口设置的排水沟、沉淀池,排水沟与市政污水管道相通。
沉淀池应定期清理池底,并设置池盖,池盖旁应有标志,防止重型车辆碾压。
雨季施工方案本工程主体阶段施工处于雨季。
为保证雨期施工顺利进行,因而必须做好雨季施工安排,采取有效的技术措施,特制定此方案。
一、雨季施工措施1、临时道路临时道路将路基碾压坚实、做好排水沟设施,确保雨期道路循环通畅,不淹不冲、不陷不滑。
2、临时设施(1)现场临时设施的搭设,严格按照各有关规定实施,防洪器材备齐并按有关规定发放。
(2)雨期施工前,对各类仓库、变配电室、机具料棚、宿舍(包括电器线路)等进行全面检查,加固补漏,对于危险建筑及时处理。
(3)水泥库室内地面标高比室外地形高出20-30cm,防止雨水流入库内。
(3)雨水天气派人随时检查、巡视路面积水情况,一旦发现有积水现象,立即通知防汛领导小组及时进行排水等抢险工作。
(4)排水管道采用明开槽安管施工,为防止雨季出现漂管现象,槽上设防汛埂阻截水流进入沟槽,槽下完善排水井、排水沟及时排水。
3、混凝土工程(1)本工程混凝土全部采用现拌混凝土,随时掌握天气情况,原则上不在雨中进行混凝土作业,确实需要在雨中作业,则采取有效措施。
防止雨水冲刷,保证结构混凝土施工质量。
(2)在浇筑混凝土时,如遇大雨不能继续进行浇筑时,应做好临时防雨措施,不能使雨水直接冲刷刚浇筑的混凝土面,并将混凝土振捣密实,不见浮石子。
(3)雨天不允许露天浇灌混凝土,所以要掌握好天气预报。
必要时可搭设活动防雨棚,准备用塑料布遮盖。
混凝土浇灌后,末达到终凝如遇雨,及时用塑料布或油毡遮盖,防止雨淋。
(4)雨期施工期间,砂石含水率变化较大,要及时测定,并调整施工配合比加水量,严格控制坍落度,确保混凝土的强度。
4、原材料的储存与堆放(1)水泥应尽量存入库房,先收先发,库房应不漏不潮,露天堆放时垛底要用方木、大板等垫高50cm,四周设排水沟,垛底铺油毡或塑料布,再用苫布将水泥遮盖封严。
(2)砖垛顶部要码成脊形,注意排水,不得浸泡。
(3)砂石料存放时应尽量堆成大堆,整修平整,不得存于低洼处以免受水浸泡。
雨季施工方案一、工程概况1.1工程简况略1.2雨季施工的项目、部位根据施工总体进度计划安排,本工程主体工程的施工正值本年度的雨季施工阶段中。
在确保现场排水畅通无阻的同时,必须采取措施保证装修物资不被雨淋。
合理安排施工顺序,晴天抢室外工作,雨天以室内作业为主,保证各个施工阶段不影响总体施工工期,从多方面进行合理安排,加快流水节拍,集中力量,连续作战,将雨期施工的不利影响降至最低,以保证优质高效地完成施工任务。
1.3雨季施工的难点本工程基础施工尚未完成,会给钢筋的成品保护工作增加压力,基坑积水问题则是雨季施工的重点解决问题,积水排泄的负担较大。
二、编制依据相关规范、规程、标准;三、雨季施工部署与管理3.1雨季施工的布暑与管理根据该工程施工现场布置及回填土的实际情况,在基坑四周设置排水沟,并在四角处挖集水井并布置潜水泵,将水直接排到校内排水管网。
施工区、生活区、办公区及各区间的道路已进行硬化处理。
3.2雨季施工的组织管理略四、雨季施工的准备工作4.1雨季施工的思想准备与技术准备在雨季施工到来之前,要做好全场施工人员的思想动员工作,组织一个以项目生产负责人为首的防暴风雨抢险小组,一但暴风雨来临有备无患。
组织施工人员学习雨季施工的技术知识,提高对雨季施工的认识和雨季施工的重要意义。
4.1.1组织生产、技术、劳务队的相关人员认真学习公司有关文件及有关雨季施工规范的规定,掌握雨施要求。
2019年9月底前组织项目部由技术、生产、安全等相关管理人员认真学习相关规范和有关要求。
4.1.2根据本方案认真作好技术交底,雨施前将各分项工程操作要求书面交底。
4.2雨季施工的材料设备的准备雨季施工期间,应准备充足的防水材料及设备,做好雨季施工的物资准备。
4.3雨季施工的物资准备雨期施工材料计划如下表:4.4施工现场准备现场环路排水通畅、排水设备齐全。
基础的防护接地必须安装齐全,在雨季来临之前购买应急防风防雨物资设备。
五、雨季施工的主要技术措施5.1原材料的储放5.1.1水泥、木方等全部存放在专门搭设的棚子内,保证不漏、不潮,下面架空通风,四周设排水沟,避免积水。
雨期施工方案1,在立雨期施工领导小组为了保证雨期施工顺利进行,保质,保量,保安全,按期完成施工任务,项目部成立雨期施工领导小组。
2,雨期施工准备(1)人员思想准备1)有生产上组织对全体职工及外埠施工队伍人员进行雨期施工安全教育,提高每个职工的安全意识和质量意识,防止发生工程事故和人员的防电击,触电,高空坠物,物体打击及淹亡等安全事故发生。
2)由生产上组织贯彻落实雨期施工技术,安全措施,落实劳动力,材料,机具计划。
3)加强气象预报的收集作业,以便根据天气变化情况及时调整施工部署。
(2)施工现场准备1)施工现场做好疏排水作业,合理确定雨水流向。
材料场地加排水坡度应不小于3%,确保雨期道路畅通,材料不被冲淹。
2)对材料库房等现场暂设工程进行一次检查维修,做到不渗不漏,周围不积水,防止雨期地基下沉和房屋倒塌。
材料库房门口砌筑200mm高门槛,防止库房材料被泡。
3)现场临电设备要进行一次全面检查,使之符合规则,对塔吊基础财围做好排水,并要经常检查,定期观测沉降,做好记载,发现隐患要及时报告项目部。
4)雨期施工对护坡要进行一次仔细检查,安全,技术,监理参加。
有掉皮,塌落的部位应该及时通知原护坡施工单位进修补处理,全部处理完成后每个栋号应组织有关人员进行验收。
5)砂子,石子,回填土等松散材料,堆放周围应加以围护,防止被雨水冲散。
(3)技术准备1)雨期施工前要进行一次控制桩及水准点校核,雨期施工期间要定期校核,防止发生沉降,位移并做好记载。
2)雨期施工前,由项目部及时负责人对相关人员做雨期施工方案技术交底,工长对班组做各种安全技术交底作业。
3)由工长根据实际情况编制雨期材料机具需用量计划报材料组。
(4)材料机具准备1)按照材料机具计划组织料具进场,分类保管并设置标识,以备急需使用。
2)现场堆放材料场地要平整,坚实,料下应加垫木码放,离地高度300mm,数量符合规则,防止下沉和倒塌,损坏材料,造成浪费。
3)水泥,白灰,方木,面板等怕湿怕潮材料要及时入库,防止受潮变形。
雨施方案简介雨施方案是一种农田灌溉的方法,通过人工增雨和灌溉系统的结合,为作物提供充足的水源。
本文将介绍雨施方案的原理、实施步骤和其在农田灌溉中的应用。
原理雨施方案基于增雨原理,通过人工干预气象条件,使云体发生垂直运动和湍流扩散,从而形成雨滴。
在农田灌溉中,雨施方案将增雨与灌溉系统结合,将形成的雨水引入农田,供作物生长所需。
实施步骤1.准备工作在实施雨施方案之前,需要做一些准备工作,包括选择合适的增雨和灌溉设备、选定施雨区域和调查气象条件等。
2.增雨操作开始实施雨施方案后,需要进行增雨操作。
增雨操作可以通过喷洒增雨剂或激光破碎云体等方式来实现,具体操作根据气象条件和设备选择而定。
3.灌溉操作在增雨操作之后,需要进行灌溉操作。
灌溉操作可以采用喷灌、滴灌、喷淋等方式来完成,具体操作方式也根据作物需求和地形条件而定。
4.监测和调整在实施雨施方案的过程中,需要及时监测气象条件、作物生长情况和水资源利用情况等,并根据监测结果进行相应的调整。
调整包括增加或减少增雨和灌溉操作的频率,以及调整灌溉量等。
应用案例雨施方案在农田灌溉中具有广泛的应用。
下面将介绍一个应用雨施方案的案例。
场地选择选择一块满足农田灌溉需求的场地,该场地应具备较好的土壤质量和排水条件。
设备选择根据场地规模和需求选择合适的增雨和灌溉设备。
增雨设备可以选择自动增雨喷洒系统,灌溉设备可以选择滴灌系统。
操作实施按照实施步骤中的准备工作、增雨操作、灌溉操作和监测调整等步骤,进行操作实施。
根据实际情况,进行增雨和灌溉操作的频率和灌溉量的调整。
结果评估根据实施过程中的监测数据和作物生长情况,对雨施方案的效果进行评估。
评估结果可以作为未来优化和改进方案的依据。
总结雨施方案是一种有效的农田灌溉方法,通过增雨和灌溉系统结合,为作物提供充足的水源。
在实施雨施方案时,需要做好准备工作、选择合适的设备、进行增雨和灌溉操作,并及时监测和调整。
雨施方案在农田灌溉中广泛应用,并取得了良好的效果。
雨期施工方案在进行雨期施工时,为了保障工程的安全和顺利进行,需要制定一套合理有效的施工方案。
具体的方案如下:一、雨期准备工作:1. 建立完善的施工计划,明确工程进度和每日施工任务。
2. 对施工现场进行排水系统的检查和维护,确保排水通畅。
3. 提前储备足够的抗雨物资,如防水材料、雨具等。
4. 建立雨期施工专项验收标准,预先做好防雨措施的检查和确认。
二、雨期施工安全:1. 加强现场安全教育,确保施工人员具备防雨安全意识。
2. 确定雨期施工的工作疏导措施,保证人员和机械设备的安全通行。
3. 配备足够的人员进行防雨工作,确保作业区域的安全和清洁。
4. 加强施工现场的安全巡视,及时发现和处理安全隐患。
三、雨期施工技术:1. 加强施工材料的防潮处理,避免因雨水渗透导致材料质量下降。
2. 合理安排施工顺序,优先进行雨水影响较小的工程部分。
3. 制定合理的施工工艺,采取有效的防雨措施,如搭建遮阳棚、加盖临时屋顶等。
4. 加强施工现场的维护和清理工作,及时清除积水和泥泞,保持施工环境良好。
四、雨期施工管理:1. 制定详细的施工记录,在施工过程中做好每日作业的记录和检查。
2. 加强与监理和业主的沟通和协调,及时报告施工进度和遇到的问题。
3. 进行定期的雨期施工会议,总结经验教训,做好雨期施工的优化和改进。
五、雨期施工质量控制:1. 加强施工过程的质量检查,特别关注雨期施工带来的质量隐患。
2. 进行严格的质量验收,对施工过程中出现的质量问题进行及时整改。
3. 对施工质量进行追踪和监督,确保雨期施工的质量达到设计要求。
综上所述,雨期施工方案需要从准备工作、安全、技术、管理和质量控制等多个方面进行统筹安排。
通过合理的规划和防雨措施,能够保障雨期施工的顺利进行,确保工程的安全和质量。
雨季施工方案雨季施工方案3篇为了确保我们的努力取得实效,就需要我们事先制定方案,方案是有很强可操作性的书面计划。
那要怎么制定科学的方案呢?下面是小编收集整理的雨季施工方案3篇,希望能够帮助到大家。
雨季施工方案篇1第一章雨季施工管理目标1雨季施工:雨季施工主要以预防为主,采用防雨措施及加强排水手段,确保雨季施工的正常进行.2积极配合政府部门做好雨季施工的防汛救助工作。
第三章施工部署本工程正值雨季施工的重点工序包括:土方工程施工,绿化工程,做好整个工程的防、排水工作是整个工程施工质量、安全和工期的有力保证。
1材料、物资准备根据施工现场的实际情况,配备材料计划如下:施工现场保证道路随时畅通。
2人员部署配备了40人组成的雨季防汛施工抢险小组,随时准备调用。
3现场工作部署1)在雨季来临之前,应做好施工人员的雨季培训工作,要组织各施工班组对各自责任范围内的施工项目进行一次防雨、防潮情况的全面检查。
施工现场的准备工作,包括施工材料、临时设施、临电、机械设备、防护等项工作。
要做到现场排水畅通,降雨时场地内地坪、道路无积水。
2)检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。
3)施工现场、生产基地的工棚、仓库、食堂临时住房等应在雨季施工前进行全面检查和整修,保证道路不塌陷,房间不漏雨,场区不积水。
4)现场道路旁排水沟,保证不滑、不陷、不积水。
清理现场障碍物,保持现场道路畅通。
道路两旁1m范围内不要堆放物品,且堆放高度不宜超过1.5m,保证视野开阔。
5)雨季所需的材料、设备和用品。
水泵、抽水软管、塑料布等雨季所需材料要及时运至施工现场,做好准备;水泵等设备应提前安装好并试运行。
6)雨季前对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,确保用电安全。
7)在现场设立48小时天气预报黑板,由兼职天气预报员每日更新最近天气情况。
8)雨期施工前生产经理组织技术负责人、现场施工员、安全员、各施工班组长对雨期施工准备情况、现场情况进行检查。
桩基工程雨施方案一、前言桩基工程是土木工程中常见的一种基础施工方式。
它的施工质量直接影响着工程的整体安全和稳定性。
而雨水天气对桩基工程施工的影响也是不可忽视的。
本文旨在针对桩基工程雨施工的特点和流程,提出有效的雨施方案,以确保施工安全和质量。
二、桩基工程雨施的主要特点1. 水浸影响:雨水会使施工现场积水,导致施工难度增加、材料流失和设备损坏等问题;2. 土壤湿度:雨水使得土壤湿度增加,会对桩基的承载能力和抗压强度等产生影响;3. 施工安全:雨水天气容易引发滑坡、泥石流等自然灾害,对施工现场和人员安全造成威胁;4. 进度影响:雨水天气会导致施工间断,影响工程进度和成本。
三、雨施方案的基本原则1. 安全第一:确保施工现场和人员的安全;2. 资源合理利用:优化施工方案,尽可能减少资源浪费;3. 施工质量保障:严格控制雨天施工的质量,确保工程稳定。
四、桩基工程雨施方案1. 施工前的准备工作在雨季来临之前,需提前制定施工计划,并对施工现场进行全面的检查和采取必要的防雨措施,如搭建防雨棚、排水设施等。
同时,要做好施工人员的培训工作,加强对雨天施工的安全管理。
2. 桩基设备保护在雨天施工,需对施工设备进行特殊保护,如增加雨棚、加装防水设备等,以确保设备正常运转和延长使用寿命。
3. 施工工艺调整根据实际情况,灵活调整桩基施工工艺。
如采用封闭式施工工艺,减少雨水对桩基的影响。
优化施工过程,减少施工难度,提高施工效率。
4. 土壤湿度控制在雨水过后,需对土壤进行充分的排水和干燥,以保证土壤湿度合适,从而保证桩基的稳定性和承载能力。
5. 安全管理严格执行雨天施工的安全管理规定,如实行临时封闭管理、增加施工监管人员等,确保施工现场和人员的安全。
6. 质量监控加强质量监控,确保雨天施工的质量。
加强桩基的质量把关,及时发现和处理质量问题。
7. 进度控制加强对雨天施工进度的控制,合理安排施工任务,确保工程进度。
五、雨施方案的效果评估按照施工进展情况,对雨施方案的效果进行评估和总结。
雨季施工方案编制事例目录一、编制依据 (1)二、工程概况 (2)三、施工准备 (3)(一)雨施时间及降雨等级特征 (3)(二)组织机构及人员准备 (3)(三)技术准备 (4)(四)现场准备 (4)(五)临设、临电准备 (5)(六)材料机具准备 (6)四、施工部署 (7)(一)雨施部位及施工安排 (7)(二)雨施现场平面布置 (8)五、雨施技术措施 (9)(一)土方开挖 (9)(二)模板工程 (10)(三)钢筋工程 (10)(四)混凝土工程 (10)(五)防水工程 (11)(六)架子工程 (11)六、其他各项管理措施 (13)(一)机械设备和施工用电 (13)(二)现场材料管理 (15)(三)施工安全管理 (16)(四)环境保护管理 (16)(五)消防保卫管理 (17)(六)环卫行政后勤管理 (18)七、风险分析和应急预案 (19)八、附图、附件 (19)附图:雨施施工现场平面布置图一、编制依据1、施工图纸及施工合同2、北京和平里青年沟住宅工程施工组织设计3、施工规范4、地方标准5、北京城建五公司各部门关于卷材防水的相关管理规定、通知、技术要求等。
二、工程概况某住宅总建筑面积为38850m2,其中地下二层,地上十四层, 框架剪力墙结构。
建筑檐高46.8m本工程设计标高±0.000相当于绝对标高43m。
本工程在雨季施工期间,根据项目部的施工进度安排,将进行的施工项目有:土方开挖及护坡工程、降水工程,主体结构施工(钢筋工程、模板工程、混凝土工程),地下室外墙防水施工等。
本工程雨季施工的特点及难点:根据廊坊市雨季各月份降水量分布特点,降水量主要集中在6~8月份之间。
由于现场场地较小,基坑四周边坡放坡较小,应防止边坡土体流失及塌方事故发生。
结构施工时,应做好刚浇筑完混凝土的成品保护工作。
防水施工时,应严格控制基层的含水率,防止防水层空鼓或因基层含水率过大无法施工,影响工程进度。
土方回填时,取土时应控制好回填土体的含水率,回填时应严格控制压实遍数及灰土比例、分层回填厚度,以及肥槽内积水的排放等。
三、施工准备(一)、雨施时间及降雨等级特征1、雨期施工时间:根据廊坊地区多年的实测资料统计,每年的6-9月份的平均降雨量占全年降雨量的80%多,因此,每年的6-9月份为廊坊地区的雨期。
廊坊地区各月降水量平均值2、降雨等级特征:降雨分小雨、中雨、大雨、暴雨、大暴雨、特大暴雨几个等级,详见下表:1、为保证雨期施工的顺利进行,项目部成立雨施领导小组,并将领导小组组织机构上墙,成立防汛抢险队。
雨施领导小组成员:组长:副组长:组员:防汛抗洪抢险队:2、项目部在6月下旬组织技术、生产、安全、临电、材料、机械、行政、环保环卫、消防保卫等相关人员进行雨季施工的方案交底。
3、项目部雨季施工领导小组的相关人员对外施队管理进行雨季施工的培训教育,并做好教育记录。
4、项目部雨施领导小组雨季施工前,组织项目部相关人员对雨施准备工作和措施落实等进行检查。
(三)技术准备1、项目部总工组织技术人员熟悉雨施部位、雨施施工项目及雨施技术措施等,编制雨施方案,对外施队进行雨施技术交底。
2、提前编制雨施材料和机具计划并上报材料和机械部门。
3、注意收听天气预报,做好气象部门月、旬、周天气预报资料的收集和传阅工作,预报有恶劣天气情况时,及时通报。
(四)现场准备1、现场地面:现场布置的道路尽量在雨施前全部硬化,钢筋加工厂范围内应按要求进行硬化和铺设石子,半成品钢筋堆放区和周转材料堆放场地,先将低洼处填土,将地面抄平后,全部铺设一层200mm厚石子,防止地面下雨后积水泥泞。
对于基坑周边地面做好排水坡度,将雨水排放到排水沟内。
2、挡水墙及排水沟:在第一步护坡完成后进行排水沟施工,挡水墙高度不小于300mm,距坑边护身栏为100mm。
排水沟深度不小于200mm,宽度不小于300mm,并根据坑边地势情况进行砌筑,保证排水通畅。
并经常对现场排水沟进行清理修补,对被破坏的排水沟必须重新施工。
3、基坑:基坑边坡最后一步喷射素砼完成后,开始坑边排水沟开挖施工。
排水沟靠近边坡设置,宽度为200mm,深度为150mm,排水坡度为0.5%,并在基坑转角处设置500×500mm的集水坑,集水坑深为500mm。
4、后浇带:地下室顶板后浇带顶全部砌筑240厚砖墙,砌筑高度为高出室外地面300mm高,后浇带上铺设竹胶板,竹胶板上先满铺一层塑料布再满铺一层编织布,然后在两侧砌筑厚60mm高120砖墙压顶。
5、作业面洞口封堵:作业面小于1米的洞口,应利用顶板支撑模板进行封堵。
(五)临设、临电准备1、行政后勤管理人员在雨季施工前,应对钢筋加工厂、办公室、库房、宿舍、食堂等进行全面检查,发现漏雨损坏等及时进行修补,宿舍准备好通风设施。
2、项目部电工对所有用电线路进行全面检查,对塔吊、施工电梯等大型机械的避雷设施定期进行检查。
3、对于大型设备的接地电阻,雨施前再次进行检测,并做好检测记录。
4、对职工生活区,定期检查用电情况,防止偷电漏电及触电事故的发生。
(六)材料机具准备(一)雨施部位及施工安排土方开挖及护坡工程:地下室土方开挖完成,降水、护坡施工完成。
结构工程:地下二层结构工程完成。
地下室外墙防水工程:计划于2005年7月下旬进行底板防水施工。
(二)雨施现场平面布置现场地势形式为西高东低、南低北高,北侧临近道路,现场积水有组织排放到排水管井位置。
基坑西侧地势为南低北高,在坑边开挖排水沟,在东南角处设置一化粪池,基坑西边和南侧临舍前积水通过排水沟汇集到化粪池内,排放到市政排水管内。
沿北侧边坡挡水墙设置排水沟,雨水通过排水沟汇集到沉淀池,再排放到北墙边外政管线内。
现场西北角设置排水沟,北侧硬化道路,通过西北角沉淀池再排到市政管线内。
五、雨施技术措施(一)土方开挖1、严格按照土方开挖施工方案及相应技术规范要求进行开挖,严禁超挖。
2、当现场降水等级超过中雨时,根据现场土壤情况,表层土接近或达到饱和,此时严禁进行挖土施工,以免发生机械倾覆等安全事故。
3、现场基槽内如有积水,应立即用水泵抽出,抽放至排水沟。
4、土方开挖时,应安排专人定期观测边坡土体的稳定性,当降水较集中时,应加大观测的次数,发现问题时立即停止开挖及坑底的作业施工。
对未来得及做喷射混凝土的边坡,雨前应采用塑料布等覆盖。
5、土方开挖至基底标高时,在坑边及时做好排水沟和集水坑,遇有降雨时及时将坑底土体用塑料布覆盖,集水坑内安设水泵进行抽水。
6、基坑边2m以内范围严禁停放各种大型车辆及物料。
(二)模板工程1、大模板堆放场地须全部铺设石子,做好防风措施,保证大模板的堆放角度,并用钢管对大模板进行连接。
2、对于合模后不能及时浇筑的墙柱模板,应在模板底部留设排水口。
3、定制木模板、木料、竹胶板等堆放场地,应高出周边地面,严禁雨水浸泡。
现场钢管等周转料存放场地,排水应通畅,下雨后及时覆盖塑料布。
4、外墙施工缝等使用膨胀止水条的部位,施工时先用气泵将接茬处积水吹走,待接触面晾干后进行安装,如遇到雷雨天气,暂时不能进行砼浇筑,用塑料布对模板上口进行覆盖,确保止水条在浇筑前不接触水,对已经沾水的止水条应报废后再行安装新条。
(三)钢筋工程1、钢筋原材应存放在指定位置,半成品钢筋堆放场地应高于地面不小于200mm。
2、在下雨前应及时对钢筋堆放场地的钢筋进行覆盖,防止钢筋生锈。
3、直螺纹套筒套丝加工后必须立即套上塑料保护帽,防止套丝破坏或生锈。
4、雨天禁止露天进行钢筋焊接及加工作业。
5、雨天使用钢筋加工机械时,应在加工棚内进行。
(四)混凝土工程1、每次混凝土浇筑前必须注意收听天气预报,避开大雨天气浇筑混凝土。
小雨中浇注砼,施工组织必须有条不紊,严格按照砼施工工艺进行。
注意砼留槎应满足规范要求,并预先计划设施工缝的位置,杜绝仓促设缝。
2、雨季施工期间要避免在雨中浇灌砼,中、大雨时停止砼的浇筑,并注意坍落度控制,无法避免在雨中进行砼施工时,应及时与搅拌站联系,适当降低砼坍落度。
3、墙柱混凝土浇筑拆模后应立即进行浇水养护,并覆盖包裹塑料布,防止混凝土开裂。
4、雨施期间混凝土的含水率变化较大,搅拌站应根据砂石含水率及时调整混凝土配合比。
5、对终凝前的混凝土,应及时覆盖防止受雨冲淋。
6、高温天气施工,砼浇筑后开始浇水养护的时间应缩短至2—3h,浇水的次数以能使砼处于湿润状态来决定。
如蒸发过快,可用塑料布或湿麻布片覆盖密闭,并保证布内有凝结水。
(五)防水工程1、外墙防水工程禁止在雨天施工,防水基层含水率必须在规范要求的范围内(≤4%)。
2、垫层混凝土施工时,按要求做好排水坡度,并在坑边设置积水坑,及时抽水。
2、卫生间、消防泵房等通风不畅部位的防水施工应采取通风和排风措施,保证空气流通,做好个人防护,同时做好防火消防工作。
3、外墙防水施工时,应密切注意边坡土体的稳定性,每次雨后应检查边坡的位移情况,位移较大时应停止施工。
(六)脚手架工程1、经常检查架子钢管、扣件等有无生锈现象,及时对生锈钢管补刷防锈漆,发现生锈腐蚀严重钢管、扣件须立即更新。
2、经常检查外架上的电器、线路和设施,电器、线路和设施与架子的固定必须采取可靠的绝缘措施。
3、雷、雨、大风天气禁止进行脚手架搭设作业,禁止任何人员在脚手架上作业。
4、大风大雨后必须对架子进行全面检查,并做好记录,经施工负责人确认后,方可使用。
5、脚手架基础必须按照方案要求施工,雨后应检查基础是否沉陷,大风雨天气后检查脚手架是否倾斜,锚固是否松动。
出现问题时及时整改。
6、脚手架应按照方案要求做好避雷接地。
六、其他各项管理措施(一)机械设备和施工用电1、大型机械,如塔吊、室外电梯等应安装避雷设施,雨季施工前应对避雷装置进行全面检查,发现问题及时解决,保证避雷装置处于良好状态。
2、雷雨天气应停止塔吊、施工电梯等运行,施工人员要进入室内躲避。
现场电工人员要提高雨、冬季施工用电的安全意识,和自保能力,做好施工用电的检查,及时发现问题,查清原因,并及时整改所存在的问题,把事故苗头消灭在萌发状态,确保用电安全。
3、多云雷雨天气,严禁摇测变压器中性点防雷接地极的接地电阻,应在雷雨季节到来前,进行摇测。
冬季要注意检查接地极的紧固情况,发现问题及时维修,20米以上的防护架、井子架等必须做防雷接地。
4、配电箱、开关箱的箱门必须牢固,班后关闭加锁,防护棚必须防砸、防雨,防止雨水和积雪浸入箱内,发生短路事故和漏电事故,配电箱、开关箱周围应有良好的排水措施,雨雪过后要及时清理检查维修。
5、使用各种电气设备及手持电动工具,必须达到两级漏电保护,各种电气设备必须每月摇测一次绝缘电阻,阻值达不到规定要求立即停止运行,严禁使用,漏电保护器每月进行一次测试,不符合要求立即更换,并做好各项测试记录。
6、固定式机械应使用固定式开关箱、箱底与地面高度不小于1米,移动式电气设备和照明设备,使用用移动式开关箱,箱底与地面不低于0.7米,必须一机一闸,10KW以上的电气设备严禁使用四眼插座。
