巴楚供电分公司现场勘察、停电申请、班前班后会记录介绍
- 格式:doc
- 大小:215.01 KB
- 文档页数:33
施工日志
当日工程材料消耗及材料进场情况:
当日工地隐蔽工程施工情况:
工程的变更设计情况:
说明:(一)班前会的人员分工、施工机械及机具配置,班后会、施工日志由施工负责人填写。
(二)“三交、三查”由施工队质安员进行检查,对的在□里打√、错的在□里打×;质安员负责向施工人员进行安全交底、检查、宣读、执行。
(三)班前会、班后会、施工日志表中的表格不够填写时,可根据本表格式填写附页。
所有参加作业的人员签名备注:
word编辑文档
word 编辑文档
站班会、班后会、施工日志表
工程名称: 填写日期: 年 月 日
安全施工作业票编码:
班 后 会
当日工作任务完成情况总结: 当日安全总结:
当日质量总结:
对存在的不足及改进措施:
工作地点 工作时间 施工负责人 安全负责人
技 工 民 工 站 班 会 人员分工安排:
安全技术交底内容:按照安全施工作业票的安全风险分析及控制措施进行交底;现场安全 措施祥见安全施工作业票背面平面图。
当日施工机械、机具配置情况:
三交、三查情况:
是否向施工人员交代清楚工作任务及工作范围: 是□ 否□ 是否向施工人员交代清楚安全注意事项及现场安全措施: 是□ 否□ 是否向施工人员进行技术交底及质量相关要求: 是□ 否□ 施工人员精神状态是否饱满,是否符合工作需求: 是□ 否□ 施工人员衣着是否符合要求: 是□ 否□ 施工人员“三宝”即安全带、安全帽、安全网是否符合要求: 是□ 否□。
第1篇时间:2023年3月15日上午9:00地点:电力施工站会议室主持人:李明参会人员:全体施工人员、技术负责人、安全员、项目经理等记录人:张伟---一、会议开始主持人李明首先宣布班会正式开始,全体参会人员起立,奏唱国歌。
二、安全生产通报1. 安全员王刚首先对上周的安全生产情况进行通报:- 上周,我站共完成施工作业XX项,无安全事故发生。
- 在施工现场,大家严格遵守安全操作规程,佩戴好安全帽、安全带等防护用品。
- 针对施工现场可能存在的安全隐患,已及时进行排查和整改。
2. 项目经理李强对安全生产提出要求:- 要时刻绷紧安全生产这根弦,不能有丝毫松懈。
- 加强对施工现场的巡查,确保施工安全。
- 对于新员工,要加强安全教育,提高安全意识。
三、施工进度汇报1. 技术负责人张伟对施工进度进行汇报:- 目前,我站正在进行XX工程的建设,预计工期为XX个月。
- 目前已完成XX%,进度符合预期。
- 下一步,我们将继续按照施工计划推进,确保工程按时完成。
2. 施工负责人李明对施工过程中遇到的问题进行说明:- 在施工过程中,我们遇到了XX问题,已经与相关部门进行沟通,正在积极解决。
- 请大家齐心协力,共同克服困难,确保工程顺利进行。
四、工作安排1. 项目经理李强对本周工作做出安排:- 本周,我们将重点推进XX工程的建设,确保完成既定目标。
- 各部门要加强沟通协作,确保施工进度和质量。
2. 技术负责人张伟对技术工作提出要求:- 要严格按照施工图纸和技术规范进行施工,确保工程质量。
- 加强对施工过程中的技术指导,提高施工效率。
五、讨论与交流1. 施工人员张三提出疑问:在施工过程中,如何确保施工质量?- 技术负责人张伟回答:确保施工质量的关键在于严格执行施工规范和操作规程,加强施工过程中的质量检查,发现问题及时整改。
2. 安全员王刚提出建议:是否可以定期开展安全知识培训,提高大家的安全意识?- 项目经理李强表示同意:我们将定期开展安全知识培训,提高大家的安全意识和自我保护能力。
电力施工工作负责人班前会录音模板班前班后会的召开,没有固定的模式和规程,不同的和组织,班前班后会的结构和内容是不同的,这里只能大致的说一说班前班后会的一些基本原则。
首先,需要明白班前班后会的作用和目的。
班前会:抖擞精神,调整精神状态,安排今天工作,提醒注意事项,表扬激励成员。
班后会:总结本班次工作,表扬和批评相关人员,展现温情。
其次,需要明白班前班后会的基本原则。
1、时间短节奏快,不能没完没了。
2、条理清楚,不能让组员不明白。
3、内容有一定的趣味性,能活跃气氛或体现温情。
4、有开头和结尾和安排,如开始时唱歌、朗读规章制度;结尾时安排一下口号等等。
5、最好安排一些典型发言。
组员他们会有准备的过程,能够提起组员的归属感。

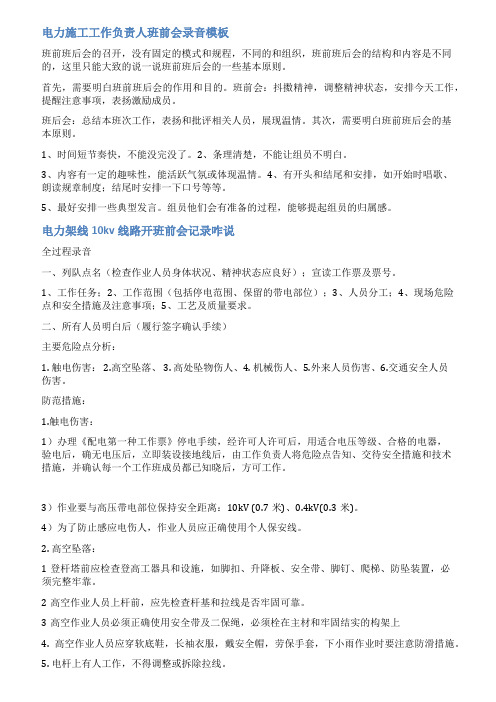

电力架线10kv线路开班前会记录咋说全过程录音一、列队点名(检查作业人员身体状况、精神状态应良好);宣读工作票及票号。
1、工作任务;2、工作范围(包括停电范围、保留的带电部位);3、人员分工;4、现场危险点和安全措施及注意事项;5、工艺及质量要求。
二、所有人员明白后(履行签字确认手续)主要危险点分析:1. 触电伤害:2.高空坠落、3. 高处坠物伤人、4. 机械伤人、5.外来人员伤害、6.交通安全人员伤害。
防范措施:1.触电伤害:1)办理《配电第一种工作票》停电手续,经许可人许可后,用适合电压等级、合格的电器,验电后,确无电压后,立即装设接地线后,由工作负责人将危险点告知、交待安全措施和技术措施,并确认每一个工作班成员都已知晓后,方可工作。
3)作业要与高压带电部位保持安全距离:10kV (0.7米)、0.4kV(0.3米)。
4)为了防止感应电伤人,作业人员应正确使用个人保安线。
2. 高空坠落:1登杆塔前应检查登高工器具和设施,如脚扣、升降板、安全带、脚钉、爬梯、防坠装置,必须完整牢靠。
2高空作业人员上杆前,应先检查杆基和拉线是否牢固可靠。
3高空作业人员必须正确使用安全带及二保绳,必须栓在主材和牢固结实的构架上4. 高空作业人员应穿软底鞋,长袖衣服,戴安全帽,劳保手套,下小雨作业时要注意防滑措施。

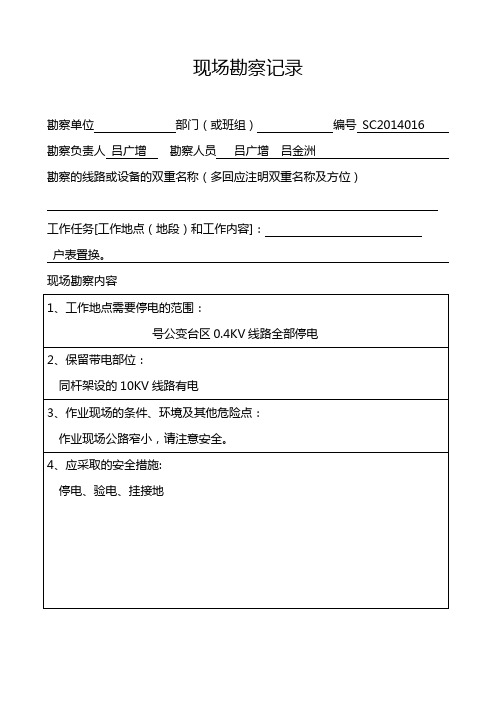

现场勘察记录勘察单位部门(或班组)编号SC2014016 勘察负责人吕广增勘察人员吕广增吕金洲勘察的线路或设备的双重名称(多回应注明双重名称及方位)工作任务[工作地点(地段)和工作内容]:户表置换。
现场勘察内容记录人:吕金洲勘察日期:2014年10月日15时30分至2014 年10月日16时00分四措一案文明施工及环境措施(1)施工开始前必须准备好工器具。
施工班组内部要按照每天的作业计划把设备和材料妥善放置到工作现场,合理确定设备材料在现场的存放时间,做到当天用当天清,保持现场清洁。
(2)工具摆放要求定位管理:设备、材料在现场一定要摆放整齐成形,严禁乱摊乱放;机械、工具要求擦拭干净,停放安全位置。
现场工具、材料应有专人保管,并做到每天记录检查,严禁随手丢弃。
(3)设备、工具、材料、废料合理放置,保证不会给他人带来危险,不会堵塞通道。
设备开箱装箱要在指定的地点进行,废料要及时清理走。
拆箱木板放置妥当,突出的钉子、螺丝钉要及时拔去或敲弯,防止铁钉伤人。
(4) 临时居住点工作间、休息室、工具室要始终保持清洁、卫生、整齐。
整个现场要做到一日一清、一日一净。
(5) 扫放的垃圾要倒在指定的地点或垃圾箱内;所有的脏抹布、棉纱头用完后要放进指定的金属容器内,不再重复使用的要放进指定的垃圾桶内。
(6)禁止在设备区用餐,剩菜剩饭要自觉放人指定的垃圾桶内。
(7)废品、废料(如电焊头、电缆头、电缆皮、电线头、木板纸箱、废钢材等)要及时清理,送到指定的回作业危险点预控卡安全交底记录工程施工现场监督提示卡现场监督人:“三防、十要”监督卡2014年10月日现场监督人:吕金洲工作现场人员到位监督卡作业现场班前会、班后会记录。
供电所班前会议记录范文供电所班前会议记录范文会议主题:立10KV万和线#7杆,恢复#6-#8导线主持人:喻茂庆记录人:杨茂日期:xxx年1月30日时间:自20时30分至21时00分地点:莲峰营业厅会议室计划工作时间:xxxx年1月31日09时00分至19时30分参加人员:王忠静刘仁竹吴熙吴邦勤宋笔海谢士银王华(民工) 张士林(民工)张士成(民工) 张国君(民工)吴明才(民工) 李平华(民工)李富民(民工)李x(民工)王平(民工)周明军(民工)李平(民工)工作内容:立10KV万和线#7杆,恢复#6-#8导线,另组织人员抬10KV万和线电杆,票号:2008-01-1 -004危险点及控制措施:危险点一、高处坠落控制措施:(1)上杆塔前检查登杆工具、梯子(脚钉)是否完好,检查杆根及杆的埋深有无问题,应采取防滑措施,用登高板上杆。
(2)验电器、接地线应用绳索传递,(3)操作时操作人和监护人应戴好安全帽,登杆操作应系好安全带。
危险点二、触电伤害控制措施:1)验电工作应由两人进行,一人验电,一人监护;(2)验电前必须确定该线路(设备)属于工作范围内的线路(设备);(3)验电工作要使用合格且同电压等级的.验电器,验电人员必须戴绝缘手套。
(4)挂接地线必须先挂接地端,后挂导线端。
危险点三、高处坠物伤人控制措施:作业人员必须戴好安全帽,杆上作业必须使用安全带、工具袋,工具、材料用手绳传递,地面应设围栏,应设专人监护危险点四;放、紧线(1)紧线前打好临时拉线;(2)架线前应检查拉线、杆根、横担、导线连接处、紧放线工具是否满足紧放线要求,紧放线时工作人员不得跨越或站在导线内角侧;(3)当牵引绳索或导线卡住时,不得用手直接接触,应立即停止紧放线,在其无张力情况下处理。
危险点五、挤、砸伤控制措施:1)在超过1.5m 深的坑内工作时,坑边的余土要清除,抛土要特别注意防止土石回落坑内,打伤挖坑人员;(2)在松软土质挖坑时,应有防止塌方措施,如回挡板、撑木等,禁止由下部掏挖土层。
第1篇会议时间:2023年4月10日上午8:00-8:30会议地点:变电所会议室参会人员:所长、副所长、各班组长、安全员、技术员、值班员等一、会议主题1. 传达上级单位工作部署及要求。
2. 总结上周工作完成情况及存在问题。
3. 安排本周工作计划及重点任务。
4. 部署安全生产、设备维护、值班工作等相关事宜。
二、会议内容1. 所长发言(1)传达上级单位工作部署及要求。
所长强调,本周上级单位将对我所进行安全检查,要求全体员工高度重视,切实做好各项准备工作。
(2)总结上周工作完成情况及存在问题。
上周,我所完成了XX项工作任务,但存在以下问题:XX设备出现故障,XX工作进度滞后,XX安全隐患未及时整改。
(3)安排本周工作计划及重点任务。
本周,我所将重点完成以下任务:一是加强设备巡检,确保设备安全稳定运行;二是加快XX项目进度,确保按期完成;三是排查安全隐患,确保安全生产。
2. 副所长发言(1)安全生产方面。
副所长强调,安全生产是企业发展的生命线,要求各班组长、安全员要高度重视,加强安全生产教育,提高员工安全意识。
同时,对上周发现的安全隐患进行整改,确保不留死角。
(2)设备维护方面。
副所长要求技术员和值班员要严格执行设备巡检制度,发现问题及时上报,确保设备安全稳定运行。
(3)值班工作方面。
副所长要求值班员要认真履行职责,做好值班记录,确保值班工作万无一失。
3. 各班组长发言(1)XX班组长汇报了上周工作完成情况,并对本周工作计划进行了说明。
(2)XX班组长汇报了上周设备巡检情况,对发现的问题提出了整改措施。
(3)XX班组长汇报了上周值班工作情况,对值班过程中发现的问题进行了反馈。
4. 安全员发言(1)安全员对上周安全隐患排查情况进行总结,并对本周安全隐患排查工作进行了部署。
(2)安全员对上周安全生产教育培训情况进行汇报,并对本周教育培训工作提出了要求。
5. 技术员发言(1)技术员对上周设备巡检情况进行了汇报,并对本周设备巡检工作提出了要求。
配电现场勘察记录填写说明现场勘察记录的结果是工作票签发人、工作负责人及相关各方,作为填写、签发工作票等的依据。
是编制组织措施、技术措施、安全措施的重要依据。
为进一步规范配电现场勘察记录的填写,现将有关填写要求明确如下:1、勘察单位:填写施工负责人所在的单位,如:内江星原电力集团有限公司XX分公司或国网XX县供电公司2、部门(或班组):XX施工队或XX供电所。
3、编号:20XX001 号、20XX002 号等, 20XX 为年号4、勘察负责人:施工(检修)单位工作负责人或工作票签发人(必须安全监察部考试发文确认),要求手工签名。
5、勘察人员:设备运维管理单位(用户单位)和检修(施工)单位相关人员,如××供电所人员和陈××张××、李××,要求手工签名。
6、勘察的线路名称或设备双重名称(多回应注明双重称号及方位):(1)运用中的线路或设备名称,应按照电压等级+线路名称+设备名称的顺序填写。
(2)同杆塔架设的多回线路一回或几回停电线路都应填写双重称号,并应注明该线路在杆塔上的位置,如左线、右线、上线、下线(面向线路杆号增加的方向);(3)分段运行的配电线路可按该分段的名称或××开关至××开关的方式填写。
7、工作任务(工作地点(地段)和工作内容):(1)工作地点(地段):填写运用中的电气设备的名称及位置编号,如:10KV XX线#20 -#28杆(2)工作内容:实际作业内容,如:更换导线,金具,铁附件或拆除旧导线、设备等。
此项作为填写配电一票第3项的依据。
8、工作中需要停电的范围(1)工作的线路设备停电范围:1)全线停电(主线和支线都停电),应写明××千伏××线全线停电;2)主线部分停电,应写明停电范围的起止杆塔号和开关。
10kV配电线路中间如有柱上开关(或环网柜、分支箱等),且停电线路为主干线的某一部分,应填明××千伏××线××开关前段或××千伏××线××开关后段;3)主线不停电,支线停电,应写明支线名称和支线的起止杆号。
现场勘察记录勘察单位部门(或班组)编号SC2014016 勘察负责人吕广增勘察人员吕广增吕金洲勘察的线路或设备的双重名称(多回应注明双重名称及方位)工作任务[工作地点(地段)和工作内容]:户表置换。
现场勘察内容1、工作地点需要停电的范围:号公变台区0.4KV线路全部停电2、保留带电部位:同杆架设的10KV线路有电3、作业现场的条件、环境及其他危险点:作业现场公路窄小,请注意安全。
4、应采取的安全措施:停电、验电、挂接地5、附图与说明:记录人:吕金洲勘察日期:2014年10月日15时30分至2014 年10月日16时00分四措一案一、施工概况工作任务及地点公变台区户表置换施工单位四川佳霖停电范围号公变台区0.4KV线路全部停电计划时间2014年10月 15 日09时30分至2014年月日22时00分二、安全施工组织措施组织措施工作现场到位领导工作票签发人工作负责人吕广增安全员吕金洲工作许可人约麦尔.肉孜工作班成员吕广增吕金洲吕万勇吕俊伏孙现峰吕青林吕志军张晓珠工具1、验电器(10kV)2、安全帽;3、脚扣;4安全带;5、防坠绳;6、工具袋;7、接地线(10kV);8、绝缘手套。
材料1、验电器(10kV)1个;2、安全帽8顶;3、脚扣4付;4安全带4付;5接地线(10kV)1组等。
车辆双排车、三轮车,施工车辆。
三、安全施工技术措施停电验电停电、验电、挂接地、后工作。
装设接地线由工作班成员:吕广增负责装设接地线,吕金洲负责监护。
悬挂标示牌变压器处悬挂“禁止合闸”线路有人工作。
文明施工及环境措施(1)施工开始前必须准备好工器具。
施工班组内部要按照每天的作业计划把设备和材料妥善放置到工作现场,合理确定设备材料在现场的存放时间,做到当天用当天清,保持现场清洁。
(2)工具摆放要求定位管理:设备、材料在现场一定要摆放整齐成形,严禁乱摊乱放;机械、工具要求擦拭干净,停放安全位置。
现场工具、材料应有专人保管,并做到每天记录检查,严禁随手丢弃。
(3)设备、工具、材料、废料合理放置,保证不会给他人带来危险,不会堵塞通道。
设备开箱装箱要在指定的地点进行,废料要及时清理走。
拆箱木板放置妥当,突出的钉子、螺丝钉要及时拔去或敲弯,防止铁钉伤人。
(4) 临时居住点工作间、休息室、工具室要始终保持清洁、卫生、整齐。
整个现场要做到一日一清、一日一净。
(5) 扫放的垃圾要倒在指定的地点或垃圾箱内;所有的脏抹布、棉纱头用完后要放进指定的金属容器内,不再重复使用的要放进指定的垃圾桶内。
(6)禁止在设备区用餐,剩菜剩饭要自觉放人指定的垃圾桶内。
(7)废品、废料(如电焊头、电缆头、电缆皮、电线头、木板纸箱、废钢材等)要及时清理,送到指定的回文明施工及环境措施收点。
(8)自觉保护设备、构件、地面、墙面的清洁卫生和表面完好,防止“二次污染”和设备损伤。
凡吊装的设备、构件必须在地面先擦拭干净。
(9)溢出或渗漏的液体,如:油脂、化学品、水,要及时清理干净。
现场严禁工作时或流动吸烟,储油的地方严格控制油大量溢出,注意保持地面清洁。
(10)现场卫生设施、保健设施、饮水设施要自觉保持清洁和卫生。
(11)现场施工人员必须穿工作服,工作服要统一干净,变压器上作业穿专用工作服,管理人员配戴红色安全帽,工作班组配戴蓝色安全帽,民工、临时工必须携带安全合格证,戴安全帽。
(12)现场资料档案管理有序,相关施工措施、报告、验收标准等有关技术资料齐全,存放于指定的资料柜内。
(13)班组间应协调好工作,密切配合,工作班成员相互关心,注意施工安全,服从统一指挥。
(14)车辆进出现场应专人指挥,防止轧坏站内窨井盖和损坏站内绿化设施。
(15)未在本方案内列出的工作应按有关国家标准严格执行.(16)防高温,配备防暑用品,调整工作时间暂定早文明施工及环境措施上9:00分至14:00分,下午17:00分至22:00分之间工作,严防高温中暑,发生意外。
(17)施工现场做到有序、整洁、合理。
(18)项目经理亲自抓施工,各施工队负责人把文明施工同质量、安全管理放在相同的位置上抓,并贯穿施工全过程。
(19)在工程施工阶段,要加强施工管理和监督,防止参与施工的人员放生任何违法和妨碍社会的行为,实现对工程的文明施工管理。
(20)采取一切合理措施,避免粉尘、噪音等,保护工地及周围的环境。
(21)工程不具备施工条件时,应找出差距,提出切实可行的整改措施,监督实施后方可开工。
(22)施工工序安排合理,衔接紧密,做到均衡施工。
严格执行工艺纪律,提高安装工艺水平。
(23)风、水、电管线、通讯设施、照明等布置整体,标示清晰。
(24)施工图纸、记录、措施、验收资料齐全,保管妥善,便于查阅。
(25)加强文明生产教育,提高施工人员的文明生产自觉性;遵纪守法,尊重当地风俗民规,与当地群众搞好关系,防止不法行为的发生。
(26)施工作业区实行卫生负责制,划分责任区,无文明施工及环境措施死角,并有明显标示。
(27)保持施工现场、材料站、生活驻地整体有序、清洁卫生。
(28)现场工序负责人同时为该工序文明负责人,有权制止妨碍文明施工的现象与行为。
(29)全体员工要做到服从安排,坚守岗位,听从指挥,相互协作。
(30)严格遵守劳动纪律,对违反者严惩不贷,使施工节奏紧张有序。
(31)及时反馈文明施工的信息,并随时听取业主和监理及上级部门的指导。
(32)杜绝人为地环境污染,最大限度的减少或消除不可抗拒的污染。
(33)不发生违反环境保护的行为,始终保持施工现场合理的布局,营造一个清洁良好的工作环境。
(34)工程开工前,主动与当地环保部门联系,严格按照有关标准、规定进行施工。
施工前准备工作1、认真贯彻执行《安全生产法》、《电力建设安全施工管理制度》、《电力建设安全工作规程》等。
2、建立健全各级安全责任制,做到层层抓安全、人人管安全、事事讲安全。
3、正确处理进度、质量、安全的关系,坚持“安全第一、预防为主”的安全生产方针。
4、工程开工前,核实参与施工人员有身体健康检查证明,并作好记录。
5、加强户表置换施工队伍的现场管理,规范各责任人员的行为,保证人身、电网和设备安全。
6、核对进场材料是否准备充分,摆放整齐,专人管理。
7、任何人发现有违反《安规(线路部分)》的情况,应及时制止,经纠正后方可恢复作业。
作业人员有权拒绝违章指挥和强令冒险作业,发现直接危及人身、电网和设备安全的紧急情况时,有权停止作业或采取紧急措施后撤离作业现场,并立即报告。
8、具备必要地安全生产知识,学会紧急救护法,特别要学会触电急救。
9、工作班全体应佩备足够的安全帽,安全帽使用前应检查帽壳、帽衬、帽箍、等附件完好无损。
使用时,应将下颏带系好,防止工作中前倾后仰或其他原因造成滑落。
临时聘用施工人员进入施工现场也需佩戴安全帽。
组织措施组织措施:1、勘查现场人员要告知工作班人员:施工地点、停电范围、保留的带电部位、装设的接地线位置、领近线路、交叉跨越、地下管线和作业现场的条件、环境及其他影响作业的危险点。
2、按上级要求办理相关的工作票:施工前要认真检查有无低压作业及安全风险管控工作计划、现场勘察记录、安全工器具领用及使用前检查记录、低压装表接电安全措施票、班前班后会记录、四措一案、安全交底记录、工程施工现场监督提示卡、“三防、十要”监督卡、工作现场人员到位监督卡、作业危险点预控卡是否完备,是否缺项、“三种人”是否签名、工作人员精神状态是否良好、装设的接地线是否满足现场要求。
所填写以上票据严禁涂改。
3、提示高压设备不停电时的安全距离:10KV及以下安全距离0.7米;35KV安全距离1米。
4、办理延期,应在工作票的有效期,以批准的户表置换作业及安全风险管控计划时间为限,应由工作负责人向工作许可人提出申请,得到同意后给予办理。
5、专责监护人应由具有相关专业工作经验,熟悉工作范围内的设备情况和《安规》的人员担任。
6、确认工作的安全性,所列安全措施是否正确完备,确认所派工作负责人和工作班成员适当、充足。
组织措施7、施工前召开班前会,进行安全、技术交底,工作负责人检查工作票所列安全措施是否符合现场实际条件,工作前对工作班成员进行工作任务、安全措施交底和危险点告知,并确认每个工作班成员都以签名。
8、工作负责人宣读工作票内容及保留带电部位和作业现场的条件,环境及其他危险点,交待安全措施和技术措施。
9、经核对停电台区线路的识别标记和双重名称无误,验明线路确已停电并挂好接地线后,工作负责人方可发令开始工作。
10、工作负责人接到工作许可人命令后,方可开始指挥施工现场落实技术措施,施工技术措施落实后方可由工作负责人指挥开始工作。
11、各有施工点负责人员应严格执行工作票、操作票,并落实监护制度。
开工前核对安全工器具,并核对检查、做好检查记录。
12、施工前对将要进行的工作,要根据工作班人员的工作能力合理安排人员,做到有计划、有目的,控制进度和质量安全施工。
13、严格执行安全员监护制度,严禁工作人员误登带电杆塔,监护人不得兼做其它工作。
14、禁止约时停、送电。
15、电话许可,工作许可人和工作负责人应在分别记组织措施录许可时间和双方姓名,复诵核对无误。
16、进场的全部工器具和设备必须经过试验和维修保养,并对人员和工器具的情况进行登记。
17、项目经理必须采取措施,人保证施工现场员的身体健康和安全。
并与当地的卫生部门协作做好当地流行病的预防工作。
18、制定安全教育计划,加强安全教育和安全培训。
19、杜绝违章指挥、违章操作,加大反习惯性违章的查处力度。
20、特殊工种没有合格证不许作业。
21、开工前组织全部施工人员学习《安规》、和上级及巴楚县供电公司下发的现场检查通报等文件进行学习。
22、加强安全行车教育,遵守交通法规。
经常检查车辆的各种性能,谨慎驾驶。
23、成立治安联防小组,负责做好辖区内的工作场所和居住区的日常治安保护工作。
24、易燃易爆物品设专人看守,要按规定进行定期检查,发放要有记录,按规定配置消防器材。
25、配备齐全的安全用具,定期检查各种安全记录、台账、报表、事故档案齐全完善。
26、重点施工部位、设备必须有明显的安全标识,并有专门防护措施。
技术措施27、注意保护施工区域邻近建筑物和附近居民安全,防止因施工措施不当使附近居民的人身和财产遭受损失。
技术措施:1、停电时应拉开台区变压器低压隔离刀闸,应拉开变压器跌落开关,使停电的线路和设备各端都有明显断开点。
2、同一台区或地点范围内有其他低压应拉开相应台区的低压刀闸和跌落开关,确保施工点不发生触电事故。
3、应断开所有可能来电的电源,对工作中有可能触碰的相邻带电线路、设备应采取停电或绝缘遮蔽措施。
4、不能直接在地面操作的变压器跌落开关、低压隔离刀闸下方2.5米处应悬挂“禁止合闸,线路有人工作”或“禁止合闸,有人工作”的标示牌。
