目录第一章、施工方案 (1)第二章、施工进度计划与保证措施 (24)第三章、质量管理体系与措施 (28)第四章、保证安全措施 (38)第五章、文明施工现场措施 (49)第六章、劳动力计划安排 (53)第七章、主要工机具使用安排 (54)第一章、施工方案一、工程概况工程名称: 湖北华电西塞山发电有限公司#3机组供热技改工程工程地点: 湖北黄石市本热网工程从电厂#3机组辅助蒸汽母管接口开始至供热用户振华化工围墙内1米处,蒸汽管网总长度约为2公里,供热管网均用DN350无缝钢管,钢管材质为20号钢。
管网的设计参数为:(1)设计温度:辅助蒸汽管至减温减压器段370℃,减温减压器至振华化工段220℃。
(2)设计压力:辅助蒸汽管至减温减压器段1.2Mpa,减温减压器至振华化工段0.7Mpa。
供热管线布臵:从#3锅炉侧辅助蒸汽母管抽汽,接口在#2机组至#3机组辅助蒸汽母管之间靠#3锅炉侧,从辅助蒸汽母管接三通引出蒸汽管道,分两路,一路变径后至芳通药业,至芳通药业的接口设电动闸阀,该电动闸阀上堵板堵死,另一路至振华化工。
二、编制说明1、施工图纸湖北华电西塞山发电有限公司#3机组供热技改工程西塞山电厂供热管网(一期)安装图。
2、主要规范(1)城镇直埋供热管道工程技术规程(CJJ)(2)焊工技术考核规程(DLT)(3)管道焊接接头超声波检验技术规程(DLT)(4)钢制承压管道对接焊接接头射线探伤检验技术规范(DL)(5)城镇供热管网工程施工及验收规范(CJJ)(6)设备及管道保温技术通则(GB)(7)电力建设施工及验收技术规范(金属管道篇)(DLT)(8)现场设备、工业管道焊接工程施工及验收规范(GBT)三、工程特点1、高空作业、危险性大。
管道支吊架(2)~(4)处管道标高为20米,管道支吊架(5)~(13)处管道标高为8.442米。
此处施工站人操作困难,材料垂直运输难度大。
2、本项工程系统简单,但管道布臵跨度大,管子重,高空作业较多,对口安装难度大,焊接工艺要求高,管道内部清洁度要求非常高,因此要求施工人员认真看图,安装时不仅要严格控制质量,而且要紧抓安全,做好防范措施。

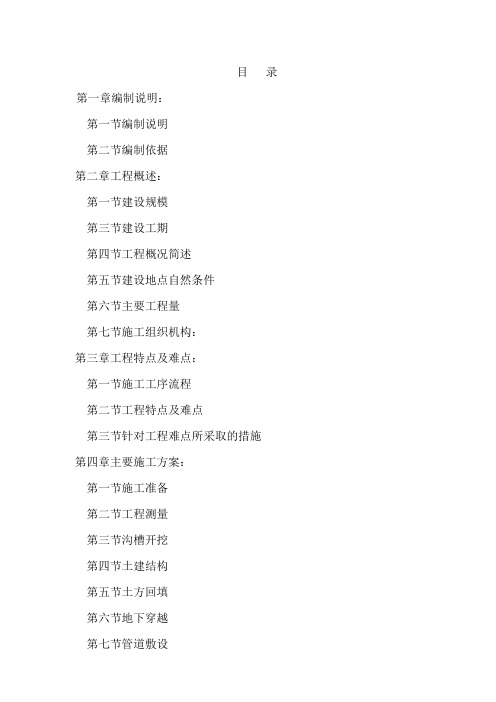

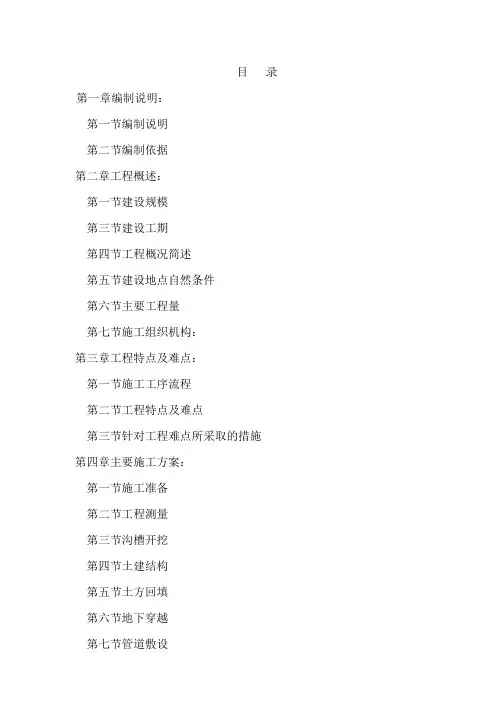

目录第一章编制说明:第一节编制说明第二节编制依据第二章工程概述:第一节建设规模第三节建设工期第四节工程概况简述第五节建设地点自然条件第六节主要工程量第七节施工组织机构:第三章工程特点及难点:第一节施工工序流程第二节工程特点及难点第三节针对工程难点所采取的措施第四章主要施工方案:第一节施工准备第二节工程测量第三节沟槽开挖第四节土建结构第五节土方回填第六节地下穿越第七节管道敷设第五章施工质量保证措施:第一节质量方针第二节质量目标第三节施工质量保证措施第六章安全施工保证措施:第一节安全方针第二节安全施工保证措施第七章文明施工保证措施:第一节文明施工目的及内容第二节明施工保证措施第八章施工进度保证措施:第一节主要控制点计划第二节施工进度保证措施第九章环境保护、降低成本措施:第十章附件:第十一章附表:(一)拟投入本标段的主要施工设备表(二)拟配备本标段的试验和检测仪器设备表(三)劳动力计划表(四)计划开、竣工日期和施工进度网络图(五)施工总平面图(六)临时用地表施工组织设计第一章编制说明第一节编制说明:根据XXXX工程招标文件相关内容和要求,为能保质保量、安全、按期完成此项工程任务,确保运行使用时的安全性、可靠性,借鉴我公司以往工程的施工管理经验和人力及机械资源配备情况,进行编制。
第二节编制依据:一、招标文件《城市热电网设计规范》(CJJ34-2002)《建筑地基基础设计规范》(GB50007-2002)《砌体结构设计规范》(GB50003-2001)《工程测量规范》GBJ50026-93;《城镇直埋供热管道工程技术规程》(CJJ/T81-98)《城镇供热管管网工程施工及验收规范》(CJJ28-2004)《工业设备及管道防腐蚀工程施工及验收规范》(HGJ229-91)《建筑防腐蚀工程质量检验评定标准》(GB50224-95)《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-88)《施工现场临时用电安全技术规范》(JGJ46-2005)现行《建筑安装工程施工质量验收统一标准》《公司常用吊车性能表》;第二章工程概况第一节建设规模:直埋预制保温管敷设。
某道路热力工程施工组织设计目录第一章工程概况 (8)1。
1 编制依据 (8)1。
2 工程简介 (10)1。
3 地形地貌和现场条件 (14)1.4 相关单位 (14)1.5 计划工期 (14)1。
6 工程特点和重点 (14)1。
7 质量要求 (15)第二章施工总体部署 (16)2。
1 项目总目标 (16)2。
2 施工平面布置 (16)2。
2.1施工用水 (16)2。
2。
2施工用电 (16)2.2。
3施工道路 (17)2.2。
4施工暂设 (17)2.3 施工组织机构 (17)2。
4 专业队伍建制 (21)2.5 施工组织方案 (21)2。
5。
1总体分析 (21)2.5。
2施工组织 (21)2。
6 施工进度计划 (22)2。
7 人力组织计划 (22)2.8 施工机械设备计划 (22)2。
9 材料供应及检验计划 (23)2。
9。
1材料购置的原则 (23)2。
9。
3材料的检验计划 (23)第三章主要分项工程施工方法 (24)3。
1 工程施工技术准备 (24)3.1。
1施工资料的收集、学习和审核 (24)3.1.2现场勘察 (24)3.1。
3施工技术培训 (24)3。
2 工程施工测量控制 (24)3。
2.1工程测量依据 (24)3。
2.2项目经理部人员及测量仪器的配备 (24)3.2.3总体测量控制 (25)3。
3 土方及土建结构施工 (27)3.3。
1沟槽开挖施工 (27)3.3。
2沟槽回填施工 (28)3。
3。
3井室结构施工 (29)3.4管道安装 (31)3.4.1材料设备的制造及检验要求 (32)3。
4。
2 管道运输及贮存 (33)3.4。
3 配管下管 (34)3.4.4 管道对口 (34)3。
4。
5管道焊接及检验 (34)3.4。
6 接头保温 (37)3.4.7 管道穿墙处理 (37)3.5 管道试验及清洗 (37)3。
5.1管道试验 (37)3。
5.2管道清洗 (38)第四章雨季施工措施 (40)4.2 雨季施工项目 (41)4。
**经济技术开发区第四供热站花园道蒸汽管网工程施工组织设计编制单位:***********动力工程公司编制:***审核:***编制时间: 2007年10月14日**经济技术开发区第四供热站花园道蒸汽管网工程施工组织设计一.工程概况本工程为**经济技术开发区第四供热站花园道蒸汽管网工程。
工程总长度3500米.蒸汽管道采用钢套钢直埋蒸汽保温管,单管敷设。
蒸汽管管径: 325×6;外套为630×8共计3500米;凝水管采用35mm厚聚氨酯保温,管径分别为DN150(3150米)。
二、施工准备及布署2。
1施工前准备2.1.1组织管理准备项目确定后,公司立即组织各有关职能部门召开本项目施工动员会,正式组建廊坊经济技术开发区第四供热站花园道蒸汽管网工程项目部.各职能部门根据本工程特点和要求做好相应的准备,将各自业务线的工作纳入计划内,准备为项目部开工提供有力的保障。
项目部自身做好对公司各业务部门的接口工作,建立起与业主、监理、质量检查、安全检查等单位的联络。
公司提供有关文件资料,并协助业主办理工程开工手续.2。
1。
2人力资源准备根据优化组合、竞争上岗的原则确定进场施工人员的工种、人数后,由劳资科组织人员、办理进场手续,劳资科、技术科、生产科、质安科、项目部共同组织开工前对各工种人员进行技术再培训.1、结合本公司 ISO9001 质量保证标准模式,严格要求现场施工人员要按程序办事,用本公司各工种作业指导书和相应的国家施工技术规范指导施工。
2、结合本工程实际情况,搞好技术培训和技术交底,做到有的放矢:在开工前的培训中,由公司组织一级技术交底,各专业工长及工程技术人员对各工种人员进行分类培训,结合工程图纸及现场的实际情况,把在施工过程中可能遇到的问题、难点提前解决。
3、进行入场安全教育.施工现场项目部成立现场安全生产领导小组,制定相应的安全管理制度和措施,对现场施工人员大力开展安全教育工作和安全技能培训,提高职工的安全生产意识和安全技能,增强自我防护意识和防护能力,达到主观上“我要安全”,客观上“我会安全 ",真正做到“安全第一,预防为主"。
××热电有限责任公司蒸汽主管道工程施工组织设计目录1.工程概况 (3)2.编制依据 (3)3.施工部署 (4)4.各分部分项工程主要的施工方法及技术措施 (5)5.工程投入的主要施工机械设备及经常计划 (15)6劳动力安排计划表 (16)7确保工程质量的技术组织措施 (16)8.确保安全生产的技术组织措施 (21)9确保文明施工的技术组织措施 (23)10.确保工期的技术组织措施及施工进度计划表、进度图 (27)11施工总平面布置图及临时用地表 (28)1.工程概况1.1工程名称:××热电有限责任公司至安井蒸汽主管道工程;1.2管道起点:电厂蒸汽母管预留阀处1.3管道管线走向:管道Φ630从设计起点沿已建管线向南至河道1,与已建管线管中间距为1.3米,标高为+1.0米,其中遇厂区道路,场外小路及避让已建管道旋转补偿器组等,均采用高支架跨过;然后高支架跨河至围墙外,距围墙2米,沿围墙向西至文林路;拐至文林路路东侧,距围墙2米,沿围墙低支墩敷设至村庄,其中遇城南路、公司大门、物流大门采用开挖地埋的方式穿越;开挖地埋穿越文林路至路西侧后,再沿文林路低支架向南至纬五路路南侧,其中遇纬四路、纬五路、公司大门采用开挖地埋的方式穿越;然后沿纬五路至设计末端,预留阀DN600。
1.4工程内容:支架制安、管道保温、蒸汽管线安装(设计压力1.2MPa)、附属设施安装;1.5工程特点及难点:1.5.1工程特点:工程量小但沿线长,工期紧,工程内容单一,焊接量大。
1.5.2工程难点:本工程为架空管道安装,管道直径小,地下预制后管道吊装时管道容易变形,空中焊接安装时高空作业危险性大,焊缝形成固定焊口,不易操作,视现场实际情况两者结合运用,能地上组装的全部放在地上进行。
1.6工程质量目标:达到国家验评标准;1.7工程工期目标:60天;1.8工程安全目标:无重大伤亡事故发生,无火灾事故,轻伤频率小于千分之二,工完场清。
目录1、工程概况及编制依据 (1)2、作业进度、劳动力安排 (3)3、 (3)4、施工方法及步骤 (5)5、作业的质量要求 (15)6、作业的环境要求 (19)7、中华人民共和国工程建设标准强制性条文(电力工程部分)执行部分 (20)8、防止电力生产事故和二十五项重点要求(简称二十五项反措)部分 (21)9、作业的安全措施 (22)10、工作危险性分析(JHA)报告 (23)11、施工危险因素和环境因素辨识及控制 (25)12、安全技术交底记录 (27)1、工程概况及编制依据1.1 工程概况XX石化公司热电厂“以大代小"扩能改造工程是中国石油XX石化公司千万吨炼油百万吨乙烯工程配套项目,建设地点是在原XX石油化工公司热电厂煤场东侧,新建大乙烯项目厂址西侧,建设规模为3×460t/h煤粉锅炉(同步配套建设脱硫设施)配2×100MW 双抽供热机组,同时恢复老厂3号机组(B6—8。
83/3.7)。
老厂蒸汽管线改造工程是从汽机间A排前原有管道引出两条蒸汽管线,工业蒸汽参本工程隶属于老厂改造工程,老厂区经过多年建设改造,现场架空管线路径错综复杂,所以施工图纸提供的布置路线与原有构筑物、电缆桥架、管廊管架多处相碰。
经过设计单位、业主、监理及施工单位现场实际勘测、对部分存在问题进行了变更及优化。
本工程具有施工工期紧、高处作业多、易高压触放电、切临近北方冬季寒冷气候,都为焊接等施工增加了很大难度,为了优质、高效、安全的完成本次施工任务,特编写老厂蒸汽管线改造作业指导书,包含了管道安装、焊材及原材料保管、焊接、预热、热处理等工艺。
1.2 主要工程量:1.3 编制依据1.3.1 GB50236—1998 现场设备及工业管道焊接工程及验收规范1.3.2 GB50235—1997 工业金属管道工程施工及验收规范1.3.3 F176S-N0801XX电力勘测设计院《老厂区蒸气管线改造平面布置图》施工图1.3.4 DL/T5210—2009电力建设施工质量验收及评价规程第5部分管道及系统1.3.5 《电力建设安全工作规程》火力发电厂部分<2002年版>1.3.6 《火力发电厂焊接技术规程》DL/T869-2004;1.3.7 《火力发电厂金属技术监督规程》DL438-20002、作业进度、劳动力安排2.1 作业进度该工程拟计划开工日期2010年09月25日,竣工日期2010年11月05日,计划用时41天,计划投入人力33人。

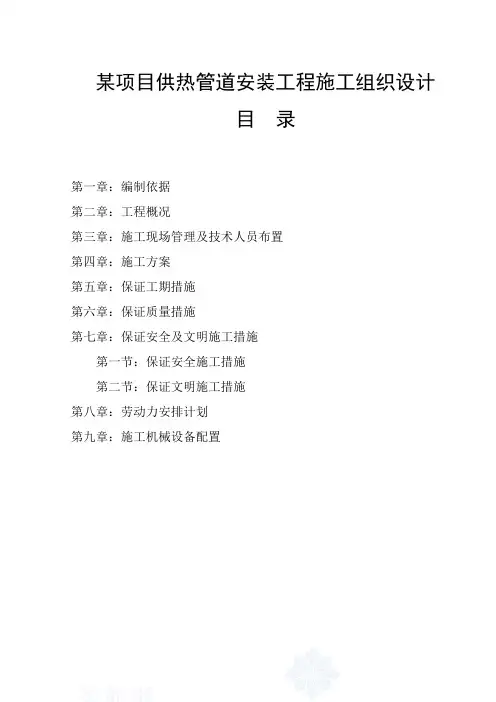

某项目供热管道安装工程施工组织设计目录第一章:编制依据第二章:工程概况第三章:施工现场管理及技术人员布置第四章:施工方案第五章:保证工期措施第六章:保证质量措施第七章:保证安全及文明施工措施第一节:保证安全施工措施第二节:保证文明施工措施第八章:劳动力安排计划第九章:施工机械设备配置第一章 编制依据1、甲方提供的热力管道施工图。
2、《工程测量规范》GB50026-93。
3、《市政工程施工手册》。
4、《城市供热管网工程施工及验收规范》CJJ58-89。
5、《管道及设备保温》98R418。
6、《市政热力工程施工图集》。
7、相关资料及公司各项文件。
第二章工程概况该工程交通便利,沿线施工单位较多,施工中要与相关单位做好协调配合工作,并做好环保与安全工作,避免给沿线造成不便。
施工时注意管线,应先调查清楚并与管理单位联系,严禁破坏管线。
安装工程量:汽管总长度量640M,Φ377*9。
支架数量入为50根,支架顶高6M。
第三章施工现场管理及技术人员布置一.施工现场管理1.组织准备根据工程规模、工程特点、施工地点、技术要求和施工条件等,结合企业的具体情况,由企业任命项目经理,由项目经理组建项目经理部,明确管理目标和经济责任。
2.下发详细的各工序技术交底项目经理根据工程的结构特点和合同要求,进行质量策划,然后组织有关技术人员编制详实的技术交底、进度计划、材料、劳动力、等各项计划。
3.采购管理:材料.项目部编制采购计划报公司主管部门审批,批准后项目部与合格的供货商签订采购合同,材料员按合同进行产品的采购,及时供应,运送到位。
施工中要按照施工进度情况,对各项材料的进场时间和数量进行精确计划,保证工程需要,材料进入工地以后,随即进行试验,合格后方可使用。
4.施工机具管理根据施工组织设计实施方案中主要施工机具供应计划,切实做好施工机具准备工作,己有设备进行相应的检查维修,随时准备进入施工现场,对需要租赁的设备,与供应单位签订好租赁合同(租用设备的工作状况必须完好),以保证及时进入施工现场,在用的机具设备有专人定期进行维修保养,以确保设备能够正常运行,并保存维修保养记录。
技术标施工组织设计一、工程概况:本工程为****供热管网工程,位于****恒达路,由***设计室设计,供热介质为过热蒸汽。
本工程设计压力为1.3 Mpa,温度为280℃,管道采用Ø529×8、Ø426×8、Ø325×8的螺旋钢管,全长共1090.7米,敷设方式采用架空形式。
二、施工程序及方法:(一)施工准备1、成立****供热管网工程项目部,具体组织实施本工程施工。
2、技术准备⑪图纸会审:组织有关技术、施工、质检及相关专业人员参加图纸会审,熟悉设计图纸,查验工程现场,同建设单位协调解决存在的技术问题,结合合同工期合理安排施工。
⑫技术交底:由发包方专业技术人员根据图纸设计要求向施工承包方管理人员做好技术交底。
按有关规定提出施工工艺要求,承包方应严格要求各施工人员按照相应的质量要求施工。
⑬材料供应:材料供应责任人应严格按照工程材料供应计划,做好材料进出把关工作。
确保施工材料符合设计图纸及相关的规范要求。
⑭人员培训:对参加该工程的各专业负责人、专业人员、特殊工种进行岗前业务技术培训,做好岗前教育,择优录用。
对参加本工程的人员应进行全面的安全技术教育,增强施工人员的质量第一、安全第一的意识,确保本工程施工质量符合设计要求,做到安全文明施工。
教育施工人员遵守施工纪律。
(二)主要施工工序标高基准点的确定——固定桩位置及标高确定——固定桩基础土建施工——管线、基础验收——放线——沟槽(基坑)开挖——管道吊支架制作——管道轴向高程控制——管道连接——焊接检验——补偿器安装——管道整体试压——保温——吹洗——交工验收。
(三)水压试验1、本供热管网工程按设计要求进行水压试验,严密性试验压力为1.63 Mpa,强度试验压力为1.95Mpa。
2、试验器材准备,备好试压所需试压泵、管材、管件、阀件、压力表等器材。
所用压力表须经校核合格,精度不低于1.5级,且铝封良好。
**经济技术开发区第四供热站花园道蒸汽管网工程施工组织设计编制单位:***********动力工程公司编制:***审核:***编制时间: 2007年10月14日**经济技术开发区第四供热站花园道蒸汽管网工程施工组织设计一.工程概况本工程为**经济技术开发区第四供热站花园道蒸汽管网工程。
工程总长度3500米。
蒸汽管道采用钢套钢直埋蒸汽保温管,单管敷设。
蒸汽管管径:325×6;外套为630×8共计3500米;凝水管采用35mm厚聚氨酯保温,管径分别为DN150(3150米)。
二、施工准备及布署2.1施工前准备2.1.1组织管理准备项目确定后,公司立即组织各有关职能部门召开本项目施工动员会,正式组建经济技术开发区第四供热站花园道蒸汽管网工程项目部。
各职能部门根据本工程特点和要求做好相应的准备,将各自业务线的工作纳入计划,准备为项目部开工提供有力的保障。
项目部自身做好对公司各业务部门的接口工作,建立起与业主、监理、质量检查、安全检查等单位的联络。
公司提供有关文件资料,并协助业主办理工程开工手续。
2.1.2人力资源准备根据优化组合、竞争上岗的原则确定进场施工人员的工种、人数后,由劳资科组织人员、办理进场手续,劳资科、技术科、生产科、质安科、项目部共同组织开工前对各工种人员进行技术再培训。
1、结合本公司 ISO9001 质量保证标准模式,严格要求现场施工人员要按程序办事,用本公司各工种作业指导书和相应的国家施工技术规指导施工。
2、结合本工程实际情况,搞好技术培训和技术交底,做到有的放矢:在开工前的培训中,由公司组织一级技术交底,各专业工长及工程技术人员对各工种人员进行分类培训,结合工程图纸及现场的实际情况,把在施工过程中可能遇到的问题、难点提前解决。
3、进行入场安全教育。
施工现场项目部成立现场安全生产领导小组,制定相应的安全管理制度和措施,对现场施工人员大力开展安全教育工作和安全技能培训,提高职工的安全生产意识和安全技能,增强自我防护意识和防护能力,达到主观上“我要安全”,客观上“我会安全”,真正做到“安全第一,预防为主”。
某热力公司钢套钢蒸汽管网施工组织设计-s e c r e t**经济技术开发区第四供热站花园道蒸汽管网工程施工组织设计编制单位:***********动力工程公司编制:***审核:***编制时间: 2007年10月14日**经济技术开发区第四供热站花园道蒸汽管网工程施工组织设计一.工程概况本工程为**经济技术开发区第四供热站花园道蒸汽管网工程。
工程总长度3500米。
蒸汽管道采用钢套钢直埋蒸汽保温管,单管敷设。
蒸汽管管径:325×6;外套为630×8共计3500米;凝水管采用35mm厚聚氨酯保温,管径分别为DN150(3150米)。
二、施工准备及布署2.1施工前准备2.1.1组织管理准备项目确定后,公司立即组织各有关职能部门召开本项目施工动员会,正式组建廊坊经济技术开发区第四供热站花园道蒸汽管网工程项目部。
各职能部门根据本工程特点和要求做好相应的准备,将各自业务线的工作纳入计划内,准备为项目部开工提供有力的保障。
项目部自身做好对公司各业务部门的接口工作,建立起与业主、监理、质量检查、安全检查等单位的联络。
公司提供有关文件资料,并协助业主办理工程开工手续。
2.1.2人力资源准备根据优化组合、竞争上岗的原则确定进场施工人员的工种、人数后,由劳资科组织人员、办理进场手续,劳资科、技术科、生产科、质安科、项目部共同组织开工前对各工种人员进行技术再培训。
1、结合本公司 ISO9001 质量保证标准模式,严格要求现场施工人员要按程序办事,用本公司各工种作业指导书和相应的国家施工技术规范指导施工。
2、结合本工程实际情况,搞好技术培训和技术交底,做到有的放矢:在开工前的培训中,由公司组织一级技术交底,各专业工长及工程技术人员对各工种人员进行分类培训,结合工程图纸及现场的实际情况,把在施工过程中可能遇到的问题、难点提前解决。
3、进行入场安全教育。
施工现场项目部成立现场安全生产领导小组,制定相训,提高职工的安全生产意识和安全技能,增强自我防护意识和防护能力,达到主观上“我要安全”,客观上“我会安全”,真正做到“安全第一,预防为主”。
4、加强劳动纪律培训。
为做好文明施工,所有人员要求遵守劳动纪律,全体施工人员都要了解本工地的各项规章制度的要求,以良好的精神面貌进入施工现场。
2.1.3材料准备公司材料部门和项目部材料员根据工程计划,保证工程开工后即能按计划正常进展。
公司材料科保证材料及时、保质、保量到场,项目部材料员负责验收、保存、领用的管理。
为保证材料供应质量、数量和及时度,本公司有一批长期合作的材料供应商,工程开工前都进行一次联络,预订充足的货源,保质保量保工期地进行供货。
2.1.4机械设备准备公司设备科根据本项目机械设备配备计划,随时可以调拨需用设备进场。
2.1.5现场准备现场办公室采用专用活动板房,开工即可方便地安装到位,并具有易迁移的灵活性,施工文明程度较高。
公司保卫科调拨足够数量的能正常使用的灭火器材,开工即进入现场。
2.1.6技术准备公司项目管理部首先组织人员了解本工程相关情况和资料,编制确实可行的、有针对性的施工组织设计,保证能够指导施工,所有项目做到心中有数,进场能干,一次交活,一次优良。
公司计划科组织有关人员认真读图,计算准确的工程量清单,编制准确可靠的工程施工图预算。
公司生产技术科组织技术人员认真读图,结合各专业图纸,尽量提前发现图纸中的疑问,提前解决问题,准备好图纸会审。
主任工程师和主管副经理召集各有关业务部门对项目部进行一级技术交底,并做好书面记录,确保公司质保体系的运行,实现公司总体质量目标。
2.1.7用电准备现用电源采用柴油发电机,根据本工程用电设备配置和现场施工进度安排,部署工地临时供电系统。
依据建设部颂发的《施工现场临时用电安全技术规范》JGJ46-88,供电采用 TN—S 系统,单独设置保护接地 PE 线,现场采用架空线路,在配电箱内加装漏电保护装置。
2.1.8其它准备项目部进场后即就近申请安装一部直拔电话,用以对外业务联络。
项目部配备电脑一部,用以文件资料、生产计划和信息管理。
2.2施工布署及机具配备2.2.1项目组织机构为了更好地完成施工任务,该工程拟设项目经理、项目技术总负责各一人,项目经理部设置四部一室:工程技术部、财务部、合同管理部、物质供应部、综合办公室,下设2个施工作业处,其组织机构见图2-1。
项目经理工程技术部财务合同管理部综合办公室材料供应部作业一队作业二技术负责2-1项目组织机构图2.2.2项目主要管理人员一览表项目主要管理人员一览表序号姓名性别年龄学历职称职务该项目拟担任的职务1 *** 男51 中专工程师经理项目经理2 *** 女38 大专工程师技术负责人3 *** 男49 大专会计师财务科长项目会计4 *** 男35 大专工程造价5 *** 男43 大专材料员采购6 *** 男31 大专技术员质量负责人7 **** 男42 高中土建现场负责人8 **** 男59 高中安装现场负责人9 **** 女24 大专资料员10 **** 男55 大专安全负责人2.2.3.1技术力量装备:(表中人数为施工高峰期人数)序号单位工种小计项目经理部设备管道安装队土建施工队1 队长 4 0 1 12 工程师 2 2 0 03 质检员 2 2 0 04 安全员 2 2 0 05 保管员 1 1 0 06 材料员 1 1 0 0序号单位工种小计项目经理部设备管道安装队土建施工队7 测量工 2 0 0 28 钳工 2 0 2 09 管工10 0 10 010 电焊工11 0 10 111 气焊 6 0 5 112 机械手8 0 4 413 起重工 2 0 2 014 探伤工 2 0 2 015 电工 4 0 2 216 瓦工 6 0 0 617 木工 4 0 0 418 司机 3 0 319 普工26 0 10 1622 合计99 8 51 402.2.4、施工部署⑴工程一处:负责土建工程施工。
⑵工程二处:负责管道安装工作。
三、工程安装施工方法及技术保证措施3.1总体施工顺序施工准备→平整场地→测量放线→挖探坑→管沟开挖→井室砌筑→布管→管道敷设→水压试验或闭水试验→回填土→成品保护→井室修整→系统调试→竣工验收3.2测量放线1测量、放线工作程序为:准备工作仪器检查校定测量定桩放线2准备工作1)备齐放线区段完整的施工图;2)备齐交接桩记录及认定的文件;3)检查校验全站仪等测量仪器,测量仪器必须经法定部门校验合格且在有效期内使用;4)备足木桩、花杆、彩旗和白灰;5)备齐定桩、撒灰工具和用具;6)防晒、防雨、防风沙用具准备;7)满足作业的车辆准备,通讯设备。
3放线1)施工作业带边界线在作业带清理前放出,管线轴线在管沟开挖前放出。
灰线布放采用三点定一线的方法用耐磨绳拉线后布放。
2)施工作业带边界线应以业主规定的作业带占地宽度划定。
3)为利于施工检查、核对,在管道轴线划线后,管沟开挖前,将管道轴线上的所有桩平移至作业带组装焊接一侧边界线外,距边界线1m的位置。
4)管沟开挖后复测转角和纵断面曲线等主要点的标高,为预制弯头和弯管提供可靠的依据。
4协调与变更1)在放线过程中,当管线经过地面及地下障碍物地段时应积极与监理、业主等有关部门协商解决。
2)对局部线路走向需改线应由设计单位重新定测线路,出具设计变更通知单和变更图。
3.3保温管装卸与保管1保温管的装卸1)防腐管装卸时,应有专人指挥,并使用专用吊具轻吊轻放,严禁摔、撞、磕、碰损坏防腐层和管口。
吊运时不得产生造成管体或管端局部凹痕或失圆的冲击载荷。
在吊装过程中,防腐管与吊绳的夹角应≥30°,以免产生过大横向拉力损坏管口。
2)吊装、装卸过程中,应注意对上空建筑物、线缆的防护,确保施工安全。
各种施工机具和设备其任何部位与架空电力线路的安全距离应符合下表规定。
施工机具和设备与架空电力线路安全距离电力线路电压(kv)<1 1~35 60 110 220 330 n安全距离(m) >1.5 >3 >5.1 >5.6 >6.7 >7.8 >0.01(n-50)+5 3)堆管场设25吨吊车负责卸管和为拉管爬犁装管。
4)施工单位对运抵施工现场的防腐管应在卸车时逐根检查验收,并与运输单位现场办理交接手续。
2保温管的保管 1)堆管的位置应避开架空电力线,场地应平坦,占地面积15×25m 2,不平坦的场地用推土机或人工平整,在场地内平行放置四排枕木,枕木上放软垫层,防腐管在货场堆放时,应根据防腐管规格、级别分类堆放,防腐管与地面距离≥200mm 。
2)堆管场设置排水沟,汽车、吊车道路进行硬化处理。
3)保温管的最大堆放层数不得超过2层,并均匀分布管垛,每垛防腐管数量不超过30根,露天存放时间不应超过3个月。
4)管垛支承应以管垛的中部为准,均匀对称地配置,以便使载荷分布均匀,管端距端部支承的距离为1.2~1.8m 。
枕木两侧应设置木楔,以防滚管。
5)任何形式的支撑物与管子的接触宽度不应小于400mm 。
3.4 阀门试压1 所有阀门打压前检查其质量证明书,无质量证明书和合格证的阀门严禁使用。
2所有阀门在安装前,必须在施工现场按照规范要求的比例数量进行耐压试漏检验,且在阀体上做好标记,并有记录。
3阀门打压在室内进行,严密性试验压力为工作压力1.1倍,强度试验压力为工作压力的1.5倍,且用清水进行。
0.5m1m0.2m土工布排水沟施工便道A-A施工便道排水沟堆管区A-A作业带4阀门打压在三角架配合下,用专用夹具进行。
5阀门试验的时间和合格标准符合有关规定。
3.5管沟开挖1施工技术措施1)在管沟开挖前,应进行补桩、移桩。
转角桩按转角的角平分线方向移动,其余轴线桩平移至堆土一侧施工作业带边界线内不大于200mm处,对于移桩困难的地段可采用增加引导桩、参照物标记等方法来确定原位置。
2)管沟开挖前,要认真核对图纸,确定各段开挖深度和地下构筑物情况,以便及时采取保护措施,并对有地下构筑物处都用红旗作出明显标示,并编制管沟开挖计划,报监理批准后实施(具体见表一)。
3)对于管沟的开挖,根据土质情况采用单斗挖掘机人工清底的方法来完成。
4)管沟开挖前应进行移桩,转角桩按转角的角平分线移动,其余轴线桩应平移至堆土或组焊一侧距施工作业带边界线200mm处;对于移桩困难地段,可采用增加引导桩、参照物标记等方法确定原位置。
5)管沟开挖时将挖出的土石方堆放在与施工便道相反一侧,距沟边不小于1m。
6)管沟开挖须沿测量放出的管沟中心线进行,沟底宽度=D+K(宽裕量K值见下表);沟底加宽裕量K值(m)条件因素沟上焊接沟下焊接沟下焊接处管沟沟下焊接弯头及碰口处管沟土质管沟弯头处管沟土质管沟沟中有水沟中无水沟中有水沟中无水K 值沟深3m以内0.7 0.5 1.5 1.0 0.8 1.6 2.0 7)对于沟下组装管线,要在各管口连接处开挖操作坑。
