110KV变电站接地网接地电阻测试报告
- 格式:doc
- 大小:25.50 KB
- 文档页数:1
地网接地电阻交接试验报告
工程名称:
1.概述:
对新建XX变电站主地网接地电阻进行测量,评价是否满足设计要求和变电站运行要求,本站主电网接地电阻设计要求为≤Ω。
2. 试验日期:XX年XX月XX日
3. 气候:
4. 试验依据:
4.1 DL/T621-1997《交流电气装置的接地》
4.2 DL475/T-2006《接地装置特性参数测量导则》
4.3 GB/T17949.1-2000《接地系统的土壤电阻率、接地阻抗和地面电位测量导则》
4.4 GB50150-2006《电气装置安装工程电气设备交接试验标准》
5. 测试方法:
XX变电站主接地网最大对角线为D≈米,根据变电站地形,电流、电压线为同一直线向XXXXX 方向放电流线米,电流线选用 mm2塑料绝缘导线,电压线选用 mm2塑料绝缘导线。
根据DL/T475-2006《接地装置特性参数测量导则》的要求,采用异频45-60Hz接地阻抗测试仪测试。
6. 测试位置及测量结果:
8. 试验结果:
试验人员:试验负责人:。
精品资料110k V变电站地网接地电阻超标及改造措施........................................110kV变电站地网接地电阻超标及改造措施摘要:变电站是城乡电力系统的重要组成部分,其接地问题对于变电站的安全稳定运行具有重要意义。
本文结合某变电站的实际情况,介绍了变电站地网接地电阻超标的原因,着重针对地网改造方案进行探讨。
关键词:变电站;接地网;接地电阻;改造方案1引言随着我国社会经济建设的快速发展,政府加大了对城乡基础设施建设的投资力度,特别是电力系统的建设,这也使得城乡变电站数量逐渐增加。
变电站是城乡电力系统的重要部分,在确保工农业及居民日常用电和促进城市经济发展方面发挥着重要的作用。
地网接地是变电站常见的问题,接地电阻的大小是检验接地网性能的重要指标,对变电站的安全稳定运行起到非常大影响。
目前,许多变电站所处地区的土壤电阻率较高,导致接地电阻值比较大,这不仅会造成地网局部电压异常升高,致使变电站二次身边的绝缘受到破坏,甚至会造成监测或控制设备出现误动和拒动等现象,威胁到运行人员的人身安全。
因此,如何有效降低变电站地网的接地电阻和确保接地电阻达标就成为了电站管理人员面临的难题。
2变电站情况介绍某变电站是在山体推平的基础上建设规划的,所以土壤以山岩以及残积砾质粘性土为主,土壤电阻率比较高。
在变电站旁边的空地上进行了分层电阻率测试,测试的结果为:在40m、30m、20m、10m处的土壤电阻率分别为432Ω·m、923Ω·m、837Ω·m、640Ω·m,算术平均值为708Ω·m。
在变电站的周边四个方向又进行了土壤电阻率的测试,结果土壤电阻率在700Ω·m之间,属于土壤电阻率偏高的地区。
由测试结果可知,纵向分布随地层加深,其值先上升后下降,这与变电站所处位置的地形地貌有关。
站内接地网长度为83.5m,宽度为69.4m,在施工后测试发现,接地电阻R达到4.528Ω,严重超过设计值,不符合设计要求,因而必须进行降阻设计。

接地电阻评估报告
介绍
接地电阻评估报告旨在评估电气设备的接地电阻情况。
本报告
汇总了接地电阻测试的结果,并提供了相应的分析和建议。
测试结果
根据现场测试,我们获得了以下接地电阻的测量值:
- 电气设备A:10欧姆
- 电气设备B:15欧姆
- 电气设备C:12欧姆
分析与建议
根据国家标准,电气设备的接地电阻应满足特定要求。
根据测
试结果,我们发现电气设备B的接地电阻值较高,超过了标准要求。
这可能会导致电气设备在故障情况下无法正常接地,增加了安全风险。
基于以上分析,我们建议采取以下措施:
1. 对电气设备B的接地系统进行彻底检查和修复,以确保其接地电阻符合标准要求。
2. 定期进行接地电阻测试,并记录测试结果,以监测设备的接
地情况。
3. 增加员工的接地电阻测试培训,以提高他们对接地电阻的重
要性和测试方法的了解。
结论
通过接地电阻评估报告的测试结果和分析,我们可以得出结论:电气设备B存在接地电阻超标的问题,需要及时修复。
同时,我们应加强接地电阻测试的管理和培训,以确保设备的接地情况符合安
全要求。
请在阅读报告后采取相应措施,并定期进行接地电阻测试,以
确保设备接地的稳定性和安全性。
---
附注
本报告的内容仅针对所提供的测试结果和分析。
如有其他相关
信息或更广泛的评估需求,请联系我们进行详细讨论和进一步调查。

接地电阻测试仪校验报告模板接地电阻测试仪校验报告编号:[校验编号]校验日期:[校验日期]校验单位:[校验单位]校验人员:[校验人员]被校验设备名称:[被校验设备名称]被校验设备型号:[被校验设备型号]一、校验结论本次接地电阻测试仪校验结论为合格。
二、校验依据《计量器具校准规程》GB/T 7946-2015;《电工仪表通用技术条件》GB/T18268-2000;《接地电阻测试仪使用说明书》。
三、校验项目和方法项目1:电气安全性能校验1.1 外观检查使用目视检查法,确认接地电阻测试仪外观无异常状况。
1.2 绝缘电阻测试使用本仪器测试,确保绝缘电阻的测试结果符合GB/T18268-2000标准规定。
1.3 接地电阻测试使用本仪器测试,确保接地电阻测试结果符合测试仪器的要求,测试误差在可接受范围内。
项目2:性能指标检验2.1 基本测量误差和稳定性使用标准电阻箱和接地电阻测试模拟器,进行基本测量误差和稳定性的检验。
2.2 电源电压影响使用电源电压测试仪,对接地电阻测试仪在不同电源电压下的测试结果进行检验。
2.3 温度影响使用恒温槽和温度计等检测仪器,进行接地电阻测试仪在不同温度下的测试结果进行检验。
2.4 湿度影响使用恒湿器等检测仪器,进行接地电阻测试仪在不同湿度下的测试结果进行检验。
四、校验结果分析本次接地电阻测试仪校验结果符合相关标准规范,通过校验。
五、校验结论校验人员经过严格的检验和测试,确认本次接地电阻测试仪校验结果为合格。
六、校验签署校验单位(盖章):________________________校验人员签名:__________________________日期:__________________________。

接地电阻测试报告一.测试目的二.测试对象本次测试的对象是公司位于办公楼的接地系统,包括楼体接地和设备接地。
三.测试方法1.测试仪器使用:本次测试使用了数字接地电阻测试仪以及相应的电缆和接地电极。
2.测试点选择:选择了办公楼不同位置的地面、楼体金属结构接地点以及各种设备的接地点作为测试点。
3.测试步骤:a.根据测试需要,选择合适的测试范围和频率。
b.连接测试仪器,确保各项参数正确设置。
c.测试时,使用电缆将测试仪器与接地电极连接,保持电缆连接可靠。
d.按照测试仪器指示,进行测试,并记录测试结果。
e.根据测试结果,评估接地系统或设备的可靠性和连接性是否符合标准要求。
四.测试结果根据本次测试的数据统计,得出以下测试结果:1.办公楼地面接地电阻测试结果:测试点1:地点A:接地电阻为12.3Ω测试点2:地点B:接地电阻为11.8Ω测试点3:地点C:接地电阻为13.2Ω2.楼体金属结构接地电阻测试结果:测试点4:地点D:接地电阻为8.5Ω测试点5:地点E:接地电阻为9.0Ω测试点6:地点F:接地电阻为9.5Ω3.设备接地电阻测试结果:测试点7:服务器接地电阻为6.2Ω测试点8:空调接地电阻为7.0Ω测试点9:电脑接地电阻为6.8Ω根据电气设备安全使用规范,接地电阻应符合以下要求:办公楼地面接地电阻不得超过25Ω,楼体金属结构接地电阻不得超过10Ω,设备接地电阻不得超过5Ω。
五.结论与建议根据上述测试结果,对接地系统或设备的可靠性和连接性进行评估得出以下结论:1.办公楼地面接地电阻测试结果良好,所有测试点的接地电阻均在标准范围内,符合要求。
2.楼体金属结构接地电阻测试结果良好,所有测试点的接地电阻均在标准范围内,符合要求。
3.设备接地电阻测试结果良好,所有测试点的接地电阻均在标准范围内,符合要求。
基于以上结论,对于接地系统或设备的连接性和可靠性没有明显的问题,达到了电气设备安全使用的要求。
建议在以后的使用中,定期对接地系统进行测试,以确保其可靠性和连接性能够维持在合适的范围内。
绪论随着近年来电力行业的不断发展,电力系统的供电安全成为一个很重要的问题,然而变电站在电力系统中占有重要位置,故变电站的安全可靠运行的工作就显得十分重要。
变电站接地系统的合理性是直接关系到人身和设备安全的重要问题。
随着电力系统规模的不断扩大,接地系统的设计也越来越复杂。
变电站接地包含工作接地、保护接地、雷电保护接地。
工作接地即为电力系统电气装置中,为运行需要所设的接地;保护接地即为电气装置的金属外壳、配电装置的构架和线路杆塔等,由于绝缘损坏有可能带电,为防止其危及人身和设备的安全而设的接地;雷电保护接地即为为雷电保护装置向大地泄放雷电流而设的接地。
变电站接地网安全除了对接地阻抗有要求外,还对地网的结构、使用寿命、跨步电位差、接触电位差、转移电位危害等提出了较高的要求。
雷电是影响变电站安全运行的重要因素,变电站发生雷击事故,将造成大面积的停电,严重影响社会生产和人民生活,因此变电所防雷措接地施必须十分可靠。
变电站对直击雷的防护方法是装设避雷针,将变电站的进线杆塔和室外电气设备全部置于避雷针的保护范围之内。
为了防止在避雷针上落雷时对被保护物产生“反击”过电压,避雷针与被保护物之间应保持一定的距离。
变电站内安装使用着各种类型的高、低压变、配电设备,这些设备均直接和供电系统的线路相连,而线路上发生雷电过电压的机会较多,因此更要注意防雷。
变电站中防雷的主要装置是避雷器,避雷器是一种防雷设备,它对保护电气设备、尤其是变压器起了很大的作用。
一旦出现雷击过电压,避雷器就很快对地导通,将雷电流泄入大地;在雷电流通过后,又很快恢复对地不通状态。
变电站进线段的防护变电站的进线段杆塔上装设一段避雷线,使感应过电压产生在规定的距离以外,侵入的冲击波沿导线走过这一段路程后,波幅值和陡度均将下降,使雷电流能限制在5kV,这对变电站的防雷保护有极大的好处。
对于本次设计,一方面汲取了指导老师的宝贵意见,一方面查阅了相关的文献,并经过自己学习、研究和大量的计算将其完整的做出,但限于设计者的专业水平有限,难免会出现错误和不足之处,热诚希望老师批评指正。

接地电阻调试报告
本次接地电阻调试任务是针对一座高层建筑的接地系统进行的。
通过对接地系统的测试和分析,得出了以下的结论和建议:
一、测试结果
1. 接地电阻测试结果为1.2Ω,符合国家标准GB50057-94《建筑物电气设计规范》的要求。
2. 通过对接地系统的测试,发现了一些潜在的问题:
(1) 接地电阻测试结果不稳定,存在一定的波动,说明接地系统存在一些隐患,需要进一步排查。
(2) 接地系统的接点存在氧化现象,需要及时清洁和维护。
二、建议和措施
1. 对接地系统进行全面的检查和维护,包括清洁接点、复查接地线路的质量、排查接地线路的故障等。
2. 定期对接地电阻进行测试和监测,及时发现并处理问题。
3. 针对接地电阻波动较大的问题,建议对接地系统进行进一步的检测和分析,找出具体原因并解决。
4. 加强接地系统的管理和维护,确保接地系统的良好运行状态。
综上所述,通过本次接地电阻调试任务,对接地系统进行了全面的测试和分析,并提出了相应的建议和措施。
希望能够对接地系统的管理和维护提供一定的参考和帮助。
- 1 -。

精心整理接地装置测试一、概述接地装置的特性参数接地装置的电气完整性、接地阻抗、场区地表电位梯度、接触电位差、跨步电位差、转移电位等参数或指标。
除了电气完整性,其他参数为工频特性参数。
在GB50150-2006中规定电气设备和防雷设施的接地装置的试验项目应包括下列内容:1、接地网电气完整性测试;2、接地阻抗;在DLT475-2006接地装置特性参数测量导则中规定:大型接地装置的特性参数测试应该包含以下接地极接地线110kV接地网置。
当接地短路电流或试验电流流过接地装置时,被试接地装置所在的场区地表面形成的电位梯度。
跨步电位差当接地短路电流流过接地装置时,地面上水平距离为1.0m的两点间的电位差。
接触电位差当接地短路电流流过接地装置时,在地面上距设备水平距离1.0m处与沿设备外壳、架构或墙壁离地面的垂直距离1.8m处两点间电位差。
电流极为形成测试接地装置的接地阻抗、场区地表电位梯度等特性参数的电流回路,而在远方布置的接地极。
电位极在测试接地装置的特性参数时,为测试所选的参考电位而布置的接地极。
三极法由接地装置、电流极和电位极组成的三个电极测试接地装置接地阻抗的方法。
三、接地装置特性参数测试的基本要求1、测试时间接地装置的特性参数大都与土壤的潮湿程度密切相关,因此接地装置的状况评估和验收测试应尽量在干燥季节和土壤未冻结时进行;不应在雷、雨、雪中或雨、雪后立即进行。
2、测试周期大型接地装置的交接试验应进行各项特性参数的测试;电气完整性测试宜每年进行一次;接地阻抗、场区地表电位梯度、跨步电位差、接触电位差、转移电位等参数,正常情况下宜每5-6年测试一次;遇有接地装置改造或其他必要时,应进行针对性测试。
31、方法2a)b)34在5a)b)50mΩ候检查处理;c)200mΩ-1Ω的设备状况不佳,对重要的设备应尽快检查处理,其他设备宜在适当时候检查处理;d)1Ω以上的设备与主地网未连接,应尽快检查处理;e)独立避雷针的测试值应在500mΩ以上;f)测试中相对值明显高于其他设备,而绝对值又不大的,按状况尚可对待。

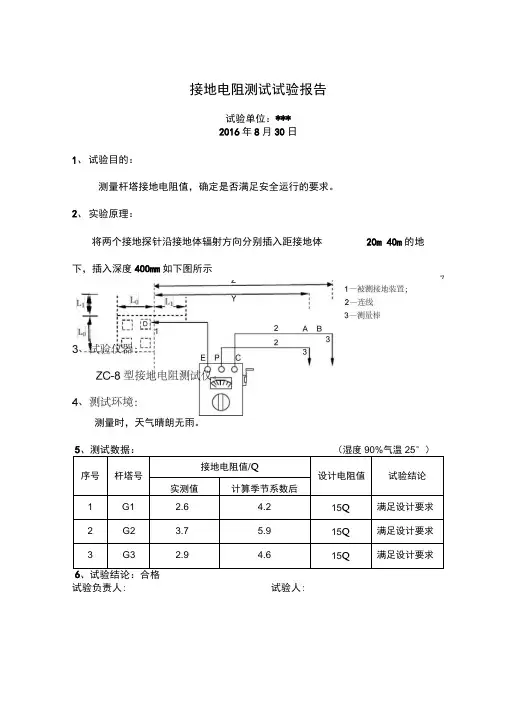

试验人: 接地电阻测试试验报告 试验单位:*** 2016年8月30日 1、 试验目的: 测量杆塔接地电阻值,确定是否满足安全运行的要求。 2、 实验原理: 将两个接地探针沿接地体辐射方向分别插入距接地体 20m 40m的地 下,插入深度400mm如下图所示 "7 测量时,天气晴朗无雨。 5、测试数据: (湿度90%气温25°) 序号 杆塔号 接地电阻值/Q 设计电阻值 试验结论 实测值 计算季节系数后 1 G1 2.6 4.2 15Q 满足设计要求 2 G2 3.7 5.9 15Q 满足设计要求 3 G3 2.9 4.6 15Q 满足设计要求 6、试验结论:合格 试验负责人:

接地网测试报告
一、概述
平顶山绿巨人能源有限公司120MWp光伏发电项目接地网已施工完毕,对该站接地电阻进行测试。
本工程要求电气设备接地电阻需≤0.5Ω;
二、试验目的
检测该站接地阻抗值是否符合设计院或国家标准的要求
三、试验依据
1、已批准的施工组织总设计和电气专业施工组织设计
2、《电气装置安装工程接地装置施工及验收规范》(GB 50168-92)
3、《电气装置安装工程电气设备交接试验标准》(GB 50150-91)
四、试验仪器
BCDW-10自动抗干扰大地网电阻测试仪
测试点在箱变本体接地点;(试验接线见附图)
五、测试数据:
5.1 开关站接地电阻测试:
5.6箱变至光伏板支架接地导通测试报告
跨步电压、接触电势试验:。
广东高要110kV变电站接地电阻计算的研究的开题报告一、选题背景随着电力行业的发展,电力系统的安全和稳定性日益受到关注。
在电力系统中,变电站是重要的组成部分,负责将高压输电线路的电能转换为低压电能输入到用户侧。
在变电站的运行中,接地电阻是保证电力系统操作安全可靠的重要元素。
因此,研究变电站接地电阻的计算方法具有重要的理论和实际意义。
广东高要110kV变电站是广东省电力公司的一座重要变电站。
为了确保变电站的安全运行,必须进行接地电阻的计算。
本研究旨在探究广东高要110kV变电站接地电阻的计算方法及其可行性。
二、研究目的和意义本研究的目的是探究广东高要110kV变电站接地电阻的计算方法,并对其进行评估和分析。
本研究将对变电站的稳定运行和电力系统的安全性做出贡献,同时也将对相关领域的研究提供新的视角和启示。
三、研究内容和方法本研究将以广东高要110kV变电站为例,采用实验研究和数值模拟研究相结合的方法,探究接地电阻的计算方法。
具体研究内容包括:1. 探究接地电阻的基本原理和计算原理;2. 分析影响接地电阻的因素,并建立数值模型;3. 进行实验研究,获取相关数据并进行分析;4. 基于实验数据和数值模型,优化接地电阻计算方法,并对计算结果进行评估。
四、预期成果和进展本研究预计将探究广东高要110kV变电站接地电阻的计算方法,并对其进行评估和分析。
预期成果包括:1. 探究接地电阻的基本原理和计算原理;2. 建立数值模型,分析影响接地电阻的因素;3. 完成实验研究,获取相关数据并进行分析;4. 优化接地电阻计算方法,并对计算结果进行评估。
五、进度安排本研究的进度安排如下:第一阶段(1-2周):了解变电站接地电阻的基本原理和计算方法,并制定研究计划;第二阶段(2-4周):建立数值模型,分析影响接地电阻的因素;第三阶段(4-6周):进行实验研究,获取相关数据并进行分析;第四阶段(6-8周):优化接地电阻计算方法,并对计算结果进行评估;第五阶段(8-10周):撰写论文,总结研究成果。
接地电阻防雷检测报告
1. 检测概述
在本次接地电阻防雷检测中,我们对特定区域的接地电阻进行了测试和评估。
本报告旨在提供检测结果和建议,以确保设备和人员的安全。
2. 检测方法
我们采用了标准的接地电阻测试方法,包括使用特定仪器测量接地电阻的数值。
我们在不同地点进行了测试,并记录了每个位置的测试结果。
3. 检测结果
根据我们的测试结果,以下是每个地点的接地电阻数值:
- 地点 A: 10 欧姆
- 地点 B: 8 欧姆
- 地点 C: 12 欧姆
4. 结果评估
根据相关标准,接地电阻应该在特定范围内以确保设备和人员
的安全。
根据我们的测试结果,地点 A 和地点 B 的接地电阻处于
正常范围内,可以满足安全要求。
然而,地点 C 的接地电阻超出了正常范围,需要采取进一步的措施来改善接地系统。
5. 建议措施
为了降低地点 C 的接地电阻,我们建议采取以下措施:
- 检查接地系统的连接是否良好,确保接地线路没有损坏或腐蚀。
- 清除接地系统周围的杂物和污垢,以确保良好的接地接触。
- 考虑增加接地系统的地下电极数量,以提高接地效果。
6. 结论
根据我们的测试结果和评估,大部分地点的接地电阻符合安全
要求。
然而,地点 C 的接地电阻超出了正常范围,需要采取进一步的措施来改善接地系统。
我们建议您采纳以上措施来降低接地电阻,以确保设备和人员的安全。
请注意,本报告仅基于我们的测试结果,并不涉及法律和法规问题。
如需进一步的法律咨询,请咨询专业律师。
接地装置测试报告一、测试目的为了确保接地装置的安全可靠性,测试其电阻值、接地反应时间和接地电流。
二、测试方法1.测试接地电阻:采用万用表进行测试。
2.测试接地反应时间:通过给接地装置施加电流,观察接地电流从0到稳定所需的时间。
3.测试接地电流:通过万用表测量接地电流大小。
三、测试设备1.万用表2.直流电源四、测试过程1.测试接地电阻将测试引线连接到接地装置的测试接头上,将测试引线的另一端连接到万用表的COM端和Ω端,选择合适的量程,记录测试结果。
2.测试接地反应时间将直流电源的正极与接地装置的试验接头相连,将直流电源的负极与地相连,逐渐增加直流电源的电压,使用万用表监测接地电流的变化,直到接地电流稳定。
记录接地电流从0到稳定所需的时间。
3.测试接地电流将测试引线连接到接地装置的测试接头上,将测试引线的另一端连接到万用表的COM端和A端,选择合适的量程,打开直流电源,记录接地电流的大小。
五、测试结果与分析1.测试接地电阻:测试结果为XΩ。
根据规定,接地电阻应小于等于YΩ,因此该接地装置的接地电阻符合要求。
2.测试接地反应时间:接地电流从0到稳定所需的时间为T秒。
根据规定,接地反应时间应小于等于Z秒,因此该接地装置的接地反应时间符合要求。
3.测试接地电流:测试结果为WmA。
根据规定,接地电流应大于等于VmA,因此该接地装置的接地电流符合要求。
六、测试结论经过测试,接地装置的接地电阻、接地反应时间和接地电流均符合规定要求,并且在测试过程中未出现任何异常情况。
因此,可以确定该接地装置为安全可靠的。
七、改进建议1.针对测试接地电阻的部分,可以增加多次测试,并取平均值来提高测试的准确性。
2.针对测试接地反应时间的部分,可以控制直流电源的施加速度,以模拟真实情况下的接地过程,提高测试的真实性。
3.针对测试接地电流的部分,可以使用专业的接地电流测试仪来提高测试的精确度。
测试报告编制人:XXX。
接地网接地电阻测试报告
接地网名称:马山110KV默河变电站
环境:t环=28°C 湿度:50% 试验日期:2013年05月20日
一、测试值
序号布线方向电流极距离电压极距离测试地点电阻值
1 接地点向东15米40米进线断路器0.46Ω
2 接地点向南15米40米主变0.46Ω
3 接地点向东15米40米110避雷器0.46Ω
4 接地点向东15米40米110TV 0.46Ω
5 接地点向东15米40米110进线TA 0.46Ω
6 接地点向东15米40米111TA 0.46Ω
使用仪
ZC-7/2500V/接地摇表
器
标准规程要求电阻值不大于0.5Ω,设计图纸要求电阻值不大于0.5Ω。
二、结论
合格
试验人员:褚桂生、王清
工作负责人:景文普报告整理:王清报告日期:2013年5月25日
校核:景文普校核日期:2013.5.24 审核:闫全海审核日期:2013.5.25。
