提模升层仓库工程施工组织设计
- 格式:doc
- 大小:478.00 KB
- 文档页数:15
第1篇一、工程概况本项目为XX市某物流中心仓库工程,位于XX市XX区,占地面积为XX平方米,总建筑面积为XX平方米。
仓库结构形式为框架结构,抗震设防类别为丙类,抗震设防烈度为6度。
建筑耐火等级为二级,使用年限为50年。
建设单位为XX物流有限公司,设计单位为XX建筑设计研究院,施工单位为XX建筑工程有限公司。
二、施工组织设计原则1. 安全第一:确保施工安全,遵守国家相关法律法规和行业标准。
2. 质量为本:确保工程质量,按照设计要求和施工规范进行施工。
3. 进度控制:合理安排施工进度,确保工程按时完成。
4. 成本管理:合理控制成本,提高经济效益。
5. 环境保护:遵守国家环保法规,减少施工对环境的影响。
三、施工组织设计内容1. 施工准备(1)人员组织:成立项目经理部,明确各岗位职责,进行人员培训。
(2)材料设备:根据工程需求,采购所需材料、设备,确保质量合格。
(3)施工图纸:熟悉施工图纸,进行技术交底,明确施工工艺和质量要求。
2. 施工工艺(1)基础工程:采用砼独立基础,砼强度等级C25,受力筋保护层厚度40mm。
(2)主体结构:现浇钢筋砼框架结构,框架柱、楼面梁、现浇板采用C25砼,构造柱、圈梁采用C25砼。
(3)外墙:采用200厚砌块砼墙,底层厚度20厚水泥砂浆找平,面层厚度20厚水泥砂浆。
(4)内墙:采用MU5.0加气砼、M10混合砂浆砌筑。
3. 施工进度根据工程实际情况,制定合理的施工进度计划,确保工程按时完成。
4. 质量控制(1)严格按照设计要求和施工规范进行施工,确保工程质量。
(2)加强施工过程中的质量检查,发现问题及时整改。
(3)对关键工序进行重点控制,确保工程质量。
5. 安全文明施工(1)加强安全教育,提高施工人员安全意识。
(2)严格执行安全操作规程,确保施工安全。
(3)加强施工现场管理,保持环境整洁。
四、结论本仓库工程施工组织设计充分考虑了工程特点、施工条件等因素,明确了施工工艺、进度、质量、安全等方面的要求。
仓储改造工程施工方案范本一、工程概况1.1 项目名称:某某仓储改造工程1.2 项目地点:某某地区1.3 项目概述:本项目为某某仓储改造工程,主要包括对现有仓库进行改造、装修和升级,以满足不同客户的存储需求和提高仓库的运营效率。
二、前期准备2.1 施工前的准备工作2.1.1 确定施工范围和工期2.1.2 制定施工方案和施工计划2.1.3 确定施工队伍和相关人员2.1.4 资材、设备和机械的准备2.2 安全生产准备2.2.1 制定安全生产计划2.2.2 安排专门的安全生产人员2.2.3 安排施工人员参加安全生产培训2.2.4 联系当地公安、消防等相关部门,办理安全生产手续2.3 环保准备2.3.1 制定环保方案2.3.2 安排环保人员2.3.3 准备环保设备和材料三、施工方案3.1 改造方案3.1.1 对现有仓库进行研究和评估,确定改造范围和内容3.1.2 制定改造方案,包括结构改造、装修设计和设备更新3.1.3 对仓库的功能布局进行合理规划,满足不同客户的存储需求 3.1.4 对仓库内部的照明、通风、防火等设施进行升级3.2 施工工艺3.2.1 测量并标出改造范围3.2.2 进行各项施工工艺的技术交底3.2.3 划分施工区域,确保施工的顺利进行3.2.4 地面、墙面、屋面等材料的清理和处理3.3 施工流程3.3.1 实施现场管理,确保施工进度和质量3.3.2 进行土建、设备安装、装修等工序的施工3.3.3 安装通风、空调、照明等设备3.3.4 进行电气、水暖、通风等工程的验收和试运行四、施工计划4.1 施工周期4.1.1 结合改造内容和施工条件,合理安排施工周期,力求节约时间 4.1.2 划分工程节点,明确各部门任务和工作计划4.2 施工进度4.2.1 制定施工进度表,确保施工任务能够按时完成4.2.2 各部门之间要做好沟通和协调,确保施工进度4.3 施工质量4.3.1 加强施工现场管理,确保施工质量4.3.2 严格按照相关规范和标准要求进行施工五、安全生产与环保5.1 安全生产5.1.1 坚持“安全第一”的原则,加强安全生产教育5.1.2 加强施工现场管理,消除安全隐患5.1.3 严格按照安全操作规程进行施工,保障施工人员的安全5.2 环保施工5.2.1 采用环保材料和设备,减少污染排放5.2.2 加强对环境保护的宣传教育,树立环保意识5.2.3 制定环保监测方案,对施工过程中的环保问题进行监测和处理六、施工组织6.1 组织结构6.1.1 制定施工组织设计,明确各部门的职责和任务6.1.2 建立健全施工组织,完善协调机制6.2 规章制度6.2.1 制定施工规章制度,严格执行6.2.2 进行相关人员的培训和考核,确保施工效果七、施工控制7.1 质量控制7.1.1 设立质量监督部门,加强对施工质量的监督和检查7.1.2 制定施工质量验收标准,确保施工质量符合相关规定7.2 进度控制7.2.1 定期进行施工进度检查,及时制定调整方案7.2.2 加强对施工进度的监督和督促,确保施工进度7.3 成本控制7.3.1 制定详细的施工预算,合理安排施工进度和费用7.3.2 严格控制施工成本,防止浪费和超支八、竣工验收8.1 施工结束后,进行专业单位的验收和检测8.2 确保工程交付使用前,满足相关法规和标准要求8.3 客户验收合格后,办理竣工手续,完成移交手续九、工程后期维护9.1 确保施工完成后,安排专人进行设备的维护和保养9.2 对施工工程进行定期检查和维修,为客户提供长期的保障以上就是仓储改造工程的施工方案范本,所有步骤都应严格遵循相关法规和标准,在项目实施过程中,应确保施工质量和安全生产,为客户提供优质的工程服务。
目录第一章综合说明1.1 编制原则 - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - -( 4 )1.2 业主对工程的要求 - - - - - - - - - - - - - - - - - - - - - - - - - - - - - -( 4 )1.3 编制依据 - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - -( 4 )1.4 本工程应严格遵循的国家法律、法规及标准 - - - - - - - - - - - - - - - - - - - -( 4 )第二章工程概况2.1 工程概况 - - - - - - - - - - - - - - - - - - - - - - - - - - - - - -( 5 )) 6 ( - - - - - - - - - - - - - - - - - - - - - - - - - - -建筑设计概况2.2现场组织管理机构第三章( 7 )3.1 组织管理机构 - - - - - - - - - - - - - - - - - - - - - - - - - - - - ( 8 )3.2 项目经理部岗位责职 - - - - - - - - - - - - - - - - - - - - - - - - - - - 第四章、施工部署 12 )4.1 制定施工部署的原则 - - - - - - - - - - - - - - - - - - - - - - - - - - -( 12 )4.2 主要施工方案的选择 - - - - - - - - - - - - - - - - - - - - - - - - - - ()施工步骤4.3 - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - ( 12)4.4 创优质结构的措施 - - - - - - - - - - - - - - - - - - - - - - - - - - ( 13 施工准备第五章5.1 技术准备 - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - -( 14 )5.2 物资准备 - - - - - - - - - - - - - - - - - - - - - - - - - - - - -( 14 )5.3 14 )材料的采购检验和使用原则 - - - - - - - - - - - - - - - - - - - - - - - - -( 16 )5.4 人力资源配备 - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - -()(施工机械设备配备 - - - - - - - - - - - - - - - - - - - - - - - - - - - - - 17 5.5进度控制和保证措施第六章( 20 )6.1 总工期控制 - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - -20 )制定施工进度计划的原则6.2 - - - - - - - - - - - - - - - - - - - - - - - -() - - - - - - - - - - - - - - - - - - - - - - - - - - -6.3 施工进度计划( 20(6.4 施工进度计划的控制 - - - - - - - - - - - - - - - - - - - - - - - - - - 20 )6.5 施工进度计划的管理 - - - - - - - - - - - - - - - - - - - - - - - - - - ( 22 )23 )6.6 施工进度计划保证措施 - - - - - - - - - - - - - - - - - - - - - - - - (第七章主要施工方法 27 )定位放线和沉降观测7.1 - - - - - - - - - - - - - - - - - - - - - - - - - -( - - - - - - - - - - - - - - - - - - - - - - - - - - - - - -7.2 土方工程( 28 ))(7.3 基础与主体结构模板工程 - - - - - - - - - - - - - - - - - - - - - - - - - 3034 - - - - - - - - - - - - - - - - - - - - - - - 7.4 基础与主体结构钢筋工程()) 39 ( - - - - - - - - - - - - - - - - - - - - - - - 主体结构混凝土工程7.57.6 砌筑工程 - - - - - - - - - - - - - - - - - - - - - - - - - - - - ( 42 )7.7 装饰工程 - - - - - - - - - - - - - - - - - - - - - - - - - - - - ( 43 )7.8 楼地面工程- - - - - - - - - - - - - - - - - - - - - - - -(44))44( - - - - - - - - - - - - - - - - - - - - - - 程工砖面墙外 7.953 )7.10 铝合金门窗安装施工方法 - - - - - - - - - - - - - - - - - - - - - - -( 55 7.11 水电安装工程 - - - - - - - - - - - - - - - - - - - - - - - - - - - - -() 7.12 )( 62 钢管脚手架搭设 - - - - - - - - - - - - - - - - - - - - - - - - - - - -第八章、质量保证措施) 64 8.1 单位工程质量目标 - - - - - - - - - - - - - - - - - - - - - - - - - - - - -( - - - - - - - - - - - - - - - - - - - - - - - - - - - -( 64 )质量预控及检测程序8.2)( 66 - - - - - - - - - - - - - - - - - - - - - - - - - - - -8.3 施工质量保证体系)(8.4 工程施工质量保证措施 - - - - - - - - - - - - - - - - - - - - - - - - - - - 7475 8.5 工序的质量控制和质量管理点的设置 - - - - - - - - - - - - - - - - - - - - - -() 8.6 76 )保证工程质量措施 - - - - - - - - - - - - - - - - - - - - - - - - - - - -() - - - - - - - - - - - - - - - - - - - - - - - - - - - -( 79 8.7 工程资料管理措施 80 )(8.8 创建“无渗漏”工程技术措施 - - - - - - - - - - - - - - - - - - - - - - - - 81 8.9 季节性施工技术措施 - - - - - - - - - - - - - - - - - - - - - - - - - - -() 8.10 81 )夜间施工技术措施 - - - - - - - - - - - - - - - - - - - - - - - - - - -(第九章、职业健康安全管理措施( 82 )9.1 职业健康安全管理目标与指标 - - - - - - - - - - - - - - - - - - - - - - -)安全生产管理原则9.2 - - - - - - - - - - - - - - - - - - - - - - - - - - - ( 829.3 建立职业安全健康管理机构)( 82 - - - - - - - - - - - - - - - - - - - - - - -)(9.4 安全管理制度 - - - - - - - - - - - - - - - - - - - - - - - - - - - - - 83- - - - - - - - - - - - - - - - - - - - - - - - - - - - () 86 9.5 安全生产责任制 87 )安全教育9.6 - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - ( 9.7 对安全生产的控制)( 88 - - - - - - - - - - - - - - - - - - - - - - - - - - - -(临时用电安全防护9.8 - - - - - - - - - - - - - - - - - - - - - - - - - - - - 88 )) 90 - - - - - - - - - - - - - - - - - - - - - - - - - - 9.9 主要施工机械安全管理措施(安全防范措施9.10 - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - 91 )(( 92 ) - - - - - - - - - - - - - - - - - - - - - - - -- - - - - - 9.11 消防保卫措施预防高处坠落事故的安全技术措施9.12 - - - - - - - - - - - - - - - - - - - - 94 )(第十章、环境管理措施(环境管理目标与指标10.1 - - - - - - - - - - - - - - - - - - - - - - - - - - 95 ) 95 - - - - - - - - - - - - - - - - - - - - - - - - - -10.2 文明施工管理体系() 96 (施工现场场容布置及形象管理10.3 - - - - - - - - - - - - - - - - - - - - - - -) - - - - - - - - - - - - - - - - - - - - - - - - - - -防污染控制措施10.4 () 97文明施工、环境保护检查措施10.5 )( - - - - - - - - - - - - - - - - - - - - - 98外部关系协调,防止施工扰民及民扰措施10.6 98 ( - - - - - - - - - - - - - - - - - -)-第十一章、施工平面布置11.1 施工临时设施计划 - - - - - - - - - - - - - - - - - - - - - - - - - - - ( 100 )11.2 施工用电、用水计划 - - - - - - - - - - - - - - - - - - - - - - - - - - ( 100 )11.3 施工总平面布置 - - - - - - - - - - - - - - - - - - - - - - - - - - - ( 102 )11.4 施工现场平面管理 - - - - - - - - - - - - - - - - - - - - - - - - - - - ( 104 )第一章综合说明1.1 编制原则本工程位于东莞玖龙纸业有限公司厂区内,PM32成品仓库,建筑面积5704.85平方米,占地面积5704.85平方米,单层排架结构,檐口标高23.4米。
库房工程施工组织设计一、引言库房工程施工组织设计是指在库房工程施工前,根据工程的特点、施工目标、资源情况等因素,对施工过程中的各项工作进行科学、合理、有效地组织和安排,以确保施工进度、质量和安全,保证项目的顺利进行。
本文将从工程范围、施工条件、施工方案、施工组织措施等方面进行详细介绍。
二、工程范围本库房工程位于XX市XX镇,总占地面积为XXX平方米,建筑面积为XXX平方米,是一个用于存放货物和物资的大型仓库。
主要包括主体结构、管道系统、通风系统、电气系统等。
施工期限为XX个月。
三、施工条件1. 地质条件:库房工程所在地地质条件稳定,无明显地质灾害隐患。
2. 气候条件:该地区气候温暖湿润,年均降雨量XXX毫米。
在施工过程中,要根据气候情况进行合理的防雨措施。
3. 交通条件:库房工程周边交通便利,且施工道路无狭窄、拥堵等不利因素。
4. 动力条件:库房工程施工所需的电力供应条件良好,电力稳定。
四、施工方案1. 建筑方案:库房采用钢结构框架加砖混结构,主要包括地基处理、基础施工、主体结构施工等。
2. 管道系统方案:库房设有供水、排水、天然气等管道系统,需要在施工过程中进行施工和安装。
3. 通风系统方案:库房设有通风系统,需要在施工过程中进行通风设备的安装和调试。
4. 电气系统方案:库房设有电气系统,需要在施工过程中进行电线、开关、插座等设备的安装和接线。
五、施工组织措施1. 组织架构:成立库房工程施工组织领导小组,包括项目经理、技术负责人、安全负责人等。
明确各个工作职责,确保施工过程的顺利进行。
2. 施工管理:建立合理的施工管理制度,包括施工进度管理、质量管理、安全管理等。
通过各项管理措施,确保库房工程施工的高效、规范和安全。
3. 施工人员:合理配置施工人员,根据工程的需要,确定各个工种的人员数量和能力要求,并进行培训和考核,确保施工人员具备相应的技术能力和安全意识。
4. 物资采购:根据工程进度和需要,及时采购施工所需的物资,确保工程的正常进行。
第1篇一、工程概况1. 工程名称:XX仓库工程2. 工程地点:XX市XX区XX路3. 工程规模:占地面积5000平方米,建筑面积4000平方米4. 工程类型:钢筋混凝土结构,多层仓库5. 工程工期:6个月6. 工程投资:XX万元二、施工组织设计1. 施工单位:XX建筑公司2. 施工项目经理:XX3. 施工团队:由项目经理、施工员、质检员、安全员、材料员、技术员等组成4. 施工进度安排:(1)前期准备:1个月(2)基础施工:2个月(3)主体结构施工:2个月(4)装饰装修:1个月(5)竣工验收:1个月三、施工工艺及措施1. 基础施工(1)施工工艺:采用明挖法进行基础施工,基础垫层采用C15素混凝土,基础采用C20混凝土。
(2)施工措施:1)挖掘机进行土方开挖,保证开挖深度满足设计要求;2)基坑四周设置排水沟,防止积水;3)采用混凝土搅拌站进行混凝土搅拌,确保混凝土质量;4)基坑验收合格后,进行基础垫层施工;5)基础施工过程中,严格控制混凝土强度,确保基础质量。
2. 主体结构施工(1)施工工艺:采用现浇钢筋混凝土框架结构,墙体采用加气混凝土砌块。
(2)施工措施:1)主体结构施工前,对钢筋进行严格检查,确保钢筋质量;2)采用塔吊进行垂直运输,保证材料供应;3)混凝土浇筑过程中,采用分层浇筑,确保混凝土密实;4)主体结构施工过程中,严格控制混凝土强度、钢筋保护层厚度等质量指标; 5)主体结构施工完成后,进行结构验收。
3. 装饰装修(1)施工工艺:采用外墙涂料、内墙乳胶漆、地面瓷砖等装饰材料。
(2)施工措施:1)外墙涂料施工前,对墙体进行基层处理,确保涂料粘结牢固;2)内墙乳胶漆施工前,对墙面进行打磨、修补,确保墙面平整;3)地面瓷砖施工前,对地面进行找平、防水处理;4)装饰装修施工过程中,严格控制涂料、瓷砖等材料质量,确保装修质量。
四、施工质量保证措施1. 建立健全质量管理体系,严格执行国家有关质量标准。
仓库施工组织设计方案概述本文旨在设计仓库施工的组织方案,确保施工进程高效有序,达到预定目标。
围绕施工流程、人员分配、安全管理、物资管理等方面进行详细论述,以保证施工质量和效率。
一、施工前准备在开始施工前,需要进行充分的准备工作。
首先,需对仓库施工图纸进行详细分析和评估,确保施工过程中不会发生错误。
其次,明确施工周期和目标,为后续施工计划制定提供依据。
最后,确定施工所需的人员数量和技能要求,做好准备工作。
二、施工流程1. 地基处理针对仓库建筑的特点,根据地质勘察报告,进行地基处理工作。
这包括地面的修整、平整和加固,以确保仓库的稳定性和安全性。
2. 结构施工在地基处理完成后,进行仓库结构的施工。
这包括梁柱的浇筑、墙体的砌筑和屋面的建设。
在施工过程中,需要严格按照施工图纸和相关规范进行操作,确保结构的牢固和稳定。
3. 安装设备在仓库的结构施工完成后,进行设备的安装工作。
这包括通风设备、照明设备、消防设备等的安装和调试。
在安装过程中,需要注意设备的布局和功能的合理性,以满足仓库的实际需求。
4. 完工验收施工完成后,进行仓库的完工验收工作。
通过检查结构的牢固性、设备的正常运行和安全性等方面,确保仓库的符合设计要求和标准,并获得相关部门的验收合格证书。
三、人员分配根据仓库施工的规模和施工周期,进行合理的人员分配。
一般而言,包括项目经理、工程师、技术人员、施工队员和安全管理员等角色。
项目经理负责整体协调和管理,工程师和技术人员负责施工图纸的分析和技术支持,施工队员负责具体施工操作,安全管理员负责安全管理和事故预防。
四、安全管理仓库施工中的安全管理至关重要,这关系到工人的生命安全和施工质量。
因此,需要制定详细的安全管理计划。
首先,必须确保工人掌握相关安全技能和操作规程,对施工过程中的风险有清晰的认识。
其次,建立健全的安全检查制度,定期检查施工现场的安全状况,及时发现和解决问题。
最后,加强安全培训和意识教育,提高工人的安全意识和应急能力。
某新建仓库工程施工组织设计某新建仓库施工组织设计1. 引言本文将介绍一个新建仓库工程的施工组织设计,确保施工过程顺利进行,并保证工程质量和安全。
2. 目标新建仓库工程的施工组织设计的目标是:- 确保工程按时完成- 提高施工效率- 确保工程质量和安全- 合理策划施工流程3. 组织结构为了实现目标,我们将设置以下组织结构:- 项目经理:负责整个工程的管理和协调工作,监督施工进度和质量。
- 工程师:负责设计、施工图纸和技术支持。
- 建筑队:负责主体结构、土建工程等。
- 电气工程师:负责仓库的电气布置和设备安装。
- 机械工程师:负责仓库的机械设备选择和安装。
- 安全员:负责工程中的安全管理。
4. 施工流程按照工程进度,制定以下施工流程:- 确定土地位置和测量。
- 制作施工图纸和技术说明书。
- 施工准备,包括基础设施建设和材料准备。
- 主体结构施工,包括土建工程、钢结构搭建等。
- 电气设备和线路布置。
- 机械设备安装。
- 内外墙装修和道路建设。
- 检验和验收。
5. 质量和安全控制为确保工程质量和安全,我们将采取以下措施:- 建立质量控制计划,并进行定期质量监督和检查。
- 识别和记录施工中的风险,并制定相应的措施进行控制。
- 严格遵守施工安全规范,定期进行安全教育和培训。
- 配备必要的安全设备和器材,确保工人的安全。
6. 环境保护为保护环境,我们将采取以下措施:- 确保废弃物的正确处理和妥善处置。
- 选择环保材料和设备。
- 控制施工过程中的噪音、粉尘和污染物排放。
7. 结论通过科学合理的施工组织设计,我们可以确保新建仓库工程按时完成,保证工程质量和安全,并最大限度地减少对环境的影响。
这将为仓库的正常运营提供良好的基础。
8. 物资采购和供应链管理在新建仓库的施工过程中,物资采购和供应链管理是非常关键的环节。
我们将根据施工计划编制物资清单,并确保供应商的及时供货。
同时,我们会建立物资采购的标准和流程,以确保物资质量和合理价格。
仓库施工组织设计方案一、工程概述本仓库工程位于_____,建筑面积为_____平方米,结构形式为_____。
仓库的主要功能是用于存储_____货物,设计使用年限为_____年。
二、施工部署(一)施工目标1、质量目标:确保工程质量达到_____标准,一次性验收合格。
2、工期目标:计划在_____天内完成仓库的施工任务。
3、安全目标:杜绝重大伤亡事故,轻伤事故发生率控制在_____以内。
(二)施工顺序1、先进行场地平整和基础工程施工。
2、然后进行主体结构施工,包括柱、梁、板等的浇筑。
3、接着进行屋面工程和外墙装饰施工。
4、最后进行室内装饰和设备安装工程。
(三)施工组织成立项目经理部,项目经理全面负责工程的施工管理工作。
下设工程技术部、质量安全部、物资设备部、财务部和综合办公室等部门,各部门分工明确,密切配合。
三、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,提出图纸中存在的问题。
2、编制施工组织设计和专项施工方案,向施工人员进行技术交底。
(二)现场准备1、平整施工场地,修筑临时道路和排水设施。
2、搭建临时办公和生活设施。
(三)材料准备1、根据施工进度计划,编制材料采购计划。
2、对进场材料进行检验和试验,确保材料质量符合要求。
(四)机械设备准备1、配备足够的施工机械设备,如塔吊、搅拌机、电焊机等。
2、对机械设备进行维护和保养,确保其性能良好。
四、主要分部分项工程施工方法(一)基础工程1、基础开挖采用机械开挖为主,人工开挖为辅的方式。
2、基础钢筋在现场加工制作,绑扎安装。
3、基础混凝土采用商品混凝土,泵送浇筑。
(二)主体结构工程1、钢筋工程(1)钢筋在现场加工制作,严格按照设计和规范要求进行加工和连接。
(2)钢筋的绑扎要牢固,间距均匀,符合设计要求。
2、模板工程(1)采用钢模板和木模板相结合的方式,确保模板的强度和稳定性。
(2)模板安装要平整、垂直,拼缝严密,防止漏浆。
3、混凝土工程(1)混凝土采用商品混凝土,搅拌车运输,泵送浇筑。
仓库改造施工组织设计范本仓库改造施工组织设计范本,这个听起来是不是有点正式,甚至有点儿压迫感呢?但其实也没那么复杂,咱们先放轻松,慢慢聊,别急哈。
你看,仓库改造嘛,最核心的就是让这块地方变得更合适、更实用,不然你光想着堆东西、放东西,最后自己都忘了堆成什么样子了。
说白了,就是让这个仓库焕然一新,让它在提升存储效率的同时,还能让整个工作环境变得更好,顺畅。
你想想,一旦施工做好了,啥都能提高,工作效率、员工的心情,甚至是公司的形象,哎呀,那就真是大大的得意了!首先呢,施工组织设计要有一个清晰的规划,千万别一开始就胡乱折腾。
这个就好比咱们做饭前得先看食谱,保证每一步都知道自己要干什么,不至于加错料或者火候不对。
你得先搞清楚,咱们这个仓库里存的是啥,存的多大,空间需要怎么划分才合理。
大宗货物要集中存放,小件的得有地方分开,这样一来一去,也能避免一些大妈大爷式的混乱堆放,大家都能一眼找到东西,不会在找货的时候抓耳挠腮。
就像你自己家里的储物间,弄得杂七杂八,什么都乱堆,结果找个瓶盖都能找一天。
可如果分好区域,整理得井井有条,那就是完全两码事儿了。
接着啊,咱们说说施工的时间安排,反正就是要有计划。
没有计划就像打麻将,随便碰一碰,根本不知道啥时候能胡。
你得把整个工程的时间节点定好,哪一阶段做什么,什么时候搬设备,什么时候安装,什么时候清理。
这样大家都知道自己该干什么,不会乱成一团。
再说了,时间掌握好,成本也能控制住,哪怕有点小插曲,大家也能及时应对。
施工安排得像老妈做家务那样,心里有数,步步不离目的。
然后呢,就是要选好合适的施工队伍。
这可不是说随便找几个人就能干的事儿,选错了人,最后可能变成了“送命题”,你得挑那些经验足、专业强的施工队,像是把家里装修搞得风生水起的工匠一样。
这样的队伍,不仅知道施工流程、了解规范,还能提前想到可能出现的问题,及时解决。
这不光是给仓库改造,还是为公司的长远发展打下基础。
你想,如果他们能把地基稳稳的打好,以后啥大风大浪都能应对得了,对吧?再说说材料的选择,得好好考虑。
仓库工程施工组织设计一、工程概况根据公司规划,为了提高物流效率和优化仓储设施的使用,决定新建一座现代化的仓库工程。
该工程位于郊区,总占地面积约5000平方米,建筑面积约3000平方米,主要包括仓库主体、办公区、停车场等设施。
该工程的主要功能是用于存储货物、配送货物和管理仓库库存。
二、工程施工组织设计1. 施工组织机构为了确保工程施工进度和质量,需要建立一个科学合理的施工组织机构。
施工组织机构分为总承包单位、项目部、施工班组等多个层次,各层次的人员分工明确,任务清晰。
总承包单位负责工程整体的管理和协调,项目部负责具体的施工任务和监督,施工班组负责具体工程施工。
同时,还需要设立质量管理部门、安全管理部门等职能部门,确保工程质量和安全。
2. 施工方案根据工程的具体情况,制定详细的施工方案。
施工方案包括施工工序、施工方法、施工进度、施工质量控制等内容。
在仓库工程的施工中,主要包括基础施工、主体结构施工、装饰装修施工等工序,需要根据工程特点和要求,制定相应的施工方案。
同时,还需要根据实际情况,随时调整和优化施工方案,确保工程施工进度和质量。
3. 施工进度计划根据总工期和工程内容,制定详细的施工进度计划。
施工进度计划包括总工期计划、月度计划、周计划等多个层次,明确每个施工阶段的工作内容、工期和责任人。
同时,施工进度计划需要与实际施工情况相结合,及时调整和变更,确保工程按时完成。
在施工过程中,需要定期组织进度会议,跟踪施工进度,及时解决问题。
4. 施工质量控制施工质量是保证工程质量的关键。
为了确保工程质量,需要建立严格的质量控制体系。
质量控制包括施工前、施工中、施工后的全过程控制,主要包括材料验收、工序检验、成品检验等内容。
在仓库工程的施工中,需要加强对关键工序的质量控制,如基础施工、结构施工等。
同时,还需要配备专业的质量监督人员和检测设备,提高质量控制水平。
5. 安全生产管理安全生产是企业的生命线。
为了确保工程施工安全,需要建立科学的安全生产管理体系。

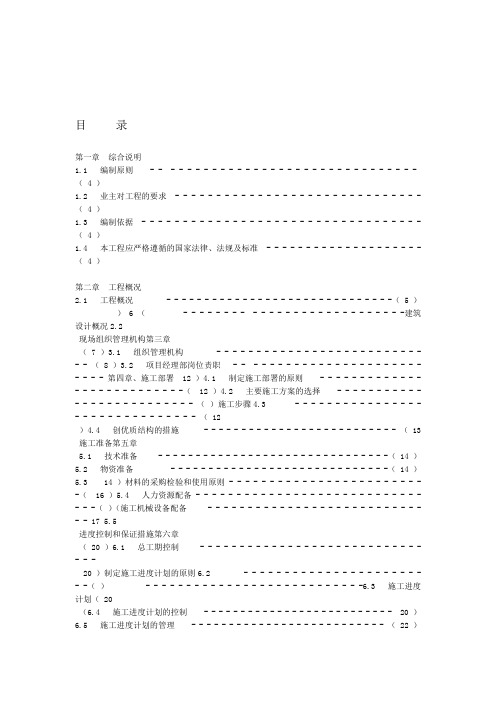

提模升层仓库工程施工组织设计某施工单位2006年02月21日目录第一章工程概况 (1)第二章技术、安全、消防措施 (2)第三章施工部署 (4)一、主要施工程序 (4)二、主要工程量 (4)三、任务分包 (4)第四章施工进度控制计划 (5)第五章施工准备工作 (6)第六章主要施工方法 (7)第一章工程概况工程为一工厂库房车间,建筑面积地上4507m2,地下室741m2,共计5248m2。
新建工程地下室为五级人防现浇钢筋混凝土整体结构,底板为无柱帽无梁地板,顶板为幕式搂盖。
劲性钢柱生根于地下室墙柱顶部(-1.50m处)。
上部结构为5层提模升层结构,采用劲性钢柱作支承,楼板为现浇整体钢筋混凝土无梁楼板,现场就位预制。
楼梯、电梯井为现制,劲性钢柱随升层滑模浇筑混凝土。
电梯、楼梯分层现浇混凝土,楼层以劲性柱为支柱,屋顶板作操作台滑模提升施工。
楼、电梯井为升层过程中柱子稳定铰支点和使用阶段的抗震墙。
劲性钢柱分节外加工,现场拼装吊装。
提升层停歇孔高度为180cm,每升1个楼层停歇两次(首层例外),围护结构2-5层为加气混凝土条板,由柱埋铁件与板连接,同楼层一起提升,首层为360mm,砖砌围墙。
顶板上有预制混凝土板作女儿墙,就位安装后随顶板一次升起,完成整个主体结构施工过程。
建筑物平面为54.41m×14.41m,柱网轴距6000mm×6500m。
首层层高3.9m,2-5层层高3.6m。
建筑物最高点19.80m,室内±0.00为49.00m,室内外差60cm。
本工程暖汽管片为明装,炉片为4柱813型落地式,供电分动力、照明,线路暗敷,垂直线路敷设在现浇混凝土柱内,要求配合现场土建施工进行,地下室设有通风系统。
由于现场施工场地狭小,施工过程的全部大件材料和构件由场外倒运进厂,运输由建设单位负责解决。
建设单位提供变压器1台(150kVA)、上水及消火栓井、5号立式锅炉1台,另租用模板、钢筋、砖及小型构件的临时存放场地2处。
砂石存放在其他工地,土方存放场地由建设单位解决。
第二章技术、安全、消防措施一、技术措施(1)做好提升设备检修工作。
提升时应注意排除接头通过吊孔的故障。
(2)认真检查劲性钢柱制作质量(尺寸、垂直、焊接、停歇孔位置)和楼板浇筑质量。
预埋钢柱安装就位时应抄平、对中。
(3)柱帽施工时应检查钢筋绑扎尺寸,浇筑混凝土前应清理、预检,模板要牢固,浇筑混凝土前应浇水冲洗。
(4)混凝土配合比应按现场进料取样做试配,应认真执行配合比,严格控制加水量,混凝土试块应分部位制作,每组不少于3块,每一部位应做3组。
(5)立外围护墙条板时要认真坐浆,要求满铺满挤严,安装后要用靠尺检查墙板垂直度和高度。
认真检查焊接质量,随时检查焊缝长度和厚度,焊渣要及时清除,不得漏掉。
加气混凝土条板不得磕碰棱角。
(6)检查提升环与柱之间预留空隙和楼板吊点孔洞有无堵塞物,要用中粗砂填塞,提升时须将填砂捣净。
(7)地下室混凝土工程应做好冬施准备,确保混凝土质量,回填土要采取保温措施,不得回填冻土。
回填后的土方要进行保温。
回填土方应过筛,灰土要过斗。
(8)地下室钢筋、模板要分部位作隐、预检,注意确保钢筋保护层厚度。
二、安全、消防措施(1)升板结构在提升阶段不允许用作其它设施的支撑点和缆索支点。
(2)雨天和有6级风时停止升板。
(3)按安全要求设置安全网。
(4)施工人员必须戴安全帽。
(5)各种洞口应绑扎护身栏或用木板堵住。
(6)非机工不得操纵控制台,控制台应搭设防雨棚,下班后上锁。
(7)升板机在运转过程中不得检修。
升板机不得“带病”工作。
(8)提升前认真检查吊杆(光杆)、提升架等连接部位是否牢固,套筒接头是否有保险螺丝。
(9)注意板缝缝隙以及吊杆与提升孔的相对位置,随时观测板的水平位移情况。
(10)搬运材料工具,要通过高车架上下运送,不得随意往下扔,注意保护地面。
(11)板到达临时停歇孔时,应注意临时搭设的跳板,随时绑牢。
(12)楼板开始提升时,应检查各种木楔是否拔掉,下班后不要忘记插入。
(13)根据天气变化,必要时应将限位开关和电线插头包上塑料布,以防受雨淋。
第三章施工部署一、主要施工程序放位置线→验线、进挖土机→基础挖土→钎探、验槽处理→地下室混凝土垫层→弹轴线、绑钢筋→底板混凝土→养护→弹墙柱线→砌油毡保护墙、抹灰→外部回填2:8灰土至天井窗底,内作支撑→墙、柱钢筋绑扎→埋设固定铁活→墙、柱、顶板支模→固定根部钢柱→墙、柱混凝土浇筑→养护→顶板钢筋绑扎、根部钢柱支模→顶板、柱混凝土浇筑→养护→天井窗制作→回填基槽土及房心素土→台模制作→楼板钢筋绑扎→楼板混凝土浇筑→养护、劲性钢柱进场拼装→劲性钢柱吊装→立高车、部分围墙板安装→升层→钢柱、楼电梯混凝土浇筑→首层砌砖墙→各层砌内隔墙、安装门窗→外檐抹灰→屋面防水→内檐抹灰、油漆粉刷→竣工。
水电通风配合土建穿插施工。
二、主要工程量三、任务分包(1)水电通风设备由水电队完成。
(2)劲性钢柱及升板工程由机械队完成。
(3)机械挖土、钢柱吊装由公司机械队完成。
第四章施工进度控制计划主体工期270d,装修工期270d,共需540d。
其中第2年1-3月因冬期施工供热不足和场地限制,暂停施工。
施工进度计划安排见下表。
施工进度计划第五章施工准备工作建设单位负责拆除原食堂及现场车棚等地上构筑物,并拆改上、下水管路,保证施工用水、用电及消防井的使用,提供施工人员休息工作用房7间,木板房2栋。
现场搭设搅拌机棚、袋装水泥库和散装水泥罐。
在场外设警卫室1间,具体位置见施工总平面图。
第六章主要施工方法一、基础地下室工程(1)基槽挖土选用履带反铲挖土机(配合汽车外运土方),人工清底,随挖随清。
(2)人防通道出口只做沉降缝内工程,缝外通道待装修后期完成(因通道开挖截断场内运输干道)。
(3)基底修槽完成后进行钎探(布置梅花钎),经验槽后再进行下一工序,注意基底不得扰动。
(4)据勘探报告得知:丰水期(7月份)地下水位标高为41.29m,距自然地坪7m以下,基础挖槽可不考虑排水措施,如遇地下渗水,可作明沟集水井排水。
(5)在检查基础线后浇筑混凝土垫层,然后再弹底板柱基线。
浇筑混凝土垫层和混凝土底板时,要求每边加宽25cm,以便做外油毡保护墙基础。
二、地下室钢筋混凝土工程地下室、柱、顶板采用钢木组合定型模板。
墙板内侧采用钢模板,外侧利用24cm厚保护墙。
保护墙砌筑后,内侧先做支撑,外侧回填2:8灰土至开井窗底(即-2.45m处),上砌开井窗后再回填部分素土(可松填一部分)。
钢筋混凝土底板浇筑混凝土前,应在距外墙1.5m处,每隔1m下一个Ф20mm铁橛,以便作墙板模板支顶用。
地下室混凝土柱采用钢模板,作定型箍系紧。
幕式顶模采用钢木组合模板,支满堂红花架支顶固定。
施工程序如下:钢筋混凝土底板→砌保护砖墙、支撑、回填2:8灰土→绑扎墙柱钢筋、安装预埋件→支墙、柱顶模板→搭道焊接钢预埋件→浇筑墙柱混凝土、养护→绑扎顶板钢筋、安放埋件→浇筑顶板上部柱根混凝土→保温养护。
钢筋加工在公司加工厂进行,现场绑扎,要求配筋、下料准确,顶板应放样下料,钢筋搭接、焊接、型号要严格按图纸及有关洽商施工。
现浇混凝土为C30,坍落度应控制在20-40mm范围内,水灰比不大于0.6。
底板混凝土采用400号矿渣水泥,以减少水化热,可不留施工缝,砂、石按质量标准要求供应使用,搅拌时间应不少于1.5min。
底板浇筑应由西向东平行推进,在四周墙根处预留凸槽,作墙底施工接槎。
底板墙、柱采用Ф30-70振捣棒振捣,混凝土接槎处必须先浇5cm厚的相同成分水泥砂浆,然后再浇筑混凝土。
顶板采用平板振动器振捣。
由于墙、柱、顶混凝土工程施工进入初冬,初步决定采用蓄热法保温,如果温度过低(低于-8℃),可将热蒸汽管通入地下室内,用蒸汽加热,并加盖草帘。
三、预制劲性钢柱施工1.钢柱拼装劲性柱每根总长度为19.80m,分3节预制。
第一节为基础部分,其长度为2.90m,钢柱底部埋于地下室混凝土墙-1.50m处,按图纸要求与墙内预埋钢筋焊接,待基础钢柱找正、焊牢后,统一支木模。
浇筑混凝土至+1.10m(柱子浇筑实际高度为2.60m),上口留30cm暂不浇筑,以备接上节钢柱,待柱混凝土强度达到设计强度90%后即可进行房心土回填、地面垫层混凝土和地面面层施工,为现场预制楼层板做准备。
上部两节钢柱拼接后,总长度为16.90m(接头位置可视工程具体情况而定)。
需待5层楼板全部浇筑完成后,分段运至现场,在楼板上拼接吊装。
钢柱拼接完后,一并将提升用的工具钢柱帽装接在柱顶上。
安装时应注意使柱帽承重角钢方向与劲性柱承重销方向一致。
钢柱拼装质量要求如下:断面误差小于5mm;就位孔、停歇孔标高误差小于3mm;侧向弯曲不应超过10mm。
吊装完成后,柱底部中线与轴线偏移不得超过5mm,柱顶竖向偏差不应超过15mm。
焊缝高度和长度均应满足设计要求。
2.吊装前应注意的问题拼接上段柱时,要先利用接头处法兰盘将螺栓上紧,原地找直后将钢柱翻转90度再测量是否满足要求,如有变化再作调整。
经检查无误后,方可进行接头焊接。
焊接时应对角同时施焊,以免因受热产生不均匀变形。
柱子拼接完成后,任选两面通长弹好中线,利用中线逐根测量,记录钢柱的弯曲方向,在吊装时根据记录,将各柱偏移方向相互错开(最好各柱均向建筑物中心弯曲),以免钢柱朝一个方向偏斜,给以后的楼板就位带来困难。
吊装柱子前,需对基础钢柱进行水平测量,如钢柱上口有误差,应在吊上段柱时加垫铁找平,使各柱同一层承重销孔在同一水平上,以保证楼板平整就位。
3.钢柱吊装本工程采用20t汽车吊吊装。
待5层楼板强度均达到设计强度后,由楼板一端用枕木搭上车坡道,坡道必须支搭牢固,并注意防止吊车下坡时刹车产生的水平推力。
20t吊车由地面经坡道开至楼板台上,从另一头起后退吊装16.90m钢柱,柱顶工具柱帽也一次吊起。
吊点选在16.90m处,采用长、短吊索绑扎法一次起吊就位。
这种方法,既可保证钢柱就位准确,松钩后不会产生偏差,又可免去人工登高摘钩。
钢柱吊起后,四角用铅丝及紧固螺栓(花篮螺栓)配合经纬仪,调整拉紧后,即可进行包角焊接,此时焊接也需用注意防止钢结构受热后产生侧向变形,最好四角同时焊。
群柱立起后,在+11.10m处,用杉槁在柱间绑好剪刀撑,将全部钢柱联结成一体。
4.劲性柱浇筑混凝土升板前先将全部柱子浇筑至+3.90m处,这样既可加强楼板提升时的稳定,又避免顶板提升第一、二步后,停歇时间过长。
待顶层板提升三步后,在顶层板底悬挂模板架及柱模板。
柱模全部采用钢模,每根柱分4片,每片外形尺寸为500mm×2100mm,由编号3015、3006、2015、2006各一块组成。
角处由J0015、J0006角模连接。
模板上有自制校正顶丝、整套模板及安装方法图1、图2、图3所示。
