仓库施工组织设计方案一、前期准备工作在开始仓库施工之前,必须做好充分的前期准备工作。
首先,要进行现场勘测,确定施工的具体位置和规模。
其次,要制定详细的施工计划,包括工期安排、人力物力配备等。
最后,要进行必要的审批手续,确保施工符合相关法律法规。
二、施工方案确定1. 建立施工组织结构在仓库施工中,需要建立清晰的施工组织结构。
包括项目经理、施工队长、安全员等职责分工明确,确保施工过程井然有序。
2. 制定施工方案根据前期准备工作的结果,制定详细的施工方案。
包括施工方法、工序安排、安全措施等,确保施工的高效进行。
3. 确定施工时间表在制定施工方案的基础上,要明确施工的时间表。
根据工期安排,合理安排各项工程,确保施工按时完成。
4. 确保施工质量在施工过程中,要严格按照施工方案进行操作,确保施工质量。
同时,要定期进行检查,发现问题及时处理,确保施工质量达标。
5. 做好安全管理在仓库施工中,安全是第一要务。
要建立健全的安全管理制度,加强现场安全宣传教育,确保施工人员的生命财产安全。
三、施工期间管理1. 监督施工进度在施工期间,要定期进行施工进度检查,确保施工按照计划进行。
如有延误,要及时进行调整,确保工期不受影响。
2. 加强质量管理在施工过程中,要加强对施工质量的监督,确保施工达到标准要求。
如发现问题,要立即整改,确保施工质量优良。
3. 完善安全措施在施工期间,要时刻关注现场安全状况,加强安全巡查,及时消除安全隐患。
同时,要加强安全意识培训,确保施工人员安全。
四、施工结束后工作1. 完成验收施工结束后,要对仓库进行验收,确保施工质量符合要求。
如有问题,要及时整改,确保仓库投入使用。
2. 做好档案管理在施工结束后,要做好相关档案管理工作。
包括施工记录、验收报告等,确保施工过程资料完整保存。
3.总结经验在仓库施工结束后,要及时总结经验教训,为日后施工积累经验。
同时,要不断改进施工管理方法,提高施工效率。
通过以上仓库施工组织设计方案,可以有效提高施工效率,确保施工质量,实现仓库建设的顺利进行。
第1篇一、工程概况本项目为XX市某物流中心仓库工程,位于XX市XX区,占地面积为XX平方米,总建筑面积为XX平方米。
仓库结构形式为框架结构,抗震设防类别为丙类,抗震设防烈度为6度。
建筑耐火等级为二级,使用年限为50年。
建设单位为XX物流有限公司,设计单位为XX建筑设计研究院,施工单位为XX建筑工程有限公司。
二、施工组织设计原则1. 安全第一:确保施工安全,遵守国家相关法律法规和行业标准。
2. 质量为本:确保工程质量,按照设计要求和施工规范进行施工。
3. 进度控制:合理安排施工进度,确保工程按时完成。
4. 成本管理:合理控制成本,提高经济效益。
5. 环境保护:遵守国家环保法规,减少施工对环境的影响。
三、施工组织设计内容1. 施工准备(1)人员组织:成立项目经理部,明确各岗位职责,进行人员培训。
(2)材料设备:根据工程需求,采购所需材料、设备,确保质量合格。
(3)施工图纸:熟悉施工图纸,进行技术交底,明确施工工艺和质量要求。
2. 施工工艺(1)基础工程:采用砼独立基础,砼强度等级C25,受力筋保护层厚度40mm。
(2)主体结构:现浇钢筋砼框架结构,框架柱、楼面梁、现浇板采用C25砼,构造柱、圈梁采用C25砼。
(3)外墙:采用200厚砌块砼墙,底层厚度20厚水泥砂浆找平,面层厚度20厚水泥砂浆。
(4)内墙:采用MU5.0加气砼、M10混合砂浆砌筑。
3. 施工进度根据工程实际情况,制定合理的施工进度计划,确保工程按时完成。
4. 质量控制(1)严格按照设计要求和施工规范进行施工,确保工程质量。
(2)加强施工过程中的质量检查,发现问题及时整改。
(3)对关键工序进行重点控制,确保工程质量。
5. 安全文明施工(1)加强安全教育,提高施工人员安全意识。
(2)严格执行安全操作规程,确保施工安全。
(3)加强施工现场管理,保持环境整洁。
四、结论本仓库工程施工组织设计充分考虑了工程特点、施工条件等因素,明确了施工工艺、进度、质量、安全等方面的要求。

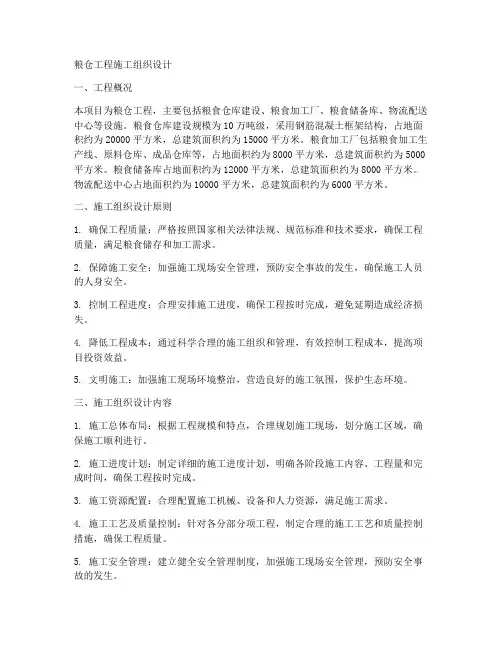

粮仓工程施工组织设计一、工程概况本项目为粮仓工程,主要包括粮食仓库建设、粮食加工厂、粮食储备库、物流配送中心等设施。
粮食仓库建设规模为10万吨级,采用钢筋混凝土框架结构,占地面积约为20000平方米,总建筑面积约为15000平方米。
粮食加工厂包括粮食加工生产线、原料仓库、成品仓库等,占地面积约为8000平方米,总建筑面积约为5000平方米。
粮食储备库占地面积约为12000平方米,总建筑面积约为8000平方米。
物流配送中心占地面积约为10000平方米,总建筑面积约为6000平方米。
二、施工组织设计原则1. 确保工程质量:严格按照国家相关法律法规、规范标准和技术要求,确保工程质量,满足粮食储存和加工需求。
2. 保障施工安全:加强施工现场安全管理,预防安全事故的发生,确保施工人员的人身安全。
3. 控制工程进度:合理安排施工进度,确保工程按时完成,避免延期造成经济损失。
4. 降低工程成本:通过科学合理的施工组织和管理,有效控制工程成本,提高项目投资效益。
5. 文明施工:加强施工现场环境整治,营造良好的施工氛围,保护生态环境。
三、施工组织设计内容1. 施工总体布局:根据工程规模和特点,合理规划施工现场,划分施工区域,确保施工顺利进行。
2. 施工进度计划:制定详细的施工进度计划,明确各阶段施工内容、工程量和完成时间,确保工程按时完成。
3. 施工资源配置:合理配置施工机械、设备和人力资源,满足施工需求。
4. 施工工艺及质量控制:针对各分部分项工程,制定合理的施工工艺和质量控制措施,确保工程质量。
5. 施工安全管理:建立健全安全管理制度,加强施工现场安全管理,预防安全事故的发生。
6. 施工现场环境管理:加强施工现场环境整治,严格执行环保法规,保护生态环境。
7. 施工组织管理:建立健全项目管理体系,明确各部门和人员的职责,确保施工组织有序、高效运行。
四、施工组织设计实施与监控1. 施工过程中,严格按照施工组织设计进行施工,确保工程质量和进度。

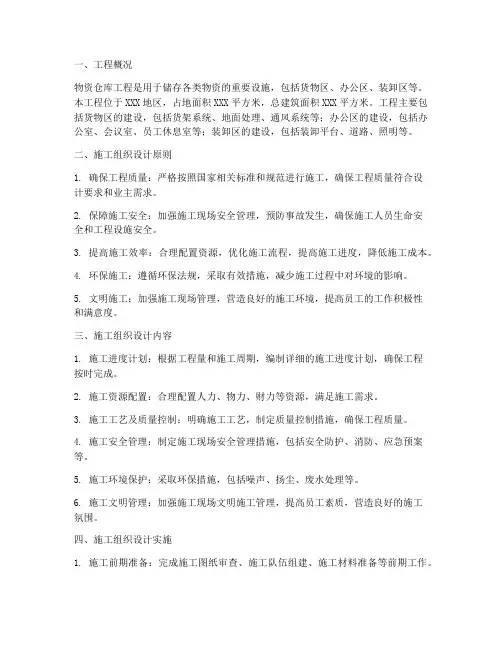

一、工程概况物资仓库工程是用于储存各类物资的重要设施,包括货物区、办公区、装卸区等。
本工程位于XXX地区,占地面积XXX平方米,总建筑面积XXX平方米。
工程主要包括货物区的建设,包括货架系统、地面处理、通风系统等;办公区的建设,包括办公室、会议室、员工休息室等;装卸区的建设,包括装卸平台、道路、照明等。
二、施工组织设计原则1. 确保工程质量:严格按照国家相关标准和规范进行施工,确保工程质量符合设计要求和业主需求。
2. 保障施工安全:加强施工现场安全管理,预防事故发生,确保施工人员生命安全和工程设施安全。
3. 提高施工效率:合理配置资源,优化施工流程,提高施工进度,降低施工成本。
4. 环保施工:遵循环保法规,采取有效措施,减少施工过程中对环境的影响。
5. 文明施工:加强施工现场管理,营造良好的施工环境,提高员工的工作积极性和满意度。
三、施工组织设计内容1. 施工进度计划:根据工程量和施工周期,编制详细的施工进度计划,确保工程按时完成。
2. 施工资源配置:合理配置人力、物力、财力等资源,满足施工需求。
3. 施工工艺及质量控制:明确施工工艺,制定质量控制措施,确保工程质量。
4. 施工安全管理:制定施工现场安全管理措施,包括安全防护、消防、应急预案等。
5. 施工环境保护:采取环保措施,包括噪声、扬尘、废水处理等。
6. 施工文明管理:加强施工现场文明施工管理,提高员工素质,营造良好的施工氛围。
四、施工组织设计实施1. 施工前期准备:完成施工图纸审查、施工队伍组建、施工材料准备等前期工作。
2. 施工过程控制:严格按照施工组织设计进行施工,确保施工进度、质量、安全等目标的实现。
3. 施工后期验收:工程完成后,进行验收,确保工程质量符合设计要求和业主需求。
4. 施工资料管理:建立健全施工资料管理制度,确保施工资料完整、准确、及时。
五、施工组织设计调整在施工过程中,如遇到特殊情况,应及时调整施工组织设计,确保工程顺利进行。
仓库施工组织设计方案一、项目概述二、组织结构1.项目经理项目经理负责项目的整体规划、组织和管理,包括项目目标的确定、项目范围的确定、项目进度的控制等。
2.工程师团队-结构工程师负责仓库的结构设计与施工;-电气工程师负责仓库的电气系统设计与施工;-管道工程师负责仓库的供水、排水与空调系统等设计与施工。
3.施工人员包括项目经理、工程师、技术人员和普通劳动工人等。
他们根据项目的进度要求和施工计划分别完成各自的工作任务。
三、施工流程1.土地整理包括地表平整、土方平衡和场地标定等。
确保施工场地的准备工作做好。
2.地基处理采用地基处理方法,包括地基加固、沉降控制和承载力处理等。
确保地基的稳定性和安全性。
3.建筑施工建筑施工包括混凝土浇筑、砌块砌筑、钢结构安装等。
确保建筑物的结构安全和稳定。
4.电气系统施工包括电缆敷设、电气设备安装和调试等。
确保仓库电气系统的正常运行。
5.管道系统施工包括供水管道、排水管道和空调系统的安装与调试等。
确保仓库供水、排水和空调系统的正常运行。
四、质量控制质量控制是保证仓库施工质量的关键。
为了保证施工质量,我们将采取以下措施:1.严格遵守相关规范和标准,对每个施工环节进行监督和检查。
2.严格把关施工材料的质量,确保材料符合相关标准和质量要求。
3.加强施工人员的培训,提高施工技术水平和质量意识。
4.定期组织质量检查和评估,及时发现和解决问题。
五、安全管理在仓库施工过程中,安全管理至关重要。
为了确保工人的人身安全和减少事故的发生,我们将采取以下措施:1.安全教育培训,确保施工人员了解和掌握相关安全知识和操作规程。
2.严格落实施工现场的安全措施,如设置施工围挡、安装安全警示标志等。
3.定期组织安全检查,及时发现和排除施工中的安全隐患。
4.加强施工现场的安全巡逻,确保施工现场的安全状况。
六、项目进度管理为了保证项目的按时完成,我们将采取以下措施:1.制定详细的施工计划,明确各个施工阶段的工作任务和时间节点。

目录第一章工程概况第二章施工方案与技术措施一、施工测量二、土石方工程(一)、土石方开挖施工(二)、土石方填筑施工(三)、余方弃置三、办公楼工程(一)、钢筋混凝土施工(二)、砖砌墙身(三)、屋面施工(四)、地面施工(五)、天棚及墙柱面施工(六)、门窗安装四、电气设备与安装工程(一)、配电箱施工(二)、电气配管、配线施工(三)、电力电缆施工(四)、接地装置(五)、开关、插座等小电器安装(六)、灯具安装施工(七)、路灯安装五、给排水设备与安装工程(一)、柔性铸铁管施工(二)、双壁波纹管施工(三)、镀锌钢管施工(四)、PE管施工(五)、钢筋混凝土管施工(六)、阀门安装(七)、管道压力试验(八)、管道吹扫(九)、管道冲洗和消毒(十)、泵体安装(十一)、卫生洁具施工六、消防及通风工程七、封闭库工程(一)、钢结构安装测量(二)、钢结构安装(三)、钢结构防火涂料施工(四)、屋面彩板系统安装八、监控系统安装工程九、护坡工程(一)、强夯施工(二)、浆砌石挡墙施工(三)、锚杆施工(四)、喷射混凝土施工十、室外场地工程(一)、水泥稳定碎石基层施工(二)、混凝土路面施工第三章质量保证措施和创优计划一、质量目标管理二、工程质量总承包措施三、质量控制原则及方案四、质量保证措施五、落实质量保证措施六、成品保护措施七、质量保证体系的建立八、工程质量保证措施九、原材料质量控制十、施工机械设备质量控制十一、工序质量控制十二、加强技术管理工作第四章施工总进度计划及保证措施一、工期要求二、工期目标三、施工进度指标四、各分项工程具体施工进度安排五、工期保证措施六、计划的检查与调整第五章施工安全措施计划一、安全目标二、安全生产保证体系三、安全生产保证措施四、施工安全注意事项五、消防保卫管理六、主要工程技术安全措施七、施工期防火第六章文明施工措施计划一、文明施工实施措施二、四防一保措施第七章施工场地治安保卫管理计划一、场容场貌管理措施二、施工现场环卫卫生管理措施第八章施工环保措施计划一、环境保护管理体系二、环境保护措施三、噪音控制四、空气污染控制及防尘措施五、水质污染控制第九章冬季和雨季施工方案一、总体要求二、雨季施工技术措施三、雨季施工管理措施四、雨季施工注意事项第十章施工现场总平面布置一、概述二、临时设施及三通一平三、施工用水四、施工供电系统五、施工通讯六、物资准备七、落实消防和保安措施第十一章资源配备计划第十二章成品保护和工程保修工作的管理措施和承诺一、成品保护二、信息管理三、施工技术档案管理四、降低成本、提高经济效益措施五、工程交付六、竣工后的服务及保修第十三章任何可能的紧急情况的处理措施、预案以及抵抗风险的措施第十四章与发包人、监理及设计人的配合一、综合管理二、与业主的施工配合三、与监理的施工配合四、与设计院的工作配合五、加强综合协调,发挥承包职能第一章工程概况一、工程规模1、项目名称:****。
某新建仓库工程施工组织设计某新建仓库施工组织设计1. 引言本文将介绍一个新建仓库工程的施工组织设计,确保施工过程顺利进行,并保证工程质量和安全。
2. 目标新建仓库工程的施工组织设计的目标是:- 确保工程按时完成- 提高施工效率- 确保工程质量和安全- 合理策划施工流程3. 组织结构为了实现目标,我们将设置以下组织结构:- 项目经理:负责整个工程的管理和协调工作,监督施工进度和质量。
- 工程师:负责设计、施工图纸和技术支持。
- 建筑队:负责主体结构、土建工程等。
- 电气工程师:负责仓库的电气布置和设备安装。
- 机械工程师:负责仓库的机械设备选择和安装。
- 安全员:负责工程中的安全管理。
4. 施工流程按照工程进度,制定以下施工流程:- 确定土地位置和测量。
- 制作施工图纸和技术说明书。
- 施工准备,包括基础设施建设和材料准备。
- 主体结构施工,包括土建工程、钢结构搭建等。
- 电气设备和线路布置。
- 机械设备安装。
- 内外墙装修和道路建设。
- 检验和验收。
5. 质量和安全控制为确保工程质量和安全,我们将采取以下措施:- 建立质量控制计划,并进行定期质量监督和检查。
- 识别和记录施工中的风险,并制定相应的措施进行控制。
- 严格遵守施工安全规范,定期进行安全教育和培训。
- 配备必要的安全设备和器材,确保工人的安全。
6. 环境保护为保护环境,我们将采取以下措施:- 确保废弃物的正确处理和妥善处置。
- 选择环保材料和设备。
- 控制施工过程中的噪音、粉尘和污染物排放。
7. 结论通过科学合理的施工组织设计,我们可以确保新建仓库工程按时完成,保证工程质量和安全,并最大限度地减少对环境的影响。
这将为仓库的正常运营提供良好的基础。
8. 物资采购和供应链管理在新建仓库的施工过程中,物资采购和供应链管理是非常关键的环节。
我们将根据施工计划编制物资清单,并确保供应商的及时供货。
同时,我们会建立物资采购的标准和流程,以确保物资质量和合理价格。
物流仓库建设工程施工组织设计一、施工组织设计的目标和原则物流仓库建设工程施工组织设计的目标是合理、高效地组织施工过程,确保项目按时、质量达标地完成。
施工组织设计的原则包括以下几点:1. 合理性原则:根据施工场地及施工条件的特点,合理确定设备、材料、人员等资源的配置和流动方向,确保施工过程中各项工作能够顺利进行。
2. 经济性原则:根据项目预算和经济效益考虑,合理利用资源,控制成本,确保项目的经济效益最大化。
3. 安全性原则:注重施工过程中的安全管理,确保工人和设备的安全,减少施工事故的发生。
4. 灵活性原则:根据项目实际情况调整施工组织设计,适时地进行变更和调整,保证项目顺利进行。
5. 周全性原则:考虑各项施工工作的全过程和各个环节之间的协调,确保项目各个环节的连贯性和流畅性。
二、施工组织设计的内容1. 施工过程划分:根据物流仓库建设工程的特点和施工任务的性质,将整个施工过程划分为不同的阶段,并确定各个阶段的主要施工内容和工期。
2. 施工组织架构:设立施工组织机构,确定各个部门和岗位,明确各个部门和岗位之间的协作关系和责任分工。
3. 施工资源配置:根据项目需求和进度要求,合理配置施工所需的设备、材料、人员等资源,并确定各项资源的使用计划和流动方向。
4. 施工作业规范:确定各项施工作业的具体规范和要求,包括施工过程中的安全操作规程、质量控制要求等。
5. 施工计划编制:根据项目需求和进度要求,制定详细的施工计划,包括各个施工阶段的工期安排、关键节点的控制等。
6. 施工安全管理:制定详细的施工安全管理方案,包括相关的安全培训、安全设施设置等,确保施工过程中的安全。
7. 施工质量控制:制定详细的施工质量控制方案,包括施工图纸的审查、验收标准的制定等,确保施工质量符合要求。
三、施工组织设计的具体步骤1. 调研分析:对施工场地进行全面的调研和分析,了解场地的地形地貌、土地性质、周边环境等情况,为施工组织设计提供依据。
仓库工程施工组织设计一、工程概况根据公司规划,为了提高物流效率和优化仓储设施的使用,决定新建一座现代化的仓库工程。
该工程位于郊区,总占地面积约5000平方米,建筑面积约3000平方米,主要包括仓库主体、办公区、停车场等设施。
该工程的主要功能是用于存储货物、配送货物和管理仓库库存。
二、工程施工组织设计1. 施工组织机构为了确保工程施工进度和质量,需要建立一个科学合理的施工组织机构。
施工组织机构分为总承包单位、项目部、施工班组等多个层次,各层次的人员分工明确,任务清晰。
总承包单位负责工程整体的管理和协调,项目部负责具体的施工任务和监督,施工班组负责具体工程施工。
同时,还需要设立质量管理部门、安全管理部门等职能部门,确保工程质量和安全。
2. 施工方案根据工程的具体情况,制定详细的施工方案。
施工方案包括施工工序、施工方法、施工进度、施工质量控制等内容。
在仓库工程的施工中,主要包括基础施工、主体结构施工、装饰装修施工等工序,需要根据工程特点和要求,制定相应的施工方案。
同时,还需要根据实际情况,随时调整和优化施工方案,确保工程施工进度和质量。
3. 施工进度计划根据总工期和工程内容,制定详细的施工进度计划。
施工进度计划包括总工期计划、月度计划、周计划等多个层次,明确每个施工阶段的工作内容、工期和责任人。
同时,施工进度计划需要与实际施工情况相结合,及时调整和变更,确保工程按时完成。
在施工过程中,需要定期组织进度会议,跟踪施工进度,及时解决问题。
4. 施工质量控制施工质量是保证工程质量的关键。
为了确保工程质量,需要建立严格的质量控制体系。
质量控制包括施工前、施工中、施工后的全过程控制,主要包括材料验收、工序检验、成品检验等内容。
在仓库工程的施工中,需要加强对关键工序的质量控制,如基础施工、结构施工等。
同时,还需要配备专业的质量监督人员和检测设备,提高质量控制水平。
5. 安全生产管理安全生产是企业的生命线。
为了确保工程施工安全,需要建立科学的安全生产管理体系。

第一章、总体概述:施工组织总体设想、方案针对性及施工段划分1-1:工程概况1-1-1:项目概况本工程为码头中转物流仓库项目工程,业主为张家港港务集团有限公司,建设地点:张家港市金港镇长江中路252号,招标工期为129天,投标工期为129天,质量标准为合格。
1-1-2:建筑概况1、本工程为仓库,层数为一层,建筑面积为:11822m2。
主要结构类型:门式刚架结构;建筑高度15.5米;基础采用桩基础,独立柱下基础;设计使用年限为:50年;抗震设计等级为:四级,设计基本地震加速;设防烈度为:6度;耐火等级为:二级。
2、砌体工程:基础墙采用MU15的混凝土普通砖,Mb10水泥砂浆砌筑;内墙采用124厚纤维增强型硅酸盐板填充100厚岩棉。
非承重墙采用150mm厚加气混凝土板墙(ALC板)立面体积抗压强度≥4.0MPa;其余为注明墙体采用C75系列轻钢龙骨。
3、砼:采用商品砼。
4、屋面做法:混凝土屋面:防水选用高聚物改性沥青防水卷材、合成高分子防水涂料及水泥基防水涂料。
保温采用挤塑聚苯乙烯板。
保护层采用细石混凝土按刚性防水要求施工,内铺设钢筋网片。
金属板屋面:采用材厚0.65mm镀铝锌压型板,屋面采光板采用板厚2.0mm耐候性FRP采光板,材质为玻璃纤维强化聚酯树脂。
保温采用粉红色超细玻璃棉毡5、门窗:镀锌钢板门门、断热型铝合金窗1-1-3:结构概况项目内容1-1-4:施工条件拟建项目位于张家港市金港镇长江中路252号。
施工用电、供水由业主提供临时水源接口及电源接口。
1-2:方案针对性分析1. 本工程所处地段交通运输方便,施工场地较理想,能满足施工要求。
连续施工期间必须设专人进行交通协调联络。
2.本工程施工地点位于业主用地范围内,必须把环境保护和安全防护作为施工管理的重点之一。
3.由于本工程功能用途为仓库用房工程,如何防治和消除类似工程施工中的常见弊病,成为本次施工组织的重要议题。
4.根据本工程自身的施工特点,施工中现场主要布置施工机械及各项材料堆放及制作场等。
1#仓库钢结构厂房工程施工组织设计某钢结构实业有限公司二〇一七年十月目录第一章施工方案第二章施工进度计划及保证措施第三章保证质量措施第四章保证安全措施第五章文明施工保证措施第六章劳动力安排计划第七章主要材料构件计划第八章主要机具使用安排第九章合理化建议第一章工程概况第一节工程概况一、工程名称:1#仓库钢结构厂房工程二、工程地点:江西省贵溪市三、工程概况:(一)规模:(钢结构总建筑面积:618㎡)(二)结构形式:建筑标高为:10.40m,柱顶标高为8.80m,门式刚架四、工程依据:1、根据《江西省协建工程设计院有限公司》设计的图纸2、《建筑结构可靠度设计统一标准》GB500068-20163、《建筑结构荷载设计规范》GB50009-20164、《门式刚架轻型房屋钢结构技术规程》CECS102:20165、《建筑抗震设计规划》GB50017-20166、《钢结构设计规范》GB50017-20167、《冷弯薄壁型钢结构技术规范》GB50018-20168、《混泥土结构设计规范》GB50010-20169、《砌体结构设计规范》GB50003-201610、《建筑地基基础设计规范》GB50007-201611、《钢结构高强螺栓连接的设计、施工及验收规程》JGJ82-9112、《钢筋焊接机验收规程》JGJ18-201613、《建筑钢结构焊接规程》JGJ81-201614、《钢结构施工及验收规范》GB50205-201615、《建筑地基处理技术规范》GJG79-201616、《混泥土结构工程施工质量验收规程》GB50204-2016五、本工程质量及工期要求:保证在签订合同后,按合同要求保质保量按期完成,质量达到国家质量验收规范合格标准六、钢结构材质及技术要求:1、主钢结构采用Q345焊接工字型断面,采用等离子切割技术,埋弧自动焊接、喷砂(抛丸)除锈,除锈等级为2.5。
面漆应在安装完成后工地涂刷。
2、次钢结构采用Q235,檩条成型后在工厂刷两道铁红醇酸底漆、檩条现场刷两道醇酸面漆。
物流中心仓库工程施工施工组织设计1. 引言本文档旨在提供物流中心仓库工程施工的施工组织设计。
通过合理的施工组织安排和计划,以确保施工工期、质量和安全的达到预期目标。
2. 施工组织设计原则在进行物流中心仓库工程施工组织设计时,应遵循以下原则:2.1 安全性原则安全是施工工程的首要原则。
施工组织设计应考虑并合理规划安全措施,确保工人和设备的安全。
2.2 效率原则施工组织设计应充分考虑施工工期和成本效益,合理安排各项工程活动,以提高施工效率。
2.3 环保原则施工组织设计应遵循环保要求,减少对环境的影响,合理利用资源,降低工程对环境的污染。
3. 施工组织设计内容物流中心仓库工程施工组织设计包括以下内容:3.1 施工组织方案根据工程的特点和施工要求,设计合理的施工组织方案,包括人员组织、设备配置、材料供应等。
3.2 施工进度计划制定详细的施工进度计划,确定各项工程活动的开始时间和完成时间,以确保项目按时完成。
3.3 施工安全措施制定合理的施工安全措施,包括安全培训、防护设施、施工现场管理等,以保障工人和设备的安全。
3.4 环保措施制定环保措施,包括减少噪音、减少粉尘、废弃物的处理等,减少对环境的不良影响。
3.5 质量控制措施制定质量控制措施,包括检验要求、质量监督、质量记录等,确保施工质量符合规定标准。
4. 结论本文档提供了物流中心仓库工程施工施工组织设计的基本内容,包括施工组织方案、施工进度计划、施工安全措施、环保措施和质量控制措施。
通过合理的组织设计,可确保施工工程达到预期的工期、质量和安全目标。
粮库工程施工组织设计一、工程概况粮库工程是储存粮食的重要设施,对于保障国家粮食安全、调节粮食市场供求关系具有重要作用。
本工程为一座现代化粮库,主要包括粮食仓库、粮仓配套设施、粮库办公区等部分。
粮食仓库容量为10万吨,共有5个仓房,每个仓房面积为2000平方米。
工程地点位于某粮食主产区,交通便利,便于粮食的运输和调配。
二、施工目标1. 确保工程质量:严格按照国家相关标准和技术规范进行施工,确保工程质量达到优良等级。
2. 保证施工安全:加强施工现场安全管理,杜绝安全事故的发生。
3. 控制工程进度:确保工程按时完工,满足粮食储备需求。
4. 降低工程成本:通过科学组织施工,提高资源利用率,降低工程成本。
三、施工组织设计1. 施工平面布置:根据工程特点和现场条件,合理规划施工平面布置,确保施工场地充足、施工道路畅通。
2. 施工队伍配备:根据工程量和施工进度要求,合理配置施工队伍,确保施工力量充足。
本工程所需施工人员约为200人,包括土建、安装、装饰等专业的工人。
3. 施工材料供应:加强与材料供应商的沟通,确保施工材料及时供应。
对于关键材料,应采取多家供应商竞争的方式,以降低材料成本。
4. 施工设备选用:根据工程需求,选择合适的施工设备,提高施工效率。
本工程所需设备包括挖掘机、装载机、混凝土泵车、塔吊等。
5. 施工技术管理:加强施工技术管理,确保施工质量。
在施工过程中,应严格按照设计图纸和施工方案进行施工,加强对施工过程中的监督检查。
6. 施工安全管理:加强施工现场安全管理,确保施工人员的人身安全。
本工程应制定施工现场安全管理制度,明确安全管理责任,加强对施工现场的安全巡查。
7. 施工质量控制:加强施工质量控制,确保工程质量达到优良等级。
本工程应设立质量检查机构,对施工过程进行全程监督检查,发现问题及时整改。
8. 施工进度管理:确保工程按时完工,满足粮食储备需求。
本工程应制定详细的施工进度计划,加强对施工进度的监控和管理。
钢结构仓库施工组织设计一、施工组织设计目标钢结构仓库施工组织设计的目标是确保施工过程顺利进行,保证施工质量和安全,合理利用资源,提高施工效率,实现工期、成本等目标。
二、施工组织设计内容1. 编制施工组织设计方案:明确项目的施工组织设计目标、原则、要求和工作重点,提出详细的组织措施和施工流程,确定施工各阶段的计划和任务,并制定相应的施工组织图。
2. 设计合理的施工队伍:根据工程量和施工周期,合理安排人员数量和专业分工,建立施工队伍,明确各人员的职责和工作内容,在开展施工前进行培训和考核,确保施工人员具备必要的技术和安全意识。
3. 合理安排施工设备和材料:根据设计图纸和施工方案,确定所需的施工设备和材料种类、规格和数量,及时采购并安排储存、保管、运输,确保施工过程中设备和材料的供应充足、安全可靠。
4. 制定施工流程图:根据施工组织设计方案,绘制详细的施工流程图,明确施工各个阶段的任务和工序,制定施工进度计划和关键节点,确保施工按照预定的计划进行,防止出现滞后和交叉施工等问题。
5. 建立施工现场管理制度:制定施工现场的安全、文明施工与环境保护、卫生保健管理制度,明确各个岗位的职责和工作内容,加强施工现场的监管和管理,确保施工过程中的安全和秩序。
6. 制定施工质量评估和控制措施:建立完善的施工质量评估和控制体系,明确施工质量的评估指标和标准,对施工过程进行监督和检查,及时发现和整改施工质量问题,确保施工质量符合设计要求和规范。
7. 安排施工进度和资金计划:根据施工流程图和施工组织设计方案,制定施工进度计划和资金计划,合理安排施工的时间和资金需求,确保施工按计划进行,并及时调整和控制进度和资金。
8. 配合相关单位和部门的工作:与相关设计单位、监理单位、施工单位、供应商等相关单位和部门进行沟通和协调,积极配合他们的工作,解决施工过程中的问题和困难,确保施工工作的顺利进行。
三、施工组织设计的重要性1. 保证施工质量和安全:合理的施工组织设计可以确保施工过程中各项工作按照规定的流程和标准进行,减少因施工方法不当而导致的质量问题和安全事故的发生。
仓库项目施工组织设计一、项目概况仓库项目位于XX地,占地面积XX平方米,主要包括仓库建筑、室外运输设施、消防设施等。
项目施工工期为X个月,总投资为X万元。
二、施工组织设计目标1.按时完成施工任务,确保项目能够按计划投入使用。
2.保证施工质量,确保项目符合相关法规和标准要求。
3.控制施工成本,合理利用资源,降低施工成本。
4.做好施工安全管理,保障施工人员和设备的安全。
三、施工组织设计内容1.项目施工分阶段进行,分为准备阶段、地基与基础工程、主体结构施工、室内外装修等。
2.在准备阶段,主要进行前期工作准备,包括项目启动、场地清理、施工队伍组建、施工机械设备准备等。
3.在地基与基础工程阶段,重点工作包括地基处理、地下管道施工、基础混凝土浇筑等。
4.在主体结构施工阶段,主要进行钢筋工程、混凝土浇筑、砌体结构等。
5.在室内外装修阶段,包括墙面装饰、地面铺设、室内设备安装等。
6.每个施工阶段都需要配备专业的施工人员和相关设备,确保按时完成相关工作。
四、施工组织管理措施1.组织建立项目施工管理小组,由项目经理、技术负责人等组成,负责项目施工的组织、协调和管理。
2.制定详细的施工计划,明确每个阶段的施工任务和时间节点,确保施工工序的顺利进行。
3.保证施工安全,组织施工安全培训,制定安全操作规程,加强现场安全防护措施。
4.引入先进的施工设备和施工技术,提高施工效率和质量。
5.加强质量管理,建立质量检查制度,定期进行质量检查和验收。
6.根据项目进展情况和施工实际需要,合理调整施工人员和设备的配备。
五、施工组织设计的风险控制1.明确项目施工风险,制定应急预案,确保施工过程中能够及时应对各种突发情况。
2.对施工现场进行定期检查,及时发现和排除施工安全和质量隐患。
3.加强与监理单位的沟通和协调,确保施工工作符合相关规定和标准。
4.经常性地进行施工进度检查,及时发现并解决施工进度偏差问题。
六、施工组织设计的效果评估1.定期对施工进度、质量、安全等进行评估,对施工组织设计的有效性进行检验。
仓库施工组织设计一、工程概述本仓库建设工程位于具体地点,总建筑面积为X平方米。
仓库的结构形式为结构类型,基础采用基础形式。
其主要功能是用于存储存储物品类型,以满足使用单位的需求。
二、施工部署(一)施工目标1、质量目标:确保工程质量达到质量标准,一次性验收合格。
2、工期目标:计划在开工日期开工,竣工日期竣工,总工期为X 天。
3、安全目标:杜绝重大伤亡事故,轻伤事故频率控制在X%以内。
(二)施工组织机构成立项目经理部,项目经理全面负责工程的施工组织和管理。
下设工程技术部、质量安全部、物资设备部、综合办公室等部门,各部门分工明确,协同工作。
(三)施工顺序遵循“先地下,后地上;先结构,后装修;先土建,后设备”的原则进行施工。
三、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,编制施工组织设计和专项施工方案。
2、做好技术交底工作,将施工技术要求和质量标准向施工人员交底清楚。
(二)现场准备1、平整施工场地,修筑临时道路和排水设施。
2、搭建临时办公和生活设施,安装施工用水、用电线路。
(三)材料准备根据施工进度计划,编制材料采购计划,组织材料进场,并进行检验和试验。
(四)机械设备准备根据工程需要,配备足够的施工机械设备,并进行调试和维护。
四、主要分部分项工程施工方法(一)基础工程1、土方开挖采用机械开挖为主,人工配合清底的方式。
开挖过程中要注意控制基底标高和边坡坡度,防止超挖和塌方。
2、基础钢筋工程钢筋在加工场制作,现场绑扎。
钢筋的规格、型号、数量和间距要符合设计要求,绑扎要牢固。
3、基础混凝土工程采用商品混凝土,泵送浇筑。
混凝土浇筑要连续进行,振捣密实,防止出现蜂窝、麻面等质量缺陷。
(二)主体结构工程1、模板工程采用模板类型模板,支撑系统要牢固可靠。
模板安装要平整、垂直,尺寸要准确。
2、钢筋工程钢筋的加工、连接和安装要符合设计和规范要求。
3、混凝土工程混凝土浇筑要分层进行,振捣密实,加强养护,确保混凝土强度达到设计要求。
粮食仓库工程施工组织设计一、项目背景本文档旨在对粮食仓库工程施工组织设计进行详细说明和规划。
本工程旨在建造一个现代化的粮食仓库,以满足日益增长的粮食储存需求。
二、施工组织设计原则1. 安全第一:施工过程中必须严格遵守安全生产法律法规,确保施工安全。
2. 高效运作:通过优化施工流程和资源调配来提高施工效率。
3. 资源节约:合理利用施工材料和资源,减少浪费。
4. 质量保障:严格按照设计文件要求执行施工,确保施工质量。
三、施工组织结构和职责划分1. 施工总负责人:负责整体施工组织和协调工作,监督施工进度、质量和安全。
2. 技术负责人:负责技术指导和技术问题解决,确保施工质量符合设计要求。
3. 管理人员:负责施工人员管理、物资调配和协调各个工种的施工。
4. 现场监督员:负责现场监督和质量检查,及时发现和解决施工过程中的问题。
5. 施工工人:按照工艺要求进行施工作业。
四、施工流程1. 前期准备:包括场地清理、资源准备、设备检查等。
2. 地基施工:进行地勘和基坑开挖、地基处理等工作。
3. 结构施工:包括主体结构施工、钢结构安装等。
4. 地面施工:进行地面工程、道路铺设等。
5. 室内装修:包括墙面装修、电气设施安装等。
6. 系统调试:对仓库设备和系统进行测试和调整。
7. 竣工验收:对仓库进行综合检查和验收。
五、安全保障措施1. 安全教育:对施工人员进行安全教育和培训。
2. 安全设施:设置必要的安全设施,如警示标识、防护栏等。
3. 安全监控:加强现场安全监控和巡视,及时发现和处理安全隐患。
4. 应急预案:制定完善的应急预案,保障施工过程中的安全。
六、施工质量控制1. 资质标准:施工材料必须符合国家和行业标准。
2. 质量检查:实行严格的质量检查制度,确保施工质量符合设计要求。
3. 质量记录:做好施工记录,包括施工图纸、验收记录等。
4. 过程控制:对施工过程中的关键节点进行重点控制和监督。
七、工期计划根据项目要求和施工进度,制定详细的工期计划,确保施工按时完成。
仓房及配套设施施工组织设计1. 引言仓房及配套设施的施工组织设计是在施工前对项目进行细致规划和安排的过程。
本文档旨在对仓房及其配套设施的施工组织设计进行详细说明,以确保施工过程顺利进行,并达到设计要求。
2. 施工组织设计目标•确保仓房及配套设施的按时完成,符合设计要求和质量标准;•优化施工流程,提升施工效率;•合理安排施工人员和设备资源,降低施工成本;•确保施工过程安全可控,减少事故发生风险。
3. 施工组织设计内容3.1 项目概述本项目是新建一座仓房及其配套设施,包括仓库、办公室、停车场等。
仓库用于存放货物,办公室提供工作场所,停车场用于停放车辆。
仓房及配套设施的总建筑面积为XXXX平方米。
3.2 施工流程安排根据项目特点和设计要求,我们将采取以下施工流程安排:1.开展基础施工工作:包括地基开挖、基础浇筑等。
2.进行主体施工:包括主体结构搭设、建筑物封顶、屋面防水等。
3.室内装修施工:包括室内隔墙、地面铺设、墙面涂料等。
4.安装设备及配套设施:包括仓库货架安装、办公家具安装、停车场标线划设等。
5.完善细节工作:包括清理卫生、排除隐患、整理周边环境等。
3.3 施工人员和设备资源安排为确保施工进展顺利,我们将合理安排施工人员和设备资源。
具体安排如下:1.施工人员:–工程师:负责项目整体协调和技术指导。
–工人:负责具体施工工作,包括基础施工、主体施工、装修施工等。
–安全员:负责安全监督和事故预防。
–管理人员:负责施工现场管理和材料调配。
2.设备资源:–施工机械:包括挖掘机、起重机、混凝土搅拌机等。
–施工工具:包括锤子、钳子、螺丝刀等。
3.4 安全措施在施工过程中,我们将严格遵守安全操作规范,确保施工过程安全可控。
具体安全措施包括:1.施工现场设置警示标志,提醒工人和访客注意安全。
2.工人佩戴个人防护装备,包括安全帽、防护眼镜、安全鞋等。
3.定期组织施工人员进行安全培训和演练,提高安全意识。
4.监控施工现场,及时发现并处理安全隐患。
仓库施工组织设计This model paper was revised by the Standardization Office on December 10, 2020第一章、总体概述:施工组织总体设想、方案针对性及施工段划分1-1:工程概况1-1-1:项目概况本工程为码头中转物流仓库项目工程,业主为张家港港务集团有限公司,建设地点:张家港市金港镇长江中路252号,招标工期为129天,投标工期为129天,质量标准为合格。
1-1-2:建筑概况1、本工程为仓库,层数为一层,建筑面积为:11822m2。
主要结构类型:门式刚架结构;建筑高度米;基础采用桩基础,独立柱下基础;设计使用年限为:50年;抗震设计等级为:四级,设计基本地震加速;设防烈度为:6度;耐火等级为:二级。
2、砌体工程:基础墙采用MU15的混凝土普通砖,Mb10水泥砂浆砌筑;内墙采用124厚纤维增强型硅酸盐板填充100厚岩棉。
非承重墙采用150mm厚加气混凝土板墙(ALC板)立面体积抗压强度≥;其余为注明墙体采用C75系列轻钢龙骨。
3、砼:采用商品砼。
4、屋面做法:混凝土屋面:防水选用高聚物改性沥青防水卷材、合成高分子防水涂料及水泥基防水涂料。
保温采用挤塑聚苯乙烯板。
保护层采用细石混凝土按刚性防水要求施工,内铺设钢筋网片。
金属板屋面:采用材厚镀铝锌压型板,屋面采光板采用板厚耐候性FRP采光板,材质为玻璃纤维强化聚酯树脂。
保温采用粉红色超细玻璃棉毡5、门窗:镀锌钢板门门、断热型铝合金窗1-1-3:结构概况1-1-4:施工条件拟建项目位于张家港市金港镇长江中路252号。
施工用电、供水由业主提供临时水源接口及电源接口。
1-2:方案针对性分析1. 本工程所处地段交通运输方便,施工场地较理想,能满足施工要求。
连续施工期间必须设专人进行交通协调联络。
2.本工程施工地点位于业主用地范围内,必须把环境保护和安全防护作为施工管理的重点之一。
3.由于本工程功能用途为仓库用房工程,如何防治和消除类似工程施工中的常见弊病,成为本次施工组织的重要议题。
4.根据本工程自身的施工特点,施工中现场主要布置施工机械及各项材料堆放及制作场等。
施工中为配合施工现场场地的布置,本工程材料输送要注意按计划分批进场,尽量减少占用场地。
5.本工程施工用电、用水能满足施工要求。
1-3:编制依据、编制说明及施工段划分1-3-1:编制依据1、本项目的招标文件、包括全部章节、补充答疑文件和附件。
2、招标人提供的本项目的建筑、结构、水电工程图纸。
3、国家和行业现行的施工及验收规范。
4、安全生产和文明施工应贯彻的标准规范规程。
5、《建筑法》、《消防法》、《安全生产法》、《建设工程质量管理条例》、《工程建设标准强制性条文》等法律法规。
6、我公司的质量管理体系及技术经济条件(包括技术装备、人员素质、管理水平和施工能力)及内部管理的各项规定。
7、工程特点、现场条件等综合情况。
1-3-2:编制说明1、本工程建筑设计新颖,功能齐全。
抓住本工程的特征及施工的重点、难点,认真研究其主要的施工方法及施工技术措施,是本施工方案的关键。
建立完整的工程质量保证体系及质量保证措施,是本施工组织设计研究的重点。
2、本工程施工工期紧,要求高。
认真研究进度计划,完善安排工序穿插,狠抓总工期、总进度的控制及分阶段计划的实施,采取完整有效的工期保证措施,确保工程如期完成,是本施工方案考虑的要点。
3、本工程位于张家港市金港镇长江中路252号,环境特殊,所以严抓施工全过程的管理,现场的总体布局,立面防护以及洞口临边、交叉作业、垂直运输、安全用电、机械设备、工地防火、现场文明、环境卫生等工作,是本施工方案不可缺少的组成部分。
4、实施本工程的预期目标,对本工程项目部组织机构的配备、项目经理的选派、资源的充足、技术力量的雄厚、施工力量的强大、施工方案的全面、制度的完善、措施的落实、管理的到位是本工程质量、工期、安全、文明施工的重要保证,也是研究编制本施工方案的一大要点。
5、主要施工技术的说明5-1、本工程结构砼全部采用商品砼,泵送砼施工技术。
5-2、模板采用多层胶合模板,扣件钢管支撑固定。
5-3、钢筋连接采用电渣压力焊、搭接焊、机械连接等连接技术。
5-4、基坑降排水采用基底暗沟及明排水相结合的施工方案。
5-5、垂直运输采用汽车吊。
5-6、外部围护落地式脚手架。
5-7、砼按我清水混凝土施工方法组织施工,砼表面达到清水混凝土要求。
1-3-3:施工段划分根据本工程的特征,采取结构施工平行流水、分项穿插,装修阶段、钢结构安装阶段立体分层,交叉作业的原则组织施工。
顺序是先地下后地上,先深后浅;先主体后装饰;先室内后室外的原则组织施工。
并充分利用时间和空间,合理安排主体结构与装饰、装饰与水电、设备、专业设备等水平与立体交叉作业,尽量扩大施工面,做到均衡生产,加快施工进度,确保按期完成。
施工流水段划分1、结构施工阶段本工程主体结构施工阶段不分平面施工段,以保证结构的整体性及抗震性,如图纸有要求,按照图纸施工。
主体结构施工按标高段采取柱、梁、板一次性浇筑,不留设施工缝。
2、装修阶段装修阶段施工段的划分为四个施工段:基础第一段,外装饰为第二段、内装修为第三段、外墙涂料为第四段,每个施工段的施工作业是相对独立,但又紧密联系的。
1、总施工流程2、分部、分项施工流程:3、(1)基础结构施工:(2)钢筋砼结构层施工:(3)砌体层施工:(4)室内装饰:(5)室外装饰:第二章、施工现场平面布置和临时设施布置2-1:施工现场平面布置原则科学、合理地做好各分阶段施工现场平面的布置是施工组织的重要环节,所有的施工前期准备工作都要以平面布置合理、紧凑为前提。
施工平面布置图见附表。
2-2:现场标准化管理布置要求1.工地主要入口处设置大门,采用钢结构和砖砌体相结合,大门4.50m,宽度6.00m,门柱为砖垛外刷白色外墙涂料,门头为钢结构,设灯光照明,有企业标牌,同时在大门两侧设置美观醒目的四牌两图。
2.实行围栏施工,围栏高度~2.5m,用砖砌并粉刷,刷白,高度色泽一致。
3.实行(施工道路、场地)硬化施工,做到场地平整,道路通畅坚实,排水畅通。
基础施工完后及时回填平整,清除积土,浇筑临时混凝土散水。
4.各种临时设施,包括办公、教室、生活用房,仓库、材料与构件堆场,临时水电管线,严格按照施工组织设计确定的施工平面图布置,搭设或埋设整齐,不准乱堆乱放5.施工现场办公室要经常清扫,保持清洁,顶棚吊顶并刷白,岗位责任制及其配套图表嵌入镜框上墙,图牌清洁,挂放整齐,位置合适。
资料存放有序,办公桌椅等摆放平齐。
2-3:施工现场临时生产设施的布置1、垂直运输机械:施工吊装采用汽车吊。
2、现场钢筋、加工场及材料仓库等临时设施布置在建筑物周边。
3、钢筋加工棚处:分别安置3台钢筋弯曲机、2台钢筋切断机。
4、木工加工棚处:分别安置3台电锯,并设消防器材。
5、现场设置临时仓库,放置小型电动机械及其他材料,设置消防器材。
6、现场设置搅拌机2台。
7、场地材料堆放按总平面布置图要求进行堆放,且布置整齐,并对所有的堆放材料按照要求悬挂标牌,进行标识,保证施工现场的标准化。
2-4:施工道路及场地(1)、铺设场内临时道路,宽,高出路面15cm,垫200厚天然级配砂石,上浇筑混凝土。
两侧做好明沟排水,确保材料顺利进场,冬雨季能施工。
(2)、搭设搅拌机棚,设置浇筑混凝土的砂、石堆放场地。
搅拌机场地及砂石堆放场地均做混凝土地面。
(3)、施工机械设备进场就位,并运转调试正常。
(4)、施工现场排水,在拟建房屋四周脚手架外侧及临时道路两侧开好排水明沟(200宽、300深),砌筑污水沉淀池,接通排水管道,确保现场场地无积水。
2-5:施工现场临时用电采用220/380V三相五线制(TN-S系统)供电方式配线,配电线路用电杆(钢管杆)架空敷设,使用铜芯橡皮绝缘聚氯乙烯护套电缆。
在工地设一配电间,采用放射式混合配电方式,根据现场施工机械布置位置和用电要求,从配电间分出支路供电。
2-6:施工现场临时用水进水总管由建设单位提供至施工现场,管径要求DN100。
施工现场用φ50钢管接到各施工搅拌站等地方,管线一律为暗埋,埋深为300以下;楼层供水用φ50钢管附在主体结构垂直向上架设。
第三章、施工进度计划和各阶段的保证措施工期管理作为项目施工的一项重要内容,是业主单位关注和最终评价承建本工程的施工企业是否履行合同条款的首要指标,无论是对企业的社会信誉、工程经济效益,还是对业主单位都具有十分重要的意义。
为此在工程施工中,必须科学地安排施工计划,合理地组织生产要素,加强工期动态控制,确保按合同履约,维护我公司“重合同、守信用”的良好社会形象。
根据合同要求,确定本工程工期管理目标为:保证总工期为129日历天,详见附表。
施工计划管理按照合同工期分解——确定工期控制点(基础、主体结构、结构验收等)——按控制点编制月计划工期——计划报建设单位和监理单位审核——按月计划编制周计划——按周计划编制日进度——项目经理、技术负责人、工长、施工队负责人签字认可——计划执行。
进度保证措施一、总体保证措施1、合同条款的落实在签定的合同条款中,明确工期时间,以合同的约束力作为施工单位的承诺保证。
2、组织机构的落实调配经验较丰富和技术水平较高的项目经理、技术负责人、施工负责人、安全负责人等组成强有力的项目经理部全面负责本工程施工管理,并选择经验丰富的施工班组完成各专业工种的施工。
3、选择性能优良的施工机具施工机械的准备将从日前着手准备,选择性能优良,先进的施工机具,合理布置,根据施工机械进场顺序,对机械设备进行全面的组织。
届时将按组织计划进场安装、调试、并保证机械完好,使所有进场机械设备均处于最佳状态。
4、做好材料管理工作按照施工组织设计的要求,根据工程控制计划要求,进行工料分析,相应编制材料进场计划;材料采购选择公司制定的合格分供方名册范围内的材料供应商;材料进场必须先检验合格后,才能投入使用;施工现场的材料堆放有序,并作出正确标识;仓库管理有条不紊;材料的入仓、领用、退还等均能清楚地用台帐记录下来;定期对材料做好盘点工作。
5、施工程序的合理确定采用平面分区流水均衡插入立体交叉作业施工。
一项工序紧跟一项工序向前推进,既在平面分区流水,又在不同的上下楼层主体交叉作业,既充分利用施工面,又均衡施工,互不干扰,大大加快了施工进度,缩短工期。
6、科学合理管理工程施工进度编制优化的施工网络进度计划、月度计划,按照项目进度控制目标要求,合理调整每月计划,使之符合施工网络进度计划;搞好与建设单位、设计单位的配合,定期召开协调会议,对施工进度中遇到和发现的一些问题,及时研究协调。
工程进度实行周末检查,每周到会。
通过例会制度落实每天进度, 实行动态管理, 随时调整计划,及时确定对策, 使进度计划确实能指导生产并真正付诸实施。
