大型地面光伏电站工程管理基础知识
- 格式:pdf
- 大小:274.16 KB
- 文档页数:4
光伏电站项目开发手册光伏电站项目开发手册一、目的本手册旨在规范光伏电站项目的开发和管理流程,提高开发效率,降低开发风险,保证项目开发工作有序进行。
二、范围本手册适用于所有光伏电站的前期开发工作,包括集中式光伏电站和分布式光伏电站。
三、项目开发通用要求1.光伏电站项目开发需要满足建设前提、运维条件和合理的收益三个方面。
2.光伏电站项目开发应全面考虑国家可再生能源中长期发展规划、地区自然条件、太阳能资源、交通运输、接入电网、地区经济发展规划、其他设施等因素,在选址工作中应正确处理与相邻农业、林业、牧业、渔业、工矿企业、城市规划、国防设施和人民生活等各方面的关系。
项目选址时,应综合考虑电网结构、电力负荷、交通、运输、环境保护要求、出线走廊、地质、地震、地形、水文、气象、占地拆迁、施工以及周围工矿企业对电站的影响条件,做好信息收集、现场调研和踏勘,提出论证和评价。
地面光伏电站项目还需提供以下资料:1.自然条件调查:太阳辐射量、地理位置、交通条件、水源等。
2.电网接入条件:与接入点的距离、接入点的进线间隔。
3.环境影响:有无遮光的障碍物、有无盐害、公害、自然灾害、冬季的积雪、结冰、雷击灾害状态。
4.土地性质、状况。
5.当地建材、物流、人力成本。
6.土地、税收、金融支持政策。
屋顶分布式光伏电站项目还需提供以下资料:1.项目所涉企业营业执照:企业类型(内资公司/外资企业);公司经营期限截止时间。
2.项目所涉建筑物占用范围内土地的使用权证,对于尚不具有土地使用权证:1)国有建设用地:若为出让方式取得的,应提供土地出让合同及缴清土地出让金的证明。
若为划拨方式取得的,应提供有权土地主管部门出具的同意划拨的文件。
2)农村集体建设用地:应提供农村集体建设用地合同、农村集体组织的决议及有权政府出具的批准文件。
3)项目所涉建筑物房产证:对于不具有房产证的,应提供建设工程规划许可证、建设工程施工许可证、建设工程竣工规划验收合格证;若项目所涉房产系租赁取得,应提供房屋所有权人的房产证明、房屋所有权人出具的同意承租人转屋顶给我方的证明文件。
25MW地面光伏电站工程施工方案施工方案:25兆瓦地面光伏电站工程1.项目概述本项目是一座25兆瓦的地面光伏电站,位于一个开阔的土地上。
地面光伏电站是一种利用太阳能光电转换技术,将太阳能转化为电能的发电系统。
电站由多个太阳能电池板组成,通过逆变器将直流电转化为交流电,然后输送到电网中。
2.工程准备2.1地勘工作在施工前,需要进行地勘工作,对土地进行勘测和测量,确定电站的建设方案和布局。
2.2设计选型根据电站的需求,选择合适的太阳能电池板、逆变器和其他关键设备。
2.3资金筹集根据工程需求,进行资金筹集和财务计划。
2.4材料采购根据设计方案和施工需求,制定材料采购计划,包括太阳能电池板、逆变器、支架等。
3.施工步骤3.1场地平整对选定的土地进行平整,确保电站建设的基础条件。
3.2建设支架根据设计方案,在平整的土地上建设支架系统,用于安装太阳能电池板。
3.3安装太阳能电池板根据设计方案,将太阳能电池板安装在支架上,确保其朝向和倾角符合设计要求。
3.4建设电气系统安装逆变器、变压器和电缆等设备,确保电站正常连接到电网。
3.5完善辅助设施包括监控系统、防雷系统和安全设备等。
4.质量控制4.1施工过程监控建立施工过程监控机制,对施工过程进行检查和监测,确保施工质量。
4.2质量验收施工完成后,进行质量验收,包括电站设备和系统的功能性和性能的测试。
4.3安全监控建立安全监控机制,确保施工期间的安全生产。
5.环境保护5.1环境评估对光伏电站工程所在区域进行环境评估,保护周边环境。
5.2废弃物处理对施工期间产生的废弃物进行分类处理和处置,确保环境不受影响。
6.工期规划制定工期计划,合理安排施工进度,确保工程顺利完成。
7.成本控制建立成本控制机制,合理控制施工过程的成本,降低工程的投资风险。
8.施工团队组建专业的施工团队,包括工程师、技术人员和劳动力,确保施工的高效性和质量。
9.安全措施制定安全操作规范,建立安全培训机制,确保施工过程中的人员安全。
大型地面光伏电站开发建设流程1.项目策划阶段:在这个阶段,开发者需要确定光伏电站的规模和地点。
他们会评估可用的土地、太阳辐射条件、电力网络接入能力以及政府政策等因素。
同时,他们还需要制定项目的商业模式和融资计划。
2.立项阶段:在这个阶段,开发者需要提交申请并获得相关政府部门的批准。
他们需要提交项目的环境影响评估报告以及各种许可证申请,如土地使用许可证、用电许可证等。
3.设计阶段:在这个阶段,开发者会进行详细的光伏电站设计。
他们需要考虑光伏组件的布局、倾角和朝向等因素,以最大化发电能力。
他们还会设计适当的接线和变电设备,以确保电站能够有效地将电能输送到电网。
4.采购和建设阶段:在这个阶段,开发者会采购和安装所需的设备和材料。
这包括光伏组件、支架系统、逆变器、变压器等。
同时,他们还需要进行土地平整、基础建设、安装设备和电力接入等工作。
5.调试和运维阶段:在设备安装完成后,开发者需要进行调试和测试,以确保电站能够正常运行,并达到预期的发电能力。
在电站投入商业运营后,开发者还需要进行日常的运维工作,如设备检修、清洁光伏组件等。
6.运营和维护阶段:在电站开始商业运营后,开发者需要监测和管理电站的性能。
他们需要定期收集和分析发电数据,以确保电站的运行效率和可靠性。
同时,他们还需要组织定期的设备检修和维护,以延长设备的使用寿命。
大型地面光伏电站的开发建设流程涉及到许多复杂的技术、法律和商业问题。
开发者需要与政府部门、电力公司、土地所有者等各方进行协商和合作。
此外,他们还需要考虑环境影响、土地使用权、电力市场政策等因素,并制定相应的风险管理措施。
只有经历了以上各个环节的工作,大型地面光伏电站才能顺利建设并实现可持续发展。
大型地面光伏项目开发建设流程大型地面光伏项目具有规模大、占地面积大、用地模式多等特点。
项目选址有山地、滩涂、戈壁、沙漠、受污染土地、废弃矿山等类型,近年又出现了一些新模式,为“地面式”选址提供了丰富的选项,比如渔光互补、农光互补、林光互补、牧光互补模式等。
第一部分开发流程一、项目开发建设流程大型地面光伏项目开发建设流程主要可分为:前期踏勘阶段、前期手续办理阶段、开工准备阶段、建设实施阶段、工程投产移交生产阶段。
主要流程见下图。
第二部分各阶段主要工作一、项目前期踏勘阶段项目前期踏勘阶段要对项目土地(水域及其周边)资源、电网情况、电量消纳情况、当地政策等进行摸底考察,主要工作包括:踏勘前的准备工作、现场踏勘时的考察工作、踏勘后的测算工作。
(一)踏勘前的准备工作1.了解场址基本情况。
与土地所在的村县沟通,了解场址地点、经纬度、大概面积、光伏大概布置规模、土地类型和产权、地貌特征、附近变电站等情况。
通常,多数场址都有承包合同,可通过查阅承包合同等所有权证明文件进行地点、面积、承包剩余年限等信息进行确认。
了解有无军事设施、文物等敏感因素。
2.初步确定规模。
通过大概面积,估算可以布置的光伏组件规模。
通过土地类型、产权归属、地表附着物,估计征地难度和费用。
3.初步确定施工方案。
通过地貌特征,平地、山地或水面,估计施工难度,拟定施工方案。
4.初步确定接入送出方案。
通过附近变电站,估计接入系统距离和费用。
5.了解光伏开发相关政策。
必须事前了解国家及地方政府光伏开发相关政策,还需要深入了解当地光伏补贴政策、允许建设的容量、是否有在建项目、已建成项目的收益等情况。
(二)现场踏勘时的考察工作踏勘条件允许时,可利用无人机航拍,有效提高踏勘及评估质量和效率,针对不同的地形地貌,目测地面的土层厚度,裸露部分能否看到岩层,以便下一阶段选用合适的支架基础型式。
观察林木覆盖情况,尽量避开牲口棚、坟地及农民村舍,减少征租地费用。
踏勘时要注意以下情况。

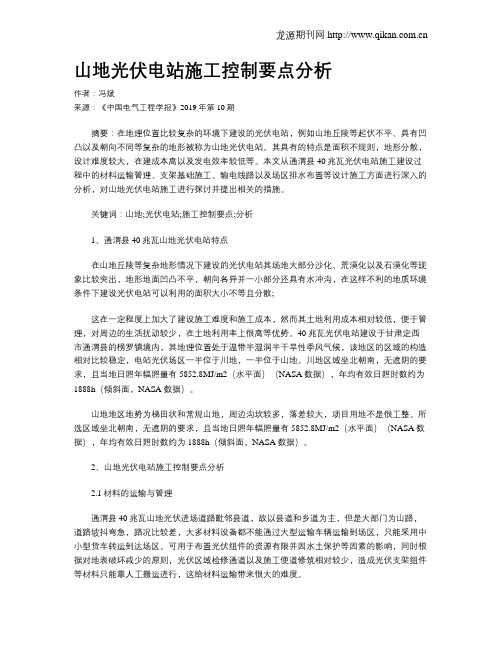

山地光伏电站施工控制要点分析作者:冯斌来源:《中国电气工程学报》2019年第10期摘要:在地理位置比较复杂的环境下建设的光伏电站,例如山地丘陵等起伏不平、具有凹凸以及朝向不同等复杂的地形被称为山地光伏电站。
其具有的特点是面积不规则,地形分散,设计难度较大,在建成本高以及发电效率较低等。
本文从通渭县40兆瓦光伏电站施工建设过程中的材料运输管理、支架基础施工、输电线路以及场区排水布置等设计施工方面进行深入的分析,对山地光伏电站施工进行探讨并提出相关的措施。
关键词:山地;光伏电站;施工控制要点;分析1、通渭县40兆瓦山地光伏电站特点在山地丘陵等复杂地形情况下建设的光伏电站其场地大部分沙化、荒漠化以及石漠化等现象比较突出,地形地面凹凸不平,朝向各异并一小部分还具有水冲沟,在这样不利的地质环境条件下建设光伏电站可以利用的面积大小不等且分散;这在一定程度上加大了建设施工难度和施工成本,然而其土地利用成本相对较低,便于管理,对周边的生活扰动较少,在土地利用率上很高等优势。
40兆瓦光伏电站建设于甘肃定西市通渭县的榜罗镇境内,其地理位置处于温带半湿润半干旱性季风气候,该地区的区域的构造相对比较稳定,电站光伏场区一半位于川地,一半位于山地。
川地区域坐北朝南,无遮阴的要求,且当地日照年辐照量有5852.8MJ/m2(水平面)(NASA数据),年均有效日照时数约为1888h(倾斜面,NASA数据)。
山地地区地势为梯田状和常规山地,周边沟坎较多,落差较大,项目用地不是很工整。
所选区域坐北朝南,无遮阴的要求,且当地日照年辐照量有5852.8MJ/m2(水平面)(NASA数据),年均有效日照时数约为1888h(倾斜面,NASA数据)。
2、山地光伏电站施工控制要点分析2.1材料的运输与管理通渭县40兆瓦山地光伏进场道路毗邻县道,故以县道和乡道为主,但是大部门为山路,道路坡抖弯急,路况比较差,大多材料设备都不能通过大型运输车辆运输到场区,只能采用中小型货车转运到达场区。
分布式光伏项目开发流程中,往往会出现很多问题,因此根据国家能源局印发的《光伏电站项目管理暂行办法》及天津市的《光伏电站涉网操作细则》,结合光伏企业及行业专家公开发布的资料,为大家进行了整理汇总,有需求的朋友可以收藏一下。
一、地面光伏电站的开发流程根据国家能源局印发《光伏电站项目管理暂行办法》,国家对大型地面并网光伏电站项目均实行备案管理。
二、地面光伏电站并网前的手续文件光伏电站的工作流程可分为四个阶段,如下图所示:一、前期阶段工作及成果前期阶段,主要工作包含以下几项:前期阶段,需要准备以下报告、材料:1、编制项目申请报告2、与土地所有者(当地政府或集体)签订土地租赁协议3、当地市级电网出具接入和消纳初步意见4、向当地能源主管部门提交申请材料1)国土、电网、林业等部门的初步意见2)其他已取得的进展(如拐点坐标、地勘等资料)3)项目概况以及项目公司营业执照5、取得备案证,向省级能源主管部门提交资料1)项目可行性研究报告2)基础信息登记表、节能登记表、招投标方案等3)申请备案的请示4)公司营业执照注:根据各地情况,提供资料略有差异。
前期工作结束后,将获得以下批复文件,即可办理开工证。
二、准备阶段工作准备阶段的主要工作如下:1)现场测绘、地勘、勘界,提出设计要求2)编制初步设计方案3)编写各设备技术规范书,作为采购招标的依据4)进行设备招投标工作,与中标厂家签订技术协议5)各专业分别绘制图纸(结构、土建、电气等)6)绘制施工总图,打印蓝图7)现场技术交底、施工图纸会审三、施工阶段工作及手续施工阶段的主要工作如下:施工验收阶段需要办理的手续如下表所示:三、并网验收阶段主要工作地面光伏电站项目并网时,电网要求提供的审核资料会有所差异。
本文介绍了某省电网公司要求的《地面光伏电站调试并网阶段报资清单》。
第一阶段:调度命名阶段对接部门:系统处第二阶段:调度标识及账号配置阶段对接部门:计划处材料:光伏项目场站新并网光伏发电单元的调度标识及基础信息采集表。
风电、光伏电站知识普及概述说明以及解释1. 引言1.1 概述风电和光伏电站是当前可再生能源领域的两个重要组成部分。
它们利用风能和太阳能进行发电,是清洁、环保且可持续发展的能源选择。
本文将对风电和光伏电站的知识进行普及,包括其原理、构造、运行管理以及规划与运维等方面内容。
1.2 文章结构本文主要分为五个部分:引言、风电知识普及、光伏电站知识普及、风光互补发电系统的优势与挑战以及结论。
在引言部分,我们将简要介绍本文的概述、文章结构以及目的。
接下来,我们将详细阐述风电和光伏电站的相关知识,包括其原理、构造和运行管理等。
然后,我们将探讨风光互补发电系统所具有的优势和面临的挑战,特别关注其经济性与环境效益,并讨论未来发展趋势。
最后,在结论部分,我们将总结本文所涉及内容并对未来风光能源发展进行展望。
1.3 目的本文旨在为读者提供风电和光伏电站的基础知识,并介绍其在能源产业中的重要性。
通过阐述风力发电原理、构造和运行管理以及光伏技术原理与组件结构和运维管理等方面内容,希望读者能对这两种可再生能源形式有更加全面的了解。
此外,我们将关注风光互补发电系统所具备的优势与挑战,以期引起公众对该领域的重视,并为未来的风光能源发展指明方向。
2. 风电知识普及:2.1 风能与风力发电原理:风能是指地球大气层中由于太阳辐射而产生的空气流动所蕴含的能量。
风力发电利用这种能量将其转化为可用的电能。
在风力发电中,关键的组件是风力涡轮机,它通过捕捉和利用自然界中的风来驱动发电机。
2.2 风力涡轮机的构造和工作原理:风力涡轮机主要由塔座、叶片和发电机组成。
当风吹过涡轮机的叶片时,叶片会受到气流的作用而旋转。
这种旋转运动通过传输装置(通常是传动系统或直接驱动系统)传递给发电机,进而将机械能转化为电能。
2.3 风力发电站建设和运行管理:风力发电站的建设需要选择合适的土地,并考虑到地形、气候条件等因素。
在建设过程中,需要准确计算风资源并优化涡轮机布局以确保最佳性能。
光伏项目的通用命名惯例以及光伏行业的相关知识光伏项目的通用命名惯例:
光伏项目的命名通常会包含一些关键信息,以便了解项目的规模、位置和用途等。
一个通用的命名惯例可能包括以下部分:
1. 项目名称:通常以所在地的地名、项目类型或特点等命名,例如“阳光新能源光伏发电项目”、“金太阳农业光伏电站”等。
2. 地点:明确指出项目所在地的具体位置,包括省、市、县、乡镇等。
3. 规模:说明项目的规模,包括总装机容量、单个光伏电站的装机容量等。
4. 投资方:列出项目的投资方或建设方,包括公司名称、持股比例等。
5. 建设时间:说明项目的建设起始时间和预计完工时间。
6. 建设内容:简要描述项目的建设内容,包括主要设施、技术路线等。
7. 运营管理:说明项目建成后的运营管理方式,例如自营、委托运营等。
通过以上信息,人们可以快速了解光伏项目的具体情况。
光伏行业的相关知识:
1. 光伏效应:是指光能转换为电能的过程,利用太阳能电池板将阳光转化为直流电。
2. 光伏发电系统:由太阳能电池板、控制器、逆变器、蓄电池等组成,实现光电转换和电能储存。
3. 光伏电站:指利用光伏效应建设的大型发电站,包括集中式光伏电站和分布式光伏电站。
4. 集中式光伏电站:指大型地面光伏电站,通常由政府或企业投资建设,规模较大,发电量高。
5. 分布式光伏电站:指安装在建筑物屋顶、工业园区等地的光伏电站,规模较小,发电量较低,但分布广泛。
6. 光伏扶贫:利用光伏发电技术帮助贫困地区脱贫致富,是国家能源局实施的一项重要扶贫工程。
