高墩滑模、爬模、翻模施工工艺1 高桥墩滑模施工工艺a) 滑模组装(1)在桥墩基础顶面上将混凝土凿毛清洗,接长竖向主筋,绑扎提升架横梁以下的横向结构筋。
搭设枕木垛,定出桥墩中心线。
(2)在枕木垛上按设计要求安装模板和提升架,将套管固定在提升架横梁下部。
继续安装操作平台、千斤顶及顶杆等。
顶杆需穿过千斤顶心孔到达基础顶面。
(3)提升整个系统,撤去枕木垛,将模板下落就位,再安装其他设施。
注意套管底部与基础表面要接触紧密,并用砂浆将周围围起来,以免灰浆漏进套管内。
外吊脚手架应在滑模提升适当高度后安装。
b)浇注墩身混凝土滑模施工宜采用低流动或半干硬性混凝土,坍落度控制在6~8cm。
分层均匀对称浇注混凝土,分层浇注厚度为20~30 cm,浇注后混凝土表面距模板上缘的距离宜控制在10~15 cm。
混凝土浇筑应在前一层混凝土凝结前进行,同时采用插入式振捣器进行捣固。
振捣器插入前一层混凝土的深度不应超过 5 cm,避免振捣器触及钢筋、顶杆和模板,禁止在模板滑升时振捣混凝土。
混凝土出模强度应控制在0.2~0.4 MPa 范围内,以防止坍塌变形。
出模8h 后开始养生。
c) 滑模提升在滑模施工的整个过程中,模板的滑升可分为初升、正常滑升和终升3 个阶段。
(1)初升。
最初灌注的混凝土的高度一般为60~70cm,分2~3 层浇注,约需3~4 h,随后即可将模板缓慢提升5cm,检查底层混凝土凝固的状况。
若混凝土已达到0.2~0.4 MPa 的脱模强度时,可以将模板再提升3~5 个千斤顶行程。
此时,应对滑模系统进行全面检查。
包括提升架的垂直度和水平度是否满足要求,围圈的连接是否可靠,系统的变形是否在允许范围内,模板接缝是否严密,操作平台的水平度是否达到标准,连接螺栓是否松动,千斤顶工作是否正常,顶杆有无弯曲现象等。
发现问题要及时修正和完善。
(2)正常滑升。
待各项检查完毕并符合要求后,可进入正常滑升阶段。
每浇注一层混凝土,即每滑升一次,力争使滑升高度与混凝土浇注厚度基本一致。

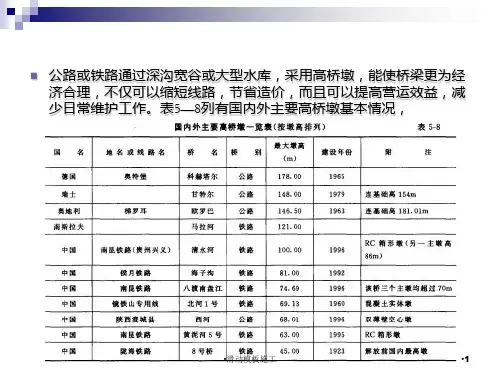

(建筑工程管理)高墩滑模施工工法高墩翻模施工工法中交第壹公路工程局XX公司前言桥梁高墩施工是大型桥梁建设经常遇到的内容,近年来,墩身高度已经由30~50米发展到超百米,甚至近200米,高墩施工亟待标准化、规范化,以保证工程质量和施工安全。
另外,于高墩桥梁施工中,墩身工期壹般处于关键线路,对总工期有重要影响,所以探索高墩施工效率,加快施工速度也成为需要解决的问题之壹。
本工法是中交第壹公路工程局XX公司、中交公路壹局第四工程XX公司于重庆高家花园大桥、嘉陵江马鞍石大桥、龙溪河大桥、南坪-福龙立交等高墩桥梁施工过程中形成的,且经过陕西太枣沟大桥、封侯沟大桥、重庆共和乌江大桥的应用,经总结,形成本工法。
本工法的关键技术是中交第壹公路工程局XX公司局级课题“太枣沟特大桥施工技术研究”的内容之壹,该课题已经通过中交第壹公路工程局XX公司技术委员会验收。
同时形成本工法,依据本工法关键技术撰写的《太枣沟特大桥120米高墩施工技术》论文于中国公路学会组织的“山区高速公路桥梁隧道关键技术研讨会”上交流发表。
本工法已于陕西太枣沟特大桥、封侯沟特大桥、重庆共和乌江大桥等三座高墩大跨桥梁施工中应用。
实践证明,本工法具有优质高效的优点,技术先进,有明显的社会和经济效益。
工法特点本工法于塔吊—翻模施工技术、高压泵壹次泵送混凝土技术、滚压直螺纹钢筋连接技术的基础上,采用了设置筒内支架方法,且配合2(3)节外模和1节内模,筒内支架“壹架三用”,可提高施工效率,降低施工成本,加快施工进度。
使用塔吊配合翻模施工,速度快、成本低。
模板能够于施工现场制作,成本相对较低。
对于图5.1-1工艺流程图图4-1翻模工艺原理施工要点准备工作模板、支架设计和加工每节模板高度3.0米~4.5米之间。
为和9米长的定尺钢筋相适应,壹般将模板设计成3米或4.5米高。
为充分利用塔吊的提升能力,将每壹面模板组成壹整块。
拉杆的设置和模板的强度及刚度相适应。
操作平台设置于模板外侧的肋上,壹般设2层,上平台1米宽,距离模板上沿30cm~60cm;下平台0.6米宽,距离下沿1.0米。
