高新区2012年保障性住房项目长螺旋钻孔灌注桩(工程桩)监理实施细则编制人:审批人:云南大彻建设监理有限公司高新区2012年保障性住房项目监理部2013年6月3日目录1.基桩工程概况2.编制依据3.质量控制4.监理方法及措施5.验收6、长螺旋钻孔灌注桩安全保障措施7、长螺旋钻孔灌注桩环境保护措施1.工程概况1.1拟建昆明高新区2012年保障性住房项目工程位于昆明市高新区马金铺,东邻北新区,南邻规划路。
项目主要由8栋29—33F 住宅楼及3栋2~4层商业建筑组成,项目规划总用地面积约48298m2,建筑总面积241037m2 ﹐其中地上建筑面积173061㎡,地下建筑面积67976㎡,项目整体设置二层地下室。
项目工程造价约5.8亿元;建筑物结构形式为框架剪力墙结构;基础形式为长螺旋钻孔灌注桩基础;建筑耐火等级一级;建筑物抗震设防烈度为8度;计划工期700天。
1.2本基础工程桩全部为长螺旋钻孔混凝土灌注桩,深基坑内打桩。
1、2、3、5、6、7、8、9栋主楼工程桩及纯地下室基础裙楼工程桩设计概况:栋号基桩数量有效桩长(m)桩径(mm)单桩竖向承载力(KN)桩身砼强度桩身砼保护层厚度(mm)有效桩顶标高(m)钢筋笼设置1栋197 30 600 2500 C30 50-11.700(电梯井-13.8、-12.8)主筋616螺旋箍φ6@100/200 加劲箍12@20002栋197 30 600 2500 C30 50 3栋191 30 600 2500 C30 50 5栋197 30 600 2500 C30 50 6栋197 30 600 2500 C30 50 7栋187 30 600 2500 C30 50 8栋187 30 600 2500 C30 509栋187 30 600 2500 C30 50裙楼1595 15 600 2500 C30 50 -11.550 主筋1018螺旋箍φ6@100/200 加劲箍12@20001.3本工程长螺旋灌注桩的工程特点,控制的难点、重点:1)长螺旋灌注桩的施工特点是利用长螺旋成孔管内泵压灌注混凝土后插钢筋笼的施工方法。

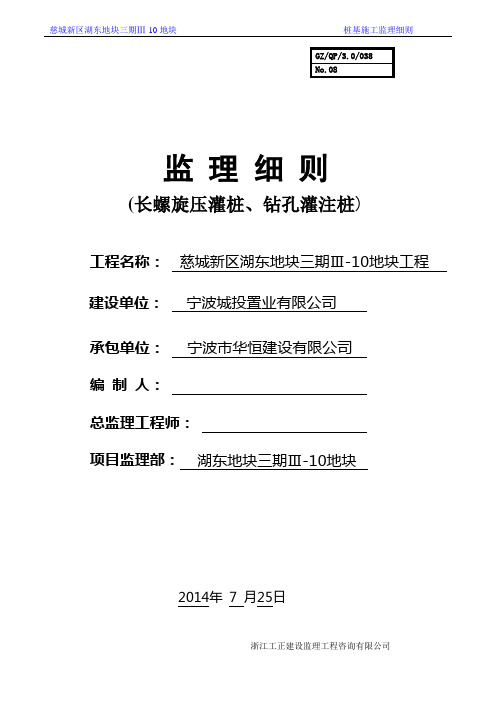

GZ/QP/3.0/038No.08监理细则(长螺旋压灌桩、钻孔灌注桩)工程名称:慈城新区湖东地块三期Ⅲ-10地块工程建设单位:宁波城投置业有限公司承包单位:宁波市华恒建设有限公司编制人:总监理工程师:项目监理部:湖东地块三期Ⅲ-10地块2014年7 月25日钻长螺旋压灌桩、钻孔灌注桩工程监理细则一、工程概况:1) 工程名称: 慈城新区湖东地块三期Ⅲ-10地块2) 建设地点: 位于江北慈城新区道路东为西管山河路南为祝家街,西为东辉路,北为云山路。
3) 建设单位:宁波市城投置业有限公司4)设计单位:宁波市工程设计研究院5) 勘察单位:宁波工程勘察院6) 施工单位:宁波市华恒建设工程有限公司7) 监理单位:浙江工正建设监理咨询有限公司8)工程投资:同施工工期9)建设工程质量要求:一次性验收合格。
位于江北慈城新区道路东为西管山河路南为祝家街,西为东辉路,北为云山路。
本工程总用地面积34746m2。
建筑的功能为住宅小区。
总建筑面积74926.94m2万其中地上面积为37568.03m2。
地下一层建筑面积共37358.91 m2。
本工程设计使用年限为50年,抗震设防烈度6度。
二、工程特点:1、本工程由15幢3层联排别墅和4幢5~6层住宅组成,2幢建筑垃圾房和门卫房为单体,地下室一层均采用框架结构。
采用桩基础、墩基础、天然浅基础,本方案施工范围为采取长螺旋压灌桩的部分。
地下车库底板设计标高为-6.10m (设计±0.000相当于85国家高程基准5.00m)。
本工程共有1744根工程桩,其中¢600的桩有1660根,¢700的有84根,钢筋笼全长。
桩长从西向东根据勘察报告中风化岩面标高统计约7-40不等,桩端设计要求进入中风化持力层标准。
长螺旋压灌桩采用C25、C30商品混凝土,钢筋采用HPB300、HRB400钢筋。
2、基坑支护围护桩采用钻孔灌注桩、长螺旋压灌桩,水泥搅拌桩。
钻孔灌注桩设计桩长为4.5―20m,φ600、φ650φ700﹑φ750,桩顶标高-4.25m;高压旋喷桩设计桩长6.5-7.5m,φ600,桩顶标高-4.300m,水压搅和为25﹪,水压比0.8;水泥搅拌桩密排形式﹑水压搅和为15﹪,水压比为0.45~0.55桩间塔接为200。
长螺旋施工监理细则1. 引言长螺旋钢管桩作为一种新兴的基础施工技术,已经在越来越多的工程中得到应用。
然而,长螺旋施工技术相对于传统挖孔灌注桩和钢筋混凝土桩而言,具有施工难度大、质量控制复杂等特点。
为了保证长螺旋钢管桩施工的质量和安全,本文将介绍长螺旋施工监理的细则。
2. 施工准备1.施工前,监理人员应检查现场的工程准备情况,包括施工场地、设备、材料等,以确保满足施工要求。
2.掌握施工图和设计资料,对施工过程进行跟踪和监控,制定符合实际施工要求的监理方案和施工进度计划。
3.检验施工机械和设备是否符合设计要求和现场实际需要,并做好记录。
3. 施工过程1.施工过程中,应按照设计要求和施工方案的要求进行,监理人员应对长螺旋钢管桩的施工情况进行监管和检查,及时发现施工过程中的问题并提出解决方案。
2.在长螺旋钢管桩的立管安装中,应严格按照设计要求进行,对立管在施工过程中发生的偏移、错位、变形等情况进行及时处理。
3.在长螺旋钢管桩的沉桩过程中,应按照设计图进行施工,及时监测沉桩质量和是否符合要求,同时做好施工记录。
4.在长螺旋钢管桩的钻孔过程中,应确保孔底平整,并保证钻进钢管内的混凝土套管保持垂直位置,以确保锚固质量。
4. 质量验收1.在施工结束时,应对长螺旋钢管桩进行质量验收,确保其满足设计和施工质量要求。
主要包括长螺旋钢管桩的质量、垂直度、水平度、轴心线、锚固长度等。
2.验收结果应及时报告建设单位,汇总质量验收报告,并形成整改方案,处理长螺旋钢管桩施工中存在的问题。
3.质量验收结果应在工程竣工验收时作为重要依据,对长螺旋钢管桩的工程质量负责。
5.长螺旋钢管桩施工监理细则是保障工程质量和安全的重要措施。
在施工过程中,需及时发现和解决长螺旋钢管桩施工中的问题,并确保长螺旋钢管桩的质量符合设计和施工要求,从而保证工程建设的顺利进行。

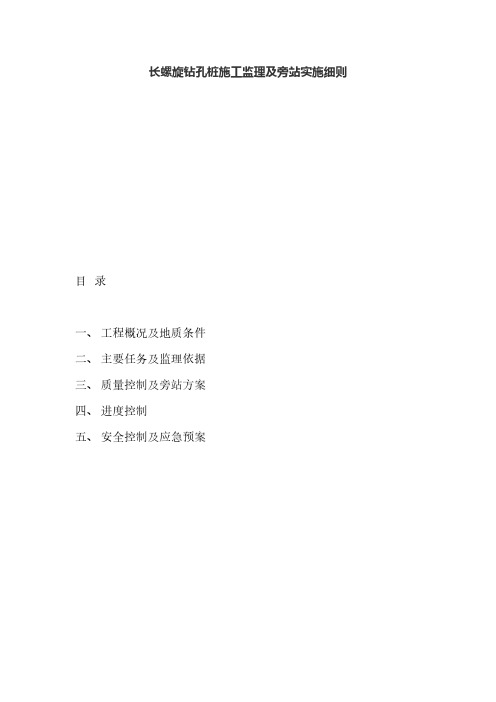

长螺旋钻孔桩施工监理及旁站实施细则目录一、工程概况及地质条件二、主要任务及监理依据三、质量控制及旁站方案四、进度控制五、安全控制及应急预案一、工程概况及地质条件本次拟建的本工程为金地武汉公司投资兴建的圣爱米伦商住小区,占地面积约330亩,总建筑面积约为197869.76平方米。
工程位于武汉市洪山区南湖片南二环以北,本项目由5栋31层结构高层,2栋25层,1栋23层,1栋9层,22栋6+1层组成。
基础形式为CFG桩及冲孔灌注桩。
根据本工程特点和实际情况,在施工中,本监理处应督促承建商主要做好以下各项安全工作:建立安全文明管理机构,规章制度,安全生产目标计划,安全生产责任制,安全教育、安全用电、基坑围护,模板支撑;脚手架搭设,门架安装,机具安装使用,以及各种安全防护措施。
二、主要任务及监理依据按照《监理规划》的要求,在总监授权范围内对冲长螺旋钻孔桩施工施工的质量、进度、投资、安全进行控制,对整个实施过程实行旁站监理,管理相关合同,收集整理本阶段有关的资料,参与子分部验收工作,力争达到本阶段的控制符合项目总目标的控制要求。
监理依据:1、监理规范GB50319-20002、本工程设计图纸3、本工程地质勘察报告4、建筑桩基技术规范JGJ94-945、钢筋焊接及验收规范JGJ18-966、建筑地基基础工程施工质量验收规范GB50202-20027、建筑地基基础设计规范GB50007-2002 8、建筑变形观测规程JGJ8-20079、房屋建筑工程施工旁站监理管理办法-2002三、质量控制及旁站方案1、钻孔桩施工单位的资质审查①施工单位须具备基础工程施工资质,其资质与能力应与本工程规模和技术要求相适应,即基础工程施工二级资质以上。
②工程技术负责人应具有工程师以上技术职称,特种作业人员如电焊工、起重工、桩机工、电工等均应持证上岗。
2、设计文件、会审、变更①施工图纸设计交底和会审应有文字记录,交底后由施工单位填写“图纸会审纪要”,经设计、施工、监理、建设单位会审盖章后作为施工的依据。
长螺旋钻孔灌注桩细则哈尔滨轨道交通1号线1标工程医大二院站钻孔灌注桩监理实施细则编写:审批:哈市轨道交通1号线1标工程项目监理部2009年10月哈市轨道交通1号线1标工程钻孔灌注桩施工监理细则1.工程概况:本工程位于学府路与保健路交叉口,与保健路下的规划4号线车站形成“十”字换乘,车站建设规模13100m2,车站施工起点里程SK3+151.6,车站终点里程SK3+392.9。
医大二院站车站全长244.7m,宽22.7m,顶板覆土3.0m~4.0m,结构型式采用地下二层岛式站台,基坑深度一般为16m左右。
车站1号线出入口位于○5~○6轴间上行线侧,出入口距哈药文化宫13.34m;2号出入口位于○16~○17轴间上行线侧,出入口距离中国农业银行5.06m。
3号出入口位于○16~○17轴间下行线侧,3号出入口施工时需拆除同亨粥铺及部分附属房屋;4号出入口与1号风亭合建,该结构位于车站位于车站小里程端上行线侧,出入口距离医大23~○24轴间下行线侧,距离中国二院办公楼15.33m;2号风亭位于车站○30轴下行线侧,距离中国邮政28~○邮政储蓄所11.6m;3号风亭位于车站○储蓄所12.3m。
哈西客站联络线车站建设规模7800m2,车站全长99.581m,宽25.9m,顶板覆土3.0m~4.0m,结构型式采用地下三层,为侧式站台,本站基坑深度为23m左右,开挖宽度28.0m基坑开挖深度较深,宽度较大,周边建筑物多,因此,本站主体基坑围护结构安全等级为一级,结构重要性系数为1.1,基坑环境保护等级为一级,地面最大沉降≤0.1%H,围护结构最大水平位移≤0.14%H;即哈西联络线地面最大沉降量为23mm;围护结构最大水平位移27mm。
(H为基坑开挖深度)四号线主体围护结构采用Φ1000mm旋挖钻孔灌注桩,桩长32.9m,共154根;一号线附属结构采用Φ600mm长螺旋钻孔灌注桩,桩数量、型2.监理依据:2.4.1《建筑地基基础设计规范》(GB50007-2002);2.4.2《混凝土结构设计规范》(GB50010-2002);2.4.3《建筑抗震设计规范》(GB50011-2001);2.4.4《建筑桩基技术规范》(JGJ94-94);2.4.5《建筑地基基础工程施工质量验收规范》(GB50202-2002);2.4.6《建筑地基基础技术规范》(DB21/907-2005);2.4.7《混凝土结构工程施工质量验收规范》(GB50204-2002);2.4.8《建设工程监理规范》(GB50319-2000)。
长螺旋钻孔灌注桩监理实施细则一、工程概况:二、编制依据:1、工程《监理规划》程序2、监理合同、施工合同3、设计施工图纸等设计文件4、国家和地方现行相关法律法规和标准:《建筑结构抗震设防分类标准》(GB50223-2004)《建筑结构荷载规范》(GB 50009-2001)《建筑抗震设计规范》(GB 50011-2001)《建筑地基基础设计规范》(GB50007-2002)《混凝土结构设计规范》(GB 50010-2002)《钢结构设计规范》(GB 50017-2003)《建筑桩基技术规范》(JGJ94-94)《长螺旋挖钻机》(JG/T 5108-1999)三、设计要求:四.施工质量控制一)长螺旋钻孔灌注桩施工质量的事前控制措施:1、审核承包单位资质、进场人员及设备,符合国家规范和地方标准且能满足施工质量、进度及安全需求;应要求施工单位将桩机及水泥浆制备等设备的合格证,年检证,准运行证,及试运行情况,同时检查参加现场施工人员的上岗证和操作证报送监理单位备案和现场抽检核查。
2、审核承包单位上报的施工组织设计,对存在的问题指出并加以纠正;3、联系业主及设计对承包单位进行平面位置及高程控制点交底,审核承包单位对控制点的闭合复测成果,并组织进行控制点复核,符合设计要求精度后同意使用并要求承包单位加以保护;4、复核承包单位上报的桩位坐标及高程计算成果,对存在的问题指出并加以纠正;影响施工的管线和障碍物已清除干净。
5、熟悉图纸、地勘等资料,参照监理规划及相关规范规程,编写长螺旋钻孔灌注桩施工监理实施细则,对钻孔桩易出现质量问题的工序及重要部位的质量控制,指导现场监理及施工现场负责人提前做好处理问题的准备;6、检查承包单位进场的材料,符合要求方同意使用等。
事前控制所需填报的表格有:《开工报告》、《工程材料/构配件、设备报审表》、《承包单位资质(包括人员资格)报审表》、《施工组织设计、施工方案报审表》、《基准桩(点)、线复测报验单》、《特殊作业人员资格报审表》、《施工设备进场报审表》等。
长螺旋灌注桩监理实施细则***建设监理有限公司****项目监理部20**年*月长螺旋钻孔压灌桩1 桩基工程概况及特点***危旧房改造工程位于**市**路中段,包括1#、2#、3#住宅楼及地下室,本工程采用长螺旋钻孔压灌桩及静压管桩基础,长螺旋钻孔压灌桩有253根,主要分布在地下室外围及机械停车库基础内,桩径800m m,要求桩端进入泥岩层2m以上。
桩身材料采用混凝土C30,钢筋采用HP B235、HR B400;桩纵筋接头采用焊接接头;保护层厚度70m m;静压管桩基础有456根,主要分布在3栋塔楼基础内,要求桩端支承于圆砾层上,并需进入持力层≥0.5m,有效桩长≥4.5m。
本工程长螺旋灌注桩的工程特点、控制的重点、难点1、长螺旋灌注桩的施工特点是利用长螺旋成孔管内泵压灌注混凝土后插钢筋笼的施工方法。
2、长螺旋灌注桩的控制难点是钻孔的垂直度控制和钢筋笼插入过程中的垂直度及插入长度控制。
3、长螺旋灌注桩的控制重点是桩位定位、成孔深度(有效桩长)及砼灌入过程提钻速度,以及钢筋笼插入深度的控制4、长螺旋灌注桩成孔需穿过较厚圆砾层,进入泥岩层,因泥岩层可能比较密实,进入较为困难,影响打桩速度,保证有效桩长和按期完工较困难。
2 编制依据1、施工设计图纸及地质勘察报告2、本工程长螺旋钻孔灌注桩及静压管桩施工方案3、本工程监理规划4、《建设工程监理规范》(GB50319)5、《建筑工程施工质量验收统一标准》(G B50300)6、《建筑地基基础工程施工质量验收规范》(G B50202)7、《混凝土结构工程施工质量验收规范》(GB50204)8、《建筑桩基技术规范大》(J GJ94)9、《建筑基桩检测技术规范》(JG J106)10、《钢筋焊接及验收规范》(GJ G59)11、《建筑机械使用安全技术规程》(J G J33-2001、J119)12、《建筑施工安全检查标准》(J GJ59)13、《施工现场临时用电安全技术规范》(JG J46)3监理的范围及目标:****建设监理有限公司受业主的委托对整个工程的质量、进度、投资、合同、信息、安全等进行全过程的监督和管理,即对整个工程进行“四控制、二管理、一协调”。
长螺旋钻孔压灌混凝土后插钢筋笼成桩监理细则作者:田树栋一、引言长螺旋钻孔压灌混凝土后插钢筋笼成桩施工工艺是近几年发展起来的一种新工艺,其施工过程是由长螺旋钻机成孔,通过钻杆向桩孔内泵压混凝土,然后利用振动器将钢筋笼沉入桩身混凝土中成桩。
该施工方法因具有无泥浆污染、施工速度快、施工效率高、成本较低等优点而得到广泛应用。
本文结合人民日报社报刊综合业务楼工程,总结了工程中采用的施工工艺、配套设备、机具、施工要点、质量控制中出现的问题及解决措施。
一、工程概况喀喇沁旗锦山蒙古族中学综合楼工程总占地面积,工程±,基坑开挖深度为和。
二、工程地质及水文地质条件根据岩土工程勘察报告,场区地势较平。
拟建场地地层按成因年代分为人工堆积层和第四纪沉积层大类。
)人工堆积层包括①房渣土、碎石填土,①黏质粉土、粉质黏土填土。
堆积层厚~。
)第四纪沉积层包括②粉质黏土~黏质粉土,②黏质粉土、砂质粉土,②黏质粉土、砂质粉土,③粉质黏土~重粉质黏土,③粉质黏土~黏质粉土,④卵石~圆砾,④细砂~中砂,④粉质黏土~重粉质黏土,⑤粉质黏土~黏质粉土,⑤黏土~重粉质黏土,⑤黏质粉土~砂质粉土,⑥卵石。
根据岩土工程勘察报告,拟建场区近年最高水位标高约为,历史最高水位标高约为三、基坑支护设计本工程具有基坑深,周边环境、地下管线及土层条件十分复杂的特点。
根据这些情况,基坑整体采用护坡桩结合预应力锚杆支护体系,护坡桩桩顶位于自然地面。
本工程桩径为,桩中心间距,桩长及,桩身采用均匀配筋,桩身混凝土强度等级为,施工采用长螺旋成孔压灌混凝土后插钢筋笼施工工艺。
四、施工机械及混凝土配合比的要求长螺旋钻孔机1)钻具中心管灌注混凝土,管顶设泄气阀,中心管直径大于,因为一般混凝土输送软管内径为,为使管中混凝土自由下落,冲开底部活瓣,管内空气从顶部泄出,中心管直径一般为。
2)中心管底部(即钻头处)有两片可开闭的活瓣。
钻具开钻切削土体前,活瓣闭合防止土、砂或水进入中心管内,泵输送混凝土时将活瓣打开。
长螺旋钻孔灌注桩监理实施细则嘉和花园工程威海裕达建设工程咨询有限公司监理旁站方案审批表工程名称:嘉和花园编号:一、工程概况工程名称:嘉和花园工程地点:工程位于临港区,北临浙江路,南临台湾路,东向是威泉路,西向为太平路建设单位:威海信成投资开发建设有限公司勘察单位:威海市水利岩土工程有限公司设计单位:威海市建筑设计院有限公司、威海市规划设计研究院有限公司监理单位:威海裕达建设工程咨询有限公司施工单位:山东鸿泰建设集团有限公司政府质量监督部门:威海市临港区工程质量监督管理站二、编制依据:1、工程《监理规划》程序2、监理合同、施工合同3、公司GB/T19001-2000、ISO9001:2000体系文件4、设计施工图纸5、国家和地方现行相关法律法规和标准:《建筑结构抗震设防分类标准》(GB 50223-2004)《建筑结构荷载规范》(GB 50009-2001)《建筑抗震设计规范》(GB 50011-2001)《建筑地基基础设计规范》(GB 50007-2002)《混凝土结构设计规范》(GB 50010-2002)《建筑桩基技术规范》(JGJ 94-94)《超限高层建筑工程抗震设防管理规定》(建设部第111号令)《长螺旋挖钻机》(JG/T 5108-1999)三、施工质量控制(一)、长螺旋钻孔灌注桩施工质量的事前控制措施:1、审核承包单位资质、进场人员及设备,符合国家规范和地方标准且能满足施工质量、进度及安全需求;应要求施工单位将桩机及水泥浆制备等设备的合格证,年检证,准运行证,及试运行情况,同时检查参加现场施工人员的上岗证和操作证报送监理单位备案和现场抽检核查。
2、审核承包单位上报的施工组织设计,对存在的问题指出并加以纠正;3、联系业主及设计对承包单位进行平面位置及高程控制点交底,审核承包单位对控制点的闭合复测成果,并组织进行控制点复核,符合设计要求精度后同意使用并要求承包单位加以保护;4、复核承包单位上报的桩位坐标及高程计算成果,对存在的问题指出并加以纠正;影响施工的管线和障碍物已清除干净。
长螺旋钻孔灌注桩监理实施细则一、工程概况:二、编制依据:1、工程《监理规划》程序2、监理合同、施工合同3、设计施工图纸等设计文件4、国家和地方现行相关法律法规和标准:《建筑结构抗震设防分类标准》(GB 50223-2004)《建筑结构荷载规范》(GB 50009-2001)《建筑抗震设计规范》(GB 50011-2001)《建筑地基基础设计规范》(GB 50007-2002)《混凝土结构设计规范》(GB 50010-2002)《钢结构设计规范》(GB 50017-2003)《建筑桩基技术规范》(JGJ94-94)《长螺旋挖钻机》(JG/T 5108-1999)三、设计要求:四.施工质量控制一)长螺旋钻孔灌注桩施工质量的事前控制措施:1、审核承包单位资质、进场人员及设备,符合国家规范和地方标准且能满足施工质量、进度及安全需求;应要求施工单位将桩机及水泥浆制备等设备的合格证,年检证,准运行证,及试运行情况,同时检查参加现场施工人员的上岗证和操作证报送监理单位备案和现场抽检核查。
2、审核承包单位上报的施工组织设计,对存在的问题指出并加以纠正;3、联系业主及设计对承包单位进行平面位置及高程控制点交底,审核承包单位对控制点的闭合复测成果,并组织进行控制点复核,符合设计要求精度后同意使用并要求承包单位加以保护;4、复核承包单位上报的桩位坐标及高程计算成果,对存在的问题指出并加以纠正;影响施工的管线和障碍物已清除干净。
5、熟悉图纸、地勘等资料,参照监理规划及相关规范规程,编写长螺旋钻孔灌注桩施工监理实施细则,对钻孔桩易出现质量问题的工序及重要部位的质量控制,指导现场监理及施工现场负责人提前做好处理问题的准备;6、检查承包单位进场的材料,符合要求方同意使用等。
事前控制所需填报的表格有:《开工报告》、《工程材料/构配件、设备报审表》、《承包单位资质(包括人员资格)报审表》、《施工组织设计、施工方案报审表》、《基准桩(点)、线复测报验单》、《特殊作业人员资格报审表》、《施工设备进场报审表》等。
建设项目住院楼 长螺旋钻孔灌注桩监理实施细则
工程建设监理有限责任公司 编 制: 审核批准: 二O一一年 月 日 一、工程概况: 该项目住院楼,地面上最高层数 12 层,局部 13 层。 该住院楼工程地基基础设计等级为乙级,本工程基础根据地质情况采用长螺 旋钻孔灌注桩基础,桩径 Φ=500mm, 施工前必须试成孔,数量不少于 2 个,以便
核对地质资料,检验所选设备,施工工艺及技术。本工程桩基础桩数为 320 根。 二、编制依据 : 1、工程《监理规划》程序 2、监理合同、施工合同 3、设计施工图纸 4、国家和地方现行相关法律法规和标准 :
《建筑结构抗震设防分类标准》 (GB 50223-2004) 《建筑结构荷载规范》(GB 50009-2001) 《建筑抗震设计规范》(GB 50011-2001) 《建筑地基基础设计规范》 ( GB 50007-2002) 《混凝土结构设计规范》 (GB 50010-2002) 《钢结构设计规范》( GB 50017-2003) 《建筑桩基技术规范》(JGJ 94-94 ) 《长螺旋挖钻机》(JG/T 5108-1999 ) 三、设计要求: 1、本工程根据地质情况采用长螺旋钻孔灌注桩基础,桩径 Φ=500mm,施工前必须试成孔,数量不少于 2 个,以便核对地质资料,检验所选设备,施工工艺及技术。
2、以场地的○5 层粉质粘土,○5 2 层中砂,○5 3 层砾砂,○5 5 层圆砂,○6 层粉质粘 土层作为桩端持力层, 单桩承载力特征值为 1500KPa,桩顶标高暂定为 -5.900mm,
最终根据试桩报告及四周地形、 建筑等综合情况确定基础埋深及单桩承载力及基 础图。 3、桩顶设计标高以上应留有混凝土超灌长度不宜小于 0.3 ~ 0.5 米,确保桩
顶标高、混凝土强度达到设计要求。钻孔灌注桩施工时的充盈系数不得小于 1, 也不得大于 1.3 。
- 1 - 4、成孔时应保证桩的设计长度及桩端进入持力层的深度不小于 1.0 米,桩管 入土深度应以标高控制为主,以灌入度控制为辅 5、本工程每根桩施工过程应有完整记录,内容应包括钻孔,一、二次清孔, 沉淤比重,水下混凝土灌注等项目质量检验评定。 灌注桩全部完成后应将桩位竣
工平面图提交有关部门及设计院,经复核后才能进行下一工序的施工。 6、工程桩动测及试桩要求如下: 1 )、桩静载试验桩的施工条件应与工程桩的施工条件相同。 静载试验单桩在
试桩前应进行动测。 2)、用作静载试验的单桩龄期至少应在混凝土浇捣完成后 28 天以上。
3)、本工程桩设计估计极限承载力为 3000KN,单桩承载力试验桩数不少于 3
根且不少于总桩数的 1%。
4)、本工程单桩静荷载试验加载采用慢速维持荷载法并应按 《建筑地基基础
设计规范》 GB50007-2002中有关要求进行,试验报告除提供单桩极限承载力还 应包括试压过程中各项详细数据及曲线图形。 5)、动测试桩应有具有相应资质且有专门技术经验的单位进行, 满足低应变
动测技术规程。动测报告应包括波形曲线, 质量评价、缺损程度以及所在部位及 单桩承载力参考值。 6)、用作静荷载试验的预制工程桩应保证有不少于四周的休止期。 7)、本工程桩身质量检验采用小应变动测法,抽查数量为总桩数的 30%。指
定检测的缺陷桩不应计入随检测的比例内。 7、基槽开挖及回填要求: 1) 、深基坑开挖应有根据支护设计要求的详细的施工组织设计, 开挖前基坑
围护及支撑构件均必须达到设计强度, 开挖过程中应采取措施组织好基坑排水及
防止地面雨水的流入。如发现渗漏立即采取相应措施。 2)、机械挖土时,应按围护设计要求或《建筑地基基础设计规范》有关要求 分层进行,坑底应保留 200~300mm土层用人工开挖,灌注桩顶应妥善保护防止 挖土机械撞击,严禁在工程桩上设置支撑。 3)基槽超挖或槽内有暗滨时应将淤泥清除干净,换以粗砂或粗砂石分层回 填,分层厚度< 300mm,填土宜对称同步进行,并经充分夯实, 基坑局部加深若超
过 1.5m 或基底高差超过 1.5m 时,宜进行地基处理或加固措施。 基坑开挖到标高
- 2 - 后,应对坑底进行保护, 经验槽合格后, 必须及时进行垫层施工。 对特大型基坑, 宜分区分块挖至设计标高后,分区分块及时浇筑垫层。 4 )、地下室外侧应采用粘土或中粗砂分层夯实,地下室沉降缝间空隙应用中粗砂填实。
8、沉降观测应按图纸上设置的观测点进行,观测应从楼层施工起直到建筑 物沉降稳定为止,施工中发现异常情况应及时通知设计人员。 四.施工质量控制 (一)长螺旋钻孔灌注桩施工质量的事前控制措施: 1、审核承包单位资质、进场人员及设备,符合国家规范和地方标准且能满 足施工质量、 进度及安全需求; 应要求施工单位将桩机及水泥浆制备等设备的合 格证,年检证,准运行证,及试运行情况,同时检查参加现场施工人员的上岗证 和操作证报送监理单位备案和现场抽检核查。 2 、审核承包单位上报的施工组织设计,对存在的问题指出并加以纠正; 3、联系业主及设计对承包单位进行平面位置及高程控制点交底,审核承包 单位对控制点的闭合复测成果, 并组织进行控制点复核, 符合设计要求精度后同 意使用并要求承包单位加以保护; 4、复核承包单位上报的桩位坐标及高程计算成果, 对存在的问题指出并加
以纠正;影响施工的管线和障碍物已清除干净。 5、熟悉图纸、地勘等资料,参照监理规划及相关规范规程,编写长螺旋钻孔灌注桩施工监理实施细则, 对钻孔桩易出现质量问题的工序及重要部位的质量控制,指导现场监理及施工现场负责人提前做好处理问题的准备;
6、检查承包单位进场的材料,符合要求方同意使用等。事前控制所需填报的表格有:《开工报告》、《工程材料 / 构配件、设备报审表》、《承包单位资质(包括人员资格)报审表》 、《施工组织设计、施工方案报审表》 、《基准桩(点)、线复测报验单》、《特殊作业人员资格报审表》 、《施工设备进场报审表》等。 7、桩位测量放线: 1) 测量监理工程师负责审查施工单位使用测量仪器年检证及合格文件; 2) 根据建设方提供的放线控制点, 用全站仪或经纬仪对施工方报验的放线结果进行复查,并签署报验单;
3) 指令施工单位对幢号控制轴线桩引至建筑场地外并给予保护,桩位放线
- 3 - 误差控制在规范要求允许的范围内(不大于 1cm); 4) 对桩位用仪器及钢尺检查, 桩位就位后测量监理工程师随机抽样进行复 测; 8、施工前应具备下述资料: 1) 、建筑场地岩土工程勘察资料,当场地较复杂时应作必要的补充勘察; 2) 、建筑物场地和邻近区域内的地上和地下管线及障碍物等的调查资料。 (二)过程控制: 1、机具设备及材料要求:
1) 、材料要求 施工单位拟用于本工程的材料, 必须做好报验工作, 监理人员是否同意材
料在本工程使用要明确审核意见。同时要对进场材料按规范要求取样做好材料的检验、试验工作,试验报告未给出试验结果前材料不得用于本工程。
(1)水泥:配制混凝土的水泥一般宜选用硅酸盐水泥或普通硅酸盐水泥; 使用前必须查明其品种、强度等级,应具有出厂质量证明。 (2)砂:中砂或粗砂,砂应质地坚硬、干净;若有泥块和杂质,使用前 应筛除,其含泥量 : C30 或 C30以上 1.0 %≤ 含泥量 ≤3.0 % ; C30 以下 2.0 ≤含泥量 ≤5.0 。 (3)粗骨料采用粒径不宜大于 20mm。碎石或卵石其含泥量 : C30或 C30 以上 0.5 %≤ 含泥量 ≤ 1.0 % ; C30 以下 0.2 ≤含泥量 ≤2.0 。堆放砂石的
场地应平整夯实,砂石应按品种、规格分别堆放,不得混杂。粗骨料应采用连 续级配,对级配不良的粗骨料,应通过试验进行级配。 (4)钢筋:品种和规格均符合设计规定, 有出厂合格证及试验报告 , 到达
现场,分批分规格检查验收并随机抽样,每批重量不大于 60T,见证复试合格 后方准使用。 (5)外加剂、掺合料,根据施工需要通过试验确定。
采购材料计划应考虑季节性的影响,提前编制。桩体配比由现场选用的桩体材料试验确定,桩体不允许有断桩、缩径等质量问题。
2)、主要机具:
(1)主要设备为 LZ( KL)型长螺旋钻机和 ACF型高压泵车或 SHC-H300 型水泥注浆车,固定式 300 型电动水泥泵,后者最大工作压力为 30MPa,泵量
- 4 - 为 154L/min ;钻杆顶部设导流器管路系统应耐高压,并附有快速连接装置。长 螺旋钻孔机:常用长螺旋钻孔机械的主要技术参数下图1、2、3 。 型号 GLZ--22 GLZ--26 GLZ--30
GLZ—30A
项目 钻孔直径 (mm) 400-800 400-800 400-800 400-800
钻孔深度( m) 22 26 30 30
动力( KW) 45×2 55×2 55×2 75× 2 立柱高度( m) 24.1 28.9 33.5 33.5
滑道轨距 (mm) 330 330 330 600
拔钻力( KN) 240 400 400 400
钻杆转速( r/min ) 24 21 21 21
最大扭矩( KN.m) 33 44 44 60
步幅( m) 1.5 1.5 1.5 1.5
主圈扬机电动机功率( KW) 22 30 30 30
卷扬单绳起重能力( KN) 30 50 50 50
整机回转转角(°) 360 360 360 360
桩架型式 步履式 步履式 步履式 步履式 整机质量( kg) 36000 45000 50000 52000
钻架提升能力( KN) 300 500 500 500
操纵方式 电液操纵 电液操纵 电液操纵 电液操纵 立柱前后倾角(°) ±2 ± 2 ±2 ±2 图 1
型号 SZKL600B SZKL600B
钻孔直径 (mm) 400-600 800 400-600 800
钻孔深度( m) 23 20 25 20
- 5 -
