黔中水利枢纽一期工程水质自动监测系统一期建设及运行维护
- 格式:doc
- 大小:34.50 KB
- 文档页数:3
黔中水利枢纽一期工程总干渠C1标土建及金属结构制安工程(总干0+000~总干12+094)赶工计划及措施中铁五局(集团)有限公司黔中水利枢纽工程总干渠C1标项目经理部2012年5月2日一、工程概况黔中水利枢纽一期工程总干渠C1标起点为水源工程渠首电站尾水池出口,桩号为总干0+000,末端为李家寨隧洞进口前10m处,桩号为总干12+094,总长12.094km。
总干渠C1标明渠5段共7064m,隧洞2座共4563m(梭嘎隧洞长3143m、下安助隧洞长1420m),渡槽2座共467m(平寨渡槽长217m、白鸡坡渡槽长250m)。
渠系配套建筑物有渠首节制闸、白鸡坡节制闸及泄水堰、4个分水斗门、7座排洪渡槽、4座排洪涵洞、20座人行桥(预留5座)、渠外排水沟10条长750m等。
金属结构有渠首及白鸡坡节制闸的闸门、放空闸阀及启闭设备的安装,4个斗门闸阀及启闭设备安装、以及进口检修门槽等。
二、2012年第一季度未完成计划的原因分析1、春节影响。
为了确保业主下达的4700万元年度生产计划的完成,经理部原计划决定2012年春节期间不放假,正常施工,同时结合施工实际情况增加人员及机械设备的投入。
但由于回家过春节为历来的传统,劳务人员基本回家过年,留守施工现场人员数量有限,导致2012年1月16日~2012年2月2日期间工地基本处于半停工状态,严重影响了生产计划的实施。
2、天气影响。
由于贵州地区气候条件限制,2012年1、2月份雨水天气多,持续时间长,温度低,对明渠、渡槽等工程施工造成较大影响。
3、供电影响。
受地方电力线路老化影响,2012年一季度农网供电极不稳定,经常性的停电,因下安助隧洞渗水情况较严重,受停电影响,下安助隧洞积水严重,停电一天基本需要用两天时间抽水方可继续施工。
4、地质影响。
梭嘎隧洞进口围岩全部为V类,渗水严重,总干2+118~总干2+228段隧底为淤泥,对隧洞出渣造成一定的影响。
梭嘎隧洞出总干4+300~总干4+290段为一大型溶洞,处理此溶洞耽误较长时间,对隧洞施工进度造成较大的影响;同时该隧洞出口总干4+124~总干4+084段位于冲沟填充带内,填充物均为粘土夹孤块石,造成2012年3月隧洞开挖进度非常缓慢。

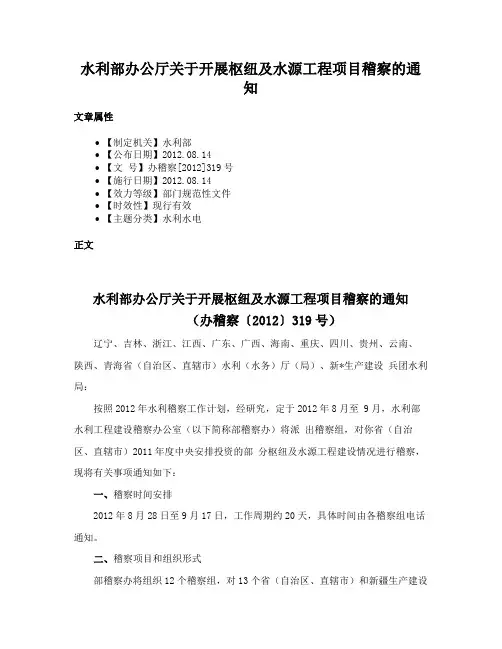

水利部办公厅关于开展枢纽及水源工程项目稽察的通知文章属性•【制定机关】水利部•【公布日期】2012.08.14•【文号】办稽察[2012]319号•【施行日期】2012.08.14•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】水利水电正文水利部办公厅关于开展枢纽及水源工程项目稽察的通知(办稽察〔2012〕319号)辽宁、吉林、浙江、江西、广东、广西、海南、重庆、四川、贵州、云南、陕西、青海省(自治区、直辖市)水利(水务)厅(局)、新*生产建设兵团水利局:按照2012年水利稽察工作计划,经研究,定于2012年8月至 9月,水利部水利工程建设稽察办公室(以下简称部稽察办)将派出稽察组,对你省(自治区、直辖市)2011年度中央安排投资的部分枢纽及水源工程建设情况进行稽察,现将有关事项通知如下:一、稽察时间安排2012年8月28日至9月17日,工作周期约20天,具体时间由各稽察组电话通知。
二、稽察项目和组织形式部稽察办将组织12个稽察组,对13个省(自治区、直辖市)和新疆生产建设兵团2011年度中央安排投资的24个枢纽和水源工程进行稽察,具体项目见附件1。
稽察组由稽察特派员负责,成员由稽察特派员助理、前期设计专家、建设管理专家、计划管理专家、财务管理专家、质量安全专家组成。
三、稽察工作方式(一)各省级水行玫主管部门组织相关项目建设单位提前开展自查工作,并准备汇报材料。
(二)稽察组开展工程现场稽察,听取项目法人及各参建单位汇报,查阅工程建设资料,查看工程现场;委托检测单位对部分工程进行实体质量检测。
(三)针对发现的主要问题和整改意见,稽察组与项目法人和相关参建单位交换意见。
(四)稽察组与省级水行政主管部门和相关单位交换意见。
四、有关要求各单位应高度重视,认真做好稽察各项准备,如实提供有关资料(见附件2),积极配合稽察组开展工作。
请确定1名处级干部做稽察工作联系人,并将人员名单和联系方式于2012年8月20 曰前告知各稽察特派员助理。
贵州省黔中水利枢纽工程管理条例(2020年修正)文章属性•【制定机关】贵州省人大及其常委会•【公布日期】2020.09.25•【字号】贵州省人民代表大会常务委员会公告2020第13号•【施行日期】2020.09.25•【效力等级】省级地方性法规•【时效性】现行有效•【主题分类】水污染防治,水利综合规定正文贵州省黔中水利枢纽工程管理条例(2015年1月15日贵州省第十二届人民代表大会常务委员会第十三次会议通过自2015年3月1日起施行根据2020年9月25日贵州省第十三届人民代表大会常务委员会第十九次会议通过的《贵州省人大常委会关于修改〈贵州省道路交通安全条例〉等地方性法规的决定》修正)第一章总则第一条为加强黔中水利枢纽工程管理,优化配置水资源,促进经济社会可持续发展,根据《中华人民共和国水法》、《中华人民共和国水污染防治法》等法律、法规的规定,结合本省实际,制定本条例。
第二条本条例所称黔中水利枢纽工程,是指经国家和省批准的,涉及贵阳市、安顺市、六盘水市、毕节市、黔南州及贵安新区,以城镇供水、农业灌溉为主,兼顾发电等综合利用的水库 (含调蓄水库)、水源枢纽和输配水组成的水资源配置体系。
第三条本条例适用于黔中水利枢纽工程管理、水源保护、水量调配、监督保障等活动。
第四条黔中水利枢纽工程管理实行统一管理与属地管理相结合的体制,属地管理应当服从统一管理。
省人民政府应当加强对黔中水利枢纽工程管理工作的领导,统筹解决黔中水利枢纽工程建设、水环境保护、水量调配、生态补偿等重大问题。
省人民政府水行政主管部门负责黔中水利枢纽工程的监督管理工作。
黔中水利枢纽工程建设管理机构(以下简称黔中水利建管机构)统一负责黔中水利枢纽工程的建设、管理维护、水质监测等具体工作。
第五条黔中水利枢纽工程涉及的县级以上人民政府应当加强本行政区域内黔中水利枢纽工程的保护、沿线地区生态治理和水污染防治,建立生态保护机制,协助解决土地使用、交通运输、电力供应等方面的问题。
5.方茴说:"那时候我们不说爱,爱是多么遥远、多么沉重的字眼啊。
我们只说喜欢,就算喜欢也是偷偷摸摸的。
"6.方茴说:"我觉得之所以说相见不如怀念,是因为相见只能让人在现实面前无奈地哀悼伤痛,而怀念却可以把已经注定的谎言变成童话。
"7.在村头有一截巨大的雷击木,直径十几米,此时主干上唯一的柳条已经在朝霞中掩去了莹光,变得普普通通了。
2010年西部大开发新开工23项重点工程据国家发展和改革委员会7月5日介绍,为深入实施西部大开发战略,积极扩大内需,促进西部地区又好又快发展,国家计划2010年西部大开发新开工23项重点工程,投资总规模为6822亿元。
上述23项新开工重点工程包括:铁路:沪昆客运专线长沙至昆明段;成都至贵阳铁路乐山至贵阳段;西安至成都客运专线西安至江油段;宝鸡至兰州客运专线;成都至重庆客运专线;公路:云南大理至丽江公路;新疆库车至阿克苏公路;甘肃雷家角(陕甘界)至西峰公路;机场:贵州贵阳机场改扩建;西部支线机场建设;电力:广西防城港核电一期工程;四川大渡河猴子岩和雅砻江桐子林水电站;西部光伏电站建设;西部风电基地建设;西部农网改造升级工程;青藏直流联网工程;新疆电网与西北电网联网工程;水利:贵州黔中水利枢纽一期工程;西藏旁多水利枢纽;内蒙古海勃湾水利枢纽;新疆兵团肯斯瓦特水利枢纽。
能源:内蒙古胜利东二号露天煤矿二期工程;新疆大井矿区南露天煤矿一期工程;工程具体介绍:沪昆客运专线长沙至昆明段工程:该工程位于云南省、贵州省、湖南省,起自湖南省长沙市的新长沙站,沿途经过湖南省长沙市(长沙县、望城县)、湘潭市(湘潭县、韶山市、湘乡市)、娄底市(娄星区、涟源市、冷水江市、新化县)、邵阳市(新邵县和隆回县)、怀化市(溆浦县、中方县、鹤城区、芷江县、新晃县),在贵州省境内主要经过六盘水市(盘县)、黔西南布依苗族自治州(普安县、晴隆县)、安顺市(关岭县、镇宁县、西秀区、平坝县)、贵阳市(清镇市、金阳新区、三桥马王庙片区、乌当区)、黔南布依苗族自治州(贵定县)、黔东南苗族侗族自治州(麻江县、凯里市、台江县、剑江县、三橞县),在云南省境内主要经过昆明市(呈贡县、官渡区、嵩明县)、曲靖市(麒麟区、沾益县、富源县),正线全长1167千米,并包括引入怀化、贵阳、昆明枢纽配套工程。

10月19日上午,由第二十项目部承建的贵州省黔中水利枢纽工程建设管理局综合用房项目一期(业务用房1号楼)工程顺利竣工,建设单位举行了搬迁揭牌仪式。
该
工程位于贵州省贵阳市观山湖区宾阳大道与体育路交叉口东北角,总建筑面积18754
平方米其中地上部分5层,建筑高度23.1米。
工程主要包括综合服务中心、防汛物资仓库、远程监控中心、水质监测中心、数据中心、档案库房、调度中心等,地下部分主要为车库、柴油发电机房及其他辅助设备用房。
由于特殊地质,人工挖孔桩施工过程中出现溶洞,孔桩桩底涌泥等情况,
影响了工程工期,项目部合理安排,全力以赴加快工程进度,同时,始终坚持高质量建设,严标准管理,保质保期地完成了本项目的建设任务,受到建设单位的高度称赞。
目前,项目部正在为最后的验收做准备。

黔中水利枢纽工程存在的问题及运行管理对策作者:杨秀才来源:《现代农业科技》2010年第20期摘要分析了黔中水利枢纽工程的现状,指出其存在问题,提出了对策,以保障黔中水利枢纽工程顺利实施。
关健词黔中;水利枢纽工程;概况;存在问题;对策中图分类号 TV213 文献标识码A文章编号 1007-5739(2010)20-0273-02黔中水利枢纽工程项目是贵州省有史以来最大的水利枢纽工程,也是贵州水利“十一五规划”龙头项目。
黔中水利枢纽工程项目一期工程涉及贵州省3市(贵阳、安顺、六盘水)1州(黔南)1地区(毕节)的10个县(区、特区)和贵阳、安顺市区。
工程总投资80亿元,年调水量7.41亿m2,拟解决贵阳、安顺市城区城市供水,以及六枝北部和东部、普定南部、镇宁北部、关岭中部、西秀区南部和东部、平坝南部、长顺西北部等7县49个乡镇43 426.7 hm2农田灌溉用水和36.35万头牲畜饮水。
1工程概况1.1工程环境及资源环境现状黔中水利枢纽工程水源水库工程区地处贵州省西北部长江与珠江两大水系上游交错地带的三岔河流域上游区,流经毕节地区的威宁、赫章、纳雍、织金,六盘水市的钟山区、水城、六枝等行政区,流域面积3 492 km2。
区内喀斯特岩溶发育、生态环境脆弱,水土流失严重,但煤炭等主要矿产资源较为丰富。
1.2工程区工农业生产布局三岔河流域煤、铁、铅、锌等矿产资源主要集中分布在中上游六盘水市的水城、六枝等地,区内工业行业主要为煤炭、钢铁、电力、有色金属冶炼、建材、炼焦等,同时还有机械、化肥、酿造、粮油及其他农副产品加工等工业。
流域内旱作坡耕地多,农耕基础条件差。
据统计,流域内排放废水的主要企业有87家,排工业、生活污废水0.66亿m3/年;其中排悬浮物、有机物、氮、磷、石油类、铜、铅、镉、六价铬、氰化物、硫化物等污染物5.2万t/年。
流域区农业及农村面源通过各种渠道排放的悬浮物、有机物、氮、磷等污染物约5.9万t/年。
黔中水利枢纽工程生态环境评价体系研究管世烽;夏振尧;陈毅;胡文静;张伦;张琳琳;马鑫【摘要】水利工程其生态环境影响评价是一项十分复杂的工程.文章阐述了基于德尔菲法和层次分析法理论建立的生态环境影响综合评价体系,并运用该评价体系分析和评价了黔中水利枢纽工程建设对其生态环境的影响程度,确定了该工程的17项评价指标及其评分等级和权重,综合评价的结果为良,认为得到了较为合理、可靠的生态环境影响评价结果,同时证实了该评价体系的实用性.【期刊名称】《安徽农业科学》【年(卷),期】2014(000)031【总页数】3页(P11180-11182)【关键词】水利工程;生态环境体系;评价指标;层次分析法;德尔菲法【作者】管世烽;夏振尧;陈毅;胡文静;张伦;张琳琳;马鑫【作者单位】三峡大学三峡地区地质灾害与生态环境湖北省协同创新中心,湖北宜昌443002;三峡大学水利与环境学院,湖北宜昌443002;三峡大学三峡地区地质灾害与生态环境湖北省协同创新中心,湖北宜昌443002;三峡大学水利与环境学院,湖北宜昌443002;三峡大学土木与建筑学院,湖北宜昌443002;三峡大学土木与建筑学院,湖北宜昌443002;三峡大学土木与建筑学院,湖北宜昌443002;三峡大学生物与制药学院,湖北宜昌443002【正文语种】中文【中图分类】S274自20世纪初期开始,人类社会经济活动的能力和强度急剧增加,对生态环境的影响也从单一生态系统扩展到人类生活的整个区域,生态问题越来越突出,区域性生态环境问题已经成为许多国家可持续发展的重要制约因素[1]。
水利工程具有供水、灌溉、发电、防洪等功能,既有经济效益,又有改善生态环境的意义。
但水利工程也会产生一些如水土流失等生态环境方面的不利影响。
水利工程引起的自然环境问题和生态环境问题是制约水利工程建设的重要因素,将生态环境效益与经济效益结合起来作为水利工程建设的长远目标是水利工程建设与生态建设相互关系研究的重点[2~6]。
黔中水利枢纽一期工程水质自动监测系统一期建设及运行维护一、投标供应商资格要求:
符合政府采购法第二十二条规定,提供政府采购法实施条例第十七条规定资料:①具有独立承担民事责任的能力:提供法人或其他组织的营业执照等证明文件,或自然人身份证明;
②具有良好的商业信誉和健全的财务会计制度:提供2016或2017年度财务状况报告材料;
③具有履行合同所必须的设备和专业技术能力:具备履行合同所必需的设备和专业技术能力的证明材料;
④具有依法缴纳税收和社会保障资金的良好记录:提供2018年度任何一个月依法缴纳税收和社会保障资金的相关材料(或者是提供相应证明其依法免税或不需要缴纳社会保障资金的有效证明);
⑤参加本次政府采购活动前三年内,在经营活动中没有违法违规记录:提供参加政府采购活动前3年内在经营活动中没有重大违法记录的书面声明;
⑥法律、行政法规规定的其他条件:无。
⑦本项目不接受联合体投标。
(2)特殊资格要求:
①投标供应商须是主要产品(常规五参数、高锰酸盐指数、氨氮、总磷、总氮)的生产厂家或其授权代理商,授权代理商需提供原制造厂商针对本项目主要产品的授权书原件。
②主要设备(常规五参数自动分析仪、氨氮自动分析仪、高锰酸盐指数自动分析仪、总磷自动分析仪、总氮自动分析仪)必须为同一个生产厂家提供,否则视为无效投标。
主要产品制造商指主要设备生产厂家。
二、简要技术要求、服务要求:
黔中水利枢纽一期工程总干渠渠首,桂家湖水库、革寨水库及凯掌水库取水口共4个水源地水质自动监测站点建设,建设水质自动监测站采集数据平台。
饮用水源地水质自动监测站由采水系统、配水系统、分析测试系统、数据采集与传输系统、控制系统、子站站房等部分构成;由采水配水单元、水样预处理单元、制样单元、检测分析单元、留样单元、系统辅助单元、数据采集与传输控制单元以及基站控制软件等9个单元组成。
配备专用数据采集传输仪器,采集各台仪器数据,通过有线或无线通信设备将数据传输到监控中心。
站房建设:建筑面积60 m²,钢筋混凝土框架结构,一层建筑。
水质自动监测站采集数据平台建设。
监测项目:水温、pH、溶解氧、电导率、浊度、高锰酸盐指数、氨氮、总磷、总氮、叶绿素a和透明度。
监测频次:每天6次。
运行维护期限:3年。
详见招标文件。
三、商务要求:
1、交货期及安装调试期
合同签订后,立即同时开展合同建设内容,在合同签订后3个月内完成安装调试。
2、质保期及售后服务
1)、质保期:2年
质保期为项目验收合格之日起算。
2)、售后服务期:3年
(1)自项目验收合格之日起,中标供应商应免费提供3年的售后服务。
由中标供应商无偿负责培训相关管理操作人员。
(2)投标文件包括售后服务条款及实施办法等,并有明确的售后服务措施,免费服务期限为项目整体验收合格后3年。
服务包括系统升级、维修和维护运行技术支持。
中标供应商在24小时内到达现场并解决系统出现的任何问题。
3)、运行维护期:3年
本项目运行维护期分两段计费:
(1)项目运行维护期第1年为项目安装调试完之日起算1年运行维护期;(2)2年运行维护期(第1年运行维护期结束之日起算2年)。
投标人应根据采购清单(一)、采购清单(二)分别报价。
3、服务地点
服务地点:各个水质自动监测站场地,具体按采购人指定确定。
4、付款方式
本项目在签订中标合同后7个工作日内无息支付合同总金额的40%;安装调试完成经初步验收合格后7个工作日内无息支付合同总金额的40%;试运行期结束,经合同完工验收合格后7个工作日内无息支付合同总金额的17%;合同总金额的3%作为质保金,质保期结束后7个工作日内无息支付。
后期2年的运行维护费依据贵州省财政厅年度计划安排进行支付。
付款前,中标单位须提交由中国税务部门统一监制的、正式的发票交付给采购人,发票总金额为合同总金额。
5、投标有效期
投标有效期为60 日历天。
6、履约担保
中标单位应在签订合同之前向采购方提交履约保证金,提交的履约保证金为合同金额的7%,用于支付因中标人不能完成其合同义务而应承担的违约金。
履约保证金的有效期为合同服务期满。
7、投标报价说明
1)投标人应根据采购清单(一)、采购清单(二)分别进行报价;若投标人未对采购清单(二)进行报价,则费用视为已计入其他相关的单价或价格之中。
2)投标人所报采购清单(一)的总价即为投标总报价。
采购清单(二)的总价不计入本项目的投标总报价。
3)投标人所填报的采购清单(二)的相关报价只作为后期招标人支付使用的依据。
8、其他要求
无
四、评分办法:
1、评标办法
本项目采用综合评分法进行评审。
综合评分法,是指在满足采购文件实质性要求的前提下,评标专家按照采购文件中规定的各项评审因素及其分值进行综合评分后,以评分从高到低的顺序推荐1至3家投标人作为中标候选人的评标方法。
第二节评分标准
2、评分因素
评分的主要因素分为价格因素、技术因素和商务因素(如财务状况、信誉、业绩、服务期等)。
评分因素详见评分表。
评标分值保留至两位小数。
评标时,评标专家依照评分表对每个有效投标人的投标文件进行独立评审、打分。
