自动喷水灭火系统工程技术交底
- 格式:docx
- 大小:11.21 KB
- 文档页数:3
喷淋工程技术交底引言概述:喷淋工程技术交底是指在工程施工前,施工单位向相关人员详细介绍喷淋系统的设计方案、施工要求、操作方法等技术细节,确保施工过程中的顺利进行。
喷淋系统在工业生产中起着重要作用,能够有效控制火灾、降低灾害损失,因此技术交底至关重要。
一、设计方案1.1 系统布局:详细介绍喷淋系统的布局方案,包括管道走向、喷头位置等。
1.2 喷头选择:说明不同场所需要使用的喷头类型,如喷雾式、喷射式等。
1.3 系统压力:确定系统所需的水压大小,保证喷淋系统正常运行。
二、施工要求2.1 材料选用:要求使用符合国家标准的管道、喷头等材料,确保系统质量。
2.2 安装规范:要求施工人员按照设计方案进行安装,保证系统稳定性。
2.3 联动设置:对于需要与其他系统联动的喷淋系统,要求设置相应的控制装置,确保系统正常运行。
三、操作方法3.1 启动流程:介绍喷淋系统的启动流程,包括手动、自动启动方式。
3.2 停止操作:说明如何停止喷淋系统的运行,确保系统在非工作时不浪费水资源。
3.3 定期检查:强调定期对喷淋系统进行检查与维护,确保系统长期有效运行。
四、安全注意事项4.1 防冻措施:在寒冷地区,要求加强对喷淋系统的防冻措施,避免管道冻裂。
4.2 泄漏处理:指导相关人员如何处理喷淋系统的泄漏情况,避免造成二次灾害。
4.3 紧急演练:要求定期进行喷淋系统的紧急演练,提高应急处置能力。
五、验收标准5.1 设计验收:对设计方案进行验收,确保设计符合相关标准。
5.2 施工验收:对喷淋系统的施工质量进行验收,确保系统安全可靠。
5.3 运行验收:对系统的运行情况进行验收,确保系统正常运行。
结语:喷淋工程技术交底是确保喷淋系统施工质量和运行安全的重要环节,只有做好技术交底,才能保证喷淋系统在工业生产中发挥应有的作用。
希望相关人员能够严格按照技术交底要求进行操作,确保喷淋系统的正常运行和安全性。
技术交底记录单位工程名称:###################消防工程交底单位###################项目部日期接底单位管道组交底人分项工程名自动喷淋系统安装接底人称一、概况:本工程自动喷淋系统用水由水泵房喷淋泵加压供给,火灾初期由主楼屋顶消防水箱和稳压装置供水。
自动喷水管道上的阀门均应常开,报警阀前的控制阀门和水流指示器前的阀门均采用信号阀,通过电信号把该阀的启闭状况显示在消防控制中心的控制屏上,水力警铃就近引至值班室。
自动喷水管道采用镀锌钢管,DN≦65 mm采用丝接,DN>65 mm采用沟槽机械式接口。
二、操作工艺及施工方法l、施工前的准备工作(1)自动喷水灭火系统的控制阀、喷头、水流指示器、安全信号、压力开关以及与之配套的火灾报警系统系列产品,均应符合国家及省、市有关标准,且经检测合格,不合格产品不能使用。
(2)自动喷水系统在施工前,设计单位应向施工单位进行详细的技术交底,并有专人负责施工质量检查及系统设备保管、检验。
2、材料检验(1)管子、管件各种支架所用材质、规格、型号等应和设计图纸所标明的要求相符。
(.2)管子表面要求无裂纹、缩孔、夹渣、重皮等缺陷。
管子的尺寸偏差要符合现行颁布标准和国标要求。
管子的螺纹密封面完整、无损伤、毛刺等缺陷,精度及表面粗糙度应达到设计要求和制造标准。
(3)非金属密封垫片要求质地柔软、无老化变质或分层现象,表面无掼伤、皱纹等缺陷。
法兰密封面应平整光洁,不得有毛刺及径向沟槽,凹面法兰能自然嵌合,面的高度不得低于凹槽的深度。
3、喷头检验(1) l喷头,的龟标必须明显,且符合规定的色标温级,不得自行在喷头上涂其他颜色涂层。
凡发现色标和温级不符的喷头,要退回厂方,不得凑合使用。
·(2)工程中所用的各种型号、规格喷头,要按标准进行使用前的抽检,不合格的不能使用。
(3)喷头型号、规格要符合设计要求,喷头的温级要和使用环境相协调,即闭式喷头的动作温度比使用环境温度同30℃左右。

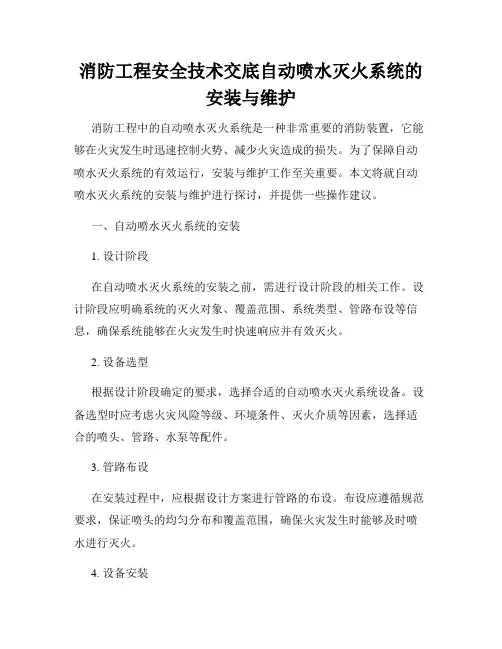

消防工程安全技术交底自动喷水灭火系统的安装与维护消防工程中的自动喷水灭火系统是一种非常重要的消防装置,它能够在火灾发生时迅速控制火势、减少火灾造成的损失。
为了保障自动喷水灭火系统的有效运行,安装与维护工作至关重要。
本文将就自动喷水灭火系统的安装与维护进行探讨,并提供一些操作建议。
一、自动喷水灭火系统的安装1. 设计阶段在自动喷水灭火系统的安装之前,需进行设计阶段的相关工作。
设计阶段应明确系统的灭火对象、覆盖范围、系统类型、管路布设等信息,确保系统能够在火灾发生时快速响应并有效灭火。
2. 设备选型根据设计阶段确定的要求,选择合适的自动喷水灭火系统设备。
设备选型时应考虑火灾风险等级、环境条件、灭火介质等因素,选择适合的喷头、管路、水泵等配件。
3. 管路布设在安装过程中,应根据设计方案进行管路的布设。
布设应遵循规范要求,保证喷头的均匀分布和覆盖范围,确保火灾发生时能够及时喷水进行灭火。
4. 设备安装设备安装是保证自动喷水灭火系统有效运行的关键环节。
安装应符合相关规范要求,保证设备的牢固性和可靠性。
并且,在安装每一个部件之前,要仔细检查其性能和连接状态。
二、自动喷水灭火系统的维护1. 日常巡检定期对自动喷水灭火系统进行巡检,确认各个设备正常运行。
巡检过程中应注意观察水泵工作状态、管路泄漏情况以及阀门开关是否灵活等,确保系统处于良好的工作状态。
2. 定期维护定期对自动喷水灭火系统进行维护,包括检查设备的可操作性、检修泵浦、清洗喷头和管路等。
维护过程中应遵守相应的操作规程,确保系统在维护后能够正常运行。
3. 紧急情况演练不定期地进行紧急情况演练,提高操作人员对自动喷水灭火系统的熟悉程度和应急处理能力。
演练过程中应模拟真实火灾场景,检验系统的响应速度和灭火效果。
4. 故障排除遇到自动喷水灭火系统的故障情况,应及时排除。
对于无法解决的故障,应联系专业技术人员进行维修,确保系统能够及时恢复正常。
总结:自动喷水灭火系统的安装与维护是保障消防工程安全的重要环节。
自动喷水灭火系统自动喷水灭火系统一、安装准备:一、安装准备: 1. 熟悉图纸并对照现场复核管路、熟悉图纸并对照现场复核管路、设备位置、设备位置、标高是否有交叉成排列不当,标高是否有交叉成排列不当,及时与设计人及时与设计人员研究解决,办理洽商手续。
员研究解决,办理洽商手续。
2. 安装前进场设备材料检验:进场设备材料规格、型号应满足设计要求:安装前进场设备材料检验:进场设备材料规格、型号应满足设计要求:外观整洁,外观整洁,外观整洁,无缺无缺损、变形及锈蚀;镀锌或涂漆均匀无脱落:法兰密封面应完整光洁,无毛刺及径向沟槽;丝扣完好无损伤;丝扣完好无损伤;水泵盘车应灵活无阻滞及异常声响;水泵盘车应灵活无阻滞及异常声响;水泵盘车应灵活无阻滞及异常声响;设备配件应齐全;设备配件应齐全;报警阀逐个渗漏试验,阀门、喷头抽样强度、严密性试验结果应满足施工验收规范规定。
漏试验,阀门、喷头抽样强度、严密性试验结果应满足施工验收规范规定。
二、管网安装:二、管网安装:1. 自动喷水灭火系统管材应根据设计要求选用,一般采用镀锌钢管及管件,当管子公称直径小于或等于100mm 时,应采用螺纹连接;当管子公称直径大于100mm 时,可采用法兰连接和焊接,焊口内外表面场作好防腐。
法兰连接和焊接,焊口内外表面场作好防腐。
2. 管道安装前应校直管子并清除内部杂物,停止安装时已安装的管道敞口应封堵好。
如需在镀锌管上开孔焊接时应提前预制,必要时管道两端采用法兰活接,焊接后做完清理防腐再安装,严禁在已安装好的镀锌管道上开孔施焊。
腐再安装,严禁在已安装好的镀锌管道上开孔施焊。
3. 管道穿过伸缩缝时应设置柔性短管,管道水平安装宜调0.002~0.005的坡度,坡向泄水装置。
装置。

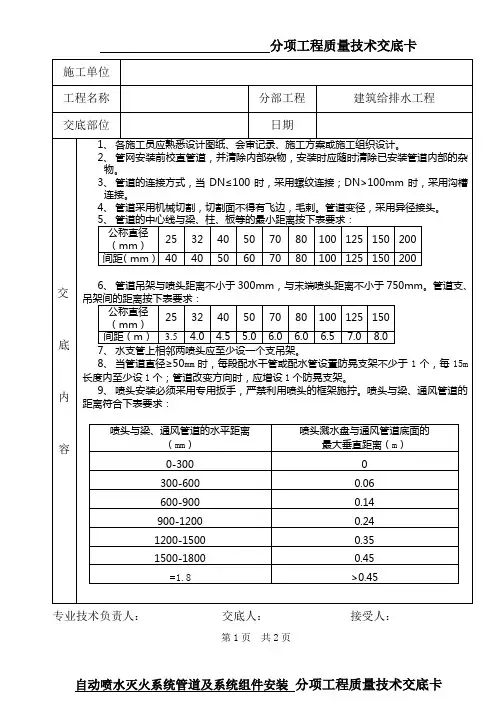

4. 自动喷水灭火系统管道支吊架选材及做法应应施工图册要求,支吊架最大间距符合下列规定:规定:公称称直径(mm ): 25 32 4050 70 80 100 125 150 200 250 300 最大间距(m ): 3.54 4.5 56 6 6.578 9.5 11 12 三、干管安装:三、干管安装:1. 喷洒干管用法兰连接,每根配管长度不宜超过6m ,直管段可把几根连接在一起使用倒链安装,但不宜过长。

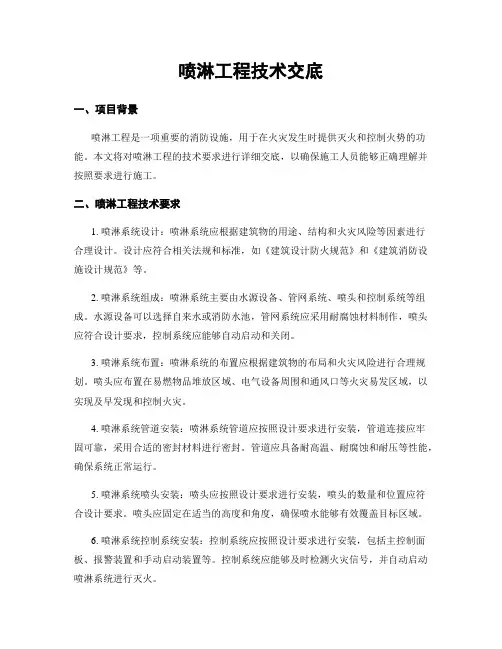

喷淋工程技术交底一、项目背景喷淋工程是一项重要的消防设施,用于在火灾发生时提供灭火和控制火势的功能。
本文将对喷淋工程的技术要求进行详细交底,以确保施工人员能够正确理解并按照要求进行施工。
二、喷淋工程技术要求1. 喷淋系统设计:喷淋系统应根据建筑物的用途、结构和火灾风险等因素进行合理设计。
设计应符合相关法规和标准,如《建筑设计防火规范》和《建筑消防设施设计规范》等。
2. 喷淋系统组成:喷淋系统主要由水源设备、管网系统、喷头和控制系统等组成。
水源设备可以选择自来水或消防水池,管网系统应采用耐腐蚀材料制作,喷头应符合设计要求,控制系统应能够自动启动和关闭。
3. 喷淋系统布置:喷淋系统的布置应根据建筑物的布局和火灾风险进行合理规划。
喷头应布置在易燃物品堆放区域、电气设备周围和通风口等火灾易发区域,以实现及早发现和控制火灾。
4. 喷淋系统管道安装:喷淋系统管道应按照设计要求进行安装,管道连接应牢固可靠,采用合适的密封材料进行密封。
管道应具备耐高温、耐腐蚀和耐压等性能,确保系统正常运行。
5. 喷淋系统喷头安装:喷头应按照设计要求进行安装,喷头的数量和位置应符合设计要求。
喷头应固定在适当的高度和角度,确保喷水能够有效覆盖目标区域。
6. 喷淋系统控制系统安装:控制系统应按照设计要求进行安装,包括主控制面板、报警装置和手动启动装置等。
控制系统应能够及时检测火灾信号,并自动启动喷淋系统进行灭火。
7. 喷淋系统维护保养:喷淋系统应定期进行维护保养,包括清洗喷头、检查管道连接、更换密封材料等。
维护保养应记录在册,并按照规定进行。
三、技术交底内容1. 喷淋系统的设计要求和技术参数,包括水源设备的选择、管网系统的布置和尺寸、喷头的数量和位置等。
2. 喷淋系统的组成和安装要求,包括水源设备、管网系统、喷头和控制系统的安装方法和注意事项。
3. 喷淋系统的施工流程,包括管道安装、喷头安装和控制系统安装等,以及各个环节的验收标准。
一、交底目的为确保自动喷淋系统的安全运行,提高火灾防控能力,现将自动喷淋系统的安全技术要求及操作规程进行交底,请全体人员认真学习并严格执行。
二、交底内容1. 系统组成及工作原理自动喷淋系统由洒水喷淋、水流报警装置、报警阀组组件、管道、供水设施等组成。
其工作原理为:当火灾发生时,温度升高至设定值,喷淋头中的玻璃球破裂,喷头自动喷水灭火,同时发出火灾报警信号。
2. 系统分类自动喷淋系统按洒水喷淋形式分为闭式系统和开式系统;按系统用途组件配置分为湿式系统、干式系统和预作用系统;按开式系统用途和组件配置分为雨淋系统和水幕系统。
3. 系统安装与调试(1)安装前应仔细核对系统图纸,确保安装位置、管道走向、喷淋头数量等符合设计要求。
(2)安装过程中,注意管道连接牢固,阀门启闭灵活,喷淋头安装位置正确。
(3)安装完成后,进行系统试压和冲洗,确保管道无渗漏、锈蚀。
(4)调试过程中,检查系统各组件功能正常,报警阀、水流指示器等报警信号准确。
4. 系统运行与维护(1)定期检查系统各组件,如喷淋头、管道、阀门等,确保无损坏、锈蚀、堵塞等现象。
(2)检查系统压力,确保在正常范围内。
(3)定期进行系统试水试验,检验系统启动、报警功能以及出水情况是否正常。
(4)对系统进行定期清洁,确保系统正常运行。
5. 紧急处理(1)发现系统异常,立即通知相关人员进行检查、维修。
(2)发生火灾时,确保自动喷淋系统能够正常启动,喷水灭火。
(3)在火灾扑救过程中,注意安全,防止意外事故发生。
三、安全注意事项1. 严格遵循操作规程,确保系统安全运行。
2. 定期对系统进行检查、维护,发现问题及时处理。
3. 火灾发生时,保持冷静,确保自动喷淋系统正常启动。
4. 禁止私自拆装、改装系统,防止系统损坏。
5. 加强对系统操作人员的培训,提高安全意识。
四、交底要求1. 全体人员认真学习本交底内容,确保掌握自动喷淋系统的安全操作技术。
2. 在实际操作过程中,严格遵守安全规程,确保系统安全运行。
自动喷淋系统施工技术交底一、编制依据:1、定襄盛世华城3#地块超市2、各层公共区域内综合标高断面图3、消防图纸会审纪要(喷淋交底部分)4、定襄盛世华城3#地块超市工程施工组织设计方案5、公司下发的有关“技术文件”6、《自动喷水系统施工及验收规范》GB50261-20057、《建筑给排水及采暖工程施工质量验收规范》GB50242-20028、《自动喷水与水喷雾灭火设施安装标准图集》04S2069、《沟槽式连接管道工程技术规程》CECS 151 2003一、工程施工范围:地上一至三层和地下室的喷淋主管、支管、支架的施工.其中DN150、DN125、DN100管道接口采用卡箍件连接,DN80~DN25管道采用丝扣连接。
2、工程施工目标:①、施工质量目标:确保自动喷淋管道工程施工质量符合消防设计图纸要求,以及《自动喷水系统施工及验收规范》GB50261—2005的验收标准,为创建“汾水杯奖”工程奠定基础.②、施工安全目标:施工全过程严格按《建设工程安全生产管理条例》来施工。
坚持“安全第一,预防为主”的方针,确保本工程自动喷淋管道施工工程安全零事故.③、施工环境目标:施工现场采取扬尘、消防、降噪声、文明等施工技术措施,确保工人作业环境符合《职业健康安全管理体系—规范》(GB/T28001-2001)的有关要求。
④、施工工期目标:所有的自动喷淋管道工程管道安装全部完成,并进行水压试验。
3、工程施工依据:按以上九条并结合现场实际情况进行施工。
三、进度安排:本工程自动喷淋管道施工进度安排计划详见“施工进度计划横道图”。
四、施工准备:1、施工工具:电焊机2台、套丝机1台、管切割机1台、滚槽机1台、钻孔机1台、手柄砂轮机1台、电锤2台、管子钳3把(450㎜、900㎜、1050㎜各一把)、龙门钳(老虎钳)2台、游标卡尺一把、水平仪一台、扳手2把、钢卷尺3把、安装脚手架2套、打压泵。
2、施工材料:DN150~DN25镀锌管道、∠30~65角钢根据现场施工进度按批次进场,DN150~DN80不锈钢波纹管、油麻、防锈漆、膨胀螺丝等都已进场,且经监理验收合格。

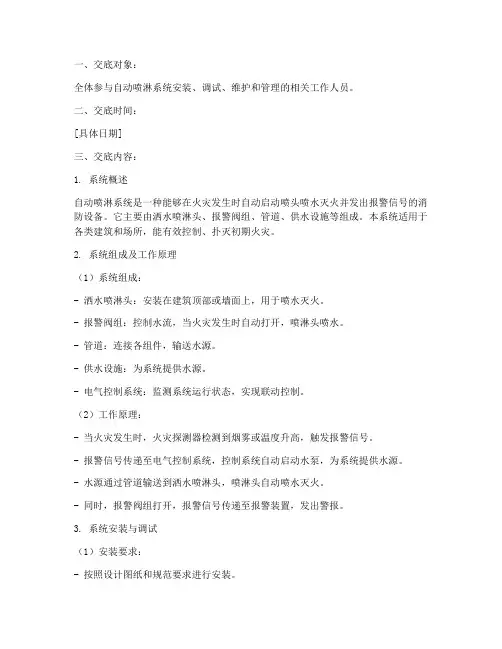

一、交底对象:全体参与自动喷淋系统安装、调试、维护和管理的相关工作人员。
二、交底时间:[具体日期]三、交底内容:1. 系统概述自动喷淋系统是一种能够在火灾发生时自动启动喷头喷水灭火并发出报警信号的消防设备。
它主要由洒水喷淋头、报警阀组、管道、供水设施等组成。
本系统适用于各类建筑和场所,能有效控制、扑灭初期火灾。
2. 系统组成及工作原理(1)系统组成:- 洒水喷淋头:安装在建筑顶部或墙面上,用于喷水灭火。
- 报警阀组:控制水流,当火灾发生时自动打开,喷淋头喷水。
- 管道:连接各组件,输送水源。
- 供水设施:为系统提供水源。
- 电气控制系统:监测系统运行状态,实现联动控制。
(2)工作原理:- 当火灾发生时,火灾探测器检测到烟雾或温度升高,触发报警信号。
- 报警信号传递至电气控制系统,控制系统自动启动水泵,为系统提供水源。
- 水源通过管道输送到洒水喷淋头,喷淋头自动喷水灭火。
- 同时,报警阀组打开,报警信号传递至报警装置,发出警报。
3. 系统安装与调试(1)安装要求:- 按照设计图纸和规范要求进行安装。
- 确保各组件连接牢固,无渗漏。
- 喷淋头安装高度应符合规范要求。
- 电气控制系统安装符合电气安全规范。
(2)调试要求:- 检查系统各组件功能,确保正常工作。
- 进行系统试压,确保管道无泄漏。
- 检查电气控制系统,确保联动功能正常。
4. 系统维护与保养(1)定期检查:- 检查系统各组件外观,确保无损坏。
- 检查管道、阀门等部件,确保无泄漏、锈蚀。
- 检查电气控制系统,确保运行正常。
(2)维护保养:- 清理洒水喷淋头,确保喷水效果。
- 检查报警阀组,确保阀芯灵活。
- 定期更换系统中的过滤网、密封圈等易损件。
5. 紧急处理(1)发现系统故障时,立即停止使用,并通知相关部门处理。
(2)火灾发生时,确保系统自动启动,喷水灭火。
(3)如遇紧急情况,应立即关闭水源,切断系统供电。
四、安全注意事项1. 严格遵守操作规程,确保人身安全。
第1篇一、工程概况本工程为某住宅小区消防工程,包括火灾自动报警系统、自动喷水灭火系统、防排烟系统等。
工程总建筑面积约10万平方米,共计12栋住宅楼,每栋楼设置消防水泵房、消防控制室等设施。
二、施工技术交底1. 施工人员要求(1)施工人员必须具备相应的消防工程施工资质,熟悉消防工程施工规范、技术标准和操作规程。
(2)施工人员进入施工现场必须佩戴安全帽,正确使用个人防护用品,严禁酒后上岗。
2. 施工材料及设备(1)消防管道、阀门、喷头等材料应符合国家相关标准和规范要求。
(2)施工设备应完好,操作人员应熟悉设备性能和操作方法。
3. 施工工艺及方法(1)火灾自动报警系统:严格按照设计图纸进行施工,采用电缆桥架敷设,确保线路安全可靠。
(2)自动喷水灭火系统:管道安装应平直,坡度应符合设计要求,管道连接采用焊接或法兰连接,确保密封性。
(3)防排烟系统:风管制作、安装应符合设计要求,确保风量、风速满足消防要求。
4. 施工质量控制(1)施工过程中,严格按照施工图纸、规范和标准进行质量控制。
(2)对施工材料、设备进行检查,确保符合要求。
(3)施工过程中,加强隐蔽工程验收,确保施工质量。
5. 安全生产管理(1)施工现场设置安全警示标志,确保施工安全。
(2)高空作业人员必须佩戴安全带,严禁违章作业。
(3)施工现场用电安全,严格执行“一闸一保护”原则。
(4)加强施工现场消防管理,确保消防设施完好。
三、施工进度安排1. 施工前期准备:1周2. 火灾自动报警系统施工:2周3. 自动喷水灭火系统施工:3周4. 防排烟系统施工:2周5. 系统调试及验收:1周四、验收标准1. 火灾自动报警系统:按照《火灾自动报警系统施工及验收规范》GB 50166-2007进行验收。
2. 自动喷水灭火系统:按照《自动喷水灭火系统施工及验收规范》GB 50261-2017进行验收。
3. 防排烟系统:按照《建筑防烟排烟系统技术标准》GB 51251-2017进行验收。
消防水喷淋系统技术交底交底内容:1、施工准备:1.1主要材料:1.1.1自动喷洒灭火系统采用热度锌钢管,沟槽连接。
管材镀锌均匀,不得有弯曲,管壁薄厚不均、重皮等现象。
具有厂家的各种资质文件及检测报告。
1.1.2 消防水泵、稳压泵、气压罐、湿式报警阀、压力开关、水泵结合器、喷头等设备进厂后预先要检查,设备无划痕、损伤,具有合格证、检测报告及厂家的各种资质文件。
1.2主要机具:套丝机、压槽机、开孔器、砂轮锯,台钻,电锤,手砂轮,手电钻,电焊机,电动试压泵等机械。
套丝板,管钳,台钳,压力钳,链钳,手锤,钢锯,扳手,倒链,电气焊等工具。
钢卷尺,平尺,角尺,油标卡尺,线坠,水平尺等量具。
1.3作业条件:1.3.1 管道安装所需的基准线已标明。
1.3.2 结合图纸及现场检查管道安装位置及尺寸是否正确。
1.3.3 现场已达到施工条件。
1.2安装准备:1.2.1 熟悉图纸并对照现场复核管路、设备位置、标高是否有交叉成排列不当,及时与设计人员研究解决,办理洽商手续。
1.2.2安装前进场设备材料检验:进场设备材料规格、型号应满足设计要求:外观整洁,无缺损、变形及锈蚀;镀锌或涂漆均匀无脱落:法兰密封面应完整光洁,无毛刺及径向沟槽;丝扣完好无损伤;水泵盘车应灵活无阻滞及异常声响;设备配件应齐全;报警阀逐个渗漏试验,阀门、喷头抽样强度、严密性试验结果应满足施工验收规范规定。
1.2.3沟槽管件的材质、规格要满足设计要求,外观整洁无缺损、掉漆及锈蚀。
2、管网安装:2.1 自动喷水灭火系统管材采用镀锌钢管及管件,当管子公称直径小于100mm时,采用螺纹连接;当管子公称直径大于或等于100mm时,采用沟槽式连接。
2.2 管道安装前应校直管子并清除内部杂物,将安装完的敞口管道临时封堵好。
2.3 管道穿过伸缩缝时应采取防冻、防护措施,水平安装设0.002~0.005的坡度,坡向泄水装置。
2.4 管道压槽要将管道及压槽机垫平、放稳,在压槽时先将管道放入压槽机,定好压槽的深度值,用液压器将管道压实,然后开动压槽机,缓慢升压,完后用专用量具进行测量,合格后进行安装。
自动喷水灭火系统工程技术交底
交底内容:
一、 施工准备
1、 自动喷水灭火系统的施工应由通过专业人员培训考核合格,并经审核批准的 施
工队伍承担。
2、 自动喷水灭火系统施工前应具备下列条件:
① 设备平面布置图、系统图、安装图等施工图及有关技术文件应齐全;
② 设计单位应向施工单位进行技术交底;
二、 材料要求
1、 系统组件、管件及其它设备、材料,应符合设计要求和国家现行有关标准的 规
定,并应具有出厂合格证;
2、 喷头、报警阀、压力开关、水流指示器等主要系统组件应经国家消防产品质 量
监督检验中心检测合格。
3、 管材、管件应进行现场外观检查,并应符合下列要求:
① 表面应无裂纹、缩孔、夹渣、折迭和重皮;
② 螺纹密封面应完整、无损伤、无毛刺;
③ 镀锌钢管内外表面的镀锌层不得有脱落、锈蚀等现象;
④ 非金属密封垫片应质地柔韧、无老化变质或分层现象,表面应无折损、皱 纹
等缺陷;
⑤ 法兰密封面应完整光洁,不得有毛刺及径向沟槽;螺纹法兰的螺纹应完整、
无损伤。
4、 喷头的现场检验应符合下列要求:
① 喷头的型号、规格应符合设计要求;
② 喷头的商标、型号、公称动作温度、制造厂及生产年月等标志应齐全;
③ 喷头外观应无加工缺陷和机械损伤;
④ 喷头螺纹密封面应无伤痕、毛刺、缺丝或断丝的现象;
5、 阀门及其附件的现场检验应符合下列要求:
① 阀门的型号、规格应符合设计要求;
② 阀门及其附件应配备齐全,不得有加工缺陷和机械损伤;
③ 报警阀除应有商标、型号、规格等标志外,尚应有水流方向的永久性标志;
④ 报警阀和控制阀的阀瓣及操作机构应动作灵活,无卡涩现象;阀体内应清洁、 无
异物堵塞;
⑤ 水力警铃的铃锤应转动灵活,无阻滞现象;
⑥ 报警阀应逐个进行渗漏试验。试验压力应为工作压力的 2倍,试验时间应为
5min。阀瓣处应无渗漏。
⑦ 压力开关、水流指示器及水位、气压、阀门限位等自动检测装置应有清晰的铭
牌、安全操作指示标志和产品说明书;水流指示器尚应有水流方向的永久性标志;
安装前应逐个进行主要功能检查,不合格者不得使用。
三、 主要机具设备
1、 机械:套丝机、砂轮锯、台钻、电锤、手砂轮、手电钻、电焊机、电动试压 泵
等机械;
2、 工具:套丝板、管钳、台钳、压力钳、链钳、手锤、钢锯、板手、倒链、气
3、其他:水平尺、线坠、小线、压力表等;
四、 作业条件
1、 向班组进行计划交底,以及质量、技术和安全交底,下达工程施工任务单, 使
班组明确有关任务、质量、技术、安全、进度等要求。
2、 与土建等施工单位办好作业面交接工作,对操作场所进行清理,做好工作面 施
工准备工作。
3、 对材料、设备、半成品的质量、规格、数量等进行清查,并将其部分运至作 业
地点。
4、 施工机械就位并进行试运转,做好维护保养等工作,以保证施工机械能正常 运
行。
5、 检查前道工序的质量,在前道工序的质量合格后才能进行下道工序的施工。
五、 工艺流程
安装准备一分层主干立管安装-分层支管安装一喷洒头支管安装一分层分区强 度试压
及管道冲洗-管道设备安装一喷洒头安装一系统试压一系统通水调试
六、 操作工艺
(一) 、安装准备:
认真熟悉图纸,参看土建结构图、有关设备专业图,核对各种管道及设备的坐标 标
高是否有交叉,管道排列所占空间是否合理。有问题及时与设计和有关人员研 究解
决,办理变更洽商记录。
根据施工方案确定的施工方法作好准备工作。
(二) 、主要分项工程施工方法:
1、预留预埋
预留预埋是水喷淋灭火专业在主体施工中的工作重点, 它主要包括穿墙、梁套管,
管道穿楼板孔洞,设备基础预留孔洞及预埋件等。预留预埋准确与否对整个安装 工
程至关重要。它将直接影响水喷淋灭火系统安装的顺利进行。
⑴ 施工准备期间,专业工长认真熟悉施工图纸,找出所有预埋预留点,并统一 编
号,并在预留预埋图中标注清晰,以便于各专业的预留预埋,同时与其他专业 沟
通,以避免今后安装有冲、交叉现象,减少不必要的返工。
⑵严格按标准图集加工制作套管,套管长度按结构施工图尺寸确定,套管管径 参照
下列标准:
⑶套管安装:
① 刚性套管安装:主体结构钢筋绑扎好后,按照水喷淋灭火施工图标高几何尺寸
找准位置,然后将套管置于钢筋中,焊接在钢筋网中,如果需气割钢筋安装的, 安
装后必须用加强筋加固,并做好套管的防堵工作。
② 穿墙套管安装:土建专业在砌筑隔墙时,按专业施工图标高,几何尺寸将套
管置于隔墙中,用砌块找平后用砂浆固定,然后交给土建队伍继续施工。穿墙套 管
长度与墙厚相等。
③ 穿剪力墙钢套管安装:在钢筋绑扎好后,按照专业施工图确定好套管的标高 和几
何尺寸放置钢套管,找准确切位置后焊牢在周围钢筋上,如果需要气割钢筋 安装
的,安装好后必须用加强筋加固,并做好防堵工作。
④ 穿楼板孔洞预留:预留孔洞根据尺寸做好木盒子或钢套管, 确定位置后预埋,
待混凝土浇筑后取出即可。穿楼板套管长度应高出地面50mm。管道与套管间的 空
隙应采用柔性不燃材料填实。
2、管道支架安装:
⑴管道支架的选型
管道支架加工制作前应根据管道的材质、管径大小等按标准图集进行选型。支架 的
高度应与其它专业进行协调后确定,防止施工过程中管道与其它专业的管道发 生碰
撞”。
⑵管道支架制作加工
管道支架采用工厂化制作,制作质量必须符合规范要求,制作成形后应进行除锈 和
防腐处理。
⑶ 管道支架必须满足管道的稳定和安全,允许管道自由伸缩并符合安装高度。
⑷管道支架、吊架、防晃支架的安装应符合下列要求:
① 管道吊架和支架的位置应以水防碍喷头喷水的效果为原则,一般吊架距喷头 的距
离不宜大于0.75米。管道应固定牢固,支架、吊架之间的距离不应大于下 表的距
离:
公称直径(mm) 25 32 40 50 70 80 100 125 150
距离(m) 3.5 4.0 4.5 5.0 6.0 8.0 8.5 7.0 8.0
② 管道支架、吊架、防晃支架的型式、材质、加工尺寸及焊接质量等应符合设
计要求和国家现行有关标准的规定;
③ 管道支架、吊架的安装位置不应妨碍喷头的喷水效果;管道支架、吊架与喷 头之
间的距离不宜小于300mm ;与末端喷头之间的距离不宜大于 750mm ;
