220kV百高I线#1-#2杆塔跨越10kV坡百线停电施工方案
- 格式:doc
- 大小:466.50 KB
- 文档页数:25
220 kV南梧Ⅰ、Ⅱ回输电线路升高方案
邹灵岚;尹晓霞
【期刊名称】《人民长江》
【年(卷),期】2007(038)005
【摘要】城市日新月异的发展使得当前较多的输电线路普遍存在升高问题,如因城市建设的回填土抬高地面或新建工程的需要,很多旧线路的安全距离不够都需要升高.220 kV南梧Ⅰ、Ⅱ回输电线路升高工程采取依靠新装铁塔提升导地线的方法,
将该耐张段内线路升高,大大减少了停电时间和电能损失,节省了较多的人力、物力、财力,产生了较大的国民经济效益.
【总页数】2页(P92,96)
【作者】邹灵岚;尹晓霞
【作者单位】武警水电第二总队,第八支队,福建,厦门,361009;武警水电第二总队,第八支队,福建,厦门,361009
【正文语种】中文
【中图分类】TM752
【相关文献】
1.220kV/110kV同塔四回输电线路检修方式及安全防护措施研究 [J], 安卫中;平
林涛
2.220 kV/110 kV同塔混压四回输电线路中分支塔导、地线间电气间隙分析 [J], 陈翔
3.220 kV四回路同塔架空输电线路跨越高铁方案研究及分析 [J], 蒋宁
4.220 kV/500 kV混压同塔四回输电线路检修方式 [J], 任承贤;李稳;时海刚;邹德华;严宇;刘兰兰;欧跃雄;曾文远;童诚
5.500kV/220kV混压同塔四回输电线路接地开关的改造方案 [J], 黄国平;黄华斌因版权原因,仅展示原文概要,查看原文内容请购买。

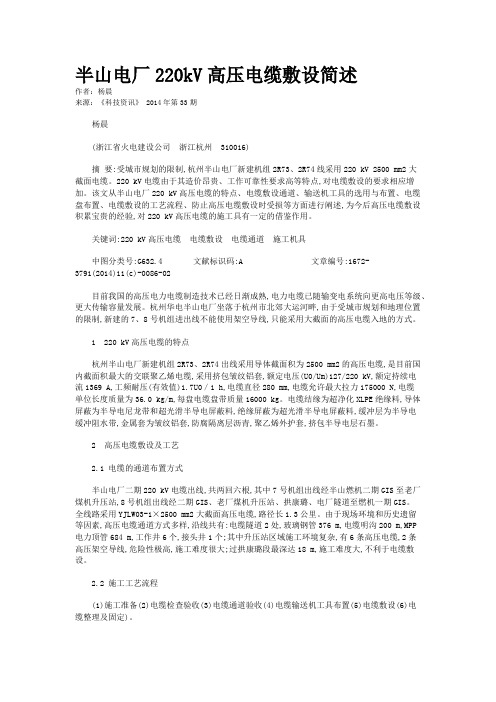

半山电厂220kV高压电缆敷设简述作者:杨晨来源:《科技资讯》 2014年第33期杨晨(浙江省火电建设公司浙江杭州 310016)摘要:受城市规划的限制,杭州半山电厂新建机组2R73、2R74线采用220 kV 2500 mm2大截面电缆。
220 kV电缆由于其造价昂贵、工作可靠性要求高等特点,对电缆敷设的要求相应增加。
该文从半山电厂220 kV高压电缆的特点、电缆敷设通道、输送机工具的选用与布置、电缆盘布置、电缆敷设的工艺流程、防止高压电缆敷设时受损等方面进行阐述,为今后高压电缆敷设积累宝贵的经验,对220 kV高压电缆的施工具有一定的借鉴作用。
关键词:220 kV高压电缆电缆敷设电缆通道施工机具中图分类号:G632.4 文献标识码:A 文章编号:1672-3791(2014)11(c)-0086-02目前我国的高压电力电缆制造技术已经日渐成熟,电力电缆已随输变电系统向更高电压等级、更大传输容量发展。
杭州华电半山电厂坐落于杭州市北郊大运河畔,由于受城市规划和地理位置的限制,新建的7、8号机组进出线不能使用架空导线,只能采用大截面的高压电缆入地的方式。
1 220 kV高压电缆的特点杭州半山电厂新建机组2R73、2R74出线采用导体截面积为2500 mm2的高压电缆,是目前国内截面积最大的交联聚乙烯电缆,采用挤包皱纹铝套,额定电压(U0/Um)127/220 kV,额定持续电流1369 A,工频耐压(有效值)1.7U0/1 h,电缆直径280 mm,电缆允许最大拉力175000 N,电缆单位长度质量为36.0 kg/m,每盘电缆盘带质量16000 kg。
电缆结缘为超净化XLPE绝缘料,导体屏蔽为半导电尼龙带和超光滑半导电屏蔽料,绝缘屏蔽为超光滑半导电屏蔽料,缓冲层为半导电缓冲阻水带,金属套为皱纹铝套,防腐隔离层沥青,聚乙烯外护套,挤包半导电层石墨。
2 高压电缆敷设及工艺2.1 电缆的通道布置方式半山电厂二期220 kV电缆出线,共两回六根,其中7号机组出线经半山燃机二期GIS至老厂煤机升压站,8号机组出线经二期GIS、老厂煤机升压站、拱康璐、电厂隧道至燃机一期GIS。
220kVXXQxx线xx#移位改造跨越xx公路架线安全评估报告xxxxxxxx有限公司二O一六年月220kVXXQxx线xx#移位改造跨越xx公路架线安全评估报告编制单位:xxxxxxxx有限公司证书等级:工程咨询甲级证书编号:工咨甲112xxxxxx总经理:审核:项目负责:参加人员:(高级工程师)(高级工程师)(工程师)(工程师)目录一、项目概况......................................... 错误!未定义书签。
㈠线路概况………………........................................................…… (1)㈡相关设计参数 (2)二、跨越处基本情况与施工方案 (3)㈠跨越处基本情况………………............................................…………………..3㈡施工方案………………...................….....................................… (6)三、评估依据及内容 (13)㈠评估的主要依据 (13)㈡评估主要内容 (14)四、法律法规符合性检查 (14)㈠《中华人民共和国公路法》相关条文规定........................... .. (14)㈡《中华人民共和国道路交通安全法》相关条文规定 (15)㈢《公路安全保护条例》相关条文规定................ .. (15)㈣《浙江省公路路政管理条例》相关条文规定 (17)五、标准规范符合性检查 (19)㈠公路建筑限界及净空要求 (19)㈡公路、管线交叉要求 (20)㈢跨越架与公路的水平和垂直净距要求 (21)六、安全性评价 (22)㈠设计方案对道路交通安全影响分析 (22)㈡跨越架稳定性分析 (23)㈢跨越架与公路营运安全的相互影响 (24)㈣安全措施和应急预案评价 (25)七、环境影响评价 (25)㈠公路绿化的影响 (25)㈡噪声环境的影响 (26)㈢空气环境的影响 (26)八、结论与建议 (26)㈠评估结论 (26)㈡评估建议 (27)九、附件 (28)附件1、施工单位资质............................................................................. .. (29)附件2、应急预案............................................................................. . (30)附件3、相关计算资料............................................................................. .. (33)220kVxx线线16#跨越xx公路架线安全评估报告一、项目概况(一)线路概况1、 220kVxx线线概况xx线线为500kVXXxxxxxx变至220kV金桥变的220kV线路。
本科课程设计课程名称:电力系统继电保护原理设计题目:220kV输电线路继电保护设计院(部):专业:__________________班级:______________________姓名:________________________学号:_________________成绩:_____________________________指导教师:摘要继电保护是一种电力系统的反事故自动装置,它在电力系统中的地位十分重要。
继电保护伴随着电力系统而生,继电保护原理及继电保护装置的应用,是电力系统实用技术的重要环节。
继电保护技术的应用繁杂广泛,伴随着现代科技的飞速发展,继电保护在更新自身技术的基础上与现代的微机、通信技术相结合,使继电保护系统日趋先进。
电力系统的飞速发展对继电保护不断提出新的要求,电子技术、计算机技术与通信技术的发展不断地注入新的活力,继电保护技术未来发展趋势是计算机化、网络化、智能化和数据通信一体化发展。
本次设计主要内容是220KV输电线路继电保护的配置和整定,设计内容包括:220KV电网元件参数的计算、中性点接地的选择、输电线路纵联保护、自动重合闸等。
关键词:参数计算接地的选择纵联保护自动重合闸目录1:220KV电网元件参数的计算 (1)1.1:设计原则和一般规定 (1)1.2:220KV电网元件参数计算原则 (1)1.3:变压器参数的计算 (2)1.4:输电线路参数的计算 (5)2:输电线路上TA、TV及中性点接地的选择 (6)2.1:输电线路上T A、TV变比的选择 (6)3: 输电线路纵联保护 (8)3.1:纵联保护的基本概念 (8)3.2: 各种差动保护及其动作方程 (9)3.3:纵联电流差动保护的原理 (9)3.4: 算例 (9)3.5: 纵联差动保护计算参数列表 (11)4:自动重合闸 (11)4.1: 自动重合闸的作用 (11)4.2:重合闸的前加速和后加速 (11)4.3: 自动重合闸动作时间整定应考虑问题 (12)4.4: 双侧电源线路三相跳闸后的重合闸检查条件 (13)4.5:综合重合闸的主要元件 (13)4.6: 综合重合闸整定计算算例 (14)5:参考文献 (15)6:致谢 (19)1:220KV电网元件参数的计算1.1:设计原则和一般规定电网继电保护和安全自动装置是电力系统的重要组成部分,对保证电力系统的正常运行,防止事故发生或扩大起了重要作用。

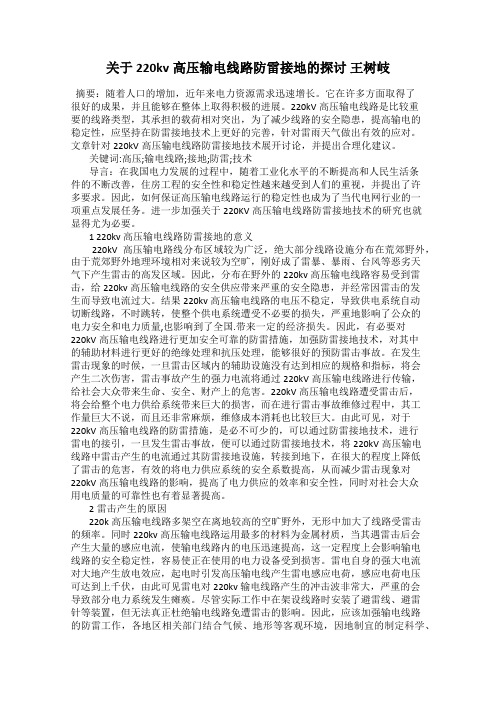

关于220kv高压输电线路防雷接地的探讨王树岐摘要:随着人口的增加,近年来电力资源需求迅速增长。
它在许多方面取得了很好的成果,并且能够在整体上取得积极的进展。
220kV高压输电线路是比较重要的线路类型,其承担的载荷相对突出,为了减少线路的安全隐患,提高输电的稳定性,应坚持在防雷接地技术上更好的完善,针对雷雨天气做出有效的应对。
文章针对220kV高压输电线路防雷接地技术展开讨论,并提出合理化建议。
关键词:高压;输电线路;接地;防雷;技术导言:在我国电力发展的过程中,随着工业化水平的不断提高和人民生活条件的不断改善,住房工程的安全性和稳定性越来越受到人们的重视,并提出了许多要求。
因此,如何保证高压输电线路运行的稳定性也成为了当代电网行业的一项重点发展任务。
进一步加强关于220KV高压输电线路防雷接地技术的研究也就显得尤为必要。
1 220kv高压输电线路防雷接地的意义220kV高压输电路线分布区域较为广泛,绝大部分线路设施分布在荒郊野外,由于荒郊野外地理环境相对来说较为空旷,刚好成了雷暴、暴雨、台风等恶劣天气下产生雷击的高发区域。
因此,分布在野外的220kv高压输电线路容易受到雷击,给220kv高压输电线路的安全供应带来严重的安全隐患,并经常因雷击的发生而导致电流过大。
结果220kv高压输电线路的电压不稳定,导致供电系统自动切断线路,不时跳转,使整个供电系统遭受不必要的损失,严重地影响了公众的电力安全和电力质量,也影响到了全国.带来一定的经济损失。
因此,有必要对220kV高压输电线路进行更加安全可靠的防雷措施,加强防雷接地技术,对其中的辅助材料进行更好的绝缘处理和抗压处理,能够很好的预防雷击事故。
在发生雷击现象的时候,一旦雷击区域内的辅助设施没有达到相应的规格和指标,将会产生二次伤害,雷击事故产生的强力电流将通过220kV高压输电线路进行传输,给社会大众带来生命、安全、财产上的危害。
220kV高压输电线路遭受雷击后,将会给整个电力供给系统带来巨大的损害,而在进行雷击事故维修过程中,其工作量巨大不说,而且还非常麻烦,维修成本消耗也比较巨大。
河南省生态环境厅关于河南漯河市区泰山220千伏输变电工程环境影响报告表的批复文章属性•【制定机关】河南省生态环境厅•【公布日期】2020.06.29•【字号】豫环审〔2020〕22号•【施行日期】2020.06.29•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】环境影响评价正文河南省生态环境厅关于河南漯河市区泰山220千伏输变电工程环境影响报告表的批复国网河南省电力公司漯河供电公司:你公司报送的由中国电力工程顾问集团中南电力设计院有限公司编制的《河南漯河市区泰山220kV输变电工程环境影响报告表》(以下简称《报告表》)收悉,该项目环评审批事项已在我厅网站公示期满。
经研究,批复如下:一、项目建设内容和总体要求本工程包括新建泰山220千伏变电站工程、新建220千伏普汇I、II线π入泰山变线路工程。
(一)新建泰山220千伏变电站工程。
变电站规划建设规模为3台240兆伏安主变压器,220千伏出线6回,110千伏出线12回;本期建设1台240兆伏安主变压器(1号),220千伏出线4回,110千伏出线4回。
站址位于漯河市源汇区干河陈乡境内,在文化路与南环路(即漳江路)交叉口西北角,南侧为南环路(即漳江路),东邻文化路,西侧和北侧为螺湾小镇小区。
变电站采用全户内布置,占地面积0.6828公顷。
(二)新建220千伏普汇I、II线π入泰山变线路工程。
将汇源-普照I、II 回220千伏线路分别π接入220千伏泰山变电站,形成220千伏泰山-普照I、II 回线路及220千伏泰山-汇源I、II回线路。
新建线路路径长约8.23千米,其中电缆段路径长0.43千米、架空段线路路径长度7.8千米(混压四回线路2.0千米、混压三回线路1.5千米、混压双回线路2.6千米、单回线路1.7千米)。
拆除原220千伏汇普I、II回线路长度约1.5千米。
本工程线路位于漯河市源汇区、驻马店市西平县境内。
其中漯河市境内的新建线路路径长度约4.2千米,驻马店市境内的新建线路路径长度约4.03千米。
一、实习目的1、实习的目的和意义通过实习提高自己对社会的认知实力,同时理论联系实际,让自己快速的适应社会,跟上IT前进的快速步伐。
通过理论与实际的结合、学校与社会的沟通,进一步提高同学们的思想觉悟、业务水平,尤其是视察、分析和解决问题的实际工作实力,以便培育自己成为能够主动适应社会主义现代化建设须要的高素养豆合型人才,并为自己能顺当与社会环境接轨做打算。
2、实习冷位的发展状况二、实习内容(1平安规程学习来到这里的前几天,我们进行了安规学习。
在老师傅的生动并联系实际的讲解下,我了解到了很多平安规程基本内容,如:保证平安的组织措施是:工作票制度;工作许可制度;工作监护制度;工作间断、转移和终结制度。
保证平安的技术措施是:停电;验电;接地;悬挂标示牌和装设遮拦(围栏。
电气设备分为高压和低压两种,高压电气设备:电压等级在100OV与以上者:低压电气设备:电压等级在100oV以下者。
高压设备接地时,室内不准接近故障点4ιn以内,室外不准接近故障点8m以内。
进入上述范围人员应穿绝缘靴,接触设备的外壳和构架时,应戴绝缘手套。
新参与电气工作的人员、实习人员和临时参与劳动的人员(管理人员、非全日制工等,应经过平安学问教化后,方可下现场参与指定的工作,并不得IY1.独的工作。
除此之外我们还学到很多有关电力平安的规定。
这几天对安规的学习使我了解到电力生产现场保证人身平安、电网平安和设备平安的基本要求的同时,也让我在思想上平安的警钟长鸣。
或许不经意的一次懒散,就会给公司带来损失,或许一刻的放松警惕,就会带来一生的缺憾。
平安生产工作是全面建设小康社会的重要内容,“人人事事保平安”即要求在生活、学习、工作中重视平安,做到“不投害他人,不损宙自己,不被别人损害”,也特殊要求每•个电力员工提高平安防范意识,严格执行安全生产法律、法规,确保电力设备和电力职工的平安。
在老师结合实例的分析讲解下,我更加明白,电力行业员工的工作责任重大,每一个人都关系着一个家庭的华贯、牵系着母亲的心、牵系着儿女的心,更是维系着华蜜家庭的纽带!电力院校即将毕业的高校生,正处在基础阶段,所以养成良好的工作习惯尤为重要,•个初学者,须要学习太多的理论和实践来充实自己,完善自己。
1、总体原则欧阳家百(2021.03.07)A、本原则依据《南方电网一体化电网运行智能系统技术规范》第322部分:建设规范厂站二次接线标准,并与二次专业图纸设计编制习惯相结合,汇总成编号原则。
目前主要使用于基建项目新建220kV及以下变电站工程,严格按该原则设计。
B、同一组交流电流、电压回路应在回路号增加前缀 A/B/C以区分按相编号的回路。
C、直流控制、输入回路、宜在回路号后增加后缀A/B/C以区分按相编号的回路。
D、双重化配置的两套设备,相同功能的回路,编号不应相同。
E、回路编号中不宜含有括号,可用后缀英文加以区分。
2、电流回路编号注释:1、电流回路旧编号全部用A/B/C/N411~491容易引起混淆,不再采用。
本原则根据变电站电压等级及CT用途区分其电流回路编号。
全站各电压等级电流回路的回路号用四位数表示。
第1位为电压等级代号(500kV:5;220kV:2;110kV:1;35kV:3;10kV:4);第2位为该CT的编号;第3位为该CT的二次绕组编号;第4位为电流回路的次序号主变——T21(220kV侧开关侧CT)、T22(220kV侧套管CT)、T23(220kV侧零序CT);T24(220kV侧间隙CT)T11(110kV侧开关侧CT)、T12(110kV侧套管CT)、T13(110kV侧零序CT)、T14(110kV侧间隙CT)T41(10kV侧分支一CT)、T42(10kV侧分支二CT)2、如电流回路中串接多个设备,电流回路编号最后一位按顺序编写。
如备自投故障录波,A4121A4122,如此类推。
3、站用变/接地变低压侧根据其开关侧CT采用顺序排下。
4、10kV电容器本体CT编号根据开关侧CT编号顺序排下。
5、母差的电流回路编号不再使用特殊编号。
3、电压回路编号注释:1、从电压互感器引至并列装置之间的PT回路:如电压互感器二次侧空气开关隔离开关辅助接点PT并列装置,回路编号A611A612A613A630I2、 A(B、C、L、SC)表示A、B、C三相、L开口三角、SC试验电压。
第一条220千伏高压输电线路
新中国第一条220千伏高压输电线路于1953年7月20日开工,1954年1月23日竣工。
该线路从吉林松花江上的丰满水电站,至抚顺市西南的李石寨变电所,全长370公里,所经地区地势复杂,跨越河流32处,共修建铁塔919级。
电力设备的最高电压等级和最大单台容量标志着一个国家电力工业的发展水平。
220千伏是当时国际上高压输电线路是实际应用中的最高等级,世界上只有美国、苏联等少数几个国家具有独立设计、建设的能力。
1952年,新中国用自主技术建设了110kV输电线路,并逐渐形成了京津唐110kV输电网。
丰满至李石寨220kV输电线路建成后,辽宁电厂至李石寨,阜新电厂至青堆子等220kV线路继相继建成,迅速形成了东北电网220KV等级的主网。
附:50年代发电机组投入的情况
1955年,上海汽轮机厂自行设计制造的第一台TQC型空冷6000千瓦汽轮机发电机组研制成功,1956年2月19日第一套6000千瓦火电机组在安徽淮南电厂胜利投入运行;
1958年8月,国产第一台1.2万千瓦机组在重庆电厂投产;
1958年12月我国首创的1.2万千瓦双水内冷汽轮发电机组在上海南市电厂开始发电;
1958年12月,第一台2.5万千瓦机组在闸北电厂投产;
1959年11月,第一台5万千瓦机组在辽宁电厂投产;
1960年9月第一台国产5万千瓦双水冷汽轮发电机组在上海闸北发电厂投产。
页脚内容编制依据①、根据 百高 线输电线路旧线拆除工作的要求。
②、根据施工现场实际情况及计划停电工作安排要求。
③、本方案适用于 输电线路停电对输电线路导、地线拆除等作业。
规范性引用文件电业安全工作规程(电力线路部分)电力建设安全工作规程 架空电力线路部分~ 架空电力线路工程施工质量及评定规程~ 架空送电线路施工及验收规范~ 输变电及配电工程质量验收与评定标准第一册:输电线路中国南方电网有限责任公司基建工程质量控制作业标准第 分册:输电线路中国南方电网公司电网建设施工作业指导书 版 第 部分:输电线路电气工作票技术规范(线路部分)工程概况工程概况 : 百高 线 杆塔拆除工作涉及跨越 坡百线 ,需对坡百线进行配合停电拆除 百高 线 杆塔的导、地线工作。
本工程为: 坡百线停电配合 百高 线 塔拆除导、地线的工作任务。
、对 百高 线 段的导、地线进行拆除施工,其中 跨越的 坡百线需停电及做好安全措施后方可进行拆除施工。
工程性质:基建□修理□页脚内容对现有设备的影响:改动二次回路□ 需要编写启动试运行方案□ 其他: 无 施工组织工作负责人: 联系电话:( )安全负责人:技术负责人:现场工作班人员: 等共 人。
施工单位:广西兴能电力建设有限公司百色分公司。
施工前准备工作:编写好施工方案和现场安全措施方案报有关部门审批。
备好施工所需的主要设备及材料并运到现场。
施工现场的安全技术交底;办理施工相关手续,与有关工作部门进行沟通,做好周密的工作安排。
主要施工工器具:常用工器具:页脚内容页脚内容施工步骤第一阶段施工内容:本次工作任务为 坡百线停电后将 杆的导线拆下放置地面,再将 百高线 杆塔导、地线放置地面切断拆除及收线完成后,恢复 坡百线 杆的导线正常送电。
时间安排:年 月 日 ,共 天(具体停电时间以调度批准时间为准)工作地点: 坡百线 杆及 百高 线 塔。
页脚内容需停电的电力线序号跨越杆号停电线路名称计划停电时间备注坡百线 年 月 日 ——( 百色站用)无 龙旺线 年 月 日 ——属百色供电有限公司管辖坡百线施工安全保护及技术措施:工作负责人在接到百色超高压供电局调度部门对 坡百线停电的通知后,使用相应且合格的验电器对线路进行验电(验电时需戴绝缘手套)并在 坡百线工作区域的 小号侧和 大号侧各挂壹组(共贰组)接地线(这句是我改页脚内容好的,你看这样可以么)(接地顺序:先接接地端,后接导线端。
)挂在好接地后,由熟练技工在被跨越杆上( 坡百线)进行操作,根据现场情况拆除 坡百线 耐张段工作区域的导线放置较平的地面,以防刮住其他东西,注意保护好导线严禁对导线进行碾压踢踏,待 百高 线 杆塔导、地线拆除完成后将恢复送电,确保运行安全。
施工技术措施、施工条件分析根据施工现场情况, 百高 线 ~ 塔拆旧导、地线需 坡百线停电并验电挂接地后方可施工。
(经核实 百高 线 ~ 塔与 坡百线交叉跨越部分周围地形较平坦均为甘蔗地,在将 坡百线 杆的导线降下过程中对线路不会有影响。
)、施工方法施工前应安排施工人员了解地形情况,以确保对 线路 、 耐张杆打临时拉线时杆塔和线路的安全。
坡百线停电并做好安全措施后,根据现场情况对 坡百线 、 耐张段打好两处临时拉线,采用葫芦收放、紧线的方法对两个耐张段的导线进行拆下施工,在操作过程中松线的速度要缓慢匀速,注意保护好导线防止损伤,导线放置地面后严禁对导线进行碾压踢踏)当 百高 线 塔的导、地线放置地面剪断收好后,现场施工负责人应再次确认,方可转入对 坡百线 耐张段恢复紧线工序。
、导 地 线紧线施工) 坡百线 、 耐张段紧导线时,葫芦收紧时应缓慢匀速,调整好耐张段的松弛度。
)导线调好弛度后,进行拆除临时拉线。
拆除旧导、地线施工步骤:在百高 线 塔小号侧, 大号侧打反向临时拉线,反向临时拉线采用Ф 钢丝绳或者Ф的钢绞线来制作临时反向拉线,采用地锚固定,接地锚埋深不小于 。
页脚内容在施工人员利用飞车把百高 线 之间的导线间隔棒及附件拆除,在 小号侧, 大号侧打好导、地线过轮临锚,过轮临锚采用Ф 钢丝绳,采用Ф × 钢丝绳套串接 卸扣将过轮临锚钢丝绳吊在横担上,地锚埋深不小于 。
此次导、地线拆除作业采用前后侧对松的方法将旧导、地线及通讯光缆的放至地面: 塔小号侧, 塔大号侧将导、地线利用回头滑车用绞磨解开放下,在导、地线及通讯光缆的放下过程中,随时关注跨越在 坡百线耐张段导线上方的百高 线 档导、地线(防止导线放下过程中损伤 坡百线的导线)放置地面后将进行切断。
页脚内容页脚内容页脚内容人员配置情况职务 配置 各人员主要职责 备注总指挥 名 统一指挥拆除工作,为安全总负责人安全员名负责监督导及落实导地线、杆塔保证安全的技术措施:坡百线线路已经带电运行, 百高 线进行铁塔及导地线拆除施工前,必须与相关单位联系停电,并办理相关手续,待工作负责人接到停电通知后,做好相应的安全措施后方可进行施工。
坡百线停电安全措施:页脚内容施工前,技术负责人向全体施工人员进行技术和安全交底,明确施工要求。
停送电工作必须认真负责,严禁口头约时停送电。
停送电负责人接到百色超高压供电局调度部门的停电通知后,线路必须用相应等级的合格高压验电器,在相应电压等级的带电设备上确认验电器完好无损,再对线路进行验电(验电时需戴绝缘手套),确认线路无电压后,施工人员方可登杆,在工作线路 坡百线耐张段工作区域 小号侧 大号侧各挂壹组接地线(共贰组)(接地顺序:先接接地端,后接导线端;拆除时,先拆导线端,后拆接地端。
)后方能登杆塔作业。
接地线未挂接好前或接地线拆除后,均视为带点危险线路,严禁任何人接近带电体或进行任何拆除的施工工作。
开展工作前,施工负责人必须安排人员重新验电(验电时需戴绝缘手套)和认真检查停电跨越线路的工作接地线是否齐全、牢固。
确认后方可进行下一步的工作。
停电后方可进行杆塔拆除施工,杆塔拆除时绳索不得触碰临近的导地线。
在导引绳升空或牵引牵引绳时,要随时监护其对被跨越电力线的距离及是否偏出保护套之外,以免磨伤被跨越电力线的导地线。
在导引绳或导、地线展放过程中,与牵张场的通讯必须保持畅通,严禁在通讯不畅的情况下进行施工。
导引绳、牵引绳、导地线拆除或绞磨牵引后,码线要使用双保险(双线夹)措施。
导地线进行附件拆除时必须使用双保险(双线夹)措施。
页脚内容高空作业人员必须把安全带可靠连接塔材后才能工作,在工作转移时必须做好安全保护措施且不得脱离安全带保护。
参加施工人员均必须正确佩戴安全帽,并须正确使用劳保用品。
直线导线拆除时,要用Ф 钢丝绳绕过导线锚在横担上,以便做好双保险。
麻绳应使用干燥、良好的。
霉烂、腐蚀、断股或损伤者严禁使用。
施工完毕后要派专人检查被跨越电力线上的遗留物是否已经全部清理、工作接地线是否已经全部拆除,杆塔上的施工人员是否已经全部撤离到安全区域,确认无误后方可通知现场施工负责人。
施工负责人及安全监护人要认真检查,确认无问题后才能终结工作票。
在导地线拆除及锚线过程中,严格执行《关于导线滑脱跑线的预防措施》( )和《关于钢绞线卡线器滑脱跑线的预防措施》( ),防止事故发生。
严格执行《电力建设安全工作规程(架空电力线路部分)》( — )的有关安全规定。
其它未尽事项按本工程的《架线施工作业指导书》的安全要求执行。
牵张机安置位置应平整,牵引方向与线路中心线夹角不得超过 °,如超过则应设置高速换向滑车。
在绞磨机收线过程中,牵引绳进入的主牵引机高速转向滑车与钢丝绳卷车的内角侧严禁站人。
沿线设通讯、护线人员观察跳槽、落地、跨越和障碍等情况。
发现问题及时通知停止牵引。
加强护线和安全监护工作,防止拆除出来的导线磨损到被跨越线路导线,施工中严禁非工作人员在线下走动、停留。
任何人不得随意靠近和攀扶导线和导引绳。
施工中牵引场和张力场必须设专人指挥,分工明确,坚守岗位。
指挥通讯系统要做到畅通、及时、可靠。
导引绳展放过程中,余线应铺开,防止在牵引时出现金钩。
导引绳连接器螺丝必须拧紧,检查连接器的质量必须良好。
导地线拆除收线过程中要随时观察机器仪表的指示情况。
控制放线张力和页脚内容牵引张力不超过允许值,同时注意观察导线弛度,防止过牵引磨伤导线。
拆除时接到任何岗位的停车信号都必须立即停止牵引;张力机操作人员必须按现场指挥的指令工作。
导线的尾线或牵引绳的尾绳在线盘上的盘绕数均不得少于 圈。
拆除导线时,不得在塔上进行交叉作业;拆除导线时,不得在线路下方停留,不得站在导线内角侧;拆除导线卡头必须定期进行检查、保养、试验。
拆除导线使用的人工绞磨、机动绞磨和拖拉机绞磨均应经过检查试验,使用性能可靠,刹车良好,不符合要求的不能使用。
拆除卡头时,必须用直梯上下,不得攀登导线。
雷雨、大雾或五级及五级以上大风天气情况下应停止作业。
锚线和紧线时,应有防触电措施的临时接地。
拆除导线的牵引地锚应在导地线方向的延长线上。
地锚的规格、埋深及距紧线塔的水平距离应满足安全施工技术措施规定。
过轮临锚要与导线临锚绳从放线滑轮横梁上的直角挂板通过。
卡头在导线上错开安装并与滑轮保持 ~ 米以上的距离。
轮临锚应在紧线划印后,立即安装,直到完成挂线操作后方可拆除。
拆除导线线禁止采用单抽,更不能采用倒拉牛方式施工。
高空临锚后的手扳葫芦必须封固,开断后的导线必须当天全部收完。
验电接地必须是一人在杆上作业,一人在杆下监护。
施工过程中,要注意保护好所跨的电力线导地线,不得损伤被跨的电力线。
施工作业注意防火措施,注意做好环境保护工作,减免不必要的农作物和植被破坏。
施工过程中损坏的道路、田埂等,在施工结束后应及时恢复。
及时清理施工现场,做到“工完料尽场地清”。
施工步骤及方法:页脚内容页脚内容 ( )作业流程见图 。
( )工作内容、工作步骤及工艺、质量要求 序号工作内容或程序工作步骤及方法 工艺、质量要求风险说明准备工具材料 准备工具要轻放,安全工器具及材料并进行检查。
确保所用工具、安全工具经试验并合格有效。
页脚内容页脚内容( )作业中可能出现的问题及对策安全措施工作前危险点、安全风险辨析及措施表页脚内容页脚内容其他安全注意事项、停电、送电工作必须指定专人来负责,严禁采用口头或约时停电、约时送电的方式进行任何工作。
在未接到停电工作命令前,严禁任何人接近带电体。
、停送电负责人接到调度的停电通知后,线路必须用相应等级的合格高压验电器,在相应电压等级的带电设备上确认验电器完好无损,再对线路进行验电,确认线路无电压后,施工人员方可登杆(验电时需戴绝缘手套),作业过程中施工人员严禁超出工作区范围。
、现场布置和工器具在施工前要进行检查,不得以小代大,以次冲好,参加施工人员必须戴安全帽 高空作业必须扎好全身式安全带,穿胶底鞋,杆塔上方换位不得失去安全带的保护作用。
