施工进度计划的编制 简版
- 格式:ppt
- 大小:3.55 MB
- 文档页数:77
二建工程施工管理第 1题:单选题(本题1分)已知在双代号网络计划中,某工作有2项紧前工作,它们的最早完成时间分别为18天和23天。
如果该工作的持续时间为6天,则该工作最早完成时间为()。
A.18天B.23天C.24天D.29天【正确答案】:D【答案解析】:新版教材P138最早完成时间等于最早开始时间加上其持续时间,23+6=29天。
第 2题:单选题(本题1分)假设工作C的紧前工作仅有A和B,它们的最早开始时间分别为6天和7天,持续时间分别为4天和5天,则工作C的最早开始时间为()天。
A.10B.11C.12D.13【正确答案】:C【答案解析】:因为A、B两项工作的最早完成时间分别为6+4=10天、7+5=12天,则工作C的最早开始时间取10天和12天的最大值,故为12天。
故选项C正确。
第 3题:单选题(本题1分)已知某工作的持续时间为4天,最早开始时间为7天,总时差2天,则该工作的最迟完成时间为()天。
A.4B.9C.11D.13【正确答案】:D【答案解析】:某工作的最迟开始时间为最早开始时间加总时差(7+2=9天),则最迟完成的时间为最迟开始时间加工作的持续时间(9+4=13天),故选项D正确。
在工程网络计划中,工作M的最迟完成时间为25天,其持续时间为7天。
如果工作M最早开始时间为13天,则工作M的总时差为()天。
A.5B.6C.7D.12【正确答案】:A【答案解析】:新版教材P139最迟开始时间为最迟完成时间减去其持续时间,(25-7=18天);总时差等于最迟开始时间减去最早开始时间,(18-13=5天)。
第 5题:单选题(本题1分)双代号时标网络计划能够在图上清楚地表明计划的时间进程及各项工作的()。
A.开始和完成时间B.超前或拖后时间C.速度和效率D.实际进度偏差【正确答案】:A【答案解析】:新版教材P146:双代号时标网络计划能在图上直接显示出各项工作的开始与完成时间、工作的自由时差及关键线路;第 6题:单选题(本题1分)已知在双代号网络计划中,某工作有2项紧后工作,它们的最迟开始时间分别为11天和13天。
施工进度计划和进度保证措施施工进度保证措施1.编制说明 (2)2.施工部署原则 (2)3.施工步骤制定原则 (3)4.进度网络计划 (7)4.1进度控制方法 (7)4.2进度控制措施 (8)4.3工期保证措施 (11)4.4工期缩短的措施 (17)4.5可能影响工期的因素以及解决措施 (17)4.6工期检查保证措施 (18)4.7交叉作业的保证措施 (22)4.8统筹配合抢工期措施 (23)4.9管理的保障 (23)4.10设备安装进度计划保证措施 (25)4.11夜间施工保证措施 (27)建立完善的计划保证体系是掌握施工管理主动权、控制施工生产局面,保证工程进度的关键一环。
本项目的计划体系将以施工总进度网络计划为宏观调控计划,施工总进度计划为总体实施计划,以月、周、日计划为具体执行计划,并由此派生出深化设计进度计划、进场计划、技术保障计划、商务保障计划、物资供应计划、质量检验与控制计划、安全防护计划及后勤保障一系列计划,使进度计划管理形成层次分明、深入全面、贯彻始终的特色。
智能化工程进度将服从总体进度计划,保证主导工序的施工进度,根据总进度计划进行统一组织、安排和协调,使整个工程形成一个和谐高效的有机整体。
智能化工程由总控计划编制相应施工计划,由各类计划保证总控计划的实现。
设备安装工程施工进度计划实施过程中进行动态管理,落实机电配套计划的实施。
计划实施过程中及时与混凝土结构、装修及其它专业进行计划协调,避免工序、技术、作业面等矛盾而影响计划的实施,切实保证计划实施效果。
在各项工作中做到未雨绸缪,使进度计划管理形成层次分明、深入全面、贯彻始终的效果。
1.编制说明1.1进度目标,我公司力争完成本项工程的施工工期120日历天。
1.2本工程进度安排是根据前述施工布置按照前紧后松的工作原则进行编制的,以保证在施工过程中有足够的弹性时间处理不可预见的突发情况。
2.施工部署原则2.1保证智能化工程在施工过程中做到有组织、有部署,使工程施工自始至终的有条不紊进行。

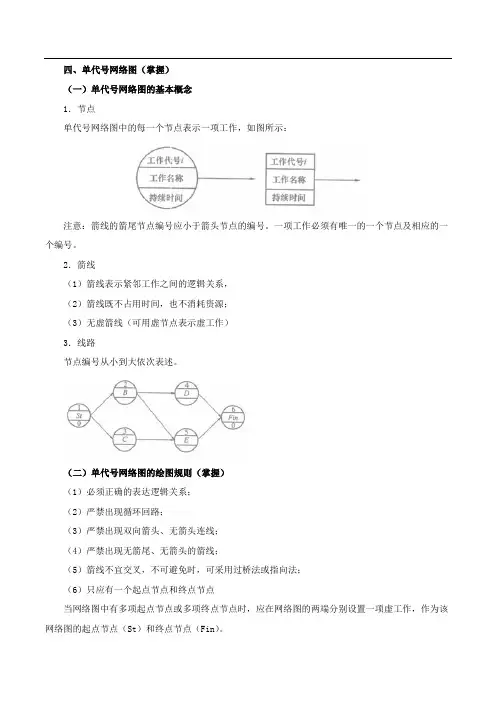

四、单代号网络图(掌握)(一)单代号网络图的基本概念1.节点单代号网络图中的每一个节点表示一项工作,如图所示:注意:箭线的箭尾节点编号应小于箭头节点的编号。
一项工作必须有唯一的一个节点及相应的一个编号。
2.箭线(1)箭线表示紧邻工作之间的逻辑关系,(2)箭线既不占用时间,也不消耗资源;(3)无虚箭线(可用虚节点表示虚工作)3.线路节点编号从小到大依次表述。
(二)单代号网络图的绘图规则(掌握)(1)必须正确的表达逻辑关系;(2)严禁出现循环回路;(3)严禁出现双向箭头、无箭头连线;(4)严禁出现无箭尾、无箭头的箭线;(5)箭线不宜交叉,不可避免时,可采用过桥法或指向法;(6)只应有一个起点节点和终点节点当网络图中有多项起点节点或多项终点节点时,应在网络图的两端分别设置一项虚工作,作为该网络图的起点节点(St)和终点节点(Fin)。
【经典习题】【例题】(2014)某单代号网络图如下图所示,存在的错误有()。
A.多个起点节点B.有多余虚箭线C.出现交叉箭线D.没有终点节点E.出现循环回路【答案】ABC【解析】单代号网络图中只应有一个起点节点;单代号网络图不用虚箭线表示;单代号网络图的绘图箭线不宜交叉,当交叉不可避免时,可采用过桥法或指向法绘制。
(三)单代号网络计划时间参数的计算(掌握)(六时标注法如同双代号网络图)1.时间间隔的计算(掌握)【例题】计算工作D与工作H、I的时间间隔,以及工作D的自由时差、总时差。
【经典习题】【例题1】(2014)单代号网络计划如下图所示(时间单位:天),工作C的最迟开始时间是()A.0B.1C.3D.4【答案】D【解析】本题考查工程网络计划的类型和应用。
单代号网络计划的最迟开始时间=本工作的最迟完成时间-本工作的持续时间=9-5=4。
【例题2】(2017)某网络计划中,工作F有且仅有两项并进行的紧后工作G和H,G工作的最迟开始时间第12天,最早开始时间为第8天;H工作的最迟完成时间为第14天,最早完成时间为第12天;工作F和G、H的时间间隔分别为4天和5天,则F工作的总时差为()天。
施工方案简单版5篇施工方案简单版(5篇)想必各位写过方案,方案是从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划。
下面是小编给大家带来的施工方案简单版(5篇),以供大家参考!施工方案简单版【篇1】一、工程概况____工程工程;属于框架结构;地上5层;地下0层;建筑高度:18.90m;标准层层高:3.30m;总建筑面积:2490.00平方米;总工期:0天;施工单位:___工程有限公司。
本工程由___投资建设,,____建设工程有限公司组织施工;由__担任项目经理,__担任技术负责人。
二、材料质量要求模板选用大型七合板,规格为1830Χ915Χ18MM,梁方木条选用截面为50Χ100MM,长20__MM的方木作为底楞木和托木搁栅。
选用Φ70—80的杉原木作为支撑。
三、施工中模板系统的基本要求1、方木条及支撑不得有弯曲变形、裂缝、腐烂现象。
2、保证结构的形状尺寸及相互位置的准确。
3、梁及楼板使用新板已周转一次板材。
保证模板支撑具有足够的强度、刚度和稳定性,能够承受新浇砼质量和侧压力,以及考虑施工时各种荷载。
4、支撑系统应支承在坚实的基面上,使其不能下沉,保持稳定。
5、安装构造简单,装拆方便,不妨碍钢筋绑扎,并缝合严密,保证砼浇捣时无漏浆现象。
6、模板长向拼接应错开布置,以增强模板的整体刚度。
7、根据模板的荷载和部位的刚度布置支撑系统。
四、模板系统设计及支撑设计的依据主要依据:1、依据设计图纸,主要施工方法与进度计划,依据现行有关措施技术条件。
2、有关设计、施工规范、主要施工方法、质量评定要求。
3、模板工程技术安全交底及措施。
五、主要施工方法(1)梁模板的安装:梁模板安装时,应在梁模下方地面上铺垫板,并按梁模长度等分顶撑间距,立中间部份的顶撑。
顶撑底应打入木楔。
安放侧板时,两头要钉牢在衬口档上,并在侧板底外侧铺上夹木,用夹木将两侧夹紧,并钉牢在顶撑帽木上,随即把斜撑钉牢。
次梁模板安装时,垂直待主梁模板安装完毕并校正后才能进行,其底板及侧板两头是钉牢在主梁模板缺口处的衬口档上。
广联达天津港沙盘模拟施工进度计划【引言】随着我国基础设施建设的不断推进,施工项目管理在工程建设中起着举足轻重的作用。
施工进度计划是项目管理的核心内容之一,它关系到项目的顺利完成和工程质量。
本文以广联达天津港沙盘为例,介绍施工进度计划的编制与优化方法,以提高项目管理水平。
【广联达天津港沙盘简介】广联达天津港沙盘是一种基于实物模型的施工进度计划模拟工具,可以直观地展示施工现场的动态变化。
它由广联达公司研发,具有较强的实用性。
通过模拟施工过程中各种资源(如人员、设备、材料等)的配置和时间节点的控制,有助于项目管理者更好地掌握工程进度。
【施工进度计划编制方法】1.确定施工任务:根据工程项目的特点,将整个项目划分为若干个施工任务,明确各任务的起止时间、施工内容和责任人员。
2.编制施工进度计划:依据施工任务,使用项目管理软件(如广联达施工进度计划软件)编制详细的施工进度计划,包括各任务的时间节点、资源需求等。
3.审核与完善:组织相关人员进行审核,确保施工进度计划的合理性和可行性。
根据审核意见,对施工进度计划进行调整和完善。
【沙盘模拟施工进度计划实施步骤】1.搭建沙盘模型:根据实际施工现场,搭建相应的沙盘模型,以便直观地展示施工进度计划。
2.导入施工进度计划:将编制好的施工进度计划导入沙盘模拟软件,设置各项参数,如人员、设备、材料等。
3.开始模拟:启动沙盘模拟软件,观察施工进度计划的执行情况。
4.监控与调整:在模拟过程中,密切关注施工进度计划的执行情况,发现问题及时调整。
5.输出成果:模拟完成后,导出施工进度计划成果,以便进行实际施工。
【施工进度计划优化策略】1.合理分配资源:根据施工任务的优先级,合理分配各类资源,确保重点项目优先完成。
2.优化施工顺序:分析施工过程中各任务的依赖关系,优化施工顺序,减少窝工现象。
3.提高施工效率:通过引进新技术、新工艺,提高施工效率,缩短工程周期。
4.加强沟通协调:建立健全沟通协调机制,确保各施工任务之间的顺畅衔接。
工程建设金1.26亿元,地方配套投资0.54亿元。
项目实施后,产生了显著的经济、社会和生态效益:(一)经济效益。
大大提高农村河道的抗洪减灾、引水灌溉、人蓄饮水、船舶通航等方面的能力;减少边界河道、上下游之间由于引水水源或行洪通道发生的矛盾纠纷;有利于改善农业生产条件,改善灌溉面积19.3万亩,受益防洪除涝面积86.3万亩,增加农民群众的收入;为当地经济可持续发展、社会稳定提供可靠保障。
(二)生态效益。
河流生态环境及生物栖息条件得到改善,生态系统逐步修复、趋于健康,生态平衡走向良性循环,促进农村二、三产业的协同发展,为农民生产出更为优质、绿色、环保的农副产品提供基础条件。
(三)社会效益。
建立了人与自然和谐相处的新环境,大大改善了广大农村地区的人居环境,受益的自然村庄287个,受益人口25.8万人,群众收入提高,生活得以改善,推动经济社会实现可持续发展。
3.2 积累了一套行之有效、经济适用的河道工程建设经验以甘垛项目区为例,该项目区行政面积88.39km2,耕地面积7.55万亩,人口3.78万人。
一是全部采用机械施工作业。
二是有效导流排除田间积水。
三是分期引水确保农业用水。
四是主动调节化解各种纠纷。
3.3 运用了一系列技术创新、性能可靠的新型工程技术及产品一是复合式河道断面工程技术运用;二是多尺度相结合构建水网体系;三是自然生态型河道设计与建设;四是景观配置型河道治理模式。
4 结语农村河道建设的新技术在实践中不断被应用与推广,河道管护的模式也因地理条件、地区差别在有效地探索。
高邮市有三类不同地形地貌的区域,通过现场调查、分析研判、探索实践、认真总结,农村河道建设与管护工作取得了一定的成效。
今后还将在技术和方法创新、新产品研发并推广运用等方面,多做谋划思考和探索实践,不断为高邮市河道建设与管护提供新思路。
电力施工工程进度计划的编制与控制段明爱(中国能源建设集团湖南火电建设有限公司,湖南 长沙 410015)摘 要:科学技术的飞速发展,在一定程度上带动了电力市场的扩充,使得其竞争日趋激烈;电力企业为了保证自身利益和市场地位,就要对项目施工做好管理,在最大程度上保证施工质量及顺利性。
光伏电站施工进度计划安排与保证措施声明:本文内容信息来源于公开渠道,对文中内容的准确性、完整性、及时性或可靠性不作任何保证。
本文内容仅供参考与学习交流使用,不构成相关领域的建议和依据。
一、施工进度计划编制依据及内容概述光伏电站项目的施工进度计划是确保项目按时完成的关键工具。
一个合理且可行的施工进度计划不仅能够确保资源的有效利用,还能够提前识别并缓解潜在风险,从而确保项目的顺利进行。
(一)编制依据施工进度计划的编制并不是随意的,而是需要基于一系列的依据来进行。
这些依据确保了施工进度计划的科学性、合理性和可行性。
具体来说,施工进度计划的编制依据主要包括以下几个方面:1、项目合同:光伏电站项目通常是基于合同进行的,合同中会明确规定项目的范围、时间、成本等关键要素。
施工进度计划需要确保与合同规定的时间表相一致,以确保项目的合规性。
2、项目设计文件:设计文件提供了光伏电站的详细设计信息,包括电站的规模、布局、设备选型等。
这些信息是编制施工进度计划的基础,因为它们直接影响了施工的复杂性和所需时间。
3、施工组织设计:施工组织设计明确了施工过程中的各项活动的逻辑关系、资源需求和施工方法等。
它是施工进度计划编制的重要依据,为进度计划的制定提供了详细的施工流程和信息。
4、资源供应计划:光伏电站项目的施工需要大量的资源,包括人力、物力、财力等。
资源供应计划明确了各种资源的来源、数量和时间安排,为施工进度计划的编制提供了资源保障。
5、相关法规和标准:光伏电站项目的施工必须遵守国家和地方的相关法规和标准。
这些法规和标准对施工过程有明确的规范和要求,施工进度计划的编制需要确保与这些法规和标准相符合。
(二)内容概述施工进度计划的内容应该全面且详细,以确保项目的顺利实施。
1、工程概况:简要介绍光伏电站项目的背景、目的、规模等基本信息,为施工进度计划的后续内容提供背景支持。
2、施工流程:详细描述光伏电站项目的整个施工过程,包括各个施工阶段的划分、主要施工活动及其逻辑关系等。
隧道施工进度计划编制的要点学习隧道施工进度计划编制这么久,今天来说说关键要点。
我理解啊,首先得把整个隧道工程分解成一个个小的工作任务,就像搭积木一样,一块一块的得清楚是啥。
比如说,挖掘工作、支护工作、衬砌工作等等。
这一步太重要了,要是有个任务没列出来,那整个进度计划就会出现大漏洞。
感觉这就像我们做饭,要是忘了买菜这一环节,后面还咋做饭呢。
还有一个要点就是要合理估算每个任务所需要的时间。
这可把我给难住了一段时间。
有些任务看起来简单,实际上可能会遇到各种意外情况导致花费更多时间。
我总结呢,得参考之前类似工程的经验,再结合这个隧道工程本身的地质条件、施工技术等等。
像如果是地质条件复杂的地方,挖掘的速度肯定就比地质好的地方慢。
我之前就错误地估算过一个挖掘任务的时间,当时没把地下水位高这个因素考虑进去,结果实际施工的时候就拖后了,这也是我理解自己的局限性,经验还是不够的。
哦,对了还有个要点,那就是各个工作任务之间的顺序一定得搞明白。
哪些任务必须在前,哪些可以同时进行。
这就好比我们穿衣服,你得先穿内衣再穿外衣,不能乱了顺序,当然袜子和裤子是可以同时穿的(这个例子可能有点搞笑,但就是这么个道理)。
支护工作肯定得及时跟上挖掘工作之后,这样才能保证安全。
在学习编制隧道施工进度计划的时候,我也学了一些小技巧。
比如说画流程图就特别有用,可以很直观地看到各个任务的关联和顺序。
还有就是和有经验的工程师多交流,他们说的一些细节你自己可能都想不到。
说到参考资料啊,我经常看一些工程施工的规范书籍,里面对各个工作任务的标准和流程有详细的解释。
一些案例分析的书籍或者论文也很不错,能从别人的成功或者失败的项目里头吸取经验。
我还会利用网络,有些工程类的论坛里大家会分享一些工程中的实际问题以及解决方案,都对编制进度计划有很大帮助。
我现在觉得编制隧道施工进度计划就是一个不断学习和校准的过程。
一方面你得把大的框架搭好,给每个任务合理安排时间,把顺序理清楚,另一方面又得随时根据实际情况进行调整,不能太死板了。
施工图进度计划7篇以下是网友分享的关于施工图进度计划的资料7篇,希望对您有所帮助,就爱阅读感谢您的支持。
篇1施工进度计划图表形式及优缺点:1、横道图优点:(1)简单直观,直接反应出工程点工期(2)便于计算劳动力资源需要量缺点:(1)不能反映各工程项目的逻辑关系,只能体现先后顺序(2)体现不出工期与施工地点关系(3)体现不出工程数量分布情况(4)找不到机动时间(5)不能进行优化比较2、垂直图优点:(1)直接差的工程数量的分布,施工日期一目了然(2)体现施工先后顺序(3)任何时间施工位置能直接找到缺点:(1)不能体现机动时间及关键工作(2)不能进行优化比较(3)图表复杂,绘制时工作量大3、网络图优点:(1)逻辑关系明确(2)可以找到机动时间(3)可以进行优化比较(4)可以利用计算机篇2施工总进度横道图(2014年进度计划)1231、A1、A3、A4、A5同时开工:A1地块2栋一栋楼占地面约为681.81㎡、按桩间距1.1米计算,2栋楼约1136根桩(电梯基坑处加密),桩基需要2台,一台桩基24小时也就是80根左右,2台桩基需要15天。
A3地块1栋一栋楼占地面约为858.58㎡、按桩间距1.1米计算,约715根桩电梯基坑处加密,桩基需要1台,一台桩基24小时也就是80根左右,1台桩基需要10天。
A4地块9栋,因9栋楼面积不规则大小不一,一栋楼平均占地面约为739.39㎡、按桩间距1.1米计算,约715根桩,:桩基需要4台,一台桩基24小时也就是80根左右,1台桩基需要10天。
A5地块共7栋,平均单层面积约572.72平方米,桩数量约477根一栋楼。
一台桩基24小时也就是80根左右。
2、筏板按1.6米高计算,3、墙、柱钢筋绑扎过程中,在验收墙、柱期间可以先搭设立杆,帮扎大梁、和板。
4、12月份进入冬季,由于天气原因,施工可能缓慢,估计要6天一层。
5、除去麦忙、秋收、停电、雨雪天气等因素工期延长60天。
也就是说12月1日交工。
施工进度计划表现形式施工进度计划表现形式一、背景介绍在进行建筑施工时,施工进度的安排是非常重要的一环。
施工进度计划是指在建筑施工过程中,根据时间、资金、人力等因素制定出来的详细计划,用于指导和控制建筑施工的进度。
因此,合理规划和有效管理施工进度能够保证项目按期完成,并且提高项目质量。
二、施工进度计划表现形式1. 甘特图甘特图是一种常见的施工进度计划表现形式,它可以直观地展示出项目中各个任务的开始时间、结束时间和持续时间等信息。
甘特图通常以水平条形图的形式呈现,每个水平条代表一个任务,不同颜色表示不同类型的任务。
2. 网络图网络图是另一种常见的施工进度计划表现形式。
它通过节点和箭头来表示任务之间的逻辑关系,并且可以清晰地展示出每个任务的持续时间和关键路径等信息。
3. 里程碑里程碑是用于标记项目中重要节点或阶段完成情况的符号或标志。
在施工进度计划中,里程碑可以用于表示项目中的重要节点,如开工、竣工等。
4. 进度报告进度报告是一种用于记录和呈现施工进度的文件。
它通常包括项目的当前状态、已完成任务、正在进行的任务以及下一步任务等信息。
进度报告可以帮助施工管理者及时了解项目进展情况,及时调整计划。
5. 编制进度计划书在进行建筑施工时,编制进度计划书是必不可少的一步。
进度计划书通常包括项目概述、时间表、资源分配、风险评估和质量控制等内容。
通过编制进度计划书,可以明确项目目标和实现路径,并且为后续的施工管理提供指导。
三、施工进度计划表现形式的优缺点1. 甘特图优点:直观易懂,能够清晰地展示出任务之间的关系;缺点:不适合复杂项目和多人合作。
2. 网络图优点:能够清楚地展示出各个任务之间的逻辑关系;缺点:对初学者不友好,需要一定技术背景。
3. 里程碑优点:简单易懂,能够快速了解项目进展情况;缺点:无法展示出任务之间的关系。
4. 进度报告优点:及时反映项目进展情况,方便管理者进行调整;缺点:需要大量时间和人力成本。
施工组织设计简版一、项目概况本项目位于××市××区,是一座综合性建筑工程,总建筑面积约××平方米,主要包括办公楼、生产车间、仓库等功能。
本项目的施工组织设计旨在提高施工效率、确保施工质量,保障项目的顺利进行。
二、工程分部分项工程划分1.主体结构工程主要包括地基处理、钢筋混凝土框架、地下管道等工程。
2.安装工程主要包括电气安装、给排水安装、暖通空调安装等工程。
3.装修工程主要包括内部装修、外立面工程等。
三、施工组织设计原则1.高效性原则以提高施工效率为目标,采取合理的工序安排和资源调度,确保施工进度的顺利进行。
2.安全性原则安全第一,通过制定科学的安全管理制度和加强施工现场安全教育,为保证施工人员的身体安全提供保障。
3.经济性原则尽量降低施工成本,合理利用资源,减少浪费,确保工程的经济可行性。
四、施工方案设计1.施工进度计划根据工程的时间限制和施工工序的先后关系,编制详细的施工进度计划,包括各项工程的开始时间、完成时间及关键节点的控制。
2.施工工艺方案制定每项工程的施工工艺方案,包括施工顺序、施工工艺流程、检验与调试等,确保各项工程顺利进行。
3.施工设备及材料方案选用适当的设备和材料,符合工程的质量要求和施工流程,提高施工的效率和质量。
五、施工组织1.组织结构建立施工组织结构,明确各个部门和人员的职责和任务,以确保施工工作有序进行。
2.施工人员管理合理安排施工人员的数量和岗位分工,提供必要的培训和指导,提高施工人员的素质和技能水平。
3.施工现场管理设立施工现场的基本制度和规范,包括安全管理制度、质量控制制度、施工进度管理制度等,加强对施工现场的管理和监督。
六、质量控制措施1.编制施工质量检查计划根据工程的特点和施工工艺,制定相应的施工质量检查计划,对各项工程进行定期检查,确保施工质量达到要求。
2.质量验收与控制严格按照工程质量验收标准进行验收,对不合格的工程进行整改和追溯,确保施工质量符合相关标准。
项目施工方案编制说明1. 简介本文档是对项目施工方案的编制说明,旨在指导项目组成员编写一份详细、全面的施工方案。
施工方案是项目实施的重要依据之一,它包含了项目的目标、工作内容、资源需求、进度计划等内容,对项目的顺利进行起到了关键作用。
2. 编制目的施工方案的编制目的主要有以下几个方面:•提供项目组成员明确工作目标和任务的依据;•确定项目实施过程中的工作内容,以及各个环节的具体要求;•预防和解决项目实施过程中可能出现的问题;•保证项目按时、按质量、按规划完成。
3. 编制要求编制施工方案时,需要遵循以下几个要求:3.1 全面性施工方案需要尽可能详尽地描述项目的工作内容、资源需求、进度计划等,以确保项目的顺利进行。
各个环节需要细致入微地描述,确保不会遗漏任何重要的工作。
3.2 可操作性施工方案需要具备可操作性,即能够指导项目组成员具体执行工作。
在编制施工方案时,需要考虑实际情况和限制条件,确保方案的可行性和可操作性。
3.3 灵活性施工方案需要具备一定的灵活性,能够适应项目实施过程中的变化和调整。
在编制方案时,需要预留一定的空间和措施,以应对可能出现的问题和变化。
3.4 可测量性施工方案需要具备可测量性,即能够通过一定的指标和方法进行评估和检查。
在编制方案时,需要设定一些明确的目标和指标,以便后续的测量和评估。
4. 编制流程编制施工方案的流程可以分为以下几个步骤:4.1 收集信息在编制施工方案之前,首先需要收集项目相关的信息,包括项目的目标、需求、资源、限制条件等。
这些信息将作为编制方案的依据。
4.2 制定计划在收集信息的基础上,进行进一步的规划和计划。
确定项目的工作内容、资源需求、进度计划等,确保项目的顺利进行。
4.3 写作文档根据制定的计划,逐步编写施工方案的各个部分。
按照Markdown文本格式进行排版,确保文档的清晰易读。
4.4 审核和修改编写完施工方案后,进行审核和修改。
确保方案的准确性、合理性和完整性。
