大体积混凝土浇筑技术交底
- 格式:pptx
- 大小:2.07 MB
- 文档页数:33


大体积混凝土技术交底
一、工程概述
本次施工涉及的大体积混凝土工程主要为_____(具体部位),混凝土强度等级为_____,混凝土总量约为_____立方米。由于大体积混凝土结构厚实、混凝土量大、工程条件复杂,施工技术要求高,水泥水化热较大,易使结构产生温度变形,因此在施工过程中需要采取有效的技术措施,以确保混凝土的质量和施工安全。
二、施工准备
1、 技术准备
(1)熟悉施工图纸,明确混凝土的强度等级、抗渗等级、施工缝的留设位置等设计要求。
(2)编制大体积混凝土施工方案,确定混凝土的浇筑顺序、浇筑方法、振捣方式、养护措施等。
(3)对施工人员进行技术交底,使其了解大体积混凝土施工的技术要点和质量要求。
2、 材料准备
(1)水泥:优先选用低热水泥,如矿渣硅酸盐水泥、粉煤灰硅酸盐水泥等,水泥的强度等级应符合设计要求。 (2)骨料:粗骨料宜选用粒径较大、级配良好的石子,其含泥量不应大于 1%;细骨料宜选用中砂,其含泥量不应大于 3%。
(3)掺合料:粉煤灰、矿渣粉等掺合料的质量应符合国家现行有关标准的规定,其掺量应通过试验确定。
(4)外加剂:根据混凝土的性能要求,选用合适的外加剂,如缓凝剂、减水剂、膨胀剂等,外加剂的质量应符合国家现行有关标准的规定。
3、 机械设备准备
(1)混凝土搅拌设备:应选用具有自动计量、自动上料功能的搅拌站,其生产能力应能满足施工进度的要求。
(2)混凝土运输设备:选用混凝土搅拌运输车,其数量应根据运输距离、浇筑速度等因素确定。
(3)混凝土浇筑设备:选用汽车泵或地泵,其数量应根据浇筑面积、浇筑量等因素确定。
(4)振捣设备:选用插入式振捣器、平板振捣器等,其数量应根据浇筑面积、浇筑量等因素确定。
4、 现场准备
(1)基础底板钢筋及柱、墙插筋应施工完毕,并进行隐蔽工程验收。
(2)模板安装完毕,并经验收合格。 (3)在基础底板上设置测温点,测温点的布置应具有代表性,间距不宜大于 5m。
共3页,第1页
独立柱基础 分项工程质量技术交底卡
施工单位
工程名称 分部工程
交底部位 日 期 年 月 日
交
底
内
容
一、 施工准备
(一) 施工器具
耙子、扫把、白线、铝合金刮杠、尖锹、平锹、混凝土地泵、插人式振捣器、平板振捣器、配电箱、塔吊、水泵等。
(二) 技术准备
1、 混凝土申请:浇筑棍凝±前,预先与混凝土供应单位办理预拌混凝土委托单及浇灌申请,委托单的内容包括:混凝土强度等级、方量、坍落度、初凝终凝时间、是否加抗冻剂以及浇筑时间等。
2、 所有机具均应在浇筑混凝土前进行检查,同时配备专职技工,随时检修。
3、 在混凝土浇筑期间,要保证水、电、照明不中断。为了防备临时停水停电,事先应在现场准备一定数量的人工搅拌和振捣用工具,以防出现意外施工缝。
4、 根据施工方案准备必要的塑料布、保温材料及测温用具等。
(三) 作业条件
1、 各种专业管线已埋设完毕,钢筋隐检、模板预检已完成。
2、 施工人员的通道架设、泵管的架子已搭设完毕。
3、 振捣设备调试正常及备有一定数量的振捣棒。
4、 放料处与浇筑点的联络信号已准备就绪。
5、 劳动力安排已妥当,名单已上报。
6、 与城管部门协调好,确保混凝土的顺利浇筑。
7、 检查墙、柱插筋位置、数量,预埋件的位置、数量,预留洞的位置、数量,模板接缝是否严密,模板隔离剂涂刷情况、支撑系统的承载能力、刚度和稳定性是否满足要求。
8、 板内是否清理干净,如铁丝、冷挤压套管、木屑、铁钉、焊渣等。
二、 施工工艺
1、 基础底板采用斜面分层的浇筑方法,且混凝土浇筑由远及近,随着混凝土浇筑,泵管及架子逐渐拆除。
2、 由于是大体积混凝土,为了防止温度裂缝及收缩裂缝出现,除了设计上采取措施外,在施工操作上控制浇筑层厚度,不大于500mm,并通过测温记录与保温覆盖措施使内外温差控制在25它以内。
0
承台大体积混凝土养护 技术交底
1、工程概况
新建南京至杭州铁路客运专线胜利河特大桥设计承台为*2为137个为普通承台、尺寸为7.3*10.08、7.9*10.08、10.4*14.3、10.7*10.7、10.04*1种类不等,均为大体积混凝土浇注施工,承台均为矩形厚度为2m、3m不等,大体积承台施工见附表。
大体积混凝土承台统计表
序号 大体积混凝土承台 单位 数量 承台尺寸 备注
1 31# m3 14.3*10.4*3 均为下层承台尺寸
2 32# m3 14.3*10.4*3 均为下层承台尺寸
3 34# m3 14.3*10.4*3 均为下层承台尺寸
4 35# m3 14.3*10.4*3 均为下层承台尺寸
5 66# m3 14.3*10.4*3 均为下层承台尺寸
6 67# m3 14.3*10.4*3 均为下层承台尺寸
7 156# m3 八边形承台(厚4米) 均为下层承台尺寸
8 157# m3 八边形承台(厚4米) 均为下层承台尺寸
2、施工准备
2.1 混凝土配合比确定
1、水泥:采用PO4(低碱)水泥。此种水泥为以适当成分的硅酸盐水泥熟料,加入适量的改性石膏,磨细制成的具有中等水化热的水硬 1 性胶凝材料,适用于要求水化热较低的大体积混凝土工程所用的水泥,并不得将不同品种或标号的水泥混合使用。
2、砂、石:砼所用的砂、石技术指标应符合《铁路混凝土工程施工质量验收补充标准》([2005]160号)。砂采用中砂。
3、水:为降低混凝土的入模温度,可在水中加碎冰,保证混凝土入模温度在25℃以下。
4、外加剂:
减水剂:在砼中掺入减水剂,不仅可获得减水和改善和易性的功效,
更能提高水泥石的密实度,改善砼内部空隙分布,降低水灰比,减少水泥用量,降低水化热。本工程采用江西博特JM-PCA(I)缓凝减水剂。
矿粉:矿粉活性成分较高,可以明显改善混凝土的和易性,流动性,可泵性,提高混凝土的性能,同时矿粉有微膨胀的性质,可以在一定程度上延缓大体积混凝土的裂缝的发展,达到工程的施工要求。
1 / 7
SG-006

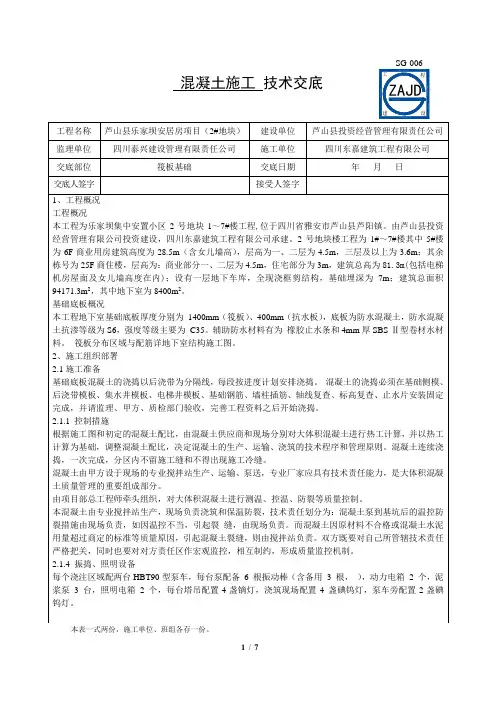

混凝土施工 技术交底
本表一式两份,施工单位、班组各存一份。 工程名称 芦山县乐家坝安居房项目(2#地块) 建设单位 芦山县投资经营管理有限责任公司
监理单位 四川泰兴建设管理有限责任公司 施工单位 四川东嘉建筑工程有限公司
交底部位 筏板基础 交底日期 年 月 日
交底人签字 接受人签字
1、工程概况
工程概况
本工程为乐家坝集中安置小区2号地块1~7#楼工程,位于四川省雅安市芦山县芦阳镇。由芦山县投资经营管理有限公司投资建设,四川东嘉建筑工程有限公司承建。2号地块楼工程为1#~7#楼其中5#楼为6F商业用房建筑高度为28.5m(含女儿墙高),层高为一、二层为4.5m,三层及以上为3.6m;其余栋号为25F商住楼,层高为:商业部分一、二层为4.5m,住宅部分为3m,建筑总高为81.3m(包括电梯机房屋面及女儿墙高度在内);设有一层地下车库,全现浇框剪结构,基础埋深为7m;建筑总面积94171.3m2,其中地下室为8400m2。
基础底板概况
本工程地下室基础底板厚度分别为 1400mm(筏板)、400mm(抗水板),底板为防水混凝土,防水混凝土抗渗等级为S6,强度等级主要为 C35。辅助防水材料有为 橡胶止水条和4mm厚SBS-Ⅱ型卷材水材料。 筏板分布区域与配筋详地下室结构施工图。
2、施工组织部署
2.1施工准备
基础底板混凝土的浇捣以后浇带为分隔线,每段按进度计划安排浇捣。 混凝土的浇捣必须在基础侧模、后浇带模板、集水井模板、电梯井模板、基础钢筋、墙柱插筋、轴线复查、标高复查、止水片安装固定完成,并请监理、甲方、质检部门验收,完善工程资料之后开始浇捣。
2.1.1 控制措施
根据施工图和初定的混凝土配比,由混凝土供应商和现场分别对大体积混凝土进行热工计算,并以热工计算为基础,调整混凝土配比,决定混凝土的生产、运输、浇筑的技术程序和管理原则。混凝土连续浇捣,一次完成,分区内不留施工缝和不得出现施工冷缝。
