某水库水坝施工组织设计
- 格式:doc
- 大小:178.50 KB
- 文档页数:29
某水库施工组织设计引言概述:水库是重要的水利工程,其施工组织设计对于项目的顺利进行至关重要。
本文将从五个大点来阐述某水库施工组织设计的内容,包括施工工艺、施工机械设备、施工人员组织、安全管理和质量控制。
正文内容:1. 施工工艺1.1 施工工艺的选择:根据水库的具体情况和工程要求,选择适合的施工工艺,包括挖土方案、混凝土浇筑方案、防渗措施等。
1.2 施工工艺的优化:在施工过程中,根据实际情况进行工艺的优化,提高施工效率和质量,减少资源浪费。
2. 施工机械设备2.1 施工机械设备的选择:根据工程的规模和要求,选择适合的施工机械设备,包括挖掘机、起重机、混凝土搅拌站等。
2.2 施工机械设备的调度:合理安排施工机械设备的使用,确保施工进度和质量,减少设备闲置时间。
3. 施工人员组织3.1 施工人员的配备:根据施工工艺和施工机械设备的要求,合理配备施工人员,包括工程师、技术员、操作工等。
3.2 施工人员的培训:对施工人员进行必要的培训,提高他们的技术水平和安全意识,确保施工质量和安全。
4. 安全管理4.1 安全管理制度:建立健全的安全管理制度,明确责任和权限,确保施工过程中的安全。
4.2 安全培训和检查:对施工人员进行安全培训和定期检查,及时发现和解决安全隐患,确保施工安全。
5. 质量控制5.1 质量控制计划:制定质量控制计划,明确质量目标和控制措施,确保施工质量符合要求。
5.2 质量检查和验收:对施工过程进行质量检查和最终验收,确保施工质量符合设计要求。
总结:某水库施工组织设计是确保水库工程顺利进行的关键环节。
通过合理选择施工工艺、施工机械设备和施工人员组织,以及健全的安全管理和质量控制措施,可以提高施工效率和质量,确保水库工程的顺利完成。
同时,需要不断优化施工过程,适应工程实际情况的变化,以确保施工进度和质量的控制。
某水库施工组织设计一、引言本文档旨在为某水库的施工组织设计提供详细的内容和数据。
水库施工组织设计是确保水库施工顺利进行的重要环节,通过合理的组织和安排,可以提高施工效率,确保施工质量,保证工期的顺利完成。
本文将从施工组织设计的背景、目标、任务和方法等方面进行详细阐述。
二、背景某水库位于某省某市,是该地区的重要水利工程之一。
水库的建设旨在解决当地的水资源短缺问题,提供可靠的灌溉和供水功能,同时也具备防洪和发电的功能。
为了确保水库的顺利建设,需要进行详细的施工组织设计,以确保施工过程安全、高效、质量可控。
三、目标1. 确保施工过程的安全性:在施工组织设计中,要充分考虑施工过程中的安全风险,并采取相应的防范措施,保障施工人员和设备的安全。
2. 提高施工效率:通过合理的施工组织和安排,优化施工流程,减少不必要的等待和浪费,提高施工效率,缩短工期。
3. 确保施工质量:在施工组织设计中,要制定详细的质量控制计划,严格按照施工规范进行施工,确保施工质量符合要求。
4. 完成工期:通过合理的施工组织和安排,确保施工进度的合理安排,保证工期的顺利完成。
四、任务1. 施工组织架构设计:根据水库施工的特点和规模,设计合理的施工组织架构,明确各个施工单位的职责和任务分工,确保施工过程的协调和顺利进行。
2. 施工方法和工艺设计:根据水库的具体情况,设计合理的施工方法和工艺,包括土方开挖、混凝土浇筑、钢结构安装等,确保施工过程的高效和质量可控。
3. 施工进度计划设计:根据施工的任务和工期要求,制定详细的施工进度计划,明确各个施工阶段的工作内容和时间节点,确保施工进度的合理安排和控制。
4. 施工安全措施设计:根据施工过程中的安全风险,设计相应的施工安全措施,包括人员防护、设备安全、现场管理等,确保施工过程的安全性。
五、方法1. 调研和分析:通过对水库施工的相关资料和现场情况的调研和分析,了解项目的特点和要求,为施工组织设计提供依据。
水坝工程施工组织设计一、工程概述本次设计的水坝工程位于某河流中游,是一座以灌溉、发电、防洪为主,兼顾供水、旅游等综合利用的大型水利枢纽工程。
坝型为混凝土重力坝,坝长 3000m,坝高100m,总库容 1.5×10^9 m³。
工程主要建筑物包括大坝、溢洪道、发电厂、输水管道等。
工程总投资约为 30 亿元人民币,建设周期为 4 年。
二、施工组织设计原则1. 确保工程质量:严格按照国家及相关行业标准、规范施工,确保工程质量满足设计要求。
2. 保障施工安全:加强施工现场安全管理,预防事故发生,确保人员生命财产安全。
3. 提高施工效率:科学组织施工,优化施工流程,提高施工进度,降低成本。
4. 环境保护:在施工过程中,充分考虑环境保护措施,减少对生态环境的影响。
5. 文明施工:加强施工现场精神文明建设,提高员工素质,营造和谐施工环境。
三、施工组织设计内容1. 施工总平面布置:根据工程特点和施工需求,合理规划施工总平面布置,包括施工场地、临时设施、交通道路等。
2. 施工进度计划:制定详细的施工进度计划,明确各阶段施工内容、工程量和完成时间,确保工程按期完成。
3. 施工资源配置:合理配置施工机械、设备、材料、劳动力等资源,满足施工需求。
4. 施工技术方案:针对工程特点,制定合理的施工技术方案,包括大坝施工、溢洪道施工、发电厂施工等。
5. 施工安全管理:制定施工现场安全管理措施,包括安全生产责任制、安全培训、应急预案等。
6. 施工质量控制:建立质量管理体系,加强施工过程质量控制,确保工程质量满足设计要求。
7. 环境保护措施:制定环境保护措施,包括废水处理、废渣处理、噪声控制等。
8. 文明施工措施:加强施工现场精神文明建设,提高员工素质,营造和谐施工环境。
四、施工组织设计实施与监控1. 建立健全施工组织管理体系,明确各部门职责,确保施工组织设计顺利实施。
2. 定期对施工进度、质量、安全、环保等方面进行监督检查,及时发现并解决问题。

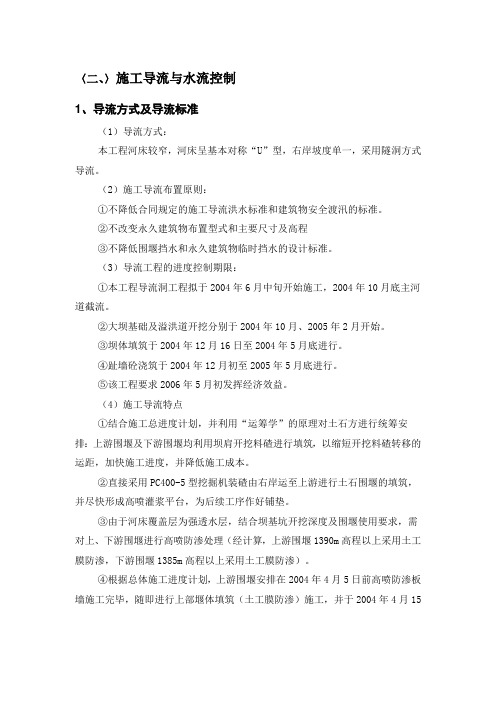

〈二、〉施工导流与水流控制1、导流方式及导流标准(1)导流方式:本工程河床较窄,河床呈基本对称“U”型,右岸坡度单一,采用隧洞方式导流。
(2)施工导流布置原则:①不降低合同规定的施工导流洪水标准和建筑物安全渡汛的标准。
②不改变永久建筑物布置型式和主要尺寸及高程③不降低围堰挡水和永久建筑物临时挡水的设计标准。
(3)导流工程的进度控制期限:①本工程导流洞工程拟于2004年6月中旬开始施工,2004年10月底主河道截流。
②大坝基础及溢洪道开挖分别于2004年10月、2005年2月开始。
③坝体填筑于2004年12月16日至2004年5月底进行。
④趾墙砼浇筑于2004年12月初至2005年5月底进行。
⑤该工程要求2006年5月初发挥经济效益。
(4)施工导流特点①结合施工总进度计划,并利用“运筹学”的原理对土石方进行统筹安排:上游围堰及下游围堰均利用坝肩开挖料碴进行填筑,以缩短开挖料碴转移的运距,加快施工进度,并降低施工成本。
②直接采用PC400-5型挖掘机装碴由右岸运至上游进行土石围堰的填筑,并尽快形成高喷灌浆平台,为后续工序作好铺垫。
③由于河床覆盖层为强透水层,结合坝基坑开挖深度及围堰使用要求,需对上、下游围堰进行高喷防渗处理(经计算,上游围堰1390m高程以上采用土工膜防渗,下游围堰1385m高程以上采用土工膜防渗)。
④根据总体施工进度计划,上游围堰安排在2004年4月5日前高喷防渗板墙施工完毕,随即进行上部堰体填筑(土工膜防渗)施工,并于2004年4月15日前施工完毕。
下游围堰安排在2004年4月10日前高喷防渗板墙施工完毕,随即进行上部堰体填筑(土工膜防渗)施工,并于2004年4月15日前施工完毕。
2005年6月上旬上游围堰拆除完毕,下游围堰安排在2005年6月下旬拆除完毕。
2005年10月初导流洞下闸蓄水,随即进行导流洞封堵。
(5)导流工程施工的重点难点分析根据施工总进度计划,结合导流工程的特点分析,本导流工程施工的重点及难点主要表现在如下几个方面:在进行上、下游围堰施工时,如何保证高喷防渗墙防渗效果,是本工程施工的重点及难点之一;在进行围堰拆除时,由于高喷砼防渗墙与主体工程相距较近,如何确保拆除时的爆碴块度及控制爆破振动对坝体安全运行的影响、确保围堰拆除时不对其它工程造成破坏,必须采用控制爆破技术,施工难度大、技术含量高。
某水库施工组织设计一、项目背景某水库位于某省某市,是一座大型水利工程,主要用于水源调配和防洪排涝。
为了确保水库的施工顺利进行,需要进行详细的施工组织设计,以确保施工进度和质量的控制。
二、施工组织设计目标1. 确保施工进度的合理安排,按计划完成各项施工任务;2. 确保施工质量符合相关标准和规范要求;3. 确保施工安全,减少事故发生的可能性;4. 确保施工过程中的环境保护和生态恢复。
三、施工组织设计内容1. 施工方案设计根据水库工程的特点和要求,设计合理的施工方案,包括施工工艺、施工方法、施工顺序等。
同时,需要考虑施工过程中可能遇到的问题和风险,并制定相应的应对措施。
2. 施工进度计划制定详细的施工进度计划,包括各个施工阶段的时间安排、关键节点的控制等。
同时,需要考虑施工过程中可能出现的不可抗力因素,如天气、设备故障等,并制定相应的调整方案。
3. 施工质量控制制定施工质量控制方案,包括施工材料的选择和验收、施工工艺的控制、施工过程中的质量检查等。
同时,需要设立质量检测点,定期进行检测和评估,确保施工质量符合相关标准和规范要求。
4. 施工安全措施制定详细的施工安全措施,包括施工现场的安全防护、施工人员的安全培训、施工设备的安全使用等。
同时,需要设立安全监测点,定期进行安全检查和评估,确保施工过程中的安全风险得到有效控制。
5. 环境保护和生态恢复制定环境保护和生态恢复方案,包括施工过程中的环境保护措施、施工完成后的生态恢复措施等。
同时,需要设立环境监测点,定期进行环境监测和评估,确保施工过程对环境的影响得到最小化。
四、施工组织设计实施步骤1. 收集相关资料和信息,包括水库工程设计文件、施工图纸、工程量清单等;2. 分析和评估施工条件和环境,确定施工组织设计的基本要求;3. 制定施工方案,包括施工工艺、施工方法、施工顺序等;4. 制定施工进度计划,包括各个施工阶段的时间安排、关键节点的控制;5. 制定施工质量控制方案,包括施工材料的选择和验收、施工工艺的控制、质量检查等;6. 制定施工安全措施,包括施工现场的安全防护、施工人员的安全培训、安全检查等;7. 制定环境保护和生态恢复方案,包括施工过程中的环境保护措施、生态恢复措施等;8. 编制施工组织设计报告,包括施工方案、施工进度计划、质量控制方案、安全措施、环境保护和生态恢复方案等;9. 组织专家评审,对施工组织设计报告进行评审和修改;10. 最终确定施工组织设计方案,并进行实施。
某水库施工组织设计引言概述:水库是一项重要的水利工程,它可以调节水资源的分配,保护生态环境,提供灌溉和发电等多种功能。
为了确保水库的施工顺利进行,需要进行详细的施工组织设计。
本文将从施工组织设计的角度,分为引言概述、正文内容和结语三个部分,详细阐述某水库施工组织设计的要点。
正文内容:一、施工现状与工程要求1.1 施工现状:首先,需要详细了解当前的施工现状,包括水库的地理位置、土质情况、气候特点等。
同时,还需要了解施工所需的人力、物力、财力等资源情况。
1.2 工程要求:根据水库的设计图纸和相关规范,确定水库的工程要求,包括施工工艺、施工工序、施工工期等。
同时,还需要考虑施工过程中的安全、环保等方面的要求。
二、施工组织方案2.1 施工队伍组织:根据工程的规模和要求,合理组织施工队伍,包括施工人员、技术人员、管理人员等。
同时,还需要制定相应的人员培训计划,确保施工人员具备必要的技能和知识。
2.2 施工设备配置:根据工程的特点和要求,合理配置施工设备,包括挖掘机、起重机、混凝土搅拌车等。
同时,还需要考虑设备的数量、型号、使用时间等因素,确保施工的高效进行。
2.3 施工工艺安排:根据工程要求和施工现状,制定详细的施工工艺安排,包括挖掘、浇筑、安装等工艺流程。
同时,还需要考虑施工过程中可能出现的问题,制定相应的解决方案,确保施工的顺利进行。
三、施工安全与环保措施3.1 施工安全:在施工过程中,要重视施工安全,制定详细的安全管理方案。
包括安全教育培训、安全生产责任制、安全设施设置等。
同时,还需要加强施工现场的安全监督和检查,确保施工人员的人身安全。
3.2 施工环保:在施工过程中,要注重环境保护,制定详细的环保措施。
包括施工现场的垃圾分类处理、施工废水的处理等。
同时,还需要加强环保监督和检查,确保施工对环境的影响最小化。
四、施工进度与质量控制4.1 施工进度计划:根据工程的工期要求,制定详细的施工进度计划。
包括各个施工工序的时间安排、关键节点的控制等。
某水库施工组织设计一、项目概况某水库位于某省某市的某地区,总投资为X万元,占地面积为X平方米。
该水库的主要功能是供应当地居民的生活用水和农田灌溉,同时也具备防洪和发电的作用。
本次施工组织设计的目标是合理安排施工工序和时间,确保项目的顺利进行。
二、施工组织设计的目的1. 确定施工的总体方案,包括施工工序、施工方法和施工工期等,以满足项目的要求。
2. 确定施工过程中的安全措施和质量控制措施,确保施工过程安全可靠,工程质量符合标准。
3. 合理安排施工人员和施工设备的使用,充分利用资源,提高施工效率。
三、施工组织设计的内容1. 施工工序的确定:a. 确定水库的基础工程施工工序,包括地基处理、开挖和回填等;b. 确定水库的主体结构施工工序,包括混凝土浇筑、钢筋绑扎和模板拆除等;c. 确定水库的附属设施施工工序,包括引水管道安装、泄洪闸门安装等;d. 确定水库的周边环境施工工序,包括道路修建、绿化等。
2. 施工方法的确定:a. 地基处理采用挖土方案,采用机械设备进行开挖和回填;b. 主体结构施工采用模板浇筑工艺,配合混凝土搅拌车进行浇筑;c. 引水管道安装采用焊接工艺,确保管道连接牢固;d. 泄洪闸门安装采用起重机进行吊装,确保安全可靠。
3. 施工工期的确定:a. 地基处理工期为X天,包括开挖、回填和压实等;b. 主体结构施工工期为X天,包括模板搭建、钢筋绑扎和混凝土浇筑等;c. 附属设施施工工期为X天,包括引水管道安装和泄洪闸门安装等;d. 周边环境施工工期为X天,包括道路修建和绿化等。
4. 安全措施和质量控制措施:a. 施工过程中要严格按照相关安全规范执行,确保施工人员的人身安全;b. 施工过程中要进行质量检测,确保施工质量符合标准;c. 施工过程中要做好材料的管理,确保材料的质量可靠;d. 施工过程中要进行现场巡查,及时发现和解决施工中的问题。
5. 施工人员和施工设备的使用:a. 根据施工工序的需要,合理安排施工人员的数量和工作时间,确保施工进度;b. 根据施工工序的需要,合理安排施工设备的使用,提高施工效率。
某水库施工组织设计引言:水库是重要的水利工程,施工组织设计对于工程的顺利进行起着至关重要的作用。
本文将详细介绍某水库施工组织设计的内容和要点。
一、施工组织设计的背景和目的1.1 工程背景- 介绍该水库的位置、规模和用途等基本情况- 分析施工过程中可能遇到的困难和挑战1.2 施工组织设计的目的- 确定施工的总体目标和具体任务- 提出施工的基本原则和要求- 为施工过程中的各项工作提供指导和依据1.3 施工组织设计的重要性- 介绍施工组织设计在工程管理中的作用- 强调施工组织设计对于工程质量、进度和安全的影响二、施工组织设计的内容和要点2.1 施工组织机构- 设计施工组织机构的职责和权限- 确定各个职能部门的设置和人员配备2.2 施工方法和工序- 选择适合该水库工程的施工方法- 制定详细的工序计划,包括各个施工阶段的工作内容和顺序2.3 施工资源和设备- 确定所需的人力、物力和财力资源- 选择适合的施工设备和工具三、施工组织设计的实施步骤3.1 初步设计- 进行工程可行性研究和初步设计- 分析工程特点和施工条件,为组织设计提供依据3.2 组织设计方案的制定- 根据初步设计结果,制定施工组织设计方案- 考虑施工过程中的各种因素,如地质条件、气候等3.3 组织设计方案的评审和修改- 将设计方案提交给相关专家进行评审- 根据评审结果进行修改和完善四、施工组织设计的实施和控制4.1 施工组织的实施- 按照设计方案进行施工组织工作- 组织人员、设备和材料的调度和协调4.2 施工过程的控制- 定期进行工程进度和质量的检查和评估- 及时调整施工计划和组织方案4.3 安全管理和风险控制- 制定施工安全管理方案- 针对可能出现的风险进行预防和控制五、施工组织设计的总结和展望5.1 施工组织设计的效果评估- 分析施工组织设计的实施效果- 总结经验和教训,为今后的工程提供参考5.2 对未来施工组织设计的展望- 针对当前工程的特点和问题,提出改进和优化的建议- 展望未来施工组织设计的发展方向结论:某水库施工组织设计对于工程的顺利进行具有重要的意义。
某县某水库工程施工组织设计方案工程任务及建设标准工程任务某县某水库工程位于县城上游3km,防洪作用显著。
水库的建设目标以防洪为主,兼顾城镇供水,农业灌溉、水产养殖等。
工程规模及建设标准该水库设计洪水标准为100年一遇,校核洪水标准为1000年一遇。
设计洪水位223.67m,相应库容1115万m3,校核洪水位225.04m,相应库容1200万m3,正常蓄水位220.50m,相应库容860万m3,死水位192.0m,相应库容30万m3.水库工程等级为三级,主要建筑物按三级设计。
主要工程项目简介拦河坝拦河坝坝型采用浆砌石重力坝,迎水面采用钢筋混凝土面板防渗。
拦河坝总长180m.最大坝高46m,非溢流坝段长146.5m,其中左坝段长81m,右坝段长65.5m;坝顶高程225.0m,防浪墙高1.2m,坝顶宽度为5m.溢流坝段长33.5m,坝顶高程220.50m.非溢流坝迎水面高程209.00m以下边坡1:0.15,以上为直墙。
背水面高程219.0m以下边坡1:0.7,以上为直墙。
溢流坝迎水面边坡同非溢流坝,下游溢流面为WES剖面,由上游曲线段、中部直线段和下部反弧段三部分组成,溢流坝面采用C20钢筋混凝土。
大坝迎水面采用C20钢筋混凝土面板防渗,209.00m高程以上面板厚度为0.6m,209.00m以下逐渐加厚,最大厚度1.45m.坝体采用M7.5和M5.0浆砌石。
坝体内设灌浆廊道和交通廊道,廊道断面形式为城门洞型,其中灌浆廊道宽2.5m,交通廊道宽2.0m,高度分别为3.5m及2.5m.在溢流坝与非溢流坝交接处设温度缝及施工缝,迎水面钢筋混凝土面板及溢流坝混凝土每隔15m设一道分隔缝。
距面板迎水侧2.5m处设竖向排水孔,底部通入灌浆排水廊道,间距3.0m,排水管采用内径20cm的C15无砂混凝土管。
基础处理基础防渗采用帷幕灌浆,灌浆孔布置2排,灌浆孔伸入相对不透水层以下3m.主、副灌浆孔距为3m.为改善地基岩石力学性能,对坝基进行固结灌浆,具体位置在节理、裂缝发育和高程185.00m以上的坝基。
某水库施工组织设计标题:某水库施工组织设计引言概述:某水库施工组织设计是指在水库建设过程中,根据工程特点和施工条件,科学合理地安排施工组织和施工工艺,以确保施工质量和进度,保障工程安全和经济效益。
水库施工组织设计是水利工程建设中至关重要的一环,直接影响到工程的顺利进行和最终效果。
本文将从施工组织设计的五个方面进行详细阐述。
一、施工工艺选择1.1 确定主要施工工艺:根据水库工程的特点和要求,选择适合的主要施工工艺,如混凝土浇筑、土石方开挖等。
1.2 制定详细施工工艺流程:对每一个施工环节进行详细规划,包括施工方法、施工顺序、施工设备等。
1.3 考虑施工工艺的安全性和环保性:在选择施工工艺时,要充分考虑施工过程中可能浮现的安全隐患和环境影响,确保施工过程安全可控。
二、施工人员配置2.1 合理确定施工人员数量:根据工程规模和施工周期,合理确定施工人员数量,确保施工进度和质量。
2.2 配备专业技术人员:在施工组织设计中,要充分考虑到需要的专业技术人员,如工程师、监理工程师等。
2.3 做好人员培训和安全教育:在施工前,对施工人员进行必要的培训和安全教育,提高其安全意识和技术水平。
三、施工设备选择3.1 确定适合的施工设备:根据工程要求和施工工艺,选择适合的施工设备,如起重机械、挖掘机等。
3.2 考虑设备的稳定性和效率:在选择施工设备时,要考虑设备的稳定性和工作效率,确保施工顺利进行。
3.3 做好设备维护和保养工作:在施工过程中,要定期对施工设备进行维护和保养,确保设备正常运转。
四、施工进度计划4.1 制定详细的施工进度计划:根据工程的施工要求和工期,制定详细的施工进度计划,包括每一个施工阶段的时间节点和工作内容。
4.2 预留适当的施工余地:在制定施工进度计划时,要考虑到可能浮现的不可抗力因素和施工风险,预留适当的施工余地。
4.3 定期进行施工进度检查:在施工过程中,定期进行施工进度检查,及时发现和解决施工进度偏差问题,确保工程按时完成。
word文档 可自由复制编辑 某水库水坝施工组织设计 1.项目经理部组成 针对本工程的具体情况,我公司为保质保量按时完成任务,我们把此项工程列为我公司的重点工程,组建强有力的项目经理部。项目经理拟派多年水利施工有管理经验的、敢打硬仗的国家二级建造师做为本工程的项目经理,主管工程师、各管理人员、工长、质检员、安全员、技术员、材料员等,都是我公司的拔尖人才。我们决心在这次工程施工中,创名牌、争第一。处处做表帅,当好排头兵。主要管理人员情况(见项目经理部组成情况表)。(见附表5)
淤地坝工程 项目经理
项目总工程师 综 合 办 公 室 安 全 部 采 办 部 工 程 部 合 同 部 质 检 部 项目副经理
测 量 队
石方施工队
附属施工队
土方施工队 word文档 可自由复制编辑
2. 施工总体部署 施工部署及总平面布臵
2.1、施工准备 为了确保本工程优质、高速、安全、低耗、圆满地完成合同规定的各项指标,根据本工程特点,做好施工前准备工作,科学组织,精心安排、计划在先,保证施工中各项工作的顺利开展。 2.1.1、施工前组织有关单位做好现场交接工作,布设施工用电线路,用水管线和临建设施。 2.1.2、做好图纸会审工作,组织工程技术人员认真熟悉图纸,领会设计意图,全面掌握施工图纸内容,检查多专业管线的位臵是否正确,提出方便施工的合理化建议。 2.1.3、根据本工程的具体情况,编制切实可行的单项施工工艺措施和施工方案,重点阐明重要项目的施工方法、施工工艺、工程进度安排、劳动力组织、质量及安全保证措施,以利于有效地指导现场施工。 2.1.4、做好技术交底工作,在工程开工前,公司总工程师组织质检科、工程技术科向项目经理部进行技术交底,内容是施工组织设计,风雨季施工措施等,项目技术负责人再根据进度计划向施工员和作业班组交底,重点放在施工方案、技术措施、作业指导书、工艺标准、安全措施等方面,交底必须细致齐全,并应结合具体操作部位,关键部位和施工难点的质量要求,操作要点,安全要求等进行详细的交底。 2.1.5、及时编制施工预算,充分反映工程所需的各种费用,材料、劳动力等,有效指导进度计划、材料计划、劳动力安排、竣工决算和经济分析等工作的开展。 2.1.6、认真做好材料的计划采购准备,编制各项材料计划,对多种材料word文档 可自由复制编辑
的采购,入库、保管和出库,制定完善的管理方法,同时加强防盗和防火管理。 2.2、项目管理机构 根据工程规模和特点,公司组建杨米涧白天赐淤地坝工程项目经理部,对工程项目的质量、安全、工期、文明施工和工程成本等进行统筹管理,以确保工程优质高速地如期完成。 2.3、施工力量组织 根据工期要求配备足够的施工力量,合理分工,科学管理,具体配备如下: 2.3.1、土方施工队:主要负责淤地坝挖填土方工程。 2.3.2、石方施工队:主要负责边沟、护坡的施工。 2.3.3、附属施工队: 上下游植护坡,钢筋砼浇筑。 2.4、施工作业班次 根据计划安排和工序穿插,充分利用有效时间和空间,合理安排作业班次,采用流水作业的施工方法,分两个班次。 2.5、建立现场协调会制度 工程开工后,除了参加业主组织的协调会外,项目经理部每周还必须组织召开一次内部生产调度会,根据业主安排和现场情况,布臵、检查、协调工程施工进度、质量、安全、文明施工以及物资供应等事宜,及时解决和处理影响工程质量,施工进度和施工安全所存在问题。
3. 施工进度计划 3.1、工期安排原则 3.1.1依据招标文件中给出的工程数量和我单位计划在本工程中投入的资源设备,以招标文件中规定的工期为前提,运用横道图,合理进行工期安排。 3.1.2在保证施工安全、工程质量的基础上,优化资源配臵,挖掘机械设备潜力,充分发挥企业综合优势,确保在计划工期内完成施工任务。 3.1.3以组织流水施工、均衡生产为基本方法。 word文档 可自由复制编辑
3.2、工期及施工进度安排 (一)工期安排 开工日期:合同签订之日起 竣工日期:开工2个月 总工期2个月 (二) 主要分部工程工期:(开竣工时间) 1、土方填筑工程: 施工时间安排30天。 2、附属浆砌工程: 施工时间安排25天 3、竣工验收准备: 计划时间5天。 祥见附表3《施工进度横道图》。
4. 主要分部工程施工方案 4.1 总体施工方案 本标段计划陆续成立两个施工作业队进行施工,其中一个作业队进行淤地坝的土方回填及开挖;一个作业队负责淤地坝的砌筑防护。 土方开挖采用1.03m反铲挖掘机装30t自卸汽车运至本工程的填筑区。土方回填施工以机械为主进行,T140推土机进行整平,碾压由20~22t振动碾进行压实,填筑面高差边角虚方采用机械清除后碾压;修坡以人工为主。 浆砌砖施工以人工为主,三轮车运砖至现场。
4.2 堤基处理 (1)对堤基表面不合格土、杂物进行检查并清除,保证清基深度不小于word文档 可自由复制编辑
0.3m,将清除的弃土、杂物等运至指定的场地堆放。 (2)清除现状堤防表层土,并清除表层草皮、树根等杂物。 (3)对清基面进行验收,合格后,采用20~22t振动压路机对滩面堤基进行不少于3遍的碾压,碾压后方可土方填筑。
4.3 土方挖运工程 4.3.1 施工准备 平整场地,修建临时便道,确保施工设备、材料、生活用品的供应,搭建生活和生产用房,解决好用电和用水的供应问题,设立必要的安全警示标志。并做好测量放线及复测工程量工作。 4.3.2 场地清理 根据设计尺寸,将施工区域内所有障碍物拆除,对影响工程质量的废渣,淤泥、腐植土、垃圾、树根、草皮应全部挖除,运至指定的堆放区并加以保护处理。 4.3.3 土方开挖 本工程需开挖土方约33543m。筑坝材料采用沟内土方,施工过程中,要加强对边坡的监测,如发现问题,及时采取措施,特别是土质较松散处,要做好边坡的处理。 机械开挖土方时,留修坡余量并用人工进行修整。在开挖边坡上遇到地下水渗流时,采取有效的疏导和保护措施后再进行边坡的修整和加固。 4.3.4 施工期排水 为保证土方开挖顺利进行,防止边坡塌方,对地下水位以下的基槽采用明沟排水法施工,沿沟槽挖排水沟,将水汇入集水坑,用水泵抽走。保证地下水位降低至最低开挖面1m 以下。根据工程地质资料,本工程可用单排井点降水法,即可满足施工要求。 4.3.5 边坡观测 word文档 可自由复制编辑
定期派人观测边坡面,若发现不安全因素,及时采取补充开挖或其他保护措施。
4.4 土方填筑工程 在土方填筑工程施工方面,采用“三阶段、四区段、八流程”的土方施工工艺,即: 三阶段: 准备阶段 → 施工阶段 → 竣工阶段。 四区段: 填筑区 → 平整区 → 碾压区 → 检验区。 八流程: 施工准备 → 基地处理 → 分层填筑 → 摊铺整平→ 洒水或良、晾晒 → 机械碾压 → 检验签证 → 面层修整。
图2 土方填筑工艺流程图 对本工程土方填筑工程,具体施工方法如下: (1)在基础清理隐蔽工程验收合格,且滩面堤基碾压后才能进行土料填筑。各部位的填筑均按施工图进行施工。施工时,根据碾压试验施工参数,确保填土质量。 (2)填土采用30自卸汽车运土至工作面,机械进行摊铺,随卸随平,不能积压。压路机具选用20~22t振动压路机,局部及边角部位采用蛙式夯夯实,碾压机具行走方向应平行于堤坝轴线方向,分段、分层、分片碾压,相邻作业
测 量 放 样
场地清理碾压 运土及作业面 摊 土 洒水及晾晒 碾 压 测
试 验 收 监理工程师 甲方工程师 主
管工程师 word文档 可自由复制编辑
面的搭接碾压宽度,平行于堤轴线方向不应小于1.0m,垂直坝轴线方向不应小于3m。 (3)振动碾压作业采用进退式碾压,碾迹搭接宽度大于50cm 。填方每层铺土厚度和压实遍数根据碾压试验确定,不准超厚填土。压实时须交错、搭接、前进倒退压,防止漏压、欠压,上下层的分段接缝位臵应错开;夯迹搭接宽度不小于1/3夯径。碾压前先洒一次水,然后边碾压边洒水,洒水量按最优含水量控制,填土面应均衡上升。 (4)填筑作业时按水平分层逐层施工,作业面分层统一铺土、统一碾压,均匀上升。并配备人员或推土机具参与整平作业,边坡在施工后进行整平,整平采用人工修整,边坡采用牵引式振动碾压。 (5)堤身全断面填筑完毕后,应作整坡压实削坡处理,对堤防两侧护堤地面的坑洼进行铺填平整。 (6)冬季、雨季施工 雨前应及时压实作业面,并做成向迎水面微倾。降小雨时,在确保土料含水率符合施工要求的情况下,可不影响填筑施工。 遇大雨应停止施工,雨后恢复施工,填筑面应经晾晒、复压处理,必要时应对表层再次进行清理,并待质检合格后及时复工。 负温施工时应取正温土料,装土、铺土、碾压、取样等工序,都应采取快速连续作业。土料压实时的气温必须在-1℃以上。 负温下施工时,铺土厚度比常规要求适当减薄。填土中不得夹冰雪。
4.5 砌筑工程 4.5.1 机砖工程选料 (1)机砖料 1)砌筑用机砖应质地坚硬、不易风化、没有裂缝。其抗水性、抗冻性、抗压强度等均应符合施工详图或有关技术要求的规定。其性能指标应符合有关
