煤场封闭改造项目气承膜与钢结构封闭方案对比

一、建设投资工程造价对比(95*235=21375m2)
1、建筑工程投资
2、总投资表格
二、全寿命周期造价对比表
三、施工对比表
四、总体对比表
从以上分析比较可以得出如下结论:
气承膜结构建筑屋面重量轻,大大降低了基础造价。
气承膜结构的所有加工制作均在工厂内完成,现场只进行安装作业,材料运抵现场后,只需较短时间即可将气承膜主体安装完毕。
气承膜结构配备的充气系统同时具有保压、通风及换气功能,以较低的运行能耗实现多项功能。
气承膜结构不需要内部支撑,较大跨度覆盖空间,具有更灵活的使用空间。
钢结构钢网架施工方案与技术措施1、基础复测(1)对基础及埋栓进行交接验收,地脚螺栓在混凝土浇灌前准确定位,减少偏离误差。
(2)在混凝土表面弹放轴线,放出轴线位置和基准标高,测量基础和地脚螺栓的轴线偏差和标高偏差,以确保基础工程符合钢结构安装的需要,并保证混凝土表面在同一标高上,误差控制在2 毫米内。
2、钢构件预检(1)检查构件型号、数量。
(2)检查构件有无变形,发生变形应予矫正,并重新检验。
(3)清除构件上污垢、积质、泥土等,油漆损坏处应及时补漆。
3、构件运输(1)场外运输1)装卸、运输过程中均不得损坏构件和防止构件变形。
2)运输的构件应吊装的要求程序进行,并考虑配套供应。
3)对大型和异性构件,应结合运输的客观条件(装卸车设备、起重量、运输、道路宽度及转变半径,通过市区交通的许可情况等)制定方案。
4)构件应对称放置在运输车辆上,装卸车应注意对称操作,确保车身和车上构件的稳定。
5)构件运输过程中,堆放应用垫木,用紧绳器固定,防止构件在运输过程中松动和滑移,对于重心不稳的构件,还应采用支架稳定。
(2)场内运输运输便道路平整,路基坚实,并有排水要求,道路的转变半径应适合场内运输构件的需要。
4、钢网架安装施工方案(1)施工方法概述:本钢网架工程为螺栓球节点网架。
结合本工程网架的特点,网架安装拟采用:脚手架平台高空散装法该安装方法的优点:网架安装时受力合理、施工安全可靠;施工速度快,工期短;脚手架平台可兼做屋面板的施工平台,一台多用。
(2)施工工艺流程施工准备→放线定位→搭设拼装脚手架→搁置可调支托、下弦球→调整下弦球标高→组装下弦→组装中层弦杆及腹杆→组装上弦、腹杆紧固→校正→涂漆→验收(3)施工准备:1)螺栓球节点网架安装采用滑移脚手架平台高空散装法的施工方法,要求场地整齐,平整坚实,为保证在雨季正常施工,场地应有可靠的排水措施。
2)土建单位应用水平仪将土建支承面上网架予埋板的相对标高全部测出标示在平面图纸相应的位置处,并将此数据图提供给工程监理和网架安装工程师,作为安装和对各支承点复测验收的依据。
气膜建造的体育馆和钢结构的区别有哪些
气膜建筑是一种可迁移的建筑,可以为举办大型活动和临时用展
览馆提供快捷、方便的大跨度的空间自然环境,为企业节省资源成本。
膜材为可循环利用环保材料,提高保护环境自然资源利用率的同时也
保护了我们的生活环境。
那么,气膜建造的体育馆和钢结构有哪些区别?
1.建筑材料不同。
普通体育馆是换用砖、瓦、混泥土、木材等建筑材料,而气膜体
育馆以新型木器膜材为主要。
膜材耐久性、防污性、防火性较好,可
主要用途替代其它的屋顶材料做同等的使用用途。
使用寿命在20年以上。
2.支撑方式不同。
传统体育馆以钢结构为梁柱加以屋架石砖等辅助材料建造而成,
而气膜体育馆利用内外气压差达到承托作用,在安全范围内,气膜内
部空间的气压越大,能够帮助抵御的风荷载,雪荷载的战斗能力也越高。
3.建造成本不同。
由于气膜体育馆内部是靠充气支撑起来的,没有任何架或屋架支撑,所以造价造价相比传统建筑而言会比较低,一般是传统的25-50%,如果面积大更合适。
现在选用气膜的技术已经是非常成熟的。
可根据
不同的建筑融资需求选择不同膜材以及内部系统设备,达到客户的需求。
4.建造周期不同。
体育馆从主要架构以及材料方面需要准备的比较多,搭建从根基
到建成需要完工的时间比较久,长则半年一年左右。
但气膜所需材料
主要为膜材,前期膜材料形成重量轻(库存材料),因此建造一个
2000平米的气膜体育馆1-2个月就可以建造充膜完成。
相比传统建筑大大缩短工期。
火力发电厂贮煤方式的选择王蒙【摘要】莱州电厂一期已建设2座圆形煤场,运行中存在不易实现燃煤先进先出、燃煤不易配混和人员作业环境差等弊端.二期工程设计中提出了全封闭条形煤场、圆形煤场和筒仓3种贮煤方案,进行技术经济分析对比后得出:筒仓方案配煤灵活、混煤精确;能实现燃煤先进先出、减少煤的自燃和燃煤热值损失;完全实现“人煤分离”,使操作人员免受煤粉的侵害;同时具有占地面积小、完全封闭等优点,因此推荐筒仓方案.【期刊名称】《中国电力》【年(卷),期】2015(048)009【总页数】6页(P38-42,48)【关键词】全封闭条形煤场;圆形煤场;筒仓;技术经济分析【作者】王蒙【作者单位】国核电力规划设计研究院,北京 100095【正文语种】中文【中图分类】TK284.3燃煤是火力发电厂的粮食,燃煤成本占火电厂运行成本的比重基本在70%以上[1],因此,燃煤采购、贮存,乃至掺配对火电厂降低成本、提高经济效益显得尤为重要;如何提高贮煤场场地利用率和煤场作业自动化程度已成为大型火电厂需解决的焦点问题[2]。
目前,国内外大型燃煤封闭贮存方式主要有:全封闭条形煤场、圆形煤场和筒仓[3]。
华电莱州电厂一期工程已建成2×1 000 MW超超临界机组,采用了2座直径为120 m的圆形煤场,共贮煤32万t,在环保性和可靠性等方面达到了同期国内同类型电厂的先进水平。
通过2年多的运行实践,圆形煤场也暴露了其在有效存煤量、燃煤自燃处理、掺配煤、自动化程度等方面存在的问题。
为进一步提高二期工程中贮煤场环境保护和自动化运行的水平,提升电厂经济效益,对贮煤方式和方案进行深入比选和研究意义重大。
贮煤场容量的确定应综合考虑燃料特性、运输方式、运输距离、气候条件以及由自然灾害等因素引起的最大可能断煤天数等因素(见表1),莱州电厂燃用煤为华电不连沟煤矿高硫煤与神东煤的混煤(见表2),采用铁海联运来煤方式,来煤煤质相对较稳定,根据GB 50660—2011《大中型火力发电厂设计规范》,确定煤场容量即机组20 d耗煤量为36万t(日耗煤量1.76万t)[4]。
钢结构网架施工方案方法钢结构网架施工方案方法由于网架、网壳结构组合有规律,大量杆件和节点的形状、尺寸相同,并且杆件和节点规格少,便于工厂成批生产,产品质量高,现场进行拼装较容易,施工速度快。
下面店铺为大家分享钢结构网架施工方案方法,欢迎大家阅读浏览。
1高空拼装法钢网架用高空拼装法进行安装,是先在设计位置处搭设拼装支架,然后用起重机把网架构件分件(或分块)上吊至空中的设计位置,在支架上进行拼装。
此法有时不需大型起重设备,但拼装支架用量大,高空作业多。
因此,对高强度螺栓连接的、用型钢制作的钢网架或螺栓球节点的钢管网架较适宜,目前仍有一些钢网架用此法施工。
2整体安装法整体安装法就是先将网架在地面上拼装成整体,然后用起重设备将其整体提升到设计位置上加以固定。
这种施工方法不需高大的拼装支架,高空作业少,易保证焊接质量,但需要的起重量大的起重设备,技术较复杂。
因此,此法对球节点的钢网架(尤其是三向网架等杆件较多的网架)较适宜。
根据所用设备的不同,整体安装法又分为多机抬吊法、拔杆提升法、千斤顶提升法及千斤顶顶升法等。
1、多机抬吊法此法是用于高度和重量都不大的中、小型网架结构。
安装前先在地面上对网架进行错位拼装作业(即拼装位置与安装轴线错开一定距离,以避开柱子的位置)。
然后用多台起重机(多为履带式起重机或汽车式起重机)将拼装好的网架整体提升到柱顶以上,在空中移位后落下就位固定。
(1)网架拼装为防止网架整体提升时与柱子相碰,错开的距离取决于网架提升过程中网架与柱子或柱子牛腿之间的净距,一般不得小于10~l125px,同时要考虑网架拼装的方便和空中移位时起重机工作的方便。
需要时可与设计单位协商,将网架的部分边缘杆件留待网架提升后再焊接,或变更部分影响网架提升的柱子牛腿。
钢网架在金属结构厂加工之后,将单件拼成小单元的平面桁架或立体桁架运到工地,工地拼装即在拼装位置将小单元桁架拼成整个网架。
网架拼装的关键,是控制好网架框架轴线支座的尺寸(要预放焊接收缩量)和起拱要求。
钢网架结构施工方案1. 引言本文档旨在介绍钢网架结构施工方案,包括施工准备、施工流程、施工材料及设备等内容。
2. 施工准备2.1 设计和方案审核在施工前,需要进行钢网架结构的设计和方案审核。
确保设计合理、方案可行,并符合相关法规和标准。
2.2 施工图纸准备准备施工所需的钢网架结构施工图纸,包括平面图、立面图、节点图等。
2.3 施工人员培训提供必要的施工人员培训,以确保施工人员具备足够的专业知识和技能。
2.4 施工材料和设备准备收集并准备施工所需的材料和设备,包括钢材、焊接设备、起重设备等。
2.5 安全措施制定并实施相应的安全措施,包括施工现场的防护、安全警示标识的设置等,以确保施工期间的安全。
3. 施工流程3.1 基础施工首先,在施工前需完成基础的施工工作,包括场地平整、基础混凝土浇筑等。
3.2 钢构制作根据施工图纸,制作钢网架结构的构件,包括剪切、焊接等工艺。
3.3 架设钢网架结构将制作好的钢网架构件进行组合,并使用起重设备进行架设。
根据施工图纸的要求,进行节点连接等工艺。
3.4 钢网架的调整和固定在架设完成后,对钢网架进行调整,确保其垂直度和水平度,并进行固定,以保证结构的稳定性。
3.5 焊接和防腐处理对钢网架的接口进行焊接,确保连接牢固。
同时,进行钢网架的防腐处理,增加其使用寿命。
3.6 最终检查和验收完成焊接和防腐处理后,对钢网架进行最终检查,确保施工质量符合要求。
最后,进行钢网架的验收。
4. 施工材料和设备•钢材:选择高强度、耐腐蚀的钢材作为钢网架的构件材料,如Q235钢板、Q345钢管等。
•焊接设备:包括电弧焊接机、气体焊接机等。
•起重设备:选择适当的起重设备对钢网架进行架设和调整,如起重机、吊车等。
5. 安全措施在施工过程中,应采取以下安全措施:•确保施工现场的安全防护设施完善,包括安全网、防护栏杆等。
•施工人员应佩戴好安全帽、防护眼镜等个人防护装备。
•对施工人员进行安全教育和培训,提高其安全意识和技能。

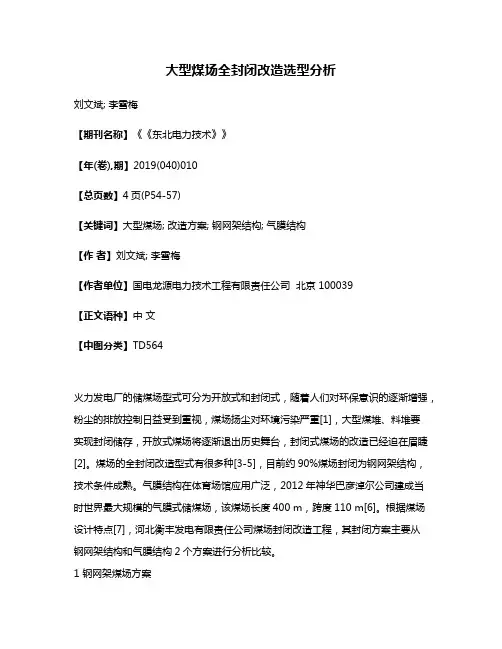

大型煤场全封闭改造选型分析刘文斌; 李雪梅【期刊名称】《《东北电力技术》》【年(卷),期】2019(040)010【总页数】4页(P54-57)【关键词】大型煤场; 改造方案; 钢网架结构; 气膜结构【作者】刘文斌; 李雪梅【作者单位】国电龙源电力技术工程有限责任公司北京 100039【正文语种】中文【中图分类】TD564火力发电厂的储煤场型式可分为开放式和封闭式,随着人们对环保意识的逐渐增强,粉尘的排放控制日益受到重视,煤场扬尘对环境污染严重[1],大型煤堆、料堆要实现封闭储存,开放式煤场将逐渐退出历史舞台,封闭式煤场的改造已经迫在眉睫[2]。
煤场的全封闭改造型式有很多种[3-5],目前约90%煤场封闭为钢网架结构,技术条件成熟。
气膜结构在体育场馆应用广泛,2012年神华巴彦淖尔公司建成当时世界最大规模的气膜式储煤场,该煤场长度400 m,跨度110 m[6]。
根据煤场设计特点[7],河北衡丰发电有限责任公司煤场封闭改造工程,其封闭方案主要从钢网架结构和气膜结构2个方案进行分析比较。
1 钢网架煤场方案封闭煤场采用自然进风、自然排风的通风方式。
室外空气由沿封闭煤棚长度方向侧壁的单层防雨百叶窗进风,经采光型屋顶排气楼排出。
光型屋顶排气楼兼作自然排烟和排除甲烷气体的装置。
用于自然进风的单层防雨百叶窗,靠室内一侧均配套风口过滤器,以避免粉尘外逸。
1.1 钢网架封闭方式如图1所示,三心圆空间网架结构采用螺栓球节点正放四角锥三心圆柱面网壳结构,支座支撑在基础短柱顶部,采用下弦支撑方式。
屋面采用单层压型钢板封闭,两端山墙亦为全封闭,封闭时按工艺要求留有通道。
屋面排水沿网架横向向两侧排水。
采光、通风及照明根据工艺专业进行布置。
三心圆空间网架结构为传统大跨度煤棚设计方式,我国现有干煤棚90%以上采用钢网架加彩钢板形式,钢网架空间受力性能好,维护便捷,非常适合大跨度、吊载重的工业建筑,已广泛应用于电力、煤炭、航空、汽车等领域[8]。
体育馆气膜结构与钢结构方案哎呀,说起体育馆的结构,大家第一反应是不是都想到了那些高大上的钢铁框架,或者是满天飞的气膜呢?别着急,今天咱们就来聊聊这两者——气膜和钢结构,究竟哪个更适合做体育馆的屋顶?你可能会问:“它们不是差不多吗?”。
哈哈,差远了!虽然这两种方案在外观上可能都有些像,但细究起来,它们就像是两个完全不同的“性格派”。
先说说气膜结构吧,这玩意儿听起来是不是很神秘?其实说白了,就是一层超大的膜材,依靠气压把整个屋顶撑起来。
就是想象一下,外面一大块塑料膜,内部充气像充气娃娃一样,整个场馆就被“气球”撑得高高的。
你可能会想,这种结构是不是不太稳啊?哎哎,别急,咱们得慢慢道来。
其实啊,这种气膜结构的优势就在于它的轻便和灵活。
它不像钢结构那样庞大沉重,造价也相对便宜。
尤其是在需要临时搭建或者大范围开放空间的场馆时,它简直是完美的选择。
比如说,某些大型运动会或者是音乐节,临时搭个场地,气膜结构的优势立马就显现出来了。
你说,搭个钢铁框架那得费多大劲儿啊?气膜的透光性超强。
咋说呢?就是那个膜材很像是透明的,可以让自然光照进来,场馆里明亮又温暖,大家在里面运动也不觉得压抑。
比起钢结构那种厚重的铁架,气膜显得简直轻盈无比,感觉整个人都能在其中飞起来,轻松又自在。
不过啊,说到气膜结构,也有它的“短板”——这玩意儿受风力和气候影响较大,特别是遇到大风天气,膜可能就会鼓起来,甚至出现摇晃,想想就让人担心。
如果不小心膜材破了,维修起来就麻烦了。
就像你买了一个气球,玩着玩着突然就戳破了,心里那个难受啊!好了,咱们换个话题,说说钢结构。
钢结构,那可真是“钢铁侠”的气质,强大得不行。
说实话,钢结构最大的优势就是稳啊稳。
钢铁框架作为支撑,可以承受非常大的压力,抗风抗震都没得说。
尤其在高风速和恶劣天气下,钢结构的表现就像是大山一样稳如泰山。
所以,很多大型的体育馆,像是奥运场馆、世界杯场馆,基本上都会选择钢结构。
这也是没办法的事,毕竟它的安全性和持久性都不容忽视。
钢网架结构同气膜结构方案比较
钢网架结构同气膜结构方案比较
一、结构安全的差异
充气膜结构是通过机械系统(8台风机)向室内空间连续不间断充气,气体在密闭的空间中逐渐加压而最终使室内外保持一定的压力差,膜体受到上浮力,产生的预张力以托起大空间。
单纯的充气膜抵抗风雪荷载的可靠性差,应对极端大风、大雪存在隐患,硬物一旦刮伤损坏,自然塌落,不适用于大跨度的永久性建筑。
充气膜结构只能作为条形煤场相对简易的临时仓储,无法适应圆形煤场、异形煤场及超大跨度永久煤场的工程要求,质量缺陷多,有很大局限性。
钢结构网架采用实心球(材质45#高强度钢)及钢管紧密连接,使用年限50年,按70年一遇的地震及风压雪压考虑。
其构件在生产车间内加工,标准化程度高,质量易于保证。
储煤棚上部钢结构网架,与下部现浇混凝土支承柱及挡煤墙连成整体,传力稳定平衡,制造质量精良,工地安装便捷,此结构被广泛使用。
二、维护使用的差异
充气膜煤棚建设时必备两路电源,满足其加压风机及消防用电。
一路6kV电源引自厂区,一路增加设置二套400kW 660V柴油发电机组,作为备用电源。
后期使用时,完全依靠电能,不可断电。
以一万平方米储煤棚估算,一年消耗超过15万元的电费,增加后期使用成本。
钢结构网架在工厂内机械抛丸除锈,然后喷漆、喷塑或喷锌处理,
增强了抗腐蚀性,在煤棚密闭环境中,需要10-12年对钢架表面防腐处理,按建筑面积计算,每次油漆费用约35-45元/方。
三、建成运行案例的差异
充气膜结构由国外引进,多用于临时建筑(汽车旅馆、临时展出大棚等)拆建方便,气膜储煤棚在国内案例没有20个,也只局限在神华集团的煤炭储煤场方面的临建工程。
钢结构网架储煤棚,技术成熟稳定,后期运营费用极低,初期投资节约,钢材可以回收利用增加效益,诸多优势明显。
在电厂、集装站、储运物流园、选煤厂、水泥厂、煤化工项目的封闭煤场项目应用广泛,25年来运行安全可靠。
华能、大唐、华电、国电、中电投等5大电力公司、地方电厂、煤炭、钢铁、水泥项目案例超过10000座,且运行安全良好。
四、工程造价的差异
充气膜材料自重轻,对基础挡墙要求相对低,但膜材价格高,上部充气膜1200元/方,2.5米高挡墙无法满足内部输出煤工艺,整体造价高过1500元/方,使工程造价比预期提升。
钢结构网架对基础挡墙要求相对高,网架工厂化制作,在施工现场只须小型工具,不需要脚手架平台,即可拼装,大大节约造价,上部网架900-1000元/方,整体造价1100-1300元/方,。
五、建筑效果的差异
充气膜为白色或彩色PVC膜材,建筑外观漂浮蓬松,像搭建的大帐篷,空间层次上比例失调,显得死板、压抑。
钢结构网架储煤棚外观效果大气,内部为实心球和管件均匀搭配,对比协调,体现明亮、活泼、高雅、现代的风格。
六、装修工艺的差异
充气膜储煤棚电控设备等只能安装在地面控制室内,照明灯具另行在钢架上安装,增大施工成本及难度。
钢结构网架储煤棚可直接在网架上设置照明、检修马道、消防喷淋、通风管道、干雾抑尘装置及煤尘安全检测设备,满足储煤棚建筑的设计意图,顺利通过环保、消防验收。
综合说明钢结构网架储煤棚优点很多:结构稳定安全、使用成本最低、运行案例很多、投资预算节约、建筑美观大气、易于通过环保消防验收。
