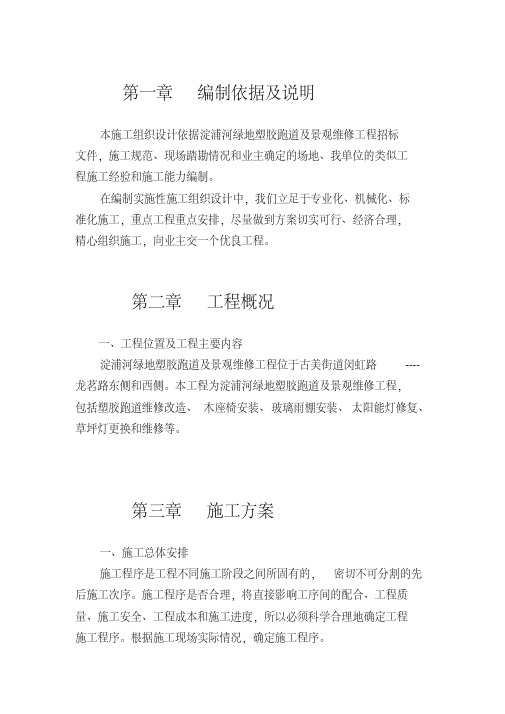

第一章编制依据及说明本施工组织设计依据淀浦河绿地塑胶跑道及景观维修工程招标文件,施工规范、现场踏勘情况和业主确定的场地、我单位的类似工程施工经验和施工能力编制。
在编制实施性施工组织设计中,我们立足于专业化、机械化、标准化施工,重点工程重点安排,尽量做到方案切实可行、经济合理,精心组织施工,向业主交一个优良工程。
第二章工程概况一、工程位置及工程主要内容淀浦河绿地塑胶跑道及景观维修工程位于古美街道闵虹路----龙茗路东侧和西侧。
本工程为淀浦河绿地塑胶跑道及景观维修工程,包括塑胶跑道维修改造、木座椅安装、玻璃雨棚安装、太阳能灯修复、草坪灯更换和维修等。
第三章施工方案一、施工总体安排施工程序是工程不同施工阶段之间所固有的,密切不可分割的先后施工次序。
施工程序是否合理,将直接影响工序间的配合、工程质量、施工安全、工程成本和施工进度,所以必须科学合理地确定工程施工程序。
根据施工现场实际情况,确定施工程序。
二、施工方法本工程施工结合淀浦河绿地塑胶跑道及景观维修工程实际情况确定施工方法。
1.场地塑胶跑道大多已损坏,首先要挖掉面层,重新铺设。
2.草坪灯大多已破旧要进行重新安装或维修。
3.玻璃雨棚安装。
4.木座椅及大理石圆桌椅新增安装。
5.太阳能灯及草坪灯修复及新增安装。
三、工期计划本工程计划工期30天。
1、跑道开挖:第天至第天;2、面层铺设:第天至第天;3、草坪灯安装、维修:第天至第天;4、玻璃雨棚安装:第天到第天;5、木座椅安装:第天到第天;6、新增石凳和圆桌:第天到第天;7、收尾及竣工验收:第天。
第四章施工准备计划一、工程项目的组织机构1、项目经理部根据本标段工程数量、结构特点和工程实际情况,坚持合理分工与密切合作相结合;把有施工经验、有创新精神、有工作效率,并且长期从事项目施工的人员选入领导机构;认真执行因事设职、因职选人的原则,建立项目组织机构。
项目经理部设经理一名,全权负责本工程的施工及日常管理工作,设付工地主管一名,负责施工现场、施工机械方面的工作,项目部设计划统计、技术、办公室等部门。
第1篇一、工程概况绿化道路工程是我市一项重要的市政基础设施建设项目,旨在提升城市绿化水平,改善城市环境。
本工程主要包括道路两侧的绿化带建设、绿化植物种植、灌溉系统建设等内容。
工程总长度为5公里,绿化带宽为3米,总面积为15公顷。
二、施工组织部署1. 施工准备阶段(1)组织成立项目指挥部,负责工程的组织、协调和管理工作。
(2)编制详细的施工组织设计,明确施工方案、施工进度、施工质量、安全生产等方面的要求。
(3)对施工人员进行技术培训和安全教育,确保施工人员具备相应的技能和安全意识。
2. 施工实施阶段(1)绿化带建设:按照设计要求,进行绿化带平整、排水沟开挖、路基压实等工序。
(2)绿化植物种植:选择适宜的绿化植物,按照设计要求进行种植,确保植物生长良好。
(3)灌溉系统建设:安装灌溉管道、喷头等设备,确保绿化植物得到充分灌溉。
(4)绿化养护:定期对绿化植物进行修剪、施肥、病虫害防治等养护工作。
三、主要施工方法1. 绿化带建设(1)平整场地:使用推土机、压路机等设备进行场地平整,确保绿化带表面平整。
(2)排水沟开挖:按照设计要求,开挖排水沟,确保排水畅通。
(3)路基压实:使用压路机对路基进行压实,确保路基稳定性。
2. 绿化植物种植(1)选择适宜的绿化植物:根据气候、土壤等条件,选择适宜的绿化植物。
(2)种植方法:按照设计要求,采用挖坑、种植、覆土等工序进行种植。
(3)植物养护:定期对绿化植物进行浇水、施肥、修剪等养护工作。
3. 灌溉系统建设(1)管道安装:按照设计要求,安装灌溉管道、喷头等设备。
(2)调试运行:对灌溉系统进行调试,确保运行正常。
四、工期保证措施1. 制定合理的施工进度计划,确保工程按期完成。
2. 加强施工现场管理,提高施工效率。
3. 加强对施工人员的培训,提高施工技能。
4. 加强对施工材料的采购和管理,确保材料供应充足。
五、质量保证措施1. 严格执行施工规范和质量标准,确保工程质量。
2. 加强对施工过程的监督检查,发现问题及时整改。
怀宁县前进河绿道工程施工组织设计安徽德兴建设有限公司二零一七年十二月目录第一章、编制依据第二章、工程概况第三章、主要施工方法第四章、劳动力计划、主要施工机械及物质计划一、施工机械设备计划二、投入本工程的检测仪器及设备三、劳动力投入计划四、拟投入的物资计划第五章、确保工程质量的技术组织措施第六章、确保安全生产的技术组织措施第七章、确保工期的技术组织措施第八章、确保文明施工的技术组织措施第九章、工程施工的重点和难点第十章、施工总平面布置图第一章编制依据⑴怀宁县前进河绿道工程施工图;⑵怀宁县前进河绿道工程设计方案;⑶怀宁县前进河绿道工程技术措施和设计要点;⑷国家现行的有关法律法规、规范、技术标准,安徽省、安庆市颁布的现行道路工程设计规定;第二章工程概况2.1项目概况本项目位于怀宁县高河镇前进河水(系政和路至高河大道)两岸,为县城中心区域,北侧与孔雀广场相连,是众多居民的休闲娱乐场所。
河两岸现状分布有慢行道,宽度约为1.2米,本次拟按绿道标准对其进行改造,以完善县城中心区域的慢行系统。
该工程具体位于政和路至小游园,建行至G206国道段,长约2000米,宽约3.5米。
利用原有土地,不新增用地,主要建设内容包括绿道工程、交通工程、照明工程等。
2.2项目地理位置图2.3设计方案本次绿道设计共分9段,其中北侧有3段,南侧有4段,西侧及东侧各1段,具体设计简述如下:北侧:第一段:建行后青石板路至安宁街,长约62米。
本段现状沿前进河现状设有2.0米宽青石板路。
本段设计方案为挖除现状青石板路,利用老路基范围并向两侧拓宽,新建2.5米宽骑行绿道。
第二段:安宁街至黄梅路,长约150米。
本段现状沿前进河现状设有1.2米宽水泥砼园路。
本段设计方案为破除现状园路,利用老路基范围并向两侧拓宽,新建2.5米宽骑行绿道。
第三段:黄梅路至九华路,长约125米。
本段现状沿前进河现状设有1.2米宽水泥砼园路。
本段设计方案为原有园路基本保留可供行人步行,总体沿现状园路线形布设,新建2.5米宽骑行绿道。
完整绿化(绿地)养护施工组织设计(安全、质量、工期保障措施)目录主要养护作业方法 第一节 绿化养护施工要求 第二节 绿化养护组织方案措施 第三节 对种植环境的保障和处理措施 第四节 绿化补种方案和施工方法 第五节 绿化管养施工方案 第二章 确保养护工程质量和工期的措施 第一节 确保养护工程质量的措施 第二节 确保养护工程工期的措施 第三章 交通保通方案 第四章 实施养护工程施工的安全保障措施 表 养护工程施工组织设计文字说明 第五章 设备、人员动员周期和设备、人员、材料运到养护工程施工现场的方法 第一节 工程概述 第二节 设备、人员动员周期 第三节 设备、人员、材料运到养护工程施工现场的方法 第六章 质量、安全保证与环保体系 第七章 其他应说明的事项 第一节 项目风险预测与防范,事故应急预案 第二节 事故应急预案 表 养护工程进度率计划(斜率图) 表 养护工程管理曲线 表 养护工程施工总平面布置 表 养护工程施工总体计划表 主要养护作业方法绿化养护施工要求、绿化养护施工要求( )修剪:根据各类苗木生长特点进行修剪,修剪口要平齐,主线垂榕的修剪一年不少于 次;路肩带灌木不可高于路侧护栏及长出路缘石;( )除草和松土:在春、夏各类绿化植物生长旺盛季节,除草、松土应结合进行。

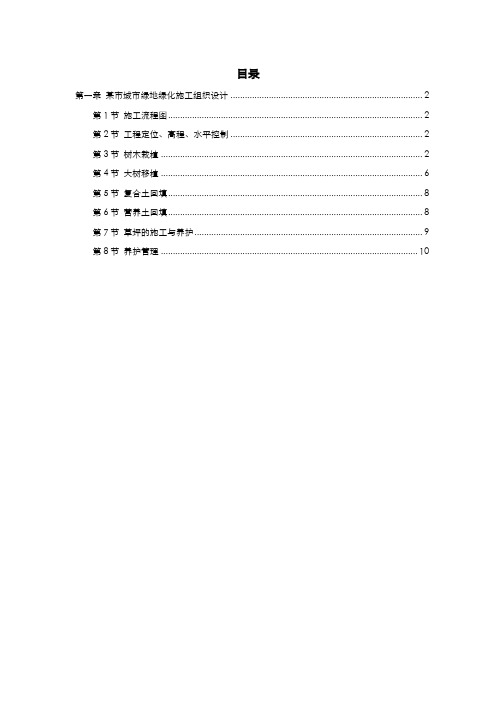

目录第一章某市城市绿地绿化施工组织设计 (2)第1节施工流程图 (2)第2节工程定位、高程、水平控制 (2)第3节树木栽植 (2)第4节大树移植 (6)第5节复合土回填 (8)第6节营养土回填 (8)第7节草坪的施工与养护 (9)第8节养护管理 (10)第一章某市城市绿地绿化施工组织设计工 程 概 况本工程为..市新江绿地、新城绿地建设工程,分别位于329 国道新江路口和329 国道新城大道路口。
本工程绿化面积新江绿地有2607 M2、新城绿地有1286M2。
苗木多以大规格树木、多色彩的片植灌木及四季常绿的暖季型草坪马尼拉为主。
施工准备工作1、熟悉现场,结合施工图定位。
2、熟悉施工图,准备技术交底。
3、有关机械进场。
4、建立施工现场和管理机构、项目经理部,明确各自的岗位职责。
5、联系临时办公室和宿舍,按总布要求定好材料及工具堆场。
6、与业主联系好施工用电、用水。
各部分分项工程的施工案和保证质量的措施第1节施工流程图1⑴ 性。
⑵⑶ 基准点位置应牢固、稳定、不下沉、不变形,并设置矮护栏加以保护,以免施工中受到损坏。
2、设置测量控制网:在绿化施工区域设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制的测量与校核。
控制网要避开土机械操作及运输线路,并有保护标志;场地整平后设10M ×10M 的格网,在各格点上做控制桩,并测出各标桩的自然地形标高,作为计算挖、填土量和施工控制的依据。
用经纬仪将图纸上的格测设到地面上,并在每个交点处立桩木,边界上的桩木依图纸要求设置。
桩木须平滑,下端削尖,桩上应表示出桩号和施工标高,长度应大于填土高度。
3、种植前土壤处理:⑴ 对现场土壤做理化分析,测出土壤的PH 值,以便有针对性的进行土壤改良或客土。
第3节树木栽植(一)定点放线:采用交会法与网格法相结合的施工法。
1、对称式栽植的乔木采用交会法定点。
片植灌木先以交会法定出两个基点,再以此两个基点,采用局部网格法放出拼块边线,其它植物采用网格法建点。
筑龙网WW W.ZH U L ON G.C OM施工组织设计目录1、 工程概况2、 工程特点3、 施工现场平面布置4、 施工部署5、 管理目标6、 临时设施7、 主要分部分项工程的施工方法 8、 园林小品施工注意事项 9、 园路铺装 10、施工及养护 11、进度保证措施 12、施工质量保证措施 13、雨天施工质量保证技术措施 14、质量验收标准 15、保证安全技术、消防措施及文明施工 16、施工进度计划及劳动力配备表筑龙网WW W.ZH UL ON G.C OM(一)、工程概况及特点1、工程概况AAAA 大道滨河绿地位于AAAA 大道东侧,北起方便路北、南至洛塘河,东至杨园坝港,总长度900米,狭长形,宽40—80米不等。
AAAA 大道滨河绿地建设的工作内容主要有:土方工程、驳岸建设、园路铺装、园林小品、给排水、电气照明、绿化种植。
其中驳岸建设、土方工程、给排水、电气照明均由建设单位组织施工。
本施工组织设计不详述这些项目的施工工艺。
但是充分考虑这些因素,并且做好相互之间的协调、配合工作。
1.1、单体项目概况。
1.1.1、园路铺装。
园路主要有游步道、绿地汀步、还有一些与道路相连、相通的入口广场、自行车停车场、休闲平台等等。
游步道的面层为40厚青石板,绿地汀步的面层为60X400X900青石板和60厚400—600青石板,其面层做法因道路种类的不同而不尽相同,其基层则也因为面层不同而略有不同。
游步道和绿地汀步弯弯曲曲贯穿整个绿地,筑在高低起伏的地面上。
入口共有四个,其入口广场地面做法均为素土夯实、200厚块石垫层、60厚碎石层、80厚C10砼层、20厚1:2水泥砂浆,最后面层为400厚青石板铺面。
入口广场地坪有一定的坡度、台阶。
自行车停车场的地面主要有40厚青石板铺面和青石板生态铺地。
休闲平台平面呈不规则的梯形,其面层为青石板和卵石相间铺地。
1.1.2、园林小品。
筑龙网WW W.ZH U L ON G.C OM园林小品主要有思源亭、曲桥、弧形花架、小拱桥、留芳亭等等。
**大道绿化提质改工程第二标段施工组织设计**********有限公司*********************项目部二〇一一年一月一十八日目录第一章编制说明 (1)第二章工程概况 (1)第三章施工现场管理及总平面布置图 (2)第四章施工部署 (4)第五章施工工序及施工方案 (7)第六章质量保证体系及措施 (34)第七章安全防护、文明施工及环保、文保措施 (40)第八章劳动力计划及主要设备、材料的用量计划..51 第九章施工进度计划及保证措施 (53)第一章编制说明一、总体说明在认真研究招标文件的基础上,我们根据施工图纸及本工程的特点,并综合考虑到我公司的施工实力、特长、技术和机械配套能力等多方面因素,编写了本工程施工组织设计。
在本施工组织设计中我公司对本工程的施工方法、拟投入本工程的主要施工设备情况、拟配备本工程的试验和检测仪器设备情况、劳动力计划、工程质量、安全生产、文明施工、工程进度、技术组织措施、冬雨季施工技术、减少噪音、降低环境污染、地下管线及其他地上地下设施的保护加固措施等等作了详细的阐述,力争使我公司的技术优势在本工程中得以充分发挥,同时,将按建设单位要求在规划设计基础之上根据实际情况进一步深化、完善,使之更适合用于指导具体施工,并创造良好的社会、经济效益。
二、施工说明本项目工程施工除应严格遵循国家相关法律、法规外,还应满足以下要求:完善现场施工条件;施工现场必须满足国家及省、市各级政府或主管部门对环境保护、安全施工、文明施工的规定;完善现场各项管理制度,落实各个部门、各级人员的岗位责任制,建立相应的考核标准;配合建设单位完善施工报建手续,做好自身与政府相关职能部门的沟通、协调工作;做好建设单位移交的工程测量控制点(坐标点、水准点)的保护和复核工作,并以此进行加密引测和建立导线控制网;按照有关要求做好场内现有建筑、树木以及地上地下管线管道的保护工作,采取切实可行的措施防止施工噪声、扬尘对周围邻近建、构筑物的影响;做好施工临时便道的硬化和保洁工作,按照湖南省、郴州市文明工地要求落实到位;加强施工成品保护意识,在工程未验收、移交前做好看管和保护工作;遵从和执行建设单位制订的相关制度和规定。
★绿化施工组织设计方案_共10篇范文一:市政绿化施工组织设计绿化施工方案(最新版)市政绿化施工组织设计编制人:审批人:编制单位:XXXX路政工程有限公司2015年6月绿化工程(一)绿化苗木种植工程的施工方法1施工顺序:地形整理→栽前准备→苗木采购(检疫)→定点放线→挖坑→穴底施肥→栽植(选苗→起苗→运苗→栽前选苗→栽前修剪→假植→定植→围堰→浇水→扶正→支撑→裹草绳→遮阳)→初期养护→栽后整修→保洁→竣工验收→栽培后养护。
2施工方法:2.1栽植前准备:依据绿化种植平面图,地形竖向设计。
2.2苗木采购:选择丰满、无病虫害、规格齐备等,要有苗木植物检疫证。
2.3定点、放线2.3.1放线使用的工具:白石灰、钢尺、卷尺、小木桩、木桩和绳子。
2.3.2位置确定后用木桩等做出明显标志,树丛用白灰线划清范围,线圈内钉上木桩。
2.4树木起掘包扎2.4.1起掘树木的规格,应符合设计要求。
2.4.2起掘树木时间:落叶树木应在发芽前或落叶后进行,常绿树应在春季解冻后发芽前或在秋季新梢停止生长后进行。
2.4.3起掘乔木、灌木的土球或根盘应设计及规范执行。
2.4.4带土球起掘的树木不得掘破士球。
2.4.5包扎土球的绳索粗细适度,质地要结实,不得采用变质次品、伪劣品。
2.4.6土球包扎形式应根据树种、规格、土壤质地、运输距离等选定。
2.5树木装运2.5.1装运树苗对应做到:轻抬、轻卸、轻装、轻放、不得拉、拖,应保植株土球不破损碎裂,根盘无擦伤、撒裂,枝干保持完好。
2.5.2树冠展开的树木应用绳索绑扎树冠。
2.5.3汽车装运带士球或根盘的大树,其根必须放在车头部位,树冠倒向车尾,叠放整齐,过重苗不宜重叠。
树身与后车板接触应用软物衬垫并固定。
2.5.4装车时应清点树种及数量,检查规格及质量。
装运至现场应及时验收。
2.5.5树木运输途中,行车宜平衡;长途运输树苗必覆盖以蓬布,还应做好防冻、防晒、防雨、防风和防盗等工作。
2.5.6向外地引进的树木,必须严格遵守国家和本地区有关植物检疫法规和法令,办好植物检疫手续。
施工组织设计6.1工程概况6.1.1项目名称:6.1.2建设地点:6.1.3建设工期:6.1.4:质量要求:6.1.5:建筑面积:6.1.6:编制依据(1)《公园设计规范》CJJ48-92(2)《城市居住区规划设计规范》GB50180-93(3)《城市绿地设计规范》GB50420-2007(4)《城市绿化和园林绿地用植物材料木本苗》GJT34-91(5)其他相关民用建筑设计规范,规程及规定。
6.2施工方案及技术措施6.2.1施工前准备6.2.1.1施工前的技术准备:(1)熟悉、审查施工图纸和有关的设计资料。
根据建设单位和设计单位提供的初步设计或扩大初步设计、施工图设计、建筑总平面、土方竖向设计和城市规划等资料文件,调查、搜集的原始资料和设计、施工验收规范和有关技术规定来审查图纸。
确保能够按照设计图纸顺利地进行施工,能建设出合格的建筑物。
使建筑施工技术人员和工程技术人员充分地了解和掌握设计图纸的设计意图、结构与构造特点和技术要求。
通过审查发现设计图纸中存在的问题和错误,使施工开始之前改正,为建筑工程的施工提供一份准确、齐全的设计图纸。
(2)做好原始资料的分析:调查当地的自然条件的调查分析的主要内容有地区水准点和绝对标高等情况,地质构造、土的性质和类别、地基土的承载力、地震级别和裂度等情况河流流量和水质、最高洪水和枯水期的水位等情况。
地下水位的高低变化情况,含水层的厚度、流向、流量和水质等情况;气温、雨、雪、风和雷电等情况;土的冻结深度和冬雨季的期限等情况。
(3)工程预算的编制:它是建筑施工的重要组成部分,他包含了施工材料的工程量、预算成本的重要依据,是控制各项支出的依据。
指导其他工作的进行。
(4)施工组织设计的编制:施工组织设计是施工准备工作的重要组成部分,也是指导施工现场全部生产活动的技术经济文件。
它可以指导处理人与物、主体与辅助、工艺与设备、专业与协作、供应与消耗、生产与储存、使用与维修以及它们在空间布置、施工工期安排和工程进度的关系。
怀宁县前进河绿道工程施工组织设计安徽德兴建设有限公司二零一七年十二月目录第一章、编制依据第二章、工程概况第三章、主要施工方法第四章、劳动力计划、主要施工机械及物质计划一、施工机械设备计划二、投入本工程的检测仪器及设备三、劳动力投入计划四、拟投入的物资计划第五章、确保工程质量的技术组织措施第六章、确保安全生产的技术组织措施第七章、确保工期的技术组织措施第八章、确保文明施工的技术组织措施第九章、工程施工的重点和难点第十章、施工总平面布置图第一章编制依据⑴怀宁县前进河绿道工程施工图;⑵怀宁县前进河绿道工程设计方案;⑶怀宁县前进河绿道工程技术措施和设计要点;⑷国家现行的有关法律法规、规范、技术标准,安徽省、安庆市颁布的现行道路工程设计规定;第二章工程概况2.1项目概况本项目位于怀宁县高河镇前进河水(系政和路至高河大道)两岸,为县城中心区域,北侧与孔雀广场相连,是众多居民的休闲娱乐场所。
河两岸现状分布有慢行道,宽度约为1.2米,本次拟按绿道标准对其进行改造,以完善县城中心区域的慢行系统。
该工程具体位于政和路至小游园,建行至G206国道段,长约2000米,宽约3.5米。
利用原有土地,不新增用地,主要建设内容包括绿道工程、交通工程、照明工程等。
2.2项目地理位置图2.3设计方案本次绿道设计共分9段,其中北侧有3段,南侧有4段,西侧及东侧各1段,具体设计简述如下:北侧:第一段:建行后青石板路至安宁街,长约62米。
本段现状沿前进河现状设有2.0米宽青石板路。
本段设计方案为挖除现状青石板路,利用老路基范围并向两侧拓宽,新建2.5米宽骑行绿道。
第二段:安宁街至黄梅路,长约150米。
本段现状沿前进河现状设有1.2米宽水泥砼园路。
本段设计方案为破除现状园路,利用老路基范围并向两侧拓宽,新建2.5米宽骑行绿道。
第三段:黄梅路至九华路,长约125米。
本段现状沿前进河现状设有1.2米宽水泥砼园路。
本段设计方案为原有园路基本保留可供行人步行,总体沿现状园路线形布设,新建2.5米宽骑行绿道。
1 (此文档为word格式,下载后您可任意编辑修改!) 第一章 工程概况 一、施组编制依据 (一)XX市路桥建设(集团)有限公司编制的《XX市绿地大道西延工程(一期)二标段(K0+000~K4+034.927)B标段招标文件》及招标补充文件 (二)XX市绿地大道西延工程(一期)二标段(K0+000~K4+034.927)B标段施工设计图纸 (三)国家现行的规范、规程
(1)交通部颁《公路工程标准施工招标文件》(2009 年版 ); (2)交通部颁《公路工程技术标准》(JTG B); (3)交通部颁《公路路基设计规范》 (JTG D); (4)交通部颁《公路排水设计规范》(JTJ018-97); (5)交通部颁《公路桥涵设计通用规范》(JTGD); (6)交通部颁《公路路基施工技术规范》(JTG F); (7)交通部颁《公路路面基层施工技术规范》(JTG); (8)交通部颁《公路桥涵施工技术规范》(JTJ); (9)交通部颁《公路工程质量检验评定标准》(JTG F); (10)交通部颁《公路桥涵施工手册》。 2
(四)本工程的实际情况、工程数量、施工工期、气候、地质、水文特征,结合现场调查和我公司拟投入该工程的机械设备和人员情况。 (五) 我单位拥有的技术成果、施工工法、管理水平、技术装备及多年积累起来的施工经验。 二、施组编制原则 (一)按照招标合同文件的各项条款,实质性地响应招标文件要求。 (二)严格遵守招标文件明确的施工技术规范和质量检验评定标准。 (三)坚持实事求是工作原则,根据工程的实际特点,在充分满足工程使用价值的基础上,力求达到技术先进、工艺合理、经济适用的原则。 (四)建立全方位质量保障体系,坚持事前控制为主,过程中严密监控的质量原则,以科学的管理方法和手段,实现质量动态最佳管理目标。实行项目法管理,实现资源的最佳优化配臵,达到施工成本低、施工周期短、质量好的管理目标。 三、工程概述 (一)工程地理位臵
随着XX市城市规模不断扩大,未来将形成“六纵九横两环四连五高”网格状的骨架路网,绿地大道西延是规划路网中的“横五”。项目的建设具有十分重要的意义。 XX市绿地大道西延工程东起花桥国际商务城东城大道平交口,向西在陆家公墓北侧跨吴淞江,接陆家规划线位,再跨吴淞江后上跨黄浦江路,接开发区百灵路,继续向西跨吴淞江接张浦镇延吉路,与长江路平交后接振新路,在张浦工业集中区预留线位折向西北跨吴淞江后终点接玉山镇江浦路与元丰路路口。本次工3
程范围为XX市绿地大道西延工程(一期)二标段:自一标段西吴淞江后自东向西在陆家半岛中部通过,再跨吴淞江后上跨黄浦江路,终点接百灵路(桩号:KO+900~K4+034.927)。道路设计标准采用公路一级,设计行车速度采用60km=中间带8m+路缘带2*0.5m +行车道2*3*3.75m+右侧路缘带2*0.5m+侧分带2*3.0m+辅路2*7.0m+人行道2*5.0m。 本组织设计编制范围为B标段:从路线起点至红旗中心河桥西桥台处(K0+900~K2+337)。基本路段路基宽40.5m(K0+900~K1+520),路段内设G、H、R、S匝道,与吴淞江一号桥上跨的花桥滨江路、环岛路相接,匝道宽8.5m;从K1+520~K1+610路幅总宽渐变为62.5m。标段内吴淞江1号桥大桥一座,桥梁按六级航道过河建筑物净空标准设计,主跨为45+70+45,全长449.4m,桥宽40.5m,双幅设臵,单幅19.25m。主桥采用支架现浇变截面预应力混凝土连续箱梁,引桥采用35m装配式预应力混凝土连续箱梁。主桥下部桥墩采用实体墩,接承台;引桥桥墩采用三柱式墩,接承台;组合式桥台,基础均为D=1.5m钻孔灌注桩,桥梁与河道交角为70度。中桥两座2*13,断面与路基同宽,预应力空心板梁桥。D=1.5m圆管涵两道、规划改移河道两处。 (二)工程技术标准
采用双向六车道一级公路标准,本标段采用机非分离四幅路,路幅宽62.5m,4
横断面布臵为:8m中分带+2*0.5m路缘带+2*3*3.75m行车道+2*0.5m右侧路缘带+2*3.0m侧分带+2*7.0m辅道+2*5.0m人行道。 (三)主要工程规模 主要工程规模表 序号 项目名称 单位 数量 备注
路基 工程
挖土方 m3 62299 清淤 m3 2794 路基填筑 m3 148782 湿喷桩 m 129824 挡土墙 m3 356 底基层 12%灰土底基层 m2 60288 排水 排水工程 m 3097
桥梁 工程
钻孔灌注桩 m 11394 混凝土下部结构 m3 7581.17 砼上部结构(现浇) m3 6238.34 砼上部结构(预制) m3 5054.64 钢筋 kg .7 钢铰线 kg 491329.44 (四)地形地貌
沿线地貌属长江三角洲水网平原区,场地地形平坦,一般地面高程在黄海高程1.6~3.0m,场内河流、沟渠、农田、鱼塘、村舍纵横密布。 5
(五)水文 线路区内河、塘(沟)密集,沿线主要河流为吴淞江,河道总体东西窄,中间较宽,至外白渡桥入黄浦江,全长125Km,最宽为600~700m,最狭40~50m,曲折多湾,河底宽度15~20m。 (六)气候气象 XX地处我国东部沿海,位于北亚热带和中亚热带过渡地带,季风明显,四季分明,冬冷夏热,春温多变,秋高气爽;雨热同季,降水充沛,光通充足,热量富裕;自然条件优越,气候资源丰富。 (七)路线工程地质特征 线路区位于XX市东南部的陆家镇,属长江三角洲冲积平原地貌单元。沿线地形平坦、开阔,河塘众多,周边民宅、工厂零星分布。地面吴淞高程1.8~4.5m,最大高差2.7m。 沿线地貌单元单一,土层类别较多。拟建场地表层为人工填土,其下为第四系全新统新近沉积的粉质黏土、淤泥质粉质黏土夹粉土,中部为第四系全新统一般沉积的黏土、粉砂夹粉土;下部为上更新统党沉积的(Q3)粉土、粉质黏土夹粉土。工程地质评价稳定性较好,适宜公路建设。 (八)交通条件 6
交通便利的XX,沪宁铁路、沪宁高速公路、312国道和娄江水道穿城而过,且临近上海虹桥国际机场,形成了铁路、公路、水路和航空并存的立体交通网络。 拟建项目区域河流密布,通航河流多;沿线东侧有东城大道,且乡间公路交错,乡村道路四通八达,交通便利。所需建筑材料的运输可采用水路和公路相结合的方法运输至施工现场。 第二章 总体施工组织布臵及规划 一、施工组织总体主导思路 本投标人谨遵招标文件的要求,依据现有人员和机械设备的实力,结合丰富的类似工程施工经验,认真编制了本工程项目的施工组织设计,合理地安排了施工进度计划、工料机投入计划和施工方案,保证措施到位,满足招标文件的要求。
二、工程建设承诺 在收到招标文件后,我们立即组织了工程技术人员和预算人员对文件及施工图认真地进行了探讨研究,并组织有关人员踏勘现场,详细了解现场情况后,明确了工程方针、管理目标、工程报价及施工工期。 若我公司有幸中标承建,依靠本公司的管理、技术及装备优势,按照设计、恪守合同、精心组织,并遵循以下承诺。 质量承诺:根据质量验收标准,确保达到优良工程。 工期承诺:计划工期:2010年4月1日至2011年6月30日,共15个月,历时456个日历天,满足业主对工期的要求。 7
安全承诺:无重大伤亡事故。 文明施工承诺:达到《江苏省交通建设工程安全生产,文明施工管理规范》要求。
三、施工总体安排 招标文件规定的工期为15个月,我方经现场踏勘及对附近原材料组织工作信息的了解,同时结合本公司的实际情况,计划安排一个路基施工队、三个桥涵施工队和一个管道施工队进行作业,每个施工段各自配备施工技术人员和设备,为充分利用现有施工技术人员和施工机械,在各施工段内部各施工工序间采用流水施工。精心组织,严格管理,制订措施,狠抓落实,保证在15个月内完成。 本工程所需的黄砂、水泥、碎石、片石等主要材料我们都作了初步的市场调查,并同厂家取得了联系。 本工程的质量目标是“优良”,为了保证该质量目标能实现,我公司将在施工中采用多项有效措施,能够对本工程的质量和工期控制起到较好的作用。 我公司视安全为企业的生命,一直十分重视施工安全,并根据相关规范制定了严格的安全施工规程,由于本工程施工工艺及施工条件较为复杂,届时要做好安全、文明施工。 四、组织机构及主要人员 8
为了加强对工程的管理,公司将成立XX市绿地大道西延工程(一期)二标段(K0+900~K4+034.927)B标段项目经理部,由具有丰富的类似工程施工经验的项目经理担任本工程的总负责人,实行项目经理负责制,对整个标段实行集中领导。项目经理部下设施工技术组、计划统计组、物资保障组、机械设备组、质量监察组、工地试验室、财务管理组、安全管理组等组织机构。 施工技术组:主要负责测量放样、技术交底、工程计算、工程计量及技术管理,制定技术措施;编制实施性施工组织计划以及技术资料的收集、汇编,直至交工验收结算,在项目经理的领导下,直接指挥负责施工队的生产。 物资保障组:负责施工材料物资的供给和供给材料物资的质量。 机械设备组:负责机械设备进出场管理和调配工作以及施工机械的保养、维修。 质量监察组:在业主、监理的指导下进行工作,直接对工程质量负责。根据合同文件、设计资料及有关规定验收评定办法等,负责每道工序质量检测及相关材料的检测工作;负责制定质量管理制度和办法,做好工程质量监控和质量信息处理收集工作。负责本标的安全管理。 工地试验室:负责整个工程施工工程中所需材料的检测工作以及工程质量的
