钢轨气压焊作业指导书
- 格式:doc
- 大小:86.50 KB
- 文档页数:8
钢轨焊补作业指导书目次1 作业条件 (2)2 人员要求 (2)3 作业料具 (2)4 配合要求 (2)5 安全风险构成 (3)6 防护要求 (3)7 作业程序 (4)8 质量标准 (4)9 其他 (5)10 作业流程图 (5)1 作业条件1.1天窗点内钢轨轨面焊补。
1.2天窗点外作业准备1.3作业时间双线:不少于120分钟;单线:不少于90分钟;2 人员要求2.1岗位要求作业负责人为职务不低于线路工长的人员。
焊补操作人员必须经过培训并取得相应的焊工操作证。
2.2人员配置作业人员不少于2名。
3 作业料具发电电焊两用机、专用焊枪、打磨机、角磨机、起拨道器、活口扳手、丁字扳手、焊工面罩、小锤、钢丝刷、l米直尺、塞尺、捣镐、桃形锄、信号旗、对讲机、响墩。
4 配合要求车务段5 安全风险构成5.1违章施工作业风险5.1.1点外利用列车间隔时间作业,造成行车事故。
5.1.2未按规定设置防护,造成行车事故。
5.1.3不具备放行列车条件,盲目放行列车,造成行车事故。
5.2从业人员伤害风险5.2.1作业人员安全距离不够,造成工具伤人。
5.2.2焊机搬运过程,造成砸伤。
5.2.3作业人员未按规定下道避车。
列车邻线通过未停止作业,未下道避车,造成人员伤害。
5.2.4作业时未穿绝缘鞋、未戴绝缘手套,造成连电事故的发生。
5.2.5焊工引弧及焊接时,未通知其它在场人员,造成烧伤眼睛。
5.2.6使用砂轮机无漏电保护器,造成漏电伤人。
6 防护要求6.1线路区间作业设置驻站联络员1人,工地防护1人,关门防护2人,(联络不畅增设中转防护1人)。
6.2道岔区段作业正线道岔作业:设置驻站联络员1人,工地防护1人,关门防护2人。
站线道岔作业:设置驻站联络员1人,工地防护1人。
6.3站内作业正线作业:设置驻站联络员1人,工地防护1人,关门防护2人。
站线作业:设置驻站联络员1人,工地防护1人。
7 作业程序7.1作业准备:作业前准备好相关机具,检查机具状态,内燃机械试运转。

长钢轨铺设、放散、焊接检查作业指导书目录一、适用范围 (3)二、检查准备 (3)三、掌握无缝线路有关的基本概念 (3)四、无砟轨道长轨铺设检查指导 (4)4.1长轨铺设盯控要点(主控项目): (4)4.2铺设长钢轨应具备以下条件(一般项目): (4)4.3长轨铺设后检查事项 (6)五、无缝线路放散检查指导 (6)5.1无线路放散锁定的流程 (6)5.2长轨放散及锁定的主控项目 (6)5.3长轨放散及锁定的一般项目 (7)5.4长轨放散应注意事项 (7)六、长钢轨焊接检查指导 (8)6.1长轨闪光焊工艺流程 (8)6.2检查长轨闪光焊主控项目........................................-10-96.3长轨焊接其他检查要求(一般项目) (10)七、检查资料收集、整理、填报 (12)八、本作业检查指导书依据标准 (11)一、适用范围本作业指导书适用于新建客运专线,前期介入检查。
二、检查准备2.1介入之前做好介入人员培训,使其熟练掌握长轨铺设、放散、焊接作业的具体流程,技术标准和卡控的重点。
2.2上道前负责人对介入人员进行分工,明确监控范围及监控重点,并进行安全及技术交底,带起检查工具、检查记录本及通讯设备。
三、掌握无缝线路有关的基本概念(1)跨区间无缝线路:轨条长度跨越两个或更多区间,且车站正线上采用无缝道岔的无缝线路。
(2)单元轨条:将厂焊长轨、定尺长轨或非标尺长度钢轨逐根焊接成设计或者计划长度的单元长度。
(3)设计锁定轨温:根据气象资料和无缝线路允许升温幅度、允许降温幅度,计算确定的无缝线路锁定轨温。
(4)实际锁定轨温:无缝线路温度力为零时的钢轨温度。
(5)铺设轨温:在钢轨自由状态下(滚筒支垫时)测得钢轨平均温度。
(6)单元焊接:在工地将厂焊长钢轨焊联成单元轨节的焊接作业。
(7)单元轨节焊接:将单元轨节联入无缝线路的焊接作业。
(8)应力放散:采用自然或者强制方法,使单元轨节伸长或缩短,释放钢轨内温度应力的作业。

YHG-1200型闪光焊轨车作业指导书
1.目的:
规定YHG-1200型闪光焊轨车运行、作业流程和技术要求,规范气压焊轨车的使用,执行作业标准,保证人身、设备安全和作业质量,提高作业效率。
2.编写依据:
2.1 《大型养路机械使用管理规则》(铁总运﹝2015﹞236号)
2.2《YHG-1200闪光焊轨车使用说明书》
3.适用范围:
本作业指导书适用于济南工务机械段焊轨车的运行和施工作业。
4.号位职责
4.1 操作人员资质要求:
4.1.1作业司机应按《焊轨车运用管理规定》取得与本岗位相对应的上岗证,并持有《大型线路机械作业司机证》,按取得的岗位资质操作设备。
4.1.2 运行司机必须持有国家铁路局颁发《铁路机车车辆驾驶证》(L1或L2)。
4.2 号位分布图:本车由五个号位相互配合,共同完成设备的使用和维护保养。
号位分布如下图。
一号位负责后司机室,二号位负责前司机室及发动机室,三号位负责发动机室(焊接相关),四号位负责焊机及双臂吊,五号位负责焊接系统。
3号位
作业方向
4.3 各号位职责
4.3.1 一号位主要职责:负责焊轨车的运行及运行安全;负责发动机、走行泵站、走行马。
钢轨铝热焊接作业指导书轨道⼯程钢轨铝热焊接作业指导书2011年×⽉××⽇发布 2011年×⽉××⽇实施中铁⼀局集团新运⼯程有限公司钢轨铝热焊接作业指导书1、适⽤范围本作业指导书适⽤于新(改、扩)建铁路钢轨铝热焊接作业。
2、作业准备2.1内业技术准备2.1.1开⼯前组织技术⼈员认真学习实施性施⼯组织设计,阅读、审核施⼯图纸,澄清有关技术问题,熟悉规范及技术标准。
2.1.2做好作业⼈员培训⼯作,使其熟练掌握铝热焊焊接钢轨的⼯艺流程。
2.1.3在正式焊接前,按照《钢轨焊接第1部分:通⽤技术条件》(TB/T1632.1-2005)的要求完成钢轨焊接接头的型式试验。
确定焊接参数,制定相应操作规程。
2.2外业技术准备2.2.1进⼊焊轨现场前,应根据设备材料清单检查并落实必备的⼯具、材料和设备。
2.2.2到达焊轨现场后,应对现场条件进⾏综合调查并采取必要防护措施。
2.2.3焊接前应对施⼯设备及各种⼩型机具进⾏调试。
3、技术要求3.1按照按照《钢轨焊接第1部分:通⽤技术条件》(TB/T1632.1-2005)、《钢轨焊接第3部分:铝热焊接》(TB/T 1632.3-2005)的有关规定要求施⼯作业。
3.2铝热焊焊缝距离轨枕边缘应不⼩于100mm。
3.3调整对轨架,⽤1m直尺分别紧贴钢轨的轨头、轨腰,并⽤钢板尺紧贴轨脚,⼀般情况下必须做到三处均密贴⽅为⽔平对正。
必须保证接头的作⽤⾯⼀侧⽔平对正,钢轨内侧纵向要求平直,以1m直尺同时测量两轨平顺度,错动不⼤于0.2mm。
3.4焊接时轨温应不低于0℃,放⾏列车时,焊缝处轨温应降⾄300℃以下。
3.5低温焊接时,必须对轨端各1m 范围内进⾏预热处理。
3.6铝热焊剂的技术参数60kg/m 钢轨常⽤铝热焊剂的技术参数(参考)3.7根据钢轨的材质选择对应的铝热焊剂型号。
3.8客专铁路施⼯应符合《⾼速铁路轨道⼯程施⼯质量验收标准》(TB10754-2010)及设计⽂件相关要求。

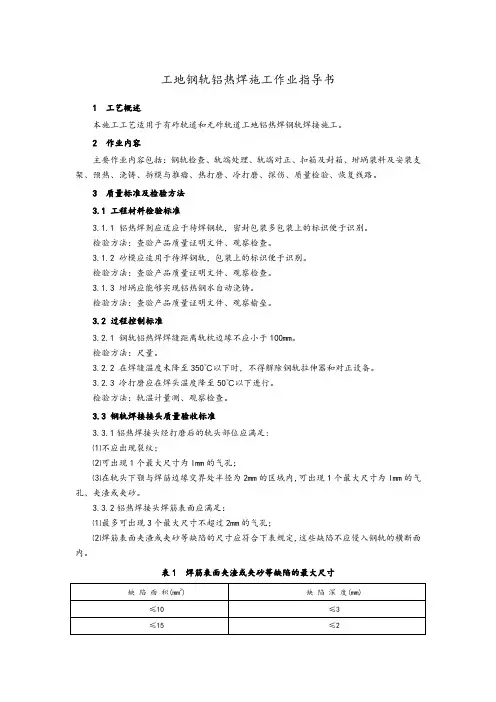

工地钢轨铝热焊施工作业指导书1 工艺概述本施工工艺适用于有砟轨道和无砟轨道工地铝热焊钢轨焊接施工。
2 作业内容主要作业内容包括:钢轨检查、轨端处理、轨端对正、扣箱及封箱、坩埚装料及安装支架、预热、浇铸、拆模与推瘤、热打磨、冷打磨、探伤、质量检验、恢复线路。
3 质量标准及检验方法3.1 工程材料检验标准3.1.1 铝热焊剂应适应于待焊钢轨,密封包装多包装上的标识便于识别。
检验方法:查验产品质量证明文件、观察检查。
3.1.2 砂模应适用于待焊钢轨,包装上的标识便于识别。
检验方法:查验产品质量证明文件、观察检查。
3.1.3 坩埚应能够实现铝热钢水自动浇铸。
检验方法:查验产品质量证明文件、观察榆垒。
3.2 过程控制标准3.2.1 钢轨铝热焊焊缝距离轨枕边缘不应小于100mm。
检验方法:尺量。
3.2.2 在焊缝温度未降至350℃以下时,不得解除钢轨拉伸器和对正设备。
3.2.3 冷打磨应在焊头温度降至50℃以下进行。
检验方法:轨温计量测、观察检查。
3.3 钢轨焊接接头质量验收标准3.3.1铝热焊接头经打磨后的轨头部位应满足:⑴不应出现裂纹;⑵可出现1个最大尺寸为lmm的气孔;⑶在轨头下颚与焊筋边缘交界处半径为2mm的区域内,可出现1个最大尺寸为lmm 的气孔、夹渣或夹砂。
3.3.2铝热焊接头焊筋表面应满足:⑴最多可出现3个最大尺寸不超过2mm的气孔;⑵焊筋表面夹渣或夹砂等缺陷的尺寸应符合下表规定,这些缺陷不应侵入钢轨的横断面内。
表1 焊筋表面夹渣或夹砂等缺陷的最大尺寸检验方法:观察检查、探伤仪检查。
3.4 钢轨焊接接头外观质量验收标准表2 焊接接头平直度允许偏差(mm/1m)注:1、轨顶面中,符号“+”表示高出钢轨母材规定基准面。
2、轨头内侧工作面中,符号“+”表示凹进。
3、轨底(焊筋)中,符号“+”表示凸出。
4 施工机械及工艺装备表3 铝热焊主要施工机具表5 施工准备5.1进行工地钢轨铝热焊接施工工艺设计和工序质量控制设计二编制作业指导书。
四十八、地铁轨道焊轨及无缝线路施工作业指导书1、适用范围适用于焊轨及无缝线路施工。
2、钢轨焊接试验钢轨焊接试验工作主要包括正式焊轨前的型式试验、焊轨施工过程中的周期性检验及全部焊接接头的超声波无损探伤检测及外观检查。
2.1焊轨型式试验在正式焊轨前,聘请铁科院金化所焊轨专家进行焊轨操作人员技术培训,现场进行焊接参数调试,同时指导完成焊轨型式试验。
具体试验项目及技术要求参见TB/T1632.1~4《钢轨焊接(通用技术条件,闪光焊,铝热焊、气压焊)》中的有关规定。
经型式试验合格后,正式开始线路的焊轨施工。
进行落锤试验时,需请专业工程师进行旁站监督。
2.2焊轨施工过程中的周期性检验焊轨车组正式开始焊轨后,每焊接完成500个钢轨焊头后,加焊7个钢轨焊接接头进行周期性抽样检验,检验项目为超声波探伤、外观检查、硬度检测、落锤试验以及断口检查等。
各项检验项目全部合格后,方可继续进行焊轨施工,如有不合格项目,按TB/T1632.1~4《钢轨焊接(通用技术条件,闪光焊,铝热焊、气压焊)》中有关规定办理。
全部试验项目需请专业工程师进行见证取样。
2.3超声波无损探伤检测及外观检查在焊轨施工中,对每个焊接接头的焊接质量均进行外观检查及超声波无损探伤检测,并做好检测记录。
发现有缺陷时,立即进行返工处理。
根据有关规定,在线路交验前,需委托有检测资质的第三方对钢轨焊接接头按一定比例数量进行抽样检测,检测项目为超声波无损探伤。
3、线路接头焊接线路钢轨接头焊接采用先进的K920型移动式闪光接触焊机进行现场焊接。
钢轨焊接施工,在整体道床施工完毕后,利用线路行车空闲时间在用K920型焊轨机将标准长度钢轨焊接成设计规定长度的长轨条,并按规定进行长轨条应力放散及锁定施工。
长轨条焊接之前,先在地面完成焊接型式试验,调试焊轨机的焊接参数,经试验焊接接头各项指标完全符合设计及规范要求后,再将焊轨车组转移至正线,正式进行正线的焊轨施工。
焊接施工用电由焊轨车组自带的内燃发电机组供应。
钢轨铝热焊接作业指导书1 主题内容及适用范围1.1本作业指导意见规定钢轨铝热焊接作业程序、项目、内容及相关标准。
1.2 本作业指导意见适用于线路设备养修工作。
2 作业目的2.1 发现并克服设备缺点、隐患、确保设备质量符合钢轨铝热焊接作业标准,改善轨道的平顺性。
3 作业流程图4 作业程序、项目、内容及相关标准4.1 作业条件。
4.1.1 施工负责人由车间副主任及以上人员担任。
4.1.2 利用施工天窗作业,车站设驻站联络员、现场设现场防护员,对讲机或有线电话联控。
4.1.3办理封锁施工手续,设置移动停车信号防护,封锁时间应不少于90分钟。
施工封锁完毕放行列车或单机时速度正常,线路允许速度Vmax>160 Km/h地段放行列车或单机时首列速度不得超过160 Km/h。
4.1.4无缝线路地段作业轨温严格执行《铁路线路修理规则》中的规定,焊接时轨温应不低于0度,放行列车时,轨温应在300度以下。
4.1.5 在轨道电路、电气化区段应由电务和供电人员配合。
4.1.6 站内道岔作业时,明确作业影响范围。
4.2 准备工作。
4.2.1打印作业派工单,核对作业地点、作业项目及内容。
4.2.2作业工机具及材料准备。
轨距尺、钢轨对正支架、钢轨加热枪、钢轨加热枪支架、外模、推镏机、高压油管、切割机、推镏机、氧气、液化气或丁烷、氧气压力表、液化气压力表、氧气皮管、液化气皮管、平挫刀、钢丝刷、钢直尺、塞尺、起道机、点火枪、一次性坩埚、砂模、低温测温仪、秒表、焊剂、封箱泥、封箱膏、高温火柴、氧气、丙烷、打磨机及砂轮片等,还应准备不短于6米的同类型钢轨。
4.2.3 核对工机具数量及状态。
4.2.3.1施工负责人对当日使用的量具进行检查核对。
4.2.3.2施工负责人对作业工机具进行核对,并检查机具的状态,液压油是否足量,有无漏油。
4.2.4与供电、电务有关时,通知供电、电务人员配合。
4.3 作业项目、内容及流程。
4.3.1 召开班前会。
钢轨气压焊的焊接流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classicarticles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!钢轨气压焊是一种常用的焊接方法,适用于钢轨的连接和修复。
下面是钢轨气压焊的焊接流程:1.准备工作:首先需要确定焊接位置,清理焊接表面,确保表面平整、干净无杂质。
钢轨气压焊作业流程
嘿,朋友们!今天来给大家讲讲钢轨气压焊作业流程这档子事儿。
咱先来说说准备工作,这就好比你要出门旅行,得先收拾好行李吧!钢轨得准备好,要平平整整的,不能有啥坑坑洼洼。
还有那些焊接设备,都得检查好,可不能关键时刻掉链子,这要是出了问题,那不就像出门没带钥匙一样抓瞎嘛!
然后就是钢轨的对正啦!这可得仔细着点儿,就像给两个好朋友牵红线一样,得让他们严丝合缝地对上。
如果对得不好,那后面可就麻烦大了去了。
接下来就是加热啦!这就像是给钢轨做个“桑拿”,得掌握好火候。
火小了不行,火大了也不行,得恰到好处。
你想想,要是火候不对,钢轨能焊接好吗?那不成了夹生饭啦!
等加热好了,就该焊接啦!这可是关键的一步,就跟盖房子打地基似的,得稳稳当当的。
焊接的时候可得聚精会神,不能有一点儿马虎,不然这钢轨以后能牢固吗?
焊接完了可别以为就大功告成了,还得打磨呢!把那些不平整的地方都磨平了,让钢轨变得光溜溜的,就像刚洗完脸一样干净。
这要是不打磨好,以后火车在上面跑起来还不得颠得七荤八素的呀!
再说说质量检查,这可太重要啦!就好比你写完作业得检查一遍有没有错别字一样。
要是质量不过关,那前面的努力不都白费啦?这可不行,咱得对自己的工作负责呀!
你说这钢轨气压焊作业流程是不是挺有意思的?虽然看着简单,但是每一步都得认真对待,不能有丝毫的马虎。
这就跟人生一样,每一步都得走稳了,才能走向成功的彼岸。
咱可不能小瞧了这些工作,它们可都是关乎着铁路安全的大事儿呢!所以啊,干这行的朋友们可得加把劲,把每一个环节都做好,让火车在钢轨上跑得稳稳当当的,让大家的出行都平平安安的!。
—1—
钢轨气压焊作业指导书
一、概述
钢轨焊接是无缝线路施工的主要技术问题之一。目前我国铁路铺
设无缝线路的长轨条,厂焊采用接触焊,现场联合接头焊接大部分采
用气压焊和铝热焊。气压焊强度较铝热焊高,但受环境、气温、机具
和主要是人为因数的影响,焊接质量不稳定,质量离散性较大。因此
对气压焊来讲,施工人员熟练掌握焊接技术,严格按照操作规程操作
显得尤为重要。
二、焊接施工特点
采用气压焊进行联合接头的焊接与铝热焊的一个区别在于,气压
焊在顶锻时要损失约30 mm钢轨。
三、气压焊施工工艺
(一)工艺流程图
(二) 施工质量控制
1、施工准备
(1) 检查设备
施工前应全面检查设备情况,包括检查电源、泵站、压接机、加
施工准备 锯配轨 拉轨 轨端处理 对轨固定 点火焊接 打磨及矫直 焊缝探伤 焊缝验收 现场清理 焊
缝
正
火
—2—
热器的工作情况;各油路、乙炔、氧气路是否通畅,有无跑、冒、漏
现象;乙炔、氧气存气量是否足够;推凸刀的刀刃是否完整;各运动
部件是否活动自如。发现问题要及时处理。
(2)安全情况检查
检查施工点附近是否有挥发性气体、易燃、易爆物等,如有,要
设法转移或采取必要的安全保护措施。操作人员按要求穿戴好劳动保
护用品。
2、锯轨配轨
用方尺检查两接头的相错量,如相错量大于100mm, 则需要锯轨。
3、拉轨
松开钢轨的扣件,将钢轨支撑在滚轮上,用拉轨器拉轨,钢轨自
然形成 S 弯。在钢轨接头处用枕木支撑,便于接头对位。
4、轨端处理
(1)钢轨调直
焊前必须对钢轨的垂直面和侧面工作面进行调直,经调直的钢轨
用1m直尺检查其矢度不得超过±0.5mm。
(2) 端面打磨
用端面打磨机打磨钢轨端面时应注意:
1)端面打磨机的两个定位面必须与钢轨接触密贴。
2)使用端面打磨机应做到轻拿轻放,以免破坏打磨机的精度。
(3) 端面精锉
1)焊前精锉时,必须用四氯化碳或丙铜清洗锉刀。锉削时不能
—3—
带手套操作,刃口面不准翻面。
2)要保证锉削时锉刀面与钢轨端面平行,锉削时先锉中间后锉
两角,绝对不能锉亏两轨底角,锉后端面用角尺检查符合要求。
3)锉后要用皮老虎或洁净的毛刷将锉下的金属屑清除干净,严
禁手摸、嘴吹等一切可能污染端面的操作。
4)已锉好的端面要用清洁的塑料袋或专用的保护盒妥善保护,
使之免受污染和碰撞。
5)待焊时间一般不超过30min,特别是在雨雪雾等潮湿天气焊
接时,等待时间应更短一些。
6)在装夹压接机、加热器操作中绝对禁止碰撞,污染端面。
5、对轨固定
待焊轨装压接机并夹紧后,用300mm钢板尺检查,应达到如下要
求:
(1)两轨顶面齐平,焊缝处供度≤0.3mm,高低错位≤0.2mm,
如因两轨高度差较大,可用垫片调整相差<0.5mm,轨顶面不准下凹。
(2)工作面要平,误差≤0.3mm,当轨头宽度偏差过大或轨端有
旁弯无法调直时,应以基本轨轮廓面为基准保持工作面在一米长度内
直线度偏差<0.5mm。
(3)两轨底面平行错位≤1.0mm。
(4)端面在按焊轨要求实施预顶后应密贴,局部间隙≤0.3mm,
但两底角必须密贴。
(5) 固定过程中如因各方面因素偏差过大,无法达到上述要求
—4—
时,需打开压接机,重新处理钢轨端面,调整对轨、垫轨直至达到焊
接的技术要求,不能强行焊接,以免影响焊接质量。
6、点火焊接
(1)安装加热器
1)将加热器两侧分别从压接机导杆钢轨之间侧向掐入后,旋转
90°置于导杆之上,并将其按要求正确连接。
2)调整压接机摆动机构的挂钩长度,转动加热器支承小车的转
动轴,使加热器的火孔面与焊接端平行,最大偏差处≤1.0mm,同时
摇动加热器2~3次,再检查其火孔平面位置不变。调整加热器支承
块小车构件,使用加热器火孔端面与钢轨外廓周边的距离为25±1mm。
(2)预顶
高压泵站加油门使预顶力达到18~20Mpa。
(3)点火焊接
1)点火时间应在按要求供给氧、乙炔后,停3~4s点火,不能
少于3s或时间过长,以免发生事故。
2)摆动加热器加热,从0~3min30s至开始顶锻前,摆动量为
15~20mm,摆动频率为每分钟60次左右。
(4) 降压并保压
点火加热至钢轨产生塑性变形时,焊缝处及其附近产生微微凸
起(高度为1~3mm),将顶锻压力降低到8~10 Mpa并保压。
(5)顶锻
1)在保压和继续加热的过程中,当发现轨底角上表面出现几个
—5—
面积约1.5~3mm的单个熔池,轨头顶面出现有随火焰而动的“镜面
熔池”便开始顶锻。
2)开始顶锻时摆动量为30mm左右,摆动频率为每分钟80次左
右。
(6)推凸
1)当顶锻完,加热器熄火后,立即摘下加热器上的挂钩,将加
热器迅速推向压机右侧横梁(摇火端)的极限位置。与此同时,泵站
换向、松开左侧横梁(活动端)的轨顶螺栓后,泵站给油倒车,当左
横梁松动时,立即打松该端斜铁继续倒车,目测焊瘤与推刀垫间距能
放下刀体时,停止倒车,同时迅速放入前刀体,并推入腰刀装上底刀,
泵站换向给油开始推凸,当确认焊瘤推离焊缝,泵站换向给油倒车使
两横梁距离拉至最大允许值后,关闭泵站,卸下推凸装置,推凸结束。
2)在推凸过程中,当压力升至40Mpa时推凸刀仍不能前进推除
焊瘤时,应停止推凸,待卸下推凸装置后,人工气割除瘤。
7、焊缝正火
(1)焊后需正火钢轨接头的温度起始温度为500℃~400℃终了
温度850℃~900℃。
(2)从0min至2min时其摆动以焊缝为中心,总宽度40mm每分
钟为50~60次,从2min至3min以焊缝为中心,在总宽度约为60~
80mm的范围摆动,每分钟35~40次。
(3)待被正火处降温至全黑后再撤掉垫轨的枕木墩以免焊接处
变形。
—6—
(4)正火后的焊缝部位在250℃以上时严禁敲击、火烤(二次
正火除外)、浇水和引起塑性变形的一切操作。
8、 焊后打磨及矫直
(1)利用仿形打磨机打磨焊接接头的轨顶面各侧面且不使钢轨
表面“发蓝”,打磨时若温度过高,要适当暂停打磨,待温度适宜时
再进行打磨。
(2)焊缝打磨时应用一米直尺检测若焊缝变形、弯曲应先用弯
轨机矫直焊缝。
(3)打磨后钢轨检验要符合钢轨验收标准。
9、焊缝探伤
(1)探伤要待焊缝自然冷却到50℃以下才能进行。
(2)焊缝内部任何部位发现有未焊透、裂纹、气孔夹渣等缺陷
时,该焊头必须报废重焊。
(3)对有疑问的焊接接头应进行复探。
10、焊缝验收
焊缝探伤合格后应检查其外观尺寸,其外观尺寸符合表《焊接接
头允许几何偏差表》的规定
11、现场清理
焊接完成后,收好设备、材料,清理现场。作好施工记录,并完
成竣工资料。
四、配套设备机具及材料
配套设备机具一览表(详见表1)
—7—
需配备的仪器材料
材料包括:瓶装氧气和乙炔、液体四氯化碳、钢丝盘刷、钢丝刷、
毛刷、450mm 粗纹平板锉、端面打磨专用砂轮片、圆平砂轮片、剧轨
砂轮片、枕木等。
仪器包括:秒表、宽座直角尺(315 X200mm)、氧气减压器、乙炔
减压器、塞尺、50m钢卷尺、300mm钢板尺、1m专用平尺等。
表1 设备机具一览表
名称 数量 名称 数量
压接机 1 顶磨机 1
加热器 1 直轨器 1
气体流量控制
箱
1 正火架 1
高压电动泵站 1 手砂轮机 2
水冷装置 1 发电机组(8kw) 1
钢轨端面磨平
机
1 光电测温仪 1
除瘤割具 1 起道机 6
五、人员组织
气压焊施工较复杂,需要的人员也比较多,在施工时要合理安排。
做到焊接准备、焊接、焊后处理能够前后衔接,形成流水作业,提高
工作效率。现按每日焊接8个接头组织人员见下表:
—8—
表 2 组织人员
组别 人员类别 人数 说 明
指挥 施工领导 1
焊
接
组
焊接操作人员 4 焊接、打磨
探伤 1 焊缝验收、作记录
端面处理 2
操作控制箱、油泵、发电
机
3
配合组
压机手 4 配合对轨
松卸扣件 5 兼垫滚轮
合计 20
