路基工程施工方案
为了发挥施工机械的施工效能,路基土方与构造物同步施工。路基土方的填筑,拟采用挖掘机配合自卸车或推土机配合装载机装土自卸车运输。
用自卸车运料填筑路堤的机械化作业程序为:在取土场用挖掘机挖装或推土机集料,装载机装料,自卸车运料到填方路基上,用推土机配合平地机摊铺,压路机压实,每道工序均按技术规范要求进行施工。
本段均为填方,地下水位高,土方均来自于路基外的取土坑(取土一般至原地面下不超过3米),由于土质含水量较大,因此按设计要求,路堤部分采用石灰进行处治。
1、路基施工前的准备
⑴认真细致的核对设计图纸,然后进行路基范围的施工放样,用全站仪定出路线控制桩,公里桩,五百米桩,桥涵构造物控制桩,然后再用经纬仪配合放样。
⑵清理与掘除,对原地面处理。对路基用地范围内的垃圾、有机物残渣及原地面以下10—30cm内的草皮、农作物根系和表土进行清除,并且堆放在弃土场内。树根用挖掘机挖除,坑穴采用规定材料分层回填,然后对原地面翻松30cm,用路拌机拌和掺入5%的消石灰处理,先用推土机进行粗平,然后用带自动找平装置的平地机精平,再用振动压路机碾压,并达到规定的压实度后方可进行路基填筑施工。
⑶修建临时排水设施,保证施工场地处于良好排水状态,确保施工场地积水不排入农田、耕地或污染自然水源,同时引起淤积,阻塞和冲刷。
2、路基填筑
本标段共有填方1041781立方米。
(1)先做试验路段:在开工前28天根据不同土类做长100米左右试验路段,以确定适宜的施工顺序、最佳含水量、松铺厚度、最优机械组合、碾压速度、碾压遍数等。
(2)依据试验段所确定的施工方法和所用填料及机具分层进行路堤填筑。填筑方法为自卸车运输到指定位置倾卸,推土机或平地机整平,然后人工按设计石灰剂量均匀撒布石灰,用路拌机反复拌和均匀,在最佳含水量状态下利用振动压路机碾压成型。
(3) 路堤填筑时,每边应超填50cm宽,并且边部多压1-2遍,以确保路堤边缘的压实。

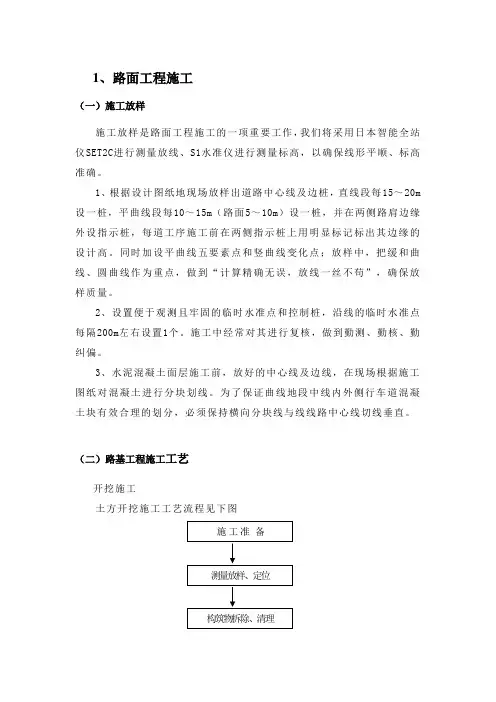

1、路面工程施工
(一)施工放样
施工放样是路面工程施工的一项重要工作,我们将采用日本智能全站仪SET2C进行测量放线、S1水准仪进行测量标高,以确保线形平顺、标高准确。
1、根据设计图纸地现场放样出道路中心线及边桩,直线段每15~20m设一桩,平曲线段每10~15m(路面5~10m)设一桩,并在两侧路肩边缘外设指示桩,每道工序施工前在两侧指示桩上用明显标记标出其边缘的设计高。同时加设平曲线五要素点和竖曲线变化点;放样中,把缓和曲线、圆曲线作为重点,做到“计算精确无误,放线一丝不苟”,确保放样质量。
2、设置便于观测且牢固的临时水准点和控制桩,沿线的临时水准点每隔200m左右设置1个。施工中经常对其进行复核,做到勤测、勤核、勤纠偏。
3、水泥混凝土面层施工前,放好的中心线及边线,在现场根据施工图纸对混凝土进行分块划线。为了保证曲线地段中线内外侧行车道混凝土块有效合理的划分,必须保持横向分块线与线线路中心线切线垂直。
(二)路基工程施工工艺
开挖施工
土方开挖施工工艺流程见下图
施 工 准 备
测量放样、定位
构筑物拆除、清理
开挖方法
采用挖掘机开挖配合自卸汽车运输,开挖自上而下,先将树木、植物及树根等杂物清除运弃,再将挖出来的土方回填到相邻的填方区。
开挖标高控制
待挖至接近地面设计标高时,要加强测量,其方法如下:在挖方区边界根据方格桩设置高程控制桩,并在控制桩上挂线,挂线时要预留一定的碾压下沉量3cm~5cm,使其碾压后的高程正好与设计高程一致。
2)填筑施工
(1)土方填筑前,先对需填场地进行测量放样,清除表土及不适宜材料。按规范要求清理现场并定好控制桩位后,经监理工程师同意方可进行填筑作业。当在斜坡上填筑时,其原坡陡于1:5时,原地面应挖成台阶,台阶应有不小于1m的宽度,并且应与所用的挖土和压实设备相适用,所挖台阶向内侧倾斜2%,砂性土可不挖台阶,但应将原地面以下20~30cm的土翻松,再同新填土料一起重新压实。路基填筑采用全断面水平分层填筑。其工艺流程如下所示:
四川省姚渡(甘川界)至广元公路
G10标段
路基工程
单位工程
施
工
方
案
江西省交通工程集团公司
广甘高速公路G10标段项目经理部
二〇〇九年九月
江西省交通工程集团公司 广甘高速公路G10标段路基工程施工方案
1 一、编制依据及编制原则
(一)编制依据
1. 与业主签订的工程承包合同;
2. 广甘高速公路工程G10合同段招标文件;
3. 广甘高速公路工程G10合同段投标文件;
4. 四川省交通厅公路规划勘察设计研究院《四川省姚渡(甘川界)至广元公路G10合同段K30+433~K34+303两阶段施工图设计》
5. 本合同段工程施工涉及的相关规范、规程的技术标准;
6. 现场施工调查情况;
7. 现场的机械设备配备现状、施工技术力量;
8. 以往类似工程的施工经验;
9. 监理部审批的《实施性施工组织设计》;
10. 监理部审批的《总体施工进度计划》;
11. 各级政府、人大发布实施的相关法律法规、条例和有关规定要求。
(二)编制原则
以满足合同条款的要求为指导思想,以确保本工程的质量、安全、工期、环保为目标,本着优质、高效、经济、合理的原则,按ISO9000标准建立的质量体系要求运作。 江西省交通工程集团公司 广甘高速公路G10标段路基工程施工方案
2 二、工程概况
1.1概述
本合同段路基设计整体式宽度24.5m,双向四车道,其中,中央分隔带宽2.0m,两侧路缘带各宽0.5m,每侧行车道宽2×3.75m,两侧硬路基各宽2.5m(含0.5m路缘带),两侧土路肩各宽0.75m。分离式路肩宽12.25m,单向二车道,行车道宽2×3.75m,左侧硬路肩宽0.75m(含路缘带宽0.50m),右侧硬路肩宽2.5m(含路缘带宽0.50m),两侧土路肩各宽0.75m。一般路段行车道、路缘带及硬路肩设2%横坡,土路肩设4%横坡。整个标段路基挖土方61982方,挖石方208955方,填方691方,挡土墙C15砼2320方,路堑边坡预制C20砼190.8方,Ⅰ级钢筋:2577222kg.
路基土石方工程施工方法

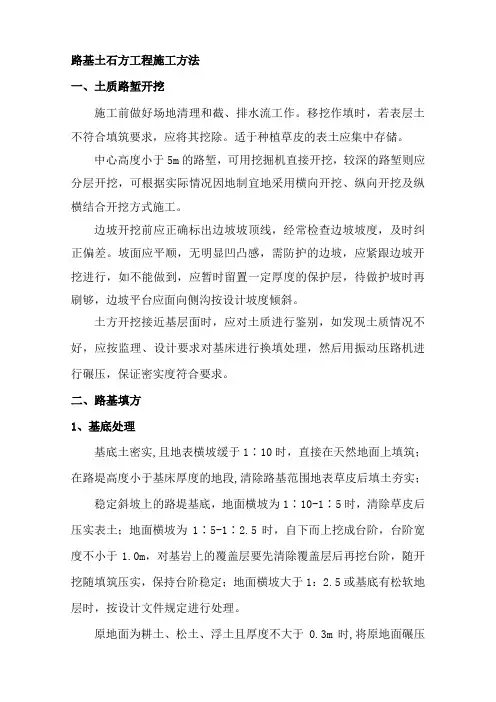

一、土质路堑开挖
施工前做好场地清理和截、排水流工作。移挖作填时,若表层土不符合填筑要求,应将其挖除。适于种植草皮的表土应集中存储。
中心高度小于5m的路堑,可用挖掘机直接开挖,较深的路堑则应分层开挖,可根据实际情况因地制宜地采用横向开挖、纵向开挖及纵横结合开挖方式施工。
边坡开挖前应正确标出边坡坡顶线,经常检查边坡坡度,及时纠正偏差。坡面应平顺,无明显凹凸感,需防护的边坡,应紧跟边坡开挖进行,如不能做到,应暂时留置一定厚度的保护层,待做护坡时再刷够,边坡平台应面向侧沟按设计坡度倾斜。
土方开挖接近基层面时,应对土质进行鉴别,如发现土质情况不好,应按监理、设计要求对基床进行换填处理,然后用振动压路机进行碾压,保证密实度符合要求。
二、路基填方
1、基底处理
基底土密实,且地表横坡缓于1∶10时,直接在天然地面上填筑;在路堤高度小于基床厚度的地段,清除路基范围地表草皮后填土夯实;
稳定斜坡上的路堤基底,地面横坡为1∶10-1∶5时,清除草皮后压实表土;地面横坡为1∶5-1∶2.5时,自下而上挖成台阶,台阶宽度不小于1.0m,对基岩上的覆盖层要先清除覆盖层后再挖台阶,随开挖随填筑压实,保持台阶稳定;地面横坡大于1:2.5或基底有松软地层时,按设计文件规定进行处理。
原地面为耕土、松土、浮土且厚度不大于0.3m时,将原地面碾压后做成2%的排水坡;松土厚度大于0.3m时,先将松土翻挖,分层回填压实或采取设计要求的地基加固措施。坑、沟、槽用和路堤同样的填料与填筑工艺进行填补夯实,然后平整。
半挖半填和傍山地段的路堤基底,先做好靠山侧的引、排地表水工程,再按设计要求进行路堤施工。
路堤经过水田、鱼塘地段时,按设计要求采取排水疏干挖除种植土和淤泥后填筑,重型压路机碾压。
如基底有地下水时,严格按照设计文件要求,采取拦截引排措施,将水引排至基底范围以外,并采取加固防渗措施,保证不留后患。
