同时也是安徽省公路主骨架规划中“西纵”(即亳州—阜阳—A—安庆—东至公路)的重要组成路段。
起点接阜阳至A高速,终点接B(黄尾)至潜山高速公路,全长72.287 公里。
A至B(黄尾)高速公路采用山岭重丘区高速公路,起点K0+000 至K36+820采用100 公里/小时,路基宽26 米;K36+820 至终点K72+200 段采用80 公里/小时,路基宽24.5 米。
全线共划分为10 个合同段。
本合同段为第8 合同段,起止桩号为YK59+340(ZK59+300)~YK63+830(ZK63+810),合同段全长4.49 公里。
(二)、当地自然条件1、地形、地貌与地质条件本合同段沿线属大别山区,地形陡峻,起伏剧烈,本段路线所经地区地形地貌复杂多样,大致可分为江淮丘陵岗地区和山岭重丘区。
本标段按形态成因属褶断侵蚀型中山,由上太古界至元太古界中、深变质岩组成,受构造控制明显,褶皱和断裂发育,山丘缝峦叠嶂,沟壑纵横,山顶多呈尖或尖园状,山脊狭窄,常见峡谷,谷底基岩裸露。
沿线植被主要为水稻,大部区域为林地。
2、气象、水文条件项目区域位于北亚热带湿润季风气候区,具有季风显著、四季分明、气候温和、雨量充沛、光照充足、无霜期长等气候特点,但由于冷暖气团活动和交锋频繁以及地形复杂多样等因素,常有旱、涝、风、雹等自然灾害发生。
公路改建工程建设项目监理组织机构人员配备计划及岗位职责一、监理机构设置及人员配备计划益阳至宁乡横市公路宁乡段改建项目设置总监办和监理处。
在总监的领导下,形成一个由驻地监理、专业监理工程师审查,监理处长审核、总监审批的管理系统,监理处长、各部门负责人、驻地监理人员都可在总监的授权范围内行使监理工程师的职权。
总监、监理处长、各部门及专业监理工程师有权否定或修改驻地监理人员的监理意见。
本监理处目前共配备各类监理人员共计11人,其中:总监理工程师1人,驻地监理处处长1人,专业监理工程师5人,包括路基路面专监1人、试验专监1人,计量专监1人、测量专监1人、安全专监1人,试验员1人,监理员3人。
按照与业主签订的合同规定,交通安全设施和绿化也属于我处的监理范围,由于目前交安和绿化尚未开始施工,交通安全专监1人、绿化专监1人尚未进场,随着工程的开展和根据施工的实际需要,我处将根据情况调整和增加监理人员。
监理处组织机构框图监理员4人二、监理机构及人员岗位职责1、监理处主要职责(1)编写本工程的《监理大纲》和《监理实施细则》,按规定经批准后用于本工程;(2)熟悉合同文件,了解施工现场;组织或参加施工图纸会审,参加设计交底;对施工图中发现的明显的、重大的错误、漏项或方案性问题提出报告,及时上报业主;(3)主持或参加交桩工作,参与承包人原地面复测,审查和验路基路面监理工程师计量支付监理工程师 安全专职监理工程师 试验检测监理工程师 测量监理工程师收承包人提交的复测成果和施工放样;(4)审查承包人编制的施工组织设计及施工总进度计划,督促和检查承包人建立质量保证体系和安全保证体系,审查施工环保和水保措施;(5)主持召开第一次工地会议和工地例会,并进行有关协调;(6)检查施工人员、机械、材料的进场情况,审查承包人的开工申请,签署工程的开工令,批准分项工程开工报告;(7)审查分包合同和分包人资质;(8)验收承包人的工地试验室、审核其人员资质并督促承包人报项目所在地质监部门备案;(9)建立监理的试验、检测工作体系,按照规定的频率独立开展监理的试验、检测工作,并报业主和项目所在地质监部门备案;(10)审批承包人拟用于本工程的原始材料、成套设备的品质以及工艺试验和标准试验;(11)审查承包人拟用于本工程的机械装备的性能与数量;(12)审查承包人实施工程的施工方案及主要方法或工艺;(13)审查并控制重要外购成品或半成品件的质量;(14)审查承包人提交的总体进度计划、月进度计划、阶段进度计划,检查和督促承包人实施进度计划、审核承包人的月报和修正计划;(15)要求承包人按照合同条件、技术规范和监理程序进行施工,通过旁站、巡视、检测、试验和整体验收等手段全面监督、检查和控制工程质量;(16)通过旁站、巡视和检验等形式,对承包人执行安全生产的法律、法规和标准、规范及落实安全生产责任制、施工安全措施等情况进行监理;(17)在授权范围内审核中间交工报告,签发中间交工证书;(18)在其授权范围内调查、处理工程质量缺陷和事故,出现重大质量事故时,督促承包人按规定上报有关部门;19)在授权范围内发布停(复)工令;20)对已完工程进行准确的计量,审查初签中期支付证书;21)在授权范围内发布变更令(重大、重要变更报业主核准);22)受理合同事宜,根据合同规定进行评估和处理;23)根据合同规定处理违约事件,协调争端,在仲裁过程中作证;24)编制监理工作月报、季报和年报;25)对承包人的交工申请进行评估,组织对拟交工过程的检查和验收;26)在授权范围内审核单项工程交工报告,签发单项工程交工证书;27)督促、检查承包人按业主的要求编制竣工文件;28)编制监理报告等监理方面竣工文件;29)监督承包人认真执行缺陷责任期的工作计划,检查和验收剩余工程,对已交工工程出现的缺陷、病害调查其原因并确定相应责任;30)在授权范围内签发施工项目工程缺陷责任终止证书;31)在授权范围内签发最终支付证书;32)配合业主的竣工验收和工程移交工作;33)审核承包人在缺陷责任期内对工程出现质量问题的处理方案和实施情况。
耀旬二级公路工程lj1合同段项目经理部组织机构图下面是送的合同范本,不需要的可以编教育机构劳动合同范本为大家整理提供,对大家有一定帮助。
一、_________ 培学_________ _________ (外文)_________ (中文)生//小为_________ 教师,双方本好合作精神,自签订本合同并保证认真履行合同中约定的各项务。
二、合同期自_________ 年_________ 月_________ 日起_________ 年_________ 月_________ 日。
、受方的工作任务(另件1 )、受方的金按小时计,全部以人民支付。
、会保和:1.方向受方提供意外保。
(另2 )2.每年方向受期的教师提供一张_________ _________ 的来机(金额不超过人民_________ 整)或教师机报_________ 人民。
、方的务:1.向受方中国有关法律、法规和方有关工作制度以及有关外国专家的管理规定。
2.对受方提供必要的工作条件。
3.对受方的工作进行指导、检查和评。
4.按时支付受方的报。
、受方的务:1.遵守中国的法律、法规,不干预中国的内部事务。
2.遵守方的工作制度和有关外国专家的管理规定,接受方的工作安排、业务指导、检查和评。
未经方同意,不得任与方无关的其他劳务。
3.按期完成工作任务,保证工作质量。
4.遵守中国的教政策,不事与专家身份不的活动。
5.遵守中国人民的道德规范和风习。
、合同的变更、解和终:1.双方应信守合同,未经双方一同意,任何一方不得自更改、解和终合同。
2.经事人双方协商同意后,可以变更、解和终合同。
在未达成一意见前,应严格履行合同。
3.放在下条件下,有权以书面形式通知受方解合同:a 、受方不履行合同或履行合同务不合约定条件,经方指出后,不改正的。
b 、根据生断,受放在续30不能复正常工作的。
4.受方在下条件下,有权以书面形式通知方解合同:a 、方未经合同约定提供受方必要的工作条件。
根据本工程分布情况及特点,为确保该工程的工期要求和工程的施工质量,做到安全生产、文明施工,我单位本着“优质、高效、廉洁、安全”的原则,以创优质工程为管理目标,贯彻ISO9001 质量标准等一系列现代企业制度,集中一流精良的机械设备,组织优秀的施工队伍进行该工程施工,设立强有力的工程项目经理部,对人员、机械设备、材料实行统一管理,统一调度。
为了减少各种材料的运距 ,避免无效劳动,有效地组织现场的平面及立体交叉作业,最大限度利用空间,确保做到文明施工,施工平面管理工作设有专人负责, 划片包干管理,未经工地负责人允许,任何人不得任意改变。
1.设立现场领导小组。
现场领导小组是现场施工生产的指挥中心,办公室内 挂有工程进度控制网络图,设备、 劳动力调配图,气象统计表及质量控制图等。
做 到现场施工有条不紊,高质量、高速度、高效率地运转。
2.施工场地: 施工场地内设置了生产、 生活所需要的所有设施, 包括: 进水、 排水、消防水、电力设施、消防设施、材料堆场、建造垃圾弃置场、垃圾箱、应 急通道。
3.砂石、 钢筋、 模板及其它材料,应根据施工进度计划安排,分批分期进场, 场地要统一规划,严格控制堆放地盘,切实贯彻落实科学管理 ,严禁随心所欲,造 成浪费、或者阻塞交通运输等事故发生。
4.所有暂时设施必须按照施工平面图规划要求办,按质量标准办,不能够马 虎凑合,降低标准,一定要保证运输道路畅通无阻。
具体详见施工总平面图。
1.施工进度安排原则按照招标文件对工期的要求, 结合本工程的特点, 按“精心组织, 合理安排, 分段平行流水作业,实行均衡生产”的原则进行安排,确保工期和总目标实现。
2.主要分项工程进度安排见下表起止时间2022 年 07 月 20 日~2022 年 07 月 24 日 2022 年 07 月 25 日~2022 年 08 月 15 日 2022 年 08 月 16 日~2022 年 09 月 5 日2022 年 09 月 5 日~2022 年 09 月 15 日 2022 年 09 月 16 日~2022 年 09 月 20 日 2022 年 09 月 21 日~2022 年 09 月 26 日 2022 年 09 月 27 日~2022 年 09 月 30 日工程名称 1、施工准备 2、路基施工 3、防护及排水 4、基层 5、面层6、其他附属工程7、资料整理与竣工验收1.质量目标:严格按设计图和施工规范组织施工,单位一次交验合格率100%,工程达到优良标准,杜绝质量事故。

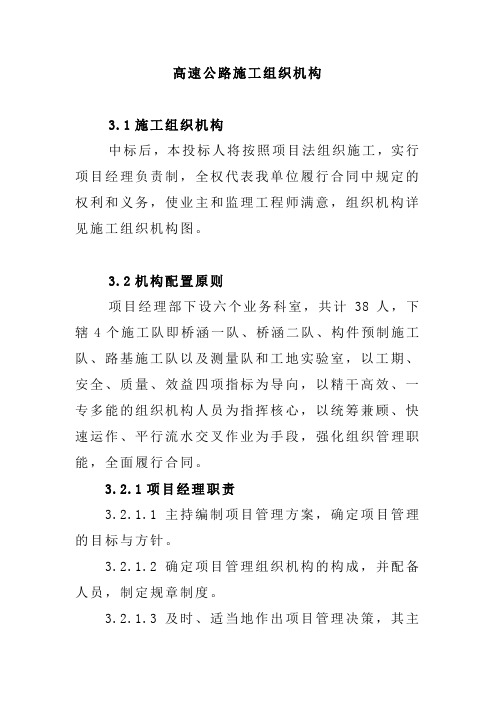

高速公路施工组织机构3.1施工组织机构中标后,本投标人将按照项目法组织施工,实行项目经理负责制,全权代表我单位履行合同中规定的权利和义务,使业主和监理工程师满意,组织机构详见施工组织机构图。
3.2机构配置原则项目经理部下设六个业务科室,共计38人,下辖4个施工队即桥涵一队、桥涵二队、构件预制施工队、路基施工队以及测量队和工地实验室,以工期、安全、质量、效益四项指标为导向,以精干高效、一专多能的组织机构人员为指挥核心,以统筹兼顾、快速运作、平行流水交叉作业为手段,强化组织管理职能,全面履行合同。
3.2.1项目经理职责3.2.1.1主持编制项目管理方案,确定项目管理的目标与方针。
3.2.1.2确定项目管理组织机构的构成,并配备人员,制定规章制度。
3.2.1.3及时、适当地作出项目管理决策,其主要内容包括投标报价决策、人事任免决策、重大技术方案决策、财务工作决策、资源调配决策、工期进度决策、合同签定及变更决策等。
3.2.1.4审批各施工队的技术方案与管理方案,并监督协调其实施行为。
3.2.1.5与业主、监理保持经常接触,解决随时出现的各种问题,替业主、监理排忧解难,确保业主利益。
3.2.1.6积极处理好与项目所在地区政府部门及当地乡镇村的关系,确保区政府部门利益并促使本项目成为“爱民工程”。
3.2.2项目副经理职责3.2.2.1进行总进度计划及现场管理。
3.2.2.2负责项目合同管理,对合同谈判、合同签定及合同管理的全过程进行监督管理。
管理工程项目预决算的编制工作。
3.2.2.3分析、预测工程总成本及阶段成本,确保工程项目的资金合理流转。
3.2.2.4负责各施工队的资格审查及录用工作。
3.2.2.5参与制定、贯彻项目管理方针目标,抓好内部的基础管理和队伍建设。
3.2.2.6协助项目经理负责项目的行政决策,日常内部管理及后勤保障管理。
3.2.2.7负责工程红线外与本工程项目公共关系的对外协调工作。
3.2.2.8负责整个工程的综合治理工作,确保方针目标的实现。
1.总体施工组织布置及规划(一)、项目管理机构设置根据本标段的具体情况和我公司多年的具体施工组织经验,为完成本合同段的工程任务,将有效地组织完整的工程组织机构。
按照精简高效的原则,选派公司骨干,精心组织指导施工。
我公司为本工程项目成立项目经理部,按项目法人责任制由经理部全权管理,负责本施工项目总指挥、协调施工生产及对外联络工作,对本施工项目的工程施工进度、费用和质量负责。
下设五部二室,即:工程技术部、质量检验部、设备物资部、财务合同部、综合管理部、中心试验室和办公室。
(二)、管理人员安排为确保工程质量和工期,项目部对本工程实行项目施工管理,从公司现有施工管理人员中组织事业心强、经验丰富的人员组建好管理班子,明确各方面人员的负责,建立相应的岗位责任制。
配备行政人员,实行全面质量管理和安全管理,优化劳动组合,文明施工,确保本工程质量。
1、项目经理:(1)协调项目总部与建设方、监理方、设计方之间的关系,促使工程各方案紧密合作,为该工程的质量目标创造外部条件。
(2)根据工程的结构和技术特点,合理选择并建立功底扎实的劳动力组织,对全体施工人员进行质量、安全和文明施工教育,树立工程品牌意识,提高全员的质量意识和文明施工意识,并要在施工中不断提高施工技术水平。
(3)建立健全并贯彻实施岗位责任制、质量管理制度及奖惩条例等制度,约束或激励现场施工人员的施工行为。
(4)编制《项目质量保证计划》,进行项目整体质量策划,建立工程的形象目标和质量目标,发挥质量控制点,由点到面对下程的整体质量进行控制。
(5)织织评审工期,按照工期计划对工期进行控制,将工期目标分段落实到具体施工人员,选择工期形象控制点,对工程进行全面控制。
(6)组织全体施工管理人员学习和掌握工程设计图纸、资料、规范、合同等质量文件,领会建设方和设计方对工程质量的要求,并将质量要求落实到具体施工中。
(7)参加定期和不定期的质量捡查,对检查结果进行评价,对工程质量问题提出处理意见并监督实施。
公路工程项目组织机构图
XXX至瑶安公路改建工程A标项目组织机构图如上所示。
该项目组织机构包括项目经理、技术负责人、质量员、安全员、计量员、资料员、预算员、材料员、计划统计员、机械管理员、技术员、操作层管理人员、操作层班组长和各工种操作工人。
他们各司其职,协同合作,确保项目的顺利进行。
为了保证工程质量,XXX至瑶安公路改建工程A标还建
立了质量保证体系。
该质量保证体系由公司经理、质量处、项目经理、施工员、质量员、项目总工、计量员、资料员、预算员、材料员、计划统计员、机械管理员、技术员、操作层管理人员、操作层班组长和各工种操作工人组成。
他们通过各自的工作,对工程质量进行全方位的保证。
此外,XXX至瑶安公路改建工程A标还设立了各区域安
全负责人、专职安全员、工程安全员、各施工点安全负责人、生活区域负责人和油库负责人等,以确保工程的安全。
最后,为了更好地管理技术,该工程还建立了技术管理体系。
该体系由公司技术经理、项目经理、公司技术部、技术负责人、技术员、资料员、质检员、放线员和施工各班组长组成。
他们通过技术管理,提高工程的质量和效率。
综上所述,XXX至瑶安公路改建工程A标在组织机构、
质量保证、安全管理和技术管理等方面都做了充分的准备,为工程的成功实施奠定了坚实的基础。
