设计变更与工程签证的区别样本
- 格式:doc
- 大小:111.50 KB
- 文档页数:15
一、设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改.由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责.2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
但在审查时应注意以下几点:①确属原设计不能保证质量、设计遗漏和错误以及与现场不符无法施工非改不可的,应按设计变更程序进行。
工程签证与设计变更的区别工程签证是按照施工发承包合同约定,由发承包双方代表就施工过程中涉及合同条款之外的责任事件所做的签认证明。
一、正确认识和理解设计变更和工程签证的含义及内容(一)设计变更的含义及内容设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
包括由建设单位、设计单位、监理单位、施工单位及其它单位提出的设计变更。
一般主要形式有原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
设计文件一经审查通过,任何单位和个人不得随意更改。
由于项目建设条件的改变或施工实际需要更改原设计,必须经过深入的调查研究并充分论证,还必须遵守项目合同中的全部规定。
业主单位提出的设计变更主要涉及到:已经批准的建设规模、基本原则、主要技术标准、主要功能体系、主要部位,对外部群体景观、主要使用功能和主要施工方案有重大影响,如建筑物整体布局,道路、河涌、管线总体走向或高程,大面积地基处理,大面积路基路面结构,群体建筑立面效果,房屋建筑、桥涵的主要基础型式,设备系统主要工艺及主要参数,主要材料和设备等。
设计单位提出的设计变更,应本着对工程技术、工期、投资等三大控制相结合的原则,对设计过程中的错、漏及优化问题,及时提出变更申请。
对变更理由、内容及相关专业影响等,应从全局考虑并详细说明,按程序报批。
监理单位提出的设计变更,主要是在施工过程中,发现现场情况与设计图纸不符合,或为了减少投资,缩短工期,确保质量和安全生产,更好地推进工程建设,根据规范合理提出变更要求。
施工单位在施工过程中,遇到一些原设计未预料到的具体情况需要进行处理而发生的设计变更。
如工程管道安装过程中遇到未考虑到的设备和管墩在原设计标高处无安装位置,或是由于资源市场的原因,如材料供应或施工条件不成熟需改用其它材料代替等。
(二)工程签证的涵义及内容施工过程中的工程签证,主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未含有而施工中又实际发生费用的施工内容所办理的签证,如由于施工条件的变化或无法遇见的情况所引起工程量的变化。
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别,你都知道吗?设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
但在审查时应注意以下几点:①确属原设计不能保证质量、设计遗漏和错误以及与现场不符无法施工非改不可的,应按设计变更程序进行。
②一般情况下,即使变更要求可能在技术经济上是合理的,也应全面考虑,将变更以后产生的效益与现场变更引起施工单位的索赔所产生的损失,加以比较,权衡轻重后再作决定。
③工程变更引起的造价增减幅度是否控制在预算范围之内,假设确需变更而有可能超预算时,更要慎重。
④施工中发生的材料代用应办理材料代用单,要坚决杜绝内容不明确的、没有详图或具体使用部位,而只是纯材料用量的变更。
⑤设计变更要尽量提前,最好在开工之前就发现,为了更好地指导施工,在开工前组织图纸会审,尽量减少设计变更的发生,确需在施工中发生变更的,也要在施工之前变更,防止拆除造成的浪费,也防止索赔事件的发生。
⑥设计变更应记录详细,简要说明变更产生的原因、背景、变更产生的时间,参与人、工程部位、提出单位都应记录。
(三)设计变更的实施与费用结算设计变更实施后,应注意以下两点:①本变更是否已全部实施,假设在设计图已实施后,才发生变更,则应注意因牵扯到按原图施工的人工、材料费及拆除费。
假设原设计图没有实施,则要扣除变更前部分内容的费用。
②假设发生拆除,已拆除的材料、设备或已加工好但未安装的成品、半成品均由监理人员负责组织建设单位回收。
③调减或取消项目也要签署设计变更,以便在结算时扣除。
(四)分析设计变更,追究责任方的责任①假设由于设计部门的错误或缺陷造成的变更费用以及采取的补救措施,如返修、加固、拆除等费用,由造价工程师协同业主与设计单位协商是否索赔。
②假设由于监理单位的失职或错误指挥造成设计变更应由监理单位承担一定费用。
③由于设备、材料供给单位供给的材料质量不合格造成的费用应由设备供给单位负责。

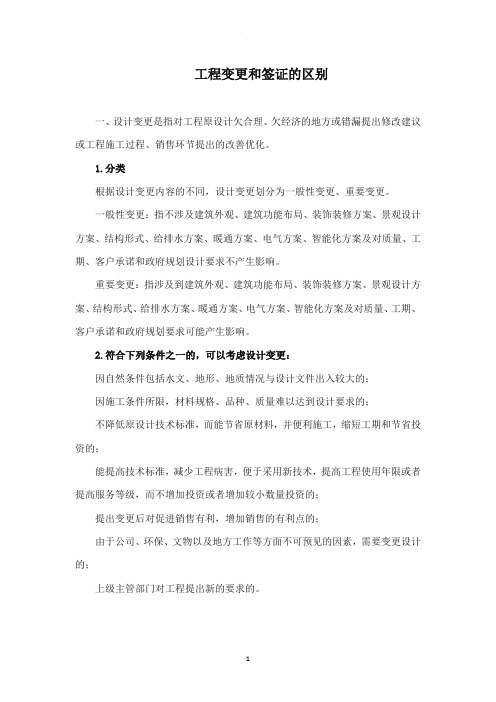

工程变更和签证的区别一、设计变更是指对工程原设计欠合理、欠经济的地方或错漏提出修改建议或工程施工过程、销售环节提出的改善优化。
1.分类根据设计变更内容的不同,设计变更划分为一般性变更、重要变更。
一般性变更:指不涉及建筑外观、建筑功能布局、装饰装修方案、景观设计方案、结构形式、给排水方案、暖通方案、电气方案、智能化方案及对质量、工期、客户承诺和政府规划设计要求不产生影响。
重要变更:指涉及到建筑外观、建筑功能布局、装饰装修方案、景观设计方案、结构形式、给排水方案、暖通方案、电气方案、智能化方案及对质量、工期、客户承诺和政府规划要求可能产生影响。
2.符合下列条件之一的,可以考虑设计变更:因自然条件包括水文、地形、地质情况与设计文件出入较大的;因施工条件所限,材料规格、品种、质量难以达到设计要求的;不降低原设计技术标准,而能节省原材料,并便利施工,缩短工期和节省投资的;能提高技术标准,减少工程病害,便于采用新技术,提高工程使用年限或者提高服务等级,而不增加投资或者增加较小数量投资的;提出变更后对促进销售有利,增加销售的有利点的;由于公司、环保、文物以及地方工作等方面不可预见的因素,需要变更设计的;上级主管部门对工程提出新的要求的。
二、现场签证是指对施工管理中发生的零星事件的确认。
例如:地下障碍的清除迁移、销售通道的搭建、临时用工、各种技术措施处理、施工过程中出现的奖励和索赔问题、发包单位委托承包单位施工的零星工程(在施工合同之外)以及因设计变更导致已施工的部位需要拆除等。
1.现场签证的主要类型因设计变更导致已施工的部位需要拆除;施工过程中出现的未包含在合同中的各种技术措施处理;在施工过程中,由于施工条件变化、地下状况(土质、地下水、构筑物及管线等)变化,导致工程量增减,材料代换或其他变更事项;发包单位在施工合同之外,委托承包单位施工的1万元以内的零星工程;合同规定需实测工程量的工作项目;红线外施工道路的修补(红线内的施工道路修补宜在合同中包干);欢迎您的下载,资料仅供参考!致力为企业和个人提供合同协议,策划案计划书,学习资料等等打造全网一站式需求。
工程签证与设计变更的区别工程签证是按照施工发承包合同约定,由发承包双方代表就施工过程中涉及合同条款之外的责任事件所做的签认证明。
一、正确认识和理解设计变更和工程签证的含义及内容(一)设计变更的含义及内容设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
包括由建设单位、设计单位、监理单位、施工单位及其它单位提出的设计变更。
一般主要形式有原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
设计文件一经审查通过,任何单位和个人不得随意更改。
由于项目建设条件的改变或施工实际需要更改原设计,必须经过深入的调查研究并充分论证,还必须遵守项目合同中的全部规定。
业主单位提出的设计变更主要涉及到:已经批准的建设规模、基本原则、主要技术标准、主要功能体系、主要部位,对外部群体景观、主要使用功能和主要施工方案有重大影响,如建筑物整体布局,道路、河涌、管线总体走向或高程,大面积地基处理,大面积路基路面结构,群体建筑立面效果,房屋建筑、桥涵的主要基础型式,设备系统主要工艺及主要参数,主要材料和设备等。
设计单位提出的设计变更,应本着对工程技术、工期、投资等三大控制相结合的原则,对设计过程中的错、漏及优化问题,及时提出变更申请。
对变更理由、内容及相关专业影响等,应从全局考虑并详细说明,按程序报批。
监理单位提出的设计变更,主要是在施工过程中,发现现场情况与设计图纸不符合,或为了减少投资,缩短工期,确保质量和安全生产,更好地推进工程建设,根据规范合理提出变更要求。
施工单位在施工过程中,遇到一些原设计未预料到的具体情况需要进行处理而发生的设计变更。
如工程管道安装过程中遇到未考虑到的设备和管墩在原设计标高处无安装位置,或是由于资源市场的原因,如材料供应或施工条件不成熟需改用其它材料代替等。

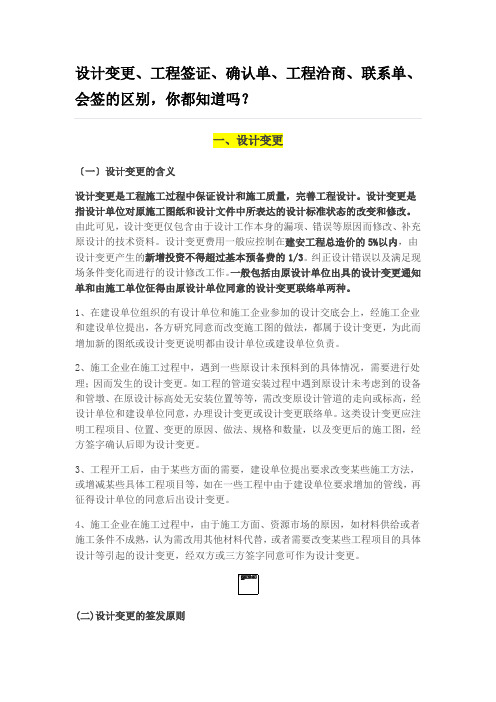

设计变更、工程签证、确认单、工程洽商、联系单、会签的区别设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改.由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料.设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则。
设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料.设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种.1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责.2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更.4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则.设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
一、设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经签字确认后即为设计变更。
3、工程开工后,由于某些面的需要,建设单位提出要求改变某些施工法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双或三签字同意可作为设计变更。
(二)设计变更的签发原则设计变更无论由哪提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
但在审查时应注意以下几点:①确属原设计不能保证质量、设计遗漏和错误以及与现场不符无法施工非改不可的,应按设计变更程序进行。

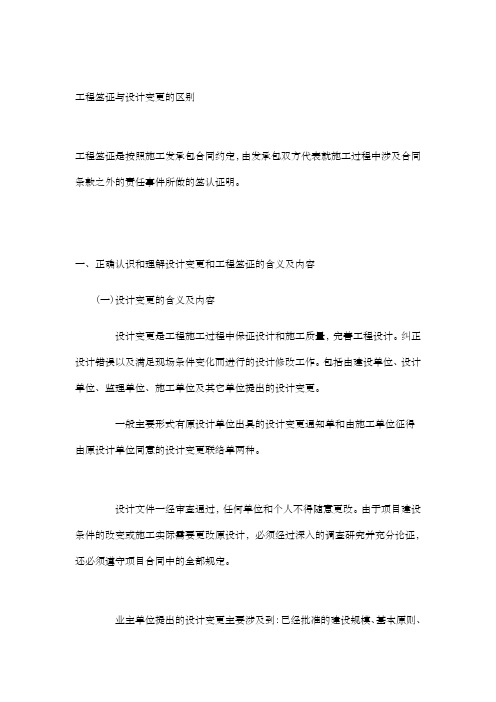

工程签证与设计变更的区别工程签证是按照施工发承包合同约定,由发承包双方代表就施工过程中涉及合同条款之外的责任事件所做的签认证明。
一、正确认识和理解设计变更和工程签证的含义及内容( 一 ) 设计变更的含义及内容设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
包括由建设单位、设计单位、监理单位、施工单位及其它单位提出的设计变更。
一般主要形式有原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
设计文件一经审查通过,任何单位和个人不得随意更改。
由于项目建设条件的改变或施工实际需要更改原设计,必须经过深入的调查研究并充分论证,还必须遵守项目合同中的全部规定。
业主单位提出的设计变更主要涉及到:已经批准的建设规模、基本原则、主要技术标准、主要功能体系、主要部位,对外部群体景观、主要使用功能和主要施工方案有重大影响,如建筑物整体布局,道路、河涌、管线总体走向或高程,大面积地基处理,大面积路基路面结构,群体建筑立面效果,房屋建筑、桥涵的主要基础型式,设备系统主要工艺及主要参数,主要材料和设备等。
设计单位提出的设计变更,应本着对工程技术、工期、投资等三大控制相结合的原则,对设计过程中的错、漏及优化问题,及时提出变更申请。
对变更理由、内容及相关专业影响等,应从全局考虑并详细说明,按程序报批。
监理单位提出的设计变更,主要是在施工过程中,发现现场情况与设计图纸不符合,或为了减少投资,缩短工期,确保质量和安全生产,更好地推进工程建设,根据规范合理提出变更要求。
施工单位在施工过程中,遇到一些原设计未预料到的具体情况需要进行处理而发生的设计变更。
如工程管道安装过程中遇到未考虑到的设备和管墩在原设计标高处无安装位置,或是由于资源市场的原因,如材料供应或施工条件不成熟需改用其它材料代替等。
( 二 ) 工程签证的涵义及内容施工过程中的工程签证,主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未含有而施工中又实际发生费用的施工内容所办理的签证,如由于施工条件的变化或无法遇见的情况所引起工程量的变化。
设计变更与工程签证的区别
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别, 你都知道吗? 设计变更仅包含由于设计工作本身的漏项、
错误等原因而修改、补充原设计的技术资料。
工程签证单可视为

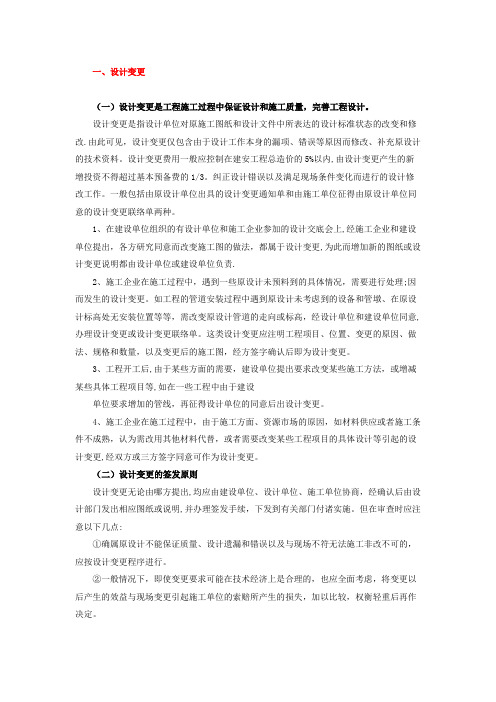

一、设计变更
( 一) 设计变更的含义
设计变更是工程施工过程中保证设计和施工质量, 完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表示的设计
标准状态的改变和修改。
由此可见, 设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内, 由设计变更产
生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变
更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上, 经施工企业和建设单位提出, 各方研究同意而改变施工图的做法,
都属于设计变更, 为此而增加新的图纸或设计变更说明都由设计
单位或建设单位负责。
2、施工企业在施工过程中, 遇到一些原设计未预料到的具体情况, 需要进行处理; 因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等, 需改变原设计管道的走向或标高, 经设计单位和建设单位同意, 办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量, 以及变更后的施工图, 经方签字确认后即为设计变更。
3、工程开工后, 由于某些方面的需要, 建设单位提出要求改变某些施工方法, 或增减某些具体工程项目等, 如在一些工程中由于
建设单位要求增加的管线, 再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中, 由于施工方面、资源市场的原因, 如材料供应或者施工条件不成熟, 认为需改用其它材料代替, 或者
需要改变某些工程项目的具体设计等引起的设计变更, 经双方或
三方签字同意可作为设计变更。
(二)设计变更的签发原则
设计变更无论由哪方提出, 均应由建设单位、设计单位、施工单位协商, 经确认后由设计部门发出相应图纸或说明, 并办理签发手续, 下发到有关部门付诸实施。
但在审查时应注意以下几点:
①确属原设计不能保证质量、设计遗漏和错误以及与现场不符无法施工非改不可的, 应按设计变更程序进行。
②一般情况下, 即使变更要求可能在技术经济上是合理的, 也应全面考虑, 将变更以后产生的效益与现场变更引起施工单位的索赔所产生的损失, 加以比较, 权衡轻重后再作决定。
③工程变更引起的造价增减幅度是否控制在预算范围之内, 若确需变更而有可能超预算时, 更要慎重。
④施工中发生的材料代用应办理材料代用单, 要坚决杜绝内容不
明确的、没有详图或具体使用部位, 而只是纯材料用量的变更。
⑤设计变更要尽量提前, 最好在开工之前就发现, 为了更好地指
导施工, 在开工前组织图纸会审, 尽量减少设计变更的发生, 确
需在施工中发生变更的, 也要在施工之前变更, 防止拆除造成的
浪费, 也避免索赔事件的发生。
⑥设计变更应记录详细, 简要说明变更产生的原因、背景、变更产生的时间, 参与人、工程部位、提出单位都应记录。
(三)设计变更的实施与费用结算
设计变更实施后, 应注意以下两点:
①本变更是否已全部实施, 若在设计图已实施后, 才发生变更,
则应注意因牵扯到按原图施工的人工、材料费及拆除费。
若原设计图没有实施, 则要扣除变更前部分内容的费用。
②若发生拆除, 已拆除的材料、设备或已加工好但未安装的成品、半成品均由监理人员负责组织建设单位回收。
③调减或取消项目也要签署设计变更, 以便在结算时扣除。
(四)分析设计变更, 追究责任方的责任
①若由于设计部门的错误或缺陷造成的变更费用以及采取的补救
措施, 如返修、加固、拆除等费用, 由造价工程师协同业主与设计单位协商是否索赔。
②若由于监理单位的失职或错误指挥造成设计变更应由监理单位
承担一定费用。
③由于设备、材料供应单位供应的材料质量不合格造成的费用应由设备供应单位负责。
④由于施工单位的原因、施工不当或施工错误, 此变更费用不予处理, 由施工单位自负, 若对工期、质量、造价造成影响的, 还应进行反索赔。
二、工程签证
(一)施工过程中的工程签证, 主要是指施工企业就施工图纸、设计变更所确定的工程内容以外, 施工图预算或预算定额取费中未含有而施工中又实际发生费用的施工内容所办理的签证, 如由于施工条件的变化或无法遇见的情况所引起工程量的变化。
工程签证单可视为补充协议, 如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等, 应具有与协议书同等的优先解释权。
1、由于建设单位原因, 未按合同规定的时间和要求提供材料、场地、设备资料等造成施工企业的停工、窝工损失。
