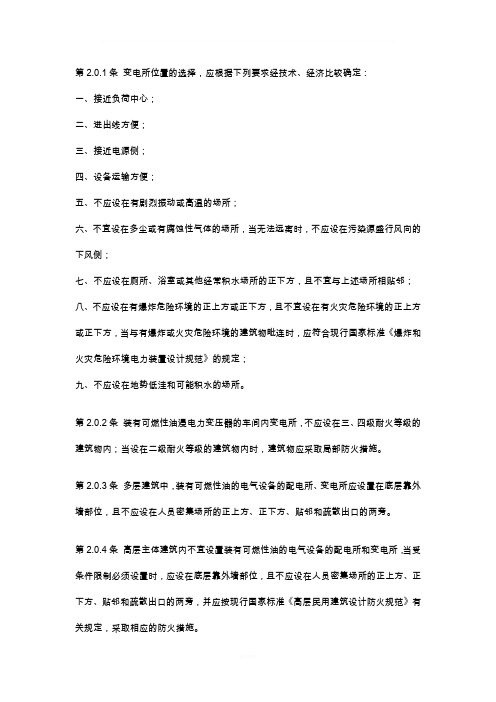

第2.0.1条变电所位置的选择,应根据下列要求经技术、经济比较确定:一、接近负荷中心;二、进出线方便;三、接近电源侧;四、设备运输方便;五、不应设在有剧烈振动或高温的场所;六、不宜设在多尘或有腐蚀性气体的场所,当无法远离时,不应设在污染源盛行风向的下风侧;七、不应设在厕所、浴室或其他经常积水场所的正下方,且不宜与上述场所相贴邻;八、不应设在有爆炸危险环境的正上方或正下方,且不宜设在有火灾危险环境的正上方或正下方,当与有爆炸或火灾危险环境的建筑物毗连时,应符合现行国家标准《爆炸和火灾危险环境电力装置设计规范》的规定;九、不应设在地势低洼和可能积水的场所。
第2.0.2条装有可燃性油浸电力变压器的车间内变电所,不应设在三、四级耐火等级的建筑物内;当设在二级耐火等级的建筑物内时,建筑物应采取局部防火措施。
第2.0.3条多层建筑中,装有可燃性油的电气设备的配电所、变电所应设置在底层靠外墙部位,且不应设在人员密集场所的正上方、正下方、贴邻和疏散出口的两旁。
第2.0.4条高层主体建筑内不宜设置装有可燃性油的电气设备的配电所和变电所,当受条件限制必须设置时,应设在底层靠外墙部位,且不应设在人员密集场所的正上方、正下方、贴邻和疏散出口的两旁,并应按现行国家标准《高层民用建筑设计防火规范》有关规定,采取相应的防火措施。
第2.0.5条露天或半露天的变电所,不应设置在下列场所:一、有腐蚀性气体的场所;二、挑檐为燃烧体或难燃体和耐火等级为四级的建筑物旁;三、附近有棉、粮及其他易燃、易爆物品集中的露天堆场;四、容易沉积可燃粉尘、可燃纤维、灰尘或导电尘埃且严重影响变压器安全运行的场所。
第六章对有关专业的要求第一节防火第6.1.1条可燃油油浸电力变压器室的耐火等级应为一级。
高压配电室、高压电容器室和非燃(或难燃)介质的电力变压器室的耐火等级不应低于二级。
低压配电室和低压电容器室的耐火等级不应低于三级,屋顶承重构件应为二级。
第6.1.2条有下列情况之一时,可燃油油浸变压器室的门应为甲级防火门:一、变压器室位于车间内;二、变压器室位于容易沉积可燃粉尘、可燃纤维的场所;三、变压器室附近有粮、棉及其他易燃物大量集中的露天堆场;四、变压器室位于建筑物内;五、变压器室下面有地下室。

新建小区配电房建设应注意的若干问题摘要:本文从新建小区配电房选址、建设中土建应留意的问题与电房内设备的接地系统和设备选型等方面分析了新建小区配电房建设应注意的问题提出笔者的建议。
关键词:电力输送设备基础接地系统防雷接地交接试验电缆头自然通风1.前言新建小区的变配电房是城市电力输送系统中的一个重要组成环节,它的任务将电网输送来的10kv或6kv高压电能降低为普通机器设备及照明灯泡能使用的380v/220v电压,并分配到小区内的住户内或公共用电所需的地方。
新建小区的变配电房是小区能否投入使用的重要保障建筑,在此根据目前小区配电房建设需注意的问题,谈谈个人的看法:2.配电房的选址2.1.目前一般新建小区的配电房常常设置在建筑物的首层或地下室。
当设置在建筑物的首层时,应注意不应设在厕所、浴室或其他经常积水场所的正下方。
当小区配电房设置在建筑物的地下室时,要注意配电房内的地面标高要比室外地面标高高10cm,防止室外积水渗入配电房。
2.2.当小区配电房设置在建筑物的地下室时,要方便设备的运输,或者预先将设备就位。
避免最后将设备运入时,要把已经建好的电房门拆了扩宽才能将设备搬入。
3.土建的配合预留3.1.配电房施工过程中往往对电房的设备基础不够重视,如变压器、发电机等设备在没有设计图纸的情况下,直接将设备放置于地面。
设备的长期运行,由于自身的震动等原因,使地面发生沉降或者地面没有找平,导致设备发生不规则震动,这样大大的影响了设备的使用寿命。
3.2.配电房的土建在建设过程中没有没有预留进线电缆套管或者施工时没有预埋备用套管,待电房建好后再人工开孔,这样不但增加了施工的工作量,且重新开孔的部位容易渗水。
4.配电房的接地系统4.1.配电房设备接地可以与防雷接地系统共用接地体,称为联合接地,但此时接地电阻不应大于1Ω。
所谓联合接地,是指接地装置(地下的水平和垂直接地体)的共用,但是接地原则是“共地不共线”,最好是不要共用接地排,但可以在地网中重新引出以保护接地线单独使用4.2.配电房设备接地若与防雷接地系统分开,两接地系统的距离不宜小于20m。
《配电房土建施工方案(电气设备布局设计)》一、项目背景随着社会经济的不断发展,电力需求日益增长。
为了满足某特定区域的电力供应需求,确保电力系统的稳定运行,现拟建设一座配电房。
该配电房的建设将为周边的工业、商业及居民用户提供可靠的电力保障。
本配电房项目位于[具体地理位置],占地面积为[具体面积]平方米。
周边交通便利,便于施工材料的运输和设备的安装调试。
项目建设单位为[建设单位名称],设计单位为[设计单位名称],施工单位为[施工单位名称]。
二、施工步骤1. 场地平整与基础施工- 对施工现场进行清理和平整,清除杂物和障碍物,确保场地符合施工要求。
- 根据设计图纸进行基础放线,确定配电房的基础位置和尺寸。
- 进行基础开挖,采用机械开挖和人工清底相结合的方式,确保基础底部的平整度和密实度。
- 浇筑基础混凝土,采用商品混凝土,严格控制混凝土的配合比和浇筑质量,确保基础的强度和稳定性。
2. 主体结构施工- 搭建模板,采用钢模板或木模板,根据设计要求进行模板的安装和加固,确保模板的平整度和垂直度。
- 绑扎钢筋,严格按照设计图纸进行钢筋的下料、加工和绑扎,确保钢筋的规格、数量和位置符合要求。
- 浇筑主体结构混凝土,采用商品混凝土,分层浇筑,振捣密实,确保混凝土的强度和密实度。
- 待混凝土达到一定强度后,拆除模板,进行混凝土的养护,确保混凝土的质量。
3. 屋面施工- 进行屋面防水施工,采用防水卷材或防水涂料,严格按照施工工艺进行施工,确保屋面的防水性能。
- 安装屋面保温材料,采用挤塑聚苯板或岩棉板等保温材料,确保屋面的保温性能。
- 进行屋面瓦施工,采用琉璃瓦或彩钢瓦等屋面材料,确保屋面的美观和耐久性。
4. 门窗安装- 根据设计要求安装门窗,采用铝合金门窗或塑钢门窗,确保门窗的密封性和安全性。
- 进行门窗的调试和验收,确保门窗的开启灵活、关闭严密。
5. 电气设备布局设计与安装- 根据设计图纸进行电气设备的布局设计,确定配电柜、变压器等电气设备的位置和尺寸。
配电房对土建的要求配电房作为电力系统的重要组成部分,对土建的要求十分重要。
土建工程的合理设计和施工质量直接关系到配电房的安全性、可靠性和使用寿命。
下面将就配电房对土建的要求进行详细介绍。
首先,配电房的建筑结构必须具有一定的承载能力。
配电房内通常会设有大量的电气设备,如变压器、配电柜等,这些设备的重量较大。
因此,土建工程应根据实际情况选择合适的结构形式和材料,确保配电房能够承受设备的重量,避免发生结构失稳或坍塌的事故。
其次,配电房的土建设计要考虑消防安全。
配电房内集中了较多的电力设备,存在着一定的火灾风险。
因此,土建设计应包括防火墙、防火门、防火隔离等消防设施,以确保一旦发生火灾能够迅速进行扑灭并防止火势蔓延。
第三,配电房应具备良好的通风和散热能力。
电力设备在运行过程中会产生大量热量,如果无法及时散热,可能会导致设备过热,降低其运行效率甚至损坏设备。
因此,土建工程应合理设置通风口、排气扇等散热设施,使热量得以迅速散发,保证配电房内温度适宜。
此外,配电房的土建设计也需要考虑防雷、防潮、防震等因素。
在雷电活动频繁的地区,土建工程应预留合适的避雷装置,降低雷击对电力设备的影响。
为了防潮,应采用防水、防潮材料,避免水分渗透导致设备受潮。
对于地震频发地区,土建工程需采用抗震设计,确保配电房在地震时能够安全稳固地运行。
最后,配电房的土建工程还需要考虑设备安装和维护的便捷性。
电力设备常需进行检修和维护,土建设计应充分考虑设备放置的空间、通道的宽度等,方便工作人员操作。
此外,应根据实际需要合理布局,确保通道畅通,便于维护和更换设备。
综上所述,配电房对土建的要求主要包括结构承载能力、消防安全、通风散热、防雷防潮防震以及设备维护便捷性。
只有满足这些要求,才能保障配电房的安全运行和电力系统的正常供电。
因此,在配电房的土建设计和施工中,必须严格按照国家相关规范和标准要求进行操作,确保土建工程的质量和可靠性。
高压配电房土建要求
高压配电房土建要求
高压配电室土建要求
1.配电房室内地坪的完成面比室外地坪的完成面高出30cm(条件无法满足抬高室内地坪时,可设挡水门槛,较室外地坪大于或等于40CM)。
要求:地坪平整,收光处理,保证后期环氧防静电地坪漆的施工。
2.配电房室内需要有照明灯,配电房室内所有墙面刮大白,并且保持配电房室内干燥。
3.每个配电房要预留2-3个接地点(扁铁制作)。
要求:扁铁安装位置紧贴墙边或者紧靠墙角。
4.配电房排风设备和其它需要安装的设备,在高低压设备没安装结束前不能安排班组施工,以免造成返工。
要求:高低压设备安装结束以后,柜体的上方不能有其它设备通过,侧面及后面也不能有其它设备,如果侧面和后面因现场条件限制需要安装设备,那么所安装的设备需离高低压柜体不得低于1米的距离。
5.每个配电房需要留2个门。
要求:其中一个预留的门洞不得小于:高2米*宽2.5米,以便设备的进出,设备进去以后请把门安装好,便于管理。
根据以下这三本书《全国民用建筑工程设计技术措施》---电气专业、《北京市建筑设计技术细则》---电气专业、《民用建筑电气设计规范》JGJ 16-2008 中的规定,把有关电气专业对建筑专业的要求,摘录出来,放在一起,供大家参考。
如果还有要补充的条款(希望有根据),大家提出来,我再把他加进来。
[color=Red]配变电所《全国民用建筑工程设计技术措施》---电气专业[/color]3.3.2第13条配电室内通道应畅通无阻,不得设门槛。
3.3.2第14条配电室应设向外开启的甲级防火门,通往配变电所其他房间的门应为双向门。
3.3.2第15条高压开关柜下设有地沟时,其地沟深度应考虑电缆弯曲半径及电缆数量,一般为1.0~1.5m,宽度不小于0.8~1.0m,当设有可以进人的电缆夹层时,其净高不小于1.8m。
3.9.1配变电所对建筑专业的要求1、配变电所各房间的耐火等级按下列要求选择:1)油浸变压器室为一级;2)非燃或难燃介质的变压器室、高压配电室(少油断路器)、高压电容器室(油浸式电容器)、控制室、值班室等不应低于二级;3)低压配电室、干式变压器室、真空断器或非燃介质断路器的高压配电室、低压干式电容器室,不应低于三级。
屋顶承重构件应为二级。
2、有充油设备的高压配电室、高压电容器室的门,应为向外开的甲级防火门。
3、油浸变压器室的门应为向外开启甲级防火门。
4、低压配电室、无油高压配电室、干式变压器室及控制室值班室的门,不宜低于乙级的防火门标准。
5、配变电所各房间之间的通道门宜为双向开启门或向低压侧开启。
6、配变电所经常开启的门窗,不应直通相邻的酸、碱、蒸汽、粉尘和噪声严重的建筑。
7、配变电所开向室外的门窗、通风窗等应设有防雨雪和小动物进入室内的设施。
8、高压配电室宜设不能开启的采光窗,窗台距室外地坪不宜低于1.8m,低压配电室可以设能开启的窗,但临街的侧墙不宜开窗。
9、变压器及配电装置室的门宽及高,应按最大运输件加外部尺寸0.3 m。
《配电房土建施工方案(电气设备布局设计)》一、项目背景随着社会经济的不断发展,电力需求日益增长。
为了满足某特定区域的用电需求,确保电力供应的稳定可靠,现计划建设一座配电房。
该配电房将承担着区域内的电力分配和转换任务,其土建施工质量和电气设备布局设计的合理性至关重要。
本项目位于[具体地点],周边交通便利,施工条件较为良好。
配电房的建设规模为[具体尺寸和容量],将采用先进的电气设备和科学的布局设计,以提高电力系统的运行效率和安全性。
二、施工步骤1. 场地平整首先对施工场地进行平整,清除场地内的杂物和障碍物,确保场地平整坚实。
根据设计要求,确定配电房的位置和标高,进行场地测量和放线。
2. 基础施工(1)根据设计图纸,进行基础开挖。
基础开挖深度和尺寸应符合设计要求,采用机械开挖和人工清理相结合的方式,确保基础底部平整。
(2)基础垫层施工。
在基础底部铺设一定厚度的混凝土垫层,确保基础的稳定性和耐久性。
(3)基础钢筋绑扎。
按照设计要求,进行基础钢筋的绑扎,确保钢筋的规格、数量和间距符合设计要求。
(4)基础混凝土浇筑。
在钢筋绑扎完成后,进行基础混凝土的浇筑。
混凝土浇筑应连续进行,确保混凝土的密实性和强度。
3. 主体结构施工(1)墙体砌筑。
采用符合设计要求的砖块进行墙体砌筑,墙体砌筑应垂直平整,灰缝饱满。
(2)构造柱和圈梁施工。
在墙体砌筑过程中,按照设计要求设置构造柱和圈梁,确保墙体的稳定性。
(3)屋面施工。
屋面采用防水卷材和保温材料进行施工,确保屋面的防水性能和保温性能。
4. 电气设备安装(1)电气设备基础施工。
根据电气设备的安装要求,进行电气设备基础的施工,确保基础的尺寸和强度符合要求。
(2)电气设备安装。
在基础施工完成后,进行电气设备的安装。
电气设备的安装应严格按照设备安装说明书和设计要求进行,确保设备的安装质量和安全性能。
(3)电气线路敷设。
根据设计要求,进行电气线路的敷设。
电气线路的敷设应整齐美观,符合电气安全规范。
配电房土建施工方案1. 引言配电房作为供电系统的重要组成部分,承担着电力设备的保护、配电以及电能检测等功能。
土建施工方案是配电房建设前的重要步骤,包括施工计划、工程组织、施工方法和安全措施等内容。
本文将详细介绍配电房土建施工方案,确保建设工程的顺利进行。
2. 施工计划2.1 工期安排根据施工图纸和工程量清单,制定详细的工期计划。
将整个施工过程分解为若干个工序,并确定每个工序的工期。
合理安排施工队伍和资源,确保按时完成施工任务。
2.2 人员组织配电房土建施工需要配备合适的工程师、技术员和劳务人员。
根据工程规模和施工任务的要求,确定人员数量和职责划分。
要确保人员素质高、技术过硬,并制定相应的考核和奖惩制度。
2.3 资源准备配电房土建施工所需的主要资源包括建筑材料、机械设备和施工工具等。
提前进行资源调查、采购和储备,确保施工过程中的资源供应充足,避免因物资紧缺导致工期延误。
3. 工程组织3.1 组织架构建立相应的工程组织架构,明确各部门和岗位的职责,并落实到具体人员。
负责人要做好工程管理,协调各方面工作,确保工程顺利进行。
3.2 沟通协调配电房土建施工涉及多个部门和专业,需要及时进行沟通和协调。
建立良好的沟通渠道,保障各方面之间的信息传递畅通,及时解决问题和协调各方面的利益。
3.3 施工方案编制根据工程设计和相关标准要求,编制详细的施工方案。
包括施工工艺、施工流程、质量控制措施等方面的内容。
确保施工过程规范、安全。
4. 施工方法4.1 土方开挖根据设计要求,采用机械或人工开挖方式进行土方开挖。
严格按照挖土深度、坡度和边坡要求进行施工。
确保施工过程安全可靠,土方开挖质量符合设计要求。
4.2 土石方支护配电房土建施工过程中,需要进行土石方支护。
根据地质情况,选择适当的支护方式,包括垂直支护和水平支护等。
确保地基的稳定性和土方的安全。
4.3 基础施工配电房的基础施工包括基础开挖、基础浇筑和基础验收等步骤。
要根据设计要求进行施工,采用合适的灌浆、振捣和养护措施,确保基础质量达到要求。
施工现场临时用电安全技术规范中6.1.4 配电室布置应符合下列要求:1、配电柜正面的操作通道宽度,单列布置或双列背对背布置不小于1.5m,双列面对面布置不小于2m;2、配电柜后面的维护通道宽度,单列布置或双列面对面布置不小于0.8m,双列背对背布置不小于1.5m,个别地点有建筑物结构凸出的地方,则此点通道宽度可减少0.2m;3、配电柜侧面的维护通道宽度不小于1m;4、配电室的顶棚与地面的距离不低于3m ;5、配电室内设置值班或检修室时,该室边缘处配电柜的水平距离大于lm,并采取屏障隔离;6、配电室内的裸母线与地向垂直距离小于2.5m时,采用遮栏隔离,遮栏下通道的高度不小于1.9m;7、配电室围栏上端与其正上方带电部分的净距不小于0.075m;8、配电装置的上端距顶棚不小于0.5m;9、配电室内的母线涂刷有色油漆,以标志相序;以柜正面方向为基准,其涂色符合表6.1.4规定;10、配电室的建筑物和构筑物的耐火等级不低于3级,室内配置砂箱和可用于扑灭电气火灾的灭火器;11、配电室的门向外开,并配锁;12、配电室的照明分别设置正常照明和事故照明。
表6.1.4 母线涂色注意:我们各项目使用的总配电箱基本上都是前后都有漏电保护器的,意味着我们配电室操作通道是前后各一条,按规范要求操作通道宽不小于1.5米,加上配电箱本身厚度约0.7米,即3.7米。
按规范要求维护通道宽不小于1米,加上配电箱本身宽度约1.2米(根据实际宽度计算),即3.2米。
按规范要求,配电室的顶棚与地面的距离不低于3m。
即现场实际配电房的尺寸最小应该为深3.7米*宽3.2米*高3米。
宽度应随现场实际情况进行调整。
注意不能直接使用图册上3*3*3的尺寸。
配电房土建要求:1、不应设在厕所、浴室、厨房或其他经常有水并可能漏水场所的正下方,且不宜与上述场所贴邻;如果贴邻,相邻隔墙应做无渗漏、无结露等防水处理;2、变电所可设置在建筑物的地下层,但不宜设置在最底层。
变电所可设置在建筑物的地下层,但不宜设置在最底层。
当地下只有一层时,尚应采取预防洪水、消防水或积水从其他渠道浸泡变电所的措施。
3、不应在教室、居室的直接上、下层及贴邻处设置。
4、当变电所的直接上、下层及贴邻处设置病房、客房、办公室、智能化系统机房时,应采取屏蔽、降噪等措施。
5、变电所地面或门槛宜高出所在楼层楼地面不小于0.1m。
如果设在地下层,其地面或门槛宜高出所在楼层楼地面不小于0.15m。
变电所的电缆夹层、电缆沟和电缆室应采取防水、排水措施。
6、配电房至少应设两个门,一个1000mm的疏散门,开向楼梯间;一个1800mm的运输设备门,开向车库。
当建筑面积大于200.0m2时,至少应设置2个直接通向疏散走道(安全出口)或室外的疏散门;当变电所长度大于60.0m时,至少应设置3个直接通向疏散走道(安全出口)或室外的疏散门。
7、配电房室内净高不应低于3.8米(减掉梁后的高度),且配电房净高不足是应采用抬顶板的方式增加净高,不应采用降底板方式。
7、发电机房严禁设置在消控室的楼上、楼下或隔壁房间。
柴油发电机房土建要求:1、宜布置在首层或地下一、二层。
2、不应布置在人员密集场所的上一层、下一层或贴邻。
3、不应设在厕所、浴室、厨房或其他经常有水并可能漏水场所的正下方,且不宜与上述场所贴邻;如果贴邻,相邻隔墙应做无渗漏、无结露等防水处理;3、不应在教室、居室的直接上、下层及贴邻处设置;当发电机房的直接上、下层及贴邻处设置病房、客房、办公室、智能化系统机房时,应采取屏蔽、降噪等措施。
4、发电机房地面或门槛宜高出所在楼层楼地面不小于0.1m。
如果设在地下层,其地面或门槛宜高出所在楼层楼地面不小于0.15m。
5、柴油发电机房应设两个门,一个1000的疏散门,开向楼梯间;一个运输设备的门(柴发不大于750KW门开1800,柴发大于750KW门开2100),开向车库。
第2.0.1条变电所位置的选择,应根据下列要求经技术、经济比较确定:
一、接近负荷中心;
二、进出线方便;
三、接近电源侧;
四、设备运输方便;
五、不应设在有剧烈振动或高温的场所;
六、不宜设在多尘或有腐蚀性气体的场所,当无法远离时,不应设在污染源盛行风向的下风侧;
七、不应设在厕所、浴室或其他经常积水场所的正下方,且不宜与上述场所相贴邻;
八、不应设在有爆炸危险环境的正上方或正下方,且不宜设在有火灾危险环境的正上方或正下方,当与有爆炸或火灾危险环境的建筑物毗连时,应符合现行国家标准《爆炸和火灾危险环境电力装置设计规范》的规定;
九、不应设在地势低洼和可能积水的场所。
第2.0.2条装有可燃性油浸电力变压器的车间内变电所,不应设在三、四级耐火等级的建筑物内;当设在二级耐火等级的建筑物内时,建筑物应采取局部防火措施。
第2.0.3条多层建筑中,装有可燃性油的电气设备的配电所、变电所应设置在底层靠外墙部位,且不应设在人员密集场所的正上方、正下方、贴邻和疏散出口的两旁。
第2.0.4条高层主体建筑内不宜设置装有可燃性油的电气设备的配电所和变电所,当受条件限制必须设置时,应设在底层靠外墙部位,且不应设在人员密集场所的正上方、正下方、贴邻和疏散出口的两旁,并应按现行国家标准《高层民用建筑设计防火规范》有关规定,采取相应的防火措施。
第2.0.5条露天或半露天的变电所,不应设置在下列场所:
一、有腐蚀性气体的场所;
二、挑檐为燃烧体或难燃体和耐火等级为四级的建筑物旁;
三、附近有棉、粮及其他易燃、易爆物品集中的露天堆场;
四、容易沉积可燃粉尘、可燃纤维、灰尘或导电尘埃且严重影响变压器安全运行的场所。
第六章对有关专业的要求
第一节防火
第6.1.1条可燃油油浸电力变压器室的耐火等级应为一级。
高压配电室、高压电容器室和非燃(或难燃)介质的电力变压器室的耐火等级不应低于二级。
低压配电室和低压电容器室的耐火等级不应低于三级,屋顶承重构件应为二级。
第6.1.2条有下列情况之一时,可燃油油浸变压器室的门应为甲级防火门:
一、变压器室位于车间内;
二、变压器室位于容易沉积可燃粉尘、可燃纤维的场所;
三、变压器室附近有粮、棉及其他易燃物大量集中的露天堆场;
四、变压器室位于建筑物内;
五、变压器室下面有地下室。
第6.1.3条变压器室的通风窗,应采用非燃烧材料。
第6.1.4条当露天或半露天变电所采用可燃油油浸变压器时,其变压器外廓与建筑物外墙的距离应大于或等于5m。
当小于5m时,建筑物外墙在下列范围内不应有门、窗或通风孔:
一、油量大于1000kg时,变压器总高度加3m及外廓两侧各加3m;
二、油量在1000kg及以下时,变压器总高度加3m及外廓两侧各加1.5m。
第6.1.5条民用主体建筑内的附设变电所和车间内变电所的可燃油油浸变压器室,应设置容量为100%变压器油量的贮油池。
第6.1.6条有下列情况之一时,可燃油油浸变压器室应设置容量为100%变压器油量的挡油设施,或设置容量为20%变压器油量挡油池并能将油排到安全处所的设施:
一、变压器室位于容易沉积可燃粉尘,可燃纤维的场所;
二、变压器室附近有粮、棉及其他易燃物大量集中的露天场所;
三、变压器室下面有地下室。
第6.1.7条附设变电所、露天或半露天变电所中,油量为1000kg及以上的变压器,应设置容量为100%油量的挡油设施。
第6.1.8条在多层和高层主体建筑物的底层布置装有可燃性油的电气设备时,其底层外墙开口部位的上方应设置宽度不小于1.0m的防火挑檐。
多油开关室和高压电容器室均应设有防止油品流散的设施。
4.9 对土建专业的要求
4.9.1 可燃油油浸电力变压器室的耐火等级应为一级。
非燃或难燃介质的电力变压器室、电压为10(6)kV的配电装置室和电容器室的耐火等级不应低于二级。
低压配电装置室和电容器室的耐火等级不应低于三级。
4.9.2 配变电所的门应为防火门,并应符合下列规定:
1 配变电所位于高层主体建筑(或裙房)内时,通向其他相邻房间的门应为甲级防火门,
通向过道的门应为乙级防火门;
2 配变电所位于多层建筑物的二层或更高层时,通向其他相邻房间的门应为甲级防火门,通向过道的门应为乙级防火门;
3 配变电所位于多层建筑物的一层时,通向相邻房间或过道的门应为乙级防火门;
4 配变电所位于地下层或下面有地下层时,通向相邻房间或过道的门应为甲级防火门;
5 配变电所附近堆有易燃物品或通向汽车库的门应为甲级防火门;
6 配变电所直接通向室外的门应为丙级防火门。
4. 9.3 配变电所的通风窗,应采用非燃烧材料。
4.9.4 配电装置室及变压器室门的宽度宜按最大不可拆卸部件宽度加0.3m,高度宜按不可拆卸部件最大高度加0.5m。
4.9.5 当配变电所设置在建筑物内时,应向结构专业提出荷载要求并应设有运输通道。
当其通道为吊装孔或吊装平台时,其吊装孔和平台的尺寸应满足吊装最大设备的需要,吊钩与吊装孔的垂直距离应满足吊装最高设备的需要。
4.9.6 当配变电所与上、下或贴邻的居住、办公房间仅有一层楼板或墙体相隔时,配变电所内应采取屏蔽、降噪等措施。
4.9.7 电压为10(6)kV的配电室和电容器室,宜装设不能开启的自然采光窗,窗台距室外地坪不宜低于1.8m。
临街的一面不宜开设窗户。
4.9.8 变压器室、配电装置室、电容器室的门应向外开,并应装锁。
相邻配电室之间设门时,门应向低电压配电室开启。
4.9.9 配变电所各房间经常开启的门、窗,不宜直通含有酸、碱、蒸汽、粉尘和噪声严重的场所。
4.9.10 变压器室、配电装置室、电容器室等应设置防止雨、雪和小动物进入屋内的设施。
4.9.11 长度大于7m的配电装置室应设两个出口,并宜布置在配电室的两端。
当配变电所采用双层布置时,位于楼上的配电装置室应至少设一个通向室外的平台或通道的出口。
4.9.12 配变电所的电缆沟和电缆室,应采取防水、排水措施。
当配变电所设置在地下层时,其进出地下层的电缆口必须采取有效的防水措施。
4.9.13 电气专业箱体不宜在建筑物的外墙内侧嵌入式安装,当受配置条件限制需嵌入安装时,箱体预留孔外墙侧应加保温或隔热层。
