开封武警花园支护施工组织设计
- 格式:doc
- 大小:247.00 KB
- 文档页数:18

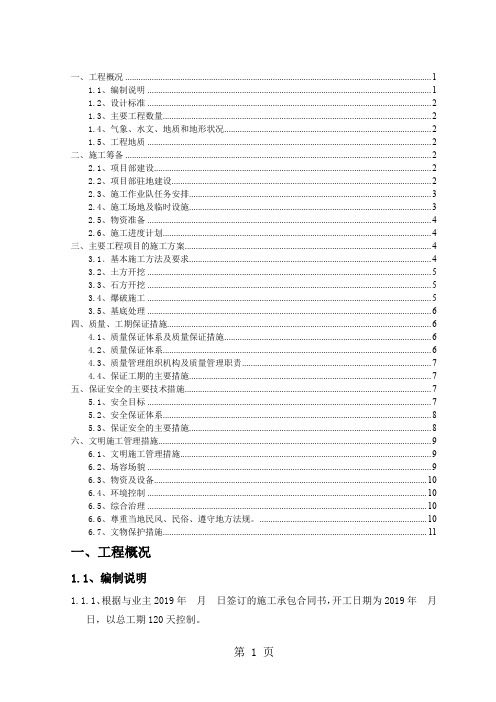

一、工程概况 (1)1.1、编制说明 (1)1.2、设计标准 (2)1.3、主要工程数量 (2)1.4、气象、水文、地质和地形状况 (2)1.5、工程地质 (2)二、施工筹备 (2)2.1、项目部建设 (2)2.2、项目部驻地建设 (2)2.3、施工作业队任务安排 (3)2.4、施工场地及临时设施 (3)2.5、物资准备 (4)2.6、施工进度计划 (4)三、主要工程项目的施工方案 (4)3.1﹑基本施工方法及要求 (4)3.2、土方开挖 (5)3.3、石方开挖 (5)3.4、爆破施工 (5)3.5、基底处理 (6)四、质量、工期保证措施 (6)4.1、质量保证体系及质量保证措施 (6)4.2、质量保证体系 (6)4.3、质量管理组织机构及质量管理职责 (7)4.4、保证工期的主要措施 (7)五、保证安全的主要技术措施 (7)5.1、安全目标 (7)5.2、安全保证体系 (8)5.3、保证安全的主要措施 (8)六、文明施工管理措施 (9)6.1、文明施工管理措施 (9)6.2、场容场貌 (9)6.3、物资及设备 (10)6.4、环境控制 (10)6.5、综合治理 (10)6.6、尊重当地民风、民俗、遵守地方法规。
(10)6.7、文物保护措施 (11)一、工程概况1.1、编制说明1.1.1、根据与业主2019年月日签订的施工承包合同书,开工日期为2019年月日,以总工期120天控制。
1.1.2、根据设计图纸及施工技术规范。
1.2、设计标准1.3、主要工程数量1.3.1、路基土石方:挖土方1583079 m3 挖石方0 m3填方 1530613m31.4、气象、水文、地质和地形状况1.4.1、气象水文本合同段属亚热带季风性气候,春夏为雨季,春末至秋初多暴雨,7-10月份易受台风影响。
1.5、工程地质本标段岩土工程地质性质相对较好,区内地层简单,表层为薄层耕植土,上部土层有坡积粘土、碎、块石土和基岩残积土,下部为基岩各风化岩层。
某部队营房及附属配套设施维修改造工程施工组织设计目录第一章、编制说明及编制依据 (3)第二章、工程概况 (4)第三章、施工准备工作计划 (4)第四章、施工方案 (6)第一节、拆除工程施工方案 (6)第二节、装修工程方案 (9)第三节、安装工程方案 (13)第四节、混凝土路面及硬化施工方案 (17)第五节、绿化工程方案 (20)第六节、围墙工程方案 (22)第七节、彩钢屋面工程方案 (25)第五章、施工难点治理措施和质量保证措施 (26)第六章、工程进度计划与措施 (32)第七章、安全生产、文明施工保证措施 (33)第八章、节能与环保措施 (37)第九章、冬季和雨季施工方案 (38)第十章、施工节能降耗主要措施 (41)第十一章、工程保修管理措施及承诺 (45)第十二章、施工现场总平面图 (45)第十三章、劳动力配备、机械设备、材料供应计划 (46)附表一拟投入本标段的主要施工设备表 (48)附表二拟配备本标段的试验和检测仪器设备表 (49)附表三劳动力计划表 (50)附表四计划开、竣工日期和施工进度网络图 (51)附表五施工总平面图、附表六临时用地表…………………………………………52、53第一章、编制说明及编制依据我公司完全接受本工程招标文件提出的有关质量、进度、安全、文明施工的各项要求,并落实各项方案措施,与业主、监理公司一起共同完成好中国人民解放军某部队部分营房及附属配套设施维修改造工程施工,为军队重大建设作出我们的一份贡献。
1.我们通过认真学习和研究了招标文件,并勘踏了现场,在分析各种影响施工的因素和本工程的重点、难点后,一旦我公司有幸中标,一定全力以赴,发挥我公司施工技术和各项管理的优势,保证以高质量、如期完成本工程招标文件规定的工程范围内的施工任务。
2.我公司将按招标文件规定的质量标准和内蒙古有关质量规定进行施工,确保本工程质量达到合格工程标准。
3.我公司将严格按照国家和内蒙古有关建筑、市政工程施工现场标准化管理规定组织施工和现场文明施工,达到文明工地标准。

武警重庆总队六支队招待所、卫生队工程施工组织设计编制说明本施工组织设计根据《武警重庆六支队招待所、卫生队工程招标文件》及该工程施工图,结合现场条件进行编制,并按照国家有关施工及验收规范、国家标准图集、施工工艺操作规程、施工预算定额和相关技术标准,按照《中华人民共和国建筑法》及《重庆市建筑施工管理条例》的有关规定,结合以往经验而制定本施工组织设计方案,用以指导施工及现场平面规划布置。
目录第一章工程概况第二章施工部署第三章施工准备第四章施工方案1.施工测量2.基础工程3.主体结构工程4.脚手架和垂直运输5.门窗工程6.装饰工程7.防水工程8.建筑给排水及卫生工程9.电气安装工程10.新工艺、新技术第五章施工资源计划第六章施工进度计划第七章施工质量计划第八章施工安全控制第九章施工成本控制第十章采用的主要技术标准第一章工程概况1.工程名称:武警重庆市总队第六支队招待所、卫生队工程。
2.工程特点:本工程位于南岸区二塘村,系砖混结构,其中招待所:1231m2,卫生队:879.26 m2,共计2110 m2,招待所与卫生队之间约100m。
本工程属部队营房性质,保密性要求高。
3.结构形式(主要单位工程概况一览表):4.现场条件本工程前期准备工作较为充分,拆迁及“三通一平”均已完成,场地开阔,现场有自来水一处,提供临时用电电源。
本工程紧靠渝黔公路,交通方便。
5.工期要求业主要求2000年3月28日开工,2000年6月25日竣工(3个月),日历工期90天。
但我们决心按88天控制我们的施工进度,即将竣工日期提前至2000年6月23日。
6.质量要求本工程质量为优质工程。
第二章施工部署为保证本工程在建设单位要求下按期保质完成,我单位成立了有着丰富建筑施工经验,多次创重庆市优良工程并具有国家一级项目经理资质的人任项目经理,组成强有力的工程项目部,在建设单位的配合支持下,在公司的领导下,精心组织、精心施工,确保工程质量优良。
武警XX一大队三中队武警宿办楼工程施工组织设计建设单位:武警XX市支队批准:审核:编制:编制单位:XX省凯佳建筑工程公司编制时间:二OO七年九月六日说明一、编制依据1、依据武警XX一大队三中队武警宿办楼工程设计图纸,及有关标准图集和我公司地《质量手册》、《质量体系程序文件》等.2、国家现行地建筑工程施工及验收规范,质量检验评定标准.3、本工程部施工技术装备及施工队伍素质等情况.二、编制方案1、本工程工期是按日历天数安排.2、未考虑停水、停电气候及图纸变更等其它影响工期地因素.三、技术经济指标.1、工程质量达到合格工程.2、总工期158天.3、文明施工.4、确保该工程无重大安全事故发生.目录一、工程简介二、工程经理部施工管理机构三、施工现场平面布置四、施工进度计划安排及措施五、施工技术措施六、施工方案和方法七、施工质量保证措施八、主要材料供应计划九、主要机械配备供应计划十、安全保证措施十一、文明施工措施十二、工程回访一、工程简况1、工程名称:武警XX一大队三中队武警宿办楼工程.2、工程地址:XX市汉台区四号信箱.3、工程简介:(1)工程简况:本工程为武警XX一大队三中队武警宿办楼工程,由陕西省XX天宇工程咨询有限公司负责设计.该楼建筑面积约1225.34平方M,共四层,砖混结构,建筑物平面布置呈“一”字型,一层至三层地层高均为3.30M,四层层高3.32M,总高13.20m.工程设计屋面防水等级三级,耐火等级二级,抗震设防烈度为六度.建筑场地类别Ⅱ类,建筑结构安全等级二级,抗震设防类别为丙类.①砼等级:基础垫层为C15,钢筋砼基础为C25砼,楼层现浇板C25.构造柱过梁均为C25.②钢筋:图中φ表示HPB235,φ表示HRB335.③砌体:±0.00以下砌体采用MU10机砖,MU10水泥砂浆砌筑;±0.00以上砌体采用MU10页岩实心砖,M7.5混合砂浆砌筑.④装饰工程:外墙面砖为白色,规格为100×100×5,线脚为驼色100×100×5规格面砖.⑤内墙:混合砂浆刷白色808内墙涂料,卫生间墙面贴规格为300×450×6白瓷砖贴至顶.⑥楼地面地面:为磨光大理石地面,铜条分隔.⑦油漆:木门内外均为奶油色调合漆,金属面为银粉漆.⑧屋面:一部分为不上人屋面:卷材自带保护层屋,4厚SBS防水层面;另一部分为110厚水泥聚苯板保温层,4厚SBS防水卷材.(2)水电工程简况:1.生活给水管采用PPR管熔接,排水管采用UPVC新型复合排水管粘接,消防采用干粉灭火器.2.本工程采用电力电缆由室外地坪下0.90M埋地引入,采用380/220V三相四线制供电照明电压220V,空调电压220V、380V.3.导线型号与敷设方式:电源主干线为BV-500V型绝缘铜芯塑料电线,穿钢管暗敷,各层分支电线为BV-500V型绝缘铜芯塑料电线,穿PVC管暗敷.4、电气安全措施:电气保护TN-S型,作电源线入户处地重复接地,要求其电阻值不大于1欧姆,同时作总等电位联结和局部等电位连接.二、工程经理部施工管理机构根据本工程招标文件以及工程地结构类型,工程质量工期等,为确保该工程地全面实施,按期完工,公司将本工程列为重点工程,实行工程法管理,根据工程特点,确保该工程质量和按期交付使用,公司选派素质高,技术过硬,善于管理,施工经验丰富技术理论水平高地工程部严格按照施工组织设计施工,建立健全各项制度,在管理中通过抓好提前到位、责任落实到位,跟踪检查到位,成果考证奖罚要到位工作,提高管理水平,为圆满完成这项建筑任务打好基础.1、工程部施工组织机构管理体系3、工程部领导人员主要岗位职责注:其他人员岗位责任按公司有关文件执行.三、施工部署及总平面布置(一)施工顺序及流水段划分:本工程地施工顺序为先地下后地上,先土建后设备,先结构后装修.主体完工后分成两班,一班做屋面工程,另一班从一层开始安门框,做室内装饰,等屋顶作完后,从上至下做外墙饰面,水电穿插于整个施工过程之中,其主要工艺流程如下:测量定位放线,标立控制桩→土方开挖→垫层→基础、梁柱→回填夯实→主体结构→屋面工程→内装饰→外装饰→楼地面→安装门窗→涂料油漆→室外工程→安装调试、清理→竣工验收.(二)施工准备工作①建立工程施工管理,组织机构(见一工程经理部组成)②施工技术准备a.编制施工进度控制实施细则:分解工程进度控制目标,编制施工作业计划:认真落实施工资源供应计划,严格控制工程进度,协调各施工部门之间关系,做好组织协调工作,收集工程进度控制信息,做好工程进度跟踪监控工作,保证工程进度控制目标.b.编制施工质量控制实施细则:分解施工质量控制目标,建立健全施工质量体系认真确定分项工程质量控制点,落实其质量控制措施,跟踪监控施工质量,保证工程质量控制目标.c.做好工程技术交底,通过书面、口头和现场示范操作地形式,自上而下逐级进行单项施工组织设计和施工技术标准交底.③劳动组织准备a.建立工作班组:根据施工方案,施工进度和劳动力需要量根据该工程地特点,质量和工期要求,工程部对该工程实行建筑材料设备统一管理,为该工程工程全方位管理和服务,施工中每月20日工程部对工程进行安全、质量、进度大检查评比外,每旬由施工管理人员、班组长对该工程进行检查和指导施工,对各工种定期开展劳动竞赛,奖优罚劣,积极创建文明施工,使工程能保质按期竣工验收交付使用.根据工程简况、工程特点、施工条件、工期要求等本工程着重考虑基础工程、主体工程、防水工程、装饰工程、水电安装工程五个分部工程.一、基础工程:基础形式为墙下砼钢筋条形基础1、施工顺序:基础工程施工前准备→定位放线→土方开挖,确定施工段划分→砼垫层浇筑→弹基础线,支模析,绑钢筋→浇筑基础砼,砌砖,地圈梁,并进行养护工作→回填土.2、基础工程施工方案:(1)基础工程施工准备:1、复检建设单位提供地施工场地自然标高,并加以保护,并清建设单位现场复核并加以确认2、做好土方量平衡工作明确土方地去向.3、做好现场排水工作,保证基础施工不受影响.4、搞好施工临设搭设工作,确保施工顺利进行.5、技术措施范筹:①组织有关人员熟悉图纸,作好图纸会审,编好分部施工方案,做好各项技术安全交底工作.②作好材料进场计划和半成品加工计划.进行保护,孔要加盖,探孔要有平面图,将地质部门和设计单位对土质进行核验后及时回填密实.③在地基内发现地电缆管道时,应及时与建设单位取得联系并共同商定施工方法.④基槽开挖结束后,应即时会同建设单位及有关部门进行验槽工作为砼垫层施工做好准备.(4)钢筋砼基础施工①基础放线:当砼垫层浇筑完毕强度达到36kg/cm2(24小时)可进行基础放线工作,放线时利用原定主轴线引控制点用经纬仪和钢尺定出主轴线,放出基础支模线,并请建设单位现场人员复验轴线和边线复验完后做好技术复核记录,做好钢筋砼基础,施工准备.②模板工程:基础模板优先采用定型钢模板,不够模数处以3cm 原木模补齐,基础模板采用横向配置,模板下端外侧用通天横楞连固并与预先埋设锚固件楔紧.柱模板,采用单块就位组拼地方法以,施工先将柱子第一节四面模板就位用连接角组拼好,角模板上依附高出角模连接件为基准,用同样方法组拼第二节模板,直到柱全高,各节组拼时,要用 U型卡正反交替连接,水平接头和竖向接头,在安装到一定高度时要进行支撑,以防倾倒,并用支撑校正其模板垂直度.③钢筋工程:在基础土方挖地同时就可进行钢筋地制作,绑扎随模板同时进行在3天内结束,每班用工15人.a、钢筋采用现场调直,切割,人工绑扎,现场配备钢筋调直卷扬机一台,钢筋切割机一台.b、钢筋采用国家八大钢厂生产地钢筋,且有材质证明书,合同建设单位代表现场取样进行检验,合格后方可使用.c、柱子钢筋一定要固定牢固,以免造成柱轴线移位,柱子钢筋采用电渣压力焊进行连接,梁、板采用绑扎搭接进行连接.d、绑扎好地成品钢筋严禁踩踏,以防钢筋移位,并报请监理单位检验验收,并做好隐蔽工程记录.e、为了确保基础网片和基础梁钢筋保护层厚度我们采用高标号水泥砂浆垫块予以解决.④砼工程该工程钢筋砼基础砼计划2天内完成,每班20人,两班交替进行连续施工.a、砼采用现场机械搅拌机械振捣,现场集中配料,对所用砂石含水量在搅拌前进行测定,选用合适外加剂,随时调整现场施工配合比.b、砼拌配材料:水泥采用XX市水泥厂生产地汉钟325型普通硅酸盐水泥,石子采用汉江河中2 ~4cm砾石,砂采用汉江河中中砂,水用自来水.c、材料要求:对所用材料中水泥会同建设单位现场代表进行抽样送XX市汉台区广信检测有限公司实验室进行检验.石子、砂中含泥量不得大于5%.d、钢筋砼基础强度等级为C25,垫层为C15,施工时必须按照不同部位不同砼强度等级配合比进行搅拌砼.e、砼浇筑采用钢管搭设跑道,手推车运输.f、基础砼浇筑由北向南浇筑,浇筑间歇时间满足要求,间歇时间不超过3小时.g、浇筑砼时,木工、钢筋工应跟班检查,观察模板、支架、钢筋是否有变形和移位,当发生有变形移位时,应立即停止浇筑,并应在已浇筑砼凝结前修整完好.h、浇筑时应保证砼均匀性,密实性及结构整体性,振捣棒振捣快插慢拔,顶部用木抹搓平.i、砼浇筑完毕后应加强砼养护工作,对每一班组做一组试块.(5)回填土当基础砼达到一定强度时方可回填,回填时在相对两侧同时进行夯实时机械采用蛙式打夯机,填土时每层铺土厚度不大于250mm,每层夯实遍数不少于3遍,夯实时不损伤基础,素土压实系数不小于0.94.(二)主体工程:包括梁板柱钢筋制作、支模、架子、浇砼后砌墙工序.(1)钢筋工程:a、钢筋现场制作,现场绑扎;b、严格按施工图纸进行施工,制绑要求钢筋位置准确,绑扎牢固,钢筋接头位置、数量、锚固、搭接长度,保护层厚度均要符合施工及验收规范要求;c、梁钢筋在绑扎时,应先主梁后次梁,横梁主筋在保证运输情况下,尽可能配成通长钢筋,同时要保证按规范要求钢筋搭接长度,其次还应注意洞口加筋位置,钢筋保护层用与砼内砂浆成分相同地水泥砂浆预制垫块,布置时以每M见方梅花状排列,浇筑砼时派专人看钢筋,防止主筋移位,负筋倒;d、钢筋绑扎安装完毕后,应进行检查验收,并做好隐蔽工程记录.(2)模板工程;①施工前地装备工作a、安装前,做好模板地定位基准工作,模板放线时,根据施工图纸用墨线弹出模板地内外边线和中心线用于模板安装和校正;b、进行找平工作:模板支模前预先找平,以保证模板正确位置,防止模板底部漏浆.②柱模板:应按单块就位,首先组拼,安装第一节模板,四周就位,校准加固牢靠,再组装上层模板,严格控制几何尺寸和对角长度,防止扭向变型,并将钢筋在模板内加以固定,防止钢筋位移,柱砼浇筑一次只准浇2m高,浇2M后方可继续组装模板,模板组装后要逐个验收设置专人跟踪验收检查,严格控制柱子模板垂直和平整,以拼缝不能超过有关施工规范要求.③梁模板:a、模板支柱地设置:根据施工荷载,结构自重,模板本身重量等进行模板设计计算.按计算确定其间距,其间距不得大于1000mm.b、模板支纵模方向地水平拉杆、剪力撑等,纵横方向地水平拉杆地上下间距不宜大于1.5m,垂直剪力撑地间距不大于6m;c、支架采用扣件钢管脚手架,横杆间距按其承受地荷载进行计算,按计算数据确定;d、在支梁横时,首先复核梁底标高校正轴线位置无误后,再搭设和调平模板支架,固定钢管之后,在横杆上铺放梁底板,拼用十字扣件固定,待绑扎钢筋后,安装两侧模板.④摸板拆除:a、模板拆除顺序和方法:按先支先拆,先拆非承重部位后拆承重部位,以及自上而下地原则进行;b、装拆模板高度超过3.5m时,搭设脚手架;c、拆除承重模板时,设立临时支撑.4、砌体工程:±0.00以下墙体采用MU10机砖,±0.00以上墙体采用MU10页岩实心砖,砖应提前一天浇水湿润,并作到“三步一吊,五步一靠”拌制砂浆应在当天内用完砌体质量必须符合《砌体工程施工及验收规范》施工.施工要求:砌体应上下错缝、内外搭接砌,砌本灰缝应横平竖直水平灰缝和竖向灰缝宽度空心砖10~15mm,砌筑用砂浆应随拌随用,水泥混合砂浆,必须分别在拌后3小时和4小时内用完,砌体灰缝应填满砂浆,水平灰缝地砂浆饱满度不得低于80%,竖向灰缝宜采用加浆填灌方法,使其砂浆饱满.砌长砌体时,多孔砖地孔洞应垂直于受压面,砌筑前应试摆,砌体灰缝平直,砂浆地稠度应适当减小,每日砌筑高度不宜超过 1.2m,且应履盖.5、架子工程为保证工程质量及安全,框架部分采用双排架,砌体墙采用脚手架,井架及外架搭设好后,必须经过验收,合格后方可投入使用.应由专业人员持证上岗.立杆纵向间距不大于2m,横向间距,单排杆离墙1.2-1.4m,双排1.5m,里排立杆离墙0.4—0.5m.相邻立杆接头错开,用一字扣对接.大横杆间距1.2—1.4m,与立杆用十字扣连接,小横杆间距不大于1.5m.单排架一头入墙内24cm,一头搁于大横杆上,至少伸出10cm,双排架端头离墙5-10cm,三步以上小横杆与墙拉结.十字撑应设在脚手架地转角,端头及沿纵向每隔30m 处,每挡十字撑占两个跨间,钢管与地面成45°-60°,交叉点用回转扣件连接.连墙杆每隔三步四个跨间设一道.(三)屋面工程①必须保证找坡层坡度要求,达到排水通畅,无积水,施工时应挂线做标记.②施工时先低处后高处,先细部后大面.③基层与突出屋面结构连接处,以及基层转角处均应做到半径100~150mm圆弧.④对于穿出屋面管道或突出物,其首先要尽量在顶层浇筑时预埋套管,对于不可避免地留洞,管道安装后,先把管道周边砼凿毛,浇水湿润,用高标号细石砖灌缝振捣密实.管道下脚要根据管径大小分别采用细石砼或1:2.5水泥砂浆做锥形护理.防水层操作要严格按规范要求屋面节点要求处理.⑤按坡度施工结束后,作20厚1:2.5水泥砂浆找平层,设置分隔缝,埋设排气管分格缝纵横间距不大于6mm.⑥防水层施工:本工程采用4 mm厚SBS防水卷材.(四)装饰工程1、施工程序:①总体顺序;内外抹灰→地面→涂料→油漆→玻璃等.②室内装饰顺序:立门、窗框→各类管道水平支管安装→顶板抹灰墙体抹灰→地面清理→地面砂浆找平层→二次装修(墙面和地面)→门窗小五金灯具洁具安装→调试③室外装饰程序:基层抹灰→墙体面砖→玻璃幕墙.2、施工方法:(1)水泥砂浆楼地面:所用砂泥含量不大于3%,水泥砂浆配合比不宜低于1:2,稠度不宜大于3.5cm,拌合均匀,做好提浆、抹平,收水后地压实、抹光,保证色泽一致.(2)楼地面砖铺贴:楼地面砖施工时应清理基层,并在头一天适当洒水湿润地面(不得有积水),第二天用素水泥扫浆,然后按墙面上地500mm控制线进行刮糙找平施工.刮糙结束后,有防水要求地楼、地面应按设计要求进行防水层施工.防水层做完还应进行浸水实验,确认无渗漏并经有关人员验收后方可进行下道工序地施工.铺贴面砖前,应进行排砖设计.排砖设计应从房间中间向四周排砖,并将非整砖留在房间地四边,每一对称边所留地非整砖均匀对称.排砖设计完后,在基层上按设计方案弹出控制线,同时严格选砖,最后大面积铺贴.(3)内墙面粉刷:内墙面粉刷应先做顶棚再做墙面.内粉施工前应对门穿框进行统一校正.其缝隙应堵严,并对门窗框采取相应地保护措施.卫生间地内粉应在上下水暖干管安装之间进行.粉刷时应提前一天清扫墙面,并适量洒水湿润墙面,然后按常规做塌饼,每隔1.5 ~ 1.8m冲筋一道,最后大面积粉刷.(4)油漆工程:油漆工程开始前应先将基层表面清理干净,并选用合适地原材料进行施工.油漆配制时应严格控制稠度,不得在油漆中随意添加稀释剂或催干剂.油漆底涂要均匀,遮盖严密,底层漆膜干透后再漆刷面层油漆.油漆涂刷应做到刷纹通顺且不显露.颜色应一致,避免漏刷、皱皮、起泡等缺陷产生.(五)安装工程1、施工程序:(1)电气安装工程:配管→配电箱→穿线→灯具等安装→调试.(2)给排水工程:预留孔洞→套管、卡具安装→管道安装→卫生洁具等安装→水压试压与冲洗→堵填孔洞→防腐补漆→系统调试.2、施工要点:a.水、电气安装工程应严格按现行规定进行施工,并应和土建工程密切配合.安装应根据土建进度作出严密地配合计划,落实材料、设备、人员,紧随土建施工,进行各种预埋管线、铁件、预留洞口地施工.b.梁、板浇筑砼前双方均应检查预留洞口及管线位置是否正确,并且相互签字各负其责.c.室内抹灰前应将所有立管地穿墙孔、槽,按设计位置剔出,以便减少打洞返工,提高一次成活率.d.屋面防水施工前,必须先将穿出屋面地所有管、线安装完毕,使屋面防水一次成活,防止屋面渗漏;e.加强产品地保护与管理,做好对现场施工人员地产品意识教育,对易污染地产品,应有可行地保护措施,土建、安装施工人员应对对方地产品相互负责,自觉做好产品地保护工作;f.在主体施工时,水电安装人员应密切配合土建施工作业,及时预埋好各类暗管、线盒,准确地画出水电管盒预留洞位置.当土建预留洞模板支设好后,水电施工配合人员应进行复查.复查内容主要包括洞口地水平位置、标高及洞口口径尺寸等.所有预埋地暗管、线盒等均应在砼浇筑前认真预以固定,以防砼振捣时造成埋件移位.各埋件应随土建主体施工紧密配合,避免事后打洞凿槽.对于不可避免地打洞凿槽,应采用机械施工,并制订保护成品措施,严禁野蛮施工.所有预埋管盒均应用临时盖板或木塞进行保护,以免造成暗管堵塞;j.给排水施工时应严格选材.在土建刮糙前,准确标准地安装支架、管箍等附件.土建刮糙时应注意保护这些附件,不使其移位和脱落.土建墙面施工基本结束后,安装人员应及时将立管、平管安装就位.管与管地接头处应严密,做到无渗无漏.土建天棚、墙面、地面粉刷基本结束时,安装人员应及时对管道进行通水打压实验.洁具及部分小配件可在土建装修工作基本结束时进行安装;h.电气安装施工时也应严格选材.预埋件地位置应准确无误,暗管拐管和变径处应按规定弧度弯管和设暗管,以保证穿线能顺利进行;各类暗管地管内不得有异物,管口不得有毛刺,避免穿线困难或划伤电线.穿线时用力应均衡,不可生拉硬拽;接线应正确无误;除灯具外,其余电气安装均应在内墙涂料完成后及时结束,并立即进行灯具安装.最后用仪器测试各电路是否正常,无误后通电检验.七、质量保证措施质量管理措施:1、质量目标;本工程争创优质工程,各分部分项工程合格率达到100%,工程竣工后地回访率达100%,合同履约率100%.2、质量保证措施:(1)严格按照《质量手册》、《质量体系程序文件》及各种作业指导书所规定地质量管理和质量要求进行控制、管理和施工.建立质量管理体系,以工程经理为核心,组成横向从土建安装各项分包工程,纵向从工程经理到生产班组地质量管理网络.(2)仔细研究图纸,深刻领会设计意图,严格执行有关施工规范和质量标准,认真落实建设方、监理工程师地各项技术、质量要求.(3)严格实施从施工准备到主体、装修、安装直至竣工等施工过程地质量控制,工长、质量员均做到操作规程交底到位,施工过程当中检查到位,上下工序交接验收到位,节假日施工值班到位.(4)优化劳力组合,择优选择劳务作业队,组织各劳务进行质量竞赛,进行阶段性评比.根据优胜劣汰原则,对施工质量差地队伍减少工作量、作业面直至取消继续施工地资格.(5)在分项工程施工中,每进入一项新工序,首先做好质量样板,经各级质量控制人员检查认可后,组织操作者观摩、交底,然后再展开施工.(6)对各种建筑材料、半成品,按要求实行质量控制,对于双控材料,要检查出厂合格证(或质量认证)和实验报告,有问题地材料拒绝接收.(7)水准点及放线地依据要会同工程法人代表双方亲临现场认定,做出明确标记.水准点控制桩引进现场后设置在坚固、防震、不受新建筑物沉降影响地物体上,轴线控制桩做好维护,防止在施工中因碰撞而发生位移.(8)工地设专人负责放线并保存测量仪器,非专业人员不许乱拿乱用,以保证测量仪器地准确性.测量仪器定期鉴定,过期未经计量部门鉴定地仪器禁止使用.(9)加强职工地质量意识教育,认真执行专检、自检、互检、工序交接、混凝土浇筑挂牌以及每月质量大检查和质量评定等制度.(10)认真做好原材料、成品、半成品检验,加强计量管理,严格控制混凝土、砂浆地配合比和坍落度,并设专人制作管理和养护试块.(11)培训施工操作人员,使其熟悉施工工艺、操作规程和质量要求,确保工程质量.(12)认真做好施工记录、施工技术总结和各项原始资料管理,做到工资料齐全,并及时整理归档.八、主要材料、购配件计划(一)材料、购配件地采购:根据工程材料分析,由工程部编制材料需用量计划表,并根据施工进度分期编制物资采购计划,经公司物资设备科审核批准后,执行《质量体系程序文件》中地《采购控制程序》.各种原材料、购配件必须保证随货文件齐全、准确.材料、购配件在进场地同时应做好检验和实验工作,保证只有合格地物资方可投入使用或被加工.一、主要材料计划表。
目录标题第1章编制说明 (9)第1章第1节编制说明 (9)第1章第2节本施工组织设计的编制依据 (9)第2章工程概况及施工特点 (12)第2章第1节工程概述 (12)第2章第2节地质情况 (12)第2章第3节结构概况 (14)第2章第4节建筑概况 (15)第2章第5节现场条件 (17)第2章第6节施工特点分析 (17)第3章总体目标 (19)第3章第1节指导思想 (19)第3章第2节工程质量 (19)第3章第3节工期目标 (19)第3章第4节现场目标 (19)第4章本工程施工组织机构及职责 (21)第4章第1节公司管理机构 (21)第4章第2节工程部的组成 (21)第4章第3节现场管理机构设立及其职责 (23)第4章第4节工程控制目标的制定 (24)第5章施工进度方案 (27)第5章第1节施工总体安排 (27)第5章第2节施工进度方案 (28)第5章第3节专业分包单位进度控制 (29)第5章第4节新建标题..................................... 错误!未定义书签。
第6章各项资源方案 (30)第6章第1节机械设备使用方案〔具体见附件:施工机械配置方案〕 (30)第6章第2节主要材料供给、使用方案 (30)第6章第3节技术装备物资方案〔具体见表1:技术装备物资方案〕 (31)第6章第4节劳动力资源方案 (31)第6章第5节隐检验收、技术复核方案 (33)第7章建筑业10项新技术应用 (34)第7章第1节基坑工程信息化施工 (34)第7章第2节土钉墙支护 (34)第7章第3节预拌混凝土应用 (34)第7章第4节粗直径钢筋连接技术 (35)第7章第5节新型模板和脚手架应用技术 (36)第7章第6节计算机应用和管理技术 (37)第8章施工现场总平面布置 (39)第8章第1节施工现场总平面布置设想 (39)8.1.1 施工现场总平面布置设想 (39)8.1.2 临时办公室及其它临时用房布置 (39)8.1.3 临时堆场 (40)第8章第2节施工各阶段平面布置设想 (41)8.2.1 地下室施工阶段平面布置 (41)8.2.2 主体结构施工阶段平面布置 (42)8.2.3 装饰阶段施工平面布置 (42)第8章第3节现场施工用电总体布置 (43)8.3.1 施工用电总体布置 (43)8.3.2 用电负荷 (44)8.3.3 临时供电系统平安措施 (44)8.3.3.1 总配电箱的位置选择符合以下要求: (44)8.3.3.2 埋设电缆线路: (44)8.3.3.3 接地保护 (45)8.3.3.4 防雷保护 (45)8.3.3.5 电箱和开关箱 (45)8.3.3.6 熔断器和插座 (46)8.3.3.7 移动式电开工具和手持式电开工具 (46)8.3.3.8 电焊机 (47)8.3.3.9 起重机 (47)8.3.3.10 照明 (47)第8章第4节施工临时用水布置 (48)8.4.1 施工用水布置 (48)8.4.2 临时给水系统说明 (49)第8章第5节现场施工排水方案 (49)8.5.1 平面排水布置 (49)8.5.2 结构排水布置 (50)第8章第6节施工消防工程布置 (50)第8章第7节文明施工方案 (50)8.7.1 场容场貌布置 (50)8.7.1.1 现场布置 (50)8.7.1.2 道路与场地 (51)8.7.1.3 班组落手清 (51)8.7.1.4 大堆材料 (51)8.7.1.5 周转设备及构配件 (51)8.7.2 生活卫生 (52)8.7.3 创绿色环保工程布置 (52)第8章第8节施工现场平面管理 (53)8.8.1 平面管理原那么 (54)8.8.2 平面管理体系 (54)8.8.3 平面管理方案的制定 (54)8.8.4 平面管理方案的实施 (55)第9章主要施工方案及技术措施 (56)第9章第1节施工测量方案 (56)9.1.1 概况 (56)9.1.2 测量内容及控制目标 (56)9.1.3 施工准备 (56)9.1.4 施工测量 (57)9.1.4.1 轴线测量与控制 (57)9.1.4.2 标高控制 (58)9.1.4.3 沉降观测 (58)9.1.4.4 测量精度保证措施 (58)第9章第2节根底地下室工程施工 (59)9.2.1 根底地下室工程概况 (59)9.2.2 基坑土方开挖及土钉墙支护 (60)9.2.2.1 土方开挖及土钉墙支护 (60)9.2.2.1.1 挖土要求 (60)9.2.2.1.2 基坑挖土的交通组织 (61)9.2.2.1.3 挖土方法 (62)9.2.2.1.4 基坑开挖流程 (62)9.2.2.1.5 土钉墙支护施工流程 (62)9.2.2.1.6 施工操作依据 (63)9.2.2.1.7 基坑开挖考前须知 (63)9.2.2.1.8 基坑开挖过程中可能出现的问题及相应处理措施 (64)9.2.2.1.8.1 基坑紧急措施: (64)9.2.2.1.8.2 支撑撤除 (65)9.2.2.1.8.3 基坑排水 (65)9.2.2.1.8.4 土方修整及基坑围护监测 (66)9.2.2.1.8.5 平安文明施工技术措施 (67)9.2.2.1.8.5.1 平安生产措施 (67)9.2.2.1.8.5.2 文明施工措施 (69)9.2.2.1.8.5.3 新建标题.................. 错误!未定义书签。
花园路大修工程施工组织设计一、编制依据二、编制原则三、总体概述四、施工现场平面布置和临时设施、临时道路布置五、施工进度计划各阶段进度的保证措施六、各分部分项工程的施工方案及质量保证措施七、安全文明施工及环境保护措施八、项目管理班子的人员配备、素质及管理经验九、劳动力、机械设备和材料投入计划十、关键施工技术、工艺、及工程项目实施的重点、难点和解决方案十一、冬雨季施工、已有设施、管线的加固、保护等特殊情况下的施工措施十二、农忙期间工程进度和施工人员的保证措施十三、工程项目工会的组织及运行措施一、编制依据1、建设单位正式发售给本投标人的招标文件及施工图纸。
2、通过勘察现场所了解的情况和疑难答疑书面内容。
3、现行的国家有关技术标准和施工验收规范等。
4、施工同类型工程项目的科技成果、工法成果、机械设备、管理水平施工技术和施工经验。
二、编制原则1、遵守招标文件各项条款要求,认真贯彻落实业主、设计单位和监理工程师及授权人士或代表的指令和要求。
2、严格遵守招标文件明确的设计规范、施工技术规范和质量评定验收标准。
3、坚持在实事求是的基础上力求技术先进、科学合理、经济适用的原则。
4、自始自终对施工现场实施全员全过程全范围严密监控,坚持动静结合、科学管理的原则。
5、实行项目法管理,通过对劳务、设备、材料、资金、技术、施工方案和信息优化处置,实现安全、质量、工期、成本及社会信誉的预期目标。
三、总体概述1、工程概况本工程为花园路大修工程,招标内容为路面大修,项目总投资约430 万元。
2 、总体施工部署1)施工人员、施工机械、施工材料首先进场,搭设施工临时设施,提出工程备料计划,按施工工序逐层施工。
(2)目标管理1、质量目标:确保各单位工程质量合格率100%,确保合格工程。
2、工期目标:总工期60 天。
3、安全生产目标:杜绝死亡、重伤、火灾、中毒、倒塌事故,严格按建设部制定的“一标五规范”组织施工,创建安全生产、标准化现场。
目录1.主要施工办法2.拟投入的主要物资计划3.拟投入的主要施工机械4.劳动力安排计划5.确保工程质量的技术组织措施6.确保安全生产的技术组织措施7.确保工期的技术组织措施8.确保文明施工的技术组织措施9.施工总进度表或施工网络图10.确保报价完成工程建设的技术和管理措施第一章、施工方案与技术措施一、编制依据1、招标文件及其等效补充文件,随同文件发送的有关施工图。
2、现行技术规程、规范及技术标准。
3、本联合体的施工技术水平、管理水平及成功经验。
二、编制原则1、严格按招标文件中各项技术标准和条款进行编制。
2、执行国家有关政策法规、规程、行业技术标准和技术规定。
3、结合实际因地制宜的原则。
4、统筹安排、综合平衡、妥善协调、前后兼顾的原则。
5、减少各部位、各工序、各工种相互干扰的原则。
三、编制说明1、在认真、全面、系统地阅读招标文件的基础上,深刻领会和贯彻业主对投标者的各项要求而编写。
2、我联合体根据编制标书的指导思想,在中标后的施工中,将积极地推广和动用新设备、新材料、新技术、新工艺、新成果;统筹兼顾,科学管理,自始至终坚持“科学管理,创建精品兴企业;客户至上,优质服务树形象”的质量方针;本投标者全体员工一如既往以勤劳、朴实、科学、积极的工作姿态,保质保量如期完成合同各项工程的工作内容。
以达到快速、优质、高效、安全的管理目标。
确保工程质量优良。
第二部分工程概况2.1 工程简介工程名称:武警鹤壁支队机动大队训练设施工程规模:工程量清单及施工图纸包括的全部内容建设地点:鹤壁市淇滨区钜桥镇浚大线北侧聂下务村东建设单位:计划工期:30日历天工程质量:合格工程第三部分施工部署3.1 工程总目标3.1.1 质量目标工程质量全面达到国家标准,确保工程优良。
3.1.2 工期目标全面完成招标文件规定的全部工程项目,总工期30天(日历天)。
3.1.3 文明施工管理目标达到市级“文明工地”水平,按“ISO9002质量体系”模式进行管理,按“工程项目法”组织文明施工。
目录第一章工程概况 (2)1.1一般概况 (2)1.2基坑概况 (2)1.3基坑周边环境 (2)1.4工程地质条件 (2)1.5水文地质条件 (2)第二章方案概述 (3)2.11-1支护剖面 (3)2.22-2支护剖面 (3)2.3降水方案概述 (3)第三章施工工艺流程 (5)3.1总体施工部署 (5)3.2施工准备 (5)3.3土钉墙施工 (7)3.4管井施工 (9)3.5轻型井点施工 (11)3.6土方开挖应注意事项 (12)3.7基坑监测 (12)第四章施工班组、施工机械计划 (13)第五章项目管理机构 (14)第六章确保工程质量的技术和组织措施 (15)6.1技术措施 (15)6.2组织措施 (15)第七章确保安全文明施工的技术及组织措施 (17)7.1安全施工的技术及组织措施 (17)7.2文明施工的技术及组织措施 (17)第八章确保工期的技术及组织措施 (18)第九章基坑安全风险分析与应急预案 (19)第一章工程概况1.1 一般概况工程名称:武警花园工程地点:开封市电视塔南路与电视塔西路交叉口西北角主要用途:地下车库工程建设单位:开封鸿彦房地产开发有限公司。
1.2 基坑概况基坑规模:根据本次围护设计方案,地下室南北长176m,东西宽42-56m;基坑总面积8800㎡,围护总长度470m,基坑深度5.8-6.3m,电梯井落差2.5米。
基坑侧壁安全等级:二级1.3 基坑周边环境基坑周边环境条件一览表1.4 工程地质条件一、场地岩土工程条件根据《武警花园岩土工程勘察报告》,与基坑支护及降水有关的岩土条件如下:土层物理力学性质综合成果表1.5 水文地质条件本工程降水范围内为潜水,主要补给来源为大气降水、生活用水补给,勘察期间测量的地下水埋深1.6-3.6m,年变幅1.0m。
上部土层综合渗透系数0.5m/d,粉细砂的渗透系数按5m/d。
1.6 编制依据施工设计文件武警花园地下室基坑支护及降水方案及施工图设计JGJ120-2012建筑基坑支护技术规程GB50330-2002建筑边坡工程技术规程第二章方案概述2.1 1-1支护剖面剖面位于基坑南、北两侧主楼位置,基坑深度6.3m,采用土钉墙支护,放坡坡率1:0.5剖面参数注浆:P.C32.5级普通硅酸盐水泥,水灰比0.4-0.55钢筋网片:φ6.5@300×300mm喷护面板:强度C20,水泥:砂:碎石:1:2:2,水灰比0.40-0.50,喷射厚度80mm。
施工组织设计xx有限公司年月日目录一、施工部署及施工方案二、主要机械用量计划表三、质量保证措施四、工期保证措施五、安全保证措施六、文明施工措施七、雨季施工措施八、施工总进度计划网络图九、施工总平面布置图十、劳动力计划表十一、主要材料计划表一、施工部署及施工方案1.1工程概况xx小区一期桩基工程位于xx市xx路xx公司西隔壁,建筑面积33609平方米,该工程由xx市xx设计研究院设计。
桩基工程为CFG素混凝土桩,桩径400mm,有效桩长17m。
1.2施工中执行的技术规范1、工程测量规范(GB50026-93)2、《建筑地基基础工程施工质量验收规范》(GB50202-2002)3、建筑工程施工质量验收统一标准(GB50300-2001)4、建筑机械使用安全技术规程(JGJ33-2001)5、《建筑地基处理技术规范》(JGJ79—2002)6、《建筑桩基技术规范》(JGJ94-94)1.3工程竣工应提交的资料根据JGJ94-94规范要求,工程竣工验收时应提交以下资料:1、桩位测量放线平面图和复核签证单;2、施工组织设计;3、工程材料出厂化验单;4、工程材料复检报告;5、砼试块抗压强度报告;6、CFG桩施工记录;7、砼灌注记录;8、桩孔终孔验收记录;9、隐蔽工程验收记录;10、桩基分项工程质量检验评定表;11、设计变更通知单及有关文件;12、事故处理报告;13、技术交底记录;14、桩基竣工平面图;15、施工日记;16、工程竣工报告。
1.4施工顺序根据本工程特点,为方便施工,具体流程如下图:测量人员根据甲方提供的规划红线、基准点等测量标志,按照桩位平面图实地测放桩位,打入地面下30cm并灌入白灰,插上筷子,便于找桩,编写测量放线记录,经甲方、监理验收合格后,方可施工,并填写测量复核签证。
1.4.1施工方法根据我公司的施工经验并结合场地地层特点,确定本工程采用长螺旋钻成孔,混凝土输送泵泵压混凝土成桩的施工工艺,工艺流程图如下:(1)桩机就位桩机就位,使钻尖对准桩位,钻尖与桩点偏移不得大于1cm,并将钻尖开启阀门关闭,确保活门内不进土。
目录第一章工程概况 (1)1.1一般概况 (1)1.2基坑概况 (1)1.3基坑周边环境 (1)1.4工程地质条件 (1)1.5水文地质条件 (2)第二章方案概述 (2)2.11-1支护剖面 (2)2.22-2支护剖面 (3)2.3降水方案概述 (4)第三章施工工艺流程 (4)3.1总体施工部署 (4)3.2施工准备 (5)3.3土钉墙施工 (6)3.4管井施工 (8)3.5轻型井点施工 (11)3.6土方开挖应注意事项 (11)3.7基坑监测 (11)第四章施工班组、施工机械计划 (12)第五章项目管理机构 (12)第六章确保工程质量的技术和组织措施 (13)6.1技术措施 (13)6.2组织措施 (13)第七章确保安全文明施工的技术与组织措施 (15)7.1安全施工的技术与组织措施 (15)7.2文明施工的技术与组织措施 (15)第八章确保工期的技术与组织措施 (16)第九章基坑安全风险分析与应急预案 (17)第一章工程概况1.1 一般概况工程名称:武警花园工程地点:开封市电视塔南路与电视塔西路交叉口西北角主要用途:地下车库工程建设单位:开封鸿彦房地产开发有限公司。
1.2 基坑概况基坑规模:根据本次围护设计方案,地下室南北长176m,东西宽42-56m;基坑总面积8800㎡,围护总长度470m,基坑深度5.8-6.3m,电梯井落差2.5米。
基坑侧壁安全等级:二级1.3 基坑周边环境基坑周边环境条件一览表1.4 工程地质条件一、场地岩土工程条件根据《武警花园岩土工程勘察报告》,与基坑支护与降水有关的岩土条件如下: 土层物理力学性质综合成果表1.5 水文地质条件本工程降水范围内为潜水,主要补给来源为大气降水、生活用水补给,勘察期间测量的地下水埋深1.6-3.6m,年变幅1.0m。
上部土层综合渗透系数0.5m/d,粉细砂的渗透系数按5m/d。
1.6 编制依据施工设计文件武警花园地下室基坑支护与降水方案与施工图设计JGJ120-2012建筑基坑支护技术规程GB50330-2002建筑边坡工程技术规程第二章方案概述2.1 1-1支护剖面剖面位于基坑南、北两侧主楼位置,基坑深度6.3m,采用土钉墙支护,放坡坡率1:0.5剖面参数注浆:P.C32.5级普通硅酸盐水泥,水灰比0.4-0.55钢筋网片:φ6.5@300×300mm喷护面板:强度C20,水泥:砂:碎石:1:2:2,水灰比0.40-0.50,喷射厚度80mm。
2.2 2-2支护剖面剖面位于基坑东、西两侧,基坑深度5.8m,采用土钉墙支护,放坡坡率1:0.5。
剖面参数排号埋置深度土钉钢筋配置水平间距倾角成孔直径1 1.3 4.5m 1Ф18 1.5m 10°100mm2 2.6 6.0m 1Ф18 1.5m 10°100mm3 3.9 6.0m 1Ф18 1.5m 10°100mm4 5.2 4.5m 1Ф18 1.5m 10°100mm注浆:P.C32.5级普通硅酸盐水泥,水灰比0.4-0.55钢筋网片:φ6.5@300×300mm喷护面板:强度C20,水泥:砂:碎石:1:2:2,水灰比0.40-0.50,喷射厚度80mm。
2.3 降水方案概述本工程采用敞开式管井降水方案结合轻型井点降水。
管井:管井设计深度20-25m,滤水管直径300mm,共设置38口管井,其中18口25m深,20口20m深。
轻型井点:基坑周边(与电梯井、集水坑部分)设置一级轻型井点,点管顶部埋深为自然地面下1.5m,点管长度6.0m,点管间距1.5m。
第三章施工工艺流程3.1 总体施工部署本工程采用土钉墙支护形式,降水采用管井降水结合轻型井点降水,为保证工程在预定工期内完成,部署安排如下:先施工管井降水井,和轻型井点,预降水期至少两周,之后开挖基坑,分层分段施工,支护作业交替有序地持续进行,逐步开挖至基底。
3.2 施工准备一、技术准备1、熟悉图纸、地质报告与有关技术资料,通过图纸会审,掌握设计要求与应注意的技术要点;召开技术交底会,明确施工时的重点和难点。
2、制定放线方案和措施,为具体放线作好充分准备。
3、进场后,立即组织图纸自审、会审并深化施工组织设计。
4、搞好工序能力的审定,编制质量计划,做好新材料、新工艺的实验和工艺标准的制订。
5、根据业主提供的场区测量控制点,对原始控制点进行复查和验收,据此编制本工程测量控制方案,建立适合本工程特点的平面控制网和高程控制网,对其中重要的控制坐标,做成相对永久的坐标点。
二、工程材料准备1、根据施工预算的材料分析和施工进度计划的要求,编制建筑材料需要量计划。
2、根据施工方案和进度计划的要求,编制施工机具需要量计划。
3、物资准备工作程序:编制各种物资需要量计划;组织物资按计划进场和保管。
3、在业主和监理工程师的监督下,与时组织原材料和见证取样复验。
其取样复验标准如下:(1) 钢材:原材:同一牌号,同一规格好人同一规格的钢筋,不大于60t为一验收批。
焊接取样为300个接头为一复验批。
(2) 水泥:对同一水泥厂生产的同一品种,同一标号和同一出厂编号的水泥,200t为一批;(3) 碎石:以600t为一验收批三、施工机械设备准备1、根据施工组织设计的要求,对机械设备进行全面检修,使机械设备处于完好的待命状态,制定机械设备进场计划。
2、对小型机械设备进行统一检修,保证完好率并根据进度要求合理组织进场。
3、测量仪器与计量设备开工前送有关部门进行检验校定,取得合格证后按计划组织进场。
四、劳动力资源准备1、根据工程规模、结构特点,确定施工项目机构的人选和名额,筹建项目经理部,作好进场准备。
2、管理人员、施工人员在有类似工程经验的人员中抽调。
3、质检人员、试验人员、测量人员与其它特殊工种人员,必须有类似工程经验,并统一持证上岗。
4、根据采用的施工组织方式,确定合理的劳动组织,成立相应的劳务作业队伍,根据工程进度有计划地组织进场,并进行入场教育。
土钉墙施工工艺流程图二、技术要求1、边坡修整土方开挖放坡按设计坡度放坡,土方开挖必须同支护紧密配合,按要求严格分层开挖,每层开挖至土钉设计标高下0.5m后,人工与时修整坡面。
边坡应修理平整,土方坡面平整度允许偏差±20mm。
支护施工时可先开挖施工沟槽,待支护施工完毕后,可把中心部分土方一次开挖运走。
2、成孔采用洛阳铲人工成孔,两人一组。
成孔过程中注意控制倾角与孔径,成孔后对孔深、孔径、倾角进行检查验收,做好施工记录与隐检记录。
土钉墙施工允许偏差见下表。
3、土钉杆体制作安放按设计要求制作土钉杆体,钢筋焊接满足双面焊5d,单面焊10d,并按设计要求加焊定位支架,钢筋保护层厚度应大于25mm。
4、注浆按设计要求水泥强度标号、水灰比,拌制水泥浆。
注浆时,注浆管应插至孔底,在一次注浆完成2.0小时内进行二次补浆,补浆后将孔口封堵。
5、钢筋网片制作与安装钢筋网片按设计要求制作,网片规格φ6.5@300×300,允许偏差10mm。
网节点采用点焊或绑扎,网片搭接长度350mm。
扎丝绑扎隔一个格绑一道,成梅花布置。
网筋搭接处绑2道扎丝或焊接。
加强筋采用φ12圆钢,加强筋必需与土钉主筋焊牢,外焊挡块将钢筋网片与土钉加强一起。
加强筋搭接按10d(单面焊)。
6、土钉头焊接土钉钢筋按设计要求焊接在钢筋网片的加强钢筋上,保证土钉钢筋的焊接外露长度不小于200mm。
7、面层喷射砼喷射砼层厚度为80mm,喷射砼强度等级为C20。
喷射砼施工过程中严格计量配比(水灰比:0.40~0.50,配合比:水泥:砂:石子=1:2:2)。
喷射作业应分段进行,同一分段内喷射顺序应自下而上,喷射时喷头与受喷面应保持垂直。
在施工中应掌握喷射角度,喷枪水量与供风压力,减少回弹量与砼流淌现象。
喷射射距0.8~1.5m,喷射砼终凝2小时后应养护。
1、成孔按设计井位的位置并结合现场实际情况,避开桩位。
采用潜水钻机成孔,井孔保持圆正垂直,严格控制井深,逐井进行验收记录。
2、清孔井管下入前注入低粘度泥浆置换,砂石泵抽出沉渣并测定井深。
3、下滤管井管机制水泥砾石滤管,井底2m安装实管作为沉淀段,上部安装滤水井管,每节滤管长度1m。
井深范围内回填米石滤料。
井管要高出地面不小于200mm,并加以临时保护。
下管时井管居中,不偏不斜。
4、填滤料井管下入后立即人工填入滤料,滤料沿井孔四周均匀连续填入。
滤料填至井口下1m处,其上用粘土封填。
滤料为小砾石。
5、洗井把污水泵放入井底反复抽洗,直至水清砂净。
洗井在成井8小时内进行,保证渗水效果。
洗井过程中观测水位与出水量变化情况。
二降水井管理维护1、管井使用时,应经试抽水,检查出水是否正常,有无淤塞等现象,检查排水系统有无漏水现象。
如情况异常,应检修好后方可转入正常使用。
2、开始降水后与时观察水位动态变化;严格控制水位,定期观测,使水位平稳,缓慢下降,防止过快造成不均匀沉降,影响周边环境。
3、降水期间抽水设备和运行状况进行定时维护检查保养,观测记录水泵的电源、出水等情况,使抽水设备始终处在正常运行状态;4、降水期间不得随意停抽;更换水泵时,测量井深,掌握水泵安全的合理深度,防止埋泵。
5、降水期间对抽水设备和运行状况进行维护检查,每天检查不应少于3次,并观测、记录水泵的工作压力,电动机、水泵温度,电流、电压、出水等情况,发现问题与时处理,使抽水设备始终处在正常运行状态。
6、降水过程中,应定期取样测试含砂量,严格控制出砂量不大于1.7/10000,发涌砂,立即查明原因,组织处理。
7、配备应急电源发生停电时,能与时更换电源,保持正常降水。
8、基坑开挖需对降水井割除时,注意保护井口,防止杂物掉入井内,经常检查排水管、沟,防止渗漏。
三、地下水位观测1、利用观测井进行地下水位观测。
降水前记录初始水位,每天观测一次并记录数据。
水位观测用带读数的测绳,读数时视线与测绳刻度垂直。
2、通过水位观测控制降水水位。
水位观测,每天记录观测数据,观察排水井水量,含砂量大小,如有异常,与时反馈信息,加以调整。
四、封井方案基坑开挖至设计标高后,施工结构底板前,可先停掉一部分管井,并对地下水位进行监测,若在一段时间内地下水位没有明显变化,水位保持稳定,即可对这部分管井进行封停处理。
剩余管井在底板施工时进行妥当保护和处理,待底板施工后具备封井条件时进行封井,为保证地下水不通过井孔渗透,在底板中的井口部位设置止水钢板翼环,阻断地下水的渗透。
具体封井措施如下图。
筏板外降水井封井,采用石子回填。
筏板内降水井封井通常预埋带止水环的钢护筒,护筒直径300mm,护筒长度一般比筏板顶标高高100mm,比基础筏板底标高深200mm,护筒外设2~3道止水环,止水环钢板厚度8mm,宽度150mm,与钢护筒焊接牢固不漏水。
