第1篇一、施工准备1. 材料准备:根据设计要求,准备好龙骨、吊杆、饰面板、密封胶、螺丝等材料。
2. 工具准备:电钻、扳手、水平尺、卷尺、切割机等工具。
3. 人员准备:组织具备相关技能的施工队伍。
二、施工流程1. 基层处理:对基层进行清理,确保基层平整、无杂物。
2. 弹线:根据设计要求,确定吊顶标高和龙骨位置,沿墙面四周弹线。
3. 安装吊杆:按照吊杆间距要求,安装吊杆预埋件,并刷防锈漆。
吊杆一般采用直径为8mm的钢筋制作,吊点间距900~1200mm。
安装时,上端与预埋件焊接,下端套丝后与吊件连接。
4. 安装主龙骨:将组装好的吊挂件的主龙骨,按分档线位置使吊挂件穿入相应的吊杆螺母,拧好螺母。
主龙骨之间采用连接件连接,拉线调整起拱高度。
主龙骨平行房间长向安装,起拱高度为房间短跨的1/200~1/300,主龙骨的悬臂端不应大于300mm,否则应增设吊杆。
5. 安装次龙骨:按已弹好的次龙骨分档线,卡放次龙骨吊挂件,按设计规定的次龙骨间距,将次龙骨通过吊挂件吊挂在主龙骨上。
设计无要求时,一般间距为500-600mm。
6. 安装饰面板:根据设计要求,选择合适的饰面板。
常见的安装方式有自攻螺钉钉固法、托卡固定法、胶结粘固法等。
按设计顶棚种类选用,确保饰面板安装稳固严密。
7. 安装压条:在饰面板安装完成后,安装压条,确保饰面板与龙骨之间无缝对接。
8. 隐蔽检查:在吊顶工程完成后,对水电管线、灯具、风口等设备进行检查,确保安装位置合理、美观。
9. 分项验收:对吊顶工程进行分项验收,确保工程质量符合设计要求。
三、施工质量控制1. 饰面材料质量要求:饰面材料的材质、品种、规格、图案和颜色应符合设计要求。
2. 吊顶标高、尺寸、起拱和造型:应符合设计要求。
3. 饰面板上的灯具、烟感器等设备位置:应合理、美观。
4. 吊杆、龙骨的安装间距及连接方式:应符合设计要求。
5. 金属吊杆、龙骨进行表面防腐处理;木吊、龙骨应进行防腐、防火处理。

技术交底记录年月日轻钢龙骨石膏板吊顶工程一、施工准备(一)作业条件1、吊顶的在所要范围内,机电安装均已施工完毕,各种管线均已试压合格,已经过隐蔽验收。
2、已确定灯位、通风口及各种照明孔口的位置。
3、顶棚罩面板安装前,应作完墙、地湿作业工程项目。
4、搭好顶棚施工操作平台架子。
5、轻钢骨架顶棚在大面积施工前,应做样板,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工。
(二)材质准备轻钢龙骨、配件、吊扦、膨胀螺栓、自攻螺钉、拉铆钉、石膏板、纸带、石膏粉等,进场检验合格且有出厂质量证明文件。
(三)施工机具型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机等。
二、质量要求(一) 暗龙骨吊顶工程质量要求符合《建筑装饰装修工程质量验收规范》(GB50210-2001)的规定。
表3-14交底内容项目3饰面材料安装第6.3.4条4吊杆、龙骨才质第6.3.5条5吊杆、龙骨安装第6.3.6条一般项目1饰面材料表面质量第6.3.7条2灯具等设备第6.3.8条3龙骨接缝第6.3.9条4填充吸声材料第6.3.10条5允许偏差㎜项目石膏板金属板矿棉板塑料板、玻璃板表面平整度3232接缝直线度3233接缝高低差1121三、工艺流程弹顶棚标高水平线→画龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装边龙骨→安装次龙骨→安装石膏板→涂料→饰面清理→分项、检验批验收四、施工工艺1、弹顶棚标高水平线:根据设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上画好龙骨分挡位置线。
2、安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装φ8吊杆。
吊杆安装选用膨胀螺栓固定到结构顶棚上。
吊杆选用规格符合设计要求,间距小于1200mm。
3、安装主龙骨:主龙骨间距为900~1200mm。
主龙骨用与之配套的龙骨吊件与吊杆相连。
4、安装次龙骨:次龙骨间距为500mm~600mm,采用次挂件与主龙骨连接。
轻钢龙骨吊顶技术交底一、工程概述本次轻钢龙骨吊顶施工将应用于_____(具体建筑空间),旨在提供美观、稳固且符合设计要求的室内吊顶装饰。
二、施工准备1、材料准备轻钢龙骨:主龙骨、次龙骨、边龙骨等,其规格、型号应符合设计要求,且具备质量合格证明。
吊杆:通常采用直径为 8mm 的全牙镀锌丝杆。
连接件:用于龙骨之间的连接,应确保牢固可靠。
罩面板:根据设计选择合适的罩面板,如纸面石膏板、矿棉板等。
紧固材料:包括自攻螺丝、膨胀螺栓等。
2、主要机具准备电动冲击钻、无齿锯、射钉枪、手锯、手刨子、螺丝刀、扳手等。
水准仪、靠尺、钢卷尺等测量工具。
3、作业条件安装吊顶处的结构应已施工完毕,且验收合格。
相关的电气布线、通风管道等已安装完毕,并通过隐蔽验收。
吊顶内的灯槽、斜撑、剪刀撑等应根据设计要求进行布置。
三、施工工艺流程1、弹线定位根据设计图纸,在墙、柱上弹出吊顶的标高线和龙骨布置线。
确定吊杆的固定点位置,其间距一般不应大于 1200mm。
2、安装吊杆在固定点处钻孔,打入膨胀螺栓或安装预埋件。
将吊杆一端与膨胀螺栓或预埋件连接,另一端套上螺母并调整至合适的高度。
3、安装主龙骨将主龙骨吊挂在吊杆上,用连接件将相邻的主龙骨连接起来。
按设计要求调整主龙骨的间距和起拱高度,起拱高度一般为房间短跨的 1/200 1/300 。
4、安装次龙骨次龙骨应紧贴主龙骨安装,用专用连接件将次龙骨与主龙骨固定。
次龙骨的间距应根据罩面板的规格确定,一般为 400 600mm 。
5、安装边龙骨采用膨胀螺栓或射钉将边龙骨固定在墙、柱上,其固定间距不应大于 600mm 。
6、安装罩面板罩面板应在自由状态下进行安装,防止出现弯曲、凸鼓等现象。
纸面石膏板可用自攻螺丝固定,自攻螺丝间距一般为150 170mm ,螺丝应沉入板面 05 1mm ,但不得损坏纸面。
矿棉板等板块状罩面板可采用搁置法或卡固法安装。
四、质量标准1、主控项目吊顶标高、尺寸、起拱和造型应符合设计要求。

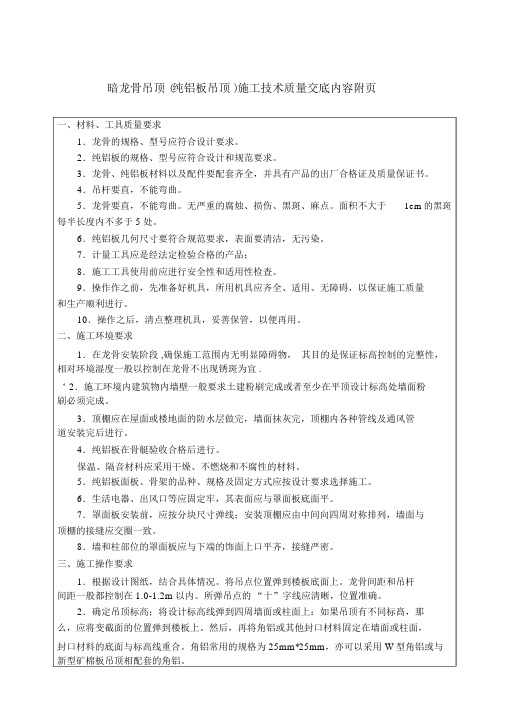

暗龙骨吊顶 (纯铝板吊顶 )施工技术质量交底内容附页一、材料、工具质量要求1.龙骨的规格、型号应符合设计要求。
2.纯铝板的规格、型号应符合设计和规范要求。
3.龙骨、纯铝板材料以及配件要配套齐全,并具有产品的出厂合格证及质量保证书。
4.吊杆要直,不能弯曲。
5.龙骨要直,不能弯曲。
无严重的腐烛、损伤、黑斑、麻点。
面积不大于1cm的黑斑每半长度内不多于 5处。
6.纯铝板几何尺寸要符合规范要求,表面要清洁,无污染。
7.计量工具应是经法定检验合格的产品;8.施工工具使用前应进行安全性和适用性检査。
9.操作作之前,先准备好机具,所用机具应齐全、适用、无障碍,以保证施工质量和生产顺利进行。
10.操作之后,清点整理机具,妥善保管,以便再用。
二、施工环境要求1.在龙骨安装阶段 ,确保施工范围内无明显障碍物,其目的是保证标高控制的完整性,相对环境湿度一般以控制在龙骨不出现锈斑为宜 .‘ 2.施工环境内建筑物内墙壁一般要求土建粉刷完成或者至少在平顶设计标高处墙面粉刷必须完成。
3.顶棚应在屋面或楼地面的防水层做完,墙面抹灰完,顶棚内各种管线及通风管道安装完后进行。
4.纯铝板在骨艇验收合格后进行。
保温、隔音材科应采用干燥、不燃烧和不腐性的材料。
5.纯铝板面板、骨架的品种、规格及固定方式应按设计要求选择施工。
6.生活电器、出风口等应固定牢,其表面应与罩面板底面平。
7.罩面板安装前,应按分块尺寸弹线;安装顶棚应由中间向四周对称排列,墙面与顶棚的接缝应交圈一致。
8.墙和柱部位的罩面板应与下端的饰面上口平齐,接缝严密。
三、施工操作要求1.根据设计图纸,结合具体情况。
将吊点位置弹到楼板底面上。
龙骨间距和吊杆间距一般都控制在 1.0-1.2m以内。
所弹吊点的“十”字线应清晰,位置准确。
2.确定吊顶标高;将设计标高线弹到四周墙面或柱面上:如果吊顶有不同标髙,那么,应将变截面的位置弹到楼板上。
然后,再将角铝或其他封口材料固定在墙面或柱面,封口材料的底面与标高线重合。
室内吊顶装饰施工技术要求暗龙骨吊顶工程一、施工前准备:1.完成室内其他装饰施工,确保吊顶施工能进行;2.对于有吊顶隔断的房间,先确定隔断位置,确定好门窗洞口的位置和尺寸;3.了解吊顶设计图纸,熟悉各个部位的要求和尺寸;4.检测基层墙面的平整度和垂直度,确保吊顶的平整度可以得到保证。
二、材料准备:1.暗龙骨:选择优质的工字型钢材料,尺寸和规格符合设计要求;2.吊顶板材:根据设计要求选择合适的吊顶板材,常见的有石膏板、矿棉板等;3.吊顶辅材:吊顶龙骨连接件、固定件等;4.安全工具:如安全帽、安全带、防护眼镜等。
三、施工工序:1.布置吊顶工作平台和施工区域,确保施工过程中安全、整洁;2.根据设计图纸和吊顶高度,确定吊顶下沉高度,确定吊顶各个部位的安装位置;3.将吊顶板材预先修剪好,确保尺寸和设计要求符合;4.安装暗龙骨:根据设计要求,确定龙骨的间距、布置和固定方法,采用专用吊顶连接件将龙骨固定到天花板上;5.安装首先进行龙骨的水平线、垂直线的拉设,校准各个龙骨的位置;6.将吊顶板材逐块安装到暗龙骨上,使用专用固定螺钉将吊顶板材固定到龙骨上;7.安装中注意保持板材边缘的平整度,确保吊顶整体效果好;8.完成吊顶板材的安装后,进行整体检查和维护,检查吊顶板材与龙骨的连接是否牢固、是否有损坏等;9.吊顶施工完成后进行验收,确保吊顶工程符合设计要求。
四、施工注意事项:1.在进行吊顶施工前,应与其他施工进行好协调,确保其他装饰施工已经完成,不会影响吊顶施工;2.施工过程中要注意现场安全,采用必要的安全措施;3.施工操作要熟练,严格按照设计要求进行施工,确保吊顶质量;4.施工过程中要注意吊顶板材的保护,防止划伤、污染等;5.吊顶施工完成后,对吊顶进行验收,确保吊顶质量合格。
综上所述,室内吊顶装饰施工技术要求暗龙骨吊顶工程需要进行施工前准备、材料准备、施工工序安排和施工注意事项。
在施工过程中要确保与其他施工良好协调,注意安全措施,并按照设计要求进行施工,最后进行吊顶的验收。
暗龙骨吊顶施工工艺一、引言暗龙骨吊顶是一种广泛应用于室内装修的吊顶工艺,其独特的设计和施工工艺使得整体空间显得更加美观、整洁。
本文将介绍暗龙骨吊顶施工工艺的步骤和注意事项。
二、施工步骤1. 准备工作在进行暗龙骨吊顶施工前,首先需要进行准备工作。
清理施工现场,确保墙面干净无尘。
提前对所需材料进行准备,包括龙骨材料、吊顶板材、吊顶固定件等。
2. 定位和标高根据设计图纸和实际需求,确定吊顶的定位和标高。
使用墨线和水平仪对墙壁进行标记,确保吊顶的水平和垂直度。
3. 安装龙骨根据定位和标高,在墙壁上使用螺丝将龙骨固定到墙体上。
根据需要,可以使用横向和纵向的龙骨进行交叉固定,以增加吊顶的稳定性。
4. 安装吊顶板材将吊顶板材剪裁成所需尺寸,并放置到龙骨上。
使用螺丝将吊顶板材固定到龙骨上,确保牢固和平整。
5. 进行吊顶装饰根据设计需求,可以对吊顶进行装饰。
例如,可以安装各种灯具、通风口等装饰件。
在安装装饰件时,需要注意保持吊顶的稳固和平整。
6. 涂刷或装饰如果需要对吊顶进行涂刷或装饰,可以在吊顶安装完成后进行。
使用合适的涂料或装饰材料进行处理,确保吊顶的色彩和质感与整体空间相协调。
7. 清理工作施工完成后,进行清理工作。
清理墙面、吊顶上的灰尘和杂物,确保吊顶的整洁和美观。
三、注意事项1. 施工前需要仔细测量和计算,确保吊顶的尺寸和定位准确无误。
2. 在进行龙骨固定时,需要使用螺丝和墙钉等合适的固定件,确保吊顶的稳固。
3. 在安装吊顶板材时,需要确保板材的尺寸和质量合适,并使用合适的固定件进行牢固固定。
4. 在进行吊顶装饰时,需要注意装饰件的选用和安装方式,确保吊顶的美观和功能性。
5. 在进行吊顶涂刷或装饰时,需要选择合适的涂料和装饰材料,并在施工过程中注意保护周边墙体和地面,避免污染。
6. 在施工过程中,注意安全施工,佩戴好安全帽和手套,使用合适的工具和设备。
7. 施工完成后,进行清理工作,确保吊顶的整洁和美观。
吊顶技术交底一、材料准备所用铝扣板材、龙骨、吊杆应有出厂合格证。
二、施工工艺1、工艺流程基层弹线→安装吊杆→安装主龙骨→安装边龙骨→安装铝合金方板→饰面清理。
2、弹线,根据楼层标高水平线,按照设计标高,沿墙四周弹顶棚标高水平线,并找出房间中心点,并沿顶棚的标高水平线,以房间中心点在墙上画好龙骨分档位置线。
3、安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后确定吊杆下端头的标高,安装预先加工好的吊杆,吊杆安装用圆钢,吊筋间距为1000㎜4、安装主龙骨:主龙骨一般选用C38轻钢龙骨,间距为1000㎜,安装时采用于主龙骨配套的吊件与吊杆连接。
5、安装边龙骨:按天花净高要求在墙四周用水泥钉固定25×25烤漆龙骨,水泥钉间距不大于300㎜。
6、安装次龙骨:根据扣板的规格尺寸,安装与板配套的次龙骨,次龙骨通过吊挂件吊挂在主龙骨上,当次龙骨长度需多根延续接长时,用次龙骨连接件在吊挂次龙骨的同时,将相对端头相连接,并先调直后固定。
7、安装金属板:铝扣板安装时在装配面积的中间位置垂直次龙骨方向拉一条基准线,对齐基准线向两边安装。
安装时轻拿轻放,必须顺着翻边部位顺序将方板两边轻压,卡进龙骨后再推紧。
8、清理:金属板安装完毕后,需用布把板面全面擦拭干净,不得有污物及手印等。
三、成品保护1、轻钢骨架,罩面板及其他吊顶材料在入场堆放使用过程中应严格管理,保证不变形不受潮,不生锈。
2、装修吊顶用吊杆严禁挪用机电管道,线路吊挂,如与机电管道,线路位置矛盾,须经项目技术人员同意后更改,不得随意改变,挪用吊杆。
3、轻钢骨架及罩面板安装应注意保护顶棚内各种管线,必须在棚内管道试水。
保温等一切工序全部验收合格后进行。
轻钢骨架的吊杆,龙骨不准固定在通风管道及其他设备件上。
四、安全措施1、工人操作地点和周围必须清洁、整齐、做到活完脚下清,制定严格的成品保护措施。
2、持证上岗制,特殊工种必须持证上岗操作,严禁无证上岗。
3、中小型机具的安全防护装置必须保持齐全,完好,灵敏有效。
a.表单由施工员根据现场具体情况,在分项工程开工前按要求逐项填写。
b.同一工种多个班组、一个班组施工不同的分项工程都必须分别交底。
轻钢龙骨吊顶主龙大吊与付龙挂钩(二正一反)都必须正反扣安装。
▍A/B类班组负责人:▍现场班组长:▍交底日期:
在轻钢龙骨转角处增加硬连接(如龙骨废料)加强其牢度。
主龙的接头必须要进行锚固处理,防止脱离引起的吊顶质量问题。
制作调平工程中,在拧紧主吊螺丝的同时用老虎钳将副吊紧固到位,使之整个平面受力均衡,确保顶面整
需加纱网、涂刷黑漆
类班组负责人:▍现场班组长:▍交底日期:
类班组负责人:▍现场班组长:▍交底日期:
石膏板封板,板缝必须为“V”形口,上板前预先刨好;板材应在自由状态下进行安装,固定时应从板的中间向板的四周固定。
自攻镙丝不要破坏纸面,没入1mm~2mm,自攻镙丝距板边距离宜为
湿环境可采用防水石膏板加镀锌自攻螺丝施工。
石膏板禁止使用针钉固定
