消防工程竣工验收报告范例(完整版)
- 格式:docx
- 大小:30.27 KB
- 文档页数:12
篇一:消防工程竣工验收报告消防工程竣工验收报告(文本)(由建设单位负责并盖章)市公安消防支队:我单位集资建设的*********************工程,由**************工程公司承建,*********************设计院负责设计,******市建设工程质量监督站负责质量跟踪监督,并委托**********消防工程监理有限公司承担现场监督,并由*********************消防设施检测单位于2007年11月245日完成本工程消防工程电气及消防设施检测,确认检测结果为合格。
工程于2007年12月21日通过了五方主体预验收工作,并完成了有关问题的质量整改闭合,现已具备竣工验收条件,工程具体情况汇报如下:一、工程概况(建筑类别、总平面布局和平面布置):1、 ************与广场路交叉口,南邻广场路,北邻飞鹏巷,西朝信河街,东邻居民区。
属居民集中区域,为消防重点控制单位,本工程建筑物为地下一层、地上十八~二十二层,独立裙房二层组成。
总建筑面积为40192m2,地下部分5252.34m2。
总建筑高度分别为:64.3m、70.30m、80.90m、9.30m。
一层层高为4.50m、二层层高为4.80m,三层层高为4.50m;地下室一层高度分别为:机动车库5.60m;设备房4.80m非机动车库3.80m。
地下事室主要有两个消防通道口,设计容量为400m3的消防水池及设计容量为18m3的喷淋专用水池、消防排烟风机房、自备发电房等设备房,地上二层~三层商场部分设置有两座消防楼梯。
屋顶设有电梯机房,正压送风机房及消防水池设计容量18m3等设施。
2、建筑类别及耐火等级:一类高层建筑及地下室,耐火等级为一级,北侧商业部分为二类多层建筑,耐火等级为二级。
3、主体结构采用全现浇钢筋砼框架—框支剪力墙结构,地下室连体,地下室设有汽车库,非机动车库。
一、二层设有商场、办公区等公共场所,三层设为架空层(技术层)、露天部分设屋顶花园等休闲场所;四层及以上为住宅。
消防工程竣工验收报告一、基本情况:本次消防工程竣工验收由XX公司承担,工程地点位于XX地,项目建设时间为XX年XX月至XX年XX月。
项目的主要内容包括消防设施安装与调试、消防通道设置、消防器材配备、火灾报警系统、消防水源等。
二、消防设施安装与调试:在本次工程建设中,我公司严格按照有关规定进行消防设施安装与调试。
针对建筑物的不同特点,我们进行了综合考虑,合理设置了消防设施,确保其能够发挥出最佳的防火效果。
在施工过程中,我们严格按照设计要求进行施工,并进行了相应的验收测试,确保各项设施完好,运行正常。
经过调试,各项消防设施运行稳定、灵敏度良好,在实际火灾情况中能够及时响应,并确保人员和财产的安全。
三、消防通道设置:在本次工程中,我们合理设置了消防通道,确保了消防车辆能够顺利进入建筑物,以及人员疏散的畅通。
我们根据建筑物的不同特点,按照相关规定进行了通道的宽度和高度的设计,并在施工过程中严格按照设计要求进行施工,确保消防通道的畅通。
四、消防器材配备:在本次工程建设中,我们根据建筑物的不同特点,合理配置了消防器材。
包括灭火器、消防水带、消防栓等设备,以及紧急逃生设备。
我们同时进行了相应的培训,确保人员能够熟练操作、使用这些消防器材,以及知晓如何正确地逃生。
五、火灾报警系统:本次工程中,我们安装了火灾报警系统。
该系统能够感应到烟雾、火焰等火灾迹象,并能够及时发送报警信号,提醒人员及时疏散,以及通知相关部门进行紧急处理。
我们在施工过程中确保了火灾报警系统的可靠性和稳定性,并进行了相应的测试,保证系统的运行正常。
六、消防水源:本次工程中,我们确保了消防水源的充足和稳定性。
我们选用了符合国家标准的消防水源,进行了相应的管道设置和水压测试,确保了消防水源能够满足灭火需要。
并进行了相关培训,确保人员能够正确使用消防水源。
结论:经过我公司的努力和付出,本次消防工程竣工验收工作顺利完成。
所有消防设施安装合格,并在实验中具备良好的运行性能。
消防工程竣工验收汇报由我企业承建旳XX工程,由XX 开发有限企业集资建设,XX设计院负责设计,XX市建设工程质量监督站负责质量跟踪监督,并委托XX消防工程监理有限企业承担现场监督,并由XX消防设施检测单位于xx年11月245日完毕本工程消防工程电气及消防设施检测,确认检测成果为合格。
本工程,自动工以来,在上级领导、质监站、建设单位、设计单位、监理单位及有关部门旳大力支持下,通过全体参建员工旳努力和辛勤快动,工程于XX 年XX月XX日通过了五方主体预验收工作,并完毕了有关问题旳质量整改闭合,现消防工程已具有竣工验收条件,下面就工程详细状况汇报如下:一、工程概况:1、XX与广场路交叉口,南邻广场路,北邻飞鹏巷,西朝信河街,东邻居民区。
属居民集中区域,为消防重点控制单位,本工程建筑物为地下一层、地上十八~二十二层,独立裙房二层构成。
总建筑面积为40192m2,地下部分。
总建筑高度分别为:、、、。
一层层高为、二层层高为,三层层高为;地下室一层高度分别为:机动车库;设备房非机动车库。
地下事室重要有两个消防通道口,设计容量为400m3旳消防水池及设计容量为18m3旳喷淋专用水池、消防排烟风机房、自备发电房等设备房,地上二层~三层商场部分设置有两座消防楼梯。
屋顶设有电梯机房,正压送风机房及消防水池设计容量18m3等设施。
2、建筑类别及耐火等级:一类高层建筑及地下室,耐火等级为一级,北侧商业部分为二类多层建筑,耐火等级为二级。
3、主体构造采用全现浇钢筋砼框架—框支剪力墙构造,地下室连体,地下室设有汽车库,非机动车库。
一、二层设有商场、办公区等公共场所,三层设为架空层、露天部分设屋顶花园等休闲场所;四层及以上为住宅。
二、工程使用功能:1、本工程消防报警系统采用消防中心控制系统,由自动报警系统、楼层疏散指示系统、消火栓系统、喷淋系统、消防排烟系统、正压送风系统、消防广播和消防等系统构成。
消防中心设在D-1栋一层,消防中心采用集中报警控制器控制。

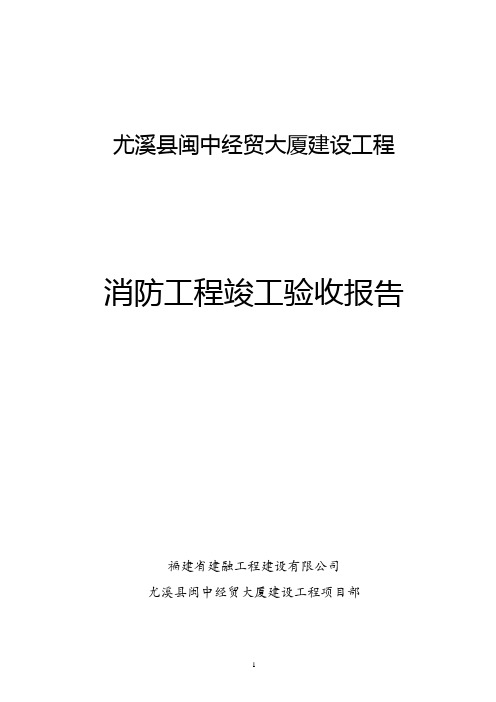

尤溪县闽中经贸大厦建设工程消防工程竣工验收报告福建省建融工程建设有限公司尤溪县闽中经贸大厦建设工程项目部由我公司承建的尤溪县闽中经贸大厦建设工程,由尤溪县瑞锦城市建设投资有限公司建设,福建省建筑设计研究院设计,尤溪县建设工程质量安全监督站负责质量跟踪监督,福建互华土木工程管理有限公司承担现场监督。
本工程自开工以来,在上级领导,质安站,建设单位,设计单位,监理单位及有关部门的大力支持下,通过全体员工的努力和辛勤劳动,工程于2018年12月26日通过了预验收工作,并完成了有关问题的质量整改闭合,现消防工程已具备消防工程竣工验收条件,下面就工程具体情况汇报如下:一、工程概况工程地点:尤溪县闽中经贸大厦建设工程位于尤溪县水南环城路,建筑面积约63285平方米,地下3层,地上24 层,建筑高度99.90米。
二、主要内容及范围a、室内消火栓系统b、室外消火栓及消防水泵接合器系统c、自动喷水灭火系统d、火灾自动报警系统e、防排烟系统f、智能应急消防照明系统g、防火门监控系统h、消防电梯i、灭火器j、消防电源k、防雷接地、气体灭火系统L、电气火灾监控系统M、消防设备电源监控系统。
三、各系统主要功能及验收情况1、室内消火栓系统本工程一套消防系统,消防供水水源为两路进水。
消防泵房在主楼负一层,消防水池设置在室外地下室内。
本地下室内消防设计消防水池容积为990立方米,屋顶消防水箱容积为36立方米。
并在水箱附近分别设消火栓系统、自动喷淋系统增压、稳压设备各一套。
地下室水泵房内设有两台消火栓给水泵(一用一备)。
室内消火栓箱采用单栓带消防软管卷盘及灭火器,消防箱的设置保证有两股水注到达室内任何部位,(箱内配有DN65消火栓、软管卷盘19毫米水枪、25米长衬胶水龙带,在屋顶设有试验用消火栓(有压力显示装置)。
在每只消火栓箱内设置的消火栓报警按钮与火灾报警系统联动,屋面稳压设备端设有流量开关与负一层水泵直接联动,水泵房出水端设低压启泵压力开关,屋顶水箱处设有气压稳压装置对系统管网进行保压,组成完整的室内消火栓灭火系统。
消防竣工验收报告范本消防竣工验收报告范本一、工程概况我单位负责的XX消防工程已经全部完工,按照相关设计标准和要求进行了验收。
本工程总投资XX万元,建筑面积为XX平方米,建设周期XX个月,主要包括XX建筑物和XX设备。
二、验收依据本消防工程的验收依据主要为以下文件:1.国家消防法及其实施细则2.设计文件和方案3.施工合同和相关技术规范4.消防设施运行维护规定及操作规程三、验收过程1.场地验收对工程的场地环境进行了验收,包括消防车通道、消火栓、室外防火间距和通道等方面的要求,确保符合相关规定。
2.建筑验收对建筑物的消防设施进行了验收,包括消防疏散通道、室内消防设备、自动火灾报警系统、防火门窗等方面的要求,确保符合设计和安全要求。
3.设备验收对消防设备进行了验收,包括灭火器、自动喷水灭火系统、自动喷水灭火装置、消防水泵、气体灭火系统等方面的要求,确保设备正常运行和符合相关标准。
四、验收结论经过详细的检查和测试,本消防工程符合设计要求和相关标准,验收合格。
未发现存在严重安全隐患和明显缺陷。
同时,我单位也对消防设施运行维护及操作规程进行了培训,保证相关人员能够正确操作和维护消防设备。
五、存在问题及整改措施在验收过程中,发现以下问题:1.某楼层的灭火器数量不足,需要增加。
2.消防车道上存在障碍物,需要清理。
针对上述问题,我单位将采取以下措施进行整改:1.及时增加灭火器数量,保证足够的灭火设备。
2.清理消防车道上的障碍物,确保通畅。
六、总结与建议本消防工程在设计、施工和验收过程中遵循了法律法规和相关标准,确保了工程的安全和可靠性。
在今后的运行和维护过程中,有必要加强消防设施的维护管理,定期组织演练和检查,提高员工的消防意识和应对能力。
以上即本次消防竣工验收报告,特此提交,望批准!日期:XXXX年XX月XX日盖章:XX 单位。
消防工程竣工验收报告示例一、工程概况二、施工过程1.设计方案制定:我公司成立了专门的设计小组,在与业主进行充分沟通的基础上,制定了消防工程的设计方案。
方案包括消防系统的布置、消防器材的选用、火灾自动报警系统的布置等内容。
2.设备模块制作:根据设计方案,我公司进行了消防设备的制作,包括灭火器、消防水喷淋头、水泵等设备的制造和调试。
3.消防系统安装:在工程施工过程中,我公司派出了专业施工队伍,进行了消防设备的安装和布线工作。
同时,对房屋内的消防通道和疏散楼梯进行了标示和设施设置。
4.试运行和调试:施工阶段结束后,我公司对消防系统进行了试运行和调试,并对设备进行了全面测试和检查,确保消防系统正常运转。
三、竣工验收情况经过近一个月的施工和调试,消防工程已经完成。
现进行竣工验收,验收内容包括以下几个方面:1.消防系统性能检测:消防系统已经按照设计方案进行了布置和安装,现针对各个系统进行了性能检测。
经检测,系统各项指标均符合设计要求。
2.火灾自动报警系统检测:火灾自动报警系统的感应装置和控制系统运行正常,可及时发现火灾,并进行报警和联动处理。
3.疏散通道和楼梯检查:疏散通道和楼梯的设计满足规范要求,无阻挡物和燃烧物品,疏散指示标识清晰可见。
4.消防设备检测:对消防设备进行了全面检测,确认其正常运行。
包括消防水泵、灭火器等设备。
四、验收结论经过验收,我公司所承担的消防工程已经达到了设计和规范要求,符合相关法律法规的要求。
消防系统设备安装牢固、性能稳定可靠,达到了预期效果。
消防通道和疏散楼梯设置合理,满足了紧急疏散的需要。
消防设备齐全,能够及时有效地扑灭火灾。
根据上述情况,对该项目的竣工验收报告作出通过的结论。
五、下一步工作1.对消防设备进行定期巡检和维护,确保设备始终处于最佳工作状态。
2.加强员工的消防安全教育和培训,提高员工的消防意识和应急处理能力。
3.定期组织消防演练,增强相关人员的火灾应急处置能力。
4.对消防系统的运行情况进行定期检查,及时发现和排除隐患。
工程竣工验收报告(消防)
消防工程竣工验收报告
以下是本单位消防工程竣工验收报告,包括基本情况、验收内容和验收结论。
基本情况:
工程项目名称:(填写工程项目名称)
结构等级:(填写结构等级)
高度层数:(填写高度层数)
储量性类别:(填写储量性类别)
建筑面积:(填写建筑面积)
火灾危险性:(填写火灾危险性)
工程竣工验收情况:
验收内容:
1.工程是否按照消防法规和国家工程建设消防技术标准进
行消防设计,是否违反国家工程建设消防技术标准强制性要求;
2.单位在设计中是否选用消防产品和有防火性能要求的建
筑构件、建筑材料、室内装修装饰材料,是否注明规格、性能等技术指标,其质量要求是否符合国家标准或者行业标准;
3.施工是否按照国家工程建设消防技术标准和经消防工单
设计审核合格或者备案的消防设计文件组织施工,是否擅自改变消防设计进行施工,降低消防施工质量;
验收结论:
本消防工程经过验收,结论为合格。
存在问题:
在消防产品和有防火性能要求的建筑构件、建筑材料、室内装修装饰材料方面,需要进一步检查是否符合相关规定或检测报告;在施工、安装前,需要核查产品质量证明文件并明确撤换不合格的消防产品和防火性能不符合要求的建筑构件、建筑材料、室内装修装饰材料;在依法申请建设工程消防设计审核、消防验收、竣工验收备案手续方面,需要加强落实。
建设工程竣工验收消防查验报告工程名称: XXX工程地址: XXX 消防查验日期: XXX 建设单位(盖章): XXX 项目负责人(签字): XXX— 1 —建设工程竣工验收消防查验报告的填写说明1.本报告是建设单位实施消防查验的结果汇总,由建设单位负责填写,并作为工程竣工验收报告的附件,在申请消防验收或备案时向消防设计审查验收主管部门一并提交。
2.建设单位如未直接和符合从业条件的技术服务机构订立委托合同,在施工过程中自行完成消防设施检测,或在建设工程竣工验收消防查验时自行完成消防设施性能、系统功能联调联试,则本报告中“技术服务机构”一栏由建设单位及其项目负责人盖章、签字,并承担相应责任和法律后果。
3.本报告是消防设计审查验收主管部门实施消防验收现场评定的重要依据,建设、设计、施工总承包、工程监理和技术服务单位应充分了解其法律后果。
填写要求内容真实,语言简练,字迹清楚。
4.本报告一式七份,建设单位、设计单位、总承包施工单位、工程监理单位、技术服务机构、工程质量监督机构、消防设计审查验收主管部门各持一份。
5.表格设定的栏目,应逐项填写;不需填写的,可填“无”。
6.本报告中的所有表格,栏目或内容不够的可自行增加。
7.各责任主体单位均应在本报告上盖骑缝章。
— 2 —一、工程概况— 3 —二、消防查验实施情况(一)消防查验组织及形式(二)消防查验程序(三)验收人员签名— 4 —(四)除建设单位外,其他各责任主体分别独立出具的消防质量确认报告— 5 —三、涉及消防的各分部分项工程消防查验结果表一建设工程的分部工程、分项工程的划分及查验项目列表— 6 —— 8 —— 9 —— 10 —工程名称:XXX大厦— 11 —工程名称:XXX大厦— 12 —四、涉及消防的建筑材料、构配件和设备的进场试验报告汇总表— 13 —— 14 —— 15 —— 16 —— 17 —。
工程竣工验收报告(消防)工程竣工验收报告是工程建设中必不可少的一步,对工程质量的检验和评估具有非常重要的意义。
其中,消防安全问题更是关系到人民群众的生命财产安全,是极为重要的一方面。
下面,我们来介绍一下工程竣工验收报告(消防)的相关内容及案例。
一、工程竣工验收报告(消防)的相关内容:1、建设项目的基本信息2、建筑施工的情况3、消防设施的设计和安装情况4、消防安全管理的措施和制度5、消防应急预案和物资应急储备情况6、现场验收情况7、竣工验收合格证书和(或)检测报告单原件和副本二、工程竣工验收报告(消防)的案例:案例一:某小区物业公司新建了一幢13层高的住宅楼。
在进行工程竣工验收时,消防部门发现该建筑的防火、疏散设备齐全、有效,相应的管理制度和应急预案也都制定得较完善。
经过现场的检验,该建筑通过了消防部门的验收,并颁发了消防安全合格证书。
案例二:某家电厂扩建了一座烤箱房。
在验收过程中,消防部门发现该建筑物燃烧器、火焰监测设备等消防装置严重缺乏,消防安全管理制度极不合规。
因此,该厂房被判定为不合格的工程,并要求整改后才能重新进行验收,确保消防安全问题得到有效解决。
案例三:某大学新建的多功能教学楼在进行竣工验收时,消防部门发现该建筑的消防自动喷水灭火系统安装不全,消防电源不足。
虽然后续验收时通过了检测,但该楼的消防安全隐患依然存在。
该楼的管理部门被要求及时整改措施,以保证该建筑的消防安全达到合格标准。
三、结语:在工程竣工验收中,消防安全问题有着特别的重要性。
这不仅关系到人民群众的生命财产安全,更代表着一个国家的安全和稳定。
因此,开展工程竣工验收报告(消防)的工作至关重要。
在今后的建设工程中,我们要更加注重消防安全工作,切实保障人民生命财产的安全。
同时,消防安全工作需要全社会的共同参与。
各个部门要切实履行自己的职责,建立起完整的消防体系,及时修缮维护消防设施,保证其完好有效。
同时要加强对消防知识的普及,提高公众的消防安全意识,不断增强火灾预防和应急处置能力,共同营造安全、和谐的社会环境。
消防工程竣工验收报告完整版消防工程竣工验收报告项目名称:HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】项目联系人:(未提供)项目地址:(未提供)联系(未提供)建设工程基本概况:本建设工程已完成消防验收,并符合国家和本市工程建设消防技术标准、消防部门审核意见。
以下为验收要求和填写要求:建设工程竣工消防验收要求:1.验收形式:建设单位应当组织设计、施工、监理等单位进行竣工消防验收,并填写本报告,方可提请公安机关消防机构验收或者备案。
2.过程控制:建设、设计、施工、监理等单位应当按照消防法规、建设工程质量管理法规、国家和本市工程建设消防技术标准,完善施工质量过程控制体系,落实施工组织、设计变更、施工工艺、材料检验、档案管理等的各项制度。
3.单项验收:重点核查单项中各子项,“符合要求”是指符合国家和本市工程建设消防技术标准、消防部门审核意见、审查通过的设计图纸,按图施工、设施调试开通,功能和运行参数达到设计要求。
4.综合评定:依据过程控制和单项验收情况,重点核查施工质量控制体系、竣工图纸、质量合格文件、竣工验收原始文件、隐蔽工程验收资料、设备运行调试记录、质量检测和功能性试验资料等内容。
5.填写要求:建设工程中涉及的单项,应当在表格中对应单项栏目的“□”中打“√”;单项验收由该单项的施工专业分包(或总承包)、监理单位加盖单位印章,同一单项涉及不同施工单位时,每家施工单位分别加盖单位印章;综合评定由建设、设计、施工总承包、监理单位加盖单位印章;按有关规定实行监理的建设工程,需填写“监理单位”栏目中的内容;《工程竣工验收报告(消防)》由建设单位加盖骑缝章。
未提供建设工程竣工消防验收人员名单)本篇文章存在大量格式错误和缺失内容,无法进行修正。
建议重新撰写一份完整的消防工程竣工验收报告。
XXX limit of each building component meet the requirements。
报告编号:YT-FS-2631-15消防工程竣工验收报告范例(完整版)After Completing The T ask According To The Original Plan, A Report Will Be Formed T o Reflect The Basic Situation Encountered, Reveal The Existing Problems And Put Forward Future Ideas.互惠互利共同繁荣Mutual Benefit And Common Prosperity消防工程竣工验收报告范例(完整版)备注:该报告书文本主要按照原定计划完成任务后形成报告,并反映遇到的基本情况、实际取得的成功和过程中取得的经验教训、揭露存在的问题以及提出今后设想。
文档可根据实际情况进行修改和使用。
一、工程概况工程名称:····核电·····项目工程地点:··················建设单位:····中核·····公司设计单位:······科学研究院监理单位:··············总包施工单位:中国核工业·········有限公司消防施工单位:················有限公司1、本工程位于······················。
2、工程竣工范围:··#楼至··#楼住宅3、建筑类别及耐火等级:··#楼至··#楼、··#楼至··#楼为18层二类高层建筑,··#、··#、··#楼为24层一类高层建筑,耐火等级均按一级设计。
4、火灾自动报警系统(采用·····厂):本工程消防控制室位于··#楼一层。
设有火灾自动报警主机、联动控制柜、火警专用对讲电话主机、消防水炮主机控制柜等。
具体情况为:在···楼的入户大厅、电梯前室、电井、电表间、商铺等部位设置了智能型感烟探测器;在每层设置了手动报警按钮、声光讯响器、消火栓远程启泵按钮;在疏散楼梯设置了楼层层号灯;在···楼合用前室设置了正压送风阀控制功能及启动前室加压送风机;在电梯机房设置了电梯迫降至首层和接收其反馈功能;在1层电表间设置了非消防电源切除功能;在相关层电井内设置了应急照明启动功能;消控室设置了控制室内外消火栓、喷淋系统的启、停以及其他联动设备的控制及状态显示功能。
5、火灾事故广播系统:消控室设有总线广播通讯系统,消防广播主机,总线广播分区控制盘以及CD播放器。
广播主机内置消防火灾报警声,在····#楼1层入户大厅、电梯前室等部位设置了吸顶式火灾事故广播(3W),火灾确认后手动控制和广播模块自动接入火灾部位的广播系统,并持续发出警报和疏散指示。
6、消防电话系统:消控室设置有总线消防电话主机,在电梯前室手动报警按钮处设置了消防电话插孔,在······楼电梯机房设置消防对讲电话分机,在消防控制室内设置了专用对外的火警直通电话专机。
7、室内消火栓系统:地下室水泵房设有室内消火栓泵XBD11/40-150x20x6/1(Q=40L/S,H=110m,P=75KW),一用一备,室内消火栓用水量:40L/s,火灾延续时间2h,共计288 m³。
消火栓给水管网分2路供水,一路减压后在地下室形成环网后供应·········楼住宅消火栓,一路不减压直接在地下室形成环网供应6#~8#楼住宅消火栓。
····楼住宅均采用双栓消防箱(甲型),商铺采用单栓消防箱(甲型),消火栓为SN65消火栓,25m衬胶,水带和Ф19水枪。
·····楼住宅12层以下的消火栓采用减压稳压消火栓。
····楼住宅18层以下的消火栓采用减压稳压消火栓,保证消火栓出口压力不大于 0.49MPa,其他层的采用普通消火栓。
屋面均设置了试验栓。
··住宅屋顶消防水箱与6#楼消火栓环管相连。
在室外··楼东面、··楼西北面2处设DN150地上式水泵接合器(组合式)各3套,与小区消防环管相接。
火灾时,按动任一消火栓处启泵按钮,消火栓泵启动,且消防控制室设置有手动、自动控制消火栓泵的启、停,并显示其工作、故障状态;显示消火栓的位置。
地下室水泵房也可就地启动室内消防水泵。
8、自动喷水灭火系统:地下室水泵房设置有喷淋泵XBD9.1/40-150x20x4/1(Q=40L/S,H=91m,P=55KW),一用一备,不分区。
··楼1层、2层和··设自动喷淋消防系统保护。
按中危险级I级设计,喷水强度为6L/s,保护面积为160平米,火灾延续时间1小时。
自动喷水设计流量为40L/s,火灾延续时间1h,共计144m ³。
···住宅屋顶消防水箱与湿式报警阀前的自动喷水环管相连。
在室外··楼西面和··楼东面2处设DN150地上式水泵接合器(组合式)各3套,与小区喷淋环管相接。
火灾时,喷淋系统根据管道压力自动启动湿式报警阀,压力开关,启动喷淋泵。
且消防控制室设置有手动、自动控制喷淋泵的启、停,并显示其工作、故障状态;显示水流指示器、报警阀的工作状态。
地下室水泵房也可就地启动喷淋泵。
9、室外消火栓用水量:地下室水泵房设置有室外消火栓泵XBD3.6/30-100x20x2(Q=30L/S,H=36m,P=18.5KW),一用一备,室外消火栓用水量:30L/s,火灾延续时间2h,共计216 m³。
从市政给水管网上引出DN150管道接至地下室消防水池,经设在地下室的室外消防水泵加压后供给室外消防管网。
在室外消防环状管网上,设置··套室外地上消火栓(SS100/65-1.0),间距不大于120米。
火灾时,按动任一室外消火栓处启泵按钮,消火栓泵启动,且消防控制室设置有手动、自动控制室外消火栓泵的启、停,并显示其工作、故障状态,显示消火栓的位置。
地下室水泵房也可就地启动室外消防水泵。
10、消防水源:地下室水泵房内设有一座容积为648立方米的消防水池。
6#住宅楼屋顶水箱间设有一座18立方米消防水箱。
室外设置有16套地上式消火栓。
11、灭火器:····楼住宅灭火器按轻危险级配置,办公、会所按严重危险级配置,地下车库按中危险级配置。
地上普通住宅每层均设有手提式磷酸铵盐干粉(MF/ABC5)灭火器。
二、施工依据1、建设工程施工合同2、工程设计施工图及变更(修改)通知单3、《建设工程施工质量验收统一标准》GB50300-20xx4、《火灾自动报警系统施工及验收规范》GB50166-20xx5、《自动喷水灭火系统施工及验收规范》GB 50261-20xx6、《建筑给水排水及采暖工程施工质量验收规范》GB 50242-20xx7、《通风与空调工程施工质量验收规范》GB 50243-20xx8、《气体灭火系统施工及验收规范》GB50263-20xx9、相关专业的施工工艺及国标图集10、福建省建筑工程质量验收有关规程、规定的相关文件等。
三、工程施工情况 (一)施工准备阶段的质量控制1.认真研究合同等文件,确定质量控制目标和服务质量要求。
2.做好图纸自审工作,找出图纸设计中存在的,影响今后施工、验收和使用的隐患。
并与建设单位、监理单位和设计院沟通。
(二)施工过程质量控制主要从人、机、料、法、环五个要素进行控制, 通过完善的质量管理体系对消防工程进行施工管理。
1、首先要求工程项目部全体参与人员熟悉和胜任各自本职工作,工作认真负责,有较高的思想素质和业务素质。
其次选择具有消防工程施工经验的施工班组及施工人员, 对其进行消防工程施工技术培训以及安全生产知识培训。
最好,在各分项工程开始前对施工班组进行技术交底, 使其领会设计意图, 执行相关的施工规范、规程、工艺标准、质量评定标准。
2、保证施工机械和检测仪器包括施工机械、测量仪器、检测仪器的正常使用。
常用施工机械如切割机、无齿锯、套丝机等应定期进行维护保养,使其保持完好状态。
配用经检验合格的仪器,对所敷设的线路的电阻、火灾探测器的性能等进行测试。
3、消防工程中使用的所有材料和设备必须符合设计和合同文件要求,从具备良好的信用和品质的厂家中选取,并应具备材料证明书、检测报告和合格证,消防专用产品应为公安部消防产品信息网上网产品,并严格按物资进场验收程序进行验收,严防不合格物资进入施工现场。
施工过程中应对材料进行严格的保管,防止损坏变质的材料应用于工程之中。
4、建立完善的施工质量管理制度和施工质量检验制度,隐蔽工程检查验收制度,施工技术复核制度,质量责任制,并在实施中得到有效落实。
工程施工中发生了质量问题(事故)要按程序及时进行处理,不留隐患,且质量责任明确,现场质量管理应处于受控状态。
