丹治小流域综合治理项目策划施工组织设计
- 格式:docx
- 大小:92.94 KB
- 文档页数:87
小流域水土保持综合治理项目施工组织设计目录第一章编制依据和编制原则………………………………………………1.1编制依据………………………………………………………………1.2编制原则………………………………………………………………第二章施工总体部署………………………………………………………2.1临时驻地及施工组织机构……………………………………………2.2施工准备………………………………………………………………2.3设备、人员动员……………………………………………………2.4施工人员配置及任务划分…………………………………………第三章工程施工方案及技术措施………………………………………3.1工程概况………………………………………………………………3.2施工方案及技术措施…………………………………………………第四章施工总平面布置…………………………………………………4.1施工布置依据及布置原则……………………………………………4.2施工道路布置…………………………………………………………4.3生活办公设施…………………………………………………………4.4临时生产设施…………………………………………………………4.4.1 水泥仓库和砂、石料堆料场……………………………………4.4.2 弃渣场……………………………………………………………4.5供水、供电及通讯系统………………………………………………第五章施工进度计划及工期保证措施……………………………………5.1施工总进度计划………………………………………………………5.2工期保证措施…………………………………………………………第六章工程质量保证措施…………………………………………………6.1质量目标………………………………………………………………6.2质量保证体系…………………………………………………………6.3建立质量责任网络和质量档案……………………………………6.4健全一整套的施工质量管理制度……………………………………6.5质量验评及质量资料………………………………………………第七章施工安全保证措施…………………………………………………7.1安全管理目标及原则…………………………………………………7.2安全管理目标的实施方案……………………………………………7.3安全管理组织机构……………………………………………………7.4安全保证体系…………………………………………………………7.5安全技术保证措施……………………………………………………7.6安全生产对策及预防措施……………………………………………第八章文明生产及环境保证措施…………………………………………8.1文明施工目标…………………………………………………………8.2建立创建“文明工地”领导小组及文明施工现场保障体系………8.3建立文明施工现场各项管理制度……………………………………8.4实行奖优罚劣的经济手段管理文明施工……………………………8.5文明施工保证措施……………………………………………………8.6施工环境保护措施……………………………………………………第九章环境保护体系与措施……………………………………………9.1 环境保护管理制度和办法……………………………………………9.2 环境保护技术措施……………………………………………………附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:施工进度横道图附表五:施工总平面图附表六:临时用地表第一章编制依据和编制原则1.1 编制依据1、《文山州富宁县安兰小流域水土流失综合治理项目招标文件》。
流域综合治理工程方案一、前言流域综合治理工程是指通过对流域内水资源、土壤、植被、生物等进行综合管理,通过有效的措施和技术手段,改善流域生态环境,保护水资源,防止洪涝灾害和水土流失,促进经济社会可持续发展的一种综合性技术工程。
流域综合治理工程是以生态安全和可持续发展为目标,整体规划、统筹安排,通过多种工程手段的综合运用,全面提高流域的综合生产力和环境质量,促进流域生态环境的协调发展。
本文将以某水系流域综合治理工程为例,详细描述其方案设计及实施过程。
二、流域概况及存在问题某水系流域位于我国某省北部,是一个重要的农业生产基地和生态保护区。
然而,长期以来,由于人类活动和自然环境因素的影响,该流域生态环境恶化,存在着许多问题。
1.水资源问题:流域内水资源分布不均匀,干旱问题严重,水质受到污染,严重影响农田灌溉和生活用水。
2.土壤侵蚀问题:水土流失严重,农田退化,土壤富养分流失加剧,造成农田困境。
3.生态环境问题:植被破坏严重,生态系统失衡,生物多样性下降,生态环境受到严重威胁。
4.洪涝灾害问题:洪水频发,给周边城镇和农田带来严重危害。
以上问题的存在严重影响了流域的经济社会可持续发展,亟需进行流域综合治理工程来解决这些问题。
三、流域综合治理工程设计方案1.总体目标:实现流域内水资源合理配置利用、土壤保持和修复、生态稳定改善、洪涝灾害缓解,推动农业生产健康发展,提高生态环境质量,增进人民福祉。
2.工程内容:(1)水资源管理通过建设水利工程,调节流域内水资源的分布状况,提高水资源的全面利用率。
包括修建水库和调节池,改善水利设施,完善灌溉系统,保障农田灌溉需求。
同时,建设农田水利工程,推广节水灌溉技术,提高农田用水效率,减少水资源的过度消耗。
(2)土壤保护和修复针对土壤侵蚀和退化问题,开展农田整治工程,修复因水土流失而受损的农田。
采取生态护岸工程,修复河岸和湿地生态系统,减缓水土流失速率。
同时,采用生态植被工程,推广绿色农业模式,增加地区绿色植被覆盖率,减轻土壤侵蚀。
小流域水土保持综合治理工程施工方案谷坊工程施工与管护:浆砌石谷坊施工包括清基、放线、砌石及勾缝过程。
浆砌石工程的地基在施工前应做清理及处理,在非岩基上应除去淤泥、腐殖土,直至坚实土壤。
砌石之前应进行施工放线,定出基础范围、伸缩缝的位置,以及砌石时必需的样板、准绳等。
浆砌方法.在工程中常用挤浆法砌面石,以保证砌体的形状,而内心填砌。
挤浆法是边铺浆边砌石的一种方法,其施工步骤是先将石块干摆试放,然后移开、铺浆、再行砌石,并用小石填紧卡稳,将灰浆挤满。
此法砌石质量较高,用灰少,工效随石块加大而提高,一般低于灌浆法,常用于重要的砌体,以及灌浆砌体边缘的成形砌石.为了保证石块能与砂浆结合牢固,在砌石前应用钢刷将块石上的泥污物刷净,。
另外,块石刷净后,在砌筑前应淋水浸湿,在炎热的气候下施工更易被忽视。
对砌筑好的坡面用高压水冲洗块石表面及缝隙,清除杂物及污泥.然后对于砌石缝隙灌注强度等级为C20的一级配混凝土,混凝土的抗冻标号为D20,最大骨料粒径为20mm,砂的细度模数不小于3.O。
浆砌石谷坊修好后,要在每次有较大降雨后,要及时进行检查,如发现谷坊四周发生侵蚀时要及时覆土踏实,如发现谷坊损坏时要及时给予修复,以保证谷坊正常使用。
水土保持造林工程施工方案栽植工程施工工艺流程:清理场地→定点放线→整地挖穴→选种→运苗→栽植苗木→施基肥→施保水剂→踩实→浇水→覆土→养护管理→验收1、整理用地:整地时间主要安排在雨季之前,整地方式则根据项目区不同立地条件和树种确定,其中鱼鳞坑整地规格为50×30厘米。
整地时表土和心土分开放,回填时先填表土,后填心土,活土层深度大坑35厘米、小坑25厘米。
要求坑内无杂草、石块、灌木根等杂物。
2、放线:严格根据图纸标出种植地段、位置及品种的轮廓并进行放线,定点放线严格符合设计图纸要求,位置明确,标记明显。
定点放线后由设计和监理工程师验点,合格后方可施工。
3、挖坑:(1)种植穴规格:树穴直径和深度,根据苗木情况决定。
小流域综合治理方案小流域综合治理方案是指针对特定地域范围内所面临的水资源、水环境及土地资源提出的协调解决措施,目的是通过全面治理,实现流域内生态、经济、社会的可持续发展。
小流域综合治理方案的编制,需要结合实际情况,根据该地区资源环境状况进行科学规划,先后进行水域整治,岸线绿化,节约用水,农业污染治理等多种措施,以达到改善环境质量、保障水资源供应及促进经济发展的目的。
一、小流域综合治理方案的主要内容(一)治理目标小流域综合治理方案首先根据小流域实际情况,确定治理目标,如水环境质量、农业灌溉用水、地下水及土壤污染等,同时对各项目标进行定量的规定,以监测过程和效果是否达标,为保障治理工作的实施做好科学基础。
(二)治理技术针对小流域存在的问题,综合运用多种技术手段,如河道维修、河岸加固、河道生物修复、节水措施、农业面源污染治理等全面整治,以保障流域治理工作的完整性、科学性、持续性。
(三)建设方案同时对小流域的水利设施、环保设施、排污系统等进行规划建设,如水库、水闸、排水管网等,使小流域综合治理方案能够顺畅实施。
(四)治理路径综合考虑小流域自然、人文等方面的特征,通过综合分析和评估,找出小流域综合治理中最佳的治理路径,确定详细实施步骤。
(五)治理效果方案提出的治理效果是治理期望达到的目标,同时针对治理后可能出现的负面影响或误效应,应采取相应的应对措施。
二、小流域综合治理方案中的关键问题(一)项目的可行性分析制定小流域综合治理方案需要对所选的治理对象进行可行性分析,确定方案的可实施性和可持续性。
(二)各项指标的量化小流域综合治理方案的制定需要有明确的指标,指标的量化既可以为治理目标达到量化,如水体营养物含量降低50%等,也可以量化治理后可能发生的影响,如生态效益。
(三)治理成本的预算小流域综合治理的成本评估范围很广,包括水资源的开发利用、水环境管理和治理、水土保持、生态保护等。
因此,在综合治理方案中需要对各项治理成本进行预估,以确保治理工作顺利实施。
第1篇一、工程概况本项目位于XX流域,涉及XX地区,旨在对流域内的水系进行综合治理,包括河道疏浚、堤防加固、水生态修复等。
工程总投资XX亿元,建设周期XX年。
本方案旨在确保工程按计划、高质量、安全、环保地实施。
二、施工组织结构1. 施工指挥部:负责工程的整体规划、决策、协调和监督。
2. 项目部:下设施工管理部、工程技术部、质量安全部、物资设备部、财务部等职能部门,具体负责工程的日常管理和实施。
3. 施工班组:负责具体施工任务的执行。
三、施工准备1. 技术准备:进行详细的技术设计,编制施工图纸,组织技术人员进行技术交底。
2. 物资准备:采购必要的施工材料、设备,确保物资质量符合国家标准。
3. 人员准备:选拔技术过硬、经验丰富的施工队伍,并进行岗前培训。
4. 现场准备:平整施工现场,搭建临时设施,确保施工环境满足要求。
四、施工进度安排1. 前期准备阶段(第1-3个月):完成技术设计、物资采购、人员选拔和现场准备。
2. 施工阶段(第4-XX个月):按施工图纸进行河道疏浚、堤防加固、水生态修复等施工任务。
3. 验收阶段(第XX+1-XX+2个月):组织工程验收,确保工程质量达到设计要求。
五、施工方法及工艺1. 河道疏浚:采用机械开挖和人工清理相结合的方式,确保河道疏浚的深度和宽度符合设计要求。
2. 堤防加固:采用混凝土重力坝、土石坝等结构形式,确保堤防的稳定性和安全性。
3. 水生态修复:采用生态护岸、水生植物种植等技术,恢复水生态环境。
六、质量控制措施1. 材料质量:严格把关材料采购、检验、使用等环节,确保材料质量符合国家标准。
2. 施工质量:严格执行施工规范和操作规程,加强现场监督,确保施工质量。
3. 工程质量:定期进行工程质量检查,发现问题及时整改,确保工程质量达到设计要求。
七、安全文明施工措施1. 安全教育:对施工人员进行安全教育,提高安全意识。
2. 安全防护:设置安全警示标志,配备必要的安全防护设施。
小流域综合治理实施方案小流域综合治理是指对其中一具体小流域中的水资源、水土保持、水环境、水灾害等进行系统的治理,达到保护和恢复水资源、改善水环境、防治水灾害、促进社会经济可持续发展的综合目标。
以下是一份小流域综合治理的实施方案。
一、问题诊断和目标制定:1.收集小流域内水资源、环境、土地利用、农作物种植等相关数据,分析现状,查明问题。
2.就水资源利用、水土保持、水环境整治、水灾害防治等方面制定具体的目标,例如提高水资源利用率,改善水环境质量,减轻水灾害发生频率等。
二、水资源保护:1.提高小流域内水资源利用效率,制定合理的用水计划,促进节水技术应用,减少水资源浪费。
2.加强水土保持措施,包括建设防护林带、植被恢复、防止水土流失等,减少土壤侵蚀,提高水质。
3.推广雨水收集利用技术,建设雨水收集系统,利用雨水补充地下水资源。
三、水环境整治:1.加强污水治理,建设污水处理设施,提高污水处理效率,减少水体污染。
2.建立农药和化肥使用管理制度,控制农业面源污染。
推广有机种植方法,减少农药、化肥使用。
3.加强河道管理,清理河道杂物,及时处理河道淤积,保持水体畅通。
四、水灾害防治:1.加强抗旱建设,建设抗旱灌溉水源工程,增强小流域内农田的抗旱能力。
2.建立灾害监测预警体系,提前预警水灾害,采取应急措施,降低灾害损失。
3.加强河道整治和治理,修建堤坝、河道整治等工程,提高河道的排涝能力。
五、社会经济可持续发展:1.制定小流域内农田水利建设规划,优化土地利用,合理布局农田水利设施。
2.加强农村人居环境整治,改善农村居民的生活环境,提高他们的生活质量。
3.鼓励农民参与小流域治理,推广环保农业技术,提高农民收入,促进农村经济发展。
六、实施机制和资金保障:1.完善小流域综合治理的组织机构,明确责任分工,加强协作配合。
2.制定小流域综合治理的财政资金保障机制,引入社会资本,多元化筹措资金。
3.加强宣传教育,提高公众参与治理的意识和能力。

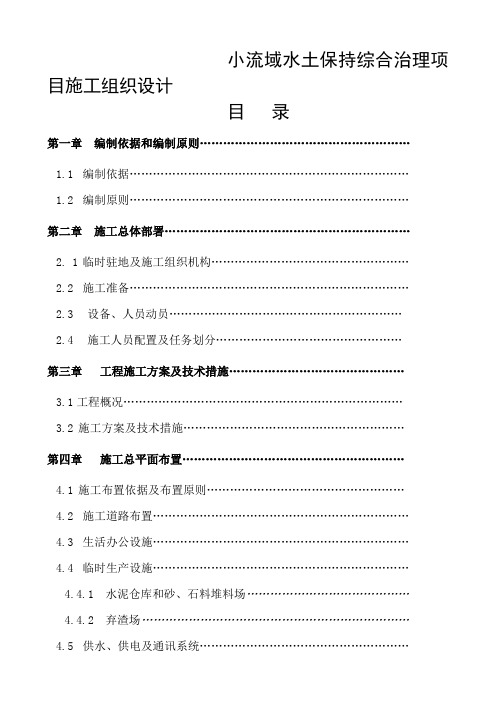

小流域水土保持综合治理项目施工组织设计目录第一章编制依据和编制原则………………………………………………1.1编制依据………………………………………………………………1.2编制原则………………………………………………………………第二章施工总体部署………………………………………………………2.1临时驻地及施工组织机构……………………………………………2.2施工准备………………………………………………………………2.3设备、人员动员……………………………………………………2.4施工人员配置及任务划分…………………………………………第三章工程施工方案及技术措施………………………………………3.1工程概况………………………………………………………………3.2施工方案及技术措施…………………………………………………第四章施工总平面布置…………………………………………………4.1施工布置依据及布置原则……………………………………………4.2施工道路布置…………………………………………………………4.3生活办公设施…………………………………………………………4.4临时生产设施…………………………………………………………4.4.1 水泥仓库和砂、石料堆料场……………………………………4.4.2 弃渣场……………………………………………………………4.5供水、供电及通讯系统………………………………………………第五章施工进度计划及工期保证措施……………………………………5.1施工总进度计划………………………………………………………5.2工期保证措施…………………………………………………………第六章工程质量保证措施…………………………………………………6.1质量目标………………………………………………………………6.2质量保证体系…………………………………………………………6.3建立质量责任网络和质量档案……………………………………6.4健全一整套的施工质量管理制度……………………………………6.5质量验评及质量资料………………………………………………第七章施工安全保证措施…………………………………………………7.1安全管理目标及原则…………………………………………………7.2安全管理目标的实施方案……………………………………………7.3安全管理组织机构……………………………………………………7.4安全保证体系…………………………………………………………7.5安全技术保证措施……………………………………………………7.6安全生产对策及预防措施……………………………………………第八章文明生产及环境保证措施…………………………………………8.1文明施工目标…………………………………………………………8.2建立创建“文明工地”领导小组及文明施工现场保障体系………8.3建立文明施工现场各项管理制度……………………………………8.4实行奖优罚劣的经济手段管理文明施工……………………………8.5文明施工保证措施……………………………………………………8.6施工环境保护措施……………………………………………………第九章环境保护体系与措施……………………………………………9.1 环境保护管理制度和办法……………………………………………9.2 环境保护技术措施……………………………………………………附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:施工进度横道图附表五:施工总平面图附表六:临时用地表第一章编制依据和编制原则1.1 编制依据1、《文山州富宁县安兰小流域水土流失综合治理项目招标文件》。
小流域水土保持综合治理项目施工组织设计 Document serial number【KKGB-LBS98YT-BS8CB-BSUT-BST108】小流域水土保持综合治理项目施工组织设计目录……………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………………8.6……………………………………………………第九章……………………………………………环境保护管理制度和办法……………………………………………环境保护技术措施……………………………………………………第一章编制依据和编制原则编制依据1、《文山州富宁县安兰小流域水土流失综合治理项目招标文件》。
河道治理工程施工组织设计1. 引言河道治理工程是保护和改善水环境,预防洪涝灾害,维持和改善自然河道功能的重要措施。
河道治理工程的施工组织设计是确保项目顺利进行的关键环节。
本文将围绕河道治理工程的施工组织设计展开讨论。
2. 施工组织设计的目标和原则2.1 目标河道治理工程的施工组织设计的目标是确保施工进度合理、施工质量达标、施工安全可控,并最大程度地减少对环境的影响。
2.2 原则•综合考虑施工工艺、技术、材料和设备等因素,合理安排工序和工艺流程。
•提前评估风险,并采取相应的安全措施,确保施工过程中人员和设备的安全。
•注意环保要求,减少对环境的破坏,妥善处理产生的废物和污水。
•合理安排人力资源,确保施工队伍的协调配合和工作效率。
•遵守法规和标准,确保施工质量符合相关要求。
3. 施工组织设计内容3.1 施工计划在施工组织设计中,施工计划是重要的组成部分。
施工计划应包括施工工序、工艺流程、工期安排等内容,并根据具体情况进行合理调整。
3.2 施工队伍组织合理安排施工队伍的组织结构和人员配备是施工组织设计的关键。
根据工程规模和难度,确定相应的岗位设置,并确保人员具备相应的技术能力和经验。
同时,加强施工队伍的培训和交流,提高整体工作效率。
3.3 施工设备和材料管理合理选择和安排施工设备和材料是施工组织设计的重要内容。
根据工程需求和施工计划,确定所需的设备和材料,并合理安排采购和使用。
同时,加强设备的维护和保养,确保设备的正常运行。
3.4 施工安全管理施工安全是施工组织设计中的重点和难点。
要根据工程特点,制定相应的安全措施和应急预案,加强施工现场的安全监管和培训。
同时,建立健全的安全管理制度,加强与相关部门的沟通协调,确保施工过程中人员和设备的安全。
3.5 环境保护措施在施工组织设计中,应重视环境保护工作。
根据环境影响评价结果,制定相应的环境保护措施,并加强监测和管理。
同时,加强废物和污水的处理,减少对环境的影响。
小流域综合治理方案清晨的阳光透过窗帘,洒在办公桌上,一摞摞资料和数据在我眼前跳跃,仿佛在告诉我:是时候开始这场关于小流域综合治理方案的创作了。
一、项目背景我国地域辽阔,河流众多,小流域作为河流的基本单元,其生态环境直接影响着整个流域的生态平衡。
近年来,随着工业化、城市化的快速发展,小流域生态环境问题日益突出,水污染、水土流失、生态退化等问题亟待解决。
因此,制定一套科学、合理的小流域综合治理方案显得尤为重要。
二、治理目标1.恢复小流域生态环境,提高水源涵养能力。
2.减少水土流失,改善土壤质量。
3.提高小流域水质,保障周边居民饮水安全。
4.促进小流域经济社会发展,提高居民生活质量。
三、治理措施1.河道整治河道整治是治理小流域的基础性工作。
主要包括:(1)清淤疏浚:对河道进行清淤疏浚,提高河道行洪能力。
(2)岸坡防护:采用植物措施和工程措施相结合,对岸坡进行防护,减少水土流失。
(3)生态修复:在河道两侧种植植被,构建生态缓冲带,提高水源涵养能力。
2.水源保护水源保护是治理小流域的关键。
主要包括:(1)划定水源保护区:根据小流域水资源状况,合理划定水源保护区,加强管理。
(2)水质监测:建立水质监测体系,定期监测小流域水质,及时发现问题,采取措施解决。
(3)污染防治:加强工业、农业、生活污染源治理,减少污染物排放。
3.生态修复生态修复是治理小流域的核心。
主要包括:(1)退耕还林还草:在适宜区域实施退耕还林还草,恢复植被,提高生态环境质量。
(2)植被恢复:对退化、受损的植被进行恢复,构建稳定的生态系统。
(3)湿地保护与恢复:加强湿地保护,对受损湿地进行恢复,提高水源涵养能力。
4.社会参与社会参与是治理小流域的重要保障。
主要包括:(1)政策宣传:加强政策宣传,提高居民环保意识,引导居民参与小流域治理。
(2)资金投入:积极争取政府和社会资金投入,保障小流域治理项目顺利进行。
(3)技术支持:引进先进的治理技术,提高治理效果。
第一章 编制讲明及依据 第一节 编制依据 本施工组织设计作为指导施工的依据,对工期、质量目标、治理机构设置、劳动力组织、施工进度操纵、施工机械配备等要紧技术方案和施工保证措施进行编制。突出其科学性、适应性及可行性。编制依据如下: 1、XXXXX度丹江口库区及上游水土保持综合治理工程施工招标文件; 2、工程量清单; 3、相关行业工程技术规范及省、市有关施工技术标准规定; 4、依照工程特点、施工现场实际情况、施工环境、施工条件和自然条件的分析; 5、本公司现有的劳动力、技术、机械设备能力和施工治理经验; 6、本公司所在国家及地区标准化质量治理体系有关文件; 7、本方案要紧依据以下技术标准及规范: <1>工程项目治理规范GB/T50xx26—2001; <2>《水利水电工程施工质量检验与评定规程》(SL176-2007) <3>《水利水电建设工程验收规程》(SL22xx-2008) <4>《水土保持工程质量评定规程》(SLxxxx6-2006) <5>《水利水电工程施工测量规范》(SL52-9xx); <6>《混凝土结构工程施工质量验收规范》GB50204—2002; <7>《一般混凝土用碎石或卵石质量标准及检验方法》JGJ5xx; <8>《混凝土质量操纵标准》GB50164; <9>《混凝土强度检验评定标准》GBJ107; <10>《水工混凝土施工规范》(DL/T 5144—2001); 第二节 编制讲明 在本工程施工中,我们将以优质、高效、健康、安全、文明为施工宗旨,本着对业主高度负责的态度,按合同操纵工期进行合理安排布置,使施工忙而不乱、成本最低、效率最高、质量最好、达到优质样板工程标准。同时在施工中,我公司积极与业主、监理、质量监督部门协调好内外关系及区域治理,通过有效地对工序、材料、劳动力进行操纵,使工程质量及安全文明施工得到有效保障。通过有效的环保措施,使声、光、尘污染得到有效操纵。我们将此工程作为我公司重点项目施工,创出让业主中意的精品,为业主赢得效益,进而体现我司的综合实力与社会形象。 本施工组织设计作为指导施工的技术性文件,编制时对各分区、分段工程的施工工期、质量目标、项目治理机构设置与劳动力组织、施工进度打算操纵、机械设备、要紧技术措施、健康、安全、文明施工及降低成本、推广新技术等诸多因素尽可能做到了充分考虑、突出科学性、适用性及针对性。 第二章 工程概况
第一节 工程概况 XXXXXXX度丹江口库区及上游水土保持综合治理工程属国家南水北调水污染防治水土保持生态建设工程, 2015年度建设项目已由XXXX进展和改革委XXXXX号文件批准建设,项目业主为XXXX。 第二节 工程范围及要紧建设内容
一、工程范围 1、施工XXX标段:XXX综合治理工程。 2、建设地点:XXXX。 二、建设内容 修建坡改梯、排灌沟渠、沉沙池、谷坊工程、河堤工程、生产道路、整治堰塘工程。 第三节 工期及总体目标
一、打算工期:100日历天。 二、总体目标: 1、文明施工:按“县级文明工地”要求进行施工,通过做好现场规划治理,使场地容貌达到一流水平。 2、工程进度:打算工期内完成本工程规定的所有施工任务。 3、安全生产:幸免一般安全事故,杜绝重伤及以上安全事故。 4、工程质量:整体质量合格、技术保证资料齐全完备。 第三章 施工组织机构
XXXXX度丹江口库区及上游水土保持综合治理工程属国家南水北调水污染防治水土保持生态建设工程,关系到宽敞农民的切身利益,关系到我县水环境安全,故此我单位对此项目相当重视。通过现场踏勘及详细研读招标文件,利用我单位人员、设备及丰富的水利水电工程施工经验等诸多优势,拟对本工程施工作以下规划: 一、成立项目施工组织机构 若有幸我单位中标,在本工程承建中,我们将选派优秀的技术治理干部和专业施工队伍,组织强有力的治理班子,成立“XXX年度丹江口库区及上游水土保持综合治理工程项目部”。以精湛的技术、精良的设备投入该工程的施工,采纳科学有效的措施,克服施工场地区段较分散、分布面广、工程量小等诸多不利的因素,保质保量完成本工程施工任务。 项目组织机构框图 二、项目部要紧负责人职责及各部门职能 项目经理:代表单位负责本工程合同责任的全面履行,实施对本项目的全面治理,负责项目的行政、技术、财务和施工等各项治理工作,为本项目的治理核心。
技 术 工 程 质 检 安 全 材料设备财务后勤
土石方施工混凝土施工砌筑施工队 安装施工队 综合施工队 设备修理站
技术负责项目经理 技术负责人:协助项目经理负责所有技术与质量安全治理工作。 项目经理部共设六个部门,各部门职责如下: 1、技术组:负责项目部的施工技术、打算与方案;工程施工治理测量、统计与计量;图纸设计、竣工资料的整理、技术资料的保管。 2、质检组:负责工程质量的检测、验收、试验与操纵。 3、工程组:负责整个工程的现场施工。 4、安全组:负责安全生产的治理、监督及工地治安工作。 5、材料设备组:材料采购、运输、保管、发放;机械设备采购、运输、保养、维修等工作。 6、财务后勤组:负责项目的财务治理,包括工程款单编制、报送;所需材料、配件的采构与供应;机电设备的治理、维修、保养;项目部的后勤行政治理,包括接待、医务、炊事、营地治理等。 三、项目部要紧治理人员组成及职责 1、项目部要紧治理人员组成 项目部治理机构由项目领导层、专业技术层和劳务层组成,项目部治理层的项目经理由我单位具有水利水电工程二级建筑师资格、同时有从事类似工程施工治理经验的人员担任。项目技术负责人由我公司具有多年从事水利水电及水土保持施工经验的高级工程师担任。项目部专业技术层负责人员均由我单位具有多年从事相关工作经验,并有相关资质证书的人员担任。公司拟派往本次招标工程项目部的要紧治理人员情况详见下表。 项目部治理人员要紧职责表 岗位 要紧职责范围
项目经理 全面贯彻上级方针和目标,全面负责本项目打算、质量、进度、安全、成本、文明。 技术负责人 负责施工过程中的图纸自审和会审、技术交底、进度打算以及现场治理。
施工员 负责工程项目的施工进度和施工质量,对技术负责人和幢号施工员针对钢筋班组提出来的有关问题负责落实整改并监督实施完成。
质检员 负责现场的全面质量操纵工作。 安全员 负责对施工现场的安全、作业环境等方面的治理。 材料员 做好现场材料备、收、管、用、算五个方面的工作。 资料员 负责本合同段工工程资料、图纸的收集,整理督促,归档工作。 四、施工队伍安排及任务划分 依照工程特点,项目部劳务层中技工可从我公司抽派,普工本着属地聘用的原则,就地使用当地剩余劳动力。项目部治理机构下属的要紧施工队伍为:土石方施工队、混凝土施工队、砌筑施工队、安装工程施工队、综合施工队及设备修理队。其要紧承担任务分不为: ⑴土石方施工队:承担本合同工程所有土石方的开挖、回填夯实、土方清运及临时道路的施工任务。 ⑵混凝土施工队:承担本合同工程所有混凝土支模、浇筑等施工任务。 ⑶砌筑施工队:承担本合同工程中所有浆砌石、干砌石、砌砖等砌筑施工任务。 ⑷安装施工队:承担本合同工程中所有安装工程的施工任务。 ⑸综合施工队:承担本合同工程开工前临时棚房的搭建、拆除;放线打桩及洒灰;施工中的养护及其它临时交办的施工任务。 ⑹设备修理队:承担工程施工中所有设备的检修及保养任务。 几个施工队下设机械班、砌石班、钢筋班、模板班、砼班、水电班、机电设备安装班、金属结构安装班等八个重要班组,该班组由项目部依照施工任务实际情况及工序进行调整,以保证相互配合,相互协调,确保该工程保质保量的顺利完成。 五、组织治理措施 为加强施工治理,项目经理将采取措施,以启发调动全体职职员作、生产的自觉性与积极性,保持良好的秩序,确保优质高效的完成全同规定的施工任务,要点如下: 1、制定严格的治理制度,实行命令式生产指挥模式,令行禁止,纪律严明。 2、制定明确的岗位经济责任制,使每位职员的工作成果与工资收入紧密挂钩,奖勤罚懒,赏罚分明。 六、组织机构的启动 依照本工程各方面情况及工程建设特点,有针对性的组建项目班子,同时人选一旦通过甲、乙双方确认,全班人选将处于启动状态,未进场之前可依照设计要求积极为本工程做好开工前的预备工作(材料、机械、技术等预备工作与策划工作)。 依照项目经理部的工作实际,具体明确每个项目治理人员的责、权、利,使全体治理人员有条不紊、忙而有绪地开展工作,从而较大幅度提高项目经理的工作效率,有效促进治理整体实力强化,使项目经理部治理体系有更多的精力和时刻来分析运筹各种复杂的治理局面,做到项目整体下活一盘棋,充分发挥每个棋子的作用,同时决策有的放矢,成竹在胸,不打无把握之仗,无预备之仗。 以制定的各项目治理制度来指导、督促、规范每个治理人员的工作质量、效率。变“人治理人”、“人盯人”为“制度治理人”,做到项目治理“有章可循,违章必纠”,如此形成军令如山,赏罚分明的治理模式。 我公司项目治理一直将工程的社会效益看重于经济效益,将项目职业道德作为专项考核制度,并在项目治理中大力提倡和推广,我们将一如既往地实行这一制度,以赢得客户的信任及市场的回报。 具体做法是把项目施工职业道德的具体含义,标准分降落实到项目每个治理人员和操作人头上并与他们的收入挂勾,形成了自觉抵制施工质量和材料质量上的以次充好、偷工减料、弄虚作假等不良行为的企业文化,施工质量做到业主与监理是否在场都一个样,让业主和用户放心享受精品工程的高品质使用价值。 七、组织机构高效运作保障措施
