2019二级建造师市政实务讲义
- 格式:ppt
- 大小:1.25 MB
- 文档页数:75
2019年二级建造师《市政公用工程管理与实务》★精华讲义2K310000 市政公用工程施工技术2K311000 城镇道路工程2K311010 城镇道路工程结构与材料1.2.3.4.5.6.7.【理解定义会分大小】(P9) 2K311020 城镇道路路基施工8.施工特点:露天作业,受自然条件影响大;在工程施工区域内的专业类型多、结构物多、各专业管线纵横(P9)9.【地下工程施工基本原则】(P10)10.填土路基施工要点【掌握各工序要点】11.)12.(P11)15.法。
(P13)16.不同路基处理方法的适用。
【重点为表2K311023】(P13—P14)2K311030 城镇道路基层施工17.常用的几种无机结合料基层的特点及其适用范围。
【多以客观题形式考查】(P15)18.19.(P15-16)2K311040 城镇道路面层施工【把握施工中的技术要点,关键词】20.(1摊铺速度宜在2~6m/min的范围内。
(2)铺筑层厚度、气候条件及下卧层表面温度。
(P19)【注意数字考查】(P26)城市桥梁工程2K31201024.P27)25.(P27)(1(2(3(426.桥梁按不同方式的分类(P28)27.28.热轧钢筋接头的规定;29.钢筋接头设置规定【以客观题为主】(P30)30.模板、支架和拱架的安装和拆除规定【重点记忆】(P33)(P34)(2)放张顺序应符合设计要求,设计未规定时,应分阶段、对称、交错地放张。
(P34)33. 后张法预应力施工:【重点掌握后张法中张拉与孔道压浆施工要点】(P35-P37)35.预应力施工所用锚具的验收规定(P40)2K312020 城市桥梁下部结构施工36.围堰高度应高出施工期间可能出现的最高水位 (P41)37.各类围堰适用范围及施工要点:1.土围堰;2.土袋围堰;3. 4.套箱围堰【对比记忆】(P42)40.吊运方案【注意结合案例考查安全问题】(P49)41.吊运要求:(1)构件移运、吊装时的吊点位置应按设计规定或根据计算决定。

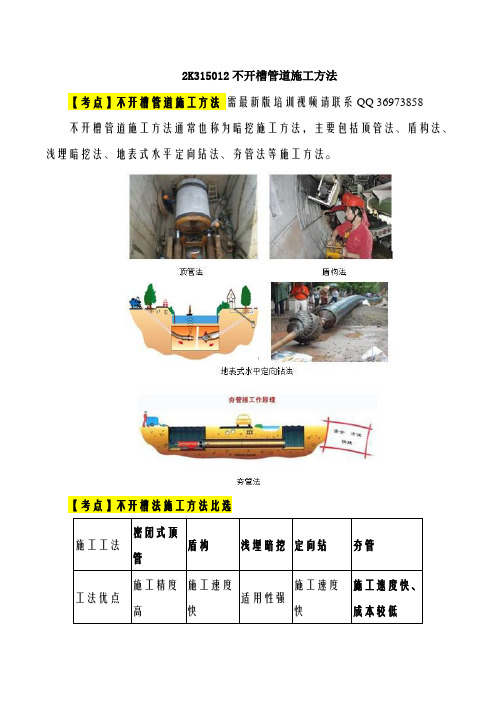

2K315012不开槽管道施工方法
【考点】不开槽管道施工方法需最新版培训视频请联系QQ 36973858
不开槽管道施工方法通常也称为暗挖施工方法,主要包括顶管法、盾构法、浅埋暗挖法、地表式水平定向钻法、夯管法等施工方法。
【考点】不开槽法施工方法比选
【考点】设备施工安全有关规定
(1)施工设备、主要配套设备和辅助系统安装完成后,应经试运行及安全性检验,合格后方可掘进作业。
(2)操作人员应经过培训,掌握设备操作要领,熟悉施工方法、各项技术参数,考试合格方可上岗。
(3)采用起重设备或垂直运输系统规定:
1)起重设备必须经过起重荷载计算;
2)使用前应按有关规定进行检查验收,合格后方可使用;
3)起重作业前应试吊;需最新版培训视频请联系QQ 36973858
4)严禁超负荷使用;
5)工作井上、下作业时必须有联络信号。
(4)所有设备、装置在使用中应按规定定期检查、维修和保养。
2K315013砌筑沟道施工要求
一般规定:
(1)砌筑前砌块(砖、石)应充分湿润;砌筑应采用满铺满挤法。
砌体应上下错缝、内外搭砌、丁顺规则有序。
(2)砌筑结构管渠宜按变形缝分段施工,砌筑施工需间断时,应预留阶梯形斜槎。
【考点】砌筑施工要点
1.砖砌拱圈
(1)砌筑应自两侧向拱中心对称进行,灰缝匀称,拱中心位置正确;灰缝砂浆饱满严密。
(2)应采用退槎法砌筑,每块砌块退半块留槎,拱圈应在24h内封顶。
2.圆井砌筑【2016单】
(1)排水管道检查井内的流槽,宜与井壁同时进行砌筑。
(2)砌块应垂直砌筑;。

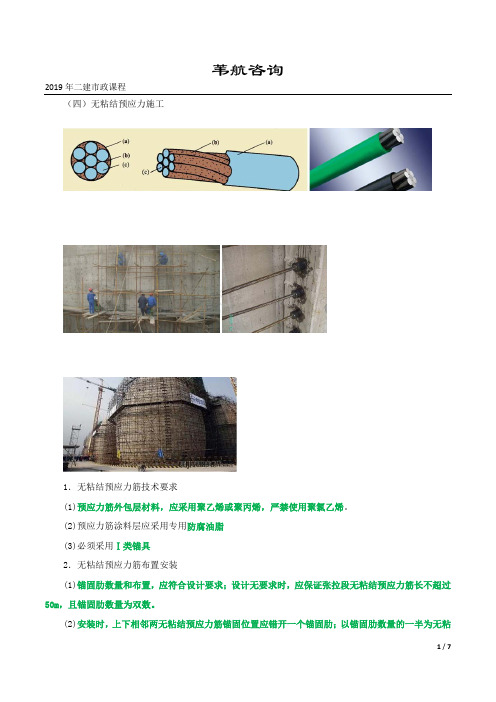

苇航咨询2019年二建市政课程(四)无粘结预应力施工1.无粘结预应力筋技术要求(1)预应力筋外包层材料,应采用聚乙烯或聚丙烯,严禁使用聚氯乙烯。
(2)预应力筋涂料层应采用专用防腐油脂(3)必须采用Ⅰ类锚具2.无粘结预应力筋布置安装(1)锚固肋数量和布置,应符合设计要求;设计无要求时,应保证张拉段无粘结预应力筋长不超过50m,且锚固肋数量为双数。
(2)安装时,上下相邻两无粘结预应力筋锚固位置应错开一个锚固肋;以锚固肋数量的一半为无粘结预应力筋分段(张拉段)数量;每段无粘结预应力筋的计算长度应考虑加入一个锚固肋宽度及两端张拉工作长度和锚具长度。
(3)应在浇筑混凝土前安装、放置;浇筑混凝土时,严禁踏压、撞碰无粘结预应力筋、支撑架以及端部预埋件。
(4)无粘结预应力筋不应有死弯,有死弯时必须切断。
(5)无粘结预应力筋中严禁有接头。
3.无粘结预应力筋张拉(1)张拉段无粘结预应力筋长度小于25m时,宜采用一端张拉;张拉段无粘结预应力筋长度大于25m而小于50m时,宜采用两端张拉;张拉段无粘结预应力筋长度大于50m时,宜采用分段张拉和锚固。
(2)安装张拉设备时,对直线的无粘结预应力筋,应使张拉力的作用线与预应力筋中心重合;对曲线的无粘结预应力筋,应使张拉力的作用线与预应力筋中心线末端重合。
4.封锚要求(1)凸出式锚固端锚具的保护层厚度不应小于50mm;(2)外露预应力筋的保护层厚度不应小于50mm;(3)封锚混凝土强度等级不得低于相应结构混凝土强度等级,且不得低于C40。
(五)混凝土施工(1)钢筋(预应力)混凝土水池(构筑物)是给水排水厂站工程施工控制的重点。
对于结构混凝土外观质量、内在质量有较高的要求,设计上有抗冻、抗渗、抗裂要求。
对此,混凝土施工必须从原材料、配合比、混凝土供应、浇筑、养护各环节加以控制,以确保实现设计的使用功能。
(3)混凝土浇筑后应加遮盖洒水养护,保持湿润不少于14d。
洒水养护至达到规范规定的强度。
2K311011城镇道路分类(一)2K310000市政公用工程施工技术2K311000城镇道路工程2K311010 城镇道路工程结构与材料2K311011 城镇道路分类一、城镇道路分级按道路在道路网中的地位、交通功能及对沿线服务功能等,将城镇道路分为四个等级:(1)快速路——完全为交通功能服务,是解决城市大容量、长距离、快速交通的主要道路。
(应中央分隔、全部控制出入;单向设置不应少于两条车道。
)(2)主干路——以交通功能为主,为连接城市各主要分区的干路,是城市道路网的主要骨架。
(3)次干路——是城市区域性的交通干道,以集散交通的功能为主,兼有服务功能,结合主干路组成干路网。
(4)支路——为次干路与居住小区、工业区、交通设施等内部道路的连接线路,解决局部地区交通,以服务功能为主。
二、城镇道路技术标准我国城镇道路分类及主要技术指标表2K311011-1等级设计车速(km/h)双向机动车道数(条)机动车道宽度(m)分隔带设置横断面采用形式设计使用年限(年)快速路60~100≥4 3.50~3.75必须设双、四幅路20主干路40~60≥4 3.25~3.50应设三、四幅路20次干路30~502~4 3.25~3.50可设单、双幅路15支路20~402 3.25~3.50不设单幅路10~15【提示】每年考试中前几道选择题中必考考点,道路基本分类,要求掌握各等级道路的名称及其对应特点,四类等级道路在交通功能和服务功能存在一定的渐变趋势,属于必拿分考点。
2K311011城镇道路分类(二)三、城镇道路路面分类(一)按结构强度分类城镇道路路面等级和面层材料表 表2K311011-2路面等级面层材料设计使用年限(年)适用范围水泥混凝土30高级路面沥青混凝土、沥青碎石15城镇快速路、主干路、次干路、支路、城市广场、停车场沥青贯入式碎(砾)石10次高级路面沥青表面处治8城镇支路、停车场(1)高级路面——强度高、刚度大、稳定性好。
二级建造师《建筑工程管理与实务》考点精讲讲义全建筑构造要求【摘要】第一章建筑工程技术要求【知识导图】第一节建筑构造要求一、民用建筑构造要求(一)民用建筑的分类(2014单;2015单、多;2017年单)建筑物通常按其使用性质分为民用建筑和工业建筑两大类。
民用建筑可分为居住建筑(住宅、公寓、宿舍等)和公共建筑(图书馆、车站、办公楼、电影院、宾馆、医院等)。
(1)住宅建筑按层数和高度分类:1~3层为低层住宅,4~6层为多层住宅,7~9层为中高层住宅,10层及10层以上或高度大于27m为高层住宅。
(2)除住宅建筑之外的民用建筑高度不大于24m者为单层和多层建筑,大于24m者为高层建筑(不包括高度大于24m的单层公共建筑)。
建筑高度大于100m的民用建筑为超高层建筑。
(3)按建筑物主要结构所使用的材料分类可分为:木结构建筑、砖木结构建筑、砖混结构建筑、钢筋混凝土结构建筑、钢结构建筑。
【提示】在考试时,通常不会单单出现层数或者是高度一个条件来考查,往往是两个条件结合,例如:层数8层,高度为28m的住宅,属于高层住宅。
注意高度大于27m的住宅为高层住宅。
1.【2010年真题】某住宅建筑,地上层数为八层,建筑高度为24.300m,该住宅属()。
A.低层住宅B.多层住宅C.中高层住宅D.高层住宅【答案】C【解析】住宅建筑按层数分类:1~3层为低层住宅,4~6层为多层住宅,7~9层(高度不大于27m)为中高层住宅,10层及10层以上或高度大于27m为高层住宅。
除住宅建筑之外的民用建筑高度不大于24m者为单层和多层建筑,大于24m者为高层建筑(不包括高度大于24m的单层公共建筑)。
《建筑设计防火规范》GB50016-2014定义高层建筑为:建筑高度大于27m的住宅建筑和建筑高度大于24m的非单层厂房、仓库和其他民用建筑。
2.【2014年真题】按层数分类,地上十层的住宅属于()。
A.低层住宅B.多层住宅C.中高层住宅D.高层住宅【答案】D【解析】住宅建筑按层数和高度分类:1~3层为低层住宅,4~6层为多层住宅,7~9层(高度不大于27m)为中高层住宅,10层及10层以上或高度大于27m为高层住宅。
2K320040市政公用工程施工现场管理2K320041施工现场布置与管理【考点】施工现场的平面布置市政公用工程的施工平面布置图有明显的动态特性,必须详细考虑好每一步的平面布置及其合理衔接。
施工现场平面布置的内容(1)施工图上一切地上、地下建筑物、构筑物以及其他设施的平面位置。
(2)给水、排水、供电管线等临时位置。
(3)生产、生活临时区域及仓库、材料构件、机械设备堆放位置。
(4)现场运输通道、便桥及安全消防设施。
(5)环保、绿化区域位置。
(6)围墙(挡)与入口位置。
【考点】施工现场封闭管理1.封闭原因将施工现场与外界隔离,保护环境、美化市容、确保安全。
2.围挡(墙)【2014案】(1)施工现场围挡(墙)应沿工地四周连续设置,不得留有缺口。
(2)围挡的用材应坚固、稳定、整洁、美观,宜选用砌体、金属材板等硬质材料,不宜使用彩布条、竹笆或安全网等。
(3)施工现场的围挡一般应高于1.8m,在市区主要道路内应高于2.5m,且应符合当地主管部门有关规定。
3.大门和出入口(1)施工现场应当有固定的出入口,出入口处应设置大门。
(2)施工现场的大门应牢固美观,大门上应标有企业名称或企业标识。
(3)出入口处应当设置专职门卫保卫人员,制定门卫管理制度及交接班记录制度。
(4)施工现场的进口处应有整齐明显的“五牌一图”【2015案】1)五牌:工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产(无重大事故)牌、文明施工牌;工程概况牌内容一般应写明工程名称、主要工程量、建设单位、设计单位、施工单位、监理单位、开竣工日期、项目负责人(经理)以及联系电话。
2)一图:施工现场总平面图。
可根据情况再增加其他牌图,如工程效果图、项目部组织机构及主要管理人员名单图等。
4.警示标牌布置与悬挂(1)根据国家有关规定,施工现场入口处、施工起重机械、临时用电设施、脚手架、出入通道口、楼梯口、电梯井口、孔洞口、桥梁口、隧道口、基坑边沿、爆破物及有害危险气体和液体存放处等属于危险部位,应当设置明显的安全警示标志。
二级建造师市政公用工程管理与实务2K311020 城镇道路路基施工2K311021 城镇道路路基施工技术一、路基施工特点与程序(一)施工特点(1)尤其是旧路改造工程,交通压力极大,地下管线复杂,行车安全、行人安全及树木、构筑物等保护要求高。
(2019增)(2)路基施工以机械作业为主,人工配合为辅;采用流水或分段平行作业方式。
(三)基本流程1.准备工作(2)开工前,施工项目技术负责人应依据获准的施工方案向施工人员进行技术安全交底,强调工程难点、技术要点、安全措施:使作业人员掌握要点,明确责任。
——需要对全体施工人员进行交底,交底方式书面进行,并且要交底双方签字,并归档。
——所有专业施工前都需要进行交底,经常考核案例题目。
(4)施工前,应根据工程地质勘察报告,对路基进行天然含水量、液限、塑限、标准击实、CBR试验,必要时应做颗粒分析、有机质含量、易溶盐含量、冻胀和膨胀量等试验。
(2019增)补充释疑:击实试验是指用锤击实土样以了解土的压实特性的一种方法。
补充释疑:中文名加州承载比,全称CBR。
通常以材料抵抗局部荷载压入变形的能力来表征2.附属构筑物(1)涵洞(管)等构筑物可与路基(土方)同时进行,但新建的地下管线施工必须遵循“先地下,后地上”、“先深后浅”的原则。
二、路基施工要点(一)填土路基 当原地面高程低于设计路基标高时,需要填筑土方(即填方路基)(1)填方取土应不占或少占良田,尽量利用荒坡、荒地(2019增);路基填土不应使用淤泥、沼泽土、泥炭土、冻土、有机土及含生活垃圾的土;填土内不得含有草、树根等杂物,粒径超过100mm的土块应打碎。
(2)路基施工前,应排除原地面积水,清除树根、杂草、淤泥等。
应妥善处理坟坑、井穴,并分层填实至原地面高。
———清表(3)当原地面横坡陡于1 : 5时,应修成台阶形式,每级台阶宽度不得小于1.0m ,台阶顶面应向内倾斜。
(2019改)补充释疑:底面坡度过陡的话,你所填筑的土方不能稳定,容易产生滑移(也就是常说的滑坡),这对路基稳定是有害的,所以为了保证路基的整体强度稳定性,需要在原地面挖台阶,台阶的尺寸一般宽度不小于1米,高度不超过30cm,并且向内倾斜2%~3%的坡度,这样土体才更加稳定(4)从最低处起分层填筑,逐层压实。
2019年全国二级建造师职业资格考试《市政公用工程管理与实务》基础必学课(三)2K311022 城镇道路路基压实作业要求— 、路基材料与填筑填筑( 1 ) 填土应分层进行。
下层填土合格后,方可进行上层填筑。
路基填土宽度应比设计宽度宽500mm。
(两边儿各宽500,压路机压不倒)( 2 ) 对过湿土翻松、晾干,或对过干土均匀加水,使其含水量接近最佳含水量范围之内。
二、路基压实施工要点试验段目的1 ) 确定路基预沉量值。
2 ) 合理选用压实机具;选用机具考虑因素有道路不同等级、工程量大小、施工条件和工期要求等。
3 ) 按压实度要求,确定压实遍数。
4 ) 确定路基宽度内每层虚铺厚度。
5 ) 根据土的类型、湿度、设备及场地条件,选择压实方式。
路基下管( 1 ) 当管道位于路基范围内时,管顶以上500mm 范围内不得使用压路机。
( 2 ) 当管道结构顶面至路床的覆土厚度不大于500 mm时,应对管道结构进行加固。
路基压实( 1 ) 压实方法(式):重力压实(静压)和振动压实两种。
(2) 土质路基压实原则:“先轻后重、先静后振、先低后高、先慢后快,轮迹重叠。
”压路机最快速度不宜超过4km/h 。
( 3 ) 碾压应从路基边缘向中央进行,压路机轮外缘距路基边应保持安全距离。
( 4 )碾压不到的部位应采用小型夯压机夯实,防止漏夯,要求夯击面积重叠1/4〜1/3。
三、土质路基压实质量检査( 1 ) 主要检查各层压实度和弯沉值,不符合质量标准时应采取措施改进。
( 2 ) 路床应平整、坚实,无显著轮迹、翻浆、波浪、起皮等现象。
(3) 堤边坡应密实、稳定、平顺。
【例】城镇道路土质路基压实原则是()。
A.先轻后重B.先慢后快C.先静后振D.轮迹重叠E. 先高后低2K311023 岩土分类与不良土质处理方法(1) 含水量w: 土中水的质量与干土粒质量之比。
(2) 孔隙比e:土的孔隙体积与土粒体积之比。
(3) 孔隙率n:土的孔隙体积与土的体积之比。
