现浇连续箱梁施工方案技术交底
- 格式:ppt
- 大小:5.05 MB
- 文档页数:150

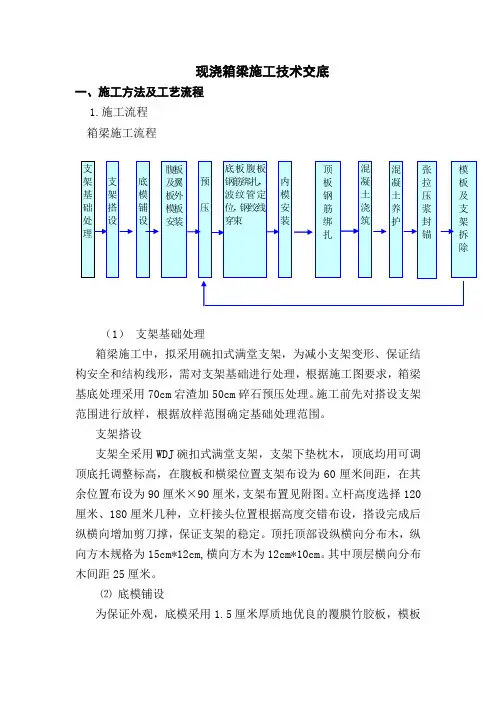

现浇箱梁施工技术交底一、施工方法及工艺流程1.施工流程箱梁施工流程(1) 支架基础处理箱梁施工中,拟采用碗扣式满堂支架,为减小支架变形、保证结构安全和结构线形,需对支架基础进行处理,根据施工图要求,箱梁基底处理采用70cm 宕渣加50cm 碎石预压处理。
施工前先对搭设支架范围进行放样,根据放样范围确定基础处理范围。
支架搭设支架全采用WDJ 碗扣式满堂支架,支架下垫枕木,顶底均用可调顶底托调整标高,在腹板和横梁位置支架布设为60厘米间距,在其余位置布设为90厘米×90厘米,支架布置见附图。
立杆高度选择120厘米、180厘米几种,立杆接头位置根据高度交错布设,搭设完成后纵横向增加剪刀撑,保证支架的稳定。
顶托顶部设纵横向分布木,纵向方木规格为15cm*12cm,横向方木为12cm*10cm 。
其中顶层横向分布木间距25厘米。
⑵ 底模铺设为保证外观,底模采用1.5厘米厚质地优良的覆膜竹胶板,模板分块拼装,钉装在底部分布木上,施工中需保证纵横向接缝在同一直(曲)线上,用模板底加设木片来消除相邻模板的高差,模板钉装完成后用液体玻璃胶水填塞模板接缝,防止混凝土浇筑中漏浆。
⑶腹板及翼板模板安装底模调整完毕后,安装腹板、翼板模板,模板采用覆膜竹胶板,施工前先由测量人员对腹板线条进行放样,根据放样结果在底模上定腹板位置并钉装板条加以固定,拼装加固腹板,后铺设翼缘模板。
⑷支架预压为消除基础变形和支架的非弹性变形及支架的不均匀下沉,保证结构线形和结构安全,并为预拱度设置提供依据,主体结构施工前需对支架进行预压,预压期限原则上以支架变形稳固12小时后即可结束,预压荷载为结构自重加临时施工荷载,一般为结构自重的1.1倍。
加载前需对支架基础顶、支架底和底模顶进行标高测量,测量位置设在支点、梁跨的1/6、1/3、1/2、2/3和5/6处,每点位横向均设3点。
加载物选用砂袋或水箱,加载顺序按混凝土浇筑次序分段分层进行,加载过程中需有安全人员值班,检查支架和分配木的支承情况。
施工技术交底现浇箱梁一、引言现浇箱梁是建筑工程中常用的一种结构形式,其具有承载能力强、刚度好、施工周期短等优点,被广泛应用于桥梁、地下室、地铁站等工程中。
施工技术交底是确保工程质量和安全的关键环节,本文将对现浇箱梁的施工技术进行交底,以确保施工过程安全、高效、质量可控。
二、施工准备1. 施工人员安排与培训:根据工程规模和施工难度,合理安排施工人员。
对于新手或没有相关经验的施工人员,应进行培训,熟悉工艺流程和施工要求。
2. 设备与材料准备:现浇箱梁施工需要使用各种设备和材料,如模板、脚手架、钢筋、混凝土等。
在施工前,要确保这些设备和材料准备齐全,并进行必要的检查和测试。
3. 环境清理与布置:施工现场需要保持整洁,并进行必要的环境清理和布置。
特别是施工区域周边的临时交通管理和施工安全警示标志的设置,要符合相关规定。
三、施工工艺1. 模板安装:根据设计要求和图纸进行模板的安装,模板的固定要牢固可靠。
温度变化对模板变形的影响要加以考虑,并及时进行调整。
同时,在模板安装之前,要对模板进行清理和表面涂抹防粘剂,以防止模板与混凝土粘结。
2. 钢筋安装与绑扎:按照设计要求和图纸进行钢筋的布置和绑扎。
钢筋的直径、间距和排布要满足设计要求,并进行必要的质量检查。
钢筋的连接点应采用可靠的连接方式,如焊接或扎钢丝捆扎。
3. 现场混凝土搅拌与浇筑:现场混凝土的搅拌和浇筑应按照相关要求进行。
混凝土的配合比要合理,搅拌时间要充分,保证混凝土的均匀性和流动性。
在浇筑过程中,要控制混凝土的流动速度和高度,避免出现堆积、漏浆和冲刷等现象。
4. 混凝土的养护与加固:在混凝土浇筑完成后,要及时进行养护措施。
这包括使用湿纱布或喷水保湿,以保持混凝土的湿度和温度。
在混凝土初凝和硬化阶段,要及时进行加固和处理裂缝,以确保箱梁的整体强度和稳定性。
四、施工安全措施1. 安全防护设施的设置:在施工现场设置必要的安全防护设施,包括警示标志、护栏、防护网等,确保施工现场的安全性。
现浇箱梁施工技术交底及施工方案一、施工技术交底1. 工程概况现浇箱梁是桥梁工程中常见的构件,主要用于横跨道路、河流等地方。
本次施工的箱梁长度为30米,宽度为2米,采用现浇施工方式。
2. 施工准备•材料准备:混凝土、钢筋、模板等•设备准备:搅拌机、起重机、模板支撑架等•人员组织:现场施工人员、安全保障人员等3. 施工工艺•钢筋加工:按照设计要求,对钢筋进行加工和组装•模板安装:将预制好的模板安装到指定位置•混凝土搅拌:在搅拌站进行混凝土的搅拌•现浇施工:将混凝土预制体运至箱梁模板内进行现浇施工•养护处理:完成浇筑后对箱梁进行养护处理,保证强度和质量二、施工方案1. 施工步骤步骤一:预备工作1.确定施工方案和技术要求2.对施工现场进行清理和平整3.检查施工材料和设备是否齐全步骤二:钢筋加工和模板安装1.按照设计要求对钢筋进行加工和组装2.将模板安装到箱梁位置并进行调整步骤三:混凝土搅拌和运输1.在搅拌站进行混凝土的搅拌2.将混凝土运至施工现场步骤四:现浇施工和养护处理1.将混凝土预制体运至箱梁模板内进行现浇施工2.完成浇筑后对箱梁进行养护处理2. 施工注意事项•施工过程中要加强安全管理,严格按照施工方案进行操作•注意施工现场的通风和照明,保证施工人员的安全•对施工材料和设备进行定期检查,确保施工质量3. 施工质量控制•钢筋的加工和组装要符合设计要求•混凝土的搅拌比例和质量要符合标准•现浇施工过程要保证混凝土均匀性和密实性以上是现浇箱梁施工技术交底及施工方案的相关内容,希望施工过程顺利进行,质量符合要求。
word格式文档项目三级技术交底记录表现浇箱梁三级技术交底一、施工准备1、施工技术准备施工前熟悉设计图纸,明白设计意图,图纸有疑问的及时与设计单位取得联系。
由第一驻地办结构、安全工程师会同一标段技术负责人对现场负责人、施工员、具体操作工人进行了现浇箱梁施工技术交底及安全交底,保证现场操作者能按设计规范要求施工。
做好职工上岗前各种质量、安全意识教育,保证工程开工的顺利进行。
2、材料准备开工前,对碎石、水泥等原材料进行取样检验,检验合格后方可进场,进场后按照规定的频率进行抽检,经监理工程师确认合格后方可用于本工程。
二、支架地基处理支架拼装前首先将原地面的软土清除干净,换填15cm厚石灰土,用压路机分层碾压密实并保持顶面水平,以满足承载力的要求。
对于桩基处系梁承台基坑要分层回填夯实,压实度达到90%。
泥浆池处,根据现场实际情况,将泥浆全部清理干净,泥浆底下50cm范围内的软土予以清除,换填石灰土并分层回填夯实,压实度需达到90%。
所有基础处理完以后,经检测合格并满足地基承载力要求后,在顶面再浇筑20cm厚C20混凝土。
基础四周设30×50cm排水沟,保持场内干燥。
三、支架搭设根据设计要求和工期安排,结合现场情况、交通状况,连续箱梁支架搭设采用满堂支架,通车道采用钢管型钢支架。
现浇梁支架搭设之前,首先清除地面杂物,做好支架地基处理和周围排水系统。
现浇梁施工之前进行支架超载预压,取得弹性变形、非弹性变形数值,根据变形数值设置预拱度。
跨越交通要道施工搭设过车门洞,门洞分上、下各两个行车道,钢管型钢梁式支架共设置4跨,单跨净宽5m,净高5.5m,立柱形式采用单排柱,两边双排柱加强稳定。
1、碗扣支架施工1.1铺设支架垫板地基处理完毕后,在处理好的地基上按照支架布置放样,铺设120mm×150mm方木,采用3cm厚的1:3水泥砂浆找平,并洒水养护,待砂浆达到一定强度后,进行支架搭设。
支架立杆底部设可调底座,底座底板尺寸12cm×12cm,丝杆最大露出长度不超过底托长度的1/3。
