钢筋焊接取样送检
- 格式:xls
- 大小:112.00 KB
- 文档页数:25

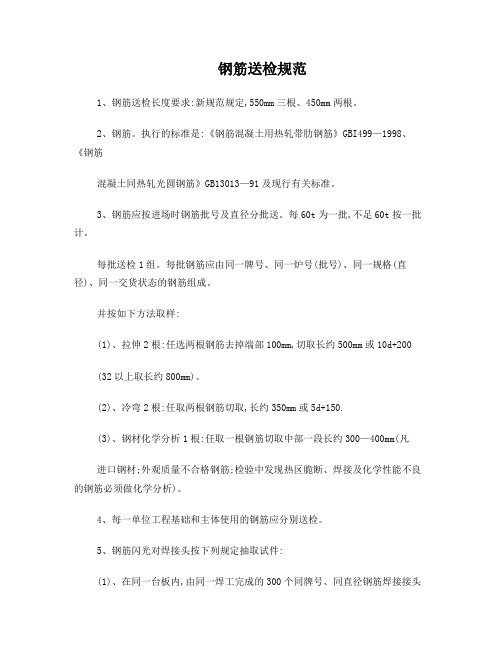

钢筋送检规范1、钢筋送检长度要求:新规范规定,550mm三根、450mm两根。
2、钢筋。
执行的标准是:《钢筋混凝土用热轧带肋钢筋》GBI499—1998、《钢筋混凝土同热轧光圆钢筋》GB13013—91及现行有关标准。
3、钢筋应按进场时钢筋批号及直径分批送。
每60t为一批,不足60t按一批计。
每批送检1组。
每批钢筋应由同一牌号、同一炉号(批号)、同一规格(直径)、同一交货状态的钢筋组成。
并按如下方法取样:(1)、拉伸2根:任选两根钢筋去掉端部100mm,切取长约500mm或10d+200(32以上取长约800mm)。
(2)、冷弯2根:任取两根钢筋切取,长约350mm或5d+150.(3)、钢材化学分析1根:任取一根钢筋切取中部一段长约300—400mm(凡进口钢材;外观质量不合格钢筋;检验中发现热区脆断、焊接及化学性能不良的钢筋必须做化学分析)。
4、每一单位工程基础和主体使用的钢筋应分别送检。
5、钢筋闪光对焊接头按下列规定抽取试件:(1)、在同一台板内,由同一焊工完成的300个同牌号、同直径钢筋焊接接头应作为一批。
当同一台板内焊接的接头数量较少,可在一周之内累计计算;累计仍不足300个接头时,应按一批计算。
(2)、力学性能试验时,应从每批接头中随机切取6个接头,其中3个做拉伸试验,3个做弯曲试验(弯曲点应打磨与母材平齐)。
6、钢筋电弧焊接接头按下列规定取样试件:(1)、在现浇混凝土结构中,应以300个同牌号钢筋、同型式接头作为一批;在房屋结构中,应在不超过两楼层中300个同牌号钢筋、同型号接头作为一批;不足300个时仍做一批。
(2)、在装配式结构中,可按生产条件,每批3个,做拉伸试验。
7、由渣压力焊接头按下列规定抽样试件。
(1)、在现浇钢筋混凝土多层结构中应以300个同牌号钢筋接头作为一批;在房屋结构中,应在不超过两楼层或施工区段中300个同牌号钢筋接头作为一批;当不足300个接头时仍应作为一批。
一、水泥物理性能试验1. 取样频率:同一水泥厂、同期出厂、同一出厂编号及同强度水泥(散装≤500吨/批、袋装≤200吨/批)。
2. 取样方法:随机在不同部位至少20袋水泥中均匀抽样经搅拌均匀后,取10㎏试样。
二、钢筋原材力学性能试验普通钢筋:1. 取样频率:同一生产厂家、同一炉批号、同一规格、级别、同一交货状态及同一进场时间≤60吨/批。
这里的取样为普通钢筋,普通钢筋是指不经过特殊成型加工的钢筋,通常使用冷轧或热轧工艺生产,普通钢筋一般为圆钢,而成型钢筋具有复杂的几何形状,如六角形、四边形、扁平形等2. 取样方法:每批任意选取两钢筋切取两条用于拉伸试验,两条用于冷弯试验为一组,长度按不同试验室的检测仪器定。
3、超过60t的部分,每增加40t(或不足40t的余数,增加一个拉伸试验试样和一个弯曲试验试样)成型钢筋:1、成型钢筋进场时,应抽取试件作屈服强度、抗拉强度、伸长率和重量偏差检验,检验结果应符合国家现行相关标准的规定。
对由热轧钢筋制成的成型钢筋,当有施工单位或监理单位的代表驻厂监督生产过程,并提供原材钢筋力学性能第三方检验报告时,可仅进行重量偏差检验。
2、重量偏差检查数量:同一厂家、同一类型、同一钢筋来源的成型钢筋,不超过30t为一批,每批中每种钢筋牌号、规格均应至少抽取1个钢筋试件,总数不应少于3个。
3、成型钢筋的外观质量和尺寸偏差应符合国家现行相关标准的规定。
检查数量:同一厂家、同一类型的成型钢筋,不超过30t为一批,每批随机抽取3个成型钢筋。
三、钢筋单、双面搭接焊及电渣压力焊试验1. 取样频率:在现浇钢筋混凝土结构中,应以300个同牌号钢筋、同型式接头作为一批;在房屋结构中,应在不超过二楼层中300个同牌号钢筋、同型式接头作为一批,当不足300个接头时,仍应作为一批。
2. 取样方法:每批随机切取3个接头为一组,长度按不同试验室的检测仪器定。
四、钢筋闪光对焊试验1. 取样频率:同一台班内、由同一焊工完成的300个同牌号、同直径钢筋焊接接头作为一批。
在做钢筋焊接的抗拉试验中,只要达到以下要求就应该评定该组焊接钢筋为合格:
1、三个热轧钢筋接头试件的抗拉强度均不得小于该牌号钢筋规定的抗拉强度;RRB400钢筋接头试件的抗拉强度均不得小于570N/mm2;
2、至少有两个试件断于烛缝之外,并应呈延性断裂。
当达到上述2项要求时,应评定该批接头为抗拉强度合格。
另外,当接头试件虽断于焊缝或热影响区,呈延性断裂,但其抗拉强度大于或等于钢筋规定抗拉强度的1.10倍时,可按断于焊缝或热影响区之外,呈延性断裂同等对待。
这是摘自《钢筋焊接及验收规程》(JGJ 18-2003)规范中的5.1.7条规定。
看到这么多,我都没有看到有哪一条规定焊接钢筋在抗拉后出现裂纹就算不合格,只是在5.4.2中有这么几条规定
5.4.2 电弧焊接头外观检查结果,应符合下列要求:
1 焊缝表面应平整,不得有凹陷或焊瘤;
2 焊接接头区域不得有肉眼可见的裂纹;
3 ……
4 ……
但在我们委外送检的焊接钢筋中,在抗拉后焊缝处出现细微裂纹,被他们评定为不合格,我始终闹不明白,为什么规范上没有的却被他们评定为不合格!。
钢筋实验取样长度标准(一)热轧钢筋1、组批规则以同一牌号、同一炉罐号、同一规格、同一交货状态,不超过60 吨为一批。
2、取样方法拉伸检验:任选两根钢筋切取。
两个试样,试样长500mm 。
冷弯检验:任选两根钢筋切取两个试样,试长度按下式计算:L=1.55*(a+d)+140mm式中: L—试样长度a—钢筋公称直径d—弯曲试验的弯心直径;按下表取用钢筋牌号 (强度等级 )HPB235( Ⅰ级 )HRB335HRB400HRB500公称直径 (mm)8 ~ 206 ~2528 ~506 ~2528 ~506 ~ 2528~ 50弯心直径 d1a3a4a4a5a6a7a在切取试样时,应将钢筋端头的 500mm 去掉后再切取。
(二) 低碳钢热轧圆盘条1、组批规则以同一牌号、同一炉罐号、同一品种、同一尺寸、同一交货状态,不超过60 吨为一批。
2、取样方法:拉伸检验:任选一盘,从该盘的任一端切取一个试样,试样长500mm 。
弯曲检验:任选两盘,从每盘的任一端各切取一个试样,试样长200mm 。
在切取试样时,应将端头的 500mm 去掉后再切取。
(三) 冷拔低碳钢丝1、组批规则甲级钢丝逐盘检验。
乙级钢丝以同直径 5 吨为一批任选三盘检验。
2、取样方法从每盘上任一端截去不少于 500mm 后,再取两个试样一个拉伸,一个反复弯曲,拉伸试样长 500mm ,反复弯曲试样长 200mm 。
(四) 冷轧带肋钢筋1、冷轧带肋钢筋的力学性能和工艺性能应逐盘检验,从每盘任一端截去 500mm 以后,取两个试样,拉伸试样长 500mm ,冷弯试样长 200mm 。
2、对成捆供应的 550 级冷轧带肋钢筋应逐捆检验。
从每捆中同一根钢筋上截取二个试样,其中,拉伸试样长 500mm ,冷弯试样长 250mm 。
如果,检验结果有一项达不到标准规定。
应从该捆钢筋中取双倍试样进行复验。
(五)钢筋焊接接头的取样A、取样规定 [ 根据《钢筋焊接及验收规程》(JGJ18-2003)]1、钢筋闪光对焊接头取样规定a 在同一台班内,由同一焊工完成的 300 个同牌号、同直径钢筋焊接接头应作为一批。
钢筋原材及焊接见证取样方案一、钢筋原材(包括建筑用圆盘条HPB235)1、组批规则以同一牌号、同一炉罐号、同一规格、同一交货状态,不超过60吨为一批。
2、取样方法拉伸检验:任选两根钢筋切取。
两个试样,试样长500mm。
冷弯检验:任选两根钢筋切取两个试样,试长度按下式计算:L=1.55*(a+d)+140mm式中:L—试样长度,a—钢筋公称直径,d—弯曲试验的弯心直径;按下表取用:二、电弧焊接头取样1、施工前应进行模拟试件的试验,当模拟试件试验结果不符合要求时,应进行复验。
复验应从现场焊接接头中切取,其数量和要求与初始试验相同。
2、在现浇混凝土结构中,应以300个同牌号、同型式接头作为一批;在房屋结构中,应在不超过二楼层中300个同牌号、同型式接头作为一批。
每批随机切取3个接头,做拉伸试验。
3、当试验结果有2个试件抗拉强度小于钢筋规定的抗拉强度,或3个试件均在焊缝或热影响区发生脆性断裂时,则一次判定该批接头不合格。
4、当试验结果有1个试件的抗拉强度小于规定值,或2个试件均在焊缝或热影响区发生脆性断裂时,其抗拉强度均小于钢筋规定抗拉强度的1.10倍时,应进行复检,复验时应双倍取样。
5、在同一批中如有几种不同直径的钢筋焊接接头,应在最大直径钢筋接头中切取3个试件。
6、本工程在每层楼取最大钢筋直径做一组试验。
三、电渣压力焊接头取样1、在焊接前,先做焊接试验,以确认工艺参数,制作三个拉伸试件,试验合格后方可正式施焊。
2、在现浇混凝土结构中,应以300个同牌号钢筋接头作为一批;在房屋结构中,应在不超过二楼层中300个同牌号钢筋接头作为一批。
不足300个接头仍应作为一批。
每批随机切取3个接头,做拉伸试验。
3、当试验结果有2个试件抗拉强度小于钢筋规定的抗拉强度,或3个试件均在焊缝或热影响区发生脆性断裂时,则一次判定该批接头不合格。
4、当试验结果有1个试件的抗拉强度小于规定值,或2个试件均在焊缝或热影响区发生脆性断裂时,其抗拉强度均小于钢筋规定抗拉强度的1.10倍时,应进行复检,复验时应双倍取样。
钢筋、焊接件及连接件的取样(一)热轧钢筋1、组批规那么以同一牌号、同一炉罐号、同一规格、同一交货状态,不超过60吨为一批。
2、取样方法拉伸检验:任选两根钢筋切取。
两个试样,试样长500mm。
冷弯检验:任选两根钢筋切取两个试样,试长度按下式计算:L=1.55*(a+d)+140mm式中:L—试样长度a—钢筋公称直径d—弯曲试验的弯心直径;按下表取用钢筋牌号(强度等级) HPB235(Ⅰ级) HRB335 HRB400 HRB500公称直径(mm) 8~20 6~25 28~50 6~25 28~50 6~25 28~50弯心直径d 1a 3a 4a 4a 5a 6a 7a在切取试样时,应将钢筋端头的500mm去掉后再切取。
(二)低碳钢热轧圆盘条1、组批规那么以同一牌号、同一炉罐号、同一品种、同一尺寸、同一交货状态,不超过60吨为一批。
2、取样方法:拉伸检验:任选一盘,从该盘的任一端切取一个试样,试样长500mm。
弯曲检验:任选两盘,从每盘的任一端各切取一个试样,试样长200mm。
在切取试样时,应将端头的500mm去掉后再切取。
(三)冷拔低碳钢丝1、组批规那么甲级钢丝逐盘检验。
乙级钢丝以同直径5吨为一批任选三盘检验。
2、取样方法从每盘上任一端截去不少于500mm后,再取两个试样一个拉伸,一个反复弯曲,拉伸试样长500mm,反复弯曲试样长200mm。
(四)冷轧带肋钢筋1、冷轧带肋钢筋的力学性能和工艺性能应逐盘检验,从每盘任一端截去500mm以后,取两个试样,拉伸试样长500mm,冷弯试样长200mm。
2、对成捆供给的550级冷轧带肋钢筋应逐捆检验。
从每捆中同一根钢筋上截取二个试样,其中,拉伸试样长500mm,冷弯试样长250mm。
如果,检验结果有一项达不到标准规定。
应从该捆钢筋中取双倍试样进展复验。
〔五〕钢筋焊接接头的取样A、取样规定[根据?钢筋焊接及验收规程?(JGJ18-2003)]1、钢筋闪光对焊接头取样规定a 在同一台班内,由同一焊工完成的300个同牌号、同直径钢筋焊接接头应作为一批。
2024年见证取样送检制度第一条,本制度基于《建设工程监理规范》与《房屋建筑工程市政基础设施工程实行见证取样和送检的规定》制定。
第二条,所有工程的见证取样送检监理工作应遵循本制度。
第三条至第七条,本制度中的见证取样送检指在项目监理机构的见证人员监督下,由承包单位的指定取样人在现场取样,并送至具备相应资质的检测单位进行检测。
见证人员由总监理工程师指定的专业监理工程师担任,并书面通知施工单位和检测单位。
取样人由承包单位选派,经项目监理机构审查合格。
项目监理机构需对承担试验的检测单位进行实地考察和审核,包括其资质、设备、管理制度、试验人员资格及本工程试验项目等。
第八条,项目监理机构需将审核合格的送检单位及见证人员报负责本项目的质量监督机构备案并获得认可,同时在质量监督机构备案。
第九条,在施工过程中,项目监理机构的指定见证人员应对施工现场的取样和送检过程进行见证。
第十条,取样的样品由承包单位装箱,见证人员加封。
试样或其包装上应标明工程信息、取样信息、样品名称和数量,并由见证人员和取样人员签字。
见证人员应制作并归档见证记录。
第十一条,送检时,应由送检单位填写“委托送检单”,项目监理机构在单据上盖“见证取样”专用章,见证人员和送检人员签字确认。
第十二条,见证取样的频率遵循国家或地方主管部门的规定,若施工承包合同中有明确规定的,按合同执行。
第十三条,以下试块、试件和材料必须实施见证取样送检:1. 用于承重结构的混凝土试块;2. 用于承重墙体的砌筑砂浆试块;3. 用于承重结构的钢筋及连接接头试件;4. 用于承重结构的砖和混凝土小型砌块;5. 用于拌制混凝土和砌筑砂浆的水泥;6. 用于承重结构的混凝土中使用的添加剂;7. 地下、屋面、厕浴间使用的防水材料;8. 国家规定必须实行见证取样送检的其他试块、试件和材料。
2024年见证取样送检制度(二)1. 钢筋:源自同一制造商、同规格、同批次,且总量不超过60吨的同类型钢筋视为一批。
钢筋实验取样长度标准(一)热轧钢筋、组批规则160 吨为一批。
以同一牌号、同一炉罐号、同一规格、同一交货状态,不超过、取样方法2。
拉伸检验:任选两根钢筋切取。
两个试样,试样长500mm冷弯检验:任选两根钢筋切取两个试样,试长度按下式计算:L=1.55*(a+d)+140mm—试样长度式中:L—弯曲试验的弯心直径;按下表取用—钢筋公称直径ad)HRB335HRB400HRB500Ⅰ级钢筋牌号(强度等级)HPB235(公称直径(mm)8 ~206 ~2528 ~506 ~2528 ~506 ~2528~50弯心直径d1a3a4a4a5a6a7a去掉后再切取。
在切取试样时,应将钢筋端头的500mm低碳钢热轧圆盘条) (二、组批规则160 吨以同一牌号、同一炉罐号、同一品种、同一尺寸、同一交货状态,不超过为一批。
、取样方法:2500mm 。
拉伸检验:任选一盘,从该盘的任一端切取一个试样,试样长200mm 。
弯曲检验:任选两盘,从每盘的任一端各切取一个试样,试样长去掉后再切取。
在切取试样时,应将端头的500mm冷拔低碳钢丝三()1、组批规则甲级钢丝逐盘检验。
乙级钢丝以同直径5 吨为一批任选三盘检验。
、取样方法2从每盘上任一端截去不少于500mm 后,再取两个试样一个拉伸,一个反复弯曲,拉伸试样长500mm ,反复弯曲试样长200mm 。
(四) 冷轧带肋钢筋1、冷轧带肋钢筋的力学性能和工艺性能应逐盘检验,从每盘任一端截去500mm以后,取两个试样,拉伸试样长500mm ,冷弯试样长200mm 。
2、对成捆供应的550 级冷轧带肋钢筋应逐捆检验。
从每捆中同一根钢筋上截取二个试样,其中,拉伸试样长500mm ,冷弯试样长250mm 。
如果,检验结果有一项达不到标准规定。
应从该捆钢筋中取双倍试样进行复验。
(五)钢筋焊接接头的取样A、取样规定[ 根据《钢筋焊接及验收规程》(JGJ18-2003)]1、钢筋闪光对焊接头取样规定a 在同一台班内,由同一焊工完成的300 个同牌号、同直径钢筋焊接接头应作为一批。
人工挖孔桩的钢筋笼的单面搭接焊的送检问题
1、根据《钢筋焊接及验收规程》JGJ18-2012 第4.1.1条,单面焊属于电弧焊的一种焊接方法,按电弧焊接头取样送检;
2、根据《钢筋焊接及验收规程》JGJ18-2012 第4.1.3条,在钢筋工程焊接开工之前,参与该项工程施焊的焊工必须进行现场条件下的焊接工艺试验,应经试验合格后,方准予焊接生产;
注释:人工挖孔桩钢筋单面焊接施工之前必须进行钢筋焊接的工艺检测,取样要求:450mm~500mm 三根(福建省),检测费用:80-90元左右。
3、根据《钢筋焊接及验收规程》JGJ18-2012 第5.5.1条,电弧焊接头的质量检验,应分批进行外观质量检查和力学性能检验,并应符合下列规定:
1 、在现浇混凝土结构中,应以300个同牌号钢筋、同形式接头作为一批;在房屋结构中,应在不超过连续二楼层中300个同牌号钢筋、同形式接头作为一批;每批随机切取3个接头,做拉伸试验;
2 、在装配式结构中,可按生产条件制作模拟试件,每批3个,做拉伸试验;
3、钢筋与钢板搭接焊接头可只进行外观质量检查。
注:在同一批中若有3种不同直径的钢筋焊接接头,应在最大直径钢筋接头和最小直径钢筋接头中分别切取3个试件进行拉伸试验。
钢筋电渣压力焊接头、钢筋气压焊接头取样均同。
注释:人工挖孔桩钢筋笼纵向钢筋单面焊接按照300个同牌号钢筋、同形式接头作为一批取样,取样要求:450mm~500mm 三根(福建省),检测费用:80-90元左右。
序号单位工程名称分部工程名称单元工程名称工程部位规格电焊型式
1地面发电厂房工程进水段齿槽▽2.037~▽3.537m 厂房上游齿槽▽2.037~▽3.537m22电弧焊2地面发电厂房工程尾水段齿槽▽2.6~▽4.1m厂房下游齿槽▽2.6~▽4.1m25电弧焊25电弧焊28电弧焊25电弧焊28电弧焊
5闸室段(土建)左拦河闸坝工程横轴0+013.900~0+015.4004-6#闸段下游齿槽▽16.7~▽18.2m4~6孔下游齿槽▽16.6~▽18.2m
6闸室段(土建)左拦河闸坝工程横轴0-003.000~0-001.5004-6#闸段上游齿槽▽16.7~▽18.2m4~6孔上游齿槽▽16.6~▽18.2m22电弧焊25电弧焊28电弧焊
8闸室段(土建)左拦河闸坝工程横轴0-003.000~0+015.4004~6#坝段▽18.2~▽19.2m4~6底板▽18.2~▽19.2m22电弧焊
9闸室段(土建)左拦河闸坝工程横轴0-003.000~0-001.5007~9#坝段下游齿槽▽16.7~▽18.2m7~9孔下游齿槽▽16.6~▽18.2m10闸室段(土建)左拦河闸坝工程横轴0-003.000~0-001.5007~9#坝段上游齿槽▽16.7~▽18.2m7~9孔上游齿槽▽16.6~▽18.2m22电弧焊25电弧焊28电弧焊22电弧焊25电弧焊28电弧焊
13闸室段(土建)左拦河闸坝工程横轴0-003.000~0+015.4004~6#坝段▽19.2~▽20.2m4-6孔底板▽19.2~▽20.2m22电弧焊
14闸室段(土建)左拦河闸坝工程横轴0-003.000~0+015.4007-9#坝段▽18.2~▽19.2m7-9孔底板▽18.2~▽19.2m22电弧焊22电弧焊28电弧焊25电渣焊
25电弧焊
28电弧焊22电弧焊25电弧焊28电弧焊
18闸室段(土建)左拦河闸坝工程横轴0-003.000~0+015.4007-9#坝段▽19.2~▽20.2m7~9底板▽19.2~▽20.2m22电弧焊22电弧焊28电弧焊25电渣焊22电弧焊25电弧焊
电弧焊河源沥口电站钢筋焊接记录表22电弧焊左集水井▽-0.2~▽1.5m左集水井▽-0.2~▽1.5m厂房下半部右集水井▽-0.2~▽1.5m地面发电厂房工程34地面发电厂房工程厂房下半部右集水井▽-0.2~▽1.5m11地面发电厂房工程7基础混凝土浇筑:纵轴0±000.000+032.852横轴0-014.200~0+008.400▽3.537~▽5.037m厂房下半部廊道左半段基础混凝土浇筑:纵轴0-004.400~0+032.852横轴0+010.205~0+043.591▽1.5~▽2.7m厂房下半部12厂房下半段廊道右半段基础混凝土浇筑:纵轴0+032.852~0+070.104横轴0+010.205~0+043.591▽1.5~▽2.7m廊道底板右段▽1.5~▽2.7m廊道底板左段▽1.5~▽2.7m地面发电厂房工程地面发电厂房工程厂房进水段左段▽3.537~▽5.037m22地面发电厂房工程厂房下半部基础混凝土浇筑:纵轴0+032.852~0+065.704横轴0-014.200~0+008.400▽3.537~▽5.037m进水段右▽3.537~▽5.037m厂房下半部15厂房进水段左段▽5.037~▽6.037廊道左半段▽2.7~▽4.34m基础混凝土浇筑:纵轴0-004.400~0+032.852横轴0+010.205~0+043.591▽2.7~▽4.34m厂房下半段地面发电厂房工程地面发电厂房工程19基础混凝土浇筑:纵轴0±000.000~0+032.852横轴0-014.200~0+008.400 ▽5.037~▽6.037m1617厂房下半部地面发电厂房工程廊道右段▽2.7~▽4.34m基础混凝土浇筑:纵轴0+032.852~0+070.104横轴0+010.205~0+043.591▽2.7~▽4.34m
20尾水段左▽4.1~▽5.6m基础混凝土浇筑:纵轴0±000.000~0+032.852横轴0+026.515~0+060.525▽4.1~▽5.6m厂房下半部地面发电厂房工程28电弧焊22电弧焊25电弧焊28电弧焊
25电弧焊
28电弧焊22电弧焊25电弧焊28电弧焊22电弧焊25电弧焊28电弧焊22电弧焊25电弧焊28电弧焊22电渣焊25电渣焊
25电渣焊
28电渣焊22电弧焊25电弧焊28电弧焊22电渣焊25电渣焊
25电渣焊
28电渣焊22电渣焊25电渣焊28电渣焊22电渣焊25电渣焊28电渣焊
22电弧焊
25电弧焊22电渣焊25电渣焊28电渣焊22电渣焊25电渣焊28电渣焊22电渣焊25电渣焊28电渣焊22电渣焊25电渣焊28电渣焊22电渣焊25电渣焊
进水混凝土浇筑:1~2#机缝墩、中墩、边墩▽7.537~▽9.037m
35地面发电厂房工程厂房下半部29厂房下半部30283~4#进水段边墩、中墩、缝墩▽6.037~▽7.537m进水混凝土浇筑:3~4#机缝墩、中墩、边墩▽6.037~▽7.537m厂房下半部地面发电厂房工程地面发电厂房工程地面发电厂房工程地面发电厂房工程1~2#进水段边墩、中墩、缝墩▽7.537~▽9.037m271#、2#尾水段▽5.6~▽7.84m基础混凝土浇筑:纵轴0±000.000~0+032.852横轴0+026.515~0+060.525▽5.6~▽7.84m厂房下半部地面发电厂房工程253#、4#尾水段▽5.6~▽7.84m基础混凝土浇筑:纵轴0+032.852~0+065.704横轴0+026.515~0+060.525▽5.6~▽7.84m厂房下半部厂房下半部地面发电厂房工程24261~2#进水口边墩、中墩、缝墩▽6.037~▽7.537混凝土浇筑:1~2#机缝墩、中墩、边墩▽6.037~▽7.537m3~4#廊道处流道 ▽4.34~▽6.037m基础混凝土浇筑:纵轴0+032.852~0+065.704横轴0+007.400~0+022.015▽4.34~▽6.037m厂房下半部地面发电厂房工程20尾水段左▽4.1~▽5.6m纵轴0±000.000~0+032.852横轴0+026.515~0+060.525▽4.1~▽5.6m厂房下半部地面发电厂房工程地面发电厂房工程23尾水段右▽4.1~▽5.6m基础混凝土浇筑:纵轴0+032.852~0+065.704横轴0+026.515~0+060.525▽4.1~▽5.6m厂房下半部地面发电厂房工程2122厂房下半部廊道左半段▽4.34~▽6.037m基础混凝土浇筑:纵轴0±000.000~0+032.852横轴0+007.400~0+020.015▽4.34~▽6.037m进水段右▽5.037~▽6.037m 基础混凝土浇筑:纵轴0+032.852~0+065.704横轴0-014.200~0+008.400▽5.037~▽6.037m厂房下半部进水混凝土浇筑:3~4#机缝墩、中墩、边墩▽7.537~▽9.037m3~4#进水段边墩、中墩、缝墩▽7.537~▽9.037m厂房下半部34地面发电厂房工程厂房下半部36地面发电厂房工程厂房下半部33地面发电厂房工程32地面发电厂房工程地面发电厂房工程厂房下半部尾水段混凝土浇筑:3~4#机缝墩、中墩、边墩▽6.6~▽8.1m3~4#尾水段边墩、中墩、缝墩▽6.6~▽8.1m厂房下半部1~2#机进水段缝墩、中墩、边墩▽9.037~▽10.537m 3~4#机进水段缝墩、中墩、边墩▽9.037~▽10.537m1~2#机尾水段缝墩、中墩、边墩▽8.1~▽9.6m3~4#机尾水段缝墩、中墩、边墩▽8.1~▽9.6m
进水段混凝土浇筑:1~2#机缝墩、中墩、边墩▽9.037~▽10.537m
进水段混凝土浇筑:3~4#机缝墩、中墩、边墩▽9.037~▽10.537m
尾水段混凝土浇筑:1~2#机缝墩、中墩、边墩▽8.1~▽9.6m
尾水段混凝土浇筑:3~4#机缝墩、中墩、边墩▽8.1~▽9.6m
31地面发电厂房工程安装间、副厂房房建工程
安装间基础梁混凝土浇筑:横轴0+007.500~0+030.515纵轴0-008.200~0-022.800▽11.0~▽12.0m
安装间基础梁▽11.0~▽12.0m28电渣焊22电渣焊25电渣焊28电渣焊
22电弧焊
25电弧焊22电渣焊25电渣焊28电渣焊22电渣焊25电渣焊28电渣焊22电渣焊25电渣焊28电渣焊22电渣焊25电渣焊28电渣焊22电渣焊25电渣焊28电渣焊22电渣焊25电渣焊28电渣焊22电渣焊25电渣焊28电渣焊
46地面发电厂房工程厂房下半部进水口左侧墙A段底板混凝土浇筑:▽4.89~▽6.391m进水口左侧墙A段底板▽4.89~▽6.391m25电弧焊22电渣焊25电渣焊28电渣焊22电渣焊25电渣焊28电渣焊
49地面发电厂房工程厂房下半部进水口左侧墙B段底板混凝土浇筑:▽6.704~▽7.905m进水口左侧墙B段底板▽6.704~▽7.905m25电弧焊22电渣焊25电渣焊28电渣焊序号单位工程名称分部工程名称单元工程名称工程部位规格电焊型式
37地面发电厂房工程厂房下半部36地面发电厂房工程厂房下半部缝墩、中墩、边墩▽8.1~▽9.6m1~2#机进水段缝墩、中墩、边墩▽10.537~▽12.037m
3~4#机缝墩、中墩、边墩▽8.1~▽9.6m
进水段混凝土浇筑:1~2#机缝墩、中墩、边墩▽10.537~▽12.037m
1~2#机尾水段缝墩、中墩、边墩▽9.6~▽11.1m39地面发电厂房工程厂房下半部尾水段混凝土浇筑:
1~2#机缝墩、中墩、边墩▽9.6~▽11.1m
3~4#机进水段缝墩、中墩、边墩▽10.537~▽12.037m地面发电厂房工程厂房下半部进水段混凝土浇筑:1~2#机缝墩、中墩、边墩▽12.037~▽13.537m进水段混凝土浇筑:3~4#机缝墩、中墩、边墩▽10.537~▽12.037m1~2#机进水段缝墩、中墩、边墩▽12.037~▽13.537m44地面发电厂房工程厂房下半部进水段混凝土浇筑:3~4#机缝墩、中墩、边墩▽12.037~▽13.537m地面发电厂房工程厂房下半部进水段混凝土浇筑:1~2#机缝墩、中墩、边墩▽13.537~▽15.037m43安装间梁▽12.0~▽13.0m3~4#机进水段缝墩、中墩、边墩▽12.037~▽13.537m厂房下半部地面发电厂房工程地面发电厂房工程厂房下半部地面发电厂房工程厂房下半部尾水段混凝土浇筑:1~2#机缝墩、中墩、边墩▽11.1~▽12.6m1~2#机尾水段缝墩、中墩、边墩▽11.1~▽12.6m38安装间梁混凝土浇筑:横轴0+007.500~0+030.515纵轴0-008.200~0-022.800▽12.0~▽13.0m40
