汽机专业监理实施细则
- 格式:doc
- 大小:33.00 KB
- 文档页数:18

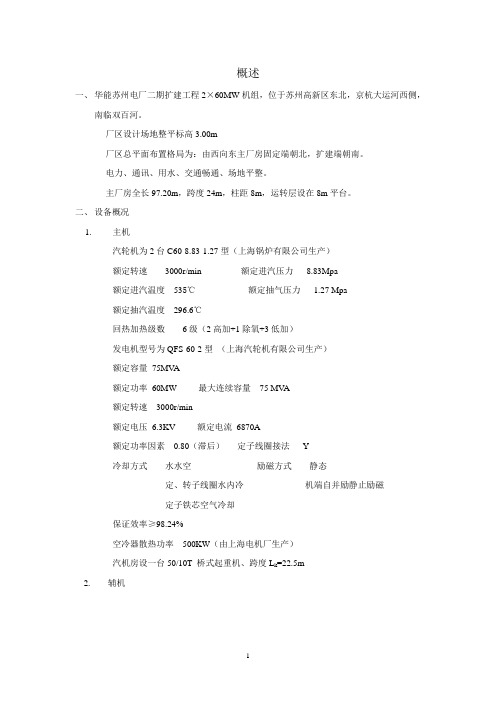

概述一、华能苏州电厂二期扩建工程2×60MW机组,位于苏州高新区东北,京杭大运河西侧,南临双百河。
厂区设计场地整平标高3.00m厂区总平面布置格局为:由西向东主厂房固定端朝北,扩建端朝南。
电力、通讯、用水、交通畅通、场地平整。
主厂房全长97.20m,跨度24m,柱距8m,运转层设在8m平台。
二、设备概况1.主机汽轮机为2台C60-8.83-1.27型(上海锅炉有限公司生产)额定转速3000r/min 额定进汽压力8.83Mpa额定进汽温度535℃额定抽气压力 1.27 Mpa额定抽汽温度296.6℃回热加热级数6级(2高加+1除氧+3低加)发电机型号为QFS-60-2型(上海汽轮机有限公司生产)额定容量75MV A额定功率60MW 最大连续容量75 MV A额定转速3000r/min额定电压6.3KV 额定电流6870A额定功率因素0.80(滞后)定子线圈接法Y冷却方式水水空励磁方式静态定、转子线圈水内冷机端自并励静止励磁定子铁芯空气冷却保证效率≥98.24%空冷器散热功率500KW(由上海电机厂生产)汽机房设一台50/10T 桥式起重机、跨度L k=22.5m2. 辅机3. 主要管道材料的选择根据有关规定、标准以及国产材料的生产情况,主要管道按以下原则选择:主蒸汽管道(540℃)采用12Cr1MoV;汽机外供汽管道采用20钢;各级回热抽汽管道采用20钢;高压给水管道采用20G钢;化学补充水管、取样加药管及仪表用压缩空气管采用不锈钢管;其它一般低压管道根据介质参数采用20号钢。
主蒸汽管道、高压给水管道、高加用汽管道等重要管道采用工厂化配管。
三、监理范围1.监理工程范围按监理委托合同和监理规划的要求,汽机专业监理工程范围如下:(1)汽机本体及其辅助管道、附件和辅助设备安装。
(2)汽机发电机及励磁机及其辅助设备安装。
(3)汽机房附属机械及辅助设备安装。
(4)全厂汽水管道安装。
(5)汽水管道非标部件的加工制作。
七台河电厂新建工程(2×350MW)汽机本体监理实施细则(第三版)审批:编制:黑龙江电力建设监理有限责任公司监理二部二零零一年十月二十二日监理细则第三版说明监理公司自2001年3月5日批准实施,已经过了8个月的实施过程。
对照国家电力公司《监理细则编写指导书》对监理工作的内容及范围的规定与要求,结合监理人员自检自查所发现存在的问题,有必要对第二版实施细则进行进一步修订,以达到监理服务的不断改进,才能满足业主的要求.修改状态目录1、工程概况2、编制监理细则的依据3、监理范围、监理目标与主要工作内容4、监理工作流程及主要监理措施5、监理记录表式1、工程概况七台河发电厂所用的发电设备是二台350MW机组,汽轮机和发电机是美国GE公司制造,汽轮机的形式是亚临界中间再热凝汽式,单轴双缸两排汽,高中压合缸.主汽门前蒸汽压力16.67Mpa,538℃,额定背压0.0049Mpa,额定转数3000转/分,转向从汽轮机向发电机看是逆时针.汽轮机共27级,高压缸9级,中低缸6级,低压缸12级。
汽轮机叶轮最大直径3871mm,汽轮发电机总长31814mm,汽机本体总重529吨。
额定负荷时主汽流量1054。
8t/h,再热蒸汽压力,3.97Mpa,温度热段541℃,冷段336℃,额定功率下热耗7825KJ/kw.h。
润滑油系统中有主油泵通过射油器,交直流油泵做为备用油泵,调速系统采用抗燃油。
调节控制系统:DEH,机组允许频率波动:48.5~50。
5HZ。
2、编制监理细则的依据2。
1、七台河电厂新建工程监理规划98版.2。
2、电力建设施工及验收技术规范汽机篇1992-06—23发布。
2.3、火电施工检验及评定标准汽轮机篇1998年版1998—03-10发布。
2.4、七台河发电厂工程合同文件2*350MW燃煤机组汽轮机部分第1A卷第1—4册第1B卷第1-6册3、监理范围、监理目标与主要工作内容3。
1、监理范围3。
1.1、汽机本体低压缸安装3。
汽机监理实施细则编制人:审核人:山东华能建设项目管理有限公司项目监理部编制日期:2015年08月14日监理方案审阅会签表目录一、目的作用 (4)二、编制依据 (4)三、工程概况 (4)四、专业特征 (4)五、质量控制 (5)六、投资控制 (10)七、进度控制 (11)八、安全控制 (11)九、汽机安装阶段专业监理工程师质量控制范围 (12)一、目的和作用1.1为了认真贯彻执行监理规划的内容和要求,使监理工作达到预期的目的,确保建设工程质量目标和进度目标的实现编制本细则。
1.2本细则为汽机专业监理工程师明确在汽机安装阶段质量控制,进度控制,所从事的活动的具体内容和方法步骤,规范了质量验收程序及关键部位确认的基本方法。
二、.编制依据2.1工程设计文件资料2.2《工程委托监理合同》、《建筑施工承包合同》2.3《工程监理规划》2.4山东电力建设质量监督中心站《电力建设工程质量监督典型大纲》2.6《电力建设施工及验收技术规范》2.7《火电施工质量检验及评定标准》(汽轮机篇)(管道篇)2.8《电力建设安全工作规程》(火力发电厂部分DL5009.1-2006)2.9《建设工程安全生产管理条例》2.10《中华人民共和国建筑法》2.11《建设工程质量管理条例》三、工程概况工程名称:国能彭泽生物发电工程工程规模:总投资:计划工期:3.2工期目标:3.3质量目标:合格工程。
3.4投资目标:对授权监理范围内的工程投资控制在合理的投资限额内。
四、专业特征4.1汽轮机济南汽轮发电机厂型号:N30-8.83/535型,高温高压、单缸、单轴、凝汽式汽轮机。
额定功率(不含励磁功率,下同): 30MW额定转速: 3000r/ min主蒸汽阀前主蒸汽额定压力: 8.83MPa主蒸汽阀前主蒸汽额定温度: 535℃主蒸汽额定流量: 115t/h额定抽气压力: 0.328MPa额定抽气量: 45.5t/h冷却水温:设计:20℃最高:33℃背压: 5.00/11.8KPa额定转速: 3000r/min旋转方向:从机头向发电机端看为顺时针冷凝器NQ25:冷却面积2500㎡4.2发电机济南发电设备厂。
编号:AQ-JS-05090( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑汽机专业监理实施细则Implementation rules of steam turbine professional supervision汽机专业监理实施细则使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。
一、工程概况:1、工程名称:锦州市生活垃圾及污泥焚烧发电项目汽机专业安装工程2、工程地点:锦州凌海市大凌河街道靠山村北沟3、工程规模:新建两台7.5MW汽轮发电机组4、质量标准:一次性验收合格,达标投产。
5、建设单位:锦州中科绿色电力有限公司6、监理单位:黑龙江省华宇电力工程监理有限公司7、设计单位:中国轻工业广州工程有限公司8、主要设备生产厂家:洛阳中重发电设备有限公司9、施工单位:四川省工业设备安装公司二、汽轮机组安装工程施工范围及内容:1、两台N7.5-3.43型汽轮机本体与两台QF-K7.5-2汽轮发电机本体安装工程。
2、两台汽轮机组油系统、汽机房内四大管道、辅助机械设备、空冷设备安装工程。
3、两台汽轮机组单机试运和系统调试工程。
三、监理工作范围:本工程监理工作范围,两台汽轮机组工程施工图纸会审、两台机组附属设备安装工程、使之达到两台机组全部施工投产发电为止,全过程质量控制,进度控制,投资控制,安全生产控制,合同管理,信息管理,及有关专业之间的协调工作。
四、监理内容:主厂房±0.00m设备布置发电机定子冷却水装置(空气冷却器)、给谁水泵、凝结水泵、射水泵及射水箱、低位水泵及水箱、高压油泵、交、直流润滑油油泵、冷油器、射水器、凝汽器及附属管道安装。
国能固镇生物发电1×30MW机组工程监理实施细则(汽机专业)安徽省电力工程监理有限公司国能固镇生物发电1×30MW机组项目监理部二0一0年七月总监理工程师编写人目录1、编制依据2、汽机专业工程的特点、难点及薄弱环节3、汽机专业监理工作重点4、汽机专业监理工作流程5、监理工作控制要点、目标6、监理工作方法及措施1、编制依据1.1已批准的国能固镇生物发电1×30MW机组项目《监理规划》1.2已批准的汽机专业施工组织设计1.3《电力建设施工质量验收及评价规程》第3部分(汽轮发电机组)1.4《火力发电工程建设标准强制性条文执行表格》1.5电力建设施工及验收技术规范(汽轮机机组篇)1.6电力建设施工及验收技术规范(管道篇)1.7本工程已批准的设计图纸及设计技术文件、设备制造厂提供的设备图纸和技术文件。
2、汽机专业工程的特点、难点及薄弱环节2.1汽机专业工程主要特点:本次工程安装一台青岛捷能汽轮机股份有限公司生产的N30-8.83型高温高压单缸单轴凝汽式汽轮发电机组。
汽轮机发电机组是火力发电厂的核心部位,又属重要隐蔽工程项目,安装工艺复杂,精密度要求高,测量数据繁多、间隙调整量大;润滑油、控制油油质要求高;辅助转动和压力设备多;高温高压管道多,管道内部清洁度要求高;小口径管道多,需二次设计;汽机专业安装施工中大型设备较多,如发电机静子就位、发电机穿转子、凝汽器组合就位,除氧器水箱就位等给安装施工带来一定的难度。
2.2由于土建工程的滞后,汽机房屋面断水、行车安装、零米地下设施影响汽轮发电机组及辅助设备和系统安装,按照机组10初发电目标留给汽机专业的安装时间只有两个多月,时间紧、任务重,给按期完成汽机专业主要节点带来不确定因素。
2.3从近期现场施工情况看,部分分包队伍技术力量薄弱、劳动力和机具资源与工程进度要求有一定差距,给工程质量、进度控制带来一定难度。
3、汽机专业监理工作重点3.1做好专业施工监理准备工作:施工准备是施工阶段安全、优质、高效的重要保证。
新疆楚星能源五星热电联产新建(2×150MW)工程汽机安装监理实施细则编制人:审核人:武汉星宇建设工程监理有限公司新疆楚星能源项目监理部2014年05月15日目录一、目的和作用 (1)二、工程概况 (1)三、汽机专业工程范围 (6)四、监理范围 (12)五、监理依据 (12)六、监理目标 (12)七、监理工作的主要内容 (13)八、监理方法及措施 (14)九、监理程序 (14)一、目的和作用1.为认真贯彻执行监理规划中提出的任务和要求,确保监理工作达到预定目标,保障工程的顺利施工,特编制本细则。
2.本细则规定了汽机专业监理人员在实现工程质量、进度、安全、投资目标中应做工作的具体内容、程序、措施和方法,提高工程监理水平,规范工程的监理行为。
以工程建设为中心,努力工作、精心监理,实现达标投产。
二、工程概况新疆楚星能源五星热电联产新建工程,为新建2×150MW超高压疑汽式汽轮发电机组,配2×540t/h超高压中间再热直流煤粉锅炉,总装机容量300MW,预留扩建条件。
设计单位为中南电力设计院,监理单位为武汉星宇建设工程监理有限公司,由湖北电建二公司负责施工。
1. 汽机参数制造厂:哈尔滨汽轮机厂有限公司型号:CZK150-13.24/0.245/535/535型式:超高压、一次中间再热、双缸双排汽、单轴、空冷式汽轮机。
额定功率: 150MW主蒸汽阀前主蒸汽额定压力: 13.24 MPa(a)主蒸汽阀前主蒸汽额定温度: 535℃主蒸汽额定流量: 540t/h再热蒸汽进汽阀前压力: 3.03 MPa(a)再热蒸汽进汽阀前温度: 535℃再热蒸汽流量: 457t/h直接空冷额定转速: 3000r/min旋转方向: 从汽机端向发电机端看为顺时针最终给水温度: 256.1℃2、热力系统1)机组按滑参数启停,定压或滑压运行设计。
除下列管道外,主汽、再热、主给水等管道均采用单元制。
●三抽:两台机组三抽蒸汽管道连接成蒸汽母管,供除氧器、化水、暖通用汽及燃油用汽。
七台河电厂新建工程(2×350MW)汽机调试监理实施细则(第二版)审批:编制:黑龙江电力建设监理有限责任公司监理二部二零零一年二月十六日第二版监理细则出版说明本监理细则实施一年多来,存在不妥之处,尤其对安全控制措施没有列入细则之内。
根据国家电力公司关于“监理细则编写指导书”要求,本次做了修改与完善,修改后做为第二版下发,从下发之日起,原汽机调试监理实施细则作废。
修改状态目录1、汽机岛主要热力系统及主要设备参数概述2、编制依据3、汽机调试质量目标及主要指标4、调试监理工作流程5、监理措施6、质量控制点与旁站监理项目7、调整试运记录1、汽机岛主要热力系统及主要设备参数概述1.1、汽机岛主要热力系统有:主蒸汽系统、再热冷热段、高压给水、凝结水、7级回热抽汽、辅助蒸汽、热网、循环水、闭式循环冷却水、疏放水、排汽等系统。
回热系统采用三高三低一除氧。
四大管道管材管件是GE公司供货,中低压管道管材、管件是GE公司反包给国内的厂商供货。
汽机岛的整个设计是GE公司负责,有极少部分是东北电力设计院设计,如:工业水、厂外循环水、胶球清洗等系统。
1.2、主要设备参数1.2.1、汽轮机汽轮机为亚临界一次中间再热凝汽式,单轴双缸两排汽、高中压合缸。
额定工况出力(保证出力) 352.75MW主汽门前蒸汽压力16.67Mpa主汽门前温度538℃额定凝结汽量634.71t/h额定工况热耗(保证)7825KJ/kwh额定背压0.0049Mpa1.2.2发电机发电机为静态励磁、水氢氢冷却系统。
额定功率352.75MW额定电压23kV额定功率因数COSΦ=0.85额定氢压0.414Mpa1.2.3、小汽轮机与给水泵小汽轮机为双汽源冷凝式,排汽入主机冷凝器,7级冲动式。
额定功率4664kW额定转速5000转/分低压进汽压力776.9Kpa低压进汽温度319℃高压进汽压力16,670Kpa高压进汽温度538℃给水泵流量741.6m3/h给水泵扬程20.63Mpa给水泵级数6级2、编制依据2.1、火电工程启动调试工作规定(1996年版)2.2、火电工程调整试运质量检验及评定标准(1996年版)2.3、调试合同(黑龙江电科院与发电公司1999年签订的调试合同)2.4、电力建设施工及验收技术规范(1992年版)2.5、火电机组达标投产考核标准(1998年版)及其相关规定2.6、工程监理制度汇编(黑龙江电力建设监理公司2000年版)2.7、调试监理规划(黑龙江电力建设监理公司2000年版)3、汽机调试质量目标及主要指标3.1、质量目标3.1.1、主机一次启动成功3.1.2、主机启动次数不超过3次3.1.3、高加按时正常投入3.1.4、连续满负荷时间大于96小时3.1.5、主机平均负荷率大于90%3.2、主要指标3.2.1、主机轴瓦振动不超过0.03mm3.2.2、发电机漏氢量(在0.4Mpa压力下)不超过17.78m3/d(标准状况)3.2.3、凝汽器真空≥93Kpa3.2.4、附机各泵轴瓦振动不超过0.05mm4、调试监理流程4.1、审查汽机调试方案。
汽轮机监理细则1. 引言本文档旨在为汽轮机监理提供具体的细则和指导,以确保汽轮机的正常运行和安全性。
汽轮机是一种重要的能源转换设备,任何问题都可能对生产和环境造成严重影响。
因此,监理人员必须遵循相关规定和程序,进行全面的监理,及时发现和解决问题。
2. 监理责任汽轮机监理人员的主要责任是确保汽轮机的设计、制造和安装符合相关法规和标准。
他们还需监督汽轮机的运行、维护和检修,确保设备的性能和安全性得到保障。
具体的监理责任包括:•对汽轮机系统进行全面监测和评估;•检查汽轮机的设计文件,确保其符合相关标准;•监督汽轮机的制造和安装过程,确保操作规范和安全性;•建立并监督设备日常维护和检修计划;•指导操作人员的培训和管理;•及时解决发现的问题和隐患,并进行记录和报告。
3. 监理程序汽轮机监理应按照以下程序进行:3.1 设计审查设计审查是汽轮机监理的关键步骤之一。
监理人员应仔细检查汽轮机的设计文件,包括设计图纸、技术规范和计算报告等。
目标是确保设计符合相关标准和技术要求,满足安全和性能指标。
审查内容应包括但不限于:•汽轮机的结构、尺寸和材料;•动力转换系统和控制系统的设计;•安全保护装置和紧急停机装置的设置;•热力性能分析和排放控制措施;•设备附属设施和周边设备的配套设计。
3.2 监理验收监理验收是在汽轮机制造和安装完成后进行的。
监理人员应前往现场,对汽轮机进行全面的验收。
验收内容应包括但不限于以下方面:•设备和零部件的数量、质量和型号;•设备的安装是否符合图纸和规范要求;•设备的运行和控制系统是否正常;•安全保护装置和紧急停机装置的功能测试;•系统性能测试和调整。
3.3 运行监测汽轮机的运行监测是确保设备正常运行和性能稳定的重要环节。
监理人员应定期对汽轮机系统进行监测和评估,以及时发现问题并采取措施解决。
运行监测内容应包括但不限于以下方面:•设备的运行状态和参数监测;•系统的振动和噪音监测;•设备的热力性能分析;•环境排放和污染物监测;•数据分析和评估报告。
黄陵矿业集团煤矸石热电公司二期工程汽机专业监理实施细则批准:周文林审核:雷志刚编制:马金牛陕西银河工程监理有限责任公司黄陵电厂监理部2006年10月5日目录1、总则2、编制依据3、工程概况4、专业监理范围5、专业监理工作目标6、专业监理工作措施7、汽轮机安装重点工序质量控制8、调整试运质量检验及评定控制第一部分总则陕西银河工程监理有限责任公司受业主委托,对本工程实施监理工作,依据银河监理公司与黄陵煤矸石热电公司签订的《监理合同》,组建了黄陵电厂监理部。
监理部以公司的“精心组织,严格监理,开拓进取,业主满意”的质量方针为宗旨,为业主提供与《监理合同》相符合的高智能服务。
汽轮机专业监理,按照“守法、公正、科学、诚信”的监理原则,认真遵守职业道德,以业主满意为关注焦点,为更好的完成本工程监理工作,特制定汽轮机专业监理实施细则。
第二部分编制依据1、与业主签订的监理合同和批准的监理规划2、业主提供的汽轮机专业有关设计图纸和技术说明书3、业主发布的工程管理制度4、业主和总承包单位签订的承包合同5、电力建设施工及验收技术规范《汽轮机组篇》DL5011-926、火电施工质量检验及评定标准《汽轮机组篇》1996年版7、电力建设施工及验收技术规范《管道篇》DL5031-948、火电施工质量检验及评定标准《管道篇》2000年版9、火力发电厂焊接技术规程DL/T968-200410、火力发电厂金属技术监督规程DL438-200011、国家经济贸易委员会颁布的《电力建设安全工作规程》火力发电厂DL5009.1-200212、火电工程调整试运质量检验及评定标准(汽轮机组篇)1998年版13、国家、行业及地方颁布的现行法律、法规,有关的施工验收技术规范等。
第三部分工程概况黄陵煤矸石热电公司二期工程建在一期的扩建端,为2×50WM高温高压凝汽式汽轮发电机组,配两台240T/H高温高压循环流化床锅炉,即建设规模为100MW,二期建成后与一期总装机容量为130MW。
汽机安装工程质量预评价监理实施细则一、概述汽机安装工程作为一个重要的设备安装工程,其质量直接影响到设备运行的安全稳定性和经济效益。
为了确保汽机安装工程的质量,预评价监理工作应该得到重视和加强。
本文将就汽机安装工程质量预评价监理的实施细则进行详细阐述。
二、预评价监理的工作流程1.项目准备阶段在项目准备阶段,预评价监理人员应该参与工程方案的讨论和审查,确保方案的合理性和可行性。
根据工程方案,组织开展现场踏勘和勘测工作,了解现场环境和条件。
2.文件审查阶段对汽机安装工程的相关文件进行审查,包括设计文件、施工图纸、质量控制计划等。
审查的重点在于确定文件的合规性和逻辑性,有无矛盾之处。
3.施工现场监理阶段在施工现场,监理人员应按照工程方案和施工图纸进行监督和检查。
对施工单位的施工人员进行管理,确保施工人员具备相关的资质和技能。
监督施工单位是否按照设计要求进行施工,包括材料选用、工艺操作等。
4.质量验收阶段在施工完成后,要对整个工程进行质量验收。
验收的内容包括工程质量是否符合设计要求,验收文件是否完备等。
质量验收的标准应按照相关的国家标准和规范进行。
三、工作要求1.技术能力预评价监理人员应具备相应的技术能力,包括对汽机安装工程的理论知识和实践经验。
对相关的国家标准和规范要了解并掌握,能够准确地判断工程质量是否符合要求。
2.信息反馈预评价监理人员要做好信息的收集和反馈工作,及时向项目负责人报告工程进展情况和存在的问题。
对问题和困难要及时提出解决方案,确保工程能够按时完成。
3.安全保障4.严格按照程序进行监理预评价监理应按照相关的程序和要求进行,不得违规操作。
监理人员要严格按照工程方案和施工图纸进行检查和监督,不得私自修改或变动。
对发现的问题要及时记录和整改,确保工程质量符合要求。
四、工作总结预评价监理工作是汽机安装工程质量控制的重要环节。
通过预评价监理,可以及时发现问题和隐患,减少质量事故的发生。
预评价监理人员要具备相关的技术能力和责任意识,严格按照程序进行监理,确保工程质量符合要求。
汽机专业监理实施细则
一、工程概况:
1、工程名称:锦州市生活垃圾及污泥焚烧发电项目汽机专业安装
工程
2、工程地点:锦州凌海市大凌河街道靠山村北沟
3、工程规模:新建两台7.5MW汽轮发电机组
4、质量标准:一次性验收合格,达标投产。
5、建设单位:锦州中科绿色电力有限公司
6、监理单位:黑龙江省华宇电力工程监理有限公司
7、设计单位:中国轻工业广州工程有限公司
8、主要设备生产厂家:洛阳中重发电设备有限公司
9、施工单位:四川省工业设备安装公司
二、汽轮机组安装工程施工范围及内容:
1、两台N7.5-3.43型汽轮机本体与两台QF-K7.5-2汽轮发电机本
体安装工程。
2、两台汽轮机组油系统、汽机房内四大管道、辅助机械设备、空
冷设备安装工程。
3、两台汽轮机组单机试运和系统调试工程。
三、监理工作范围:
本工程监理工作范围,两台汽轮机组工程施工图纸会审、两台机
组附属设备安装工程、使之达到两台机组全部施工投产发电为止,全
过程质量控制,进度控制,投资控制,安全生产控制,合同管理,信
息管理,及有关专业之间的协调工作。
四、监理内容:
主厂房±0.00m设备布置发电机定子冷却水装置(空气冷却器)、给
谁水泵、凝结水泵、射水泵及射水箱、低位水泵及水箱、高压油泵、
交、直流润滑油油泵、冷油器、射水器、凝汽器及附属管道安装。+
3.4m层设备均压箱、油箱、疏水器、抽气器、管道阀门及电动执行器、
管道设施安装。+7.00m层7,5MW汽轮发电机组两台、高压加热器、
低压加热器、轴封抽气器及附属管道和阀门。+12m两台除氧器及附
属管道安装,对以上施工部位的监督、检查和验收工作。具体工作流
程如下:
1、审核施工单位开工条件;
2、组织设计交底及图纸会审;
3、审核施工单位组织设计、施工方案、技术交底工作;
4、参与施工进度计划的审定;
5、对进场原材料、设备及购配件进行开箱检验;
6、对施工现场安全设施、施工使用机械设备安检、工器具计量检
验进行复查;
7、监督施工组织机构的技术、质量、安全管理体系,管理办法的
落实;
8、监督施工中落实规范、标准情况;检查施工记录;
9、审核施工中分部、分项、检验批完成情况;
10、对施工过程中违反操作规程、不符合设计及规范要求项提出
限期整改。
五、监理目标:
1、质量控制目标:优良率达到承包合同要求,做到达标投产。
2、进度控制目标:满足综合进度,设备安装和投产要求。
3、安全生产管理:详细审查承包商的安全体系,施工措施,杜绝
重大人身伤亡事故及重大质量事故。
4、信息资料管理目标:齐全、清楚、及时、准确。
六、质量验评范围划分表:
扩大
工程
单位
工程
名 称
分部
工程
分项
工程
一
汽轮发电机本体安装工程
1
汽轮发电机本体安装
6
26
2
汽轮发电机辅助设备安装
20
23
二
管道安装工程
1
主蒸汽系统安装工程
3
4
2
中、低压管道安装工程
10
26
3
燃油、燃气管道安装工程
1
5
三
七、监理依据:
1、业主、承包商双方签定的施工合同。
2、经图纸会审的汽机工程设计图纸和生效的技术文件。
3、设备制造厂提供的正式技术文件。
4、经会审的汽机工程施工兰图纸,及设计院变更通知单。
5、国家有关现行施工验收规范,规程,及地方法律,法规。
6、《电力建设施工技术规范》第3部分:汽轮发电机组
DL/T5190.3 2012
7、《电力建设施工质量验收及评价规程»第3部分:汽轮发电机组
DL/T5210.3—2009
8、《工业金属管道工程施工及验收规范》GB50235—97
9、«起重设备安装工程施工及验收规范»GB50278—2010。
10、«电力建设施工技术规范(管道及系统)DL5190.5—2012
11、«电力建设施工质量验收及评价规程»(焊接篇)
DL5210.7—2010
12、«现场设备、工业管道焊接工程施工及验收规范
»GB50236—201
13、«火力发电建设工程机组调试技术规范»DL/T5294—2013
14、«电力建设安全工作规程»(火力发电厂部分)DL5009.1—2002
八、施工前的质量控制:
1、掌握,熟悉关于汽机工程质量控制的依据。
2、做好施工前的技术,资料准备,协助业主审查汽机施工单位资
质,人员,
设备情况,及特殊工种,试验,检验人员的有效证件,质量检验
人员持证上岗情况,计量器具和测量仪器的精度等级(都在有效期内,
动态掌握)对实验室重点考核。
3、检查汽机工程所需材料,设备情况(已经经过验收合格,数量,
所用设备的出厂合格证,证明文件,实验报告)。
4、审查承包商提出的汽机工程施工组织设计。
5、审查承包商提出的施工技术交底,施工方案及作业指导书、设
备制造厂随机技术文件,方能施工。
6、拟定改善施工,管理环境的措施。
九、施工过程的质量控制:
1、按国家电力安装工程施工及验收规范,做好汽机工程施工工艺
过程中的质量检查和监督控制。
2、检查汽机工程施工的工序交接制度执行情况,坚持上道工序不
经检查验收不进行下道工序的施工。
3、做好隐患工程检查验收工作,并做好记录。
4、严格执行质量否决权,发现不良情况,监理工程师有权指令施
工单位
停工整改,不允许施工单位擅自采用未经批准的材料,半成品,
不允许擅自改变设计图纸,擅自将工程转包等。
5、严格执行汽机工程的分项工程,停工,复工报告的审批签证制
度。
6、参加或组织汽机专业质量协调会,并按会议纪要实施。
7、与上级领导、业主保持联系,(请示,汇报),沟通。
8、保证设备的存放、运输到现场就位、安装中的安全。
9、现场监督采取旁站、巡视、平行检查的方式。
十、施工后的质量控制:
1、按规定向监理部总监,业主提供有关汽机工程质量的动态情况
书面报告,对质量问题则及时报告。
2、参加汽机质量事故原因及责任的调查,对质量事故处理的技术
措施或方案进行审核。
3、已完成的汽机分项工程、分部工程、隐蔽工程、重要工序、承
包单位应先自行检查验收合格上报监理部,同时准备好所有的安装记
录、检查材料、一切准备齐全后以书面形式填好标准表格报监理部。
由汽机专业工程师约业主会同有关人员参加现场检验,符合要求,签
署并确定意见。凡按规定由汽机监理工程师检查并验证的项目,而未
经汽机监理工程师检查确认,承包单位不得进行下道工序的施工。
4、汽机工程按单位划分的工程施工项目,施工单位自检合格,填
写检验单并附施工记录和检验报告到监理部。由汽机监理工程师预审
后会同设计、承包商、制造厂、业主联合检查验收、合格后签署意见、
及时办理签证手续。
5、按检验大纲进行检验的项目,汽机监理工程师提出该项目质量
控制情况报告,并协助质检站和承包商做好巡查工作。
十一、进度控制的内容和方法:
1、审查施工单位提交汽机施工进度计划,包括各项施工准备计划
安排。
2、参加审查承包商提交的汽机组织设计和主要施工方案,(包括:
施工力量的投放情况)
3、检查施工机械的数量和完好情况,应满足于行业标准。
4、协助业主制定由业主供应材料,设备需用量及供应时间。
5、建立反映汽机工程进度的监理日记,记载每天形象,部位及完
成实物量,对影响汽机进度的内外,人为和自然因素进行分析。
6、审核承包商每月提交工程进度报表,注意实际与计划进度的差
异,形象进度,实物工程量与工作量完成情况的一致性。
7、按合同要求及时进行汽机工程计量验收,进度方面的验证。
8、参加现场协调会,研究解决与综合进度有关的汽机方面的问题。
9、分析汽机工程进度,超前,滞后的原因,并提交进度调整的措
施方案。
10、定期向总监,业主报告有关工程进度情况。
十二、投资控制:
1.设计变更。设备修改签证,必须附加说明或会谈协议。
2.承包商,汽机进度款的支付申请,必须有专业监理工程师的意见,
严禁提前支付和超付,认真做好工程计量工作。
十三、安全生产的管理内容方法:
1、监促承包商贯彻执行国家和行业的有关的安全方面的法律、法
规、协助业主制定适合本工程的安全检查管理制度。
2、督促承包商单位。进行经常的安全教育,和有必要的安全培训,
加大安全措施的宣传。
3、要求承包商在制定汽机工程施工组织设计,施工方案,施工措
施时,必须包括安全措施的内容,对于多层,立体交叉工作的重点项
目,应编制有针对性的安全措施,实行重点防范。
4、在巡视检查现场时,发现工作环境和安全防护不当时,将危及
人身安全时,监理工程师有权通知该项目单位停工,直至整改到符合
要求才能施工。
5、参加现场安全文明施工大检查。
